装修做法(内墙面、顶棚、踢脚、楼面)

一、地面:(用于A1#A2#B1#B2#B4#)1、用于电梯厅、公公走道、住宅门厅、前室(参11ZJ001地202)·250厚钢筋混凝土板·20厚1:2.5水泥砂浆找平层·1.5~2.5厚水泥净浆·1.5+1.5厚自粘PET防水卷材·70厚C20细石混凝土振捣压光,内配双向Φ4@200·素土夯实·80厚C15混凝土·素水泥浆结合层一遍·20厚1:4干硬水泥砂浆·8~10厚600x600抛光砖铺实拍平,水泥浆擦缝2、用于商业营业厅·250厚钢筋混凝土板·20厚1:2.5水泥砂浆找平层·1.5~2.5厚水泥净浆·1.5+1.5厚自粘PET防水卷材·70厚C20细石混凝土振捣压光,内配双向Φ4@200·素土夯实·80厚C15混凝土·素水泥浆结合层一遍·20厚1:2.5水泥砂浆掺入水泥用量5%的防水剂(分两次抹)·20厚1:2水泥砂浆抹平,表面搓毛3、用于水井、电井、楼梯间·250厚钢筋混凝土板·素水泥浆结合层一遍·20厚1:2水泥砂浆抹平,表面搓毛4、用于卫生间·250厚钢筋混凝土板·20厚1:2.5水泥砂浆找平层·1.5~2.5厚水泥净浆·1.5+1.5厚自粘PET防水卷材·70厚C20细石混凝土振捣压光,内配双向Φ4@200·素土夯实·80厚C15混凝土·0.7厚聚乙烯丙纶防水卷材用1.3厚专用粘结料沾满·H厚LC7.5轻骨料混凝土填充层找坡,坡向地漏·20厚1:2水泥砂浆找平·刷基层处理剂一遍·3厚聚合物水泥防水涂料防潮层,四周沿墙上翻高度不小于250高·20厚1:4干硬水泥砂浆·8~10厚300x300抛光砖铺实拍平,水泥浆擦缝二、楼面:1、陶瓷防滑地砖地面(参11ZJ002-167-楼1)-用于住宅前室和公共走道8~10厚600*600全瓷防滑地砖铺实拍平混陶瓷粘接砂浆满粘,陶瓷墙地砖填缝剂填缝30厚细石混凝土钢筋混凝土楼板2、楼2:XPS板保温楼面(参11ZJ002-167-楼1)-用于住宅客厅、餐厅、卧室等用户自理30厚细石混凝土钢筋混凝土楼板3、用于与公共建筑直接衔接的楼板钢筋混凝土现浇楼板粘结层聚合物砂浆(压入耐碱网格布)4、用于商业电梯间、公共走道、楼梯间、商铺8~10厚600*600陶瓷防滑地砖铺实拍平,水泥浆擦缝20厚1:4干硬水泥砂浆水泥砂浆结合层一道钢筋混凝土楼板5、楼5:全瓷防滑地砖地面,用于厨房300*300全瓷防滑地砖20厚1:4干硬水泥砂浆1.5厚单组分聚氨酯防水涂料两道,四周沿墙上翻500薄处不小于15厚1:3水泥砂浆找1%坡抹平钢筋混凝土楼板6、楼6:下沉式卫生间防水楼面(参11ZJ002-167-楼2)8~10厚300*300全瓷防滑地砖铺实拍平,水泥浆擦缝20厚1:4干硬水泥砂浆1.5厚单组分聚氨酯防水涂料两道基层处理剂一遍20厚1:3水泥砂浆找平·轻骨料混凝土填充层找坡,坡向地漏·20厚水泥砂浆保护层1.5厚聚合物水泥防水涂料防水层与墙面防潮层相接15厚M15预拌砂浆抹平找0.5%坡钢筋混凝土楼板7、楼7:水泥砂浆防水地面(11ZJ001地101-F3)用于有洗衣机的阳台20厚1:2防水水泥砂浆抹面压光0.7厚聚乙烯丙纶复合防水卷材用1.3厚专用粘接料满粘15厚1:3水泥砂浆找坡钢筋混凝土楼板8、楼8:水泥砂浆楼面(参11ZJ002-167-楼1)用于住宅楼梯间20厚1:2水泥砂浆抹面压光20厚M15预拌地面砂浆抹平钢筋混凝土楼板9、架空楼板20厚1:2水泥砂浆抹面压光现浇钢筋混凝土楼板镀锌钢丝网锚固卡紧10厚聚合物抗裂砂浆,压入耐碱网格布二层5厚1:3水泥砂浆5厚1:2水泥砂浆三、内墙面(用于A1#A2#B1#B2#B4#):1、用于住宅首层门厅(11ZJ001内墙201B)面整平清扫干净,刷专用界面剂一遍;15厚专用抹灰砂浆,分两次抹灰4厚1.1水泥砂浆加水重20%白乳胶镶贴;4~5厚600*300面砖,白水泥擦缝2、用于公共走道、前室、合用前室(11ZJ001内墙102B,11ZJ001涂304)面整平清扫干净,刷专用界面剂一遍15厚专用抹灰砂浆,分两次抹灰;5厚1:0.5:3水泥石灰砂浆刮腻子;刷或滚底漆一遍;刷或滚白色乳胶漆两遍3、用于楼梯间(11ZJ001内墙103B)面整平清扫干净,刷专用界面剂一遍15厚1:1:6水泥石灰砂浆,分两次抹灰;5厚1:0.5:3水泥石灰砂浆刮腻子;刷或滚底漆一遍;刷或滚白色乳胶漆两遍4、用于住宅客厅、餐厅、卧室、商铺等(11ZJ001内墙102B)面整平清扫干净,刷专用界面剂一遍15厚1:1:6水泥石灰砂浆,分两次抹灰;5厚1:0.5:3水泥石灰砂浆白色仿瓷涂料5、用于厨房、卫生间(11ZJ001内墙105)20厚1:2.5水泥砂浆掺入水泥用量5%的防水剂分三次抹灰即每抹一次收水时压实一遍2.1米高贴600*300面砖,2.1米以上部位用大白浆四、外墙面:外墙1:涂料外墙(11ZJ001外墙10B)·5厚1:0.5:3水泥石灰砂浆·30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤600 只用于A1#B4#(居住建筑) ·55厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)用于A1#A2#B1#B2#B4#(其中B1B2#为40厚、A1#A2#B4为55厚,A1#B4#楼只用于公共建筑)·200厚B06级蒸压加气混凝土砌块(强度级别:A3.5)·刷素水泥浆一遍,配合比为建筑胶:水=1:4·15厚专用抹灰砂浆,分两次抹灰·5厚1:2.5聚合物水泥砂浆·喷涂底涂料一遍·喷涂防水涂料两遍外墙2:贴石材外墙(参11ZJ001外墙15)·5厚1:0.5:3水泥石灰砂浆·30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤600 只用于A1#B4#(居住建筑) ·55厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)用于A1#A2#B1#B2#B4#(其中B1B2B4#为40厚、A1#A2#为55厚,A1#B4#楼只用于公共建筑)·200厚B06级蒸压加气混凝土砌块(强度级别:A3.5)·15厚1:3水泥砂浆找平·刷1.5厚聚合物水泥防水涂料·按石材高度安装配套不锈钢挂件·30厚石材板,用环氧树脂胶固定销钉;石材接缝宽5-8,用硅酮密封胶填缝外墙3:真石漆外墙(11ZJ001外墙10B)·5厚1:0.5:3水泥石灰砂浆·30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤600 只用于A1#B4#(居住建筑) ·55厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)用于A1#A2#B1#B2#B4#(其中B1#B2#为40厚、A1#A2#B4#为55厚,A1#B4#楼只用于公共建筑)·200厚B06级蒸压加气混凝土砌块·15厚专用抹灰砂浆,分两次抹灰·5厚1:2.5聚合物水泥砂浆·批抹或喷涂真石漆两遍·喷涂防水涂料两遍五、顶棚(用于A1#A2#B1#B2#B4#):1、用于入户大堂、合用前室、公共走道(11ZJ001顶103,11ZJ001涂304)钢筋混凝土现浇板底面清理干净5厚1:1:4水泥石灰砂浆5厚1:0.5:3水泥石灰砂浆满刮腻子一遍刷底漆一遍白色乳胶漆两遍2、用于住宅客厅、餐厅、卧室(11ZJ001顶103)钢筋混凝土现浇板底面清理干净5厚1:1:4水泥石灰砂浆5厚1:0.5:3水泥石灰砂浆刮腻子,砂纸磨平;白色仿瓷涂料3、(11ZJ001-65顶104)用于住宅水、电井、厨房、卫生间、楼梯间①其中住宅水、电井、厨房、卫生间做法:钢筋混凝土现浇板底面清理干净15厚1:2.5水泥砂浆掺入水泥用量5%的防水剂;分三次抹灰即每抹一次收水时压实一遍厨房、卫生间用大白浆②其中楼梯间做法(楼梯间不采用防潮做法)钢筋混凝土现浇板底面清理干净5厚1:3水泥砂浆5厚1:2水泥砂浆白色乳胶漆4、用于商业局部吊顶(入户大堂、合用前室、公共走道)钢筋混凝土现浇板面轻钢龙骨标准;骨架:主龙骨中距900~1000,次龙骨中距500或600横撑龙骨中距500~600500*500或600*600厚10~12石膏装饰板自攻螺钉拧牢,孔眼用腻子填平六、屋面1、平屋面1 一级防水、保温、上人屋面(11常见3-1)用于住宅屋面·40厚C20细石混凝土,分隔缝纵横间距不宜大于6m,缝宽20,内嵌填密封材料·干铺聚酯纤维无纺布一层·3+3厚PET自粘防水卷材.·1.5厚聚氨酯防水涂料·20厚1:2.5水泥砂浆找平·20厚(最薄处)1:8水泥憎水膨胀珍珠岩找2%坡·60厚XPS板(B1级抗压等级X350)·钢筋混凝土屋面板2、平屋面2 一级防水、保温、非上人屋面(11CJ23-1)用于住宅楼梯间及电梯机房屋面·25厚1:2.5或M15水泥砂浆,分格面积宜为1平方米·满铺0.3厚聚乙烯薄膜一层·3+3厚PET自粘防水卷材.·20厚1:2.5水泥砂浆找平·20厚(最薄处)1:8水泥憎水膨胀珍珠岩找2%坡·60厚XPS板(B1级抗压等级X350)·钢筋混凝土屋面板3、平屋面2:Ⅰ级防水、保温、非上人屋面(11CJ23-1)用于商业屋面·25厚1:2.5或M15水泥砂浆,分格面积宜为1平方米·满铺0.3厚聚乙烯薄膜一层·3+3厚PET自粘防水卷材.·20厚1:2.5水泥砂浆找平·20厚(最薄处)1:8水泥憎水膨胀珍珠岩找2%坡·40厚XPS板(B1级抗压等级X350)·钢筋混凝土屋面板4、坡屋面3:Ⅲ级防水、非上人屋面(11ZJ001屋107)·红瓦·挂瓦条30X4,中距按瓦规格·顺水条-30X6,中距600·20厚1:3水泥砂浆找平·钢筋混凝土坡屋面板七、踢脚(用于A1#A2#B1#B2#B4#):1、用于公共走道、前室、合用前室、楼梯(11ZJ001踢5B)专用界面剂一遍;15厚2:1:8水泥石灰砂浆,分两次抹灰4厚1:1水泥砂浆加水重20%白乳胶镶贴;10厚(150高)面砖,水泥擦缝2、水泥砂浆踢脚150高(11ZJ001踢脚1C)用于客厅餐厅卧室·刷专用界面剂一遍·15厚2:1:8水泥石灰砂浆,分两次抹灰·10厚1:2水泥砂浆抹面压光八、油漆1、涂1:调合漆(11ZJ001涂101)用于一般木装修·木基层清理、除污、打磨等·刮腻子、磨光·底油一遍·调合漆二遍(浅米黄色)2、涂2:合成树脂调和漆(11ZJ001涂202)用于除不锈钢外所有外露铁构件·金属面清理除锈·红丹打底(或刷防锈漆)·刮腻子、磨光·调和漆二遍九、凸窗1、凸窗顶板:(参13ZJ002凸窗顶板1-122)·涂弹性底涂,刮柔性止水砂浆,喷涂或滚涂外墙涂料二遍·5厚抹面胶浆或干混保温板抹面砂浆,中间压入一层耐碱网布,侧面底做滴水线·30厚XPS板(B1级)(B1#B2#为25厚,A1#A2#B4#为30厚)·5厚干粉类聚合物水泥防水砂浆·侧面及顶面外侧面边缘最薄处10厚M10预拌抹灰砂浆,顶面找1%坡·100厚钢筋混凝土凸窗顶板,表面清理干净,涂界面砂浆·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆/抗裂砂浆,中间压入一层耐碱网布·刮柔性止水砂浆,喷涂或滚涂内墙涂料二遍2、凸窗底板:(参13ZJ002凸窗顶板1-126)·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆/抗裂砂浆,中间压入一层耐碱网布·100厚钢筋混凝土凸窗底板,表面清理干净,涂界面砂浆·30厚XPS板(B1级) (B1#B2#为25厚,A1#A2#B4#为30厚)·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆,中间压入一层耐碱网布,侧面底做滴水线3、凸窗侧板:(参13ZJ002凸窗顶板1-126)·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆/抗裂砂浆,中间压入一层耐碱网布·30厚XPS板(B1级)只用于A1#B4#,其他楼栋没有·200厚加气混凝土砌块(B06级),表面清理干净,涂界面砂浆·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆,中间压入一层耐碱网布·涂弹性底涂,刮柔性止水砂浆,喷涂或滚涂外墙涂料二遍十、分户墙1、用于A1#B4#·10厚1:1:6水泥石灰砂浆,分两次抹灰·10厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)·200厚钢筋混凝土/加气混凝土砌块(B06级)·10厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)·10厚1:1:6水泥石灰砂浆,分两次抹灰2、用于A2#B1#B2#B3#·20厚1:1:6水泥石灰砂浆,分两次抹灰·200厚钢筋混凝土/加气混凝土砌块(B06级)·20厚1:1:6水泥石灰砂浆,分两次抹灰B3#装修做法一、地面1、地面1,地砖楼面(无保温)总厚度28~30,地砖尺寸600*600(用于电梯厅、公共走道、楼梯,详11ZJ001-25-地202)◆地砖为防滑地砖1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆3、素水泥浆结合层一遍4、80厚C15细石混凝土5、素土夯实6、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2007、1.5+1.5自粘PET防水卷材8、1.5~2.5厚水泥净浆9、20厚1:2.5水泥砂浆找平层10、钢筋混凝土楼板2、地面2,防滑地砖防水楼面(无保温)、总厚度44.5~46.5,地砖尺寸300*300(用于卫生间,详11ZJ001-25-地202F )1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆3、1.5厚单组份聚氨酯防水涂料两道,四周沿墙上翻5004、15厚(最薄处)1:3水泥砂浆找坡5、80厚C15细石混凝土6、素土夯实7、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2008、1.5+1.5自粘PET防水卷材9、1.5~2.5厚水泥净浆10、20厚1:2.5水泥砂浆找平层11、钢筋混凝土楼板3、地面3水泥砂浆楼面,总厚度20(用于强电井、弱电井、空调井、水井)详11ZJ001-18-地1011、20厚1:2.5水泥砂浆抹面压光2、素水泥浆结合层一遍3、80厚C15细石混凝土4、素土夯实5、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2006、1.5+1.5自粘PET防水卷材7、1.5~2.5厚水泥净浆8、20厚1:2.5水泥砂浆找平层9、钢筋混凝土楼板4、地面4地毯楼面,总厚度5-8(用于办公区)详11ZJ001-30-地2101、5-8厚地毯(甲方自理)2、素水泥浆3、80厚C15细石混凝土4、素土夯实5、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2006、1.5+1.5自粘PET防水卷材7、1.5~2.5厚水泥净浆8、20厚1:2.5水泥砂浆找平层9、钢筋混凝土楼板5、地面5防静电架空活动地板(无保温)总厚度170-370(用于消防控制室)参11ZJ001-29-地209N1、150~350高架空防静电活动地板2、20厚1:2水泥砂浆抹面压光3、素水泥浆结合层一遍4、80厚C15细石混凝土5、素土夯实6、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2007、1.5+1.5自粘PET防水卷材8、1.5~2.5厚水泥净浆9、20厚1:2.5水泥砂浆找平层10、钢筋混凝土楼板二、楼面2、楼面1,地砖楼面(无保温)总厚度28~30,地砖尺寸600*600(用于电梯厅、公共走道、楼梯,详11ZJ001-25-楼202)◆地砖为防滑地砖1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆11、素水泥浆结合层一遍12、钢筋混凝土楼板2、楼面2,防滑地砖防水楼面(无保温)、总厚度44.5~46.5,地砖尺寸300*300(用于卫生间,详11ZJ001-25-楼202F )1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆3、1.5厚单组份聚氨酯防水涂料两道,四周沿墙上翻5004、15厚(最薄处)1:3水泥砂浆找坡5、钢筋混凝土楼板3、楼面3水泥砂浆楼面,总厚度20(用于强电井、弱电井、空调井、水井)详11ZJ001-18-楼1011、20厚1:2.5水泥砂浆抹面压光2、素水泥浆结合层一遍3、钢筋混凝土楼板4、楼面4地毯楼面,总厚度5-8(用于办公区)详11ZJ001-30-楼2101、5-8厚地毯(甲方自理)2、素水泥浆3、钢筋混凝土楼板5、楼面6环氧树脂自流平地面,总厚度43(用于电梯机房)详11ZJ001-23-地1081、0.5~1.5厚无溶剂环氧面涂层2、0.5~1.5厚无溶剂环氧中涂层3、无溶剂环氧底涂一遍4、40厚C25细石混凝土,随打随抹光5、素水泥浆结合层一遍6、钢筋混凝土楼板二、内墙1、内墙1乳胶漆无保温墙面,总厚度5-8(用于公共走道、楼梯间、设备机房)详11ZJ001-50-内墙102B详11ZJ001-86--涂3041、墙面整平清扫干净,刷专用界面剂一遍2、15厚1:1:6水泥石灰砂浆,分两次抹灰3、5厚1:0.5:3水泥石灰砂浆4、满刮腻子5、刷底漆一遍6、刷白色乳胶漆两遍2、内墙2乳胶漆保温墙面(用于办公区)详13ZJ002-40-内保温系统8,详11ZJ001-86--涂3041、墙面整平清扫干净,涂刷界面砂浆一遍2、5厚M5预拌抹灰砂浆(混凝土墙)或M5.0蒸压加气混凝土专用抹面砂浆3、30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤6004、6抹面砂浆或干混保温板抹面砂浆,中间压入一层耐碱网布5、刮柔性防水砂浆,满刮腻子6、刷底漆一遍7、刷白色乳胶漆两遍3、内墙2面砖防水墙面(用于卫生间)详13ZJ002-41-内保温系统91、墙面整平清扫干净,涂刷界面砂浆一遍2、5厚M5预拌抹灰砂浆(混凝土墙)或M5.0蒸压加气混凝土专用抹面砂浆3、≥1.2厚聚合物水泥防水涂料4、30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤6005、抹面砂浆或干混保温板抹面砂浆,中间压入一层耐碱网布6、4-5厚釉面砖,陶瓷墙地砖胶黏剂黏贴,填缝剂填缝三、外墙(氟碳漆外墙饰面)1、基层处理2、批刮柔性腻子1—2遍,打磨后用毛刷清理3、在分色部位分格定位、弹线、粘贴胶带4、用专业毛滚在墙面上进行弹性拉毛5、涂刷超强封底漆一道,要求涂刷均匀,无漏刷6、涂刷弹性中间漆,要求涂刷均匀,无透底现象7、刷面漆,专用喷枪连续喷涂,随时搅拌外墙氟碳漆,保证涂层均匀一致四、顶棚1、顶棚1混合砂浆顶棚(无保温)总厚度10(用于楼梯间)详11ZJ001-65-顶103、涂3041、钢筋混凝土板底面清理干净,涂刷界面砂浆2、5厚1:1:4水泥石灰砂浆3、5厚1:0.5:3水泥石灰砂浆4、清理基层5、满刮腻子一遍刮平6、刷底漆一遍7、白色乳胶漆两遍2、顶棚2铝合金方形板吊顶(用于卫生间)详11ZJ001-74-顶2161、配套金属龙骨2、铝合金方形板600x6003、顶棚3轻钢龙骨纸面石膏板吊顶(用于办公室.候梯厅、走廊等需二次装修的部位(形式详二次装修))详11ZJ001-68-顶216 ◆表面装饰可另选1、轻钢龙骨标准骨架:主龙骨中距900.次龙骨中距450,横撑龙骨中距9002、9厚900x2700纸面石膏板,自攻螺钉拧牢,孔眼用腻子填平3、刷配套防潮涂料一遍4、满刮腻子一遍5、刷底漆一遍6、白色乳胶漆两遍五、屋面1、屋面1 地砖面层挤塑聚苯板保温、隔热上人屋面,总厚度最薄处约108一级防水(用于上人屋面)详11ZJ001第193页屋7◆厚度大于45的XPS板,宜采用搭接(或榫槽、雨槽)型板或盖缝叠合平头型板轻骨料,混凝土的热工性能指标应符合屋面说明5.1的要求1、8-10厚浅色地砖,干混陶瓷砖粘结砂浆满粘填缝。

合集下载

装修做法(内墙面、顶棚、踢脚、楼面)

装修做法(内墙面、顶棚、踢脚、楼面)

装修做法(内墙面、顶棚、踢脚、楼面)一、地面:(用于A1#A2#B1#B2#B4#)1、用于电梯厅、公公走道、住宅门厅、前室(参11ZJ001地202)·250厚钢筋混凝土板·20厚1:2.5水泥砂浆找平层·1.5~2.5厚水泥净浆·1.5+1.5厚自粘PET防水卷材·70厚C20细石混凝土振捣压光,内配双向Φ4@200 ·素土夯实·80厚C15混凝土·素水泥浆结合层一遍·20厚1:4干硬水泥砂浆·8~10厚600x600抛光砖铺实拍平,水泥浆擦缝2、用于商业营业厅·250厚钢筋混凝土板·20厚1:2.5水泥砂浆找平层·1.5~2.5厚水泥净浆·1.5+1.5厚自粘PET防水卷材·70厚C20细石混凝土振捣压光,内配双向Φ4@200 ·素土夯实·80厚C15混凝土·素水泥浆结合层一遍·20厚1:2.5水泥砂浆掺入水泥用量5%的防水剂(分两次抹)·20厚1:2水泥砂浆抹平,表面搓毛3、用于水井、电井、楼梯间·250厚钢筋混凝土板·素水泥浆结合层一遍·20厚1:2水泥砂浆抹平,表面搓毛4、用于卫生间·250厚钢筋混凝土板·20厚1:2.5水泥砂浆找平层·1.5~2.5厚水泥净浆·1.5+1.5厚自粘PET防水卷材·70厚C20细石混凝土振捣压光,内配双向Φ4@200 ·素土夯实·80厚C15混凝土·0.7厚聚乙烯丙纶防水卷材用1.3厚专用粘结料沾满·H厚LC7.5轻骨料混凝土填充层找坡,坡向地漏·20厚1:2水泥砂浆找平·刷基层处理剂一遍·3厚聚合物水泥防水涂料防潮层,四周沿墙上翻高度不小于250高·20厚1:4干硬水泥砂浆·8~10厚300x300抛光砖铺实拍平,水泥浆擦缝二、楼面:1、陶瓷防滑地砖地面(参11ZJ002-167-楼1)-用于住宅前室和公共走道8~10厚600*600全瓷防滑地砖铺实拍平混陶瓷粘接砂浆满粘,陶瓷墙地砖填缝剂填缝30厚细石混凝土钢筋混凝土楼板2、楼2:XPS板保温楼面(参11ZJ002-167-楼1)-用于住宅客厅、餐厅、卧室等用户自理30厚细石混凝土钢筋混凝土楼板3、用于与公共建筑直接衔接的楼板钢筋混凝土现浇楼板粘结层聚合物砂浆(压入耐碱网格布)4、用于商业电梯间、公共走道、楼梯间、商铺8~10厚600*600陶瓷防滑地砖铺实拍平,水泥浆擦缝20厚1:4干硬水泥砂浆水泥砂浆结合层一道钢筋混凝土楼板5、楼5:全瓷防滑地砖地面,用于厨房300*300全瓷防滑地砖20厚1:4干硬水泥砂浆1.5厚单组分聚氨酯防水涂料两道,四周沿墙上翻500薄处不小于15厚1:3水泥砂浆找1%坡抹平钢筋混凝土楼板6、楼6:下沉式卫生间防水楼面(参11ZJ002-167-楼2)8~10厚300*300全瓷防滑地砖铺实拍平,水泥浆擦缝20厚1:4干硬水泥砂浆1.5厚单组分聚氨酯防水涂料两道基层处理剂一遍20厚1:3水泥砂浆找平·轻骨料混凝土填充层找坡,坡向地漏·20厚水泥砂浆保护层1.5厚聚合物水泥防水涂料防水层与墙面防潮层相接15厚M15预拌砂浆抹平找0.5%坡钢筋混凝土楼板7、楼7:水泥砂浆防水地面(11ZJ001地101-F3)用于有洗衣机的阳台20厚1:2防水水泥砂浆抹面压光0.7厚聚乙烯丙纶复合防水卷材用1.3厚专用粘接料满粘15厚1:3水泥砂浆找坡钢筋混凝土楼板8、楼8:水泥砂浆楼面(参11ZJ002-167-楼1)用于住宅楼梯间20厚1:2水泥砂浆抹面压光20厚M15预拌地面砂浆抹平钢筋混凝土楼板9、架空楼板20厚1:2水泥砂浆抹面压光现浇钢筋混凝土楼板镀锌钢丝网锚固卡紧10厚聚合物抗裂砂浆,压入耐碱网格布二层5厚1:3水泥砂浆5厚1:2水泥砂浆三、内墙面(用于A1#A2#B1#B2#B4#):1、用于住宅首层门厅(11ZJ001内墙201B)面整平清扫干净,刷专用界面剂一遍;15厚专用抹灰砂浆,分两次抹灰4厚1.1水泥砂浆加水重20%白乳胶镶贴;4~5厚600*300面砖,白水泥擦缝2、用于公共走道、前室、合用前室(11ZJ001内墙102B,11ZJ001涂304)面整平清扫干净,刷专用界面剂一遍15厚专用抹灰砂浆,分两次抹灰;5厚1:0.5:3水泥石灰砂浆刮腻子;刷或滚底漆一遍;刷或滚白色乳胶漆两遍3、用于楼梯间(11ZJ001内墙103B)面整平清扫干净,刷专用界面剂一遍15厚1:1:6水泥石灰砂浆,分两次抹灰;5厚1:0.5:3水泥石灰砂浆刮腻子;刷或滚底漆一遍;刷或滚白色乳胶漆两遍4、用于住宅客厅、餐厅、卧室、商铺等(11ZJ001内墙102B)面整平清扫干净,刷专用界面剂一遍15厚1:1:6水泥石灰砂浆,分两次抹灰;5厚1:0.5:3水泥石灰砂浆白色仿瓷涂料5、用于厨房、卫生间(11ZJ001内墙105)20厚1:2.5水泥砂浆掺入水泥用量5%的防水剂分三次抹灰即每抹一次收水时压实一遍2.1米高贴600*300面砖,2.1米以上部位用大白浆四、外墙面:外墙1:涂料外墙(11ZJ001外墙10B)·5厚1:0.5:3水泥石灰砂浆·30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤600 只用于A1#B4#(居住建筑) ·55厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)用于A1#A2#B1#B2#B4#(其中B1B2#为40厚、A1#A2#B4为55厚,A1#B4#楼只用于公共建筑)·200厚B06级蒸压加气混凝土砌块(强度级别:A3.5)·刷素水泥浆一遍,配合比为建筑胶:水=1:4·15厚专用抹灰砂浆,分两次抹灰·5厚1:2.5聚合物水泥砂浆·喷涂底涂料一遍·喷涂防水涂料两遍外墙2:贴石材外墙(参11ZJ001外墙15)·5厚1:0.5:3水泥石灰砂浆·30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤600 只用于A1#B4#(居住建筑)·55厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)用于A1#A2#B1#B2#B4#(其中B1B2B4#为40厚、A1#A2#为55厚,A1#B4#楼只用于公共建筑)·200厚B06级蒸压加气混凝土砌块(强度级别:A3.5)·15厚1:3水泥砂浆找平·刷1.5厚聚合物水泥防水涂料·按石材高度安装配套不锈钢挂件·30厚石材板,用环氧树脂胶固定销钉;石材接缝宽5-8,用硅酮密封胶填缝外墙3:真石漆外墙(11ZJ001外墙10B)·5厚1:0.5:3水泥石灰砂浆·30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤600 只用于A1#B4#(居住建筑) ·55厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)用于A1#A2#B1#B2#B4#(其中B1#B2#为40厚、A1#A2#B4#为55厚,A1#B4#楼只用于公共建筑)·200厚B06级蒸压加气混凝土砌块·15厚专用抹灰砂浆,分两次抹灰·5厚1:2.5聚合物水泥砂浆·批抹或喷涂真石漆两遍·喷涂防水涂料两遍五、顶棚(用于A1#A2#B1#B2#B4#):1、用于入户大堂、合用前室、公共走道(11ZJ001顶103,11ZJ001涂304)钢筋混凝土现浇板底面清理干净5厚1:1:4水泥石灰砂浆5厚1:0.5:3水泥石灰砂浆满刮腻子一遍刷底漆一遍白色乳胶漆两遍2、用于住宅客厅、餐厅、卧室(11ZJ001顶103)钢筋混凝土现浇板底面清理干净5厚1:1:4水泥石灰砂浆5厚1:0.5:3水泥石灰砂浆刮腻子,砂纸磨平;白色仿瓷涂料3、(11ZJ001-65顶104)用于住宅水、电井、厨房、卫生间、楼梯间①其中住宅水、电井、厨房、卫生间做法:钢筋混凝土现浇板底面清理干净15厚1:2.5水泥砂浆掺入水泥用量5%的防水剂;分三次抹灰即每抹一次收水时压实一遍厨房、卫生间用大白浆②其中楼梯间做法(楼梯间不采用防潮做法)钢筋混凝土现浇板底面清理干净5厚1:3水泥砂浆5厚1:2水泥砂浆白色乳胶漆4、用于商业局部吊顶(入户大堂、合用前室、公共走道)钢筋混凝土现浇板面轻钢龙骨标准;骨架:主龙骨中距900~1000,次龙骨中距500或600横撑龙骨中距500~600500*500或600*600厚10~12石膏装饰板自攻螺钉拧牢,孔眼用腻子填平六、屋面1、平屋面1 一级防水、保温、上人屋面(11常见3-1)用于住宅屋面·40厚C20细石混凝土,分隔缝纵横间距不宜大于6m,缝宽20,内嵌填密封材料·干铺聚酯纤维无纺布一层·3+3厚PET自粘防水卷材.·1.5厚聚氨酯防水涂料·20厚1:2.5水泥砂浆找平·20厚(最薄处)1:8水泥憎水膨胀珍珠岩找2%坡·60厚XPS板(B1级抗压等级X350)·钢筋混凝土屋面板2、平屋面2 一级防水、保温、非上人屋面(11CJ23-1)用于住宅楼梯间及电梯机房屋面·25厚1:2.5或M15水泥砂浆,分格面积宜为1平方米·满铺0.3厚聚乙烯薄膜一层·3+3厚PET自粘防水卷材.·20厚1:2.5水泥砂浆找平·20厚(最薄处)1:8水泥憎水膨胀珍珠岩找2%坡·60厚XPS板(B1级抗压等级X350)·钢筋混凝土屋面板3、平屋面2:Ⅰ级防水、保温、非上人屋面(11CJ23-1)用于商业屋面·25厚1:2.5或M15水泥砂浆,分格面积宜为1平方米·满铺0.3厚聚乙烯薄膜一层·3+3厚PET自粘防水卷材.·20厚1:2.5水泥砂浆找平·20厚(最薄处)1:8水泥憎水膨胀珍珠岩找2%坡·40厚XPS板(B1级抗压等级X350)·钢筋混凝土屋面板4、坡屋面3:Ⅲ级防水、非上人屋面(11ZJ001屋107)·红瓦·挂瓦条30X4,中距按瓦规格·顺水条-30X6,中距600·20厚1:3水泥砂浆找平·钢筋混凝土坡屋面板七、踢脚(用于A1#A2#B1#B2#B4#):1、用于公共走道、前室、合用前室、楼梯(11ZJ001踢5B)专用界面剂一遍;15厚2:1:8水泥石灰砂浆,分两次抹灰4厚1:1水泥砂浆加水重20%白乳胶镶贴;10厚(150高)面砖,水泥擦缝2、水泥砂浆踢脚150高(11ZJ001踢脚1C)用于客厅餐厅卧室·刷专用界面剂一遍·15厚2:1:8水泥石灰砂浆,分两次抹灰·10厚1:2水泥砂浆抹面压光八、油漆1、涂1:调合漆(11ZJ001涂101)用于一般木装修·木基层清理、除污、打磨等·刮腻子、磨光·底油一遍·调合漆二遍(浅米黄色)2、涂2:合成树脂调和漆(11ZJ001涂202)用于除不锈钢外所有外露铁构件·金属面清理除锈·红丹打底(或刷防锈漆)·刮腻子、磨光·调和漆二遍九、凸窗1、凸窗顶板:(参13ZJ002凸窗顶板1-122)·涂弹性底涂,刮柔性止水砂浆,喷涂或滚涂外墙涂料二遍·5厚抹面胶浆或干混保温板抹面砂浆,中间压入一层耐碱网布,侧面底做滴水线·30厚XPS板(B1级)(B1#B2#为25厚,A1#A2#B4#为30厚)·5厚干粉类聚合物水泥防水砂浆·侧面及顶面外侧面边缘最薄处10厚M10预拌抹灰砂浆,顶面找1%坡·100厚钢筋混凝土凸窗顶板,表面清理干净,涂界面砂浆·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆/抗裂砂浆,中间压入一层耐碱网布·刮柔性止水砂浆,喷涂或滚涂内墙涂料二遍2、凸窗底板:(参13ZJ002凸窗顶板1-126)·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆/抗裂砂浆,中间压入一层耐碱网布·100厚钢筋混凝土凸窗底板,表面清理干净,涂界面砂浆·30厚XPS板(B1级) (B1#B2#为25厚,A1#A2#B4#为30厚)·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆,中间压入一层耐碱网布,侧面底做滴水线3、凸窗侧板:(参13ZJ002凸窗顶板1-126)·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆/抗裂砂浆,中间压入一层耐碱网布·30厚XPS板(B1级)只用于A1#B4#,其他楼栋没有·200厚加气混凝土砌块(B06级),表面清理干净,涂界面砂浆·15厚1:1:6水泥石灰砂浆,分两次抹灰·5厚抹面胶浆或干混保温板抹面砂浆,中间压入一层耐碱网布·涂弹性底涂,刮柔性止水砂浆,喷涂或滚涂外墙涂料二遍十、分户墙1、用于A1#B4#·10厚1:1:6水泥石灰砂浆,分两次抹灰·10厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)·200厚钢筋混凝土/加气混凝土砌块(B06级)·10厚玻化微珠保温砂浆(热镀锌电焊网一层,膨胀锚栓固定@500中~中)·10厚1:1:6水泥石灰砂浆,分两次抹灰2、用于A2#B1#B2#B3#·20厚1:1:6水泥石灰砂浆,分两次抹灰·200厚钢筋混凝土/加气混凝土砌块(B06级)·20厚1:1:6水泥石灰砂浆,分两次抹灰B3#装修做法一、地面1、地面1,地砖楼面(无保温)总厚度28~30,地砖尺寸600*600(用于电梯厅、公共走道、楼梯,详11ZJ001-25-地202)◆地砖为防滑地砖1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆3、素水泥浆结合层一遍4、80厚C15细石混凝土5、素土夯实6、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2007、1.5+1.5自粘PET防水卷材8、1.5~2.5厚水泥净浆9、20厚1:2.5水泥砂浆找平层10、钢筋混凝土楼板2、地面2,防滑地砖防水楼面(无保温)、总厚度44.5~46.5,地砖尺寸300*300(用于卫生间,详11ZJ001-25-地202F )1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆3、1.5厚单组份聚氨酯防水涂料两道,四周沿墙上翻5004、15厚(最薄处)1:3水泥砂浆找坡5、80厚C15细石混凝土6、素土夯实7、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2008、1.5+1.5自粘PET防水卷材9、1.5~2.5厚水泥净浆10、20厚1:2.5水泥砂浆找平层11、钢筋混凝土楼板3、地面3水泥砂浆楼面,总厚度20(用于强电井、弱电井、空调井、水井)详11ZJ001-18-地1011、20厚1:2.5水泥砂浆抹面压光2、素水泥浆结合层一遍3、80厚C15细石混凝土4、素土夯实5、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2006、1.5+1.5自粘PET防水卷材7、1.5~2.5厚水泥净浆8、20厚1:2.5水泥砂浆找平层9、钢筋混凝土楼板4、地面4地毯楼面,总厚度5-8(用于办公区)详11ZJ001-30-地2101、5-8厚地毯(甲方自理)2、素水泥浆3、80厚C15细石混凝土4、素土夯实5、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2006、1.5+1.5自粘PET防水卷材7、1.5~2.5厚水泥净浆8、20厚1:2.5水泥砂浆找平层9、钢筋混凝土楼板5、地面5防静电架空活动地板(无保温)总厚度170-370(用于消防控制室)参11ZJ001-29-地209N1、150~350高架空防静电活动地板2、20厚1:2水泥砂浆抹面压光3、素水泥浆结合层一遍4、80厚C15细石混凝土5、素土夯实6、70厚C20细石混凝土振捣压光,内配双向双向Φ4@2007、1.5+1.5自粘PET防水卷材8、1.5~2.5厚水泥净浆9、20厚1:2.5水泥砂浆找平层10、钢筋混凝土楼板二、楼面2、楼面1,地砖楼面(无保温)总厚度28~30,地砖尺寸600*600(用于电梯厅、公共走道、楼梯,详11ZJ001-25-楼202)◆地砖为防滑地砖1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆11、素水泥浆结合层一遍12、钢筋混凝土楼板2、楼面2,防滑地砖防水楼面(无保温)、总厚度44.5~46.5,地砖尺寸300*300(用于卫生间,详11ZJ001-25-楼202F )1、8~10厚地砖铺实拍平,水泥浆擦缝或1:1水泥砂浆填缝2、20厚1:4干硬性水泥砂浆3、1.5厚单组份聚氨酯防水涂料两道,四周沿墙上翻5004、15厚(最薄处)1:3水泥砂浆找坡5、钢筋混凝土楼板3、楼面3水泥砂浆楼面,总厚度20(用于强电井、弱电井、空调井、水井)详11ZJ001-18-楼1011、20厚1:2.5水泥砂浆抹面压光2、素水泥浆结合层一遍3、钢筋混凝土楼板4、楼面4地毯楼面,总厚度5-8(用于办公区)详11ZJ001-30-楼2101、5-8厚地毯(甲方自理)2、素水泥浆3、钢筋混凝土楼板5、楼面6环氧树脂自流平地面,总厚度43(用于电梯机房)详11ZJ001-23-地1081、0.5~1.5厚无溶剂环氧面涂层2、0.5~1.5厚无溶剂环氧中涂层3、无溶剂环氧底涂一遍4、40厚C25细石混凝土,随打随抹光5、素水泥浆结合层一遍6、钢筋混凝土楼板二、内墙1、内墙1乳胶漆无保温墙面,总厚度5-8(用于公共走道、楼梯间、设备机房)详11ZJ001-50-内墙102B详11ZJ001-86--涂3041、墙面整平清扫干净,刷专用界面剂一遍2、15厚1:1:6水泥石灰砂浆,分两次抹灰3、5厚1:0.5:3水泥石灰砂浆4、满刮腻子5、刷底漆一遍6、刷白色乳胶漆两遍2、内墙2乳胶漆保温墙面(用于办公区)详13ZJ002-40-内保温系统8,详11ZJ001-86--涂3041、墙面整平清扫干净,涂刷界面砂浆一遍2、5厚M5预拌抹灰砂浆(混凝土墙)或M5.0蒸压加气混凝土专用抹面砂浆3、30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤6004、6抹面砂浆或干混保温板抹面砂浆,中间压入一层耐碱网布5、刮柔性防水砂浆,满刮腻子6、刷底漆一遍7、刷白色乳胶漆两遍3、内墙2面砖防水墙面(用于卫生间)详13ZJ002-41-内保温系统91、墙面整平清扫干净,涂刷界面砂浆一遍2、5厚M5预拌抹灰砂浆(混凝土墙)或M5.0蒸压加气混凝土专用抹面砂浆3、≥1.2厚聚合物水泥防水涂料4、30厚XPS板(B1级),用胶黏剂满粘或条粘,钻孔安装塑料锚栓,中距@≤6005、抹面砂浆或干混保温板抹面砂浆,中间压入一层耐碱网布6、4-5厚釉面砖,陶瓷墙地砖胶黏剂黏贴,填缝剂填缝三、外墙(氟碳漆外墙饰面)1、基层处理2、批刮柔性腻子1—2遍,打磨后用毛刷清理3、在分色部位分格定位、弹线、粘贴胶带4、用专业毛滚在墙面上进行弹性拉毛5、涂刷超强封底漆一道,要求涂刷均匀,无漏刷6、涂刷弹性中间漆,要求涂刷均匀,无透底现象7、刷面漆,专用喷枪连续喷涂,随时搅拌外墙氟碳漆,保证涂层均匀一致四、顶棚1、顶棚1混合砂浆顶棚(无保温)总厚度10(用于楼梯间)详11ZJ001-65-顶103、涂3041、钢筋混凝土板底面清理干净,涂刷界面砂浆2、5厚1:1:4水泥石灰砂浆3、5厚1:0.5:3水泥石灰砂浆4、清理基层5、满刮腻子一遍刮平6、刷底漆一遍7、白色乳胶漆两遍2、顶棚2铝合金方形板吊顶(用于卫生间)详11ZJ001-74-顶2161、配套金属龙骨2、铝合金方形板600x6003、顶棚3轻钢龙骨纸面石膏板吊顶(用于办公室.候梯厅、走廊等需二次装修的部位(形式详二次装修))详11ZJ001-68-顶216 ◆表面装饰可另选1、轻钢龙骨标准骨架:主龙骨中距900.次龙骨中距450,横撑龙骨中距9002、9厚900x2700纸面石膏板,自攻螺钉拧牢,孔眼用腻子填平3、刷配套防潮涂料一遍4、满刮腻子一遍5、刷底漆一遍6、白色乳胶漆两遍五、屋面1、屋面1 地砖面层挤塑聚苯板保温、隔热上人屋面,总厚度最薄处约108一级防水(用于上人屋面)详11ZJ001第193页屋7◆厚度大于45的XPS板,宜采用搭接(或榫槽、雨槽)型板或盖缝叠合平头型板轻骨料,混凝土的热工性能指标应符合屋面说明5.1的要求1、8-10厚浅色地砖,干混陶瓷砖粘结砂浆满粘填缝。

建筑工程室内装修做法表

建筑工程室内装修做法表

建筑工程室内装修做法表楼层房间名称楼、地面楼1陶瓷地砖地面(110mm)1、预留40mm厚用户自理2、50厚C20豆石砼垫层,随浇随找平搓毛店铺3、塑料U型卡具固定采暖管4、20厚聚苯乙烯泡沫塑料保温层,上铺真空镀铝聚脂薄膜一层5、现浇钢筋砼楼板楼2豆石混凝土楼面(110mm)1、110mm厚C20豆石混凝土,上撒1:1水泥XXX,随打随压实赶光2、钢筋混凝土楼板踢1其中楼梯前室、前室及机房需做水泥腻子踢脚(120mm),其他不用做踢脚。

1、水泥腻子与墙面平整2、素水泥浆加5%修建胶一道甩毛踢脚内墙面顶棚备注踢1水泥腻子踢脚(120mm)墙1耐水腻子墙面(混凝土墙)1、水泥腻子与墙面平整1、满刮4厚耐水腻子分两遍找平压光2、素水泥浆加5%建筑胶一道甩2、满刮6厚粉刷石膏分遍找平毛1层楼梯前室前室机房强电室弱电室管井水暖井空调位楼3花岗岩楼面(110mm)办公门厅商业门厅电梯厅适用前室超市分散通道办公疏散通道1、预留50mm精装做法2、40厚C20豆石砼垫层,随浇随找平搓毛3、塑料U型卡具固定采暖管4、20厚聚苯乙烯泡沫塑料保温层,上铺真空镀铝聚脂薄膜一层5、现浇钢筋砼楼板由精装单位负责进行施工。

1、本做法表中未涉及到的地区及楼层中未说明功能名称的地区,参拍照邻房间或相近功能房间地面做法施工,无参照对象的按豆石混凝土楼面耐水腻子墙面(加气砼砌块墙)1、满刮4厚耐水腻子分两遍找平压光做法施工,厚度同相邻房间地面。

2、满刮6厚粉刷石膏分遍找平2、公共部位是否铺设地暖管以暖通3、20厚1:3水泥砂浆内挂钢丝网分层抹平蓝图为准。

4、刷素水泥浆一道(内掺5%建筑胶);3、墙面抹底灰前,不同材质墙体交耐水腻子墙面(预制混凝土条板隔墙)接处,应沿交界线居中附加一层1、满刮4厚耐水腻子分两遍找平压光棚1耐水腻子顶棚200mm宽钢丝网。

以防抹灰开裂。

2、满刮6厚粉刷石膏分遍找平1、满刮4厚耐水腻子分两遍找平4、楼梯间墙面、顶棚,休息平台、3、挂玻璃网格布,在网格布上抹5厚聚合物抗压光踏步地面做法同机房层楼梯做法裂砂浆(将砂浆压入网孔),分层压实抹平2、满刮6厚粉刷石膏分遍找平5、按图纸要求内墙面需做保温时,应增加保温做法4、预制陶粒混凝土条板隔墙墙面6、排烟竖井、风井内侧随砌随抹20mm厚1:3水泥砂浆并刮平7、4#楼二次结构工程:1层、2层及机房层内所有二次结构填充墙均采用蒸压加气混凝土砌块;3层、4层、5层、15层5.1m层高地区、16层5.1m层高区域及18层5.1m层高区域,这些楼层的办公房间需要设置钢结构夹层,故凡钢布局夹层规模内100mm厚填充墙采用轻质增强水泥空心隔墙板,其他墙体包孕钢布局规模之外的公共部位均采用蒸压加气混凝土砌块;6层至14层、15层3.4m层高区域、16层3.4m层高区域、17层、18层3.4m层高地区及19层,这些楼由平装单元卖力举行施工。

地下室部分装修做法明细

地下室部分装修做法明细

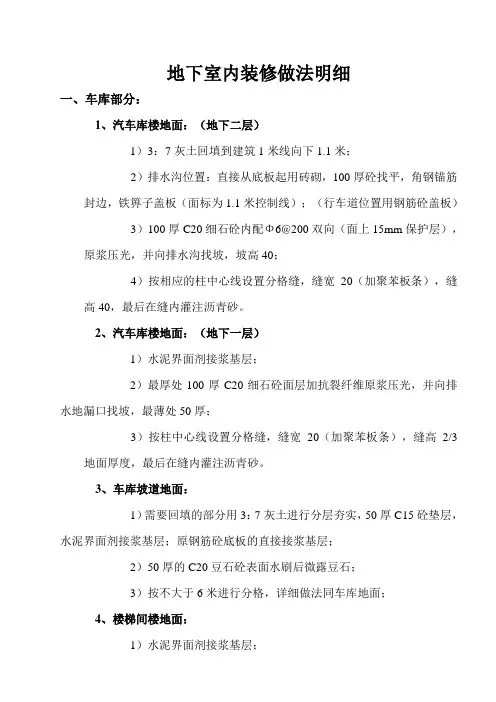

地下室内装修做法明细一、车库部分:1、汽车库楼地面:(地下二层)1)3:7灰土回填到建筑1米线向下1.1米;2)排水沟位置:直接从底板起用砖砌,100厚砼找平,角钢锚筋封边,铁箅子盖板(面标为1.1米控制线);(行车道位置用钢筋砼盖板)3)100厚C20细石砼内配Φ6@200双向(面上15mm保护层),原浆压光,并向排水沟找坡,坡高40;4)按相应的柱中心线设置分格缝,缝宽20(加聚苯板条),缝高40,最后在缝内灌注沥青砂。

2、汽车库楼地面:(地下一层)1)水泥界面剂接浆基层;2)最厚处100厚C20细石砼面层加抗裂纤维原浆压光,并向排水地漏口找坡,最薄处50厚;3)按柱中心线设置分格缝,缝宽20(加聚苯板条),缝高2/3地面厚度,最后在缝内灌注沥青砂。

3、车库坡道地面:1)需要回填的部分用3:7灰土进行分层夯实,50厚C15砼垫层,水泥界面剂接浆基层;原钢筋砼底板的直接接浆基层;2)50厚的C20豆石砼表面水刷后微露豆石;3)按不大于6米进行分格,详细做法同车库地面;4、楼梯间楼地面:1)水泥界面剂接浆基层;2)30厚1:2.5水泥砂浆压实赶光;(护角处理)3)扶手做法另详;5、电梯厅所有装修:(均为业主专业分包)6、值班室、工具间楼地面:(同汽车库做法,不做面层抗裂纤维)7、派接室、配电室及变电所楼地面:1)3:7灰土回填到建筑1.05米控制线;2)50厚C20细石砼原浆随打随抹光;8、卫生间楼地面:a、地下二层:1)3:7灰土直接回填到所在的建筑1.13米控制线;2)50厚C20细石砼原浆随打随抹光,阴阳角做小圆弧;3)聚氨脂防水1.5mm厚,墙上泛高400,墙上防水层用水泥界面剂拉毛;3)60厚(最高处)C20细石砼原浆随打随抹光,并从门口处向地漏找泛水,最薄处不小于30厚;3)卫生间地面比大面地面低20;b、地下一层:1)回填3:7灰土留所在的建筑做法110;2)50厚C20细石砼原浆随打随抹光;3)聚氨脂防水1.5mm厚,墙上泛高400;4)60厚(最高处)C20细石砼原浆随打随抹光,并从门口处向地漏找泛水,最薄处不小于30厚;5)墙面防水层上用水泥界面剂拉毛;嘉铭园D区工程地下室内装修做法明细9、风井楼地面:1)3:7灰土回填到所在位置建筑面标的1.05米控制线;2)50厚C20细石砼原浆随打随抹光;(注意有400×400×300)的小集水坑。

室内装修通用做法表(住宅+配套)最终确定版

室内装修通用做法表(住宅+配套)最终确定版

局部防水;地方 验收要求满涂防 水涂料的,以地
方要求为准
1、7mm厚1:2.5水泥砂浆罩面压光(添加抗裂纤维 添加剂); 2、8mm厚的1:3水泥砂浆打底扫毛; 3、墙面甩浆/喷浆处理; 4、结构墙或砌块墙体(双面勾缝,钢筋砼梁柱与
坡向地漏,抹平压光。
砖墙交接处挂300mm宽12.7×12.7×0.7镀锌钢丝
4、回填土夯实,夯实系数不小于
0.94;
地面03(水泥砂浆地面)
楼面03(水泥砂浆楼面)
备注
内墙面
备注
顶棚(精装项目不粉刷)
墙面01(水泥砂浆墙面)
顶棚01(白色耐水腻子顶棚) 户内所有梁侧按 同墙面抹灰;凸 窗顶部不抹灰; 砌体材料为蒸压 加气混凝土时钢
丝网径为0.9
1、7mm厚1:2.5水泥砂浆罩面压光(添加抗裂纤维 (在建项目抹灰
并坡向地漏,面层配单层双向 其上做法不变
6.5@200钢筋网
(挖方区、填土深度≤2m“
3、20厚1:2.5水泥砂浆保护层 4、1.5厚JSⅡ型防水涂料防潮层,
换填层构造做法”采用
四周有墙处翻起至少200
50mm厚碎石层,填土深度
1、管道、管井与楼板交界处浇注50×200 高细石混凝土反坎,周边做1.5mm厚JSⅡ型 防水涂料,范围平面300mm宽、立面 (1.2mm厚)上翻H+300mm高; 3、最薄处30mm厚C20细石混凝土,按i=1%
5、80厚C20混凝土随捣随抹平
时取消该层)
6、50厚碎石层
4、现浇钢筋混凝土楼板随捣随抹
7、回填土夯实,夯实系数不小于
0.94;
1、7mm厚1:2.5水泥砂浆罩面压光(添加抗裂纤维
添加剂);
砌体材料为蒸压

内墙顶棚施工方案及技术措施内容

内墙顶棚施工方案及技术措施内容

内墙顶棚的施工方案和技术措施如下:
1. 施工方案
(1) 材料准备
-准备石膏板、木材龙骨、吊杆、螺丝等施工材料。

-根据设计要求选择合适的石膏板规格和厚度。

(2) 确定施工方法
-根据设计图纸确定内墙顶棚的形式,包括平顶、拱形顶等。

-确定施工方法,如直接贴石膏板、搭建木龙骨吊顶等。

(3) 安全防护
-搭设安全防护网,确保施工区域安全。

(4) 施工工艺
-定位吊顶高度,确定吊顶与原顶面的距离。

-安装吊杆和木材龙骨,确保平整、稳固。

-根据设计要求进行石膏板的切割、固定和拼接。

2. 技术措施
(1) 预处理基层
-对原有顶棚进行清理,确保表面干净、无尘。

-如有裂缝或不平整情况,需要进行修补和打磨处理。

(2) 吊顶结构
-吊顶结构的安装要符合相关标准和规范,确保稳固可靠。

-吊顶结构的设计应考虑承重能力和耐久性。

(3) 石膏板安装
-石膏板的切割、拼接和固定需要精准,避免出现开裂或变形。

-确保石膏板之间的接缝平整、美观,可采用填缝剂进行修饰。

(4) 环境保护
-在施工过程中要注意环境保护,避免粉尘、噪音等对周围环境造成影响。

(5) 质量验收
-完成施工后进行质量验收,检查吊顶结构和石膏板的安装质量,确保符合设计要求和安全标准。

综合以上施工方案和技术措施,内墙顶棚的施工需要严格按照相关规范和标准进行,确保施工质量和安全。

同时,施工过程中需要注意环
境保护和质量验收,确保施工达到预期效果。

装修工程施工方案

装修工程施工方案

装修工程施工方案【1】总体安排【1.1】主要施工内容【1.1.1】室内装修1、楼地面:地砖地面、防滑地砖楼地面、水泥砂浆地(楼)面、防静电活动地板地(楼)面、细石砼地(楼)面、自流平楼面、PVC卷材楼地面、大理石地面、阻燃地毯楼地面;2、踢脚:水泥砂浆踢脚、地砖踢脚、高强度复合木踢脚;3、内墙面:釉面砖墙面、涂料墙面、矿棉吸声板墙面、乳胶漆墙面;4、顶棚:涂料顶棚、矿棉吸声板吊顶、矿棉板吊顶、铝条板吊顶、纸面石膏板吊顶。

4、门窗:钢质平开门、铝合金隔热型材LOE-E中空玻璃外窗、木质防火门、防火卷帘门、铝合防雨百叶窗等。

【1.1.2】外檐涂料外墙、复合挂板幕墙、玻璃幕墙。

【1.2】施工安排【1.2.1】装修工程质量策划装饰装修工程既要满足使用功能,又能显出精致、细腻、美观效果。

细部处理是是重点,大面控制出效果,因此在装饰装修工程施工中,除宏观外,策划要精确到细节,细节决定策划的成败。

1、吊项策划由于消防、空调与通风工程的施工图与装饰图分开,创精品工程必须对吊项进行二次深化设计。

吊顶中各类终端设备口排列应达到整体规划,居中对称,问距均匀,成行成线的观感效果,并且罩面板应交接严密。

不吊顶顶棚在主体施工阶段就要做到预埋线盒成行成线。

当吊顶采用块材材料时,施工时应做到墙、地、顶面对缝。

走道吊项应奇数排版,确保喷淋头、灯具、烟感、风口居中成线排列;当材料规格限制不能做到奇数整块排版时,可采用吊顶两侧加条板处理,避免整板切割。

3、墙、柱面施工策划墙面不同材料交接处理措施、抹灰分层过厚处理措施、基层加强粘结措施、护角做法、风道及管道井内壁抹灰等,均应在方案中明确或者编制作业指导书。

墙柱面施工,阴阳角要方正、顺直,大面平整,不同平面施工防止交叉污染,保证界限分明,墙面线盒、插座、开关、箱体、检修口等布置需要在交底时明确,一些箱体为了美观和分色,箱体可突出墙面3~5mm,一些难以到达部位和手工不易把握的部位,应制作专用器具施工,如捋角器。

内墙面及天棚抹灰施工方案

内墙面及天棚抹灰施工方案(1)施工顺序1)平顶:顶板清理→贴灰饼→括底糙→统一平顶四角→弹线修正→抹面灰→抹面层。

2)墙面:墙面清理浇水→做水泥护角及窗台抹面、贴灰饼及冲筋→抹底灰二遍成活→修正墙面及阴阳角→抹罩面层。

(2)做水泥护角室内墙面、柱面的阳角(高度不低于2米),应作水泥护角,做法一般应采用1:3水泥砂浆打底,1:2水泥砂浆罩面,压光做明护角,护角厚度与墙面一致,一般宜做成小圆护角,待面层砂浆收水稍干后用专用工具(呈小圆角的)捋成。

如做成尖护角,观感挺直有力,但使用功能差,采用水泥护角的墙面、柱面的阳角部位,每侧宽度为50mm,水泥护角表面光滑顺直,与抹灰墙面面层接槎平顺,手摸有捋手感,清晰美观。

(3)抹底灰墙面抹底前,先要清理基层,提前一天浇水湿润墙面,确保砖墙浸水深度达8-10mm,对基层凹凸较大的部位,必须剔凿铺平,过深凹坑要提前浇水,湿润墙面后分层补抹平(不要一次完成,以免产生墙面收缩裂缝),然后找规矩,贴灰饼,墙面冲筋一般情况下,冲完筋二小时后即可抹底灰(间隔时间不宜过长),先薄薄抹一层底子灰,接着抹第二遍与冲筋找平(中层),用大杠刮平,对底子灰作全面检查(及时做好跟踪检查工作),查看底子灰是否平整,阴阳角(中级抹灰阴角方正不要检查)是否方正,阴角交接处,墙面与顶板交接处是否光滑平顺,必要时动脑筋靠尺刮平,用阴角器槎平顺,使室内四周做到方正顺直,底子灰抹平后,应由专人整修预留洞口。

电气、消防箱、盒、槽周边的细部方法是将周边50mm范围内的石灰浆清理干净,然后用1:1:4水泥混合砂浆在洞、箱、槽周边抹成方整光滑的洞口,厚度比底子灰略高出2mm ,做好这些部位的细部至关重要,抹底子灰时还要注意埋设在墙上的过墙套管,保持墙面两侧齐口,做好与安装装顶的配合。

在做墙面抹灰时,要对已完成的地面踢脚线、水泥墙裙等成品做妥善保护。

(4)抹罩面灰待底子灰六、七成干时,即可抹罩面灰,罩面也应两遍完成,赶光压实,最后宜用塑料抹子压光,以做到不漏压,不漏底,表面光滑洁净,接槎平整,线角顺直清晰为好,对孔洞、槽、盒和管道后面的细部,更要精心操作,务必做到边缘镶贴整齐,光滑,管道后面平整,并与其外墙面观感一致。

内墙面、楼地面、顶棚、踢脚板

内装修做法室构造部位构造名称及做法泵房楼地面:水泥砂浆楼地面①结构层②水泥砂浆结合层一道(水泥浆水灰比0.4-0.5)③20厚1:2水泥砂浆面层铁板赶光踢脚板:设计取消内墙面:混合砂浆墙面①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面顶棚:混合砂浆顶棚①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥石灰砂浆④4厚1:0.3:3水泥石灰砂浆电房楼地面:水泥砂浆楼地面①结构层②水泥砂浆结合层一道(水泥浆水灰比0.4-0.5)③20厚1:2水泥砂浆面层铁板赶光踢脚板:设计取消内墙面:混合砂浆刷白色乳胶漆墙①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面⑤刷乳胶漆顶棚:混合砂浆刷乳白色胶漆顶棚①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥石灰砂浆④4厚1:0.3:3水泥砂浆罩面⑤刷白色乳胶漆排风机房楼地面:水泥砂浆楼地面①结构层②水泥砂浆结合层一道(水泥浆水灰比0.4-0.5)③20厚1:2水泥砂浆面层铁板赶光踢脚板:设计取消内墙面:混合砂浆墙面①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面顶棚:钢筋混凝土不处理商铺、公建楼地面:水泥砂浆楼地面(有防水)①素土夯实基土②100厚碎石垫层②100厚C20混凝土踢脚板:设计取消内墙面:混合砂浆墙面①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面顶棚:钢筋混凝土不处理消防控制室楼地面:水泥砂浆楼地面①结构层②水泥砂浆结合层一道(水泥浆水灰比0.4-0.5)③20厚1:2水泥砂浆面层铁板赶光踢脚板:设计取消内墙面:混合砂浆墙面①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面顶棚:钢筋混凝土不处理住宅门厅、合用前室、前室、公共走道楼地面:优质地砖楼面①结构层②水泥砂浆结合层一道③20厚1:3水泥砂浆找平层④20厚1:2干硬水泥砂浆结合层,上洒1-2厚水泥并洒清水适量⑤地砖面层水泥砂浆擦缝踢脚板:地砖踢脚板①25厚1:2.5水泥砂浆基层②4厚纯水泥砂浆粘贴层(425号水泥中掺2%白乳胶③地砖面层水泥砂浆擦缝内墙面:混合砂浆刷高级内墙环保乳胶漆墙面N05①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面⑤刷乳胶漆局部高级面砖N11①基层处理②10厚1:3水泥石灰砂浆打底扫毛分两次抹③8厚1:0.15:2水泥石灰砂浆粘结层(加建筑适量)④5厚白瓷砖,水泥擦缝顶棚:天花吊顶(详二次装修)商业网点、公建卫生间楼地面:水泥砂浆楼地面(有防水层)楼2①防水钢筋混凝土楼板②20厚1:3水泥砂浆找平层③2厚改性沥青防水涂膜防水层,泛高1800.门洞处防水层应向外延伸300.管道、地漏周边300mm范围内及所有阴阳角处附加2厚改性沥青防水涂膜一层,宽度每边300踢脚板:设计取消内墙面:墙面水泥砂浆扫毛(有防水层)内1①基层处理②1:3水泥砂浆找平层③2厚改性沥青涂膜防水层,整体做高1800④1800以上2厚1:2水泥砂浆扫毛顶棚:钢筋混凝土不处理楼梯间楼地面:水泥砂浆楼地面①结构层②水泥砂浆结合层一道(水泥浆水灰比0.4-0.5)①20厚1:2水泥砂浆面层铁板赶光踢脚板:水泥砂浆踢脚线(A-JSH-60)内墙面:混合砂浆刷乳胶漆墙①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层⑤5厚1:0.3:2.5水泥砂浆罩面⑥乳胶漆⑦顶棚:混合砂浆刷乳胶漆顶棚①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥石灰砂浆④4厚1:0.3:3水泥砂浆罩面⑤刷乳胶漆客厅、餐厅、卧室、户内走道楼地面:20厚1:2水泥砂浆找平层备注:各户型客厅楼地面做法由20厚水泥砂浆找平层改为40厚水泥砂浆找平层踢脚板:设计取消内墙面:混合砂浆墙面①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面顶棚:混合砂浆顶棚①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥石灰砂浆④4厚1:0.3:3水泥石灰砂浆电梯机房楼地面:水泥豆石楼面⑤结构层②水泥浆结合层一道(水泥浆水灰比0.4-0.5)③20厚1:2.5水泥豆石面层铁板赶光踢脚板:设计取消内墙面:混合砂浆刷白色乳胶漆墙①基层处理②9厚1:1:6水泥石灰砂浆打底扫毛③7厚1:1:6水泥石灰砂浆垫层④5厚1:0.3:2.5水泥砂浆罩面⑤刷乳胶漆顶棚:混合砂浆刷乳白色胶漆顶棚①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥石灰砂浆④4厚1:0.3:3水泥砂浆罩面白色乳胶漆卫生间楼地面:20厚1:3水泥砂浆找平层(有防水层)施工大样:①钢筋混凝土板②20厚1:3水泥砂浆找平层③基层处理剂一遍④2厚聚氨脂涂抹防水(周边沿墙翻上地面1800)踢脚板:设计取消内墙面:墙面水泥砂浆扫毛(有防水层)内1:②层处理②22厚1:3水泥砂浆找平层③2厚改性沥青涂膜防水层,整体坐高1800④1800以上2厚1:3水泥砂浆扫毛⑤有保温处用保温层代替1:3水泥砂浆找平层顶棚:水泥砂浆顶棚①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥石灰砂浆⑥3厚1:2.5水泥砂浆厨房楼地面:①20厚1:3水泥砂浆找平层②四边聚氨脂防水涂层300mm宽踢脚板:设计取消内墙面:混合砂浆墙面(有防水层)防水层见楼3 内2:①基层处理③20厚1:3水泥砂浆打底扫毛,分两次抹成③④四边聚氨脂防水涂层300mm宽(地面满做,往墙面返300mm)顶棚:水泥砂浆清光①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥砂浆⑤4厚1:0.3:3水泥砂浆阳台、露台(现做法)楼地面:20厚1:3水泥砂浆找平层,四边聚氨脂防水涂层泛300mm踢脚板:设计取消内墙面:外墙面砖墙面(有防水层,各边返300mm):② 层墙体②20厚1:3水泥砂浆底,两次成活,扫毛或划出纹道③贴外墙面砖(面砖规格45*45)顶棚:水泥砂浆喷涂料顶棚①基层处理②刷水泥浆一道(加建筑胶适量)③10厚1:1:4水泥石灰砂浆④4厚1:0.3:3水泥石灰砂浆⑤刷乳胶漆。

踢脚与墙面,顶棚与墙面交接部位的细部处理

踢脚板
初装踢脚板:踢脚板无台度,可采用10mm塑料米厘条分隔(或采用美纹纸分隔)。

水泥踢脚板:踢脚板台度要求一致,以8mm为宜,高度按设计给定的高度。

石材踢脚板:踢脚板台度宜控制在10mm,有条件的情况下与地面交接阴角处做成圆弧角。

瓷砖踢脚板:踢脚板缝隙应与地面缝隙相对应,上口台度保持一致,且不大于8mm。

踢脚:水泥砂浆踢脚厚度一般为8mm;面砖、石材踢脚厚度为8-12mm,踢脚线设计无要求时,其高度一般为120mm或150mm,上口要光滑,四周应交圈,阳角部位宜割角镶贴;目前石材踢脚超厚现象比较严重,为控制踢脚超厚,在墙面抹灰时预留出踢脚位置或选用与石材颜色面砖镶贴做踢脚。

水泥砂浆踢脚线最后交工前统一用相近颜色涂料涂刷一遍,注意要采取防止污染墙面与地面的措施。

踢脚线在墙的最下部,从地面向上12-15厘米,是墙面装饰的一部分,也是墙面与地面的分界线。

踢脚板的一般高度为100-180mm。

以前装修,踢脚线的高度一般都在10厘米左右,近几年,踢脚线的高度在一点点降低,一般家庭选用6.6厘米或者7厘米的高度,因为这样能够使室内装修看上去更加秀气、美观。

装饰绘图一般以150mm。

顶棚与墙面交接处理
顶棚应与墙面设置一道分界线,从最低梁底处下反300mm,墙面可用塑料布铺设进行遮挡后顶棚在进行粉饰工程(步行街、商场及酒店部分为图例2)。

由于地下停车场不做顶棚装饰工程,只进行粉饰,做法应为图例3。

图例2
图例3。

装修施工方案(地面与楼面、踢脚、墙面、顶棚、外墙、门窗、屋面)

XXXX小区住宅工程(M1#~M4#、幼儿园)装修施工方案中城建第七工程局有限公司XXXX住宅小区项目经理部2009年5月年月日年月日目录一、编制依据 (2)二、工程概况 (3)三、施工准备 (4)四、主要项目的施工方法 (5)4.1地面与楼面 (5)4.2踢脚 (9)4.3墙面 (10)4.4顶棚 (12)4.5外墙 (12)4.6门窗 (16)4.7屋面 (16)五、质量保证 (18)六、安全保证 (19)七、文明施工 (20)一、编制依据1.1业主下发的XX装修做法及施工图纸;1.2与业主签定的工程承包合同;1.3国家施工规范、规程和行业标准:《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑装饰装修工程质量验收规范》(GB50210-2002)平屋面建筑构造(一)99J201-1楼梯、栏杆、栏板(一)06J403-1饰面皖2007J301XX市普通混凝土多孔砖、小型空心砌块墙体防裂控制技术导则(试行)蒸压加气混凝土砌块砌体工程施工及质量验收规程(DB34/T766-2007)等。

国家强制性条文二、工程概况2.1装修承包范围工程概况2.2总体工程概况XX住宅小区XX为现浇钢筋混凝土结构,地下一层,地上十七层,幼儿园为三层框架结构,结构施工采用双排外架,装修利用外架施工,外墙装修为外墙真石漆、涂料。

三、施工准备3.1本方案包括的分部分项工程有:地面与楼面工程、内墙抹灰工程、外墙抹灰工程、顶棚耐水腻子工程、厨卫间地面防水工程、外墙涂料工程、楼梯栏杆扶手工程、屋面工程、油漆工程、水电专业安装工程。

3.2施工顺序内装修按照“自上而下、先粗装再精装、先湿后干、先基层后罩面、先设备管线后装饰、先墙后顶再地面”的原则进行,分层分段流水施工。

3.3、专业上应按照先强弱电及地面、墙壁中的管线安装施工,然后再按土建装饰安装施工顺序进行。

3.4、从具体施工平面及立面空间来说,其施工顺序如下:平面安排:先根据住宅楼的主要功能,进行样板间装修施工。
