基坑降水井法兰片封堵工法

降水井封堵施工工法一、前言在长三角地区,土层以粉砂土居多,适宜用降水井降水。

在地下室施工阶段,为降低地下水位,降水要求是按设计要求把地下水位降至设计标高以下,防止底板上浮,降水井在地下室底板施工完成后至地下室回填土、后浇带未封闭前完成前,需继续抽水,还需保留一部分降水井,因而出现了降水井封堵的问题。

以前的降水井封堵方法。

停止降水后,先在降水井管口子部位挂一小桶,防止混凝土进入孔内,用封堵灵、快硬水泥、堵漏王等和混凝土混合在一起,投入降水井管内,因停止降水后水位上升快,无封气、封水措施,经常造成封堵失效,本工法采用了钢套管,克服了封堵的通病。

本工法具体做法是,降水井封堵是在打混凝土垫层时,放入制作好的套管,和垫层混凝土浇筑在一起,套管外面焊钢板止水环,阻断套管外侧地下水气向上渗流的第一条路径,按正常情况应在套管内侧设钢板止水环,但这样水泵不易拿出,因而需要在套管上口设一法兰,用橡胶垫圈密封,上紧螺栓,封盖与套管连接紧密后,阻断地下水向上渗流的第二条路径。

此二条水流渗流路径均被阻止在地下室底板以下,起到有效的阻水、气封堵作用。

二、工法特点2.1采用此法降水井封井,可在地下室施工完成至回填土完成、后浇带完成之前,继续从地下室抽出地下水,封堵后底板的有效高度应得到保证。

2.2底板套管内外均设止水钢板,可起双保险止水作用。

2.3封井时,能保证水泵从井内移出,又保证了基础底板混凝土的厚度。

2.4当地下水位较高时,用带橡胶垫的盖板封死水路,这样在干燥的场所浇筑底板混凝土,施工质量能得到保证。

水压的最大可控制在5kg/cm2 ,气压可控制在4kg/cm2,在混凝土缓慢硬化阶段,保证地下水、天然气不会穿透混凝土,不会形成小裂纹。

特别是地下含有少量天然气的工程,在地下室底板浇筑时,地下天然气可从顺水流方向流至井口,防止从其它部位混凝土中冒出,使底板混凝土形成无数条贯通细小裂缝,采用事后补救、补漏的任何方法,也只能是采用治表不治本。

因而对于此类地质情况地下室地板闭堵,此工法效果更明显。

三、适用范围降水井适用范围:土质为粉土、砂土、碎石土、可溶岩、破碎带。

渗透系数1.0~200.0m/d,含水丰富的潜水、承压水、裂隙水。

降水井封堵适用:地下室用降水井降水,在基础施工完成后仍需继续降水,且地下室土质中含有天然气,封堵比较困难的降水工程。

四、工艺原理降水井一般用直径300波纹管,基础底板垫层浇筑之前制作完成套管。

套管做法为:套管规格为Φ273*5,长500,上口带一法兰盘,直径为373,厚10,法兰周边有10只螺栓孔,直径为12,螺栓规格为10长60,法兰盘与套管之间橡胶垫圈为3厚。

管壁外口焊5厚止水环,长50,沿套管周边满焊,见附图一。

套管插入波纹管内,管上口与底板下口相平,以便确保底板混凝土的厚度,浇垫层前套管用钢筋支架临时固定一下,浇完垫层后,套管就固定在垫层上。

在浇筑底板混凝土前,用木模在法兰把阀兰盘内外隔开,在套管周边按要求对底板钢筋进行加强处理:四边附加钢筋212,锚固长度为30d,放置在主筋平面,中间加一道环筋212,搭接35d,上下各一根,见附图二。

套管外侧的混凝土和底板一道浇筑。

此时套管外侧止水环起第一道止水作用。

木模内的混凝土,等抽水完成后,先清理干净法兰盘表面,放置3mm厚封闭垫圈,盖好盖板,旋紧螺栓,随后浇筑盖板上部的混凝土,混凝土强度等级应比底板混凝土强度等级提高一级,掺8%比例的膨胀剂,确保混凝土在硬化阶段不出现裂缝。

附图一五、施工工艺流程及操作要点5.1施工工艺流程施工准备→套管制作→降水井洞口留设→临时固定套管位置→浇筑垫层混凝土→支模→套管部位加强筋绑扎→浇筑套管外侧底板混凝土→取出水泵→用螺栓固定好盖板→浇筑盖板上部混凝土→养护5.2操作要点5.2.1套管施工材料:直径273*5钢管,分段截断,长为500法兰盘,直径373,厚10止水钢板,做成圆环状,钢板厚5,内径373,园环宽50螺栓,10只螺栓孔,直径为12,长60封堵板,外直径373,厚10橡胶垫片,3厚,内径373由专业电焊工,将法兰盘与钢管焊接,要求满焊,采用电弧焊,E43焊条,外侧焊缝高8mm,要求焊缝表面平整,不得有较大的凹陷、焊瘤,接头处不得有裂纹,咬边深度、气孔夹渣等数量与大小,以及接头尺寸偏差,不得超过下表的规定。

套管大小由波纹管大小、插入深度决定,视情况可采用焊接钢管或成品带法兰的普通钢管制作,制作要求:严格控制套管直径和长度,套管规格比波纹管大一规格。

如波纹管直径为300,套管用直径273,长度控制在500,与波纹管搭接500。

制作好的套管如附图三。

封盖直径473*10厚附图三5.2.2安装套管制作完成后,下一步是埋设套管。

1、为控制沉降,在垫层施工前,填一层石子,用钢筋做一些支撑架,临时支撑用。

2、浇垫层时,发现套管歪斜,要及时扶正。

3、垫层浇完后,及时进行木模支撑,和进行套管上口覆盖保护,防止杂物进入降水井内,木模支撑应严密,严防漏浆,否则浇底板混凝土时,浆液将污染螺栓,甚至进入降水井洞中,造成降水井排水不畅。

4、严格控制套管支撑位置,应注意“标高、中线、前倾后仰、左高右低、左前右后”等各个方位的位置偏差。

5、按设计要求套管下口可与底板下口相平或比底板下口稍低一些,允许偏差±10mm,保证底板混凝土的厚度。

见附图一。

5.2.3维护1、套管安装完成后,注意做好保护,防止杂物进入井内。

2、降水要求是降至套管以下1000左右。

3、当台风来临时,会出现基坑积水,这时应增加水泵数量,让套管不要浸水时间过长。

否则将造成法兰盘表面生锈,封堵时,橡皮垫和封堵板结合不好,造成封堵失效。

六、材料与设备机具设备表七、质量控制7.1工程质量控制标准7.1.1封堵施工质量执行《钢结构工程施工质量验收规范》 GB50205-2001。

1、封板、套筒外观不得有裂纹、过烧及氧化皮。

检查数量:每种抽查5%,且不应少于10 只。

2、钢结构用橡胶垫的品种、规格、性能等应符合现行国家产品标准和设计要求。

检查数量:全数检查。

检验方法:检查产品的质量合格证明文件、中文标志及检验报告等。

3、焊条等焊接材料与母材的匹配应符合设计要求及国家现行行业标准《建筑钢结构焊接技术规程》JGJ81 的规定。

焊条等在使用前,应按其产品说明书及焊接工艺文件的规定进行烘焙和存放。

检查数量:全数检查。

检验方法:检查质量证明书和烘焙记录。

4、焊缝尺寸允许偏差应符合本规范的规定。

检查数量:每批同类构件抽查10%,且不应少于3 件;被抽查构件中,每种焊缝按条数各抽查5%,但不应少于1 条;每条检查1 处,总抽查数不应少于10 处。

检验方法:用焊缝量规检查。

检验方法:用放大镜观察检查和表面探伤。

5、焊缝外观质量标准(mm)注:表内t 为连接处较薄的板厚。

7.2法兰盘制作的要求控制7.2.1焊接工件外观检查,一般用肉眼或量具检查焊缝和母材的裂纹及缺陷,也可用放大镜检查,必要时进行磁粉或渗透探伤。

焊缝的焊波应均匀,不得有裂纹、未焊合、夹渣、焊瘤、咬边、烧穿、弧坑和针状等缺陷,焊接区无飞溅残留物。

7.2.2焊接材料的品种、规格、性能等应符合现行国家产品标准和设计要求。

7.2.3T型接头要求熔透的对接和角对接组合烛缝,其焊角尺寸不应小于l/4。

7.2.4焊缝感观应达到:外形均匀,成型较好,焊道与焊道、焊道与基本金属间过渡较平滑,焊渣和飞溅物基本清除干净。

7.3质量保证措施7.3.1在放置套管前,用水平仪打好标高,钉好木桩,防止套管位置偏高,减小了底板混凝土的有效厚度。

7.3.2做好套管下部的混凝土振捣密实工作。

7.3.3及时清理,水位较高时,增加水泵容量或增加水泵数量,防止套管表面生锈。

7.3.4降水井波纹管的安放垂直度的好坏,对套管平整度的有较大影响,否则,应加大套管。

7.3.5法兰盘与钢管的焊接质量,应在接头清渣后逐个进行目测或量测,保证套管的水、气密封性。

八、安全措施8.1做好套管处覆盖工作,防止工人不慎踏入。

8.2电缆线路应采用“三相五线制”接线方式,电气设备和电气线路必须绝缘良好,场内架设的电力线路其悬挂高度和线间距除按安全规定要求进行外,将其布置在专用电杆上。

8.3施工现场使用的手持照明灯使用36V的安全电压。

8.4室内配电柜、配电箱前要有绝缘垫,并安装漏电保护装置。

8.5建立完善的施工安全保证体系,加强施工作业中的安全检查,确保作业标准化、规范化。

8.6焊接过程中及时清渣,焊缝表面光滑平整,加强焊缝应平缓过渡,弧坑应填满。

8.7每台电焊机须设专用断路开关,并有与焊机相匹配的过流保护装置。

一次线与电源接点不宜用插销连接,其长度不得大于5m,且须双层绝缘。

九、环保措施9.1成立对应的施工环境卫生管理机构,在工程施工中严格遵守国家和地方政府下发的有关环境保护的法律、法规和规章,加强对施工工程材料、设备、废水、生产生活垃圾、弃渣的控制和治理,遵守防火及废弃物的规章制度,做好交通环境疏导,充分满足便民要求,认真接受城市交通管理,随时接受相关单位的监督检查。

9.2将施工场地和作业限制在工程建设允许的范围内,合理布置、规范围挡,做到标牌清楚、齐全,各种标识醒目,施工场地整洁文明。

9.3对施工中可能影响的各种公共设施制定可靠的防止损坏和移位的实施措施,加强实施措施,加强实施中的监测、应对和验证。

9.4设立专用排水沟,集水坑,水集中排放。

9.5定期清理沉淀池泥砂,按环境卫生指标达标外,并按当地环保要求的指定地点排放。

十、效益分析10.1本工法将地下室底板的封堵,做在底板施工之前,对工程底板的厚度有了保证,减少了底板水气渗漏的现象。

制作套管材料的单价如下:一只封堵套管成本为:188/2+60+60+ 20元(人工焊接及材料费)=234元。

一次性投入,彻底堵住了水气渗漏的二条路径,特别是气渗漏,因它比水渗漏更难控制,特别在混凝土没硬化之前,它可冲破任何一道防线。

封堵井在封堵之前可作为水气的出口,封堵后,水面标高上升,浮力增大,克服底板上浮的措施有抗拔桩和建筑物自重。

地下室底板下的天然气,通过有效的封堵,使它的运行路线从降水井处逸出,改为从地下室底板外侧逸出。

由此可见,此封井措施的社会效益和环境效益是明显的。

10.2本工法与同类地下室降水井封堵相比,场地易于布置、工程进度快、干扰因素少、有利于文明施工,能确保周围设施完好使用,不会造成因封堵失败,而影响地下室的使用,形成了好的经济效益。

十一、应用实例11.1、杭州136#地块(江南一品)2#地下库封井实例。

1、工程概况工程场地位于杭州滨江区,该场地西侧为一号路,北侧为滨盛路。

扬州136#地块(江南一品)2#地下库地下部分为二层,主楼地上20层,为框架-剪力墙结构,基础形式为钻孔灌注桩基础。

合集下载

超高层深基坑大水量管井法兰片法封堵施工工法

超高层深基坑大水量管井法兰片法封堵施工工法

超高层深基坑大水量管井法兰片法封堵施工工法一、前言随着城市化的不断推进,高层建筑的建设已成为城市发展的必然趋势。

而在高层建筑的建设过程中,深基坑的建设也成为了难点。

与此同时,由于地下水位较高,深基坑往往又容易遭受水的侵袭,给施工带来很大的困难。

为解决这一问题,超高层深基坑大水量管井法兰片法封堵施工工法应运而生。

二、工法特点超高层深基坑大水量管井法兰片法封堵施工工法采用"管井+法兰片"的结构形式,能够有效封堵深基坑水流,提高施工效率和施工质量。

特点如下:1、施工周期短:工法在施工过程中可以降低水的侵袭,减少施工时间。

2、改善施工条件:深基坑中的水流严重影响了深基坑工程施工的安全、质量和效率。

通过此工法,可以有效地改善工程施工环境。

3、节约成本:采用此工法对深基坑水流的封堵,能够避免发生施工事故、减少材料的需求,从而达到降低工程成本的目的。

三、适应范围该工法适用于超高层、大跨度、地下结构复杂的深基坑工程。

四、工艺原理该工法采用对施工工法与实际工程之间的联系、采取的技术措施进行具体的分析和解释,让读者了解该工法的理论依据和实际应用。

首先,需要对施工工程现场情况进行调查和了解,为后续施工做好充分准备。

然后,针对深基坑中的水流,采用管井结构进行围堵,避免水流对深基坑施工的影响。

具体工艺流程如下:1、设置管井:在深基坑中设置管井,将其设置在深基坑墙壁上方,使管井的顶部高于设计标高,确定管井通道方向,以方便对水流进行导流。

2、安装法兰片:在管井的顶部、坑底和坑壁等关键位置上设置法兰片。

法兰片应该按照设计需要适当加厚,以达到更好的防漏效果。

3、封堵水流:在管井设置好的法兰片处,采用密封材料进行封堵,防止水流通过管井渗透进来,影响施工效果,同时也会影响环境卫生。

4、清理淤泥:深基坑中积水较多,底部淤泥较厚,为保证施工的正常顺利进行,在施工前需要对淤泥进行清理。

五、施工工艺1、调查:需要对现场情况进行认真的调查,熟悉基坑周围的水文地质条件,确认钻孔位置和深度,并做好土质采样。

深基坑基础底板上降水井的封闭施工工法(2)

深基坑基础底板上降水井的封闭施工工法(2)

深基坑基础底板上降水井的封闭施工工法深基坑基础底板上降水井的封闭施工工法一、前言深基坑基础底板上降水井的封闭施工工法是针对深基坑工程中的降水问题而设计的一种施工方法。

通过该工法,可以有效地控制基坑中的地下水位,确保施工过程的安全和顺利进行。

二、工法特点1. 高效性:该工法采用封闭施工,可以直接将降水井和管道布设在基坑底板上,减少施工时间和人力投入,并提高降水效果。

2. 灵活性:该工法适应范围广泛,可以根据不同的工程要求和基坑情况进行灵活调整和改进。

3.环保性:采用该工法可以减少对地下水资源的浪费和污染,实现绿色施工。

4. 经济性:相比传统的降水方法,该工法具有更低的成本,可以降低施工造价。

三、适应范围该工法适用于各类深基坑工程,包括地铁站、地下商场、高层建筑等。

尤其对于含水层丰富、基坑深度较大的工程具有更好的适应性。

四、工艺原理该工法通过对施工工法与实际工程之间的联系及采取的技术措施进行具体的分析和解释,实现基坑降水及地下水位控制的目的。

首先,根据地质勘探报告确定水位,设计降水井的数量和位置。

然后,进行基坑开挖施工,并在底板上进行降水井的施工。

在施工过程中,根据实际情况进行降水管道的布置和连接。

最后,对降水井进行封闭施工,确保水位稳定。

五、施工工艺 1. 基坑开挖:按照设计要求进行基坑开挖,同时进行降水井位置的挖掘。

2. 降水井施工:根据设计要求,在基坑底板上进行降水井的施工,包括井筒的建立和井盖的安装。

3. 降水管道布置:根据实际情况布置降水管道,连接降水井和泵站,确保水流畅通。

4. 封闭施工:完成降水管道的布置后,对降水井进行封闭施工,包括井筒的灌浆加固、井盖的安装和地面的恢复工作。

六、劳动组织根据项目规模和施工进度,合理组织人员进行施工,确保施工的顺利进行。

主要包括基坑开挖作业人员、降水井施工人员、降水管道布置人员、封闭施工人员等。

七、机具设备1. 基坑开挖机械:挖掘机、装载机等。

2.降水井施工机械:井筒模板、混凝土泵等。

深基坑高水位降水井封堵施工技术

深基坑高水位降水井封堵施工技术

深基坑高水位降水井封堵施工技术摘要:加强对深基坑高水位降水井封堵技术的研究,对地铁车站结构施工的安全性有重要意义。

本文以郑州市轨道交通7号线一期东赵站为例,针对深基坑高水位降水井封堵技术进行了研究,结合实际情况对坑内降水井封堵进行分析,从具体施工技巧、操作性等方面对其进行分析总结,确保了工程的安全性。

关键词:降水井封堵;防水钢套管;后封堵;球阀;0引言近年来随着城市现代化建设的不断发展,地下结构的深度也不断向下延伸。

基坑开挖深度越来越大,施工中地下水的问题也越来越频繁。

地铁车站逢深基坑高水位时,多采用坑内管井降水的地下水处理方案。

主体结构封顶并达到设计强度后,方可进行封堵作业,降水井封堵是降水工程的最后一道工序,也是最关键的一道工序。

1工程概况1.1工程简介郑州市轨道交通7号线01工区东赵站,位于文化北路与大河路交叉路口,沿文化北路南北向敷设,车站大小里程端接盾构区间,南侧为接收端、北侧为始发端。

车站为明挖地下两层岛式车站,主体结构外包长度为355.00m,标准段宽20.10m,基坑深约16.95m,120.40m处设隔断桩。

基坑采用明挖法施工,采用地下连续墙+内支撑的支护体系,施工期间的地下水位需降至基坑底板以下1.00m。

1.2降水情况简介东赵站基坑采用坑内管井降水的地下水处理方案,止水帷幕采用悬挂式0.70m地下连续墙,降水采用管井降水。

通过计算基坑内共计布设53口直径Φ273mm×4mm管井,标准段深度为27.00m,端头井位置深度为29.00m,管井间距按照纵向14.00m布置,横向距离地连墙内侧边3.00m。

(端头井位置基坑外增加5口(南侧3口,北侧2口)。

地下水稳定水位埋深8.30m~10.50m,近3~5年最高水位约4.00m,历史最高水位埋深仅1.00m。

地下水水位受周边环境影响变化较大,施工过程中必须加强监测。

2封井方法地铁车站降水井封堵一般在主体结构封顶后进行,本车站亦不例外。

深基坑大水量降水井封堵施工技术

深基坑大水量降水井封堵施工技术

深基坑大水量降水井封堵施工技术作者:王明艳周义宝来源:《科技视界》2013年第22期【摘要】本文总结了一种深基坑大水量降水井封堵施工技术。

在进行封井施工时,边降水边进行法兰盖板的焊接,当法兰盖板焊接完毕后,将水泵的排水管、电缆线割断,用丝堵将管箍封堵即可,由于在封堵时用水泵边降水,使降水井内的水位保持在一定范围内,从而保证了封井的时间;法兰盖板与钢套管焊接完成后在法兰盖板上部浇筑混凝土,最后在混凝土上部焊接第二道法兰盖板,采用了多道防水构造措施,保证封堵的质量,避免了封井后出现地下水渗漏的隐患。

【关键词】深基坑;大水量;降水井;封堵0 前言近年来随着城市现代化的发展,各在深基础施工中经常会遇到地下水的问题,特别是在沿河地段、地下水丰富的地段施工,地下水位高、深度大时基坑内有明水无法进行施工,这就需要在施工时采用井点降水。

工程主体施工完成后,需要对降水井进行封堵,选择经济、适用、合理的封井施工技术方案,既能保证降水井内的地下水不会渗漏到地面,确保封井质量,又能节省材料和人工,保证经济效益和社会效益。

潍坊昌大建设集团有限公司施工的泰华城白浪河假日广场工程,地下水稳定水位平均埋深为7.58m,相应标高为21.35m,地下三层部位采用筏板基础。

该工程共有50多个降水井,其中,出水量大的降水井有22个,采用防水钢套管加混凝土加水泵的封堵降水井的措施取得了显著的效果。

1 技术特点1.1 该施工方法采用边降水边封堵降水井,使降水井内的水位保持在一定范围内,保证了封堵的时间。

1.2 该施工方法只需焊接法兰盖板、浇注混凝土,施工速度快,不影响其他工序的施工,也不影响施工进度。

1.3 采用了多道防水构造措施,保证封井的质量,具有较大的经济效益和社会效益。

1.4 该施工方法简便,操作人员不需进行专业训练,普通电焊工人即可完成。

2 适用范围适用于封堵出水量大、水位上升快的降水井。

3 工艺原理钢管加混凝土加水泵的封井施工方案,在垫层施工前,加工防水钢套管,防水钢套管采用热轧无缝钢管制作,套管高度不小于混凝土底板与垫层的厚度之和,在套管外侧焊接止水环,止水环厚度应不小于6mm的钢板,在垫层施工时,安装防水钢套管,主体施工完成后,针对出水量大的降水井,利用降水井内的水泵边降水边进行封堵,当水位降至满足电焊要求时,在防水钢套管内焊接两道法兰盖板(上下两道法兰盖板间距不得小于400mm),两道法兰盖板之间浇筑混凝土,法兰盖板应为不小于10mm的钢板,用以阻止降水井内地下水外渗,法兰盖板焊接完成后,在降水井顶部和周边浇筑混凝土,以确保降水井封堵的质量。

基坑地下高水位降水井封堵施工工法(2)

基坑地下高水位降水井封堵施工工法(2)

基坑地下高水位降水井封堵施工工法基坑地下高水位降水井封堵施工工法一、前言在基坑施工过程中,地下高水位是常见的问题,会给施工安全和工期造成不利影响。

因此,对于基坑地下高水位的降水是必不可少的工程措施。

本文将介绍基坑地下高水位降水井封堵施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点基坑地下高水位降水井封堵施工工法具有以下特点:1. 采用封堵井的形式,将地下高水位降低到安全范围内,确保工人作业安全。

2. 施工工法简单、效果可靠,能够有效控制基坑地下高水位。

3. 施工过程对周边环境不造成污染,不影响周边建筑和设施的正常使用。

三、适应范围基坑地下高水位降水井封堵施工工法适用于以下情况:1. 基坑地下水位较高,无法通过常规降水措施降低到安全范围内。

2. 基坑周边环境复杂,无法采用其他降水措施。

3. 工期较长,需要持续降水。

四、工艺原理基坑地下高水位降水井封堵施工工法的原理是通过封堵井将地下高水位引流出来,使基坑地下水位降低到安全范围内。

具体实施工法与实际工程之间的联系:1. 针对基坑地下高水位,确定封堵井的数量和位置,尽量减少地下水进入基坑的量。

2. 在基坑中挖掘封堵井并固定井筒,采取抽水方法将地下高水位引流至井内。

3. 在井筒中设置防渗隔水层,防止地下水渗漏至基坑。

五、施工工艺基坑地下高水位降水井封堵施工工艺包括以下几个阶段:1. 施工前准备:包括确定封堵井的位置和数量,准备所需机具设备和材料。

2. 井筒挖掘:采用机械挖掘,挖掘出符合设计要求的井筒。

3. 井筒固结:采用混凝土浇筑或钢板围护等方式对井筒进行固结,确保其稳定性和密封性。

4. 井筒防渗层施工:在井筒内部设置防渗隔水层,采用特殊防渗材料进行施工,防止地下水渗漏至基坑。

5. 地下水引流:通过抽水设备将地下高水位引流至封堵井内。

6. 施工后景观恢复:施工完毕后,进行场地恢复和清理。

降水井封堵端头做法

降水井封堵端头做法

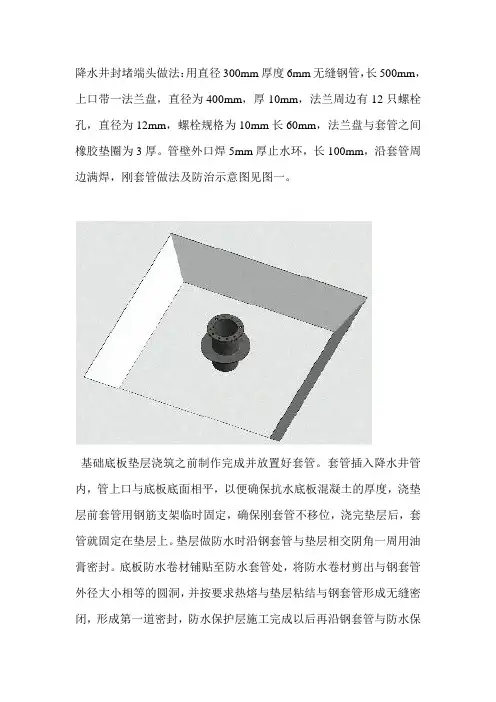

降水井封堵端头做法:用直径300mm厚度6mm无缝钢管,长500mm,上口带一法兰盘,直径为400mm,厚10mm,法兰周边有12只螺栓孔,直径为12mm,螺栓规格为10mm长60mm,法兰盘与套管之间橡胶垫圈为3厚。

管壁外口焊5mm厚止水环,长100mm,沿套管周边满焊,刚套管做法及防治示意图见图一。

基础底板垫层浇筑之前制作完成并放置好套管。

套管插入降水井管内,管上口与底板底面相平,以便确保抗水底板混凝土的厚度,浇垫层前套管用钢筋支架临时固定,确保刚套管不移位,浇完垫层后,套管就固定在垫层上。

垫层做防水时沿钢套管与垫层相交阴角一周用油膏密封。

底板防水卷材铺贴至防水套管处,将防水卷材剪出与钢套管外径大小相等的圆洞,并按要求热熔与垫层粘结与钢套管形成无缝密闭,形成第一道密封,防水保护层施工完成以后再沿钢套管与防水保护层相交阴脚一周用油膏密封,形成第二道密封。

在浇筑底板混凝土前,用简易收口网把法兰盘隔开1000mm*1000mm的空间,法兰盘以下简易收口网以外的混凝土和抗水底板同时浇筑。

此时套管外侧止水环起第三道止水作用。

简易收口网内的混凝土,第四层(裙楼顶)施工完成后,先清理干净法兰盘表面,放置3mm厚封闭垫圈,盖好盖板,旋紧螺栓,随后浇筑盖板上部的混凝土,混凝土强度等级应比底板混凝土强度等级提高一及,掺8%比例的膨胀剂,确保混凝土在硬化阶段不出现裂缝。

具体详图见图二。

方案一:原有的疏干井封堵措施:为了保证抗水筏板底的降水井口处的地基承载力,在降水井口处进行结构加强处理。

加强做法为,以井口为中心,设置1000mm见方的结构加强层,厚度300mm,并附加双向加强钢筋12@200,钢筋在井口处绕开,不得切断,底板主筋在钢套管处绕开,不得切断。

降水井封堵端头做法:用直径300mm厚度6mm无缝钢管,长500mm。

超高层深基坑大水量管井法兰片法封堵施工方案分析

超高层深基坑大水量管井法兰片法封堵施工方案分析摘要:基坑工程是建筑物的基础,它的地域性和综合性很强,在开挖过程中很容易造成含水层被切断,进而使大量地下水渗入基坑,若基坑浸水则会降低地基的承载力以及管涌和边坡失稳等现象,所以对基坑采取有效的排水措施。

因此本文对超高层深基坑大水量管井法兰片法封堵施工方案进行浅析。

关键字:超高层深基坑;法兰片封堵;设计中图分类号:TV551.4文献标识码:A一、超高层深基坑工程超高层深基坑工程主要是指开挖深度超过五米或者地下室在三层以上,以及开挖深度虽然未超过五米,但水文地质条件和周围的环境因素极其复杂的工程。

它是在地表以下的一个地下空间及其配套的支护体系,主要包括支护体系的设计与施工和土方开挖两大部分,其中土方开挖施工组织的合理性直接关系到支护体系的成功与否。

一旦在土方开挖施工过程中出现差错,就很可能导致地下主体结构的桩基变位,支护结构也会因此变形,甚至引起支护体系失稳而导致破坏。

因此在土方开挖施工过程当中,应该加强监测,力求实行信息化施工。

超高层深基坑工程还具有很强的环境效应,因为基坑开挖势必会引起周围的地基地下水位的变化和应力场的改变,导致周围的地基土体变形,进而给周围建筑物以及地下管线造成一定的影响,情况严重的还将危及其正常使用或者安全。

另外超高层深基坑工程还涉及到施工所在地的水文地质条件对基坑开挖所造成的影响,以及基坑支护体系的设计强度与稳定性的控制。

因此超高层深基坑工程是一项综合性很强的系统工程,涉及到岩土、水文、结构、环境等许多方面,一直以来它都是岩土工程界的难点,而且经过大量的实践证明大部分的基坑工程事故都与地下水的渗漏有关,它不仅使工作条件变得恶劣,而且易造成坑底隆起、流沙和坑壁的剥落、坍塌,甚至引起周围建筑物沉降、倾斜、裂缝和倒塌等。

另外,在地下水含量丰富的地区进行超高层深基坑开挖作业时,由于受到地下水的影响,地层力学性质更差,其难度更为突出。

因此在进行超高层基坑开挖的过程中,需要岩土工程和结构工程的技术人员相互配合、因地制宜,图示1为地下局部平面结构结构平面图。

基坑地下高水位降水井封堵施工工法

基坑地下高水位降水井封堵施工工法基坑地下高水位降水井封堵施工工法一、前言基坑工程中,地下高水位是一个普遍存在的问题,需要通过降水井封堵的工法来解决。

本文将介绍一种适用于基坑地下高水位降水井封堵的施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点该工法特点主要体现在以下几个方面:1.综合应用了水泥浆、高分子材料和耐久性较强的封堵剂,能够有效封堵高水位。

2. 施工工艺简单,操作方便,降低了施工难度和时间成本。

3. 适应范围广,可应用于各种类型的基坑工程,适用于不同地质条件下的基坑地下高水位问题。

4. 施工质量可靠,封堵效果好,能够有效避免基坑工程的地下水渗透问题。

三、适应范围该工法适用于基坑工程中的地下高水位问题,包括但不限于地下水位高于工程开挖深度的情况。

适用于各种地质条件下的基坑工程,如河流河道周边、湖泊、高地下水位地区等。

四、工艺原理该工法基于以下理论原则:1. 水泥浆在高水位降水井壁表面形成一层坚固的胶结层,有效阻止水流,达到封堵的效果。

2. 高分子材料能够形成一层坚韧的封堵层,具有较好的耐水性和耐化学腐蚀性能。

3. 耐久性较强的封堵剂能够在高水位条件下长期稳定地发挥封堵作用。

五、施工工艺施工过程主要包括以下几个阶段:1. 施工准备:确定施工范围、检查施工材料、准备施工机具设备等。

2. 井壁处理:清理井壁表面的杂物,确保施工质量。

3. 封堵层施工:涂布水泥浆在井壁表面形成胶结层,再涂布高分子材料形成坚韧的封堵层,最后使用耐久性较强的封堵剂固化封堵层。

4. 施工结束处理:清理施工现场,整理施工材料和机具设备。

六、劳动组织施工中需要合理安排施工人员,确定工期和施工顺序,确保施工进度和质量。

七、机具设备施工过程中需要使用水泥搅拌机、喷涂机和固化设备等机具设备,以及相应的安全器材和防护措施。

八、质量控制施工过程中需要进行质量控制,包括施工前的材料检查、施工中的施工工艺控制、施工后的质量验收等,以确保施工质量符合设计要求。

基坑降水井法兰片封堵工法

降水井封堵施工工法一、前言在长三角地区,土层以粉砂土居多,适宜用降水井降水。

在地下室施工阶段,为降低地下水位,降水要求是按设计要求把地下水位降至设计标高以下,防止底板上浮,降水井在地下室底板施工完成后至地下室回填土、后浇带未封闭前完成前,需继续抽水,还需保留一部分降水井,因而出现了降水井封堵的问题。

以前的降水井封堵方法。

停止降水后,先在降水井管口子部位挂一小桶,防止混凝土进入孔内,用封堵灵、快硬水泥、堵漏王等和混凝土混合在一起,投入降水井管内,因停止降水后水位上升快,无封气、封水措施,经常造成封堵失效,本工法采用了钢套管,克服了封堵的通病。

本工法具体做法是,降水井封堵是在打混凝土垫层时,放入制作好的套管,和垫层混凝土浇筑在一起,套管外面焊钢板止水环,阻断套管外侧地下水气向上渗流的第一条路径,按正常情况应在套管内侧设钢板止水环,但这样水泵不易拿出,因而需要在套管上口设一法兰,用橡胶垫圈密封,上紧螺栓,封盖与套管连接紧密后,阻断地下水向上渗流的第二条路径。

此二条水流渗流路径均被阻止在地下室底板以下,起到有效的阻水、气封堵作用。

二、工法特点2.1采用此法降水井封井,可在地下室施工完成至回填土完成、后浇带完成之前,继续从地下室抽出地下水,封堵后底板的有效高度应得到保证。

2.2底板套管内外均设止水钢板,可起双保险止水作用。

2.3封井时,能保证水泵从井内移出,又保证了基础底板混凝土的厚度。

2.4当地下水位较高时,用带橡胶垫的盖板封死水路,这样在干燥的场所浇筑底板混凝土,施工质量能得到保证。

水压的最大可控制在5kg/cm2 ,气压可控制在4kg/cm2,在混凝土缓慢硬化阶段,保证地下水、天然气不会穿透混凝土,不会形成小裂纹。

特别是地下含有少量天然气的工程,在地下室底板浇筑时,地下天然气可从顺水流方向流至井口,防止从其它部位混凝土中冒出,使底板混凝土形成无数条贯通细小裂缝,采用事后补救、补漏的任何方法,也只能是采用治表不治本。

基坑内管井降水套管封井防水与封堵方法及施工

基坑内管井降水套管封井防水与封堵方法及施工1.施工前准备:在进行基坑挖掘前,需要先进行地质勘察和设计,在设计中确定井管的位置和数量,以及井管的直径和深度。

根据设计要求,准备好相应的材料和设备。

2.井管安装:在基坑挖掘过程中,根据设计图纸确定井管位置,按照设计要求进行井管的安装。

通常可以使用管道斜坡法,将各个井管连接起来,形成一个整体的降水套管系统。

3.封井防水:在完成井管安装后,需要进行封井防水施工。

封井防水的目的是防止地下水或井水进入基坑内部,保持基坑的干燥和施工安全。

a.首先,对井管进行清洗和检查,确保井管内部干净无杂质,避免造成堵塞。

b.确定封井材料和方法。

可以选择使用防水材料,如聚氨酯防水剂,将其均匀涂抹在井管外壁上,形成一层防水膜。

也可以使用防水灌浆材料,将其注入井管内部,充满空隙,形成防水堵漏层。

c.封井施工时,根据实际情况选择适当的方式,如喷涂、刷涂、涂覆、灌浆等,确保封井防水效果达到设计要求。

4.封堵方法:在基坑施工完成后,需要对井管进行封堵,防止井管内积水和泥沙渗透。

封堵的方法和材料选择要考虑井管的直径和深度,以及周边环境等因素。

a.首先,对井管进行清理,将井管内的积水和泥沙清除干净,保持井管内部干燥。

b.根据井管的直径和深度,选择合适的封堵材料。

可以使用封堵胶、水泥浆等材料,将其注入井管内部,填充井管空隙,形成封堵层。

c.在封堵施工中,需要确保封堵材料充实,无空隙,以达到良好的封堵效果。

施工完成后,对封堵层进行检查,确保其牢固可靠。

5.防水验收:在封井防水和封堵施工完成后,进行防水验收。

验收时,需要检查井管周围是否有渗漏现象,以及井管内是否有积水和泥沙。

如有问题,需要及时进行修复和处理。

综上所述,基坑内管井降水套管的封井防水和封堵工作是基坑施工中重要的一环。

通过合理的材料选择和施工方法,可以有效保证基坑的排水和施工质量,确保施工过程的安全和顺利进行。
