内外墙抹灰工程监理实施细则

合集下载

抹灰工程监理细则

抹灰工程监理细则

抹灰工程监理细则本监理细则的编制依据:1、建筑装饰装修工程质量验收规范(GB50210—2001)2、建筑工程施工质量验收统一标准(GB50300—2013)3、工程施工图纸(建筑专业施工总说明)一、施工前监理的审核和检查1、材料质量要求水泥、砂、石的质量要求(见《原材料半成品与成品见证取样监理实施细则》)。

2、抹灰工程施工前,监理应对主体结构进行验收,同时检查门窗框、水暖、电气预埋管道、阳台栏板及其它预埋件安装是否符合设计要求(如:位置是否正确、连接是否牢固、孔洞、缝隙是否嵌密等),确认合格后方可允许施工单位进行施工。

3、样板间的建立正式施工前,施工单位应设立样板间,经监理检查合格后正式确认为样板间。

二、施工过程中的质量控制:1、水泥砂浆和水泥混合砂浆的抹灰层,应待前一层抹灰结束后,方可涂抹后一层;石灰砂浆的抹灰层应待前一层7、8成干后,方可涂后一层。

2、抹灰层平均总厚度应符合设计要求,详见建筑专业施工总说明。

3、抹层每遍厚度(赶平压实后),根据使用砂浆面不同:水泥砂浆为5~7mm;石灰砂浆、水泥混合砂浆7~9mm;面层麻刀石灰≯3mm;面层低筋石灰、石灰膏≯2mm。

4、一般抹灰主工序:(1)普通抹灰:分层赶平、修整、表面压光(2)中级抹灰:阳角找方、设置标筋、分层赶平、修整、表面压光(3)高级抹灰:阴阳角找方、设置标筋、分层赶平、修整、表面压光。

5、监理对基层表面处理应注重检查以下几点:(1)抹灰前应将砖面、砼等基体表面的灰尘、污垢和油渍等清除干净,并提前洒水湿润。

对基体表面凹凸太多的部位,应凿平或用1:3水泥砂浆填平补齐。

砼表面抹灰要先凿毛刮水泥浆(水灰比0.37~0.40),洒水泥浆或界面处理剂处理。

(2)门窗口与立端交接处应用水泥砂浆或水泥混合砂浆(加少量麻刀)嵌填密实。

(3)墙面上的脚手眼、各种管道穿越的墙洞和楼板洞是否堵塞。

如未堵塞,应用1:3水泥砂浆嵌填密实。

(4)抹灰前,应先检查经过处理的基体的平整度。

工程内外墙抹灰工程监理细则完整版

工程内外墙抹灰工程监理细则完整版

工程内外墙抹灰工程监理细则完整版工程内外墙抹灰工程监理细则标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]B13工程监理实施细则(抹灰工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制一、工程项目概况工程名称:建设单位:设计单位:勘察单位:承包单位:建筑面积:平方米(其中人防平方米)主体结构形式:框架剪力结构基础形式、埋深:桩基础楼层:11#楼为地上4层;20#、21#楼为地上11层,半地下车库;12#、13#、15#、16#、17#、18#、19#楼为地上18层,地下2层;3#地下车库地下一层平时为地下停车库,战时为人防工程。

总高度:11#楼;20#、21#楼;12#、15#、16#、19#楼58m;13#、17#、18#楼55m。

二、监理工作依据1、国家和地区的法律、法规和行政规章制度主要有:《中华人民共和国法》《建设工程质量管理条例》、《中华共和国合同法》、《建筑工程监理规范》2、国家和地方现行的强制性技术标准主要有:《建筑工程验收统一标准》、《建筑装饰工程施工质量验收规范》、《江苏省工程质量通病控制标准》、《江苏省住宅工程质量分户验收规程》3、工程相关文件4、纸、设计说明和设计指定的标准,内墙抹灰交底及施工组织方案,设计变更文件等。

5、本工程建设监理合同和施工合同三、监理工作的流程1.施工方案审核工作流程2.工程材料审核流程3.验收监理工作流4.分项工程验收监理工作流程5.进度控制工作流程四、监理工作的控制要点1、抹灰施工技术要求(1)抹灰工程的砂浆等级应符合设计要求。

(2)抹灰工程所用的砂浆配比,材料品种,应按设计要求选用。

(3)抹灰工程砂浆的配合比和稠度等,应经检查合格后方可使用,并控制在初凝前用完。

(4)砂浆中掺用外加剂时,其掺入量应由试验确定。

(5)内墙抹灰必须在砖墙与混凝土结构交接处钉挂钢丝网,每边宽度不小于150MM,外墙抹灰时砌体表面必须满挂钢丝网。

抹灰工程监理实施细则

抹灰工程监理实施细则

抹灰工程监理实施细则一、工程概况主要针对本工程本专业本细则涉及范围进行概述。

二、监理依据1、建筑工程监理规划;2、业主与承包商签订的工程承包合同;3、工程监理合同;4、___________________工程建筑施工图;5、《建设工程质量管理条例》国务院279号令6、《建设工程监理规范》 GB50319-20007、《深圳市经济特区建设工程监理条例》8、《建筑工程施工质量验收统一标准》(GB50300—2001);9、《建筑装饰装修工程质量验收规范》(GB50210—2001);10、《室内装饰工程质量验收规范》(QB1838—93)。

11、《民用建筑工程室内环境污染控制规范》 GB50325-200112、《建设工程文件归档整理规范》 GB/T50328-200113、《建筑施工高处作业安全技术规程》 JGJ80-9114、《建筑施工门式钢管脚手架安全技术规范》 JGJ128-200015、有关规定。

三、质量检查验收内容1、抹灰前基层的检查验收(管线安装、拉毛、湿润、隐蔽验收等)2、抹灰质量检查验收(材质与施工应符合设计及规范要求,允许偏差应控制在允许的范围之内);3、设计及规范规定的其它内容。

四、质量通病要点1、抹灰面起泡、开花、有抹纹;2、表面不规则小裂缝;3、抹灰层与基层剥离;4、埋设暗管、暗线处裂缝;5、女儿墙与屋面交界处裂缝;6、干粘石饰面空鼓;7、干粘石饰面面层滑坠。

五、质量管理措施(一)、施工质量预控要点1、熟悉图纸,对关键工序、操作要点作到心中有数,便于对监理工作和工程质量进行预控;2、帮助加强施工单位人员的质量意识,检查其质量保证体系建立、运行情况,保证组织措施是否可靠;3、审查施工单位的材料计划,严格控制材料质量,使用的材料质量必须符合国家有关质量标准和设计要求,专业监理工程师负责检查并审阅材质证明和报告;(1) 所用材料的出厂证明、质量保证书和合格证。

不符合要求的材料,不准使用在工程中;(2)应对水泥的凝结时间和安定性进行复验;(3) 如有新材料的使用,需经监理、业主审查审查同意后方可投入使用;4、抹灰总厚度大于或等于35mm 时,须加强措施;5、不同材料基体交接处的加强措施。

内墙粉刷工程监理实施细则

内墙粉刷工程监理实施细则

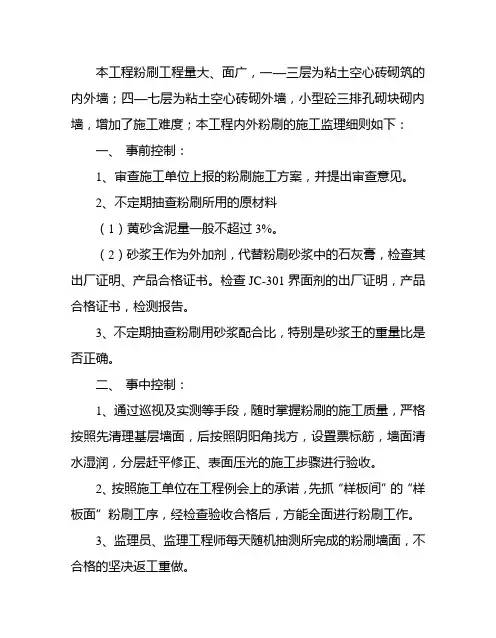

本工程粉刷工程量大、面广,一—三层为粘土空心砖砌筑的内外墙;四—七层为粘土空心砖砌外墙,小型砼三排孔砌块砌内墙,增加了施工难度;本工程内外粉刷的施工监理细则如下:一、事前控制:1、审查施工单位上报的粉刷施工方案,并提出审查意见。

2、不定期抽查粉刷所用的原材料(1)黄砂含泥量一般不超过3%。

(2)砂浆王作为外加剂,代替粉刷砂浆中的石灰膏,检查其出厂证明、产品合格证书。

检查JC-301界面剂的出厂证明,产品合格证书,检测报告。

3、不定期抽查粉刷用砂浆配合比,特别是砂浆王的重量比是否正确。

二、事中控制:1、通过巡视及实测等手段,随时掌握粉刷的施工质量,严格按照先清理基层墙面,后按照阴阳角找方,设置票标筋,墙面清水湿润,分层赶平修正、表面压光的施工步骤进行验收。

2、按照施工单位在工程例会上的承诺,先抓“样板间”的“样板面”粉刷工序,经检查验收合格后,方能全面进行粉刷工作。

3、监理员、监理工程师每天随机抽测所完成的粉刷墙面,不合格的坚决返工重做。

4、严格检查墙面与RC柱面接触处所可敷设的钢丝网片,经检查合格后方准进行粉刷工作。

5、严格检查RC柱面在粉刷前界面剂的涂刷情况,RC柱面不清理,不涂刷剂,不能进入粉刷砂浆的施工。

三、事后控制:1、每层墙面内粉刷完成后,由监理组与施工单位进行中间验收,详细作好记录,以备竣工验收时备用。

2、验收中发现的问题以书面形式通知施工单位修正,3、不经验收,严禁进入下一道工序施工。

本工程屋面工程,由于结构复杂,加之屋面造型的需要,分成四种类型的屋面结构。

1、1~4轴A~B轴及11~15轴F~R处轴需在+23.35M及+19.45M处为倒置式刚性及柔性防水屋面;面积最大。

2、门厅处为参照9501[17B/T]的高分子SBS卷材屋面。

3、附房地下室处为可上人的倒置式刚及柔性防水性屋面。

4、屋面D为参照料501[3/T]施工的彩平瓦坡屋顶屋面。

以上各屋面的监理细则分别叙述:一、彩平瓦施工监理细则(一)事前控制1、审查施工单位的屋面施工方案,并提出审查意见。

抹灰工程监理实施细则

抹灰工程监理实施细则

抹灰工程监理实施细则抹灰工程是建筑工程中非常重要的一项工程,它不仅能够起到美化墙面的作用,还能够保护墙体,提高墙体的强度和耐久性。

为了确保抹灰工程质量和进度的顺利进行,需要有专门的监理人员进行管理和监督。

下面是抹灰工程监理的实施细则。

一、监理前的准备工作1.熟悉抹灰工程的施工图纸、设计要求和相关规范。

2.确认施工现场的基础条件是否具备,墙面是否平整、干燥无尘等。

3.与施工方进行沟通,了解抹灰工程施工的具体计划和工期安排。

4.指定专门的监理人员进行抹灰工程的管理和监督。

二、施工过程的监督1.对抹灰工程的施工人员进行资质审查,确保具备相应的从业资格。

2.在施工现场设立监理工作站,监控施工进度和质量。

3.对施工现场的材料进行检查,确保材料的质量和数量满足设计要求。

4.定期检查现场的安全措施是否到位,保障施工人员的安全。

5.对施工现场的墙面进行检查,确保墙面平整、垂直、无空鼓、麻面等问题。

6.对抹灰层的厚度进行抽查,确保厚度符合设计要求。

7.对抹灰层的粘结强度进行抽查,确保强度满足要求。

8.对抹灰面层的厚度、光洁度、颜色等进行检查,确保面层质量良好。

9.对施工方的施工技术进行指导,提出改进建议。

三、施工结束后的验收工作1.对抹灰工程的施工质量进行综合评估,确保满足设计要求和相关规范。

2.进行抹灰工程的最终验收,签订工程质量保证书。

3.提供工程验收报告,记录抹灰工程的施工情况和质量验收结果。

四、施工过程中的纠纷处理1.对发现的施工质量问题及时与施工方进行沟通,协商解决方法。

2.如无法协商解决,可以要求施工方进行整改或采取其他措施解决问题。

3.如仍无法解决,可以向相关主管部门投诉,请求调解或处理。

以上是抹灰工程监理的实施细则,希望可以对抹灰工程监理人员起到一定的指导作用。

实施好抹灰工程的监理工作,将有助于提高工程质量和施工效率,保障建筑工程的可持续发展。

抹灰工程监理实施细则.docx

抹灰工程监理实施细则.docx

抹灰工程监理实施细则.docx 范本一:抹灰工程监理实施细则一、项目概述1.1 项目背景1.2 抹灰工程的目标与1.3 项目所涉及的相关方二、项目计划2.1 项目计划制定2.2 工期安排2.3 资源调配三、项目组织与职责3.1 项目组织架构3.2 项目成员职责分工3.3 项目沟通机制四、工程进度与质量控制4.1 工程进度管理4.2 抹灰工程施工质量控制4.3 引导施工方常规检查与自检五、安全与环保管理5.1 施工现场安全管理5.2 环境保护与资源利用六、问题及风险应对6.1 问题管理6.2 风险评估与应对七、监理报告7.1 监理日志7.2 施工过程记录7.3 临时问题整改通知八、合同管理8.1 合同条款及履约要求8.2 变更管理8.3 索赔管理九、施工现场检查与验收9.1 施工现场检查9.2 阶段性验收9.3 最终验收附件:1. 施工计划2. 监理报告模板3. 合同范本法律名词及注释:1. 合同:指法律上订立或者变更民事权利义务关系的协议。

2. 监理:指在工程建设过程中对施工单位的施工质量、进度和安全等进行检查与监督的行为。

3. 施工现场:指工程施工过程中的实际施工地点。

4. 施工质量:指工程施工过程中的质量要求及达到要求的程度。

范本二:抹灰工程监理实施规范一、背景与目的1.1 项目背景1.2 目标与二、组织与沟通2.1 项目组织结构2.2 监理与施工方沟通渠道2.3 会议与报告三、工程准备阶段3.1 施工准备工作3.2 方案评审3.3 执行计划编制四、工程施工阶段4.1 施工质量控制4.2 进度管理4.3 安全与环境保护五、质量验收与技术保障5.1 施工现场检查与验收5.2 质量验收标准与程序5.3 技术保障要求六、合同管理6.1 合同履约要求6.2 变更与索赔管理6.3 合同竣工与验收七、问题与纠纷处理7.1 问题管理7.2 纠纷解决机制八、监理报告与档案管理8.1 监理报告编写8.2 监理档案整理与归档附件:1. 施工准备工作表2. 监理报告模板3. 施工质量验收表法律名词及注释:1. 施工准备工作:指开始施工前进行的各项准备工作,包括施工计划编制、材料采购、人员调配等。

抹灰工程监理实施细则

抹灰工程监理实施细则

□□GD220226(总监等编写人员签名)(企业技术负责人签名)XXX 工程项目监理部(项目章)年月日一、工程概况及本工程抹灰工程的特点二、编写依据三、抹灰工程质量监理工作流程四、监理工作控制要点及目标值(一)抹灰工程材料质量控制要点(二)抹灰工程的材料试验、见证(三)基本规定(四)普通抹灰工程质量控制要点(五)装饰抹灰工程质量控制要点五、监理的工作方法及措施(一)事前质量控制要点(二)事中质量控制要点(三)事后质量控制要点一、工程概况及本工程专业工程的特点抹灰工程是用灰浆涂抹在房屋建造的墙、地、顶棚表面的装饰工程。

广东地区习惯叫做“批荡”。

抹灰的功能是保护墙身,提高墙体防潮、防风化、隔热的能力,提高墙体的耐久性。

抹灰的装饰功能是使建造满足使用功能的要求,在质感、线形、色采等方面满足设计要求。

抹灰工程按施工部位可以分为室内抹灰和室外抹灰。

按使用材料和装饰效果可以分为普通抹灰和装饰抹灰。

普通抹灰是指用石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆、膨胀珍珠岩水泥砂浆和麻刀石灰、纸筋石灰、石灰膏等材料的抹灰。

根据主要工序和质量要求不同,一般抹灰可以分为高级抹灰和普通抹灰。

装饰抹灰又可分为砂浆装饰抹灰和石碴装饰抹灰。

包括水刷石、水磨石、斩假石、干粘石、假面砖等。

抹灰工程涉及工程装饰效果和使用功能,受材料、施工条件、工人技术水平影响较大,监理工程师应赋予高度重视,确保工程按设计图纸和规范的要求进行施工与验收。

(陈述本工程各部位抹灰工程的类型、设计要求,工程的特点、难点和特殊要求等 )。

二、编写依据1.经批准的监理规划2.设计文件和技术资料3.专业工程相关规范、标准《建造工程施工质量验收统一标准》《建造装饰装修工程质量验收规范》4.经批准的施工组织设计(方案) (GB 50300-2001) (GB 50210—2001)三、抹灰工程质量监理工作流程图纸会审(承包商、监理工程师)审查施工组织设计(监理工程师) 技术交底(承包商) 审查内容包括:1 .施工操作工艺2 .质量要求3 .技术交底内容抹灰材料进场质量控制(承包商、监理工程师)基层清理、浇水、找平(承包商)抹灰施工(承包商) 质量跟踪控制(监理工程师) 质量自检(承包商)质量检验(监理工程师)四、监理工作控制要点及目标值本工程抹灰子分部工程质量目标为:(合格或者优良)(一)抹灰工程材料质量控制要点1.水泥普通水泥宜用硅酸盐水泥、普通硅酸盐水泥,强度等级不应小于32.5。

(完整版)抹灰工程监理实施细则

(完整版)抹灰工程监理实施细则

影响工期
检查执行情况 承包单位责任?
6
要求整改

完工?
监理工程师督促承包单位采取赶工措施

承包单位调整进度计划
不同意 同意
监理工程师审核
工程竣工验收 颁发移交证书
5)工程材料质量控制基本程序
承包单位填写 (工程材料 /构配件/设备报验单)
承包单位另选
专业监理工程师审核
不合格
合格
6)一般试验检查程序
1 专业工程特点·········································· 2 1)工程概况············································· 3 2)编制依据············································· 3 2 监理工程流程··········································4 1)施工阶段监理程序· ····································4 2)质量控制工作流程· ····································5 3)投资控制工作流程· ····································6 4)进度控制工作流程· ····································7 5)工程材料质量控制基本程序· ····························8 6)一般试验检查程序· ····································8
3 监理工作控制要点及目标值· ·····························9 4 监理工作的方法及措施· ································· 10
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市北塬新城福景佳苑工程监理细则(、外墙抹灰工程)编制人:审核人:鼎科建设监理咨询有限公司福景佳苑监理部2015 年 4 月目录一、编制依据.......................................................... 3 .二、工程概况.......................................................... 3 .三、施工准备.......................................................... 4 .四、施工方法.......................................................... 6 .五、施工注意事项...................................................... 8 .六、质量控制......................................................... 1..0七、成品保护......................................................... 1..2八、安全文明管理措施 ..................................................................... 1 (3)...一、编制依据1、本工程设计图纸、相关变更、甲方及设计方的工作联系单等文件;2、《建筑工程施工质量验收统一标准》(GB50300-2013 )3、《建筑装饰装修工程质量验收规》(GB50210-2001 )4、《住宅装饰装修工程施工规》(GB50327-2001 )5、《建筑装饰装修施工工艺标准》 (DBJ/T61-37-2005 )6、《建筑用料及做法》(陕09J01)二、工程概况1、本工程主楼及商业裙楼为框架剪力墙结构,地下2层,地上32~33层,正负零以上120mm 厚砌体为MU10实心砖粘土砖,外墙、管道井、楼梯间、卫生间均为非承重空心砖,其余墙均为蒸压加气混凝土砌块;正负零以下室部分为MU5非承重空心砖。

地下车库为框架结构,地下1层,结构高度5.4m,砌体均为非承重空心砖。

本工程室为清水混凝土墙面,一般抹灰的围为砖墙及加气块墙体。

2、根据设计及变更要求,本工程一般抹灰做法如下:说明:1、抹灰前根据基层垂直度、平整度情况确定抹灰厚度,底层抹灰厚度7~9mm,面层抹灰厚度5~8mm。

2、厨卫及公共部分等需贴砖的一侧抹灰不需要压光,其余抹灰墙面抹面层灰后均做毛光处理,颜色须一致。

3、结构板面以上200mm墙面围为踢脚,与面层抹灰齐平并做划毛处理。

4、楼梯间和人流通道处的填充墙在有人流侧应设置35mm厚1 ;3水泥砂浆钢丝网面层加强。

三、施工准备1、技术准备1)审查施工图纸是否完整、齐全,施工图纸和设计资料是否符合有关工程验收规的要求。

(2)施工前组织监理人员相熟悉图纸、规、标准、图集等技术资料。

(3)要求施工项目部遵循“样板先行”的原则,在楼选取一层进行各工序样板施工,经甲方、监理验收合格后再大面积展开。

(4)项目部向各班组长及操作人员进行详细的技术交底,在施工过程中对技术交底的容进行检查并做好技术交底情况检查记录表,对进场的各种原材及时取样送检。

(5)检验批划分:相同材料、工艺和施工条件的室抹灰工程每50 个自然间(大面积房间和走廊按抹灰面积30m2 为一间)应划分为一个检验批,不足50 间也应划分为一个检验批。

2、材料及设备准备(1)水泥采用P.C32.5 复合硅酸盐水泥,每一批水泥进场应有出厂合格证,并应按规定进行复检,合格之后方可使用。

(2)砂采用水洗中砂,砂中不得含有杂物,含泥量不得大于5%,使用前应过5mm 的筛。

(3)金属网采用热镀锌钢丝网,型号为0.9*10*10 。

玻纤网采用普通型耐碱纤维网格布,重量不小于160g/m2 。

(4)界面剂选用干粉型界面剂。

(5)主要机具设备:砂浆搅拌机、铁铲、5mm 筛子、台秤、手推车、水管、喷壶、钢筋卡子、铁板、砂板、阴阳角尺、木抹子、铁抹子、塑料抹子、阴角抹子、阳角抹子、刮杠、2-3m 靠尺、线垂、墨斗、钢卷尺、扫帚及钢丝刷等。

3、现场准备(1 )必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰施工。

(2)抹灰前应检查配电箱、线盒安装位置是否正确,与墙体连接是否牢固,连接处缝隙用1:3 水泥砂浆嵌塞密实,若缝隙较大时,应用细石混凝土进行分层塞实,接线盒用纸堵严。

(3)管道穿越墙、板时应及时安放套管,并用1:3 水泥砂浆分层补平。

(4)墙穿墙螺栓孔洞应采用微膨胀水泥砂浆双面灌灰进行封堵,外墙穿墙套管孔洞采用聚氨酯发泡胶进行封堵,要保证孔洞封堵饱满密实。

(5)根据室高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200〜250mm,以利操作。

四、施工方法1、一般抹灰工艺流程:基层处理-浇水润湿-找规矩、抹灰饼、冲筋-做护角-(加气块墙:挂镀锌钢丝网或玻纤网)-(加气块墙:专用界面剂107 胶水(喷浆))-分层抹底层灰-抹面层灰-养护(1 )基层处理:砖墙面:将墙面、砖缝残留的灰浆、污垢、灰尘等杂物清理干净;加气块墙面:用笤帚将加气块墙面上的粉尘扫净,对缺棱掉角或接缝高差较大的部位,可先用掺建筑胶的1:3 水泥砂浆分层补平,每遍厚度5mm〜7mm 。

(2)浇水润湿:在开始粉刷前,在已经做过基层处理的墙面上洒水,将剩余的粉状物冲掉,加气块墙面应提前一天对墙面淋水2 〜3 次,如果温度温度高,在抹灰前半小时喷水润湿墙面,以渗入加气块墙8〜10mm 为宜。

(3)找规矩:按基层表面平整垂直情况,吊垂直、套方、拉对角线找规矩,确定抹灰厚度;抹灰饼:墙面凹度较大时要分层衬平(每层厚度宜为7mm 〜9mm ),操作时先抹上灰饼再抹下灰饼,用靠尺找好垂直与平整。

灰饼用1:3 水泥砂浆抹成50mm 见方形状;墙面冲筋:依照贴好的灰饼,可从水平或垂直方向向各灰饼之间用与抹灰层相同的砂浆冲筋,反复搓平,上下吊垂直。

冲筋的根数根据房间的宽度或高度决定,一般筋宽为50mm ,间距1.5m ,可充横筋也可充立筋。

(4)做水泥护角:室墙面的阳角、柱面的阳角和门窗洞口的阳角,采用1:2 水泥砂浆做暗护角。

护角高度不应低于2m ,每侧宽度不小于50mm 。

(5)加气块墙面挂网:挂网前应清洁基层,并保持一定湿度,挂网应展平,粘贴密实,用射钉固定,间距300~500mm ,网材搭接应平整、连续、牢固、搭接长度不小于100mm ,;(6)加气块墙面喷浆:挂网处理完毕后在喷浆前一天对墙面要浇水湿润墙面。

将各总原料在容器中用电钻搅拌均匀至粥状满足喷浆要求,用空压机将粥状料均匀喷到墙面上厚度以能覆盖整个墙体基层为宜。

喷浆要均匀,凸出墙面应不少于3mm ,喷浆完成后应浇水养护。

(7 )抹底层灰:抹灰根据基层偏差情况分层进行,普通抹灰最少两遍成活,每层抹灰厚度7mm ~9mm,每层抹灰应等前一道的抹灰层初凝收浆后才能进行。

抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮一遍,用木抹子搓毛。

然后检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接处是否光滑平整,并用靠尺检查墙面的垂直与平整情况。

抹灰面接槎应平顺。

抹灰后应及时将撒落的砂浆清理干净。

(8)抹面层灰:在底层抹灰24 小时后检查无空鼓、裂纹现象后,方可进行面层抹灰。

面层砂浆配合比为1:2.5 水泥砂浆,厚度控制在5~8mm 。

抹灰前先用水适量湿润底灰层,抹时先薄刮一层素水泥浆,接着抹面层砂浆并用刮杠横竖刮平,木抹子搓毛,待其表面收浆、无明水时用软毛刷蘸水轻刷一遍。

(9 )养护:抹灰完工后,应及时用喷雾器进行喷水湿润养护,高温、干燥季节应在抹灰24h 后开始,养护3d~7d。

五、施工注意事项1、阴阳角处分别用对应阴阳抹子抹实、抹方。

所有门窗洞口标高必须从建筑1 米线量取;洞顶用水平尺取平;墙垛用方尺取方。

2、进户门、防火门及外围门窗洞口的墙垛待门窗安装完毕后进行二次收口。

3 、公共部分、户卫生间、厨房等贴瓷片的部位水平方向拉细毛;其他部位大面用1:2.5 水泥砂浆压光,楼板面200mm 以上踢脚部分部分用笤帚拉糙毛。

4 、抹灰的施工顺序一般应从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。

在抹面层灰以前,应先检查底层砂浆有无空裂现象,如有空裂,应剔除返修后再抹面层灰。

另外,若底层砂浆上有尘土、污垢等杂物应先清理干净,基层干燥时必须洒水湿润后,方可进行面层抹灰,每层抹灰应在前道抹灰层初凝收浆后再操作。

当气温干燥或现场作业条件可能会影响到抹灰质量时,在抹面层灰前应在底灰上刮一层界面剂后再抹面层灰,这样可以消除抹灰层间空鼓和面层开裂现象。

5、砖墙在抹面层灰前,与烟道交接的转角处先挂玻纤网,每边搭接不小于150mm ,然后与烟道面层抹灰同时施工。

6 、填充砖墙与清水混凝土板墙面交界处的抹灰处理(混凝土基体面不抹灰,直接批腻子):抹灰时提前一天浇水湿润砖墙面,然后按填充砖墙事先预留的抹灰厚度分层抹灰、找平,用木抹子搓平后再用铁抹子收压密实,最后用特制的专用捋子(小铁抹中间顺长方向铆一个1.5mm厚,15mm宽的薄铁条)在靠近混凝土基体周边的砂浆层上抹压出一条低于抹灰层和混凝土基体面1mm 多的凹槽,等涂饰施工时再用弹性腻子批嵌处理后即可预防裂缝的出现。

7、与原混凝土墙面交接处的抹灰,满足抹灰垂直度、平整度要求的前提下保证交接处平整,顺直,不错台。

六、质量控制1、抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。

2、抹灰层与基体之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层,孔鼓,面层应无爆灰和裂缝。

3、水泥面层强度应满足要求、做到表面密实,施工时应加强管理、防止砂浆早期脱水或使用过夜砂浆。

4、一般抹灰工程质量的允许偏差和检验方法见下表注:本工程为普通抹灰,本表第三项阴角方正可不检查。

5、容易产生的质量问题:(1)粘结不牢、空鼓、裂缝:加气混凝土墙面抹灰,最常见通病之一就是灰层与基体之间粘结不牢、空鼓、裂缝。

主要原因是基层清扫不干净,不用水冲刷,湿润不够,不刮素水泥浆。

由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成于缩裂缝。

改进措施:可采用喷洒防裂剂或涂刷掺建筑胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,改进抹灰基层处理及砂浆配合比是解决墙面抹面空鼓、裂缝的关键。

(2)抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂。

抹灰层的厚度应通过冲筋严格控制。

操作时应分层、间歇抹灰,每遍厚度为7 ~ 9mm,应在底灰终凝后再抹面层灰,切忌一遍成活。
