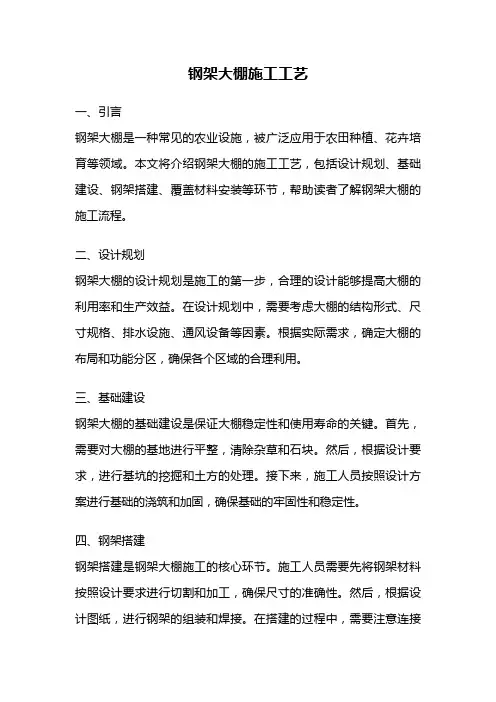

钢架大棚施工工艺

钢架大棚施工工艺

钢架大棚施工工艺一、引言钢架大棚是一种常见的农业设施,被广泛应用于农田种植、花卉培育等领域。

本文将介绍钢架大棚的施工工艺,包括设计规划、基础建设、钢架搭建、覆盖材料安装等环节,帮助读者了解钢架大棚的施工流程。

二、设计规划钢架大棚的设计规划是施工的第一步,合理的设计能够提高大棚的利用率和生产效益。

在设计规划中,需要考虑大棚的结构形式、尺寸规格、排水设施、通风设备等因素。

根据实际需求,确定大棚的布局和功能分区,确保各个区域的合理利用。

三、基础建设钢架大棚的基础建设是保证大棚稳定性和使用寿命的关键。

首先,需要对大棚的基地进行平整,清除杂草和石块。

然后,根据设计要求,进行基坑的挖掘和土方的处理。

接下来,施工人员按照设计方案进行基础的浇筑和加固,确保基础的牢固性和稳定性。

四、钢架搭建钢架搭建是钢架大棚施工的核心环节。

施工人员需要先将钢架材料按照设计要求进行切割和加工,确保尺寸的准确性。

然后,根据设计图纸,进行钢架的组装和焊接。

在搭建的过程中,需要注意连接处的稳固性和平整度,确保整个钢架的结构牢固可靠。

五、覆盖材料安装钢架搭建完成后,需要进行覆盖材料的安装。

常见的覆盖材料有聚乙烯薄膜、玻璃、PC板等。

在安装过程中,施工人员需要先将覆盖材料进行切割和处理,然后按照设计要求进行固定和拉紧。

在固定过程中,要保证覆盖材料的平整度和紧密度,避免出现漏水和风灾等问题。

六、辅助设施安装钢架大棚的施工还需要安装一些辅助设施,如排水系统、通风设备和温控系统等。

这些设施能够提供良好的生产环境,促进作物的生长和发育。

施工人员需要按照设计要求,将这些设施进行合理布局和安装。

在安装过程中,要注意设施的功能性和可靠性,确保其正常运行。

七、验收和调试钢架大棚施工完成后,需要进行验收和调试工作。

验收时,应对大棚的结构、覆盖材料、辅助设施等进行检查,确保符合相关标准和要求。

调试时,需要测试大棚的通风、排水、温湿度等功能,发现问题及时调整和修复。

钢架温室大棚工程施工方案

钢架温室大棚工程施工方案

一、工程概况本项目为钢架温室大棚工程,主要应用于农业生产、蔬菜种植、花卉培育等领域。

大棚结构采用全钢架设计,具有良好的抗风、抗震、抗压能力,使用寿命长。

本工程主要包括土建基础、钢结构安装、大棚覆盖材料安装等工序。

二、施工准备1. 技术准备(1)编制详细的施工组织设计,明确施工工艺、施工顺序、施工质量要求等。

(2)组织施工人员参加技术培训,提高施工技能和施工质量。

(3)根据施工图纸,对施工人员进行详细的技术交底。

2. 材料准备(1)钢结构材料:Q235钢材、钢柱、钢梁、钢支撑等。

(2)土建材料:水泥、砂石、钢筋等。

(3)大棚覆盖材料:聚乙烯薄膜、保温棉等。

3. 施工设备准备(1)施工车辆:吊车、运输车、挖掘机等。

(2)施工工具:电焊机、切割机、钻床、螺丝刀等。

三、施工工艺及措施1. 土建基础施工(1)根据设计要求,进行基坑开挖,严格控制超挖和欠挖。

(2)对基础进行垫层处理,确保基础平整。

(3)浇筑混凝土基础,严格控制混凝土强度和质量。

2. 钢结构安装(1)根据施工图纸,进行钢构件的加工、下料。

(2)在施工现场进行钢构件的拼装,确保钢构件的尺寸和形状符合要求。

(3)使用吊车将钢构件吊装到指定位置,进行焊接固定。

(4)对焊接部位进行检查,确保焊接质量。

3. 大棚覆盖材料安装(1)根据大棚尺寸,裁剪聚乙烯薄膜。

(2)将薄膜铺设在大棚顶部,确保薄膜平整、无皱褶。

(3)在薄膜边缘安装保温棉,提高大棚保温性能。

(4)将薄膜边缘固定在大棚侧墙上,确保大棚密封性。

四、施工进度计划1. 施工前期准备:5天2. 土建基础施工:15天3. 钢结构安装:20天4. 大棚覆盖材料安装:10天5. 工程验收:5天总计:55天五、质量保证措施1. 严格执行国家有关工程质量标准,确保工程质量。

2. 对施工过程中出现的质量问题,及时进行整改,确保工程质量。

3. 对施工人员进行定期培训,提高施工技能和施工质量。

4. 加强施工现场管理,确保施工环境整洁、有序。

建设钢架大棚实施方案

建设钢架大棚实施方案

建设钢架大棚实施方案一、前言随着农业现代化的不断推进,大棚种植成为了农业生产的重要组成部分。

而钢架大棚作为大棚种植的一种重要形式,其建设方案显得尤为重要。

本文将针对钢架大棚的建设实施方案进行详细介绍,以期为相关人士提供参考。

二、选址与规划1. 选址:钢架大棚的选址应当考虑土地的坡度、排水情况、阳光照射情况等因素。

一般来说,应选择土地平整、排水良好、阳光充足的地块进行建设。

2. 规划:在选址确定后,需要进行详细的规划设计。

规划应考虑大棚的布局、通风、采光等因素,确保大棚内部环境良好,有利于作物的生长。

三、材料选用1. 钢架:钢架是钢架大棚的主要支撑结构,应选择耐腐蚀、抗风压能力强的钢材进行制作。

2. 膜材:大棚覆盖膜的选用应考虑透光性、抗老化性能,一般选择聚乙烯或聚碳酸酯薄膜。

3. 固定材料:固定大棚膜的材料应选择耐候性好、使用寿命长的材料,如不锈钢螺丝、塑料夹等。

四、施工步骤1. 土地准备:清理选址上的杂草、石头等杂物,确保土地平整。

2. 钢架搭建:按照设计图纸,进行钢架的搭建,确保结构牢固、稳定。

3. 膜覆盖:将选用的覆盖膜铺设在钢架上,并进行固定,保证覆盖膜的紧密性。

4. 配套设施:根据需要安装通风设备、遮阳网、灌溉系统等配套设施。

五、注意事项1. 施工安全:在施工过程中,要注意安全防护,确保施工人员的人身安全。

2. 质量把控:在施工过程中,要对材料和施工质量进行严格把控,确保建成的大棚符合相关标准。

3. 环境保护:在施工过程中,要注意环境保护,避免对周围环境造成污染。

六、总结钢架大棚的建设实施方案是一个复杂的工程,需要综合考虑选址、规划、材料选用、施工步骤等多个方面的因素。

只有严格按照规划进行施工,才能建设出质量可靠、环境友好的钢架大棚。

希望本文所述内容能为相关人士提供一定的参考,促进钢架大棚建设工作的顺利进行。

建钢架大棚流程

建钢架大棚流程

建钢架大棚流程
建钢架大棚流程:
①选址与规划:选择适合建造钢架大棚的土地,考虑光照、水源、交通等因素,进行大棚布局规划。

②材料准备:根据设计图纸采购所需钢材、薄膜、连接件、基础材料等,确保材料质量达标。

③地面准备:清理地面,平整土地,根据当地气候条件确定基础深度和类型,如红砖砌筑夹心墙或毛石基础。

④基础施工:按照设计要求挖掘基础坑,铺设基础材料,确保基础稳固,能够承载大棚重量。

⑤钢架组装:在平整的场地上进行钢架的预组装,检查钢架的尺寸和结构是否符合图纸要求。

⑥钢架安装:将预组装好的钢架吊装到基础之上,使用螺栓或焊接方式固定,确保结构稳定。

⑦拉杆与压杆安装:安装横向和纵向的拉杆、压杆,加强钢架的稳定性,抵抗风力和雪载。

⑧覆盖薄膜:将特制的农业薄膜覆盖在钢架上,使用压膜线固定,确保薄膜平整无褶皱。

⑨门窗安装:在适当的位置安装门和通风窗,确保大棚内外空气流通,方便人员进出。

⑩灌溉与辅助设施:根据作物需求安装滴灌或喷灌系统,以及温控、通风等辅助设备。

⑪内部布局:规划种植区域,铺设栽培床或土壤,设置必要的支撑架和走道。

⑫最终检查与调试:全面检查大棚的结构安全、薄膜密封性、灌溉系统等功能,确保一切就绪。

⑬投入使用:完成所有准备工作后,开始种植作物,定期维护大棚结构和设施,确保农作物健康成长。

塑料大棚的搭建步骤

塑料大棚的搭建步骤

塑料大棚的搭建步骤《塑料大棚的搭建步骤》一、基本动作要领1. 选址这可是搭建塑料大棚非常关键的一步。

要选一块比较平坦、开阔的地方,方便咱们后续操作。

而且啊,这块地的阳光要充足,不能有太多遮挡,你就想着啊,这就像咱们住房子得有个好朝向一样呢。

另外,水源也要方便,要是离水源太远,浇水啥的就很麻烦。

这步我试过好多次,有一回选了个有点坡度的地,结果搭建的时候架子就放不稳,可麻烦了。

2. 准备材料咱们得先把材料准备齐了。

主要就是骨架材料,像钢管或者竹竿都可以,钢管的话更结实耐用些。

还有塑料膜,要选择透明度高、厚度适中的,太薄了容易破,太厚了成本高而且透光性会差一点。

薄膜的长度和宽度得根据咱们大棚的大小来确定啊。

另外就是一些用于固定的绳子、铁丝啥的,这些小玩意儿可别小看,少了它们大棚就支棱不起来了。

3. 搭建骨架- 先把骨架材料按照大棚的设计规格拼接好。

要是用钢管的话,一般会有连接件,把它们接得牢牢的。

我一开始这步就做错过,没把连接件拧紧,结果起风的时候大棚架子就晃悠,差点给吹倒了。

如果是竹竿做骨架,稍微麻烦点,得用绳子或者铁丝把竹竿并排绑紧喽,就像咱们扎扫帚似的。

- 骨架搭好后,按一定的间距(大概1米到2米左右,根据实际情况调整)把骨架竖着插到地里,插的时候要保证骨架垂直于地面,这很重要,不垂直的话大棚顶上就容易歪歪斜斜的。

插进去的深度大概要二三十厘米,越深越稳固。

4. 覆盖塑料膜- 把准备好的塑料膜慢慢展开,罩在咱们搭好的骨架上。

这个时候最好有两个人一起,一个人拉着一头,小心别把膜扯破了。

对了,这里可以先从一头开始覆盖一部分,然后再慢慢往另一头拉,像给大地盖被子似的。

- 膜罩好后,四周要用泥土或者石头把膜压实,不然风一吹就跑了。

也可以用绳子或者长一些的铁丝沿着骨架的边缘把膜绑紧呢。

5. 固定和调整- 用绳子或者铁丝在大棚顶部纵横交错地把骨架加固,就像给骨架织了个网,这样整个大棚就更牢固了。

在固定的时候,如果发现骨架有哪里不整齐或者膜有褶皱,就得调整一下,把褶皱拉平,骨架重新归位到该在的地方。

钢架大棚建设过程描述

钢架大棚建设过程描述

钢架大棚建设过程描述
钢架大棚的建设过程主要包括以下几个步骤:
1. 规划设计:根据实际需要和场地情况,进行钢架大棚的规划设计,确定大棚的尺寸、结构、材料等。

2. 基础施工:根据设计图纸,进行大棚的基础施工,包括土地平整、打桩、浇筑混凝土等。

3. 钢架安装:按照设计要求,将钢架组装在一起,形成大棚的骨架。

在安装过程中,要确保钢架的垂直度和稳定性。

4. 覆盖材料安装:根据需要,选择合适的覆盖材料,如塑料薄膜、玻璃等,并将其安装在钢架上。

5. 温控设备安装:根据需要,安装温控设备,如通风设备、加热设备等,以调节大棚内的温度和湿度。

6. 光照调节:为了更好地控制光照,可以安装适当的遮阳网或补光灯等设备。

7. 植物种植:在大棚内种植植物,根据植物的生长需求,进行适当的养护和管理。

8. 维护管理:定期检查大棚的状况,进行必要的维护和保养,确保大棚的正常使用。

在建设过程中,需要注意安全问题,如钢架的固定、通风设备的安装等,同时要确保施工质量,避免出现安全隐患。

钢架温室大棚施工方案

钢架温室大棚施工方案

钢架温室大棚施工方案1. 引言钢架温室大棚是一种用于种植蔬菜、花卉和其他农作物的设施,它提供良好的环境控制,可以延长植物的生长季节和改善产量。

本文档将介绍钢架温室大棚的施工方案,包括材料准备、地面处理、结构搭建、覆盖材料选择等内容,以帮助农民和园艺爱好者顺利建设自己的温室大棚。

2. 材料准备在开始施工之前,我们需要准备以下材料:•钢架:选择坚固耐用的钢材,可以抗风、抗雨,并能承受覆盖材料的重量。

•土壤:确保土壤质量良好,富含营养物质,有利于作物的生长。

•覆盖材料:选择透光性好、保温性强、耐用性好的材料,如聚乙烯薄膜或玻璃。

•固定工具:使用螺丝刀、扳手等工具来固定钢架和覆盖材料。

3. 地面处理在安装钢架之前,我们需要对地面进行处理,以保证温室大棚的稳定性和作物的生长质量。

地面处理的步骤如下:1.清理地面:清除杂草、大块石头和其他障碍物,保持地面清洁。

2.翻耕土壤:使用耕整机或手工耕地工具翻耕土壤,松散土壤,并深度达到15-20厘米。

3.施肥:根据土壤质量进行施肥,添加适量的有机肥料或化肥,以提供植物生长所需的养分。

4.平整地面:使用铁耙或平整工具平整地面,以确保地面平整水平。

4. 结构搭建在进行结构搭建之前,我们需要根据温室大棚的尺寸和形状准确测量和标记出钢架的位置。

结构搭建的步骤如下:1.安装门窗:首先安装门窗,以便后续钢架的搭建工作。

2.搭建钢架:按照设计图纸或指导手册,按照正确的顺序和位置,将钢架件一一搭建起来。

使用固定工具将钢架牢固地固定在地面上。

3.加固支撑:根据钢架的尺寸和设计要求,在需要强化的部位加固支撑,以增强结构的稳定性。

4.安装边缘线:根据边缘线的类型和材料,安装边缘线以增加温室大棚的密封性和保温性。

5. 覆盖材料选择选择合适的覆盖材料对于温室大棚的效果和使用寿命至关重要。

下面是几种常用的覆盖材料及其特点:1.聚乙烯薄膜:透光性好、保温性强、耐用性好,是常用的覆盖材料之一。

2.玻璃:透光性好,美观耐用,但价格较高。

温室塑料大棚施工技术方案

温室塑料大棚施工技术方案

温室塑料大棚施工技术方案一、项目概述温室塑料大棚是一种用透明塑料薄膜作为覆盖材料的建筑结构,可以提供良好的温度、湿度和光照条件,以满足植物生长的需要。

本方案旨在介绍温室塑料大棚的施工技术,包括基础施工、骨架搭建、薄膜安装和辅助设施配置等内容。

二、基础施工1.地坪铺设:选用平整的场地,清除表面杂草和石块,铺设混凝土地坪,保证地面平整、结实,以便后续工程施工。

2.地基打桩:根据温室大棚的尺寸和结构要求,打桩固定地基,提高整体稳定性。

3.排水系统建设:在地面上设置排水沟,确保雨水和灌溉水能够顺利排出大棚。

三、骨架搭建1.框架搭建:按照设计图纸进行骨架搭建,主要包括立柱、横梁和脊柱等部分,选用高强度的钢材或铝材作为骨架材料,确保大棚的稳定性和承载能力。

2.螺栓连接:使用高强度螺栓将框架各部分连接在一起,确保结构的完整性和稳定性。

3.支撑加固:在必要的位置设置支撑杆或托架,增加大棚的抗风能力。

四、薄膜安装1.薄膜选材:选择耐候性好、透光性佳的塑料薄膜,可以采用聚乙烯或聚碳酸酯薄膜材料。

2.薄膜固定:将薄膜覆盖在大棚骨架上,使用特制的夹子或支架将薄膜固定在骨架上,并确保薄膜紧贴骨架,防止风吹松动。

3.薄膜修整:根据大棚的外形,使用剪刀或切割刀修整薄膜边缘,保证薄膜整洁美观。

五、辅助设施配置1.通风系统:安装自动或手动通风设备,以调节大棚内的温度、湿度和气流等环境条件,促进作物生长。

2.温度控制系统:安装温度感应器和控制装置,实现对大棚内温度的自动控制,以满足不同作物的生长需求。

3.灌溉系统:配置灌溉设备,如喷灌或滴灌系统,保证作物的正常生长需要的水分供应。

4.照明系统:根据需要配置人工光源,以提供足够的光照,保证作物正常光合作用。

六、工期安排1.基础施工:约占总工期的25%,预计工期2-3周。

2.骨架搭建:约占总工期的40%,预计工期3-4周。

3.薄膜安装:约占总工期的25%,预计工期2-3周。

4.辅助设施配置:约占总工期的10%,预计工期1-2周。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

会农发〔2018〕64号
会宁县农牧局
关于印发全县钢架镀锌结构塑料大棚
建设补充技术规范的通知
各有关乡镇:
根据近期对全县钢架塑料大棚建设情况的督促检查,发现有些乡镇在建设过程中存在标准不规范、质量不达标等问题。

为了指导全县规范建设钢架镀锌结构塑料大棚,对照检查中发现的问题,组织技术人员对《全县钢架镀锌结构塑料大棚建设技术规范》进行补充完善,现予以印发,请各相关乡镇遵照执
行,加快建设进度、严把建设质量,确保全面完成塑料大棚建设任务。

附件:全县钢架镀锌结构塑料大棚建设补充技术规范
会宁县农牧局
2018年3月12日
会宁县农牧局2018年3月12日印发全县钢架镀锌结构塑料大棚建设补充技术规范
1、结构参数。

跨度8m的钢架大棚顶高不低于3.0m,棚长40m,拱间距不大于1.0m。

纵向拉杆5道,卡槽4道;两端斜拉撑各2根。

压膜线应选用16mm型,也可用耐老化聚乙烯塑料绳代替。

2、场地选择。

选择交通方便,地势开阔,背风向阳,排灌便利,光照条件好的田块。

土壤以土层深厚、肥沃,地下水位低,
保水保肥能力强的砂质壤土为宜。

3、大棚座向。

钢架塑料大棚的朝向最好应坐北朝南,东西延长。

结合当地气候条件确定是偏东或是偏西,无论偏东或偏西都不宜超过1O°。

4、棚体定位。

根据节约土地的原则,大棚间距1.0m,棚端间距4.0m的要求,确定每个大棚的大致位置。

再在平整好的土地上,拉一条基准线,运用勾股定律(直线为4m,横线为3m,斜线为5m)保证4个角成直角,确定4角定位桩,并拉好棚头棚边4条定位线。

5、材料及工艺要求
5.1材料的总体要求。

镀层厚度0.1mm以上。

钢管镀锌后质量增加16%~l3%。

管壁厚度均匀,壁厚偏差为:上偏差+22%,下偏差-5%。

圆度偏差不超过直径的公差范围。

5.2拱杆。

跨度8m的大棚,拱杆长6m/支,外径32mm,壁厚不少于1.8mm,质量不低于1.34kg/m。

5.3纵向拉杆及卷膜杆。

纵向拉杆及卷膜杆外径25mm,壁厚不少于1.5mm,质量不低于0.87kg/m。

5.4棚头立杆、门框杆及地梁杆。

棚头立杆、门框杆及地梁杆外径25mm,壁厚不少于1.8mm,质量不低于1.03kg/m。

5.5卡槽及卡簧。

卡槽采用镀锌钢板冷弯成型、厚度不少于
0.7mm,用于安装防虫网的卡槽要采用能够固定2层卡簧的加深卡槽,厚度不少于1mm;卡簧内芯材料宜采用油淬火—回火弹簧钢丝,表面宜采用浸塑处理,不应有钢丝裸露,端部应无尖角,卡槽和卡簧的正常使用年限为5年。

5.6顶膜、裙膜及压膜线。

顶膜采用12丝三防膜,要求厚度均匀,不少于0.12mm,透光率90%以上,使用期不少于24个月;裙膜选用8丝白膜,宽度不小于70cm,要求厚度均匀,不少于0.08mm,使用期不少于24个月;压膜线采用专用大棚压膜线。

5.7防虫网。

由于当地塑料大棚内主要防控害虫为白粉虱和蚜虫,在防控上应采用孔数为30目的防虫网,要求网孔均匀一致,宽度应按照安装后完全覆盖侧风口为宜。

5.8钢结构附件。

钢构件应符合GB/T51057—2015《种植塑料大棚工程技术规范》第4.1.8条的要求,紧固件应符合第4.2条的要求。

5.9承载能力。

8m大棚抗风能力不低于25m/s,雪载厚度应不小于20cm。

6、棚的主体结构
6.1棚架的主体构架。

大棚的主体主要由拱杆、立杆、纵拉杆和棚门等组成,钢管采用镀锌工艺。

镀锌钢管应符合下列要求:外壁表面有完整的镀锌层,不得有漏镀、气泡、结瘤、锌灰和露
铁现象,外表面应光洁。

允许有长度不超过100mm非包容面局部粗糙表面存在,但每米长度内只允许有1处,最大突起高度不应大于2mm,并不得影响安装。

内壁表面不得有漏镀。

6.2棚架的主要配件。

大棚的配件主要有卡槽、卡槽连接片、蛇形弹簧、纵向拉杆、纵向拉杆接头等。

配件由钢材冲压而成,应为热镀锌钢管。

镀锌前后的钢管不得有裂缝、烧伤及其他影响强度的缺陷。

7、安装方法
7.1拱管安装。

跨度8m的钢架塑料大棚拱杆在安装时,拱杆最下端插入土中40cm,地表与地梁杆用卡槽连接,大棚四角埋设柱状预埋件,预埋件直径宜为15cm,埋深15cm,内设2根公称直径不小于8mm的钢筋。

拱杆基部有地梁杆连接时,预埋件的个数按照不少于3.6m的间距预设,两侧预埋件位置要对称,安装时用预埋件上的钢筋将地梁交叉弯曲包裹与预埋件连接并固定好。

拱架拱圆平面对地平面的不垂直度≤10mm。

拱架间距偏差为±10mm 。

7.2拉杆安装。

大棚需固定5道纵向拉杆,全部拉杆用钢丝夹与拱杆在接管处连接好,使长短错开,不让接头位于同一拱间内。

拱杆要进行高低调整,使拱杆肩部处于同一直线上,拉杆保持顺直。

7.3卡槽安装。

压膜槽安装在接近肩部的下端,8m大棚需安装下压膜槽,位于离地面0.5m和1.3m处,两压膜槽间距80cm。

压膜槽的接头尽可能错开,提高大棚的稳固性。

7.4棚头及棚门的安装。

棚头设置6根钢管立柱,棚尾设置5根钢管立柱,按要求插入土中40cm,地表处的连接同拱杆,保持与地面垂直,并处在同一平面内,立柱上端与拉杆或拱杆连接;加4道卡槽与钢管立柱固定。

在两面棚头,将棚门装在门框内,门框应平整,开启方便,关闭严密。

7.5覆盖棚膜。

覆膜选择在晴朗无风的天气进行。

大棚薄膜分顶膜和裙膜,通过卡槽、卡簧将膜绷紧和固定。

先固定两侧裙膜,上端用卡槽,下端埋人土中。

跨度为8m的大棚用卡槽固定顶膜,两卡槽间薄膜应预留0.2—0.4m宽度,以便安装卷膜器。

卷膜器向上卷起可以通风,放下可密闭大棚保温。

覆膜后用专用压膜线固定,两根相邻的压膜线间距不宜大于2m,两端用地锚固定,地锚上表面埋深不小于40cm,抗拔力不小于1.6KN。

8、抗灾防护
8.1 风灾。

在大棚设计的抗风范围内的防风措施主要是绷紧棚膜,保证棚膜密闭无漏风。

当预报的风力大于设计抗风能力时,应及时设置防风屏障,或在棚的四角及中部每隔一段距离拉紧固定于地下的绳索加固。

如棚内无作物或价值不大时,可揭去薄膜。

8.2 雨灾。

得到暴雨预报后,迅速检查薄膜使其绷紧并拉紧压膜线,保障不出现兜水现象。

8.3 雪灾。

大雪天气应安排值班人员巡查,当棚内温度在5℃以上时,棚顶的雪会自动下滑。

但是如果出现连续十几个小时的大雪,应组织人员及时清理棚根处的积雪。
