收费站扩建施工组织设计
XX高速公路扩建工程施工组织设计

XX高速公路扩建工程施工组织设计六、施工组织设计第一章总体施工组织布置及规划1.1 项目管理方针和目标1.1.1 承诺按业主的要求贯彻“安全、环保、舒适、和谐”的设计理念,在运行中发挥领导作用。
1.1.2 管理方针“诚信守法,科学管理,精心施工,顾客满意,以人为本,预防为主,保护环境,追求卓越”。
以诚信守法为准则,以科学的管理、先进的技术、精良的设备精心组织施工,建造精品工程,以人为本,预防为主,注重环境保护和职业安全健康管理,提高员工素质,不断改善员工和外来人员的工作环境及职业安全健康状况,并持续改进,以优质的服务满足业主及相关各方的要求。
1.1.3 项目管理目标一、指导思想科学管理、精心组织、精心施工、优质高效、安全文明、均衡有序、产品和服务顾客满意。
二、工期目标总工期:28.5个月。
三、质量目标标段交工验收的质量评定:合格竣工验收的质量评定:优良。
四、安全目标无重大安全事故发生。
五、环保目标生活、生产污水排放符合当地环保部门的相关规定和排放标准。
六、水土保持目标无水土流失,水土保持完好。
1.2 施工总体规划1.2.1 组织机构图为了确保安全、优质、文明、高效地完成本工程的各项施工任务,根据本工程的施工任务和工程特点,我公司将本着“精干、高效、专业”的原则,选派一批有资质,具有丰富施工经验的工程技术管理人员和施工人员成立本合同段项目经理部,形成以项目经理为核心的施工管理体系,对工、料、机、财等资源实行动态管理,组织机构图及各部门职责见下表:1.2.2 总体施工安排为保证本工程优质高效完成,根据本工程特点,共组织5个施工队伍进场,并明确施工任务。
具体施工队伍设置和其施工任务划分如下:◆路基土石方施工队负责本合同段路基土石方的施工。
◆路面施工队负责本合同段路面的施工。
◆桥梁施工队负责全线桥梁工程的施工。
◆涵洞、通道施工队负责全线涵洞、通道的施工。
◆附属工程施工队负责排水及防护工程等的施工。
1.3 施工总体部署1.3.1 设备、人员动员周期和设备、人员、材料运到施工现场的方法一、设备、人员动员周期根据工程特点,施工进度计划安排,调集适合本工程施工的各种施工机械设备,在分项工程开工前,按月度施工计划,合理安排设备进场周期,对于需预先调试的设备,则提前进场。
高速公路改扩建工程施工组织设计

目录一、编制依据 (1)二、编制范围及施工管理目标 (1)(一)质量目标 (1)(二)工期目标 (1)(三)安全目标 (1)(四)环保、水保目标 (1)(五)文明施工目标 (1)(六)经济目标 (1)三、工程概况及主要工程数量 (1)(一)工程地形、地貌与气象 (3)(二)工程地质 (3)(三)水文地质 (7)(四)沿线交通 (8)(五)主要工程数量 (8)(六)工程特点、重难点分析 (10)(七)合同总金额 (11)(八)项目建设相关单位 (11)四、施工总体方案 (11)(一)施工组织机构及施工队伍的分布 (12)(二)临时工程的分布及总体设计 (19)(三)施工用水、施工用电 (29)(四)内业资料(收集、整理、归档、移交) (31)(五)施工顺序 (31)五、一般工程的施工方法 (34)(一)旧护栏及旧标志牌等设施的拆除 (34)(二)管线及光缆的拆除或保护 (35)(三)路灯照明灯具和箱变拆除 (36)(四)路基工程施工方法 (38)1、原地表处理施工方法 (38)2、加筋材料施工方法 (43)3、路基填筑施工方法 (45)4、灰土施工方法 (48)5、路基防护与排水工程方法 (51)6、沉降与稳定观测方法 (54)(五)路面工程施工方法 (56)1、路面整体拼接方法 (56)2、基层底基层施工方法 (57)3、粘层、透层和封层施工 (59)4、沥青面层施工方法 (62)(六)旧路病害处治及施工方案 (66)1、旧路病害处治方案 (67)2、点病害处治 (67)(七)桥梁施工方法 (71)1、扩大基础施工 (71)2、桩基施工 (72)3、承台(系梁)施工 (81)4、墩柱、桥台施工 (84)5、台帽、盖梁施工 (87)6、附属工程 (91)7、桥梁加固维修 (96)8、预制梁板及安装 (108)9、涵洞施工 (108)六、重难点工程的施工方法、关键技术、工艺要点及工艺要求 (117)(一)本项目工程重点 (117)(二)路基拼接施工 (117)(三)旧桥拆除 (134)(四)桥梁拼接施工 (152)(五)高架桥承台基坑开挖 (162)(六)高架桥现浇箱梁施工方案 (166)七、标段内危险性较大工程施工安全风险评估 (205)(一)总体风险评估思路 (206)(二)专项风险评估 (210)(三)重大风险源风险估测 (219)(四)风险控制措施 (225)(五)评估结论 (231)(六)路基总体风险评估 (231)(七)项目施工安全风险评估结论 (2313)八、施工中采用的新工艺和新技术及其工法整理安排 (2324)(一)高压水射流破除混凝土应用技术 (2324)(二)智能张拉工艺在桥梁施工的运用 (241)(三)工法整理安排 (245)九、总工期及进度计划安排、资金使用计划。
收费站改扩建工程施工组织设计样本

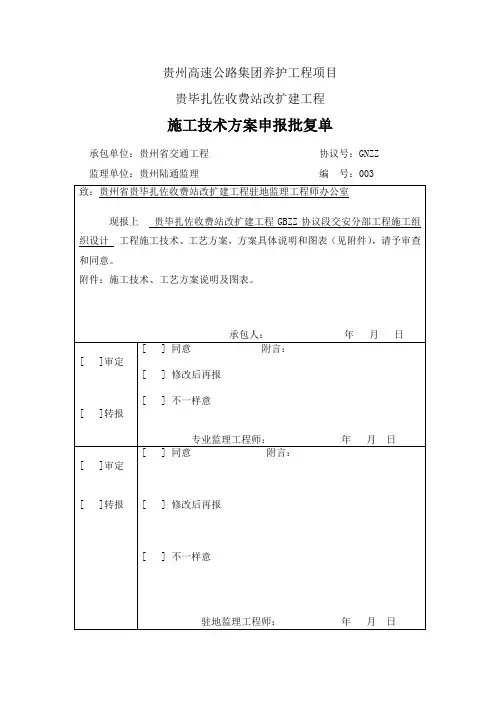

贵州高速公路集团养护工程项目贵毕扎佐收费站改扩建工程施工技术方案申报批复单承包单位:贵州省交通工程协议号:GNZZ 监理单位:贵州陆通监理编号:003贵州高速公路集团养护工程项目贵毕扎佐收费站改扩建工程交安工程施工组织设计贵州省贵毕扎佐收费站改扩建工程GBZZ协议段项目经理部2月25日目录第一章.施工组织编制说明1.1编制范围本协议段为贵州省贵毕扎佐收费站改扩建工程GBZZ协议段(K38+805.205—K39+198.605),全长393.4米。
交通安全设施工程(关键为波形梁钢护栏、交通标志及交通标线)。
1.2编制依据依据贵毕扎佐收费站改扩建工程项目管理处、业主办、驻地监理办对总工期和人员机械设备总体要求及其贵毕扎佐收费站改扩建工程GBZZ协议段(K38+805.205-K39+198.605全长393.4米)施工图,结合施工调查汇报及对应施工技术规范:《公路工程质量检测评定标准》(JTGF80/1-)《公路交通安全设施施工技术规范》(JTGF71-)《公路工程施工安全技术规程》(JTJ076-95)《中国交通行业标准》(JT/T390-1999)《道路交通标志和标线》(GB5768-1999)《公路交通标志板技术条件》(JT/T279-95)1.3编制标准在组织施工时,依据施工特点和以往积累经验,遵照以下几项标准:1、认真落实党和国家对基础建设各项方针和政策;2、严格遵守国家和协议要求工程完工及交付使用期限;3、合理安排工程开展程序和施工次序。
建筑施工特点之一是产品固定性,所以使建筑施工在同一场地上同时或前后交叉进行。
没有前一阶段工作,后一阶段工作就不能进行,同时它们之间又是交错搭接地进行;次序反应客观规律要求,交叉则反应争取时间努力。
所以在编制施工组织设计过程中必需合理安排施工程序。
在安排施工程序时必需考虑以下几点:(1)要立即完成相关准备工作,为正式施工发明良好条件;(2)正式施工时应该优异行全场性工作,然后再进行各个项目标施工;(3)对于单个房屋和构筑物施工次序,既要考虑空间次序,也要考虑各个工种之间次序;(4)可供整个施工过程使用建筑物要尽可能提前建造,方便降低施工临时设施,从而节省投资。
收费站施工方案

1.土建工程:采用标准化施工工艺,确保工程质量。
-基础工程:采用混凝土浇筑,确保基础稳定。
-结构工程:采用钢结构或钢筋混凝土结构,满足使用功能及安全要求。
-装饰工程:采用环保材料,确保美观及耐用性。
2.设施升级:
-收费系统:采用先进的收费系统,提高通行效率。
-监控系统:采用高清摄像头,实现全方位监控。
第2篇
收费站施工方案
一、项目背景
随着我国经济的快速发展,高速公路交通量持续增长,XX高速公路XX收费站作为重要交通节点,现有设施已无法满足日益增长的交通需求。为提高收费站通行能力,提升服务水平,确保高速公路安全畅通,特制定本施工方案。
二、项目目标
1.完成收费站扩建及设施升级,提高通行能力。
2.保障施工期间高速公路正常运行,降低对周边环境及交通的影响。
六、施工方法及工艺
1.土建工程:采用标准化施工工艺,确保基础稳定、结构安全、装饰美观。
2.设施升级:
-收费系统:采用先进的收费系统,提高通行效率。
-监控系统:采用高清摄像头,实现全方位监控。
-通信系统:采用光纤通信,确保通信稳定。
3.附属设施:采用成熟的技术和设备,满足使用要求。
七、施工安全措施
1.建立健全安全生产责任制,明确各级管理人员及施工人员的职责。
4.施工现场加强扬尘治理,确保空气质量。
十、质量保证措施
1.严格把控材料关,选用优质材料。
2.加强施工过程质量控制,确保工程质量。
3.建立健全质量管理体系,对工程质量进行全面检查。
4.对发现的问题及时整改,确保工程一次验收合格。
本施工方案旨在为XX高速公路XX收费站施工项目提供详细、严谨的施工指导,以确保工程顺利进行,满足预期目标。在施工过程中,如有特殊情况,可根据实际情况调整施工方案,并报请相关部门审批。施工各方应严格遵守本方案,共同努力,共创优质工程。
收费站设施工程施工组织(3篇)

第1篇一、工程概况本工程为XX省XX坝(XX界)至承德高速公路避暑山庄收费站房屋建筑工程(FJ5合同段),包括宿办楼、地源热泵机房油机室、泵房、警卫室、污水处理、收费棚、总图外线等工程。
二、施工组织1. 人员组织机构(1)项目经理部:负责工程项目的全面管理,包括施工组织、质量、安全、进度、成本等。
(2)技术部门:负责工程的技术管理,包括设计、施工图纸会审、技术交底等。
(3)质量部门:负责工程质量的管理,包括材料、施工过程、验收等。
(4)安全部门:负责工程安全的管理,包括安全培训、现场巡查、事故处理等。
(5)进度部门:负责工程进度的管理,包括进度计划、跟踪、调整等。
(6)成本部门:负责工程造价的管理,包括预算、结算、变更等。
2. 主要机械设备(1)挖掘机:用于土方开挖、场地平整等。
(2)搅拌机:用于混凝土搅拌。
(3)塔吊:用于建筑材料吊装。
(4)泵车:用于混凝土输送。
(5)施工电梯:用于人员、材料运输。
3. 施工进度计划(1)施工准备阶段:完成施工图纸会审、技术交底、人员设备进场等工作。
(2)基础施工阶段:完成场地平整、土方开挖、基础施工等工作。
(3)主体施工阶段:完成主体结构施工、屋面施工、装饰装修等工作。
(4)附属设施施工阶段:完成设备安装、电气安装、管道安装等工作。
(5)竣工验收阶段:完成工程验收、资料整理、工程移交等工作。
4. 施工方案(1)基础施工:采用钢筋混凝土基础,分阶段施工,确保基础质量。
(2)主体结构施工:采用现浇钢筋混凝土框架结构,确保结构安全、稳定。
(3)屋面施工:采用钢结构屋面,确保屋面防水、保温、隔热等功能。
(4)装饰装修:采用高档装修材料,确保室内外环境舒适、美观。
5. 质量保证措施(1)加强材料管理,确保材料质量。
(2)严格控制施工过程,确保施工质量。
(3)加强施工人员培训,提高施工技能。
(4)建立健全质量管理体系,确保工程质量。
6. 进度保证措施(1)制定详细的施工进度计划,确保工程按期完成。
高速路口扩建施工方案设计

高速路口扩建施工方案设计一、施工目标设定本次高速路口扩建施工的主要目标是提升路口通行能力,优化交通流,确保行车安全,同时满足未来交通增长的需求。
通过本次扩建,期望达到以下目标:提高路口的车辆通行效率,减少交通拥堵。
优化路口布局,提高交通安全性。
兼顾环保与可持续性,确保施工对环境的影响最小化。
二、车道扩建规划针对高速路口的车流量特点和未来发展趋势,规划增加车道数量,并对现有车道进行优化调整。
具体规划如下:根据交通流量分析,合理确定扩建车道的数量。
优化车道布局,提高车辆换道、并线的流畅性。
设计合理的车道宽度、长度和纵坡,确保行车安全。
三、信号灯系统设计为提高路口通行效率,减少交通冲突,设计合理的信号灯系统。
具体设计如下:采用先进的智能交通信号控制系统,实现信号灯的自适应控制。
根据交通流量和流向,合理设置信号灯相位和配时。
加强信号灯与交通监控系统的联动,提高路口管理的智能化水平。
四、安全设施设置为确保行车安全,设置完善的安全设施。
具体设置如下:在路口增设安全护栏、防撞桶等安全设施,防止车辆冲出道路。
设置明显的交通标志和标线,引导车辆有序行驶。
加强夜间照明,确保夜间行车安全。
五、环境保护措施在施工过程中,注重环境保护,减少对周边环境的影响。
具体措施如下:采用环保型建筑材料和施工工艺,减少环境污染。
加强施工现场管理,防止扬尘、噪音等污染物的产生。
合理安排施工时间,减少夜间施工对居民的影响。
六、行人通行设施为保障行人安全,设置完善的行人通行设施。
具体设施如下:设置行人过街天桥或地下通道,确保行人安全过街。
在路口设置行人安全岛,提供行人等待空间。
完善行人指示标志和照明设施,提高行人通行的便捷性和安全性。
七、施工期间交通疏导为确保施工期间交通畅通,制定有效的交通疏导方案。
具体方案如下:提前发布施工公告,引导驾驶员提前规划出行路线。
设置临时交通标志和指示牌,引导车辆有序绕行。
加强与交警部门的沟通协作,实施有效的交通管制措施。
收费站施工方案

收费站施工方案收费站施工方案一、项目概述本次施工项目是针对某市高速公路的收费站进行改造扩建工程。
该收费站现有设施老化,容量不足,无法满足日益增长的车流量,因此需要对其进行改造扩建。
二、施工内容及工期本次施工内容包括收费站主体建筑的拆除与重建、进出口道的调整和扩建、新建停车场、新建公共设施等。
工期为150天。
三、施工方案1. 收费站主体建筑拆除与重建收费站主体建筑包括收费广场、值班室、办公楼等。
现有建筑物老化,不满足使用需求,因此需要进行拆除与重建。
拆除工作应采用安全可靠的方法进行,重建时应考虑建筑结构的稳固性和服务功能的完备性。
2. 进出口道的调整和扩建根据现有交通状况和未来的交通需求,对收费站的进出口道进行调整和扩建是必要的。
应根据设计要求对原有道路进行改造和增加车道数量,以提高通行能力和效率。
3. 新建停车场为方便过往车辆的停车需求,新建停车场是必要的。
停车场应考虑充分的停车位数量和合理的布局,同时要符合相关交通规划和安全要求。
4. 新建公共设施为提升收费站的服务水平和用户体验,新建公共设施是必要的。
可以考虑建设休息区、洗手间、餐饮区等,满足过往车辆的基本需求。
四、施工安全措施1. 施工现场应设立明显的施工标志和警示标牌,确保施工区域的安全。
2. 施工期间应对周边道路进行合理的交通组织和引导,以确保车流畅通。
3. 施工人员应按照相关安全操作规程进行作业,佩戴防护装备,确保施工过程的安全。
4. 施工方应组织员工参加安全培训,提高施工人员的安全意识和应急处理能力。
五、质量保证措施1. 严格按照设计方案进行施工,确保施工质量符合相关标准和规范。
2. 对施工过程进行全面监管和检查,及时发现和解决施工过程中的质量问题。
3. 使用符合国家标准的建筑材料和设备,确保施工品质达到要求。
4. 施工完成后进行质量验收,确保工程质量达到设计要求。
六、投资估算根据项目需求和项目规模,初步估算施工投资为500万元。
七、总结通过以上方案,可以实现对该市高速公路收费站的改造扩建工程。
高速公路扩建项目工程施工组织设计

高速公路扩建项目工程施工组织设计项目背景随着经济和人口的增长,现有高速公路的通行压力逐渐增大。
为了提高交通效率,满足未来的交通需求,扩建高速公路的需求变得迫切。
项目目标本项目的目标是对现有高速公路进行扩建,以增加通行能力和改善道路状况。
通过合理的施工组织设计,确保施工过程高效、安全、符合标准。
施工组织设计原则1. 高效性:确保施工进度和质量,最大程度地减少施工期间的交通阻塞和不便。
2. 安全性:遵守国家相关法律法规和安全标准,设置合理的安全措施和紧急应急预案。
3. 环境保护:采取措施减少对自然环境的影响,防止土壤污染和水源受到污染。
4. 资源管理:合理利用施工资源,优化施工方案,控制成本。
施工组织设计内容1. 施工进度计划:详细规划施工的时间安排,确保施工进度紧凑且合理。
2. 人力资源配置:根据项目需求,合理安排工人、技术人员和管理人员,确保施工队伍的稳定和配合。
3. 设备和材料采购:制定采购计划,选择合适的设备和材料供应商,并确保质量和交货时间。
4. 施工机械配置:根据工作需求,确定所需施工机械的种类和数量,合理配置和调度。
5. 安全管理措施:制定安全管理方案,包括施工人员的安全培训、安全设施的设置和施工现场的监控。
6. 质量控制措施:制定质量管理计划,明确质量要求和检测标准,进行质量监督和抽查。
7. 环境保护措施:采取控制土壤和水源污染的措施,合理处理施工废弃物。
风险管理1. 定期进行风险评估和风险管理,及时发现问题并采取相应的措施。
2. 建立应急预案,处理可能发生的紧急事件,确保施工过程的安全和正常进行。
以上是本次高速公路扩建项目工程施工组织设计的基本内容,细节可根据具体情况进行补充和调整。
在整个施工过程中,需要严格按照相关法律法规进行操作,确保施工质量和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
收费站扩建施工组织设计福银高速公路彬县东收费站改扩建工程土建4合同段施工组织设计建设单位:陕西省交通建设集团公司投标单位:陕西交建机械化养护有限公司审核:审批:二○一二年三月目录第一章施工组织设计编制说明 (2)1.1编制依据 (2)1.2编制原则 (2)1.3 编制内容 (3)1.4编制范围 (3)1.5施工总体目标 (3)第二章工程概况及自然地理条件 (3)2.1 工程概况 (3)2.2 自然地理条件 (4)第三章项目经理部的组成 (4)3.1项目管理机构及施工队伍的分布 (4)第四章施工准备及施工质量技术措施 (9)4.1施工准备 (9)4.2 路基施工质量技术方案 (11)4.3混凝土路面质量技术措施 (15)4.4 涵洞及地下通道施工技术方案及安全 (18)4.5路堤防护及基础注浆施工技术措施 (20)第五章工程质量保障措施 (24)5.1 工程施工质量控制 (24)5.2 材料构件的质量控制 (25)第六章安全、工期及文明工地保障措施 (26)6.1安全保障措施 (26)6.2工期保障措施 (27)6.3文明工地建设 (29)6.4环境保护措施 (30)第七章工程施工进度计划 (30)7.1施工进度计划 (31)第八章项目平面布置图 (32)第九章施工附图附表 (33)第一章施工组织设计编制说明1.1编制依据(1)该工程招标文件及施工图纸。
(2)国家交通部现行公路工程施工技术规范、验收标准及安全措施。
(3)我单位对该合同段现场勘查资料。
1.2编制原则(1)施工总体布置统筹规划、合理布局、减少交通干扰、减少污染。
(2)严格按照《招标书文件》中的工期、质量、安全目标等要求编制,使建设单位各项要求均得到有效的保障。
(3)仔细核对设计图纸、资料,了解设计意图,掌握现场情况后,进行施工组织设计的编制,满足设计要求。
(4)遵循“安全即生命,质量重泰山”的原则。
首先从管理制度上制定切实可行的安全措施,确保安全施工。
服从建设单位及监理工程师的监督指导,严格按照规章制度办事。
1.3 编制内容经我单位专业人员仔细分析研究了招标文件、设计图纸及技术要求后,并对施工现场进行了详细的勘查后,进行施工组织设计的编制。
分别对施工部署、施工进度计划、施工技术方案、主要施工机械设备、质量安全保证措施、特殊施工环境的安保方案等进行了详细的阐述。
1.4编制范围福银高速彬县东改扩建工程土建4标段,K0+000—K0+389段工程。
1.5施工总体目标本工程招标文件要求工期为6个月,计划于2012年3月20日正式开工,于2012年9月30日完成。
我单位将充分利用先进的管理经验、专业的施工队伍及先进的机械设备,集中人力、物力全面展开施工。
施工过程中不断优化施工方案,确保工期目标顺利完成。
第二章工程概况及自然地理条件2.1 工程概况福银高速公路彬县东收费站改扩建工程土建3合同段位于福银线西长高速公路彬县东互通式立交进出口。
工程内容主要包括:路基、路面、涵洞、交安、绿化等,总工期6彬县东收费站现有2进3出共5个车道,现将其改造为5进8出共13个车道,采用单侧加宽。
2.2 自然地理条件2.2.1地形地质STJ-3合同段基本以路基填方为主,属于中等湿陷2.2.2水文气候:该标段属彬县境内,年平均气温9.1摄氏度,历史年最高温度36.9摄氏度,最低温度-18.6摄氏度。
最大冻土深度40.2厘米。
2.2.3交通运输及其它条件:该地区属于黄土高原,便于施工便道的修建;且沿线有数条支线和地方道路,附近有高压输电线路,为工程的顺利实施提供了便利第三章项目经理部的组成3.1项目管理机构及施工队伍的分布3.1.1 项目管理机构按照承建工程项目,成立“陕西路桥集团有限公司福银高速彬县东收费站改扩建STJ-3合同段项目经理部”,设项目经理1人,副经理1人,总工程师1人。
内设工程部、质检部、机材部、财务部、中心试验室和综合办公室,分工负责,责任到人,开展工作。
主要管理人员及责任1、项目经理执行在有关本工程的实施、完成与缺陷修复等方面的有关的事务。
确定项目管理目标与方针,主持编审项目总体施工组织设计和制定总体质量规划。
对本工程安全、质量、工期、环境保护、水土保持等工作全面负责。
认真贯彻落实中央提出的有关科学发展观和铁路跨越式发展的总体要求,以人为本、协调发展,做好本工程的建设。
2、总工程师1)、对本工程质量、施工技术、计量测试等负直接技术责任,带领并指导所有技术人员开展扎实有效的技术管理工作;提出并贯彻改进工程质量的技术措施。
2)、负责组织图纸会审,组织重大技术方案的审查,组织对施工组织设计的审查及批准,负责质量计划的编制,检测标准方案的制定。
3)、负责新技术、新工艺、新设备、新材料及先进科技成果的推广和应用。
具体负责组织对本工程项目施工方案、施工组织设计及质量计划进行编制及批准后的实施。
对施工中可能出现的质量通病及其纠正、预防措施进行审核。
4)、组织科研攻关项目,解决工程施工中的关键施工技术和重大技术难题,负责验工计价。
对本工程的环境保护、劳动保护和安全生产的技术工作负责,结合本工程的作业环境和施工特点,科学周密地制定并下达安全生产的技术方案、劳动保护措施和环境保护的具体措施,并认真贯彻落实。
负责组织项目信息系统和视频网络监控系统建设方案的制定和实施。
负责全标段材料供应计划的审核。
3、副经理协助项目经理执行在有关本工程的实施、完成与缺陷修复等方面的有关的事务。
4、工程部长1)、在项目经理和项目总工的领导下,认真执行建设单位、集团公司项目经理部等有关部门的法律、法规和部门规范、标准以及规章制度。
2)、负责工程调度管理工作,及时收集工程信息,编制调度报表,及时反馈施工信息,确保信息化管理的畅通。
3)、负责施工进度管理工作,参与编制本项目的进度计划,并督促实施,制定本项目的工期考核办法,确保工程进度目标的实现。
4)、负责施工现场管理工作,编制本项目文明施工考评标准,监督施工队按考评标准进行工地建设,参与项目经理部组织的文明施工检查考评。
5)、负责施工现场的协调管理工作,负责与业主、地方、监理、设计等部门的联系,协调解决现场存在的问题。
6)、参与项目部的征地拆迁工作,协助项目部征迁负责人搞好本项目征地、拆迁工作,并办理相关报批征用手续,完善征地资料。
7)、负责参与本项目部竣工资料的编制工作,组织本项目竣工验收工作。
8)、完成项目领导交办的其他工作。
5、试验室主任1)、贯彻执行国家、行业、集团公司有关试验、计量认证工作的标准、规范及规章制度;负责本管段工程项目的检验、试验和交验。
2)、负责本室的人员、仪器设备管理,建立人员和设备档案,定期对人员进行考核。
负责计量设备的周期检定、维护和使用管理。
3)、协助物资部门做好本管段工程所用各种原材料、构件、产品等的选定及验收工作,按规范要求的频率进行质量复检,不得发生漏检或频率不够的现象,对材料的检验情况进行明确标识。
4)、负责本管段砼、砂浆、桥梁孔道压浆、CA砂浆、化学改良土等原材料全部项目的首次试验鉴定和配合比的设计与优化,按规范要求的频率进行现场抽检。
负责砼、砂浆等施工过程控制中的试验检测和现场值班情况以及现场材料的检验和试验状态的标识,负责填写混凝土浇筑日志和路基填筑日志。
5)、负责试验原始资料的整理、保管,并及时提出试验报告,留存所出具的各种试验报告及记录,建立试验台账。
每月对混凝土、砂浆检查试件、路基密实度、水泥、钢筋等使用情况进行统计分析并定期向中心试验室报告。
负责做好本管段项目试验竣工资料。
6)、负责制定本项目检测试验计划,做好试验数据汇总分析,及时上报试验统计报表。
参与质量事故分析,从业务角度分析事故产生的原因并提出纠正和预防措施。
7)、参加集团公司项目经理部组织的各种质量检查,有权纠正现场操作人员及现场检测人员违反质量控制标准和有关试验规程的行为。
8)、负责提出本试验室仪器设备购置、更新、改造及报废计划。
9)、及时按要求完成上级领导和业务部门交办的其他试验工作。
6、机材部部长1)、认真贯彻落实国家有关法律、法规、规范和上级规章及行业标准和制度。
2)、负责本项目物资设备管理工作,制定本项目物资设备管理办法,建立健全物资设备采购供应管理体系和质量控制管理体系。
3)、负责监控本项目物资设备质量,对甲供、甲控物资设备质量负监督责任,对本项目部自购物资设备质量负全责。
4)、建立健全各项目物资设备台帐,完善业务手续,科学、合理设置现场料场(库、棚),做好现场物资设备管理。
5)、负责审核和编报本项目甲供、甲控物资设备需用申请计划,按时上报各种业务报表,制定和实施本项目自购物资设备采购供应方案。
6)、了解、掌握甲控、自购物资设备的市场行情,及时向项目经理部报告。
7)、接受集团公司项目经理部物资设备部的业务管理。
8)、完成领导交办的其它工作。
7、测量队队长测量控制室负责控制测量、放线定位测量和对工程进行复核、检查及其它抽查性测量工作。
负责测量桩橛的交接;根据建设单位和设计部门给定的控制点,布置施工阶段的测量控制网;负责实施竣工测量,并按规定做好相关的测量记录;参与验工计价。
3.1.2施工组织机构根据本项目的工程量、工程特点及工期要求,项目经理部下设5个施工队,每个施工队设若干个施工班。
分别进行路基工程、路面工程、涵洞、及交安绿化工程的施工。
并建立各自的职能部门,对所属工程进行管理。
表3-1 施工队伍安排表序号施工队伍负责任务备注1 路基一队负责路堤挡土墙及注浆任务2 路基二队整个路基施工3 桥涵一队负责涵洞及地下通道4 路面一队负责全部的路面施工6 混凝土拌合站负责所有砼生产和运输第四章施工准备及施工质量技术措施4.14.1.1技术准备我部进场后及时同业主、监理单位沟通,会同设计单位进行交桩,并对全线导线点、水准点进行复测,设立便于施工过程中使用的固定桩,为尽早开工作好充分准备。
组织全体技术人员认真阅读设计文件,了解设计意图,熟悉设计内容,掌握设计要求,结合我单位专业工程师对现场仔细勘查的详细情况,编制工作计划和工作标准,图表上墙。
建立工地试验室,配备能满足监理工程师和施工所需的试验检测4.1.2机械设备和物资准备据施工进度计划,分期分批安排各种施工设备和物资进场。
外购主材由西安供应,其它地方材料就近解决,零星物资和生活用品在彬4.1.3临时工程根据工程规模和施工实际情况,混凝土拌和站及钢筋加工场等设在306省道K0+320处路线右侧转盘广场内,以便于各种材料的运输。
1)为了搞好文明施工,改变交通运输状况,进场便道泥结碎石路面,作为施工便道。
同时,对利用的乡村道路进行改善和维修,以满足施工通行。
2)根据施工需要,实行生活用房部分租赁部分自建的原则,生产用房自建,征用临时用地,建设钢筋厂、拌和站等。
