掘进工人应该掌握巷道中线的使用方法及次要巷道的腰线
巷道腰线的标定

第十九讲 巷道腰线的标定巷道的坡度和倾角是用腰线来控制的,标定巷道腰线的测点称为腰线点,腰线点成组设置,每三个为一组,点间距不得少于2m,腰线点离掘进工作面的距离不得超过30~40m,标定在巷道的一帮或两帮上,若干个腰线点连成的直线即为巷道的坡度线,又称腰线,用其指示掘进巷道在竖直面内的方向。
根据巷道的性质和用途不同,腰线的标定可采用不同的仪器和方法。
次要巷道一般用半圆仪标定腰线;倾角小于8°的主要巷道,用水准仪或连通管标定腰线,倾角大于8°的主要巷道则用经纬仪标定腰线。
对于新开巷道,开口子时可以用半圆仪标定腰线,但巷道掘进4~8m 后,应按上述要求用相应的仪器重新标定。
现将各种标定方法分述如下:一、半圆仪标定腰线1.用半圆仪标定倾斜巷道腰线如图10所示,1点为新开斜巷的起点,称起坡点。
1点高程H 1由设计给出,H A 为已知点A 高程,从图可知Aa A h H H =-1在A 点悬挂垂球,自A 点向下量Aa h ,得到a 点,过a 点拉一条水平线11´,使1点位于新开巷道的一帮上,挂上半圆仪,此时半圆仪上读数应为0°。
将1点固定在巷道帮上,在1点系上测绳,沿巷道同侧拉向掘进方向,在帮上选定一点2,拉直测绳,悬挂半圆仪,上下移动测绳,使半圆仪的读数等于巷道的设计倾角δ,此时固定2点,连接1、2点,用灰浆或油漆在巷道帮上划出腰线。
图102.用半圆仪标定水平巷道的腰线在倾角小于8°的次要巷道中,可用半圆仪标定腰线,如图11所示,1点为已有腰线点,2点为将要标定的腰线点。
首先将测绳的一端系于1点上,靠近巷道同一帮壁拉直测绳,悬挂半圆仪,另一端上下移动,当半圆仪读数为0°时得2´´点。
此时1—2´间测绳处于水平位置。
用皮尺丈量1点至2´点的平距S12´,再根据巷道设计坡度i,算出腰线点2与2´点的高差Δh,用下式计算:Δh= i·S12´图11半圆仪标平巷腰线求得Δh之后,用小钢卷尺由2‘点垂直向上量取Δh值,便得到腰线点2的位置。
巷道腰线的标定 (1)

第十九讲巷道腰线的标定巷道的坡度和倾角是用腰线来控制的,标定巷道腰线的测点称为腰线点,腰线点成组设置,每三个为一组,点间距不得少于2m,腰线点离掘进工作面的距离不得超过30~40m,标定在巷道的一帮或两帮上,若干个腰线点连成的直线即为巷道的坡度线,又称腰线,用其指示掘进巷道在竖直面内的方向。
根据巷道的性质和用途不同,腰线的标定可采用不同的仪器和方法。
次要巷道一般用半圆仪标定腰线;倾角小于8°的主要巷道,用水准仪或连通管标定腰线,倾角大于8°的主要巷道则用经纬仪标定腰线。
对于新开巷道,开口子时可以用半圆仪标定腰线,但巷道掘进4~8m后,应按上述要求用相应的仪器重新标定。
现将各种标定方法分述如下:一、半圆仪标定腰线1.用半圆仪标定倾斜巷道腰线如图10所示,1点为新开斜巷的起点,称起坡点。
1点高程H1由设计给出,H A为已知点A高程,从图可知h,得到a点,过a点拉一条水平线11′,使1点位于在A点悬挂垂球,自A点向下量Aa新开巷道的一帮上,挂上半圆仪,此时半圆仪上读数应为0°。
将1点固定在巷道帮上,在1点系上测绳,沿巷道同侧拉向掘进方向,在帮上选定一点2,拉直测绳,悬挂半圆仪,上下移动测绳,使半圆仪的读数等于巷道的设计倾角δ,此时固定2点,连接1、2点,用灰浆或油漆在巷道帮上划出腰线。
图102.用半圆仪标定水平巷道的腰线在倾角小于8°的次要巷道中,可用半圆仪标定腰线,如图11所示,1点为已有腰线点,2点为将要标定的腰线点。
首先将测绳的一端系于1点上,靠近巷道同一帮壁拉直测绳,悬挂半圆仪,另一端上下移动,当半圆仪读数为0°时得2′′点。
此时1—2′间测绳处于水平位置。
用皮尺丈量1点至2′点的平距S12′,再根据巷道设计坡度i,算出腰线点2与2′点的高差Δh,用下式计算:Δh= i·S12′图11半圆仪标平巷腰线求得Δh之后,用小钢卷尺由2‘点垂直向上量取Δh值,便得到腰线点2的位置。
巷道掘进工操作规程

巷道掘进工操作规程1、掘进工必须经过培训,考试合格,具有掘进操作技能方可担任。
2、在掘进巷道内操作的过程中必须严格根据编制的《掘进巷道作业规程》的有关规定进行操作。
3、掘进人员进入工作面工作之前,首先要检查瓦斯以及对工作面进行严格的敲帮问顶。
对于工作面局部有片帮、冒顶的要及时处理。
4、掘进时,首先要把巷道的中腰线引进去,随时注意掌握巷道的掘进方向和坡度。
5、对于大于5米的独头停风巷道,要进入之前必须严格按照瓦斯排放制度,进行通风。
确保安全后方可在有瓦检员监护下进入。
6、5米以上的掘进巷道必须架设风机通风,严禁随意停开风机。
7、掘进时严格遵守先探后掘、多探少掘的原则。
8、掘进工序:瓦检→敲帮问顶(检查支护、临时支护)→打眼→放炮→临时支护→出渣→整修成巷→支护9、放炮前,必须对工作面支护情况进行全面检查、加固,顶板破碎等情况时必须进行临时支护。
10、放炮前,由班长在所有能通往放炮地点的巷道内设置警戒。
放炮、警戒距离:直线巷道大于100米、拐弯巷道大于75米。
11、严格执行一炮三检、三人连锁放炮制度。
12、放炮后,至少等15分钟待炮烟散尽后,方可由班长、瓦检员、放炮员进入工作面检查瓦斯、支护情况和放炮效果。
13、放炮检查后,由班长安排进行临时支护。
14、支护完好后,方可进行出渣工作。
15、用手镐等工具将巷道修整成形,使巷道达到作业规程的要求。
16、巷道成形后按照作业规程的规定对巷道进行支护。
17、两条巷道相向掘进贯通时必须采用相应的措施。
(1)、在两巷相距20米时,必须立即停止一个工作面掘进,作好贯通后通风系统调整准备;(2)、加强两条巷道的通风;(3)、加强两条巷道的有害气体检查工作;(4)、巷道间距小于0.5米时,严禁采用放炮的方法进行贯通,必须用人工挖掘。
18、掘进巷道工作面15米以内,不得有阻塞巷道超过三分之一的物体。
19、打眼时遇到下列情况立即停止打眼,向上级领导汇报并妥善处理,确认安全后方可继续打眼:(1)、打眼地点15米范围内瓦斯浓度达到1%时;(2)、发现巷道煤层变潮,媒质松软,有挂汗、挂红、出现雾气、水叫,顶板淋水加大,空气变冷等透水征兆时;(3)、打眼时突遇压力水加大,并从钻孔流出时,应立即停止钻眼,但不准拔出钻杆。

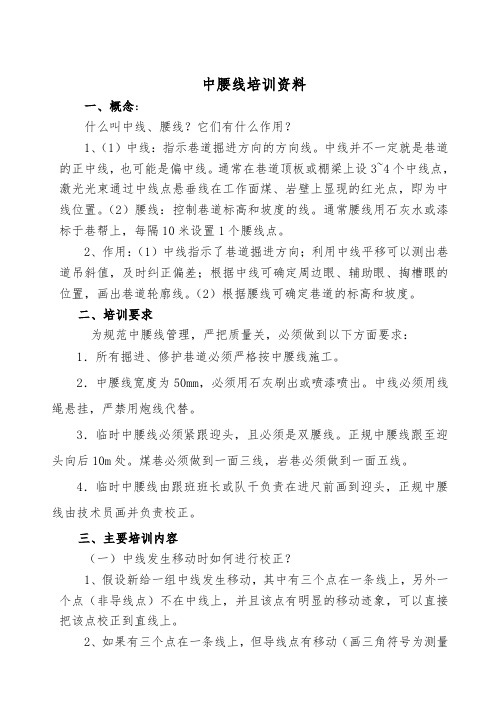

中腰线培训材料

中腰线培训资料一、概念:什么叫中线、腰线?它们有什么作用?1、(1)中线:指示巷道掘进方向的方向线。
中线并不一定就是巷道的正中线,也可能是偏中线。
通常在巷道顶板或棚梁上设3~4个中线点,激光光束通过中线点悬垂线在工作面煤、岩壁上显现的红光点,即为中线位置。
(2)腰线:控制巷道标高和坡度的线。
通常腰线用石灰水或漆标于巷帮上,每隔10米设置1个腰线点。
2、作用:(1)中线指示了巷道掘进方向;利用中线平移可以测出巷道吊斜值,及时纠正偏差;根据中线可确定周边眼、辅助眼、掏槽眼的位置,画出巷道轮廓线。
(2)根据腰线可确定巷道的标高和坡度。
二、培训要求为规范中腰线管理,严把质量关,必须做到以下方面要求:1.所有掘进、修护巷道必须严格按中腰线施工。
2.中腰线宽度为50mm,必须用石灰刷出或喷漆喷出。
中线必须用线绳悬挂,严禁用炮线代替。
3.临时中腰线必须紧跟迎头,且必须是双腰线。
正规中腰线跟至迎头向后10m处。
煤巷必须做到一面三线,岩巷必须做到一面五线。
4.临时中腰线由跟班班长或队干负责在进尺前画到迎头,正规中腰线由技术员画并负责校正。
三、主要培训内容(一)中线发生移动时如何进行校正?1、假设新给一组中线发生移动,其中有三个点在一条线上,另外一个点(非导线点)不在中线上,并且该点有明显的移动迹象,可以直接把该点校正到直线上。
2、如果有三个点在一条线上,但导线点有移动(画三角符号为测量导线点)时,不要直接敲打导线点校正,施工单位可以在导线点前后自己另设一个点进行校正,并要及时与测量科联系。
3、没有三个点在一条线上时,情况比较复杂,不得随意敲打校正。
处理方法:一是立即与地测科联系;二是可以利用巷道后方原一组中线(必须有三个点在一条线上)逐一检查每个点,并将移动点校正到与原中线一致的方向上。
4、施工中也有可能发生顶板整体移动的情况,有三个点,甚至四个点都在一条直线上,但指示的方向与巷道有明显的夹角,此时该方向不能做为巷道掘进方向。
井下巷道测点及中腰线管理办法

井下巷道测点及中腰线管理规定
测量是矿井生产的眼睛,巷道测点及中腰线是井下生产的导航标。
目前,随着我矿生产的延伸、采空区和老空区的增多,严格按生产科和地测中心的设计和放线的要求生产,是我矿安全生产重要保证,为此,结合实际情况并参照《测量规范》,特制定如下管理办法:
1.开、掘队组在新工作面开口施工前必须有生产科的设计及《施工准许通知单》,在接到通知单后2日内,地测中心核定放线后方可施
工。
若随意开口施工者,一切责任由开口者负责。
2.开、掘队组必须要保护好测点及中腰线点,如中腰线点受到破坏应停止施工并及时通知地测中心重新标定,如盲目施工造成巷道返工
等安全事故,由施工队组负责。
3.开拓队组喷一次中线或腰线,掘进队组每破坏一次中线,扣当月进尺2米。
4.生产队组在接到地测中心发送的到位通知单或停掘通知单后,应掌握好进度并及时上报地测中心及各有关单位。
5.开掘队组配备的激光由队组自行安装和管理。
若激光有异常情况时,及时通知地测中心,地测中心在24小时之内维护及更换,因
队组原因造成激光损坏,按原价赔偿。
6.井下生产队组不得自行移动测点,如盲目施工造成巷道返工等安全事故,有施工队组负责。
7.在井巷施工中,队组施工外切眼以内,运输巷,回风巷中间的小贯
眼时,有队组与地测中心协商,经地测中心同意后,方可自行开口施工,否则扣除进尺,安全责任由开口者负责。
8.因测量原因造成工程事故,将根据公司有关规定,对有关测量人员进行严肃处理。
地测中心
2009年10月5日。
掘进中腰线管理规定

掘进巷道中腰线管理规定为规范掘进施工巷道中腰线管理,严把质量关,特制定本规定:一、要求:1、正规中腰线宽度为20mm,必须用石灰刷出或喷漆喷出。
成巷必须做到岩巷一面五线,煤巷必须做到一面一线(有腰线做到一面三线)。
(当因巷高造成拱基线与腰线重合或接近时,按照两线150mm间距操作)2、巷道开窝前,必须由技术人员负责挂临时中线。
开窝5米内,技术人员及时联系地测人员挂正规中线。
3、巷道临时中腰线必须紧跟迎头,正规中腰线岩巷跟至扒矸机后。
煤巷跟至迎头向后2m;综掘头面按照最大班进度。
4、每班开工前,班长必须首先将临时中腰线画至迎头、轮廓线画好。
正规中腰线由分管队长和技术员负责。
二、允许误差1、岩巷中线至任一帮距离允许误差0~150mm;2、煤巷中线至任一帮距离允许误差0~200mm。
3、岩巷腰线允许误差0~200mm,煤巷跟顶巷道不得撇顶,跟底巷道破底200mm以上施工,煤巷反眼、提料眼及过地质构造时与岩巷一样严格按腰线施工。
三、处理办法:(一)下列情形按三违“C”类处罚:1、技术人员在现场不作为,无临时中腰线的;2、技术人员不在现场(连续2天未下井),临时中腰线滞后迎头6m以上的;3、技术人员不在现场(连续2天未下井),临时中腰线滞后迎头6m以内,技术人员未对当班中腰线管理者进行处罚的;4、巷道中腰线超出允许误差范围100mm以内的;5、违反要求第1条规定的;6、临时中腰线不画到迎头、轮廓线未画就安排打进尺眼的班队长;(二)下列情形按三违“B”类处罚:1、巷道中腰线超出允许误差范围100-300mm的,且未造成后果的;处理技术员和施工段班队长,副队长、队长按一般三违“C”类处罚,连带技术主管、分管副区长、区长、书记各处罚500元。
2、巷道(按中腰线)宽、高度小于设计0.1m以内的;处理技术员和施工段班队长,副队长、队长按一般三违“C”类处罚,连带技术主管、分管副区长、区长、书记各处罚500元。
3、巷道开窝,开窝位置误差超过0.5m,或临时中线5m后误差超过0.5m的;(因现场情况造成开窝位置调整的例外)4、巷道贯通(过巷)净垛20m范围内,未标注(过)透巷位置(悬挂警示牌板)及警戒位置的;(三)下列情形按三违“A”类处罚:1、巷道中腰线超出允许误差范围300mm的,造成返工及其他后果的;处理技术员、副队长和队长,连带技术主管、分管副区长、区长、书记各处罚1000元。
掘进巷道贯通的腰线管理
掘进巷道贯通的腰线管理腰线管理是巷道贯通管理的重点之一,将通过贯通巷道与被贯通巷道之间的关系进行分类、贯通前巷道施工过程中可能出现的误区及其注意事项,以及巷道腰线的度量方法、技巧;重点介绍探眼定位法、提前撵至标高法、导硐贯通法、撵、探综合贯通法共四种贯通施工方法实现安全、达标贯通。
标签:贯通巷道;腰线管理;测点标高施工贯通巷道的腰线管理是掘进巷道腰线管理的重点,直接关系施工巷道的使用及质量标准化创建。
因此,为了保证巷道贯通期间的安全、工程质量标准化及降低工程造价,要求贯通巷道前20m由地测部门进行实测,根据地测部门下达的联系单给定参考腰线进行施工。
虽然给定参考腰线,但在施工中不可避免出现这样那样小差错,如何避开这些小差错,要求施工技术管理人员不光在腰线管理上要严、细、实,还要讲究操作方法,现就从以下几方面进行分析。
1 贯通巷道的腰线管理分类根据不同标准的贯通巷道作如下分类:(1)按巷道支护形式可分为:锚网(喷)贯通巷道、U型棚贯通巷道、工字钢贯通巷道;(2)按两条巷道布置是否交错进行可分为:对头贯通和交错贯通;(3)按两条巷道布置标高关系可分为:平巷贯通、上山掘进贯通、下山掘进贯通。
2 贯通巷道前准备的注意事项炮掘贯通巷道前20m(综掘50m),需要联系地测部门对现施工掘进迎头与被贯通点进行实测,根据坐标数据算出待掘巷道参考坡度,计算时要注意以下四个方面:(1)顶板贯通或底板贯通。
所谓顶板贯通就是两巷道贯通后巷道中顶为同一水平线,底板贯通就是两巷道贯通后巷道底板为同一水平线。
(2)贯通距离。
贯通距离待需掘进进尺距,即贯通巷道迎头距贯通点之间的距离。
很多时候出现以下两种错误情况:贯通巷道实测标点与被贯通巷道的巷中坐标点两点之间距、掘进迎头与被贯通巷道的巷中坐标点之间距。
(3)两巷道小夹角贯通。
小夹角贯通,贯通巷道与被贯通巷道夹角不小于45°,若不对两帮进尺进行控制,造成局部贯通,炮掘因夹角小的一帮最小抵抗线小,夹角小的帮提前贯通,会超出设计巷帮无效贯通断面,增大透点处的隐患,还需无小断面进行修补。
煤矿开掘巷道中腰线标定标准
开掘巷道中腰线管理规定为了进一步规范巷道中腰线的标定、使用、保护,确保巷道按设计图纸施工,特制定本规定,自下发之日起执行。
一、中腰线的标定、使用及保护1.直巷每30~40米地测队给一组中心线(开口、拐弯、变坡等特殊情况除外),每组中心线不少于3个中线点,中线点间的距离在条件许可的情况下应大于2米。
不沿煤(岩)层顶板既按设计坡度施工的巷道,根据设计坡度每30~40米放一个腰线点,沿煤(岩)层掘进的巷道,煤(岩)层顶板坡度即为巷道施工坡度,不再另给施工腰线。
中腰线点应有明显的标记。
2.在现场条件允许的情况下,地测队尽量给出巷道的正中心线,以方便施工单位使用。
因客观条件或精度需要只能给偏中心的,要以业务通知书的形式书面通知施工单位偏中心和正中心的相对位臵关系。
3、新开口的巷道,开拓科按规定提前3天把开口通知单送给地测队。
地测队组织技术人员对图纸进行会审并进行闭合验算,确认无误后,按开口通知单要求的日期,根据巷道的设计方位和设计顶(底)板标高给定中腰线。
4、巷道开口或拐弯的中线,可用图解支距法或用直径大于0.5m的量角器根据控制距离和设计夹角标定。
为确保工作质量,要求由测量组组长和包头测工一同作业。
掘进4-8m时用仪器重新进行精确标定。
条件许可的情况下,直接用仪器标定。
为了及时发现标定错误,要求正巷施工50米前要进行第一次导线测量。
5、巷道开口或变坡的腰线,原则上同中线一起用经纬仪标定。
精度要求较低的巷道也可用坡度规(矿用半圆)给腰线。
并在业务通知单上注明腰线距底板的距离。
腰线至底板的距离是指腰线点沿垂直于巷道底板的法线方向到底板的距离,一般有1米、1.5米、巷道断面的拱基线高度三种规格。
6、施工单位要求放线的当班,现场必须有一名技术员以上跟班干部协调放线工作,当班验收员必须在现场配合,以利于测量放线的顺利实施和现场测量人员向施工单位交代中心点位臵及注意事项。
7、保护好标定的中、腰线点和导线点(现场有标记和点号)是施工单位的义务,导线点下不准堆放物料。
中腰线管理办法
中腰线管理办法关于加强掘进巷道中腰线管理的通知公司井下各施工队组:为了进一步规范井巷掘进的中腰线测设、标定工作,加强对井下巷道中腰线测点的管理保护,提升现场中腰线管理的的规范化、标准化水平,提高测量作业的精度,特制定此管理办法。
一、中腰线的测设与标定1、本矿井下施工队组掘进巷道的中腰线由矿地测科标定、延伸,队组不得私自延伸中线。
2、本矿井下外委施工队组应配备专人负责管理日常中腰线工作。
3、所有外委施工队组,非专业测量人员不得随意私自测设、延伸巷道中线,标定巷道开口等工作。
4、掘进巷道每组中线点至少标定3个,间距不小于2米。
5、巷道内测点应尽量布置在顶板完好,压力小的位置,测点必须固定牢固,严禁拴在梯子梁、顶网上。
6、巷内所有测量点必须喷漆并用铭牌表示,任何队组或个人不得随意破坏测点和铭牌。
7、掘进巷道中线标定后,队组必须在1个工作日内完成激光指向仪的安装调整工作,并更新中腰线牌板,牌板内容要与现场一致。
8、所有掘进巷道的中腰线标定后,必须发放中腰线通知单,各队组在未接到新的中腰线通知单之前,不得私自调整中腰线。
9、激光指向仪必须安装牢固,不得摇摆晃动。
10、施工队组必须每班有专人负责施工前检校中线,确认激光指向仪能照准三个以上中线线绳,并都位于激光指向仪光斑中心。
如有异常经调整激光后仍达不到使用条件,应停止掘进并立即向矿地测科汇报。
11、激光指向仪光斑发散或照射不到工作面时,必须停止掘进,调整激光或重新测设、延伸达到使用条件后,方可继续掘进。
12、激光指向仪距离掘进面100米以内,光斑直径不大于15mm,距离掘进面200米以内,光斑直径不超过20mm。
13、巷道腰线必须在巷道两帮明确标识,并严格按给定腰线掘进,误差不超过±100mm。
14、所有新掘巷道的开口位置标定、腰线标定前,必须有生产科下达的书面开口定位通知单,明确位置和坡度。
15、巷道中线需要延伸时,队组应提前1个工作日向地测科发出延伸需求。
掘进工培训教案
• (3)待锚杆稳定后,即可将指向仪悬挂在顶板上。 (4)用全站仪给出巷道中线,中线不得小于三个 点,点间距不小于5m,调节仪器,使激光束通过 中线。 • (5)反复检核激光束光斑圆心是否照准中线,直 到符合要求为止。 • 激光指向仪在使用过程中,为了防止仪器碰动而 影响中线使用,验收员应每班检查激光束的方向, 发现激光束偏离中线,应及时汇报。
• (二)冒顶范围较大时的处理方法 • 1.小断面快速修复法 • 冒顶范围大,影响通风或有人堵在里面等,可用此法。即先架设比原 来巷道规格小得多的临时支架,使巷道能暂时恢复使用,等清理完煤 矸后再架设永久支架。 • 对冒顶部分的处理是:采用撞楔法把冒落矸石控制住,如图8—25所 示。等顶板不再冒落时,从巷道两侧清除矸石,且边清除边管理两帮, 防止煤矸流人巷道。顶帮维护好以后,就可以架设永久支架。 • 2.一次成巷修复法 • 冒顶面积大的次要巷道和修复时间长短对生产影响不大时适用此法。 修理时,可根据原有巷道规格,采用撞楔法一次成巷,如图8—26所 示。撞楔间用木板插严,支架两帮也应背严。撞楔以上必须有较厚的 矸石层,如果太薄,还应在冒顶空沿内堆塞厚度不少于0.5m的木料 或矸石。梁与撞楔之间要背实。处理冒顶和架设支架整个过程,应设 专人观察顶板。
• 三、巷道片帮的处理方法 • 1.木垛法 • 当巷道片帮不太严重,片帮一侧稍有冒顶、柱腿压折、 煤矸挤入巷道时,先在顶梁下打上一根顶柱,然后清矸换 新柱腿,用木料架木垛,支架用背板和荆笆背好后撤去顶 柱。 • 2.撞楔法 • 巷道一侧片帮很严重,撤掉压坏柱腿时,煤岩会流出,并 且片帮继续扩大,可用撞楔法处理。在片帮地点选择完好 的柱腿,打上1.4m左右斜撞楔。然后,在顶梁下打上顶 柱,换好新柱腿,支架顶帮要背严,巷道位置选择不当, 使巷道处于松软岩层中;缺乏详细的地质和水文 地质资料,使施工缺乏指导,缺少应变措施;支 护形式与结构不合理,不足以承受地压等。 • 3.施工方面的工作失误造成的有:对巷道穿 过松软岩层缺乏准备;施工措施不当或错误;不 是一次成巷,围岩暴露时间过长,造成风化、松 动,引起塌冒;支护不符合设计要求,不按作业 规程要求架设,忽视质量,使支架不能发挥作用, 支架失稳引起塌冒;工作面空顶距离过长,临时 支护失效;在松软层中施工,炸药量使用过多, 破坏了围岩的稳定性;不进行工作面敲帮问顶工 作,对检查和处理浮石重视不够、不及时引起浮 石坠落等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
掘进工人应该掌握巷道中线的使用方法及次要巷道的腰线(使用坡度规)的延深及使用方法。
掌握上述知识后有利于控制好施工的工程质量,提高巷道的成型质量。
上述知识也是各等级掘进工必备知识。
巷道中线的标定工作
巷道水平投影的几何中心线称为巷道中线。
标定巷道中线就可控制巷道在水平面内的掘进方向。
一、直线巷道中线的检查与使用
随着巷道的不断掘进,中线也要不断的向前延设。
巷道的一组中线点不得少于3个,点间距离不小于2m为宜。
巷道每掘进30—40m(25—30)应延设一组中线点。
以保证最前面一个中线点至掘进工作面的距离不超过30—40m(30m),防止巷道掘偏。
中线的检查:首先应把一组中线3条全部绑上石块让其自然下垂,注意不得让线缠在测钉上。
并让中线稳定不左右摆动。
其次利用三条中线是否在一条直线上而发现中线是否移位。
若没有才可使用。
切忌未作检查而使用二个中线点连线作为指示巷道的掘进方向。
使用方法:
1、瞄线法
如图3所示,甲站在垂球线1后面,沿1、2、3的方向用眼睛瞄视,乙拿矿灯在迎头左右移动,直到甲认为已处在中线的延长方向上为止。
2、拉线法
在风流不大的巷道内,可采用拉线法使用中线。
如图4所示,将线绳系于中线点1上,线绳另一端由乙拉到迎头左右慢慢移动,由甲仔细观察垂球线3在线绳的两边都相切为止。
此时乙端则为巷道中线。
注意事项:
1、必须让线自然下垂,不得缠绕在测钉上。
2、所捆石块大小要适合,线要处于相对静止状态。
3、所拉之线要与垂球线相切,不得挡住。
巷道腰线的标定工作
巷道腰线是用来指示巷道在坚直面内的掘进方向及调整巷道底板或轨面坡度用的。
腰线通常设在巷道的一帮上。
离轨面1m。
一、斜巷腰线的标定
1、用经纬仪标设腰线(略)
2、用悬挂半圆仪标设腰线
在次要巷道中可用悬挂半圆仪标设腰线。
悬挂半圆仪简称半圆仪,俗称坡度规,是一种测量倾角用的简易仪器。
半圆仪两端各有一个挂钩,用来悬挂在测绳上。
刻度从半圆环中央0°向两边增大至90°,最小分划值为20´或30´。
通过半圆环圆心小孔,用细线拴一小垂球。
当测绳水平时,垂球线与0°刻度线重合;当测绳倾斜时,垂球线的读数就是所挂测绳的倾角。
半圆仪应满足下列几何条件:
1)拴垂球线的小圆孔应与半圆环的几何圆心垂合,一般出厂时已保证。
检验方法:正反两面相挂看读数绝对值是否一样,若相差不大则取正反两面的读数中数。
2)90°—90°对径线应与两挂钩联线平行。
检验方法:用半圆仪正反两个位置测得的倾角若相同,此条件则满足,否则不满足。
解决办法:a:取正反两个位置读数的平均值,以消除该项误差。
B:通过调整挂钩的高度平校正,直到正反两个位置所测的倾角相等为止。
用半圆仪测倾角时,在倾角小于30°时,中间正反面测定;在倾角大于30°时,两端1/3处各测一次取平均值。
斜巷中用半圆仪标定的方法:在前一个已知的腰线点1为始点,在巷道一帮拉线绳并挂上半圆仪;另一端上下移动,使半圆仪读数正好等于巷道的设计倾角,在帮上固定2点。
点1和点2的连线即为巷道的腰线。
二、平巷腰线的标定
1、用水准仪标设腰线(略)
2、用半圆仪标设腰线
用半圆仪在平巷中标设腰线时,先利用半圆仪给出水平线,再按坡度标出腰线点。
即在原腰线点1上拴线绳,利用半圆仪对零度,在线绳的另一端定出同高点2`。
量距离L12,按设计坡度算出高差h12并用小钢尺量出即可定出腰线点2。
