2013.3.31日昆山首创钢筋工程施工方案
江苏某超高层综合楼钢筋施工方案

江苏某超高层综合楼钢筋施工方案钢筋施工方案是指在超高层综合楼建设过程中,针对钢筋工程进行的施工计划和操作方法的详细制定。
以下是江苏超高层综合楼钢筋施工方案的基本内容:一、施工准备1.组建施工组织,确定施工人员及其职责分工。
2.制定施工进度计划和施工安全技术措施。
3.采购钢筋及相关施工材料,并进行质量检验合格。
4.针对钢筋工程进行技术交底,明确施工要求和工艺流程。
二、放样和临时支撑1.根据建筑设计图纸和检查验收要求,进行钢筋放样。
2.制定放样图,并组织施工人员进行放样作业。
3.在放样完成后,及时搭设临时支撑,确保施工安全。
三、钢筋制作工序1.钢筋接收:接收来料钢筋,进行表面质量检查,分类堆放。
2.钢筋剪切:根据工程要求,按设计长度进行剪切。
3.钢筋焊接:对需要焊接的钢筋进行连接,确保焊点牢固可靠。
4.钢筋绑扎:按要求将钢筋按图纸弯制成曲线形状,并用钢丝绑扎固定。
5.钢筋对预埋件的安装:根据设计和施工图纸要求,在混凝土浇筑前安装预埋件。
四、钢筋安装工序1.钢筋架设:根据钢筋工程图纸要求,将钢筋架设到预定位置,并进行定位和调整。
2.钢筋连接:将相邻的钢筋进行连接,利用钢筋环节、套筒连接件等工具进行固定连接。
3.钢筋间隙:在钢筋安装完毕后,应保证存在适当的间隙,方便混凝土灌注。
4.钢筋焊接:对需要进行焊接的钢筋进行焊接,确保焊点牢固可靠。
5.钢筋穿通:在墙体与楼板之间进行层间或剪力墙之间的钢筋穿通。
五、验收与保养1.钢筋验收:在钢筋安装完成后进行验收,确保钢筋质量合格。
2.钢筋保护:及时对暴露的钢筋进行保护,防止锈蚀和受损。
3.钢筋封存:在混凝土浇筑前,对已安装的钢筋进行封存,防止其发生位移和损坏。
4.钢筋防火:根据建筑设计要求,在钢筋与外界接触的位置进行防火措施,确保钢筋的安全性。
六、安全措施1.高处作业:采取必要的安全防护措施,如使用安全带、建立安全护栏等。
2.钢筋起吊:合理安排吊装计划,确保吊装过程安全可靠。
01、02栋钢筋施工方案

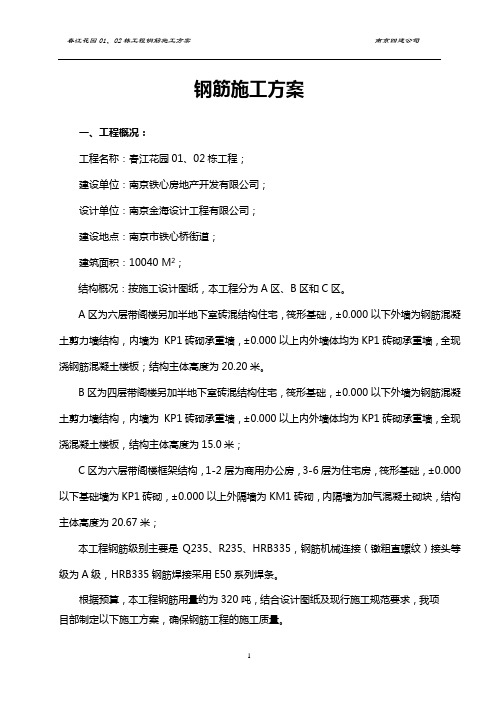

钢筋施工方案一、工程概况:工程名称:春江花园01、02栋工程;建设单位:南京铁心房地产开发有限公司;设计单位:南京金海设计工程有限公司;建设地点:南京市铁心桥街道;建筑面积:10040 M2;结构概况:按施工设计图纸,本工程分为A区、B区和C区。
A区为六层带阁楼另加半地下室砖混结构住宅,筏形基础,±0.000以下外墙为钢筋混凝土剪力墙结构,内墙为 KP1砖砌承重墙,±0.000以上内外墙体均为KP1砖砌承重墙,全现浇钢筋混凝土楼板;结构主体高度为20.20米。
B区为四层带阁楼另加半地下室砖混结构住宅,筏形基础,±0.000以下外墙为钢筋混凝土剪力墙结构,内墙为 KP1砖砌承重墙,±0.000以上内外墙体均为KP1砖砌承重墙,全现浇混凝土楼板,结构主体高度为15.0米;C区为六层带阁楼框架结构,1-2层为商用办公房,3-6层为住宅房,筏形基础,±0.000以下基础墙为KP1砖砌,±0.000以上外隔墙为KM1砖砌,内隔墙为加气混凝土砌块,结构主体高度为20.67米;本工程钢筋级别主要是Q235、R235、HRB335,钢筋机械连接(镦粗直螺纹)接头等级为A级,HRB335钢筋焊接采用E50系列焊条。
根据预算,本工程钢筋用量约为320吨,结合设计图纸及现行施工规范要求,我项目部制定以下施工方案,确保钢筋工程的施工质量。
二、编制依据:1、春江花园01、02栋工程设计施工图纸。
2、春江花园01、02栋工程施工组织设计。
3、《建筑工程施工质量验收统一标准》(GB50300--2001)。
4、《混凝土结构工程施工质量验收规范》(GB20504-2002)。
5、《住宅工程质量通病控制标准》(J10687--2006)。
6、《国家建筑标准设计图集》(03G101--1、2)(04G101--3、4)。
三、施工部署:1、施工阶段划分基础工程以Ba-Bb轴之间的后浇带为界分成两个施工段进行垫层、防水、钢筋绑扎和混凝土浇筑等施工。
蓝月亮二标段钢筋工程施工方案(蓝月亮)全解

蓝月亮(昆山)实业有限公司昆山厂二期工程项目基建项目土建工程钢筋专项施工方案编制人:审核人:编制日期:江苏远环建设工程有限公司1、编制依据1.1、蓝月亮一期二标段工程施工图纸;1.2、《钢筋混凝土工程施工质量验收规范》(GB50204-2002);1.3、《建筑工程施工质量验收统一标准》(GB50300-2001);1.4、《钢筋机械连接通用技术规程》(JGJ18-2003);1.5、《平面整体表示方法制图规则和构造详图》(04G101-3);1.6、《平面整体表示方法制图规则和构造详图》(03G101-1);1.7、《防空地下室结构设计》(FG01-05)。
2、工程概况2.1、总体概况本工程为苏州昆山蓝月亮一期二标段土建工程。
位于江苏省昆山经济技术开发区洪湖路南、瓦浦路东。
总建筑面积为32692m2。
3、基础工程钢筋工程技术要求3.1、工艺流程基础工程各部位钢筋工程施工工艺流程:钢筋原材进场→钢筋现场断料制作→划钢筋位置线→运钢筋到使用部位→绑扎钢筋。
划桩承台钢筋位置线:按图纸标明的钢筋间距,算出实际需用的钢筋根数,一般让靠近模板边的那根钢筋离模板边确保钢筋保护层厚度,然后再弹出钢筋位置线(包括反梁钢筋位置线)。
3.2、钢筋制作3.2.1、原则要求(1)钢筋制作必须经钢筋翻样详细放样,经复核无误后,将料单交付现场钢筋车间进行制作,并将按构件号仔细编号,分类堆放,按工程进度需要运至现场安装点进行绑扎。
(2)本工程结构施工时现场布置两个区,拟建建筑东区钢筋制作绑扎。
钢筋半成品堆场宜布置在塔吊回转半径内,根据施工进度要求,由塔机吊运至工作面。
钢筋放样应格外细心认真,应严格按设计图纸要求的规格数量及几何形状、尺寸精心制作。
如在结构局部钢筋过密,难以保证施工质量,应事先请设计部门作相应的代换修改,以确保施工质量。
(3)钢筋制作应严格按施工规范要求设置接头。
3.2.2、钢筋切断1)钢筋切断设备及操作要点:(1)切断钳:是一种定型工具,断筋效果较好,可以切断6、8、10,其型号和断筋性能见下表:外形长度(㎜)450 600 750断筋直径(㎜) 6 8 10 (2)GJ5-40、GT40型钢筋切断机每次切断根数见下表:钢筋直径(㎜)6~8 10~12 14~16 18~20 22~40每次切断根数8~12 4~6 3 2 1(3)使用前应检查刀片安装是否正确(固定刀片与冲切刀片的水平间隙,以0.5~1㎜为宜)、牢固、润滑及空车试运转应正常。
消防方案()

目 录
第 1 章. 编制依据................................................................................................ 1 第 2 章. 工程概况................................................................................................ 1 第一节. 项目概况........................................................................................ 1 第二节. 拟布置的临建情况........................................................................ 2 第三节. 周边道路及市政消火栓分布情况................................................ 3 第四节. 消防用水来源情况........................................................................ 4 第五节. 参建单位情况................................................................................ 4 第 3 章. 消防管理组织及责任体系.................................................................... 4 第一节. 消防安全组织机构........................................................................ 4 第二节. 消防安全管理职责........................................................................ 5 第 4 章. 施工现场重大火灾危险源的识别........................................................ 7 第一节. 危险源等级划分............................................................................ 7 第二节. 危险源识别.................................................................................... 7 第 5 章. 施工现场防火技术措施........................................................................ 8 第一节. 临时用房防火技术措施................................................................ 8 1. 临建设施概况.................................................................................. 2 2. 临建、宿舍房屋防火措施.............................................................. 8 3. 厨房操作间防火技术措施:.......................................................... 9 4. 其它临建用房防火技术措施:......................................................... 9 5. 进行组合建造的临建设施:............................................................. 9 6. 在建工程临时用房防火措施.......................................................... 9 第二节. 在建工程防火技术措施.............................................................. 10 1. 基坑施工阶段................................................................................ 10 2. 结构施工时:................................................................................ 10 3. 在建工程临建................................................................................ 11 第 6 章. 临时消防设施、临时疏散设施配备.................................................. 12 第一节. 灭火器的配备.............................................................................. 12 1. 在建工程........................................................................................ 12
2013.3.14改昆山首创临时用电施工方案

目录一、工程概况 (2)1、工程名称、地址及相关参建单位 (2)2、工程概况 (2)二、方案编制的目的和依据 (2)1、方案编制的目的 (2)2、编制依据 (2)三、方案编制的内容 (3)1、施工用电负荷计算 (3)2、配电箱开关选择 (9)三、安全用电技术措施及电气防火措施 (9)四、用电管理 (9)五、电工要求 (10)六、安全距离与外电防护 (10)七、供电线路 (10)八、电缆线路埋设规定 (11)九、配电柜(盘)、配电箱及开关箱 (11)十、电气装置的选择 (12)十一、使用与维护 (12)十二、照明 (13)十三、接地与防雷 (13)十四、用电安全监控和消防制度 (14)首创奥莱(昆山)南地块一期住宅项目临时用电施工方案一、工程概况1、工程名称、地址及相关参建单位工程名称:首创奥莱(昆山)南地块一期住宅项目工程地址:苏州市昆山市东城大道以东、昆嘉路以北建设单位:首创奥莱(昆山)置业有限公司设计单位:苏州中海建筑设计有限公司监理单位:上海新光工程咨询有限公司施工单位:中国建筑第二工程局有限公司2、工程概况昆山首创项目总占地面积约44.8万平方米,建筑面积约131万平方米,主要为高层、小高层住宅,面积约110万平方米,商业约20余万平方米,本标段范围为南地块一期项目,一期主要为6栋34层住宅楼,建筑面积9.09万平方米,地上约8.77万平方米,地下约3190平方米。
该工程特点:施工区域开阔,施工机具投入量大,用电线路布置复杂且长度较长、施工用电量较大等特点。
二、方案编制的目的和依据1、方案编制的目的本着适应和满足工程整体和阶段性施工的需要:本工程主要分为:桩基施工,地下基础结构施工、地上主体施工、装修施工四个阶段。
为了周密、合理地布置施工现场及生活区临时用电;合理地选择、配置施工设备;确保施工生产用电安全性、经济性及企业CI形象要求,特编制本方案。
本施工用电作业设计作为施工现场及生活区临时用电工程安装、架设、使用、维修、管理的宏观指导书,在具体作业中必须按本方案执行。
3S#1楼钢筋施工方案

1.编制依据、2. 工程概况2.1结构设计概况:本工程为城国际半岛8#、11#、13#住宅楼,建筑工程等级二级,主楼为剪力墙结构/砖混结构,建筑抗震设防烈度7度,建筑结构安全等级为二级,结构使用年限50年.3.施工安排3.1 施工方法3.1.1 底板钢筋: 采用绑扎搭接。
3.1.2 墙体钢筋:采用绑扎搭接。
3.1.3 暗柱钢筋:采用电渣压力焊。
4 .施工准备4.1测量准备4.1.1 根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底板上层钢筋绑扎完成后测量人员必须组织测放墙、柱插筋(每跨至少两点用红油漆标注)。
4.1.2顶板砼浇注完成,支设竖向模板前,在板上放出该层平面控制轴线。
待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点。
4.2机具准备套丝机1台螺纹环规,力矩扳手,砂轮切割机,钢筋对焊机、钢筋切断机、钢筋弯曲机、钢筋调直接、粉笔、线坠、钢卷尺。
4.3材料准备钢筋:Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25。
绑扎铁丝:16号火烧丝。
4.4人员准备劳动力安排表4.5 技术准备4.5.1现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在使用期内)。
参加钢筋机械接头施工的人员必须进行技术培训,经考核合格后方要执证上岗。
未经培训的人员严禁操作设备。
4.5.2充分熟悉施工图纸、工程规范、施工质量检验评定标准及图集,及时发现结构图纸中的疑点以及与施工现场有冲突的地方,提前与设计洽商,做好施工前的准备工作。
4.5.3钢筋翻样做到与现场施工相结合,尤其是底板集水坑较多,钢筋下料要采用现场放样下料。
4.5.4对进场的钢筋原材进行检查,要“三证”齐全,即要有产品出厂合格证、质量检查报告、规格标牌。
进场钢筋表面必须清洁无损伤,不得带有颗粒状或片状铁锈、裂纹、结疤、折痕、油渍和漆污等。
4.5.5弯曲机、切断机、螺纹套丝机、力矩扳手等器具进场,必须经检测部门检查合格,并有合格证书。
4.5.6钢筋滚扎直螺纹连接正式施工前,必须做钢筋接头工艺检验,合格后方可正式制作。
钢筋专项施工方案--1_高层钢筋专项施工方案
昆山市玉峰建设有限公司钢筋施工方案工程名称:千灯镇保障性安居小区一期B地块3#楼等工程建筑面积:55654.69M2日期:2012年6月10日昆山市玉峰建设有限公司目录1、工程概况 (1)1.1、工程概况 (1)1.2、施工准备 (1)2、准备工作 (1)2.1、测量准备 (1)2.2、技术准备 (1)2.3、钢筋焊接前的准备工作 (1)2.4、材料、设备准备 (2)2.5、钢筋搬运和堆放 (2)3、施工工艺 (2)3.1、钢筋加工 (2)3.2、钢筋定位、间距、保护层控制 (3)3.3、电渣压力焊焊接质量要求 (4)3.4、闪光对焊的操作要点 (4)3.5、钢筋绑扎、锚固 (4)4、质量标准 (6)4.1钢筋翻样 (6)4.2钢筋工作程序 (6)4.3钢筋加工 (6)4.4钢筋搭接绑扎 (7)5、安全文明施工 (8)1、工程概况1.1、工程概况千灯镇保障性安居小区一期B地块3#楼等工程由昆山乐居综合开发有限公司投资,苏州越城建筑设计有限公司,昆山新意咨询监理有限公司,昆山市玉峰建设工程有限公司。
本工程筏板钢筋采用闪光对焊,暗柱采用电渣压力焊接头或绑扎,墙体钢筋内墙采用绑扎接头。
2、准备工作2.1、测量准备根据平面控制网线,在垫层上放出底板主控制线。
板(包括底板)上放出该层平面控制轴线。
待竖向钢筋绑扎完成后,在竖向钢筋上部标出标高控制点。
2.2、技术准备1)配筋技术人员应充分领会设计要求,严格按照《混凝土结构工程施工质量验收规范》、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1)、及总说明的附图施工、及其它辅助资料。
2)在钢筋绑扎之前,技术人员要对各级管理人员和工人进行技术规范交底和关键部位施工交底。
3)测量放线人员根据图纸,放出轴线、墙、暗柱、集水坑和洞等位置线,对墙柱要放出轴线、结构边线和控制线,并用油漆明显标识,并报监理单位进行检查验收。
4)钢筋进场的同时提交钢筋材质证明书并及时做复试和按规定见证取样,严格按规范要求进行。
钢筋工程施工方案(二)
昆山阳明房地产建设有限公司阳明欧洲小区钢筋工程施工方案编制单位:江苏中兴建设有限公司编制人:赵顺森编制日期:二00四年八月十五日一、编制依据1.施工合同2.施工图纸3.《钢筋砼用热轧钢筋》GB1499-19984.《低碳钢热轧圆盘条》GB/T701-19975.《钢筋焊接及验收规范》JGJ18-966.《砼结构工程施工质量验收规程》GB50204-20027.《建筑工程冬期施工规程》JGJ104-978.《建筑工程施工质量验收统一标准》GB50300-20019.《砼结构施工图》03G101二、工程概况本工程抗震设防烈度等级为7度,建筑结构安全等级为二级,框架抗震等级为三级,抗震墙抗震等级为三级,耐火等级火二级,屋面防水等级为三级,抗震设防类别为丙级,场地类别为IV类,建筑物主体结构设计使用年限为50年。
总建筑面积14658㎡,其中沿街商住楼9600㎡,六幢别墅共计5058㎡,商住楼平面布置呈“L”型,别墅平面布置呈“一”字型,商住楼建筑物长度A1-BA:78.312米,B1-C31:63.12米,宽为12.24米,别墅建筑物长度26.64米,宽13.34米,商住楼为框架结构,层数为五层,局部办公区域为7层,办公区域一层层高3.6米,2-7层层高3米,檐高21.8米,商住楼住宅区域一层层高3.4米,二层层高3米,3-5层层高2.8米,檐高15米,室内外高差0.2米,别墅为砖混结构,层数为三层,一层层高4.78米,(其中夹层层高2.2米),二、三层层高2.8米,檐高10.93米。
基础商住楼桩基为Φ377钢筋砼沉管灌注桩,C30预制桩尖,桩身为C25砼。
别墅桩基为锤击预制方桩。
承台、基础梁等为C25砼浇筑,商住楼电梯井四周用C25砼浇筑井壁,±0.000以下采用M10水泥砂浆MU10粘土砖砌筑,在-0.06米处作1:2水泥砂浆(掺水泥重量5%防水剂)防潮层一道,别墅基础埋深-1.6米,商住楼基础-1.4米,电梯井壁部分-2.2米。
钢筋方案
钢筋施工方案一、编制依据:主要依据:施工图纸、施工组织设计、规范和规程。
二、工程概况:1) 工程名称:昆山博富新材料科技股份有限公司厂房、仓库、办公楼、门卫一.配电房.泵房、门卫二及配套工程2)勘察单位:昆山华一岩石土勘察工程有限公司3)监理单位:昆山市鼎信工程建设管理有限公司4)工程地点:昆山市张浦镇马克路北侧、东区一路西侧5) 施工现场条件:本工程施工现场条件一般,场地较为平整。
设有主用出入口,对材料及设备的运输较为方便。
三、施工准备:1、技术准备项目总施工组织项目经理部设计,生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑问做好记录,通过会审,对图纸存在的问题,与设计、建设、监理共同协商解决,取得一致意见后,办好图纸会审记录,作为施工图的变更依据和施工操作依据。
熟悉各分项初步设计方案。
2、材料准备钢筋材料与厂家已签合同,钢筋进场后,马上进行检测,合格后方可使用。
四、钢筋验收与存放(1)钢筋进场应具有出厂证明书或试验报告单,并需分批作机械性能试验。
不合格的钢材严禁用于工程中。
(2)钢筋取样,以同规格,同炉(批)号的不大于60t钢筋为一批,从每批中任意选取两组试样钢筋,两根做力学性能、两个做冷弯试验。
力学性能试验结果如有一个试验项目不符合规定要求时,则须取双倍的钢筋复试,如仍不合格,则认为该批钢筋为不合格品,不能用于工程上。
(3)钢筋运到施工现场后,必须严格按不同规格、炉(批)号等分别挂牌堆入,不得混淆。
存放钢筋的场地必须平整夯实,铺设碎石、硬化,四周利于排水。
堆放时,钢筋下面要垫以枕木,离地面不宜少于20 cm,以防钢筋锈蚀和污染。
五、钢筋施工:(一)、钢筋要求:1、严格按设计图纸和国家规范由钢筋组长按图进行放样分批列单断料后方能加工。
2、钢筋加工严格按照料单要求制作,实际加工时,如遇有问题,及时与配料员取得联系,查清原因得到明确答复后方可加工。
3、钢筋加工要实行半成品检查及验收制度。
钢筋工程施工方案-冷拉钢筋
钢筋工程施工方案:冷拉钢筋
钢筋工程施工方案:冷拉钢筋
——砼屋架预应力冷拉钢筋的施工
冷拉Ⅱ级钢筋系由Ⅱ级热轧钢筋经冷拉而成。
首先,进场的钢筋必须具有合格证。
其各项力学物理性能及化学性能均合格。
进场后,按要求取样进行试验。
除进行各项常规试验外,主要是测定钢筋的伸长率。
在进行预应力钢筋的接长时宜将伸长率相近的钢筋接在一起。
对于18m及以下的屋面梁、屋架,采用一端为螺丝端杆,一端为绑条锚具;18m以上两端均采用螺丝端杆。
螺丝端杆与钢筋的焊接应在钢筋冷拉之前进行,而绑条锚具的焊接可在冷拉之后进行。
钢筋的冷拉采用双控法,控制应力为4500kg/cm2,冷拉率为不大于5.5%。
如不符合上述要求时,应查明原因后采取措施。
冷拉后的钢筋应妥善保存,防止生锈。
感谢您的阅读!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据 (2)二、工程概况 (2)三、施工部署 (2)四、施工准备 (3)五、材料进场与试验 (3)1、材料进场计划 (3)2、进场钢筋的自检与取样试验 (4)六、主要施工方法 (5)1、钢筋加工 (5)2、钢筋接头形式确定 (6)3、钢筋连接件的取样、试验 (11)4、钢筋安装与绑扎 (11)七、质量检查与验收 (21)八、成品保护 (22)九、安全文明施工 (22)十、附图 (23)首创奥莱(昆山)南地块住宅项目(一期)钢筋工程施工方案一、编制依据1、《混凝土结构工程质量验收规范》GB50204-20112、《钢筋焊接及验收规程》JGJ18-20123、《高层建筑混凝土结构技术规程》JGJ3-20104、《建筑抗震设计规范》GB50011-20105、《钢筋机械连接技术规程》JGJ107-20106、《混凝土结构平面整体表示方法制图规则和构造详图》11G101-16、首创奥莱(昆山)南地块住宅项目(一期)施工组织设计7、首创奥莱(昆山)南地块住宅项目(一期)结构及建筑施工图纸二、工程概况首创奥莱(昆山)南地块住宅项目(一期)为剪力墙结构、六期商业为框架结构,建筑结构安全等级为二级,设计抗震防烈度为7度,抗震等级为:框架抗震等级为二级,剪力墙抗震等级为二级。
所有钢筋直径详见下表:三、施工部署1、区域划分根据楼栋位置,划分为3个大区,分别由3个劳务分包队施工,计划每栋楼安排一个钢筋加工场,各队伍各之间独立作业,3个片区之间在进度、质量、安全文明、成本控制等生产要素上互相竞争。
钢筋加工场位置见总平面布置图。
2、施工顺序根据目前施工情况,首先会进行6#楼、5#楼、2#楼、1#楼底板钢筋施工,然后再进行3#、4#楼施工。
地上结构施工跟进。
3、施工原材本工程钢筋选用国家大型钢厂的热轧、低碳I级、III级钢筋,严格执行ISO9001:2000质量标准和相关程序文件。
所有原材必须经复测合格后方能投入使用。
4、施工质量目标分项工程质量目标为合格。
四、施工准备1、做好钢筋施工的技术交底和钢筋翻样工作;2、钢筋施工场地平面布置规划,水、电源准备等;3、收集钢筋出厂试验报告单,按规范要求进行取样复检;4、做好各种规格钢筋接头的取样试验;5、提前预备好钢筋垫块,基础底板采用预制砼垫块,垫块必须提前14天制作完成,竖向钢筋、梁筋采用塑料垫块,楼面板筋采用塑料马凳,要及时采购到位。
6、钢筋加工机具准备7、人员准备施工现场所有钢筋工应具备职业技能岗位证书,电焊工必须具备特种作业人员操作证书。
五、材料进场与试验1、材料进场计划材料进场计划随工程进度,由现场片区和工程部共同控制材料进场计划,由物资部和商务部负责材料的进场。
1)施工前,根据施工进度计划合理配备材料,并运到现场进行加工。
钢筋进现场后,要严格按分批分级、牌号、直径长度分别挂牌摆放,不得混淆。
2)加强钢筋的进场控制,时间上既要满足施工需要,又要考虑场地限制。
不得少进、超进。
2、进场钢筋的自检与取样试验1)进场钢筋自检A进场钢筋标识牌与材质单相符:进场钢筋应有出厂合格证明书,钢筋标牌的炉批号应与质保书上的炉批号相符。
B外观检查:每捆钢筋均有标识牌,钢筋表面不得有裂纹、折痕和锈蚀现象。
C直径检查:采用游标卡尺对进场钢筋进行直径自查,对钢筋直径偏差不在允许范围内钢筋严格按要求做退场处理。
附直径允许偏差a、热轧盘条根据GB/T14981-2004的规定,5~10mm的热轧盘条,直径允许偏差±0.3mm;10.5~16mm的热轧盘条,直径允许偏差为±0.4mm。
b、热轧圆钢钢筋根据GB/TR1499.1-2008的规定,6~12mm的热轧光圆钢筋,直径允许偏差为±0.3mm,14~16mm的热轧光圆钢筋,直径允许偏差为±0.4mm。
c、热轧带肋钢筋(HRB400)根据GB/TR1499.2-2008的规定,常用规格的带肋钢筋的尺寸及允许偏差列表如下:根据GB1499.2-2007规定,10mm以下的带肋钢筋,可以不在钢筋表面轧制标志。
2)钢筋原材取样复检A、检验标准对于钢筋进场原材,以同厂别、同炉号、同规格、同一交货状态、同一进场时间每60t为一验收批,不足60t时,亦按一验收批计算。
B、取样数量:每一验收批中取试样一组(2根拉力、2根冷弯、1根留样)。
C、取样方法:(1)根据昆山市检测中心规定,从现场钢筋中,随机取5根(50cm)钢筋,进行拉伸、冷弯试验,热轧圆盘条试件应取自不同盘。
(2)试件在每根钢筋距端头不小于500mm处截取。
(3)拉力试件长度:10d+200mm。
(4)冷弯试件长度:5d+150mm。
D、设计要求钢筋性能指标(1)钢筋的强度标准值应具有不小于95%的保证率(2)抗震等级为一、二、三级的框架和斜撑构件,其纵向受力钢筋普通钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于 1.25;钢筋的屈服强度实测值与强度标准值的比值不应大于1.3;钢筋在最大拉力下的总伸长率实测值不应小于9%。
六、主要施工方法1、钢筋加工1)钢筋弯曲成型A、钢筋的弯钩和弯折:I级钢筋末端做180°弯钩,其弯弧内直径2.5d(d 为钢筋直径),平直部分长度为3d;III级钢筋末端需做90°或135°弯折时,III 级钢筋弯曲直径为5d。
B、箍筋末端的弯钩:I级钢筋弯钩的弯曲直径≥受力钢筋直径或箍筋直径的2.倍,弯钩平直部分的长度为箍筋直径10倍,弯钩形式为45°/135°。
2)钢筋加工的质量要求A、钢筋加工的形状、尺寸必须符合图纸及加工单要求。
B、钢筋的切断口不得有马蹄形和起弯现象。
C、除锈:钢筋表面如有锈蚀应予以除锈,除锈过程中发现钢筋表面的铁皮锈蚀严重,并已损伤钢筋截面,或在除锈后钢筋表面有严重的麻坑、斑点等伤蚀截面时,应予以替换。
D、切断钢筋时避免用短尺量长料,以免产生累积误差。
钢筋加工允许偏差(mm)2、钢筋接头形式确定注:一般情况下接头等级为Ⅱ级,当设计有特殊需要或接头百分率大于50%时,接头的等级Ⅰ级。
1)剥肋滚压直螺纹机械连接:A、套筒:直螺纹接头所用的连接套筒采用优质碳素结构钢。
接头的连接套筒采用标准型套筒。
套筒的承载力及储备系数应符合下列要求:fslykAsl≥1.10fykAs,屈服强度储备系数fslykAsl/fykAs≥1.10fsltkAsl≥1.10ftkAs,抗拉强度储备系数fsltkAsl/ftkAs≥1.10式中:fslyk——套筒屈服强度标准值fsltk——套筒抗拉强度标准值ftk——钢筋屈服强度标准值Asl——套筒的横截面积As——钢筋的横截面积套筒及钢筋丝头设计见下表B、钢筋丝头加工:①工艺流程:钢筋端面平头→剥肋滚压螺纹→丝头质量检验→带帽保护→丝头质量抽检→存放待用②操作要点:钢筋端面平头:采用砂轮切割机平头(严禁气割),保证钢筋端面与母材轴线方向垂直。
剥肋滚压螺纹:使用钢筋剥肋滚压直螺纹机将待连接钢筋的端头加工成螺纹。
丝头质量检验:对加工的丝头进行的质量检验。
带帽保护:用专用的钢筋丝头塑料保护帽进行保护,防止螺纹被磕碰或被污物污染。
丝头质量抽检:项目经理部质量部、工程部组织对自检合格的丝头进行的抽样检验。
存放待用:按规格型号及类型进行分类码放。
C、安装工艺流程:钢筋就位→拧下钢筋保护帽→接头拧紧→作标记→施工检验D、操作要点:a、钢筋就位:将丝头检验合格的钢筋(丝扣干净、完好无损)搬运至待连接处。
b、接头拧紧:接头的连接用力矩扳手进行施工。
将两个钢筋丝头在套筒中间位置相互顶紧,接头拧紧力矩应符合下表规定。
力矩扳手的精度为±5%。
接头拧紧力矩c、作标记:经拧紧后的滚压直螺纹接头应作出标记,与未拧紧的接头区分开。
单边外露丝扣长度不应超过2个丝扣。
d、施工检验:对施工完的所有接头进行质量检验。
2)电渣压力焊电渣压力焊是利用电流通过渣池产生的电阻热将钢筋端部熔化,然后施加压力使钢筋焊合。
(1)材料准备A、电渣压力焊焊接使用的钢筋端头应平直、干净,不得有马蹄形、压扁、凹凸不平、弯曲歪扭等严重变形。
如有严重变形时应用手提切割机切割或用气焊切割、矫正,以保证钢筋端面垂直于轴线。
钢筋端部200mm范围不应有锈蚀、油污、混凝土浆等污染,受污染的钢筋应清理干净后才能进行电渣压力焊焊接。
处理钢筋时应在当天进行,防止处理后再生锈。
B、电渣压力焊焊剂:须有出厂合格证,化学性能指标应符合有关规定。
在使用前,须经恒温250℃烘焙1~2小时。
焊剂回收重复使用时,应除去熔渣和杂物并经干燥,—般采用HJ431焊药。
该焊剂含有高锰,高硅与低氟成份,其作用除起隔绝,保温及稳定电弧外,在焊接或过程中还起补充熔渣,脱氧剂添加合金元素作用,是焊缝金属合金化。
(2)机具设备A、BX2-1000型交流弧焊机B 、焊接夹具:应具有一定刚度,使用灵巧,坚固耐用,上、下钳口同心。
焊接电缆的断面面积应与焊接钢筋大小相适应。
焊接电缆以及控制电缆的连接处必须保持良好接触。
C 、焊剂盒:应与所焊钢筋的直径大小相适应。
D、石棉绳:用于填塞焊剂盒安装后的缝隙,防止焊剂盒焊剂泄漏。
E、铁丝球:用于引燃电弧。
用22号或20号镀锌铁丝绕成直径约为10mm 的圆球,每焊一个接头用一颗。
F 、秒表:用于准确掌握焊接通电时间。
G、切割机:用于切割钢筋。
(3)作业条件A、焊工应经过有关部门的培训、考核,持证上岗。
焊工上岗时,应穿戴好焊工鞋、焊工手套等劳动防护用品。
B 、电渣压力焊的机具设备以及辅助设备等应齐全、完好。
施焊前必须认真检查机具设备是否处于正常状态。
焊机要按规定的方法正确接通电源,并检查其电压、电流是否符合施焊的要求。
C、施焊前应搭好操作脚手架。
D、钢筋端头已处理好,并清理干净,焊剂干燥。
E、在焊接施工前,应根据焊接钢筋直径的大小,按电渣焊机说明书选定焊接电流、造渣工作电压、电渣工作电压、通电时间等工作参数。
有条件的现场,在焊前,先做焊接试验,以确认工艺参数,制三个拉伸试件,试验合格后才可正式施焊。
(4) 操作工艺A、电渣压力焊接工艺焊接前,焊接夹具的上,下钳口应加紧在上下钢筋,上下钢筋一经加紧,不得晃动。
电渣压力焊的工艺过程:引弧→电弧→电渣→顶压电渣压力焊接工艺分为“造渣过程”和“电渣过程”,这两个过程是不间断的连续操作过程。
a、“造渣过程”是接通电源后,上、下钢筋端面之间产生电弧,焊剂在电弧周围熔化,在电弧热能的作用下,焊剂熔化逐渐增多,形成一定深度渣池,在形成渣池的同时电弧的作用把钢筋端面逐渐烧平。
b、“电渣过程”,把上钢筋端头浸入渣池中,利用电阻热能使钢筋端面溶化,在钢筋端面形成有利于焊接的形状和溶化层,待钢筋溶化量达到规定后,立即断电顶压,排出全部溶渣和溶化金属,完成焊接过程。
