高大模板工程施工工艺
高支模(高大模板)专项施工方案

高支模(高大模板)专项施工方案随着城市建设的不断发展,高支模(高大模板)的应用在建筑工程中日益普遍。
本文旨在探讨高支模专项施工方案,通过对施工过程的优化和创新,提高工程效率和质量,确保高支模工程的顺利进行。
一、材料准备在进行高支模施工前,首要任务是进行充分的材料准备。
选用优质的建筑材料,确保其稳定性和耐用性,是高支模工程的基础。
同时,合理选择材料规格,以满足工程的具体需求,提高整体施工效益。
二、工程布局在进行高支模施工时,科学合理的工程布局至关重要。
通过对工地的精确测量和合理规划,确保高支模板的准确安装和使用。
采用先进的工程布局技术,提高施工的精度和效率,减少误差,为后续工程奠定坚实基础。
三、施工流程高支模施工流程的优化是确保工程顺利进行的关键。
在传统施工流程的基础上,引入先进的施工设备和技术,提高工作效率。
同时,对施工过程中可能出现的问题进行全面考虑,制定应对方案,确保高支模工程的整体质量。
四、安全管理高支模工程的施工中安全是至关重要的考虑因素。
制定完善的安全管理方案,培训施工人员的安全意识,确保工地的安全环境。
采用先进的安全监测技术,及时发现和解决潜在的安全隐患,保障工程的安全进行。
五、环保措施随着社会对环保意识的提升,高支模工程中的环保措施也需要更加重视。
采用低碳、环保的建筑材料,减少施工过程中的能耗和废弃物排放。
引入绿色施工理念,推动高支模工程向着更加环保可持续的方向发展。
六、技术创新在高支模工程中,技术创新是推动行业发展的重要动力。
引入先进的建筑技术和工程管理系统,提高工程的数字化和智能化水平。
积极研究新型高支模材料和施工工艺,不断推动行业的技术进步。
总体而言,高支模(高大模板)专项施工方案的制定需要全面考虑工程的各个方面,通过科学的管理和技术创新,确保工程的高效、安全、环保进行。
只有不断优化施工流程,引入新技术,才能适应日益复杂和严苛的建筑需求,推动高支模工程朝着更加可持续的方向发展。

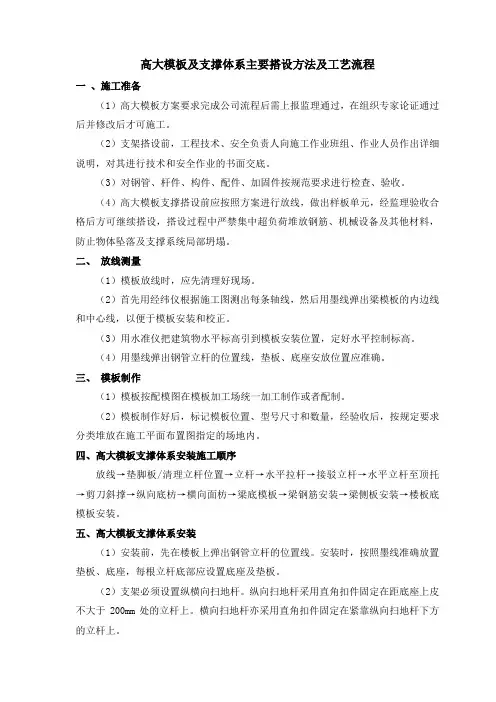

高大模板及支撑体系主要搭设方法及工艺流程

高大模板及支撑体系主要搭设方法及工艺流程一、施工准备(1)高大模板方案要求完成公司流程后需上报监理通过,在组织专家论证通过后并修改后才可施工。
(2)支架搭设前,工程技术、安全负责人向施工作业班组、作业人员作出详细说明,对其进行技术和安全作业的书面交底。
(3)对钢管、杆件、构件、配件、加固件按规范要求进行检查、验收。
(4)高大模板支撑搭设前应按照方案进行放线,做出样板单元,经监理验收合格后方可继续搭设,搭设过程中严禁集中超负荷堆放钢筋、机械设备及其他材料,防止物体坠落及支撑系统局部坍塌。
二、放线测量(1)模板放线时,应先清理好现场。
(2)首先用经纬仪根据施工图测出每条轴线,然后用墨线弹出梁模板的内边线和中心线,以便于模板安装和校正。
(3)用水准仪把建筑物水平标高引到模板安装位置,定好水平控制标高。
(4)用墨线弹出钢管立杆的位置线,垫板、底座安放位置应准确。
三、模板制作(1)模板按配模图在模板加工场统一加工制作或者配制。
(2)模板制作好后,标记模板位置、型号尺寸和数量,经验收后,按规定要求分类堆放在施工平面布置图指定的场地内。
四、高大模板支撑体系安装施工顺序放线→垫脚板/清理立杆位置→立杆→水平拉杆→接驳立杆→水平立杆至顶托→剪刀斜撑→纵向底枋→横向面枋→梁底模板→梁钢筋安装→梁侧板安装→楼板底模板安装。
五、高大模板支撑体系安装(1)安装前,先在楼板上弹出钢管立杆的位置线。
安装时,按照墨线准确放置垫板、底座,每根立杆底部应设置底座及垫板。
(2)支架必须设置纵横向扫地杆。
纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
(3)支架安装时每搭完一步架后,应立即检查并调整其水平度与垂直度,以及杆件的步距、纵距和横距。
(4)剪刀撑必须与钢管立杆、水平杆同步搭设。
水平杆设于钢管立杆内侧,剪刀撑设于钢管立杆外侧,并用扣件与立杆连牢。
(5)连接钢管立杆的扣件规格应与所连钢管外径相匹配。
高大模板工程专项施工方案

(一)高大墙模安装1、墙模板采用钢模板、覆膜胶合板,用Ф12穿墙对拉螺杆及钢筋内撑控制墙厚,使用的穿墙螺杆必须在中间加焊三道止水片,对拉螺杆与Ф48钢管背杠扣紧,模板整体刚度的加强由纵横、钢管背杠承担,墙体整体稳定采用钢管撑加花篮螺栓调整斜拉杆紧固法。
2、施工要点(1)安装前的准备工作1)大模板安装前应进行技术交底;2)模板进场后,应依据模板设计要求清点数量,核对型号清理表面;3)组拼式大模板在生产厂或现场预拼装,用醒目字体对模板编号,安装时对号入座;4)大模板应进行样板间试安装,经验证模板几何尺寸、接缝处理、零部件准确无误后方可正式安装;5)大模板安装前必须放出模板内侧线及外侧控制作为安装基准;6)合模前必须将内部处理干净,必要时在模板底部可留置清扫口;7)合模前必须通过隐蔽工程验收;8)模板就位前应涂刷隔离剂,刷好隔离剂的模板遇雨淋后必须补刷;使用的隔离剂不得影响结构工程及装修工程质量。
(2)大模板的安装应符合下列规定1)大模板安装应符合模板设计要求;2)模板安装时按模板编号遵循先内侧、后外侧的原则安装就位;3)大模板安装时根部和顶部要有固定措施;4)模板支撑必须牢固、稳定,支撑点应设在坚固可靠处,不得与脚手架拉结;5)混凝土浇筑前应在模板上作出浇筑高度标记;6)模权安装就位后,对缝隙处应采取有效的堵缝措施;(二)危险源识别及措施1、对模板支架体系进行设计,报相关部门及监理单位审核,经专家论证后实施,搭设前组织施工班组全体人员进行书面技术交底和安全交底;2、现场使用的钢管扣件材料有材质合格证件。
在脚手架施工过程,应随时对脚手架杆件间距、步距、垂直度、扣件拧紧程度进行检查;3、在模架施工过程中,模板堆高小于设计的施工荷载,并按要求同步搭设剪刀撑;4、模架施工完毕后,按本方案组织对其进行检查验收,验收完成后,任何人不得擅自拆改脚手架杆件。
混凝土浇捣过程中模板上施工荷载不得超过规定范围,堆料要均匀,不得集中堆放。
人保高大模板施工方案

人保高大模板施工方案一、项目背景人保高大项目是位于城市中心区域的一处重要建筑项目,该项目的设计以现代化、跨越式发展为特点,旨在提供更加优质、高效的办公与生活空间。
为了保证项目的施工质量和进度,特制定本施工方案。
二、施工概况1. 施工范围本次施工主要涉及项目建筑主体结构及装饰工程,包括总体规划、基础设施施工、建筑结构搭建、装饰设计等。
2. 施工周期本施工方案的施工周期为12个月,分为准备阶段、基础施工阶段、主体建造阶段、内装修阶段和收尾阶段。
3. 施工人员主要施工人员包括项目经理、工程师、施工队长、技术工人等,每个工种的具体工作职责和要求将在后续详细说明。
4. 施工质量控制施工过程中,需遵循相关施工标准和规范,确保施工质量达到设计要求,并实施有效的质量控制措施。
三、施工步骤1. 准备阶段在准备阶段,主要工作为确定施工组织架构、制定施工计划、进行场地勘察和清理等,确保顺利开展后续的施工工作。
2. 基础施工阶段基础施工阶段主要包括场地平整、基础浇筑、地下管线敷设等工作,保证建筑物基础牢固稳定。
3. 主体建造阶段主体建造阶段包括建筑物结构搭建、外墙施工、屋顶安装等,确保建筑结构的安全性和稳定性。
4. 内装修阶段内装修阶段涉及室内装饰设计、设备安装、通风空调等工作,使建筑物功能完善,符合使用需求。
5. 收尾阶段收尾阶段主要是建筑物维护、整体验收、设施调试等工作,确保项目按时完工,并保持优质状态。
四、施工管理1. 施工组织架构项目经理负责整个施工进程的管理和协调,工程师负责技术指导和质量控制,施工队长负责具体施工操作等。
2. 安全管理施工现场需严格遵守安全操作规范,穿戴好安全防护用具,并定期进行安全检查和培训,确保施工过程中无安全事故发生。
3. 质量管理严格遵守相关建筑施工标准和规范,定期进行质量检查和验收,确保施工质量符合设计要求。
五、施工总结人保高大模板施工方案综合考虑了项目背景、施工概况、施工步骤和施工管理等方面内容,旨在确保项目施工工作的高效进行和质量保障。
高大模板工程施工工艺

高大模板工程施工工艺高大模板工程施工工艺提要:模板支架投入使用前,由我单位技术负责人-郭道盛组织施工、技术、安全、设备部门、项目部相关人员及项目总监理工程师进行联合检查验收。
高大模板工程施工工艺1高大模板支撑系统的基础处理该工程模板支撑系统直接支撑在已浇筑完成的地下室筏板之上,无需进行处理。
2主要搭设方法2.1搭设流程施工放线→垫板铺设→纵横扫地杆及立杆搭设→第一步纵横杆搭设→第二步纵横杆搭设→第三步纵横杆搭设→水平及竖向剪刀撑搭设→梁底小横杆搭设→梁底模安装→梁侧模安装→顶托安装→托梁钢管安装→板底模安装→梁侧模对拉螺栓安装及加固。
2.2搭设方法2.2.1施工放线按照模板支撑体系施工图,采用全站仪及钢尺进行放线。
2.2.2垫板铺设按照所放施工线位置将垫板铺设到位,并在垫板上画出立杆的位置。
2.2.3纵横扫地杆及立杆搭设2.2.3.1搭设方法在第一个单元纵横扫地杆及立杆搭设时需要六个工人协作进行,搭设时每两个人一组,一人扶立杆,一人安装纵横向扫地杆,当第一个单元纵横扫地杆及立杆搭设完成后,从该单元各边两人一组向四周扩展进行纵横杆及立杆的搭设,搭设完成12m×12m后,边及时加设上第一步纵横连接杆。
2.2.3.2注意事项(1)纵横向扫地杆单根杆件长度不得小于4跨。
(2)纵横向扫地杆接长必须采用对接扣件进行连接,并符合下列规定:①两根相邻纵向或横向或竖向扫地杆的接头不得设置在同步或同跨内;②不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;③各接头中心距最近主节点的距离不大于纵距或横距的1/3。
2.2.4纵横干搭设2.2.4.1搭设方法两人一组,按照施工图内的标注的步距进行搭设,螺栓采用力矩扳手扭紧,扣件拧紧扭力矩为40~65N·m。
2.2.4.2注意事项(1)纵横向扫地杆单根杆件长度不得小于4跨。
(2)纵横向扫地杆接长必须采用对接扣件进行连接,并符合下列规定:①两根相邻纵向或横向或竖向扫地杆的接头不得设置在同步或同跨内;②不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;③各接头中心距最近主节点的距离不大于纵距或横距的1/3。
高大模板工程施工方法

高大模板工程施工方法1、柱模板搭设完毕经验收合格后,先浇捣柱砼,然后再绑扎梁板钢筋,梁板支模架与浇好并有足够强度的(强度达到75%以上)柱和原已做好的主体结构拉结牢固。
经有关部门对钢筋和模板支架验收合格后方可浇捣梁板砼。
其中局部梁因截面较大,为防止一次浇筑成形对梁下模板支撑造成荷载过分集中的不利影响,避免水化热过分集中,决定梁砼分层浇筑,分层厚度约 40cm左右。
具体做法为根据输送泵每小时的实际产量确定每浇筑层的梁根数,砼第一次浇筑至 40cm时,将输送泵管移开,浇筑第二道梁,1.5~2h后再浇筑第二层,如此往复直至梁面。
板砼一次浇捣成形。
振动棒插捣时,插点间距控制在 30cm以内,根部插进下层砼约5cm,保证不漏振不过振,以表面泛浆无气泡冒出为准。
2、浇筑时按梁中间向两端对称推进浇捣,由标高低的地方向标高高的地方推进。
事先根据浇捣砼的时间间隔和砼供应情况设计施工缝的留设位置。
搭设本方案提及的架子开始至砼施工完毕具备要求的强度前,该施工层下2层支顶不允许拆除。
3、根据本公司当前模板工程工艺水平,结合设计要求和现场条件,决定采用盘扣式钢管架作为本模板工程的支撑体系。
4、一般规定(1)脚手架的构造体系应完整,脚手架应具有整体稳定性。
(2)应根据施工方案计算得出的立杆纵横向间距选用定长的水平杆和斜杆,并应根据搭设高度组合立杆、基座、可调托撑和可调底座。
(3)脚手架搭设步距不应超过2m。
(4)脚手架的竖向斜杆不应采用钢管扣件。
(5)当标准型(B型)立杆荷载设计值大于40kN,或重型(Z型)立杆荷载设计值大于65kN时,脚手架顶层步距应比标准步距缩小0.5m。
(6)支撑架的高宽比宜控制在3以内,高宽比大于3的支撑架应采取与既有结构进行刚性连接等抗倾覆措施。
(7)对标准步距为1.5m的支撑架,应根据支撑架搭设高度、支撑架型号及立杆轴向力设计值进行竖向斜杆布置。
(8)支撑架可调托撑伸出顶层水平杆或双槽托梁中心线的悬臂长度不应超过650mm,且丝杆外露长度不应超过400mm,可调托撑插入立杆或双槽托梁长度不得小于150mm。
土建工程施工工艺标准-高大模板支架

土建工程施工工艺标准高大模板支架1前言本工艺标准描述的是超高模板支架的施工工艺,属超过一定规模的危险性较大的分部分项工程,需组织专家论证。
根据住建部相关文件,混凝土模板支撑工程中:“搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上”属超过一定规模的危险性较大的分部分项工程,本手册中简称为“高支模”。
(1)施工总荷载的计算方法:施工总荷载=分项系数γG×永久荷载+分项系数γQ×组合值系数×可变荷载永久荷载中,钢筋混凝土自重=板厚(m)×25.1KN/m³,普通混凝土比重取值为24KN/m3,板钢筋每方混凝土比重取值为1.1KN/m3 ,模板木枋的自重取值为0.5KN/㎡;可变荷载(主要为施工人员及施工设备荷载)取值为2.5KN/㎡;永久荷载分项系数γG:通常情况下,模架支撑体系永久荷载对支撑结构不利,对由可变荷载效应控制的组合,应取1.2;对由永久荷载效应控制的组合,应取1.35(基于目前房屋建筑的混凝土楼板厚度以120㎜以上为主,其单位面积自重与施工荷载相当,因此,根据现行国家标准《建筑结构荷载规范》GB50009相关规定,为便于施工计算,统一取1.35系数);可变荷载分项系数γQ:一般情况下应取1.4,对标准值大于4KN/㎡的活荷载应取1.3;可变荷载组合值系数:取0.7;计算:1.35×(25.1×h+0.5)+1.4×0.7×2.5≥15(KN/㎡)解得h≥0.351m,取整h≥350㎜,即板厚达到或超过350㎜时,模架方案需专家论证。
(2)集中线荷载的计算方法:集中线荷载=分项系数γG×永久荷载+分项系数γQ×组合系数×可变荷载;永久荷载中,钢筋混凝土自重=梁截面面积(㎡)×25.5KN/m³,普通混凝土比重取值为24KN/m3,梁钢筋每方混凝土比重取值为1.5KN/m3,模板木枋的自重=梁截面模板的周长(m)×0.5(KN/㎡);可变荷载主要为振捣混凝土时产生的荷载。
高大模板专项施工方案

高大模板专项施工方案1. 引言1.1 此文档旨在提供一个完整的高大模板施工方案,以确保在施工过程中能够高效、安全地使用模板。
1.2 高大模板是现代建筑施工过程中必不可少的重要工具,它能够提供支撑和模板功能,使得混凝土结构能够快速、准确地建造起来。
1.3 通过合理的施工方案,可以最大程度地避免施工过程中的问题和困扰,提高施工效率和质量。
2. 施工前准备2.1 文档应明确列出高大模板数量、规格、材质等基本信息,确保施工现场配备足够的模板。
2.2 确定施工现场模板的安装方式和顺序,例如楼板模板先安装还是墙壁模板先安装,以及各个部分的安装流程。
2.3 按照施工现场的具体情况,制定安全措施和预防措施,确保施工人员的安全。
3. 模板安装3.1 根据施工图纸和设计要求,确定模板的布置方式和安装位置。
3.2 检查模板材料的质量和规格,确保其符合要求,并进行必要的处理,例如修剪、裁剪等。
3.3 按照安装顺序,将模板安装在预定位置上,确保模板的稳定性和平整度。
3.4 在模板安装过程中,要注意与其他施工工艺的协调,例如电气、水暖等。
4. 模板拆除4.1 施工完成后,应根据拆除计划,按照安全、高效的原则进行模板的拆除。
4.2 在拆除模板之前,应对拆除区域进行检查,确保没有遗留的杂物和隐患。
4.3 使用合适的工具和设备进行模板的拆除操作,注意人员的安全。
4.4 拆除后的模板应进行清理和分类,可以进行修复和维护,以备下次使用。
5. 施工中的注意事项5.1 在施工过程中,要定期检查模板的稳定性和安全性,确保其能够承受施工荷载并保持稳定。
5.2 模板应进行适当的保养和维护,例如清洁、防腐等,以延长使用寿命。
5.3 施工现场应配备足够的施工人员和相关设备,确保施工进度和质量。
5.4 在施工中,要严格按照设计要求和规范进行操作,确保施工质量。
5.5 如果发现模板出现问题或损坏,应及时修复或更换,以确保施工的连续性和安全性。
5.6 在施工过程中应加强沟通和协调,确保各个施工工序的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高大模板工程施工工艺
高大模板工程施工工艺提要:模板支架投入使用前,由我单位技术负责人-郭道盛组织施工、技术、安全、设备部门、项目部相关人员及项目总监理工程师进行联合检查验收
自
高大模板工程施工工艺
1高大模板支撑系统的基础处理
该工程模板支撑系统直接支撑在已浇筑完成的地下室筏板之上,无需进行处理。
2主要搭设方法
搭设流程
施工放线→垫板铺设→纵横扫地杆及立杆搭设→第一步纵横杆搭设→第二步纵横杆搭设→第三步纵横杆搭设→水平及竖向剪刀撑搭设→梁底小横杆搭设→梁底模安装→梁侧模安装→顶托安装→托梁钢管安装→板底模安装→梁侧模对拉螺栓安装及加固。
搭设方法
施工放线
按照模板支撑体系施工图,采用全站仪及钢尺进行放线。
垫板铺设
按照所放施工线位置将垫板铺设到位,并在垫板上画出立杆的位置。
纵横扫地杆及立杆搭设
搭设方法
在第一个单元纵横扫地杆及立杆搭设时需要六个工人协作进行,搭设时每两个人一组,一人扶立杆,一人安装纵横向扫地杆,当第一个单元纵横扫地杆及立杆搭设完成后,从该单元各边两人一组向四周扩展进行纵横杆及立杆的搭设,搭设完成12m×12m后,边及时加设上第一步纵横连接杆。
注意事项
(1)纵横向扫地杆单根杆件长度不得小于4跨。
(2)纵横向扫地杆接长必须采用对接扣件进行连接,并符合下列规定:①两根相邻纵向或横向或竖向扫地杆的接头不得设置在同步或同跨内;②不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;③各接头中心距最近主节点的距离不大于纵距或横距的1/3。
纵横干搭设
搭设方法
两人一组,按照施工图内的标注的步距进行搭设,螺栓采用力矩扳手扭紧,扣件拧紧扭力矩为40~65N·m。
注意事项
(1)纵横向扫地杆单根杆件长度不得小于4跨。
(2)纵横向扫地杆接长必须采用对接扣件进行连接,并符合下列规定:①两根相邻纵向或横向或竖向扫地杆的接头不得设置在同步或同跨内;②不同步或不同跨两个相邻接头在水平方向错开的距离不
小于500mm;③各接头中心距最近主节点的距离不大于纵距或横距的1/3。
剪刀撑搭设
竖向剪刀撑在架体外侧周边及内部纵横向间隔,由底至顶连续设置,剪刀撑宽度为;横向剪刀撑在整个平面内连续搭设,剪刀撑宽度为。
剪刀撑钢管搭接时搭接长度为1m,等间距设置3个旋转扣件,端部扣件盖板边缘至搭接纵向水平杆杆端的距离为,扣件中心距离为。
顶托及托梁钢管安装
顶托安装时,丝杠伸出长度不得大于200mm;安装完后将托梁钢管放在顶托托板上。
模板底模安装
托梁钢管安装完成后,按照间距200mm垂直与托梁方向布设75mm ×45mm木方,然后盖上木胶板,用钉子将木胶板固定在方木上,并将板模板边与梁侧模交界处用铁定固定在一起。
3材料的力学性能指标
材料的力学性能指标表
Φ钢管抗拉强度设计值205N/mm2
抗压强度设计值205N/mm2
抗弯强度设计值205N/mm2
10mm面板剪切强度设计值/mm2
抗弯强度设计值20N/mm2
弹性模量4500N/mm2
75mm×45mm木方剪切强度设计值/mm2
抗弯强度设计值17N/mm2
弹性模量10000N/mm2
4构造设置
本工程施工过程中的构造要求如下:模板支撑系统必须按模板施工图纸要求设置立柱,每根立柱底部均需设置木垫板和钢底座及纵横扫地杆,纵横扫地杆距支撑系统基础的距离为;模板立柱间距为,第一步大横杆步距为米,其它大横杆的步距均为,最高一步大横杆与模板支架支撑点之间的距离为,立柱顶部采用的可调U型托直接支顶在底模的主梁上,不得将立柱顶端与做主梁的钢管用扣件连接;可调顶托丝杠伸出长度不应大于200mm。
5检查验收要求
验收程序及参加人员
模板支架投入使用前,由我单位技术负责人-郭道盛组织施工、技术、安全、设备部门、项目部相关人员及项目总监理工程师进行联合检查验收。
联合验收组成员表
序号职务/部门姓名备注
1企业技术负责人z
2项目技术负责人z
3质检处z
4安全处z
5技术处z
6设备处z江
7项目经理z
8质检员zz
9安全员zz
11项目总监理工程师
验收内容
材料--检查技术资料并进行现场实测实量。
参数--依据专项施工方案内模板支撑系统搭设的相关参数要求,对现场搭设情况进行检查。
构造--依据专项施工方案以及相关文件、规范中的要求对现场的构造做法进行检查。
扣件力矩检验
安装后的扣件螺栓拧紧扭力矩采用扭力扳手检查,抽样方法应按随机分布原则进行。
验收记录
按相关规定填写验收记录表。
自。
