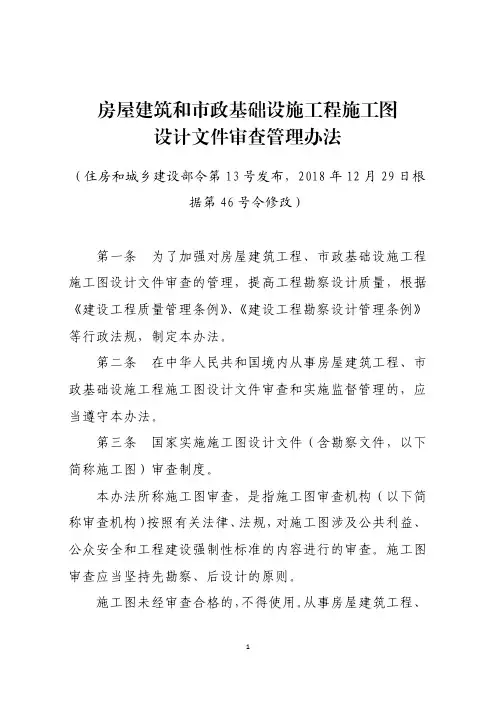

设计文件审查管理办法
贵州省房屋建筑和市政基础设施工程施工图设计文件审查管理办法

(一)审查合格的,审查机构应当向建设单位出具审查合格书,并将经审查机构盖章的全套施工图交还建设单位。审查合格书应当有各专业的审查人员签字,经法定代表人签发,并加盖审查机构公章。建设单位应当在5个工作日内将审查意见书(一审)和审查合格书报工程所在地市(州、地)建设主管部门备案。经省设计质量监督站审查的报省建设行政主管部门备案。
(六)工程结构计算书1份(应有设计、校对、审核人员签字并加盖注册结构工程师执业印章及设计单位图章);
(七)工程设计企业的资质证书副本1份(复印件);
(八)建筑节能专项设计文件及计算书1份(应有设计、校对、审核人员签字并加盖注册建筑师执业印章及设计单位图章);
(九)已登记的工程设计合同1 份(复印件);基坑边坡支护、轻钢结构网架、装饰装修(含幕墙)工程应提供工程投资概算。
有效期届满而未进行重新认定的,《施工图设计文件审查机构认定证书》、《施工图审查人员认定证书》自行作废。
第三章 审查机构业务范围
第十条 一类审查机构承接认定范围内的审查业务,等级不受限制(不含超限高层);二类审查机构只可在机构所在地行政区域内承接认定范围内的中型及以下建筑工程项目、乙级及以下岩土工程勘察,中型及以下市政基础设施工程的施工图审查。各市(州、地)审查机构不得跨越本行政区域进行施工图设计文件审查。
第二条 在我省行政区域内从事勘察设计文件审查和监督管理,应遵守本办法。其他有关部门,可以参照本办法执行。
第三条 我省实施的勘察设计文件审查制度纳入基本建设的法定程序,工程建设各有关责任主体及个人应严格执行。
第四条 未经审查或者审查不合格的施工图设计文件,不得交付使用。建设行政主管部门不得核发施工许可证。质量、安全监督部门不得办理监督和竣工验收备案手续。
设计审查管理规定(3篇)

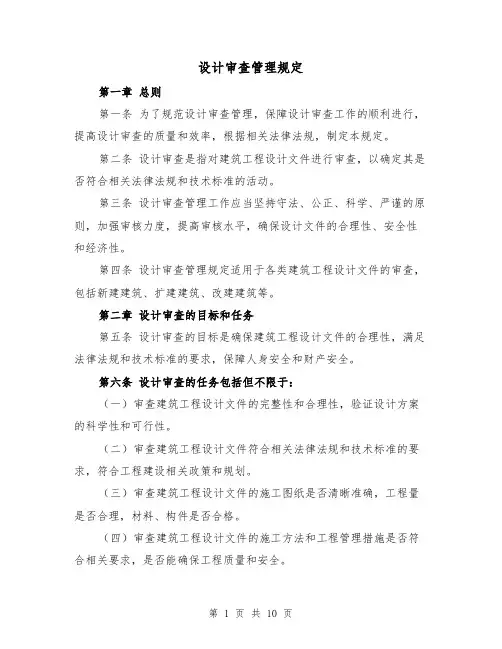

设计审查管理规定第一章总则第一条为了规范设计审查管理,保障设计审查工作的顺利进行,提高设计审查的质量和效率,根据相关法律法规,制定本规定。
第二条设计审查是指对建筑工程设计文件进行审查,以确定其是否符合相关法律法规和技术标准的活动。
第三条设计审查管理工作应当坚持守法、公正、科学、严谨的原则,加强审核力度,提高审核水平,确保设计文件的合理性、安全性和经济性。
第四条设计审查管理规定适用于各类建筑工程设计文件的审查,包括新建建筑、扩建建筑、改建建筑等。
第二章设计审查的目标和任务第五条设计审查的目标是确保建筑工程设计文件的合理性,满足法律法规和技术标准的要求,保障人身安全和财产安全。
第六条设计审查的任务包括但不限于:(一)审查建筑工程设计文件的完整性和合理性,验证设计方案的科学性和可行性。
(二)审查建筑工程设计文件符合相关法律法规和技术标准的要求,符合工程建设相关政策和规划。
(三)审查建筑工程设计文件的施工图纸是否清晰准确,工程量是否合理,材料、构件是否合格。
(四)审查建筑工程设计文件的施工方法和工程管理措施是否符合相关要求,是否能确保工程质量和安全。
(五)开展现场检查和验收工作,确保建筑工程的施工过程和质量。
第三章设计审查的程序和要求第七条设计审查应当按照以下程序进行:(一)申报审查:申请人提交建筑工程设计文件及相关资料到审查部门进行审查。
(二)初审:审查部门对提交的设计文件进行初步审查,核实文件的完整性和合理性。
(三)技术评审:根据设计方案和相关技术要求,进行技术评审工作,评估设计方案的科学性和可行性。
(四)现场检查:对审查通过的设计文件进行现场检查和验收,确保施工过程符合设计文件要求。
(五)审查结果:审查部门根据审查情况,出具审查意见和审查报告。
(六)审查结论:根据审查意见和审查报告,做出审查结论,决定是否批准设计文件。
第八条设计审查要求:(一)设计文件应该满足相关法律法规和技术标准的要求,合理性和合规性。
人民防空工程施工图设计文件审查管理办法

人民防空工程施工图设计文件审查管理办法国人防〔2009〕282号印发《人民防空工程施工图设计文件审查管理办法》的通知各军区人民防空办公室,各省、自治区、直辖市人民防空办公室(民防局),中央直属机关、中央国家机关人民防空办公室:现将《人民防空工程施工图设计文件审查管理办法》印发你们,望结合实际,认真贯彻执行.二○○九年七月二十日人民防空工程施工图设计文件审查管理办法第一章总则第一条为规范人民防空工程施工图设计文件审查及其相关管理活动,确保人防工程建设质量,根据《中华人民共和国人民防空法》及国家有关法律、法规,制定本办法。
第二条从事人民防空工程(以下简称"人防工程")施工图设计文件审查及相关管理活动,应遵守本办法.第三条本规定所称人防工程,是指为保障战时人员与物资掩蔽、人防指挥、医疗救护等而单独修建的地下防护建筑(以下简称单建人防工程),以及结合地面建筑修建的战时可用于防空的地下室(以下简称防空地下室)。
第四条人防工程施工图设计文件实行审查制度。
城市规划区内新建、改建、扩建和加固改造人防工程,其施工图设计文件必须按照国家规定进行审查。
其中,防空地下室施工图设计文件,只进行人防专项审查.第五条国家人防主管部门负责规定人防工程施工图审查机构的资格条件,认定全国范围内的人防工程施工图审查机构,并对全国人防工程施工图审查工作实施监督和管理.第二章资质资格管理第六条人防工程施工图设计文件审查实行资格认定制度.执业单位应当向国家人防主管部门申请资格,经审查合格后颁发资格证书。
没有取得人防工程施工图设计文件审查资格证书的执业单位,不得承接人防工程施工图设计文件审查业务。
第七条人防工程施工图设计文件审查机构应当具备下列条件:(一)甲级人防工程施工图设计文件审查机构1、注册资金不少于100万元。
2、有健全的技术管理和质量保证体系。
3、审查人员应当有良好的职业道德,具有15年以上所需专业设计工作经历;主持过不少于5项大型人防工程项目相应专业的设计;已实行执业注册制度的专业,审查人员应当具有一级注册建筑师、一级注册结构工程师或者设备注册工程师资格,未实行执业注册制度的专业,审查人员应当具有高级工程师技术职称。
设计文件审查管理办法

房屋建筑和市政基础设施工程施工图设计文件审查管理办法(住房和城乡建设部令第13号发布,2018年12月29日根据第46号令修改)第一条为了加强对房屋建筑工程、市政基础设施工程施工图设计文件审查的管理,提高工程勘察设计质量,根据《建设工程质量管理条例》、《建设工程勘察设计管理条例》等行政法规,制定本办法。
第二条在中华人民共和国境内从事房屋建筑工程、市政基础设施工程施工图设计文件审查和实施监督管理的,应当遵守本办法。
第三条国家实施施工图设计文件(含勘察文件,以下简称施工图)审查制度。
本办法所称施工图审查,是指施工图审查机构(以下简称审查机构)按照有关法律、法规,对施工图涉及公共利益、公众安全和工程建设强制性标准的内容进行的审查。
施工图审查应当坚持先勘察、后设计的原则。
施工图未经审查合格的,不得使用。
从事房屋建筑工程、市政基础设施工程施工、监理等活动,以及实施对房屋建筑和市政基础设施工程质量安全监督管理,应当以审查合格的施工图为依据。
第四条国务院住房城乡建设主管部门负责对全国的施工图审查工作实施指导、监督。
县级以上地方人民政府住房城乡建设主管部门负责对本行政区域内的施工图审查工作实施监督管理。
第五条省、自治区、直辖市人民政府住房城乡建设主管部门应当会同有关主管部门按照本办法规定的审查机构条件,结合本行政区域内的建设规模,确定相应数量的审查机构,逐步推行以政府购买服务方式开展施工图设计文件审查。
具体办法由国务院住房城乡建设主管部门另行规定。
审查机构是专门从事施工图审查业务,不以营利为目的的独立法人。
省、自治区、直辖市人民政府住房城乡建设主管部门应当将审查机构名录报国务院住房城乡建设主管部门备案,并向社会公布。
第六条审查机构按承接业务范围分两类,一类机构承接房屋建筑、市政基础设施工程施工图审查业务范围不受限制;二类机构可以承接中型及以下房屋建筑、市政基础设施工程的施工图审查。
房屋建筑、市政基础设施工程的规模划分,按照国务院住房城乡建设主管部门的有关规定执行。
设计文件审核管理办法

设计文件审核管理办法第一章总则第一条为加强xx线装修3标项目经理部设计文件审核工作,建立规范化、标准化的设计文件审核管理机制,根据国家、行业及上级公司相关文件及要求,结合项目实际情况,制定本办法。
第二条在工程开工前,施工所采用的设计文件,都必须进行审核,其目的是了解设计标准、设计规模、设计意图、工程特点,核对设计图尺寸和工程数量,消除差、错、漏、缺,进而完善设计,使之更加符合施工实际情况,确保施工安全和工程质量,按期完成工程建设任务。
第二章组织机构及管理职责第三条设计文件审核领导小组组长:项目总工程师副组长:副总工程师、工程部长成员:副部长、工程部技术人员、质检人员、测量人员、试验人员第四条管理职责(一)施工设计文件审核是工程建设施工中的重要环节。
经理部总工程师必须认真组织审核,了解设计意图、设计标准,熟悉设计内容,结合施工实际对施工设计文件提出意见,使其更加完善合理。
对于“重、大、特、新”项目,邀请上级技术管理部门指导协助审核。
(二)由经理部总工程师负责组织工程技术人员共同对设计文件进行审核;对审核发现的问题,应汇总并形成审核记录,同建设单位、监理单位、设计单位联系共同研究解决,未得到书面答复前,不得自行施工或变更。
第三章设计文件审核步骤第五条初审在熟悉设计文件的基础上,在本专业内部组织有关人员对本专业设计文件的所有细节进行审查。
第六条内部会审经理部内部各专业工种间对设计文件会同审查,其任务是对各专业、各工种间相关的交接部分如设计标文、尺寸、施工程序配合,交接有无矛盾。
施工过程中协作配合施工作业等事宜作仔细会审。
第四章设计文件审核内容第七条设计文件审核的主要内容(一)施工图是否符合国家现行的有关标准,经济政策的有关规定。
(二)对各专业图纸进行综合分析研究,核对装修图纸与各专业图纸间的一致性,包括尺寸、管线、结构等的配合是否正确和一致。
(三)设计图与其设计说明的内容是否一致。
(四)设计图各组成部分之间、平剖面之间有无矛盾和差错,标注有无遗漏。
设计文件校审管理制度

设计文件校审管理制度1目的工程项目校审工作是设计过程中不可缺少的环节,是保证设计质量的重要环节,为确保和促进工程设计质量、安全性能、经济合理性,使其符合相关的规程、标准的要求,特制订此规定;为了不断改进设计水平,提高设计图纸、技术文件的设计质量,向业主提供安全、可靠、质优、经济的工程项目设计文件,特制定本规定。
2范围适用于本公司所有工程项目设计文件的校审管理。
工程项目设计文件包括:设计方案、估算及概预算、可研、报批图、基础工程设计、详细工程设计、答复变更等。
3设计文件校审管理制度的内容3.1设计校审管理制度为了更好的控制我院设计文件的质量,对于我院出具的所有设计文件必须经过设计、自校、校核、审核的环节后方可向外部发出,对于特殊项目尚应经过审定、会审环节。
3.2各级设计人员的职能职责3.2.1设计人(1)对所承担工程项目的有关专业的质量和进度负责,为本专业工程项目全部具体内容及质量的第一责任人。
(2)负责完成图纸、文件、计算书等的绘制和编写工作,安排好个人设计计划,精心设计,按时完成任务。
(3)掌握设计准绳,做好多方案的比较,公道选出尺度及尺度图集,积极采用新工艺、新资料、新手艺。
(采用新资料、新工艺、新手艺要有充分的理论按照或成功的实例或尝试验证,并提供详细计算书以备校审)。
(4)与有关专业密切配合,认真检查设计输出是否满足设计输入的要求,提供给外专业的设计条件要正确、完整、清晰,并按规定签署后及时提出。
(5)确保设计文件完整,符合技术标准、规范,便于施工、安装、操作、维修和使用。
(6)认真做好设计文件自校,设计文件经校审后认真进行修改并签署,使设计文件达到“设计文件深度”的要求。
(7)认真处理在采购、施工过程中出现的有关设计问题,参加方案会审、图纸会审、技术交底、工程各级验收以及工程总结和设计回访等工作。
(9)设计审核、审定时,设计人员须向审核、审定人提供校核人填写的《设计校审记录表》。
3.2.2校核人(1)对图纸、说明书、计算书等设计文件进行全面、细致的校核。
《武汉市建设工程施工图设计文件审查管理办法》
武汉市建设工程施工图设计文件审查管理办法第一章总则第一条为加强对建设工程施工图设计文件审查的管理,保证勘察设计质量,保护国家财产和人民生命安全,维护社会公众利益,根据国务院《建设工程质量管理条例》、《建设工程勘察设计管理条例》和建设部《房屋建筑和市政基础设施施工图设计文件审查管理办法》(建设部令第134号),结合本市实际,制定本办法。
第二条本市建设工程施工图设计文件(含勘察文件,以下简称施工图)实施审查制度。
施工图未经审查或审查不合格的,不得使用。
第三条凡在本市行政区域内从事新建、扩建、改建的建设工程施工图审查和实施监督管理的,必须遵守本办法。
本办法所称建设工程是指房屋建筑工程(以下简称建筑工程,包括民用建筑工程、工业建筑工程、构筑物工程)和市政基础设施工程(以下简称市政工程,包括城市给水工程、排水工程、燃气工程、供热工程、道路工程、桥隧工程、公共交通工程、风景园林工程、环境卫生工程)。
本办法所称施工图审查,是指省建设行政主管部门认定的施工图审查机构(以下简称审查机构)按照有关法律、法规,对施工图涉及公共利益、公众安全和工程建设强制性标准的内容进行的审查。
第四条武汉市建设委员会(以下简称市建委)是全市施工图审查工作的行政管理部门,并负责审查机构和审查人员的初审上报工作。
武汉市建设工程设计审查办公室(以下简称市设计审查办)受市建委委托对全市施工图审查工作实施监督管理,并具体负责江岸区、江汉区、硚口区、汉阳区、武昌区、青山区、洪山区、武汉东湖新技术开发区和武汉经济技术开发区(以下简称中心城区)施工图审查的日常监督管理工作。
蔡甸区、江夏区、东西湖区、汉南区、黄陂区和新洲区(以下简称远城区)施工图审查的日常监督管理工作由各远城区建设局具体负责,并接受市建委的指导和监督。
第二章审查内容和程序第五条建设单位在施工图完成、且办理了建设工程项目登记手续后,依据规定可以自主选择有相应资格的审查机构进行施工图审查,并与审查机构签订审查咨询合同。
建设部令第13号 房屋建筑和市政基础设施工程施工图设计文件审查管理办法
文号:中华人民共和国住房和城乡建设部令第13号房屋建筑和市政基础设施工程施工图设计文件审查管理办法《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》已经第95次部常务会议审议通过,现予发布,自2013年8月1日起施行。
住房城乡建设部部长姜伟新2013年4月27日房屋建筑和市政基础设施工程施工图设计文件审查管理办法第一条为了加强对房屋建筑工程、市政基础设施工程施工图设计文件审查的管理,提高工程勘察设计质量,根据《建设工程质量管理条例》、《建设工程勘察设计管理条例》等行政法规,制定本办法。
第二条在中华人民共和国境内从事房屋建筑工程、市政基础设施工程施工图设计文件审查和实施监督管理的,应当遵守本办法。
第三条国家实施施工图设计文件(含勘察文件,以下简称施工图)审查制度。
本办法所称施工图审查,是指施工图审查机构(以下简称审查机构)按照有关法律、法规,对施工图涉及公共利益、公众安全和工程建设强制性标准的内容进行的审查。
施工图审查应当坚持先勘察、后设计的原则。
施工图未经审查合格的,不得使用。
从事房屋建筑工程、市政基础设施工程施工、监理等活动,以及实施对房屋建筑和市政基础设施工程质量安全监督管理,应当以审查合格的施工图为依据。
第四条国务院住房城乡建设主管部门负责对全国的施工图审查工作实施指导、监督。
县级以上地方人民政府住房城乡建设主管部门负责对本行政区域内的施工图审查工作实施监督管理。
第五条省、自治区、直辖市人民政府住房城乡建设主管部门应当按照本办法规定的审查机构条件,结合本行政区域内的建设规模,确定相应数量的审查机构。
具体办法由国务院住房城乡建设主管部门另行规定。
审查机构是专门从事施工图审查业务,不以营利为目的的独立法人。
省、自治区、直辖市人民政府住房城乡建设主管部门应当将审查机构名录报国务院住房城乡建设主管部门备案,并向社会公布。
第六条审查机构按承接业务范围分两类,一类机构承接房屋建筑、市政基础设施工程施工图审查业务范围不受限制;二类机构可以承接中型及以下房屋建筑、市政基础设施工程的施工图审查。
工程设计文件审查管理规定
工程设计文件审查管理规定1、设计人的工程设计文件应报发包人审查同意。
审查的范围和内容在发包人要求中约定。
审查的具体标准应符合法律规定、技术标准要求和本合同约定。
除专用合同条款对期限另有约定外,自发包人收到设计人的工程设计文件以及设计人的通知之日起,发包人对设计人的工程设计文件审查期不超过15天。
发包人不同意工程设计文件的,应以书面形式通知设计人,并说明不符合合同要求的具体内容。
设计人应根据发包人的书面说明,对工程设计文件进行修改后重新报送发包人审查,审查期重新起算。
合同约定的审查期满,发包人没有做出审查结论也没有提出异议的,视为设计人的工程设计文件已获发包人同意。
2、设计人的工程设计文件不需要政府有关部门审查或批准的,设计人应当严格按照经发包人审查同意的工程设计文件进行修改,如果发包人的修改意见超出或更改了发包人要求,发包人应当根据第11条〔工程设计变更与索赔〕的约定,向设计人另行支付费用。
3、工程设计文件需政府有关部门审查或批准的,发包人应在审查同意设计人的工程设计文件后在专用合同条款约定的期限内,向政府有关部门报送工程设计文件,设计人应予以协助。
对于政府有关部门的审查意见,不需要修改发包人要求的,设计人需按该审查意见修改设计人的工程设计文件;需要修改发包人要求的,发包人应重新提出发包人要求,设计人应根据新提出的发包人要求修改设计人的工程设计文件,发包人应当根据第11条〔工程设计变更与索赔〕的约定,向设计人另行支付费用。
4 、发包人需要组织审查会议对工程设计文件进行审查的,审查会议的审查形式和时间安排,在专用合同条款中约定。
发包人负责组织工程设计文件审查会议,并承担会议费用及发包人的上级单位、政府有关部门参加的审查会议的费用。
设计人按第7条〔工程设计文件交付〕的约定向发包人提交工程设计文件,有义务参加发包人组织的设计审查会议,向审查者介绍、解答、解释其工程设计文件,并提供有关补充资料。
发包人有义务向设计人提供设计审查会议的批准文件和纪要。
设计文件校对与审核管理办法
设计文件校对与审核管理办法4.1设计文件的校对与审核应该按照《设计任务书》和《设计文件编制标准》的要求进行;4.2设计文件的校对应该在设计完成后进行,校对人应该对设计文件的技术内容、规范性、合理性等方面进行检查;4.3审核应该在校对完成后进行,审核人应该对设计文件的技术内容、规范性、合理性等方面进行全面检查;4.4审定人应该在审核完成后进行,对设计成品质量进行最终确认;4.5设计文件的校对与审核应该在设计文件的提交、修改、审批等重要环节进行;4.6审核流程应该按照《设计文件校对与审核管理办法》的要求进行,所有校对审核过程应该以电子邮件形式进行,并将最终形成的《校审记录单》以电子文档形式存档于项目阶段文件夹内;4.7设计文件的奖惩措施应该按照《设计文件校对与审核管理办法》的要求进行,记录单保存年限应该为五年。
修改原因:为了更好地保证设计文件的质量,明确设计文件的审核要求,并制定相应的管理办法。
同时,对一些条款进行了修改和完善,以更好地适应实际情况。
4.1 定义:设计文件在本制度中,设计文件指的是在设计各个阶段形成的图纸和技术资料的总称。
4.2 设计师4.2.1 根据总体设计师的要求,设计师应该合理安排工作内容,按时完成所承担的设计任务。
4.2.2 设计师应该认真研究设计基础资料,领会设计意图,掌握设计标准,并且做好所负责部分的设计文件,解决有关技术问题。
4.2.3 设计师的计算应该符合本专业相关技术规定或规范,计算准确无误。
设计文件需要认真自校,并且对校对人、审核人提出的意见认真修改。
在《校审记录单》上反馈处理意见。
4.2.4 设计师应该按照设计文件归档要求整理好设计文件,并交给总体设计师统一归档。
4.2.5 当设计师与校对人、审核人意见不一致时,有权要求上一级直至审定人作进一步仲裁。
对仲裁的最后决定仍有不同意见时,可以保留备案,但必须执行。
4.2.6 当设计师所设计的工作因不符合规定而发生质量事故时,负主要责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中华人民共和国住房和城乡建设部令第13号《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》已经第95次部常务会议审议通过,现予发布,自2013年8月1日起施行。
部长姜伟新2013年4月27日房屋建筑和市政基础设施工程施工图设计文件审查管理办法第一条为了加强对房屋建筑工程、市政基础设施工程施工图设计文件审查的管理,提高工程勘察设计质量,根据《建设工程质量管理条例》、《建设工程勘察设计管理条例》等行政法规,制定本办法。
第二条在中华人民共和国境内从事房屋建筑工程、市政基础设施工程施工图设计文件审查和实施监督管理的,应当遵守本办法。
第三条国家实施施工图设计文件(含勘察文件,以下简称施工图)审查制度。
本办法所称施工图审查,是指施工图审查机构(以下简称审查机构)按照有关法律、法规,对施工图涉及公共利益、公众安全和工程建设强制性标准的内容进行的审查。
施工图审查应当坚持先勘察、后设计的原则。
施工图未经审查合格的,不得使用。
从事房屋建筑工程、市政基础设施工程施工、监理等活动,以及实施对房屋建筑和市政基础设施工程质量安全监督管理,应当以审查合格的施工图为依据。
第四条国务院住房城乡建设主管部门负责对全国的施工图审查工作实施指导、监督。
县级以上地方人民政府住房城乡建设主管部门负责对本行政区域内的施工图审查工作实施监督管理。
第五条省、自治区、直辖市人民政府住房城乡建设主管部门应当按照本办法规定的审查机构条件,结合本行政区域内的建设规模,确定相应数量的审查机构。
具体办法由国务院住房城乡建设主管部门另行规定。
审查机构是专门从事施工图审查业务,不以营利为目的的独立法人。
省、自治区、直辖市人民政府住房城乡建设主管部门应当将审查机构名录报国务院住房城乡建设主管部门备案,并向社会公布。
第六条审查机构按承接业务范围分两类,一类机构承接房屋建筑、市政基础设施工程施工图审查业务范围不受限制;二类机构可以承接中型及以下房屋建筑、市政基础设施工程的施工图审查。
房屋建筑、市政基础设施工程的规模划分,按照国务院住房城乡建设主管部门的有关规定执行。
第七条一类审查机构应当具备下列条件:(一)有健全的技术管理和质量保证体系。
(二)审查人员应当有良好的职业道德;有15年以上所需专业勘察、设计工作经历;主持过不少于5项大型房屋建筑工程、市政基础设施工程相应专业的设计或者甲级工程勘察项目相应专业的勘察;已实行执业注册制度的专业,审查人员应当具有一级注册建筑师、一级注册结构工程师或者勘察设计注册工程师资格,并在本审查机构注册;未实行执业注册制度的专业,审查人员应当具有高级工程师职称;近5年内未因违反工程建设法律法规和强制性标准受到行政处罚。
(三)在本审查机构专职工作的审查人员数量:从事房屋建筑工程施工图审查的,结构专业审查人员不少于7人,建筑专业不少于3人,电气、暖通、给排水、勘察等专业审查人员各不少于2人;从事市政基础设施工程施工图审查的,所需专业的审查人员不少于7人,其他必须配套的专业审查人员各不少于2人;专门从事勘察文件审查的,勘察专业审查人员不少于7人。
承担超限高层建筑工程施工图审查的,还应当具有主持过超限高层建筑工程或者100米以上建筑工程结构专业设计的审查人员不少于3人。
(四)60岁以上审查人员不超过该专业审查人员规定数的1/2。
(五)注册资金不少于300万元。
第八条二类审查机构应当具备下列条件:(一)有健全的技术管理和质量保证体系。
(二)审查人员应当有良好的职业道德;有10年以上所需专业勘察、设计工作经历;主持过不少于5项中型以上房屋建筑工程、市政基础设施工程相应专业的设计或者乙级以上工程勘察项目相应专业的勘察;已实行执业注册制度的专业,审查人员应当具有一级注册建筑师、一级注册结构工程师或者勘察设计注册工程师资格,并在本审查机构注册;未实行执业注册制度的专业,审查人员应当具有高级工程师职称;近5年内未因违反工程建设法律法规和强制性标准受到行政处罚。
(三)在本审查机构专职工作的审查人员数量:从事房屋建筑工程施工图审查的,结构专业审查人员不少于3人,建筑、电气、暖通、给排水、勘察等专业审查人员各不少于2人;从事市政基础设施工程施工图审查的,所需专业的审查人员不少于4人,其他必须配套的专业审查人员各不少于2人;专门从事勘察文件审查的,勘察专业审查人员不少于4人。
(四)60岁以上审查人员不超过该专业审查人员规定数的1/2。
(五)注册资金不少于100万元。
第九条建设单位应当将施工图送审查机构审查,但审查机构不得与所审查项目的建设单位、勘察设计企业有隶属关系或者其他利害关系。
送审管理的具体办法由省、自治区、直辖市人民政府住房城乡建设主管部门按照“公开、公平、公正”的原则规定。
建设单位不得明示或者暗示审查机构违反法律法规和工程建设强制性标准进行施工图审查,不得压缩合理审查周期、压低合理审查费用。
第十条建设单位应当向审查机构提供下列资料并对所提供资料的真实性负责:(一)作为勘察、设计依据的政府有关部门的批准文件及附件;(二)全套施工图;(三)其他应当提交的材料。
第十一条审查机构应当对施工图审查下列内容:(一)是否符合工程建设强制性标准;(二)地基基础和主体结构的安全性;(三)是否符合民用建筑节能强制性标准,对执行绿色建筑标准的项目,还应当审查是否符合绿色建筑标准;(四)勘察设计企业和注册执业人员以及相关人员是否按规定在施工图上加盖相应的图章和签字;(五)法律、法规、规章规定必须审查的其他内容。
第十二条施工图审查原则上不超过下列时限:(一)大型房屋建筑工程、市政基础设施工程为15个工作日,中型及以下房屋建筑工程、市政基础设施工程为10个工作日。
(二)工程勘察文件,甲级项目为7个工作日,乙级及以下项目为5个工作日。
以上时限不包括施工图修改时间和审查机构的复审时间。
第十三条审查机构对施工图进行审查后,应当根据下列情况分别作出处理:(一)审查合格的,审查机构应当向建设单位出具审查合格书,并在全套施工图上加盖审查专用章。
审查合格书应当有各专业的审查人员签字,经法定代表人签发,并加盖审查机构公章。
审查机构应当在出具审查合格书后5个工作日内,将审查情况报工程所在地县级以上地方人民政府住房城乡建设主管部门备案。
(二)审查不合格的,审查机构应当将施工图退建设单位并出具审查意见告知书,说明不合格原因。
同时,应当将审查意见告知书及审查中发现的建设单位、勘察设计企业和注册执业人员违反法律、法规和工程建设强制性标准的问题,报工程所在地县级以上地方人民政府住房城乡建设主管部门。
施工图退建设单位后,建设单位应当要求原勘察设计企业进行修改,并将修改后的施工图送原审查机构复审。
第十四条任何单位或者个人不得擅自修改审查合格的施工图;确需修改的,凡涉及本办法第十一条规定内容的,建设单位应当将修改后的施工图送原审查机构审查。
第十五条勘察设计企业应当依法进行建设工程勘察、设计,严格执行工程建设强制性标准,并对建设工程勘察、设计的质量负责。
审查机构对施工图审查工作负责,承担审查责任。
施工图经审查合格后,仍有违反法律、法规和工程建设强制性标准的问题,给建设单位造成损失的,审查机构依法承担相应的赔偿责任。
第十六条审查机构应当建立、健全内部管理制度。
施工图审查应当有经各专业审查人员签字的审查记录。
审查记录、审查合格书、审查意见告知书等有关资料应当归档保存。
第十七条已实行执业注册制度的专业,审查人员应当按规定参加执业注册继续教育。
未实行执业注册制度的专业,审查人员应当参加省、自治区、直辖市人民政府住房城乡建设主管部门组织的有关法律、法规和技术标准的培训,每年培训时间不少于40学时。
第十八条按规定应当进行审查的施工图,未经审查合格的,住房城乡建设主管部门不得颁发施工许可证。
第十九条县级以上人民政府住房城乡建设主管部门应当加强对审查机构的监督检查,主要检查下列内容:(一)是否符合规定的条件;(二)是否超出范围从事施工图审查;(三)是否使用不符合条件的审查人员;(四)是否按规定的内容进行审查;(五)是否按规定上报审查过程中发现的违法违规行为;(六)是否按规定填写审查意见告知书;(七)是否按规定在审查合格书和施工图上签字盖章;(八)是否建立健全审查机构内部管理制度;(九)审查人员是否按规定参加继续教育。
县级以上人民政府住房城乡建设主管部门实施监督检查时,有权要求被检查的审查机构提供有关施工图审查的文件和资料,并将监督检查结果向社会公布。
第二十条审查机构应当向县级以上地方人民政府住房城乡建设主管部门报审查情况统计信息。
县级以上地方人民政府住房城乡建设主管部门应当定期对施工图审查情况进行统计,并将统计信息报上级住房城乡建设主管部门。
第二十一条县级以上人民政府住房城乡建设主管部门应当及时受理对施工图审查工作中违法、违规行为的检举、控告和投诉。
第二十二条县级以上人民政府住房城乡建设主管部门对审查机构报告的建设单位、勘察设计企业、注册执业人员的违法违规行为,应当依法进行查处。
第二十三条审查机构列入名录后不再符合规定条件的,省、自治区、直辖市人民政府住房城乡建设主管部门应当责令其限期改正;逾期不改的,不再将其列入审查机构名录。
第二十四条审查机构违反本办法规定,有下列行为之一的,由县级以上地方人民政府住房城乡建设主管部门责令改正,处3万元罚款,并记入信用档案;情节严重的,省、自治区、直辖市人民政府住房城乡建设主管部门不再将其列入审查机构名录:(一)超出范围从事施工图审查的;(二)使用不符合条件审查人员的;(三)未按规定的内容进行审查的;(四)未按规定上报审查过程中发现的违法违规行为的;(五)未按规定填写审查意见告知书的;(六)未按规定在审查合格书和施工图上签字盖章的;(七)已出具审查合格书的施工图,仍有违反法律、法规和工程建设强制性标准的。
第二十五条审查机构出具虚假审查合格书的,审查合格书无效,县级以上地方人民政府住房城乡建设主管部门处3万元罚款,省、自治区、直辖市人民政府住房城乡建设主管部门不再将其列入审查机构名录。
审查人员在虚假审查合格书上签字的,终身不得再担任审查人员;对于已实行执业注册制度的专业的审查人员,还应当依照《建设工程质量管理条例》第七十二条、《建设工程安全生产管理条例》第五十八条规定予以处罚。
第二十六条建设单位违反本办法规定,有下列行为之一的,由县级以上地方人民政府住房城乡建设主管部门责令改正,处3万元罚款;情节严重的,予以通报:(一)压缩合理审查周期的;(二)提供不真实送审资料的;(三)对审查机构提出不符合法律、法规和工程建设强制性标准要求的。
建设单位为房地产开发企业的,还应当依照《房地产开发企业资质管理规定》进行处理。
第二十七条依照本办法规定,给予审查机构罚款处罚的,对机构的法定代表人和其他直接责任人员处机构罚款数额5%以上10%以下的罚款,并记入信用档案。
