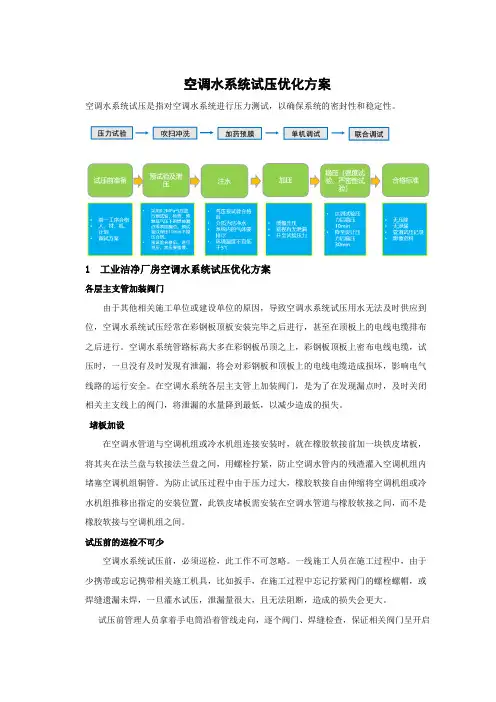

空调水系统试压

空调水系统试压
空调水系统试压

1.1 空调水系统试压及冲洗方案

1.1.1 系统试压:

1).主要机具

空压机、临时水管(软管),、压力表、试压泵、对讲机、数码相机、手电筒等。

2).试压前的准备:

a).密封:检查管路所有部位的流量控制阀为开启状态,末端及排水部位阀门等封闭位置为关闭状态。

b).检查可能的泄漏点:系统中可能存在的薄弱环节以及泄漏部位,在试压时不能泄漏,根据系统走向、排水口位置等做好标记,并做好应急措施,设置排水阀门,紧急时打开,出口连接至排水点。管路系统充水试压的工程中,相应人员对管路系统中可能的泄漏点进行巡视,若有异常情况立即停车泄水检修,禁止带压操作。

c).设备连接:部分设备不能承受管路系统的试验压力,只能工作在工作压力下,此部分设备必须断开,有必要的需做末端连通。

d).排气点的设置:排气点设置在管路系统每个试压层管路的最高点。

e).系统排水点的设置:管路排水设置在系统最低点处和试压泵最低点位置,再将排水管路连接统一排入就近的排水总管。

f).自来水给水点的设置:临时自来水接水点与业主商定,(如正式给水系统完成则直接接至正式给水点)。

g).排放试压水总位置的确定:管路系统试压水通过软管就近排,

排放具体点由业主指定 (如正式排水系统完成则直接接至正式排水点)。

h).检查通知:准备工作做好后我司人员自行检查,等检查无误后通知业主、管理公司、监理进行检查。

a).试压的方式

各系统分区试压,试压区域按照各栋,各系统划。

先气压、后水压

试压的顺序依照现场管路安装的进度确定。

序号施工条件及施工阶

试压介质试验压力测试时间

1 管道安装完成后空气(氮

气)

系统压力3小时

2 气压完成无问题后水系统压力的

1.5倍

30分钟

确定的系统压

24小时

b). 区域试压:对相对独立的局部区域的管道进行试压

连接:将试压泵与试压管线连接,试压用的阀门及压力表等装在管路中,在管路最高点已装好排气阀,最低点已装好泄水阀。打开排气阀4、球阀3,关闭泄水阀5、闸阀2,利用自来水本身压力向试压管路灌水,当自动排气阀2连续不断地向外排水时,关闭排气阀4,

充水完成。(如下图所示:)

检查:充水完以后,目视或用涂抹肥皂水检查管路(焊缝、螺纹口、法兰口)有无渗漏水现象;如有应做好所有标记,之后进行修补,再试压。

c).升压:升压过程应缓慢、平稳,先把压力升到试验压力的一半,对试压管段进行一次全面的检查(目测焊缝、螺纹口、法兰口),若有问题应泄水修理,严禁带压修复;若无异常则继续升压,当压力达到试验压力的 3/4 时,再做一次全面的检查,无异常时继续升压至试验压力,一般分 2~3 次升到试验压力。每次检查如发现管路破坏性漏水,应立即在管路系统预先设置的排水点排水,以免造成损失。

d).持压:压力升到试验压力后,稳压 30min,以压力不降、无渗漏为合格;再将压力降至设计压力持压 24h。先自主检查,压力降在规范允许的范围内,再请业主、管理公司,监理至现场会勘,并拍照保存备查,并做好压力试验记录,相关各方签字确认;并用表记录保

存。

e).试压后的工作:按照事先设置好的排水口排尽管路中的积水,及时拆除盲板等。

4).注意事项:

a).施压设备处应设置禁区并用三角锥加警示带围护,并有明显的标识牌,并派专人巡查,有特殊要求的点安排专人固定岗位看守。

b).非操作人员不得开启或关闭试压管路中的任何阀门。

c).分区试压,先气压后水压.(完成后该区域即洗管保温)。

d).试压中有漏水情况在进行处理之前必须先泄压。

1.1.

2. 管道冲洗:

1).清洗步骤

管路检查→补水同时排气→循环→排水→清洗过滤器→再循环→排水

2).管道系统的压力试验已合格。所有设备与冲洗系统隔离。冲洗用的水泵采用管路系统的循环水泵。对于不能连接管路进行试压的设备,将设备进出口管段连通,等系统冲洗完毕后拆除连通管并恢复。

3).冲洗前检查:检查管道的支吊架的牢固程度,必要的时候应进行加固。

4).冲洗的顺序:主管→支管→疏排管,冲洗出的脏物不得进入已冲洗合格的管路中。

5).冲洗:制冷站→竖向分层系统→整个系统,冲洗分系统进行,将管道分系统连接起来,冲洗的排水点设在管路系统的最低点;冲洗

管道应使用清洁的自来水,采用管路的最大流量,流速不得低于1.5m/s。先向管内冲水,并且排气,冲水后利用系统内的一台水泵进行系统内循环,带走管内的污物。循环 2-3 小时后系统内基本上水已经进行了一次完整的循环,然后再进行反冲洗,此时开始依次在每个排水点排水,补水点补水,同时继续循环,不断带走系统内的污物。值得注意的是为了保证系统内不进入气体,应保证补水管径比排水管径大一个型号。脏水排入指定的排水点(必要时用水泵抽取)。

空调水系统冲洗方案

附件3:空调水系统冲洗方案 一、准备工作 概况 本工程空调水系统包括(冷)热水系统和冷却水系统,经分水器后形成四个供回水系统,共用一套(冷)热源。 地上部分1-1轴至1-22轴为一个供回水系统。 地上部分1-22轴至1-41轴为一个供回水系统。 地上部分X-1轴至2-16轴为一个供回水系统。 地上部分2-16轴至2-26轴为一个供回水系统。 空调水系统简图 进水、排水点设置 冲洗用水源取自正式工程给排水,若现场通风系统进场时间早于消防和给排水,系统冲洗水源就近选取现场临时水管DN100用水口; 冲洗排出的废水排至冷冻机房集水坑,位置见下图,由临时或正式工程集水坑中的水泵排至室外排水管道。

二、冲洗试压条件 各层水平管道及设备接口必须完善。 各层水平管道与立管接口应全部完成。 被冲洗范围的所有管道应强度试验合格。 所有与设备接口的管道必须与设备断开,将设备进出口封闭。 三、冲洗区段设置 空调水系统冲洗分为七段: 1)出分水器至回到集水器的主管经DN300的CHS1/CHR1系统; 2)出分水器至回到集水器的主管经DN300的CHS2/CHR2系统; 3)出分水器至回到集水器的主管经DN250的CHS3/CHR3系统; 4)出分水器至回到集水器的主管经DN200的CHS4/CHR4系统; 5)出集水器至分水器的热源系统; 6)出集水器至分水器的冷源系统; 7)冷却水系统 四、施工方法 第一阶段冲洗:七个区段分别独立,断开与设备、末端和主机的连接,并且关闭管道系统端部的阀门,水泵和末端部分两端的管路用波纹管短接,真空锅炉和冷冻机的供回水管处用U型短管短接。 首先选择DN200的CHS4/CHR4管段做试冲洗,待完成后,情况正常;

中央空调水系统试压报告

《中央空调水系统试压报告》 1. 检查系统管道各个接口焊接施工完毕,系统管道及支架安装完成,并通过验收合格。 2. 检查系统管道各开口及不参与系统试压的管道,已经采取相应的封堵措施,未完成阀门安装的开口处均采用盲板进行封堵完成,不参与试压的阀部件均已关闭。 3. 系统试压所需水源及排水条件具备。 系统试压措施及相关计划: 本工程的4个楼座的空调水系统管道试压工作分为水平管道试压及主立管试压两部分,其中因不同的楼座由不同的班组进行施工,因此工程的管道试压工作以单个楼座为单位进行组织施工。 在单位楼座的系统试压过程中,试压工作以“先主管,后支管”的顺序进行,即先进行管井主立管的试压,其后进行各个水平层管道试压,最后在进行系统整体试压。 试压步骤: 1. 打开自动排气阀前的球阀,对系统进行充水,直至自动排气阀无气泡排出时将球阀关闭,此时系统已充水完成。 2. 使用加压泵对系统进行缓慢升压,当压力升至试验压力的30%时,稳压5分钟,对系统各焊口进行检查,检查无漏水时,方可继续升压。当压力升至试验压力的60%时,再稳压5分钟,对系统各焊口进行检查,检查无漏水时,将压力升至试验压力。 3. 系统稳压24小时后,观察系统压力压降不超过0.05Mpa时为合格。

4.试压完成后,打开泄水管的阀门队系统进行泄水和冲洗,管网冲洗试时,水流速度不小于设计流速,当系统出水口与入水口水色度基本一致时,冲洗方可停止。 试压保证措施及应急预案 首先,在试压前将系统的各个开口用盲板进行封堵,并在系统最高处安装自动排气阀,在系统下环管处安装压力表,压力表选用的量程为系统试验压力的1.5倍。 系统试压时,低区系统计划从地下三层使用高压软管接临时施工消防管道取水接入系统,在系统的最低处安装带有阀门的泻水管,试压完成后用软管引排至管井中;高区系统计划从十三层使用高压软管接临时施工消防管道取水接入系统,在系统的最低处安装带有阀门的泻水管,试压完成后用软管引排至就近排水立管中。 在试压过程中,安排施工人员对试压区域进行巡查,发现有**时,如果是滴状,记好**的位置,并通知试压负责人说明具体的情况;如果是滴成线状,漏水情况严重,应立即通知试压负责人,停止供水试压,进行修理后再进行,同时巡查人员要带水桶、扫把等工具对漏水区域进行处理,防止漏水情况得扩大化。试压时注意事项: 1. 系统时,必须缓慢进行升压,对管道检查时,不可用硬物敲击管道。 2. 试压中有**并由此产生污染的区域,及时安排人员进行处理。 3. 系统试压完成后,排水一定要彻底引入管井中,禁止队施工作业面的污染。 4. 系统试压完成后,做好相应的标识,做好成品的保护工作。

空调水系统管道冲洗方案

空调水系统管道冲洗方案 This manuscript was revised by JIEK MA on December 15th, 2012.

空调水系统管道冲洗方案编制人: 审核人: 审批人: ***有限公司 **项目 2016年11月22日 目录

空调水系统管道冲洗方案 1.项目简介 本工程地处***,总建筑面积,包括裙房、两座塔楼及地下建筑四层。-4~-2层主要为停车库及设备用房;-1~5层为商业;A座塔楼为酒店公寓(6-23层),建筑高度;B座塔楼为办公楼(6-23层),建筑高度;建筑等级:一级建筑;建筑类别:一类高层公共建筑;耐火等级:一级。 本方案用于本工程所有空调水系统管路冲洗,本工程空调水冲洗系统由商业空调冷冻水系统、办公楼低区空调冷冻水系统、办公楼高区冷冻水系统、办公楼24小时冷却水系统、酒店热水系统及酒店冷冻水系统6个子系统组成。 2.系统管道冲洗方案简介 本工程空调水系统管道冲洗分为自来水冲洗和化学冲洗,系统由高位膨胀水箱补水,利用正式循环水泵采用封闭机械循环方式进行管路冲洗。各子系统冲洗顺序为商业空调冷冻水系统→办公楼低区空调冷冻水系统→办公楼24小时冷却水系统→办公楼高区空调冷冻水系统→酒店空调冷冻水系统→酒店空调热水系统。 3.系统冲洗检测方法 1)采用超声波流量计测量系统管路冲洗水流速,冲洗流速不得小于1m/s。 2)观察系统最低点泄水口处水质,若水质清澈透明,且无可见物时,系统已冲洗干净。 3)观察过滤器前后压力表读数来确认过滤器是否堵塞。 4)根据业主要求,进行水质第三方检测,提供水质检测报告。 4.系统管道冲洗 本工程空调水系统管道冲洗流程如下: 冲洗前准备工作→系统管道自来水冲洗→系统管道化学清洗→系统管道镀膜

暖通空调管道水压试压

暖通空调系统管道试压及灌水方案 工程名称:南京香格里拉大酒店 一.空调冷热水系统、冷却水系统 (一)本项目由空调冷(热)水系统、冷却水系统组成。 (二)管道安装完毕后须在隐蔽前应按设计规定对管道系统进行强度、严密性试验,以检查管道系统及各连接部位的工程质量。 (三)试验压力的标准; 冷热水、冷却水系统的试验压力,当工作压力小于等于时,为 倍的工作压力,但最低不低于;当工作压力大于时,为工 作压力加。 (四)试验方法如下: 1. 强度试验 a)水压试验前必须对管道节点、接口、支墩等及其他附属构筑物的外观进行认真的检查,对立管末端管道的排气阀进行检查和落实, 落实水源、准备试压设备、防水及位置及量测设备,试压管段的 所有敞口用盲板堵严。 b)然后把压力表安装在试验段低位和最高位管道上,每段试压管不少于两个压力表。 c)开始试压首先向试压管道充水,充水时水自管道低端流入,并打开高位泄水闸阀,当充水至排出的水流中不带气泡且水流连续时, 关闭闸阀,停止充水开始加压,多次加压,等确定管道内的气体 排尽后,才能进行水压试验。 d)升压时要分级升压,每次以为一级,每升一级检查管身及 接口,当确定无异常后,才能继续升压。 e)当压力升至试验压力的时候,稳压10min,压力下降不得大于,再将系统压力降至工作压力,外观检查无渗漏为合格。 f)水管应该在试验压力下稳压1h,看压力降有没有超过, 然后将试验压力降到工作压力的倍状态下稳压2h,看压力 降有没有超过,没有降即为达到试压要求。 g)管道的试压须在完成安装超过24小时后才能进行,一次水压试验的管道总长度不宜大于500米。 2. 严密性试验 a)强度试验完成后,需将试验压力降至系统工作压力,并保留工作压力24h,如压力不下降,外观检查无渗漏为合格。 b)在冬季进行水压试验时须防止管道冻裂,必要时须采取保温措施。 3. 系统冲洗 a)管道系统的冲洗应在管道试压合格后,调试前进行。 b)管道冲洗进水口及排水口应该选择适当位置,并能保证将管道系统内的杂物冲洗干净为宜。排水管截面积不应小于被冲洗管道截 面的60%,排水管应接至排水井或排水沟内。 c)以系统最大流速进行管路冲洗,直至出口处的水色和透明度与入

空调水系统冲洗方案计划

虹桥商务区核心区(一期)06号地块D17街坊 项目综合机电工程 空调水管道试压、冲洗施工方案 编制人: 审核人: 审批人: 编制日期:

目录 第一章工程概述 (1) 1.1空调水系统概况 (1) 1.1.1 冷热源 (1) 1.1.2 空调冷热水系统 (1) 第二章水压试验 (2) 2.1施工准备: (2) 2.1.1 主要材料、机具准备 (2) 2.2 施工工艺 (2) 2.2.1工艺流程: (2) 2.2.2 系统管网的强度性试验 (2) 2.2.3 系统管网的严密性试验 (4) 第三章管道冲洗 (5) 3.1系统冲洗前的条件及准备工作 (5) 3.2管道冲洗 (5) 3.3冷冻水供回水管道冲洗 (5) 3.2.1冷冻供、回水管道系统开放式冲洗 (5) 3.2.2 冷冻供、回水系统封闭循环冲洗 (6) 3.4 热水、24H冷冻水供、回水管道冲洗 (7) 3.5 板换一次侧冷水供、回水管道冲洗 (7) 3.5.1 冷水供、回水干管管道系统开放式冲洗 (7) 3.5.2 冷水供、回水干管管道系统封闭循环冲洗 (8) 3.6 凝结水管系统冲洗 (8) 第四章管道管网化学清洗、镀膜 (9) 第五章安全文明施工 (10) 第六章适用规范及标准 (11)

1.1空调水系统概况 1.1.1 冷热源 1 本项目空调系统冷热源采用市政提供的中央冷热电联产系统供冷及供热,该系统由“申虹公司”负责。市政冷热水供回水管从北侧接入本地块。冷冻水供回水温度5.5℃/13℃,热水供回水温度90℃~110℃/60℃,供水压力1.6~1.8MPa,室外管道采用管沟加直埋敷设的方式。 1.1.2 空调冷热水系统 1 D17街坊共设有两个热交换机房,其中热交换机房1之空调末端水管路分为1号办公楼、2号办公楼、3号办公楼和新天地共计四个分环路;热交换机房2单独为酒店服务。 2 空调水系统采用四管制、二次泵、水平异程、竖直异程闭式机械循环系统。空调冷、热水系统均采用低位定压膨胀罐作为定压装置,膨胀管各接至空调冷、热水的回水总集管处。空调冷、热水系统管路的最大工作压力均为1.0Mpa。市政冷、热系统冷热源侧与末端侧均采用全程水处理装置进行水质处理,并设置排污阀、化学加药口和预留加药装置位置。

空调水系统试压办法

欢迎阅读中国金融大厦续建及装修工程 空调水系统试压冲洗专项方案 编制单位:中国金融大厦装修及续建工程机电安装项目部 编制人: 审核人: 审批人: 日期: 目录 一、工程概况 (2) 二、系统概况 (2) 三、试压依据 (2) 四、试压应具备的条件 (2) 五、试压方法及要求 (3) 六、试压结束 (3) 七、管道冲洗 (4) 八、清洁度检查 (4) 九、应急措施 (4) 十、劳动力及机具安排 (4) 一、工程概况 本工程位于上海浦东外高桥保税区,为改造工程,改造成一栋国际五星级商务酒店,地上45层(其中裙楼1-5层,6-19层为低区,20-34层为中区,35-45为高区,6层、20层、35层为设备层),地下2层,总建筑高度181.7米,总建筑面积78648平方米。 二、系统概况 本工程空调水系统采用风机盘管水系统,系统由冷冻水系统、冷凝水系统、冷却水系统组成,冷冻水系统的冷源由设置在地下二层冷冻机房内的三台离心式冷水机组以及一台螺杆式冷水机组供给,冷却水系统由设置于裙楼屋顶即六层的冷却塔供给,冷凝水系统排至地下二层的集水井内。

三、试压依据 1、设计院提供的施工图纸及其设计施工说明; 2、《通风与空调工程施工质量验收规范》(GB-50243-2002)。 四、试压应具备的条件 1、管道系统施工完毕,且必须符合规范设计要求; 2、吊架安装完毕,配置正确,固定牢固; 3、焊接工作结束,并经检验合格,焊缝部位,未经涂漆和绝热; 4、试验用压力表已经校验,精度不低于1.5级,表的满刻度值为最大被测压力的1.5—2倍; 5、试验用的加压泵应该准备好; 6、试验前,应将不能参与试验的系统、设备、仪表及管道附件加以隔离,安全阀应拆卸,加 置盲板的部位有明显标记和记录; 7、确定试压方法,采用分区、分层试压或者系统试压; 8、试压需要的水源、泄水位置、人员必须提前计划好; 9、应该在系统的最高点设置放气阀,在最低点设置泄水阀。 五、试压方法及要求 1、本工程采用系统试压,中、低区(中区为20层以上,低区为20层以下)分别作为独立的系统进行试压,裙楼一至五层作为独立的系统进行试压,地下一、二两层作为独立的系统进行试压,冷冻机房作为另一独立的系统进行试压,中间系统有连接的地方采用阀门或者盲板进行隔断。 2、依据设计及规范要求,本工程20层以下(不包括20层)工作压力为1.0MPa,20层以上(包括20层)工作压力为1.6 MPa,所以本工程,低区(即19层)以下的试验压力为工作压力的1.5倍,即1.5MPa,中区(20层)以上的试验压力为工作压力加0.5MPa,即2.1 MPa,所以本工程所有的系统的试验压力取低区1.5MPa,中区以上为2.1 MPa。压力试验升至试验压力后,稳压10分钟,压力下降不得大于0.02 MPa,再将系统压力降至工作压力,在60min内压力不得下降,外观检查无渗漏为合格。 3、管道试压介质为水,试压水源采用现场临时施工水。 4、取水点,为每个系统的最高处处各取一个点,进行灌水。低区取水点在19层,中区取水点在34层,高区取水点在46层,裙楼取水点在5层,地下室取水点在1层。

空调水系统冲洗方案.docx

虹桥商务区核心区(一期)06号地块D17街坊项目综合机电工程 空调水管道试压、冲洗施工方案 编制人: 审核人: 审批人: 编制日期:

目录 第一章工程概述 (1) 1.1空调水系统概况 (1) 1.1.1 冷热源 (1) 1.1.2 空调冷热水系统 (1) 第二章水压试验 (2) 2.1施工准备: (2) 2.1.1 主要材料、机具准备 (2) 2.2 施工工艺 (2) 2.2.1工艺流程: (2) 2.2.2 系统管网的强度性试验 (2) 2.2.3 系统管网的严密性试验 (4) 第三章管道冲洗 (5) 3.1系统冲洗前的条件及准备工作 (5) 3.2管道冲洗 (5) 3.3冷冻水供回水管道冲洗 (5) 3.2.1冷冻供、回水管道系统开放式冲洗 (5) 3.2.2 冷冻供、回水系统封闭循环冲洗 (6) 3.4 热水、24H冷冻水供、回水管道冲洗 (7) 3.5 板换一次侧冷水供、回水管道冲洗 (7) 3.5.1 冷水供、回水干管管道系统开放式冲洗 (7) 3.5.2 冷水供、回水干管管道系统封闭循环冲洗 (7) 3.6 凝结水管系统冲洗 (7) 第四章管道管网化学清洗、镀膜 (9) 第五章安全文明施工 (10) 第六章适用规范及标准 (11)

第一章工程概述 1.1空调水系统概况 1.1.1 冷热源 1 本项目空调系统冷热源采用市政提供的中央冷热电联产系统供冷及供热,该系统由“申虹公司”负责。市政冷热水供回水管从北侧接入本地块。冷冻水供回水温度5.5℃/13℃,热水供回水温度90℃~110℃/60℃,供水压力1.6~1.8MPa,室外管道采用管沟加直埋敷设的方式。 1.1.2 空调冷热水系统 1 D17街坊共设有两个热交换机房,其中热交换机房1之空调末端水管路分为1号办公楼、2号办公楼、3号办公楼和新天地共计四个分环路;热交换机房2单独为酒店服务。 2 空调水系统采用四管制、二次泵、水平异程、竖直异程闭式机械循环系统。空调冷、热水系统均采用低位定压膨胀罐作为定压装置,膨胀管各接至空调冷、热水的回水总集管处。空调冷、热水系统管路的最大工作压力均为1.0Mpa。市政冷、热系统冷热源侧与末端侧均采用全程水处理装置进行水质处理,并设置排污阀、化学加药口和预留加药装置位置。

中央空调水系统的清洗保养方案

中央空调水系统的清洗 保养方案 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】

中央空调水系统的清洗保养 冷却水系统 系统充满水后开泵运行, 如循环冷却水系统浊度较高时则进行排水置换,如浊度低于20 mg/l则转入下一步骤。(目的是为了清除系统中的机械杂质和悬浮物。) 投药点冷却塔 运行时间48小时 投加药剂清洗预膜剂 H-501 10 Kg 此阶段禁止排水连续运行48小时后不要排水直接转入下一步处理。 目的是清除系统中的菌藻净化金属表面在金属表面形成一层保护膜。以达到防止腐蚀的 目的。 通过实验可知预膜与否的腐蚀情况至少相差20倍以上。 投药点冷却塔 投加药剂缓蚀阻垢剂 H-801 4Kg 目的是使缓蚀阻垢剂的浓度一次到达所需要的剂量。 1缓蚀阻垢剂 H-801加入量加入缓蚀阻垢剂 H-801 2 Kg 使用计量泵投加按时连续加入与冷却水循环泵同步。 2杀菌灭藻剂加入量 每两星期加药一次 投药点: 冷却塔 投加杀菌灭藻剂 H-303 4Kg

加杀菌灭藻剂时先清理冷却塔塔池, 大量排污后, 再加入杀菌灭藻剂。维 持 68 小时不排污。 .冷冻水系统 系统充满水后开泵运行, 如冷冻水浊度较高时则进行排水置换,如浊度低于15 mg/l则转 入下一步骤。(目的是为了清除系统中的机械杂质和悬浮物。) 投药点补水罐或膨胀水箱 运行时间48小时 投加药剂清洗预膜剂 H-501 此阶段禁止排水连续运行48小时后不要排水直接转入下一步处理。 目的是清除系统中的菌藻净化金属表面在金属表面形成一层保护膜。 以达到防止腐蚀的目的。 通过实验可知预膜与否的腐蚀情况至少相差20倍以上。 投药点补水罐或膨胀水箱 投加药剂冷冻水缓蚀剂 H-810 25Kg 药剂一次投入系统, 运行24小时后分析药剂浓度。 补加药剂 每三星期分析一次药剂浓度, 并据分析结果确定补加药剂的量。共需补加 25 Kg。 风机盘管部分清洗 1、把风机盘管分离,拆除风机的连接线路。 2、拆除风机箱体与旁管的固定把风机箱体取下。

数据中心空调水系统冲洗方案

数据中心****项目机电工程空调水管冲洗方案 编制: 审核: 审批: *************公司 日期:2016年3月15日

1.系统清洗 空调水系统安装过程中,各区段水压试验已经合格,在系统水冲洗时,因冲洗要求,拆除不能进行冲洗的阀门、过滤器及其它仪表,同时管系统中接入冲洗排水的临时管路。且冲洗时,制冷设备及空调未端设备不能进入冲洗或者在设备前增加过滤网(Y型过滤器自带密目网),所以在系统冲洗合格,正式管系统复位后,再进行一次系统工作压力检漏。 1.1系统冲洗条件及准备工作 ⑴各管道系统安装工作结束且符合设计图纸、文件的要求。 ⑵管道及支(吊)安装、找正、焊接工作结束,经自检质量合格,坡度正确。 ⑶固定或滑动支架设置符合设计图纸技术要求,且无歪斜和卡涩现象。 ⑷空调器、新风空调器及风机盘管等设备,各系统中手动调节阀、过滤器、控制仪表(含仪表阀门)等不准进入冲洗范围,对此部分设备应利用管道系统中的冲洗旁通进行水冲洗。 ⑸接冲洗、试压用临时接管、试压泵、排水管连接结束。 ⑹各管道系统冲洗、压力试验用水采用自来水,水源就近取自总包提供之给水点。冷冻、冷却水管系统最低点排放取渣处可选在水泵进出口冲洗排放水处。再由潜水泵将冲洗水排至室外排水点,室外排水点应与市政排水井贯通。 ⑺试压用压力表经检验、校验合格。表盘内最大读数应为试验压力的 1.5~2倍。压力表数不少于两只,压力表精度不低于1.5级。 ⑻冲洗前,阀门启/闭是否良好,确认阀体是否有卡死现象,检查阀门严密性。

⑼做好电气设备防水措施,增派专人巡视重点区域。 ⑽做好低温防冻措施预案,遇到气温骤降情况,提前将屋面管道内水管方孔。 1.2管道冲洗 空调水系统冷冻供/回水管、补水管、凝结水管冲洗按系统分:开放式重力冲洗;封闭循环冲洗两部份进行。单次系统补水量390吨。 此项工作在前述各管系统分段压力试验合格,在排除管内存水后进行。在条件许可的区域可由各分支水管排入立管(或主管)排放时可接入市政给水连续冲洗15分钟。 1、冷冻供、回水管道系统开放式冲洗 此项工作在管道系统开放式重力冲洗合格还原后进行。 1)各分区阀与空调柜、吊顶式新风机、风机盘管等设备的冷冻供、回水支管管道系统冲洗 该区供回水支管冲洗应在安装上述设备电动两通阀前进行。(或拆除与设备的连接后将供、回水管短接)。 全开供上述设备用冷冻供、回水之分区阀,分别用自来水软管向各设备进、出水管道进行冲洗。当冲洗压力约0.1Mpa,冲洗时间10分钟后,该段分支管冲洗结束,将冷冻供回水管用临时短管直接相连。 系统冲洗补水点在一次泵吸入端。 2)冷冻水供、回水干管管道系统冲洗 ①冷冻供水系统冲洗 关闭冷冻水末端设备与管道的所有阀门,设临时冲洗排放闸阀及临时排放

空调水系统冲洗方案教学教材

空调水系统冲洗方案

深圳观澜格兰云天大酒店 空调水系统冲洗方案 1.系统清洗、水压试验及运行 空调水系统安装过程中,各区段水压试验已经合格,在系统水冲洗时,因冲洗要求,拆除不能进行冲洗的阀门、过滤器及其它仪表,同时管系统中接入冲洗排水的临时管路。且冲洗时,制冷设备及空调未端设备不能进入冲洗,所以在系统冲洗合格,正式管系统复位后,再进行一次系统工作压力检漏。 1.1系统冲洗及水压试验前的条件及准备工作 ⑴各管道系统安装工作结束且符合设计图纸、文件的要求。 ⑵管道及支(吊)安装、找正、焊接工作结束,经自检质量合格,坡度正确。 ⑶固定或滑动支架设置符合设计图纸技术要求,且无歪斜和卡涩现象。 ⑷空调器、新风空调器及风机盘管等设备,各系统中手动调节阀、过滤器、控制仪表(含仪表阀门)等不准进入冲洗范围(可拆除阀芯、滤网后盖板,不能拆除全阀拆下并加接临时短管)。对此部分设备应接临时冲洗管,将设备进出水管直接连通。 ⑸接冲洗、试压用临时接管、试压泵、排水管连接结束。 ⑹各管道系统冲洗、压力试验用水采用自来水,水源就近取自总包提供之给水点。冷冻、冷却水管系统最低点排放取渣处可选在水泵进出口冲洗排放水处(此处水泵进出口处所有阀门全部拆除)。再由潜水泵将冲洗水排至总包提供之临时室外排水点,室外排水点应与市政排水井贯通。

⑺试压用压力表经检验、校验合格。表盘内最大读数应为试验压力的 1.5~2倍。压力表数不少于两只,压力表精度不低于1.5级。 1.2管道冲洗 空调水系统冷冻供/回水管、冷却供/回水管、补水管、凝结水管冲洗按系统分:开放式重力冲洗;封闭循环冲洗两部份进行。 此项工作在前述各管系统分段压力试验合格,在排除管内存水后进行。在条件许可的区域可由各分支水管排入立管(或主管)排放时可接入市政给水连续冲洗15分钟。 对管径≥DN100的管道,因为受临时给水管流量及压力限制,初步冲洗只作重力排放冲洗。 ⑴冷却供、回水管道系统开放式冲洗 冷却水系统正式冲洗分为: 1)冷却塔出水系统冲洗程序 关闭冷却水在冷水机房水泵进水处冲洗临时放闸阀开启冷却塔补水管阀当出水盘水位升至溢水位时,分别依次开启冲洗排放阀当确认排水口基本无异物后连接水泵进水口并加装临时滤网,一次不合格可重复再冲洗。 2)冷却塔供水管系统冲洗程序 开启冷却塔进水管阀(作冲洗灌水时放气用)关闭冷却水在机房水泵出水处临时排放闸阀由冷却塔进水主管端头接一临时冲洗供水管、用冷却塔补水水源向该管供水分别依次开启冷却水泵出水口处管道临时排放冲洗阀当确认排水口基本无异物后,连接水泵出水口(装上阀门)

空调水系统试压

1.1 空调水系统试压及冲洗方案 1.1.1 系统试压: 1).主要机具 空压机、临时水管(软管),、压力表、试压泵、对讲机、数码相机、手电筒等。 2).试压前的准备: a).密封:检查管路所有部位的流量控制阀为开启状态,末端及排水部位阀门等封闭位置为关闭状态。 b).检查可能的泄漏点:系统中可能存在的薄弱环节以及泄漏部位,在试压时不能泄漏,根据系统走向、排水口位置等做好标记,并做好应急措施,设置排水阀门,紧急时打开,出口连接至排水点。管路系统充水试压的工程中,相应人员对管路系统中可能的泄漏点进行巡视,若有异常情况立即停车泄水检修,禁止带压操作。 c).设备连接:部分设备不能承受管路系统的试验压力,只能工作在工作压力下,此部分设备必须断开,有必要的需做末端连通。 d).排气点的设置:排气点设置在管路系统每个试压层管路的最高点。 e).系统排水点的设置:管路排水设置在系统最低点处和试压泵最低点位置,再将排水管路连接统一排入就近的排水总管。 f).自来水给水点的设置:临时自来水接水点与业主商定,(如正式给水系统完成则直接接至正式给水点)。 g).排放试压水总位置的确定:管路系统试压水通过软管就近排,

排放具体点由业主指定 (如正式排水系统完成则直接接至正式排水点)。 h).检查通知:准备工作做好后我司人员自行检查,等检查无误后通知业主、管理公司、监理进行检查。 a).试压的方式 各系统分区试压,试压区域按照各栋,各系统划。 先气压、后水压 试压的顺序依照现场管路安装的进度确定。 序号施工条件及施工阶 段 试压介质试验压力测试时间 1 管道安装完成后空气(氮 气) 系统压力3小时 2 气压完成无问题后水系统压力的 1.5倍 30分钟 确定的系统压 力 24小时 b). 区域试压:对相对独立的局部区域的管道进行试压 连接:将试压泵与试压管线连接,试压用的阀门及压力表等装在管路中,在管路最高点已装好排气阀,最低点已装好泄水阀。打开排气阀4、球阀3,关闭泄水阀5、闸阀2,利用自来水本身压力向试压管路灌水,当自动排气阀2连续不断地向外排水时,关闭排气阀4,

空调水系统试压及冲洗方案

1.1.1.空调水系统试压及冲洗方案Pipe pressure test and washing scheme of HV AC water system 1.1.1.1.系统试压:Pipe pressure test 1).主要机具Main machines and tools 空压机、临时水管(软管),、压力表、试压泵、对讲机、数码相机、 手电筒等。 Air compressor, temporary water pipe (or hose), pressure gauge, pressure test pump, interphone, digital camera and torch, etc。 2).试压前的准备:Pressure test preparation a).密封:检查管路所有部位的流量控制阀为开启状态,末端及排 水部位阀门等封闭位置为关闭状态。 Sealing: All flow control valves of pipelines shall be opened and terminals and drainage valves shall be closed。 b).检查可能的泄漏点:系统中可能存在的薄弱环节以及泄漏部位, 在试压时不能泄漏,根据系统走向、排水口位置等做好标记,并做好 应急措施,设置排水阀门,紧急时打开,出口连接至排水点。管路系 统充水试压的工程中,相应人员对管路系统中可能的泄漏点进行巡 视,若有异常情况立即停车泄水检修,禁止带压操作。 Possible leakage point: There are weak links and parts which can not leak so they shall be marked with emergency measures to set drainage valves which can be opened under emergency conditions and outlet shall be connected to drainage point according to system direction and position of drainage vents. Corresponding operators shall patrol possible leakage points for instant shutdown, drainage and repair under abnormal conditions and it is strictly prohibited to operate pipelines with pressure。 c).设备连接:部分设备不能承受管路系统的试验压力,只能工作在 工作压力下,此部分设备必须断开,有必要的需做末端连通。

空调水管道安装试压

空调水管道安装试压 一、支架制作安装: 1、根据不同的管井、管箍,按施工规范或施工标准图制作安装现场支架。 2、管道安装前,应及时进行支、吊架的固定和调整工作,支架位置应正确,安装平稳牢固,与管子接触良好。 3、管道支吊架的安装尺寸和标高应符合设计规定,其偏差不得影响管道的尺寸标高要求。 4、固定支架应按设计位置安装,并在补偿予拉伸固定,无补偿装置,有移位的直段上,不得安装一个以上的固定支架。 5、支吊架不得有漏焊,欠焊或焊接裂纹等缺陷,管道与支架焊接时,管子不得有咬肉,焊穿等现象。 6、管道支架间距应符合规范要求。 7、立管卡安装,楼层小于或等于5m每层安装一个;层面大于5m时每层不得小于2个,其安装高度距地面为1.5-1.8m,2个以上的管卡对称安装。 二、管道安装: 1、管道安装前应按设计要求进行除锈和涂漆,油漆的涂刷应均匀,不得有漏刷现象。 2、管道应按规范要求制作坡口,每个焊工焊接前应作试件,施焊应按GB50236-98要求。 3、竖井管道安装:A安装前一定要对管道安装尺寸进行复核。B管道就位前,应清理管内垃圾杂物,安装暂停时,敞口要封闭,防止杂物再次进入。C管井立管一般应在结构模板拆除,管井隔墙未砌前安装。D测量管子标高时,应注意各层的标高、误差。E对同一管井内的同一位置的管子,应根据操作方便来确定安装顺序 4、水平管道安装: A水平管道要严格按照设计标高,座标施工,座标允许偏差±10mm,标高允许偏差±5mm。 B水平管道纵横方向弯曲,碳素钢管每10m允许偏差:小于DN100者±5mm、大于DN100者的±10mm. C丝扣连接的管道丝扣要光滑有稍,上足管件后外露2-3扣,管道丝扣连接应避免使用补心。丝接要牢固、可靠。 5、管道焊接的方法步聚:管子、管件的坡口及管端除锈-管子的安装组对(对口)-点固焊-校对-焊接-焊缝检查。 6、平焊法兰连接:A法兰内园分四点,将法兰与管点焊,然后用角尺较正法兰位置,使密封面垂直于管子中心线。在其下方点焊第二点,用角尺再次校对法兰位置,合格再点焊第3、4点。B对于成对法兰的点焊,应使螺丝孔对位准确。具体法兰可为吊线法或胎具。C检查合格,可进行法兰与管子的焊接。完毕后清理焊渣等杂物。D法兰和管子组对、焊接时,宜用专用 组对装置进行,装置具体形式、结构可按实际情况确定,以确保法兰和管垂直方便操作。7、管道坡度:空调水管道的坡度和坡向均应符合设计及规范要求,坡度不能低于规范规定的最小坡度。 8、阀门安装:阀门安装应符合设计要求和施工规范要求。其安装位置,进出口方向正确,连接牢固紧密,启闭灵活,朝向合理,表面洁净。 三、设备配管: 1、应具备条件: A与管道有关的土建工程已检查合格,满足安装要求。

中央空调水系统及时清洗的必要性及方法概述

中央空调水系统及时清洗的必要性及方法概述 集中式空调由于具有处理空气量大、冷热源集中、设备运行可靠等优点,是多年来公共场所普遍使用的空气调节系统。论文参考,空气调节。这些空调主宰着空气质量,而空调内积尘量、细菌和真菌含量等绝大部分超过国家标准。近几年国家质检总局、建设部、卫生部先后颁布多项规范,规定了中央空调要定期清洗。按照要求,空气处理机组等每年清洗至少一次,空气过滤装置每半年更换一次,严格限制积尘和微生物。 一、空调水系统及时清洗的必要性 1、长时间在污染严重的空调环境中生活容易引起鼻、口腔黏膜及眼睛刺激,还会产生咳嗽、胸闷等症状。及时进行空调清洗能有效改善工作环境,有利于使用者的身体健康。 2、节约能源、降低运行成本。在中央空调的蒸发器和冷凝器传热过程中,污垢直接影响着传热效率和设备的正常运行,中央空调机组运行结果表明,未进行清洗的空调机组运行一段时间后用电或燃料消耗将增加10~30%。 二、空调水系统清洗概述 1、清洗流程采取先清洗中央空调冷却塔、机房(蒸发器、冷凝器)开始向末端水管道清洗的施工方式进行操作。 2、清洗主要是除锈蚀和除污垢,主要方法是化学清洗法。 3、为了达到节水、节能、提高空调设备的制冷效果,要对中央空调设备冷却水系统、冷冻水系统、翅片表面三部分进行全面的清洗。 ⑴对于冷却水系统来说,突出的是结垢问题,结垢是在换热表面上附着的一层不溶性盐类或氧化物晶体的生长物。论文参考,空气调节。它的产生,多半是由于循环冷却水深缩倍数的提高和冷凝器热交换水温上升使盐类在水中的溶解度受到影响所致。因此在化学清洗操作中酸洗的比重较大。清洗步骤如下: ①人工清除塔盘上的灰尘、污泥、清洗集水槽、百叶窗上的杂物,洗完塔后投加复合配方清洗剂,开泵循环24h,作全系统的杀菌灭藻处理,然后排污。排完后,开启冷却水过滤器,清除过滤器上的污物。 ②打开冷凝器端盖,将污泥和锈渣用水冲洗,如有锈蚀地方,进行防锈处理。 ③冷凝器表洗完毕,从冷却塔投加预膜配方药剂作预膜处理。预膜是在清洗后用较大药剂量使活化的金属本体上形成一层完整的薄而致密的保护膜。论文参考,空气调节。预膜

空调水系统管道冲洗方案教学文稿

空调水系统管道冲洗 方案

空调水系统管道冲洗方案 编制人: 审核人: 审批人: ***有限公司 **项目 2016年11月22日

目录 1.项目简介 (1) 2.系统管道冲洗方案简介 (1) 3.系统冲洗检测方法 (1) 4.系统管道冲洗 (2) 4.1系统管道冲洗准备工作 (2) 4.2系统管道自来水冲洗 (4) 4.3系统管道化学清洗 (5) 4.4系统管道镀膜 (7) 5.系统管冲洗保证措施 (8) 5.1通用措施 (8) 5.2组织措施 (8) 6.成品保护 (10) 7.注意事项 (11)

空调水系统管道冲洗方案 1.项目简介 本工程地处***,总建筑面积217098.6m2,包括裙房、两座塔楼及地下建筑四层。-4~-2层主要为停车库及设备用房;-1~5层为商业;A座塔楼为酒店公寓(6-23层),建筑高度99.94m;B座塔楼为办公楼(6-23层),建筑高度118.6m;建筑等级:一级建筑;建筑类别:一类高层公共建筑;耐火等级:一级。 本方案用于本工程所有空调水系统管路冲洗,本工程空调水冲洗系统由商业空调冷冻水系统、办公楼低区空调冷冻水系统、办公楼高区冷冻水系统、办公楼24小时冷却水系统、酒店热水系统及酒店冷冻水系统6个子系统组成。 2.系统管道冲洗方案简介 本工程空调水系统管道冲洗分为自来水冲洗和化学冲洗,系统由高位膨胀水箱补水,利用正式循环水泵采用封闭机械循环方式进行管路冲洗。各子系统冲洗顺序为商业空调冷冻水系统→办公楼低区空调冷冻水系统→办公楼24小时冷却水系统→办公楼高区空调冷冻水系统→酒店空调冷冻水系统→酒店空调热水系统。 3.系统冲洗检测方法 1)采用超声波流量计测量系统管路冲洗水流速,冲洗流速不得小于1m/s。 2)观察系统最低点泄水口处水质,若水质清澈透明,且无可见物时,系统已冲洗干净。 3)观察过滤器前后压力表读数来确认过滤器是否堵塞。 4)根据业主要求,进行水质第三方检测,提供水质检测报告。

空调水系统试压冲洗

冷水机组安装工程 空调水系统试压、冲洗施工方案 编制单位: 编制日期:

空调水系统试压冲洗方案 一、施工准备 1、材料准备 1)钢管、阀门、管件、泄水用软管、水源、水桶等。 2)线麻、石棉绳、铅油、锯条、粉笔、表弯管。 2、主要机具 1)机具:电焊机、电动试压泵、砂轮切割机、套丝机等。 2)工具:管钳、钢锯、手锤、活扳手、螺丝刀、套丝机、等。 3)量具:压力表等。 二、施工工艺 1、工艺流程 全面检查管路→试压→冲洗 2、施工要点 1)连接安装水压试验管路 (1)以引入楼内的市政自来水作为试压及冲洗水源。 (2)断管、套丝、上管件及阀件,采用丝接方式将配水管与试压管道相连。 (3)在试压管路的加压泵端安装压力表及表弯管。 2)灌水前的检查 (1)检查系统管路、阀件、固定支架、套管等,保证安装无误;各类连接处均无遗漏。(2)根据第一次试压的实际情况,检查各段管路上各类阀门的开、关状态,不得漏检。(3)检查试压用的压力表的灵敏度及量程是否符合试验要求。 三、水压试验、冲洗 (一)、空调冷冻水系统试压 1、将4台冷机冷冻供回水管上橡胶软接头拆除,将其中任意一台冷机冷冻供回水管用 与其相对应的临时管道及弯头、法兰将该供回水管道连通后,打开该台冷机冷冻水供回水阀门,关闭冷机冷冻供回水阀门及最低点泄水阀。 2、关闭8台板式换热器冷冻水供回水阀门及最低点泄水阀门。 3、打开分、集水器上所有阀门及压差旁通阀门,关闭分集水器泄水阀,在南、北侧管

井内的冷冻水管道系统最高点设置自动排气阀。 4、打开接冷冻水泵上的阀门,关闭最低点泄水阀。 5、将管道试压的打压泵安装在一层站房内,一端接至引入楼内的市政管网自来水管上, 一端接至分水器的泄水阀门上,同时在站房内安装一块试压用压力表,关闭打压泵上阀门,开启接市政自来水阀门缓慢往系统管道内注水,边注水边排气,当压力表上升至0.2MPa左右(注:本系统最高点为17m左右)时,仔细检查各管道接口、设备接口有无渗漏,待确认无渗漏后开启打压泵往系统缓慢加压,当压力表升至0.8. MPa(该系统工作压力为0.4MPa)时,稳压10min,压力下降不得大于0.02MPa,再将压力降至工作压力0.4MPa时,外观检查系统内管道及设备接口无渗漏为合格,并报监理签字确认后,试压完成。 (二)、空调冷冻水系统冲洗 1、管道冲洗,在系统冲洗前将冷冻水系统灌满水后,在水泵厂家技术的配合下,调试好 冷冻循环水泵,每台水泵单机试运转2小时,开启冷冻水定压补水变频泵往该系统补水,打开冷机、板式换热器供回水管道上的泄水阀,进行连续冲洗,冲洗时要不断地用锤子敲打管道,特别是对焊缝、死角和管底等部位进行重点敲打,以防污物沉积,但不得损伤管道;待系统连续循环冲洗至出水水质颜色进水水质几乎一致且无杂物,停止冲洗,然后拆除循环泵及机组、板换过滤器网内杂物,安装好过滤器及软连接,恢复系统管道连接。 2、冲洗结束后应清理屋顶地面积水及污物,先将排气阀门开启,以便排水时向管内补气, 防止管内出现真空,最后将管内贮水全部排空,冲洗试验合格。 (三)、空调冷却水系统试压 1、将4台冷机冷却供回水管上橡胶软接头拆除,将其中任意一台冷机冷却供回水管用 与其相对应的临时管道及弯头、法兰将该供回水管道连通后,打开该台冷机冷却水供回水阀门,关闭冷机冷冻供回水阀门及最低点泄水阀。 2、关闭8台板式换热器冷却供回水及最低点泄水阀门。 3、打开冷却水管道水处理旁通阀,关闭屋面冷却塔冷却供回水阀门,并在系统最高安 装自动排气阀及安装一块试压用的压力表。 4、打开接冷却水泵上的阀门,关闭最低点泄水阀。 5、将管道试压的打压泵安装在一层站房内,一端接至引入楼内的市政管网自来水管 上,一端接至集水器的泄水阀门上,同时在站房内安装一块试压用压力表,关闭打

空调水系统打压试验交底

空调水系统打压试验交底 工程名称:荆州市第一人民医院住院部 分部分项工程名称:空调水工程 交底内容:7-15层空调水管道压力试验(10轴——轴交D轴-N轴;1-1轴——1-8轴交1-A——1-F轴;2-1轴——2-9轴交2-A轴-——2-F轴) 交底人:刘再贵记录人:刘伟交底日期:2018年10月19日星期五 一.所依据技术文件及标准规范: 1.《通风与空调工程施工质量验收规范》(GB50243-2002) 2.《采暖通风和空气调节设计规范》(GB50019-2003) 3.空调水系统图及空调水平面施工图 4.技术规范 二.施工程序及技术要求: 1.本工程实际情况,采用分层试验,分系统试验相结合的方法。7-15层标准层按防火 分进行试压(J轴-H轴为防火分区划分处)。 2.施工准备: 1).技术准备:熟悉设计图纸,了解掌握本系统谁呀试验的要求及过程,校核系统是否合格. 2).工具及材料准备:铅油,青麻,耐热橡胶垫,抹布,石笔,拖布,水桶,扫把,管钳 3).机具准备:水泵,气泵 4).充足的正式水源,所有排水系统必须保证通畅,水泵必须电路连接好,且有备用电路,以 防单一电路出现异常情况,水溢出集水坑导致地下室积水。 3.冲水 1).程空调水管为焊接钢管,无缝钢管,虽在管道安装前对管道内壁进行了除锈处理,但管道内仍有锈迹,焊渣及油污等杂物。因此按设计总说明要求,在试压之前对空调水管必须进行充分的冲洗。 2).系统内的仪表加以保护,并将孔板,滤嘴,滤网,节流阀及止回阀的阀芯等拆除,妥善保管,待冲洗合格后复位,不允许冲洗的设备及管道应进行隔离。 3).冲洗的排放从水管的立管由15层管道井主管排放至地下室内的集水坑内,安排专人用

空调水系统冲洗方案

附件3:空调水系统冲洗方案 一、 准备工作 概况 本工程空调水系统包括(冷)热水系统和冷却水系统,经分水器后 形成四个供回水系统,共用一套(冷)热源。 地上部分1-1轴至1-22轴为一个供回水系统。 地上部分1-22轴至1-41轴为一个供回水系统。 地上部分X-1轴至2-16轴为一个供回水系统。 地上部分2-16轴至2-26轴为一个供回水系统。 空调水系统简图 进水、排水点设置 冲洗用水源取自正式工程给排水,若现场通风系统进场时间早于消防和 给排水,系统冲洗水源就近选取现场临时水管 DN100用水口; 冲洗排出的废水排至冷冻机房集水坑,位置见下图,由临时或正式工程 寸 SH7 貝 S5 002'cl sl bo 舅 言 SI FD 貝 集水器 热水泵 冷水泵 ___________ J \ ______________ 冷却水泵 冷冻机

集水坑中的水泵排至室外排水管道。

冲洗试压条件 各层水平管道及设备接口必须完善。 各层水平管道与立管接口应全部完成。 被冲洗范围的所有管道应强度试验合格。 所有与设备接口的管道必须与设备断开,将设备进出口封闭 冲洗区段设置 空调水系统冲洗分为七段: 1) 出分水器至回到集水器的主管经 2) 出分水器至回到集水器的主管经 3) 出分水器至回到集水器的主管经 4) 出分水器至回到集水器的主管经 5) 出集水器至分水器的热源系统; 6) 出集水器至分水器的冷源系统; 7) 冷却水系统 施工方法 第一阶段冲洗:七个区段分别独立,断开与设备、末端和主机的连接, 并 且关闭管道系统端部的阀门,水泵和末端部分两端的管路用波纹管短 接,真空锅炉和冷冻机的供回水管处用 U 型短管短接。 首先选择DN200的CHS4/CHR4管段做试冲洗,待完成后,情况正常; DN300 的 CHS1/CHR1 系统; DN300 的 CHS2/CHR2 系统; DN250 的 CHS3/CHR3 系统; DN200 的 CHS4/CHR4 系统; 四、
