机井及机井房施工组织设计
机井及井房施工组织设计

2009年新增农资综合补贴扶持农田水利基础设施项城市高效节水灌溉示范区建设项目第7标段施工组织设计河南恒通水利水电工程有限公司二0一0年五月一、工程概况1.1.自然地理、水文地质项城市位于河南省东南部,平原地带。
属于暖温大陆性季风气候,四季分明。
年均日照时数2094.9小时,年平均气温14.5度,年均无霜期233天,可满足农作物一年二熟所需积温的需求,降水集中,旱涝不均,全年平均降水量785.1毫米,主要集中在夏季(6~8月)。
水资源由地下水、过境水、地表水三部分组成,浅层地下水丰富,地下水含水层介于15-60米,以粉细沙、中细砂为主。
各含水层厚度20-30米,矿化度0.8-11克、升,地下水质良好,适用于饮用水、灌溉、养殖。
项目区灌溉用水主要依靠天然降水和井灌。
单井出水量20-40吨/小时,可保证井灌用水需要。
该项目位于项城市李寨镇境内。
该项目为项城市2009年新增农资综合补贴扶持小型农田水利基础建设高校节水灌溉示范区建设项目第7标段,工程主要建设内容为:新打30m深机井37眼,维修机井38眼,井房建筑75座。
1.2.工程技术规范和要求1.2.1.机井施工技术规范1、《建筑工程质量验收统一标准》GB50300-20012、《水利水电工程建设验收标准》SL223-20083、《建筑地基基础工程施工质量验收规程》GB50202-20024、《土工试验规程》SL237-19995、《混凝土结构工程施工质量验收规范》GB50204-20026、《混泥土质量控制标准》GB174-927、《硅酸盐水泥、普通硅酸盐水泥》GB175-928、《预制混泥土构件质量检验评定标准》GBJ321-909、《混泥土强度检验评定标准》GBJ107-8710、《混泥土拌水和用水标准》JGJ73-8911、《水工混泥土施工规范》DL/T5114-200112、《水工混泥土试验规程》SDJ105/8213、其它有关技术规范,规程及标准二、主要施工方法1.机井施工为保证按期完工,必须多上机械,分班施工。
机井及机井房施工组织设计

机井及机井房施工组织设计一、施工组织设计的目标和原则1.安全性原则:确保施工过程中的安全,防止事故发生。
2.经济性原则:合理安排资源的使用,进行合理的计划和布局,提高效益。
3.协调性原则:协调机井和机井房的施工过程,确保施工工序的顺利进行。
4.质量控制原则:严格执行质量标准,确保机井及机井房施工质量符合要求。
5.环境保护原则:确保施工过程中的环境保护,减少对周围环境的影响。
二、施工组织设计的内容1.施工组织机构设计:建立施工组织机构,包括总体组织机构和项目部组织机构。
总体组织机构包括施工总指挥、项目经理、技术负责人等。
项目部组织机构根据具体工程规模和施工任务的复杂程度确定。
2.施工组织过程设计:确定施工的各个环节,包括土方开挖、基础施工、机井及机井房结构施工等。
根据施工的逻辑关系和工期要求,制定施工的顺序和时间计划。
3.施工设备和材料的准备:根据施工方案的要求,制定设备和材料的准备计划,包括机械设备、施工工具和材料等。
同时,要做好设备和材料的采购工作,并进行验收。
4.施工现场布置设计:根据机井及机井房施工的需要,制定现场布置方案,包括施工区域划分、办公生活区域设置、临时设施搭建等。
同时,要考虑到施工现场的安全和环境保护。
5.施工质量控制设计:制定施工质量控制措施,包括施工工序的验收标准、质量控制人员的职责和检查工作等。
同时,要制定质量记录和整改措施,确保施工质量符合要求。
6.施工安全保障设计:制定施工安全控制措施,包括施工人员的安全教育和培训、施工现场的安全设施和防护措施等。
同时,要定期进行安全检查,及时消除安全隐患。
7.施工环境保护设计:制定施工环境保护措施,包括施工过程中的污水处理、噪音控制、粉尘防治等。
同时,要进行环境监测,保护周围环境的安全和卫生。
三、施工组织设计的步骤1.搜集资料和分析:收集机井及机井房的设计方案、工程文件、技术标准等相关资料,进行详细分析和研究。
2.制定施工方案:根据设计要求和实际情况,制定机井及机井房的施工方案,包括施工工序、施工方法和施工工艺等。
机井施工组织设计

机井施工组织设计引言概述:机井施工组织设计是指在机井施工过程中,为了确保施工的顺利进行和工程质量的保证,需要对机井施工进行合理的组织设计。
本文将从施工前准备、施工方案制定、施工人员安排、施工设备选择和施工过程管理等五个大点详细阐述机井施工组织设计的重要性和具体内容。
正文内容:1. 施工前准备1.1 地质勘察和资料收集:对施工区域进行地质勘察,了解地质条件和地下水情况,收集相关资料,为施工方案的制定提供依据。
1.2 施工人员培训和技术准备:对施工人员进行培训,提高其对机井施工的理解和技术水平,确保施工人员具备必要的技能和知识。
2. 施工方案制定2.1 施工工序划分:根据机井施工的特点和要求,将施工过程划分为不同的工序,明确每个工序的任务和要求。
2.2 施工工艺选择:根据地质条件和机井类型,选择适合的施工工艺,确保施工过程的安全和高效。
2.3 施工时间计划:根据工序划分和工艺选择,制定详细的施工时间计划,合理安排施工进度,确保施工按时完成。
3. 施工人员安排3.1 施工队伍组建:根据施工方案的要求,组建适当规模的施工队伍,确保施工人员的数量和质量。
3.2 施工人员分工:根据施工工序和工艺要求,合理分工,明确每个施工人员的责任和任务,确保施工过程的协调和顺利进行。
3.3 施工人员培训和安全教育:对施工人员进行安全教育和培训,提高其安全意识和应急处理能力,保障施工过程的安全。
4. 施工设备选择4.1 机井施工设备:根据施工方案的要求,选择适当的机井施工设备,包括钻机、泥浆处理设备等,确保施工设备的质量和性能满足施工要求。
4.2 施工辅助设备:根据施工工序的需要,选择适当的施工辅助设备,如起重机、输送带等,提高施工效率和质量。
5. 施工过程管理5.1 施工现场管理:对施工现场进行管理,包括施工人员的安全防护、设备的维护保养等,确保施工过程的安全和顺利进行。
5.2 施工质量控制:对施工过程进行质量控制,包括施工工艺的监督和检验、施工材料的质量把控等,确保施工质量符合要求。
机井工程施工组织设计

机井工程施工组织设计一、工程概述本工程为机井工程施工,主要包括井筒开挖、井壁支护、井底清理、水泵安装、电路安装、井台建设等工程内容。
机井工程是农田水利基础设施的重要组成部分,对于提高农田灌溉效率、保障农业生产具有重要意义。
二、施工准备1. 技术准备:根据工程设计文件,编制详细的施工方案和技术措施,组织技术培训,提高施工人员技术水平。
2. 施工现场准备:清除井口及井筒周围杂物,平整井口场地,确保施工场地符合要求。
3. 材料准备:提前采购井壁支护材料、水泵及电路材料等,保证施工所需材料及时到位。
4. 设备准备:配置足够的挖掘机、装载机、吊车等施工设备,确保施工顺利进行。
三、施工流程1. 井筒开挖:采用挖掘机进行井筒开挖,按照设计要求控制井筒深度和直径。
2. 井壁支护:根据地质条件,采用合适的井壁支护方式,确保井壁稳定。
3. 井底清理:开挖完成后,清理井底杂物,为下一步施工做好准备。
4. 水泵安装:安装合适的水泵,确保井水能够顺利抽出。
5. 电路安装:合理布置电路,保证井水抽送正常运行。
6. 井台建设:建造稳定的井台,便于井水抽取和维护。
四、施工措施1. 质量控制:严格把控施工质量,确保工程达到设计要求。
2. 安全措施:加强施工现场安全管理,防止安全事故发生。
3. 进度控制:合理安排施工进度,确保工程按时完成。
4. 环境保护:施工过程中,注意保护环境,减少对周边环境的影响。
五、施工组织管理1. 建立项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 加强施工现场协调,保证各施工环节紧密衔接。
3. 定期召开施工例会,分析施工情况,及时解决施工中存在的问题。
4. 对施工人员进行培训和考核,提高施工技能和质量意识。
六、工程验收工程完成后,组织验收,确保工程达到设计要求和质量标准。
对验收不合格的项目进行整改,直至达到要求。
总之,本机井工程施工组织设计充分考虑了施工过程中的各种因素,制定了详细的施工方案和措施,以确保工程顺利实施,达到预期效果。
机井施工组织设计

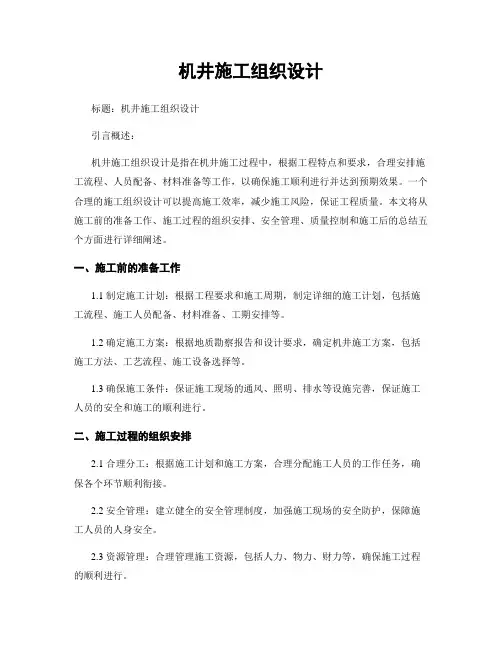

机井施工组织设计标题:机井施工组织设计引言概述:机井施工组织设计是指在机井施工过程中,根据工程特点和要求,合理安排施工流程、人员配备、材料准备等工作,以确保施工顺利进行并达到预期效果。
一个合理的施工组织设计可以提高施工效率,减少施工风险,保证工程质量。
本文将从施工前的准备工作、施工过程的组织安排、安全管理、质量控制和施工后的总结五个方面进行详细阐述。
一、施工前的准备工作1.1 制定施工计划:根据工程要求和施工周期,制定详细的施工计划,包括施工流程、施工人员配备、材料准备、工期安排等。
1.2 确定施工方案:根据地质勘察报告和设计要求,确定机井施工方案,包括施工方法、工艺流程、施工设备选择等。
1.3 确保施工条件:保证施工现场的通风、照明、排水等设施完善,保证施工人员的安全和施工的顺利进行。
二、施工过程的组织安排2.1 合理分工:根据施工计划和施工方案,合理分配施工人员的工作任务,确保各个环节顺利衔接。
2.2 安全管理:建立健全的安全管理制度,加强施工现场的安全防护,保障施工人员的人身安全。
2.3 资源管理:合理管理施工资源,包括人力、物力、财力等,确保施工过程的顺利进行。
三、安全管理3.1 安全教育:对施工人员进行安全教育培训,提高其安全意识和应急处理能力。
3.2 安全检查:定期进行施工现场的安全检查,及时排除安全隐患,确保施工安全。
3.3 应急预案:制定施工现场的应急预案,做好各类突发事件的应对措施,保障施工人员的安全。
四、质量控制4.1 施工监督:建立施工监督制度,加强对施工过程的监督检查,确保施工质量符合设计要求。
4.2 质量验收:严格按照施工规范和验收标准进行质量验收,保证机井施工质量达标。
4.3 整改措施:对发现的质量问题及时提出整改措施,并落实到位,确保施工质量稳定可靠。
五、施工后的总结5.1 经验总结:对施工过程中的经验教训进行总结归纳,为今后的施工工作提供参考。
5.2 效果评估:对机井施工的效果进行评估分析,发现问题并改进工作方法。
机井施工组织设计

机井施工组织设计一、项目概述机井施工组织设计是为了确保机井施工工作的顺利进行,保证施工质量和安全,提高施工效率。
本文将详细描述机井施工组织设计的内容和步骤。
二、施工组织设计内容1. 项目背景机井施工项目的背景和目的,包括工程位置、用途、规模等。
2. 组织机构定义机井施工组织的机构和职责,包括项目经理、施工队长、安全员等角色,并说明各自的职责和权限。
3. 工期计划制定机井施工的工期计划,包括施工开始时间、工期安排、施工阶段划分等。
4. 施工方法描述机井施工的具体方法和步骤,包括钻孔、安装井筒、安装水泵等。
5. 施工设备和材料列举机井施工所需的设备和材料清单,并说明其规格、数量和使用方法。
6. 施工人员确定机井施工所需的人员数量和职责分工,包括技术人员、操作人员等。
7. 安全措施制定机井施工的安全措施,包括安全培训、防护措施、应急预案等。
8. 质量控制制定机井施工的质量控制措施,包括施工过程中的检查、测试、验收等。
9. 环境保护制定机井施工的环境保护措施,包括土地保护、水源保护、噪音控制等。
10. 施工费用预算进行机井施工费用的预算和核算,包括人工费、材料费、设备费等。
三、施工组织设计步骤1. 项目调研对机井施工项目进行调研,了解项目的背景、要求和限制条件。
2. 制定施工方案根据项目要求,制定机井施工的方案,包括施工方法、设备使用、人员配置等。
3. 编制施工计划根据施工方案,编制机井施工的详细计划,包括工期安排、施工阶段划分等。
4. 设计施工组织设计机井施工的组织机构,明确各个角色的职责和权限。
5. 制定安全措施制定机井施工的安全措施,包括安全培训、防护措施、应急预案等。
6. 制定质量控制措施制定机井施工的质量控制措施,包括检查、测试、验收等。
7. 制定环境保护措施制定机井施工的环境保护措施,保障施工过程中对环境的保护。
8. 编制施工费用预算编制机井施工的费用预算,包括人工费、材料费、设备费等。
9. 完善施工组织设计文档将以上内容整理成施工组织设计文档,包括项目概述、施工组织设计内容和步骤等。
机井施工组织设计

机井施工组织设计一、背景介绍机井施工是指在地下开挖井眼、安装机井设备以及建设机井工程的过程。
机井施工组织设计是为了确保机井施工的顺利进行,保证施工质量和进度,最大限度地减少施工风险和安全事故的发生。
二、施工组织设计目标1. 实现机井施工的科学化、规范化和高效化。
2. 确保施工质量,满足设计要求和技术标准。
3. 控制施工进度,保证工期的完成。
4. 保障施工安全,减少事故发生的风险。
三、施工组织设计内容1. 施工组织方案- 编制施工组织方案,明确施工工序、施工方法和施工顺序。
- 确定施工队伍组织结构,明确各岗位职责和权限。
- 制定施工组织管理制度和安全生产制度。
2. 施工设备和材料准备- 调查研究机井施工所需的设备和材料,编制设备和材料清单。
- 采购或租赁所需的设备和材料,确保施工所需的设备和材料供应充足。
3. 施工进度计划- 制定施工进度计划,明确各施工工序的开始时间和完成时间。
- 确定施工进度控制点,进行施工进度的监控和调整。
4. 施工质量控制- 制定施工质量控制计划,明确施工质量检查的内容和方法。
- 安排专人负责施工质量检查和记录,及时处理施工质量问题。
5. 施工安全措施- 制定施工安全管理计划,明确施工安全措施和应急预案。
- 安排专人负责施工安全监督和检查,确保施工现场的安全。
6. 施工环境保护- 制定施工环境保护措施,减少施工对周围环境的影响。
- 安排专人负责施工环境保护监督和检查,确保施工过程中的环境保护工作。
四、施工组织设计实施步骤1. 收集相关资料,包括工程设计文件、施工图纸、技术规范等。
2. 进行现场踏勘,了解施工现场的具体情况和环境条件。
3. 分析施工任务,确定施工方法和工序。
4. 编制施工组织方案,包括施工工序、施工方法、施工顺序等。
5. 制定施工进度计划,明确各施工工序的开始时间和完成时间。
6. 制定施工质量控制计划和施工安全管理计划。
7. 完善施工组织设计文件,包括施工组织方案、施工进度计划、施工质量控制计划等。
机井施工组织设计标准

机井施工组织设计标准一、引言机井施工是指在地下开采地下水资源时所进行的钻探和井筒工程。
为了提高机井施工的效率和质量,减少工程风险,制定机井施工组织设计标准是至关重要的。
本文将介绍机井施工组织设计的标准要求和相关内容。
二、机井施工组织设计的目的机井施工组织设计旨在规范机井施工工艺和流程,确保施工安全、高效进行。
通过合理的组织设计,可以使机井施工过程中的各个环节有序衔接,协调各个工种的操作,提高施工效率,保证施工质量。
三、机井施工组织设计的要求1.施工进度计划机井施工组织设计中需要包括详细的施工进度计划。
该计划应明确每个施工阶段的工期要求,合理安排施工人员和设备的使用,确保施工进度的紧凑性和可行性。
2.施工人员组织机井施工施工组织设计中应明确施工人员的组织结构和职责分工。
每个人员的工作任务和要求应明确清晰,确保施工现场的组织和协调。
3.施工设备使用和维护机井施工组织设计中需要确定使用的施工设备种类和数量,并制定设备的使用和维护计划。
设备的选用应符合工程要求,使用过程中应定期检查和维护,确保设备的正常运行和施工的顺利进行。
4.施工材料管理机井施工组织设计中需要对施工材料进行管理。
包括材料的采购、检验、存储、使用和消耗等环节。
施工材料的管理应符合相关标准和规范,确保施工材料的质量和使用的有效性。
5.施工安全措施机井施工组织设计中需要制定施工安全措施。
包括施工现场的安全防护措施、安全操作规程、应急救援预案等。
确保施工过程中的人员和设备安全,减少事故的发生。
6.质量控制要求机井施工组织设计中应明确施工工艺和施工方法,确保施工质量符合设计要求。
要制定施工质量检验和验收标准,对施工过程中的每个环节进行质量控制,落实质量责任。
四、机井施工组织设计的实施步骤1.制定施工进度计划根据机井施工的具体情况,制定施工进度计划。
明确每个施工阶段的工期要求,合理安排施工人员和设备的使用。
2.确定施工人员组织根据施工进度计划,确定施工人员的组织结构和职责分工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
各分部分项工程的主要施工方法1、施工便道修筑工程施工便道是工程正常展开的必要保证,为更好进行工程建设,保证工程顺利进行、确保工程工期,我方计划将工程便道作为一项重要的前提工程来抓,投入足够的机械设备、人员、资金,大体沿机井工程项目的位置结合田间路走向,在项目规划施工区内修建临时道路。
2、机井施工⑴、材料无砂混凝土管(滤管)、2~4mm砂砾混合料、反循环潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。
⑵、作业条件①现场三通一平已完成。
②地质勘测资料齐全,根据地下水位埋深、土层分布机井深度。
⑶、工艺流程井点测量定位→挖井口→安护筒→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砾石过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→机井正常工作⑷、操作要点及技术要求①定位:根据设计的井位及现场实际情况,准确定出各井位置,并做好标记。
②采用循环钻成孔,孔径一般为600~800mm,用泥浆护壁,泥浆比重小于1.05,孔口设置护筒、,以防孔口塌方,并在一侧设排泥沟、泥浆池。
③成孔后立即清孔,并安装井管。
下管前保证井底浮渣厚度不大于20cm方可下管。
井管安放严格按现场技术交底进行,用4根竹片和10#双铁丝捆绑;管内壁不错位。
④填砾:填砾前井管必须居中,使填砾厚度均匀,滤料应从井管两侧慢慢对称填入,以防滤料中途卡塞及井管错位,填至井口1-2米时,用粘土填实。
⑤洗井:洗井为关键性工艺,在滤料填充完之后,要立即进行洗井,洗井采用水泵抽水、井管外注清水循环法工艺,抽停交替,直至水清砂净为止。
⑥下水泵时,所有泵管连接应拧紧,下泵深度距井底1-2米。
⑦机井施工完成后,井管应高于自然地坪20-50cm,水泵下好后,应包扎好井口,以防异物掉进孔内。
⑸、降水井施工安全措施严守操作规程,在岗人员要戴安全帽,起落钻具下不得站人,下入井管时使用自由钳手不能放在底部,用电应由专人负责安装,自动箱应放距地面1.2m以上,一定要接地线,电缆接头应用防水胶布包扎。
3、PVC、PE供水管敷设严格按要求运输、搬运、储存管材、管件,施工过程中一定要文明操作,避免抛、摔、拖,管子堆放高度不宜超过1.5米。
⑴、管沟开挖①管沟开挖必须平直,开槽底部宽度不宜小于管外径加0.5米,且总宽度不小于0.7米。
②严格控制挖槽深度,既不能过深也不过浅,要确保管道铺设于未扰动的原状土上或开槽后经回填密实的土层上。
⑵、管道铺设①PVC管采用粘结剂粘结。
施工时先将粘结剂抹在PVC管承口内表面和插口外表面,将PVC管表面溶胀或溶解,借助承插时的挤压力,将两个溶胀的表面挤压成一体。
粘结剂用量不宜过多或过少,少不能保证严密和强度,多则腐蚀管材,应严格按照规范施工,粘结剂的用量以承插到位后,接口边缘有少量粘结剂溢出为度,且要用布将溢出的粘结剂擦拭干净。
②PE管安装:PE管采用热熔焊接形式。
管材在放入沟内时,应采用可靠的软带吊具平稳下沟,不得与沟壁或沟底激烈碰撞。
靠管材的弯曲转弯时,其幅度不能过大。
在PE 管道穿墙时,应设预留孔或安装管套,在管套范围内管道不得有接口,PE管与套管间用油麻填塞。
管之间的连接,我们拟采用热熔法对接,将两管材固定在焊机夹具上,利用铣刀铣削两端面\调节保持中轴线对中,根据管径和环境温度调整加热时间,利用加热板加热两管管端,加热完毕,移开加热板依预先调整压力迅速对接,冷却后完毕。
PVC、PE管与金属管连接时,采用钢塑过渡接头连接,钢塑过渡管件的PE端先与PE管进行连接,钢塑管过渡管件钢管端再与金属管以丝扣、法兰或焊接方式进行连接。
为防接口合拢时已排设管道轴线位置移动,采用稳管措施。
具体方法可在编织袋内灌满黄砂,封口后压在已排设管道的顶部,其数量视管径大小而异。
管道接口后,复核管道的高程和轴线位置使其符合要求。
雨季施工时采取防止管材漂浮措施。
先回填到管顶以上一倍管以上的高度。
管安装完毕尚未回填土时一旦遭到水泡,进行管中心线和管底高程复测和外观检查,如发现位移、漂浮、拔口现象,立即返工处理。
在管道铺设过程中,若发现管道损坏,应将损坏的管道整根更换,重新铺设。
⑶、管支墩施工在管道水平或垂直拐弯、三通管道段部根据管道侧推力设置混凝土止推墩。
①管道支墩应在管道接口做完、管道位置固定后修筑。
②管道安装过程中的临时固定支架,应在支墩的砌筑砂浆或混凝土达到规定强度后拆除。
③管道及管道附件的支墩锚定结构应位置准确,锚定应牢固。
④支墩应在坚固的地基上修筑。
当无原状土做后背墙时,应采取措施保证支墩在受力情况下,不致破坏管道接口。
当采用砌筑支墩时,原状土与支墩间应采用砂浆填塞。
⑷、试压及冲洗消毒①管道施压时,以试压堵板封堵管道两端,由自来水管向试验管通水,用试验泵进行加压。
管道注满水后,保持0.2--0.3Mpa水压,让管道充分浸泡,要求管道浸泡时间不少于48小时。
逐步升压,每次升0.2Mpa,同时检查所有接口、两端和管线;升至接近试验压力1.5Mpa时,稳定一段时间检查排气是否彻底。
最后升压至试验压力。
②管道灌水应从下游缓慢灌入,灌入时,在试验管段的上游管顶及管段中的凸起点设排气阀,将管道内的气体排出。
③试验时,要统一指挥、明确分工,并明确发现问题时的联络信号。
升压时,管边不得站人。
⑸、管沟回填①沟槽回填在管道隐蔽工程验收合格后进行,凡具备条件的均应及时回填,防止管道暴露时间过长,造成损失。
回填前必须将槽沟内的杂物清理干净,槽底至管顶以上0.5m范围内不得回填含有有机物、冻土、以及大于50mm的砖石等硬块,采用细粘土回填。
②沟槽回填分:还土、摊平和夯实等过程。
还土时,应由高至低,分层进行,同时管道两侧应同时进行;沟槽底至管顶以上0.5m的范围内均应采用人工还土,超过管顶0.5m以上时可采用机械还土。
还土时,按分层铺设夯实的要求,每一层采用人工摊平,夯实根据现场情况分别采用人工或机械夯实。
回填土压实应分层压实,每层的虚铺厚度、压实遍数、要求的压实度、采用的工具及含水量由现场实验和设计要求确定。
管道两侧、管顶以上0.5m范围内压实时,应采用薄铺、轻夯夯实,且管道两侧夯实面的高差不宜超过0.3m,管顶0.5m 以上回填时应分层整平和夯实;较重车辆在回填土上行驶时,管道顶部以上必须有一定厚度的压实回填土(不小于0.7m)。
管道两侧和管顶以上0.5m的范围内还土,应由沟槽两侧对称进行,不得直接仍到管道上;管道基础为孤土基础时,管道与基础之间的三角区应填实。
夯实时,管道两侧应对称进行回填,且不得使管道位移或损伤;对路面范围内及井室周围的回填时,井室应分层回填、碾压并与周围路面同时进行,当不便同时进行时,应预留台阶接茬。
4、机井房施工⑴、轴线测量:根据机井点位,计算出建筑物的轴线控制线,并在现场设立井字轴线控制网,使用T2型经纬仪采用借线法引测出各轴线。
⑵、施工顺序本工程按先地下后地上,工期长的工程先施工,工期短的工程按资源优化和工艺要求的原则适时插入,先主体后装修,门窗工程安装穿插作业的基本顺序组织施工。
建立成品保护措施,合理安排施工顺序,避免返工损失。
⑶、砌体工程①准备工作砌筑前应完成房心回填,按标高抹好水泥砂浆防潮层;弹好墙身线、轴线,并根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检查手续;按标高立好皮数杆,皮数杆的间距以15––20米为宜。
常温施工时,粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5厘米为宜,不得用干砖砌墙;雨季施工时,不得使用含水率达到饱和状态的砖砌墙;冬季施工时(上午十时至下午三时),在晴天无风的条件下。
应用喷壶用适用温水浇砖,随浇随砌,以提高砌体抗剪强度。
②操作工艺:砖砌体一般采用一顺一丁(满丁满条)梅花丁或三顺一丁砌合法砌筑。
排砖摞底房屋外墙第一层砖撂底,一般两山墙排丁砖,前后纵墙排条砖。
根据弹好门窗洞口位置线,认真核对窗间墙、垛的长度尺寸是否符合排砖模楼,如果窗间墙两个角是阴阳膀或不合排砖模楼。
可将门窗口位置左右适当移动。
若有破活、七分头或丁砖,应排在窗口中间、附墙垛旁或其它不明显的部位。
移动门窗口位置时,应注意水卫,电气立管及窗扇开启时不受影响,另外,在排砖时,还要考虑在门窗口上边的砖墙合拢时不出现破活。
选砖选择棱角整齐、无弯曲裂纹、颜色均匀、规格基本一致的砖;敲击时声音响亮的砖强度高,声哑的砖强度低。
由于焙烧过火而造成变色形,但强度较高的砖,可用在基础及不影响外观的内墙上。
盘角砌墙前应先盘角,但每次盘角不要超过五层,新盘的大角,及时进行吊靠,如有偏差要及时修理。
盘角时要认真对照皮数杆的砖层和标高,水平灰缝要均匀一致。
大角盘好后再检查一次,平整和垂直完全符合质量要求才可以挂线砌墙。
挂线砌筑如果几个人使一根通线,中间应多设几个支线点,小线要拉紧,每一层砖都要穿线看平,使水平缝均匀一致、平直通顺;砌一砖厚混水墙时宜采用外手挂线,可以照顾砖墙两面平整,减薄抹灰厚度。
砌砖砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法满铺满挤操作法。
砌砖时砖要放平,里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和竖向灰缝宽度一般为10毫米,但不应小于8毫米,也不应大于12毫米。
在操作过程中,要认真执行自检,如发现有偏差,应随时纠正,严禁事后砸墙。
将舌头灰刮尽。
③槎子的留设和拉结筋的规定砖墙的转角和交接处,按规定应同时砌筑,以保证砖墙结构重要受力部位的强体强度。
对于不能同时砌筑而必须临时中断之处,应留设斜槎,实心砖砌体斜留设长度应不小于高度的2/3。
④木砖、预留孔洞和墙体拉结钢筋木砖预埋应小头在外,大头在内,其数量根据洞口高度决定。
洞口高在1.2米以内,每边放置2块,高1.2––2米每边放置3块;高2––3米每边放4块,预埋木砖的部位一般距洞口上下边四皮砖,中间木砖均匀分布,木砖要提前做好防腐处理。
水暖管道等穿插墙洞,均应按要求预留,不得事后剔凿,墙体抗震拉结钢筋的规格、数量、位置和间距均应按设计要求放置。
⑤安装过梁、梁垫安装过梁或梁垫时,其标高、位置及型号必须准确,座灰饱满,如座灰厚超过2厘米时要用豆石混凝土铺垫,过梁两端支承点的长度应相等。
⑥质量标准:砌体砂浆必须密实饱满,水平灰缝的砂浆饱满度不得低于80%。
砌筑砂浆的原材料要计量准确,搅拌均匀。
砂浆要有良好的和易性,其试块强度必须符合施工规范的有关规定。
各种预埋件、预留孔洞的位置,应按设计要求准确留置,不得以后剔墙凿洞。
⑷、混凝土地面及散水①土方回填前检查地基有无软弱层,如有则进行回填,回填厚度以每层300-500mm为宜,用蛙式打夯机,局部地方采用人工夯实。
②浇砼前,先按每3米间距作出垫层面标记,并使基层土润湿。
③在四周墙上作出面层标高标记,并用墨线连接,完成后清扫基层。
