内外涂塑钢塑复合管施工技术交底

内外涂塑钢塑复合管施工技术交底

200030 0 1 单位(子单位)工程名称兰州新区石化产业园区安置房十标段E-1#楼分部(子分部)工程名称建筑给水-室内给水系统分项工程名称室内给水管道及配件安装施工单位中铁二十局集团有限公司项目经理余强文交底人赵亚军接受交底人数作业班组水暖班交底内容:一、工程概况兰州新区石化产业园区安置房项目第十标段E-1#楼位于新区纬七十路以南、经四十三以东、经四十四路以西区域。

本工程建筑面积23136.46㎡,地上18层,建筑高度52.5米,地下2层,给水水源为城市自来水,市政管道供水压力为0.25MPa,Ⅰ区给水由市政给水直接供给,Ⅱ、Ⅲ、区采用变频供水设备供水,供水设备设于室外水泵房内,进入地下室的生活给水管、室内给水管主干管采用内外涂塑钢塑复合管,DN<100采用采用螺纹连接;DN>100采用沟槽式卡箍连接。

室内冷水、热水支管采用PP-R给水管,热熔连接。

二、施工准备1.施工用具:(1)机械:砂轮锯、电焊机、管钳、手锤、手锯、电动或手动试压泵、水平尺、金属锯、专用滚槽机、电动套丝机、弯管机。

(2)工具:套丝扳、管钳、台钳、压力钳、钢锯、手锤、活扳手、链钳、手压泵等工具。

(3)其他:水平尺、线坠、钢卷尺、小线、压力表等。

2、人员准备(1)给水管线的安装和施工,必须按照水电安装规程、施工图纸及会审记录和工程修改通知单的要求执行。

(2)水暖施工班组必须配备足够的具备一定专业素质的水暖工人,并有施工领班和质量检查人员。

(3)在开工前,工班人员必须认真地熟悉图纸资料,认真领会图纸要求,并遵守施工规范。

(4)穿楼地面的给水管应在其相应的位置预留孔洞套管。

(5)给水预留(埋)施工时,要对照上、下层施工图纸,要按图要求做好消防箱(管)的预留孔洞、厨厕的预留洞应注意洁具的位置以及厨厕内的线、管布置,以免在安装时损坏线、管。

(6)凡是在施工中现场与设计有误时,应立即与现场施工人员协调解决,在施工人员不能决定,上报业主及设计单位,直到解决为止。

钢塑管安装技术交底

钢塑管安装技术交底

钢塑管安装技术交底在建筑和管道工程领域,钢塑管的安装可是一项至关重要的工作。

这就好比我们给自己的家装修,每一个细节都得处理好,不然日后麻烦可就大啦!先来说说钢塑管是啥。

钢塑管啊,其实就是一种外层是塑料,内层是钢材的复合管道。

它结合了钢材的坚固和塑料的耐腐蚀等优点,所以在很多地方都能派上用场。

咱们在安装钢塑管之前,得像准备一场重要考试一样,把“工具和材料”这个“复习资料”准备齐全。

比如说,得有钢塑管、管件、密封胶、切割工具、扳手等等。

有一次我在施工现场,就看到一个新手工人,临到安装了才发现少带了密封胶,那叫一个着急呀!结果耽误了不少时间,还被师傅狠狠批评了一顿。

所以啊,准备工作可千万不能马虎。

接下来就是切割钢塑管。

这可不是随便乱切的,得用专业的切割工具,并且要保证切口平整、垂直。

我记得有一次,一个工人图省事,用了不恰当的工具切割,结果切口歪歪扭扭的,安装的时候怎么都对不上,费了好大的劲才纠正过来。

然后就是连接管件啦。

这一步就像是搭积木,得把各个部件严丝合缝地拼接在一起。

在连接的时候,要注意清理干净管口的杂物和灰尘,还要均匀地涂上密封胶,确保密封性良好。

有一回,就因为有个小颗粒没清理掉,导致密封不严,后来还出现了漏水的情况,又得重新返工,真是得不偿失。

安装的过程中,还要注意管道的走向和坡度。

要是坡度没掌握好,水流就不顺畅,容易出现积水的问题。

这就好比我们在路上开车,道路要是不平坦,开起来肯定不舒服。

还有啊,钢塑管的固定也很重要。

不能让它晃来晃去的,得用支架或者管卡把它牢牢地固定住。

不然万一管道松动了,那可就麻烦大了。

安装完成后,可别以为就大功告成了。

还得进行压力测试,看看管道是否能承受得住相应的压力,有没有漏水的地方。

这就像是考试后的检查,得仔细认真,不能放过任何一个小错误。

总之,钢塑管的安装可不是一件轻松的活儿,每一个环节都需要我们认真对待,不能有丝毫的马虎和疏忽。

只有这样,才能保证管道的安全可靠,让我们的工程质量经得起时间的考验。

钢塑复合管安装技术交底

钢塑复合管安装技术交底

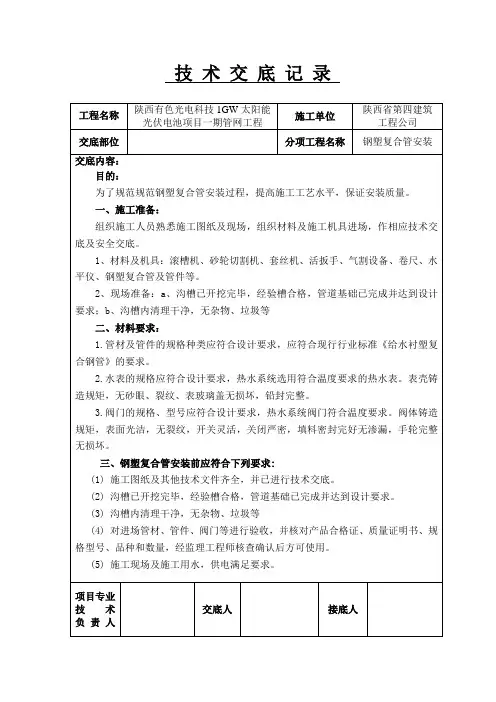

工程名称陕西有色光电科技1GW太阳能光伏电池项目一期管网工程施工单位陕西省第四建筑工程公司交底部位分项工程名称钢塑复合管安装交底内容:目的:为了规范规范钢塑复合管安装过程,提高施工工艺水平,保证安装质量。

一、施工准备:组织施工人员熟悉施工图纸及现场,组织材料及施工机具进场,作相应技术交底及安全交底。

1、材料及机具:滚槽机、砂轮切割机、套丝机、活扳手、气割设备、卷尺、水平仪、钢塑复合管及管件等。

2、现场准备:a、沟槽已开挖完毕,经验槽合格,管道基础已完成并达到设计要求;b、沟槽内清理干净,无杂物、垃圾等二、材料要求:1.管材及管件的规格种类应符合设计要求,应符合现行行业标准《给水衬塑复合钢管》的要求。

2.水表的规格应符合设计要求,热水系统选用符合温度要求的热水表。

表壳铸造规矩,无砂眼、裂纹、表玻璃盖无损坏,铅封完整。

3.阀门的规格、型号应符合设计要求,热水系统阀门符合温度要求。

阀体铸造规矩,表面光洁,无裂纹,开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏。

三、钢塑复合管安装前应符合下列要求:(1) 施工图纸及其他技术文件齐全,并已进行技术交底。

(2) 沟槽已开挖完毕,经验槽合格,管道基础已完成并达到设计要求。

(3) 沟槽内清理干净,无杂物、垃圾等(4) 对进场管材、管件、阀门等进行验收,并核对产品合格证、质量证明书、规格型号、品种和数量,经监理工程师核查确认后方可使用。

(5) 施工现场及施工用水,供电满足要求。

项目专业技术负责人交底人接底人工程名称陕西有色光电科技1GW太阳能光伏电池项目一期管网工程施工单位陕西省第四建筑工程公司交底部位分项工程名称钢塑复合管安装交底内容:(6) 施工机具已固定或定位。

(7) 施工人员已经过技术培训,熟悉钢塑复合管的性能,掌握基本操作技能。

四、施工方法及操作注意事项:1、工艺流程:安装准备→预制加工→钢塑复合管安装→试压→冲洗2、具体要求:(1)安装前清除管内的杂物,安装时应随时清除已安装管道内的杂物。

钢塑复合管技术交底

钢塑复合管技术交底

采用棉回丝和毛刷清除管段和螺纹内的油、水和金属切屑;管子与配件连接
前,应检查外露的螺纹部分及所有钳痕和表面损伤的部分应涂防锈密封胶;
3.4、?管道连接时,管件与管道应对齐,不能出现错丝连接。
4、沟槽连接:?
4.1、管道 DN100 及以上使用沟槽式卡箍连接。
4.2、管材切割和预加工:?
公称直径 DN ≤80
径,造成材料浪费。 7、所有支架必须使用台钻钻孔,不得使用电焊烧孔或其他方式成孔。 8、地下室及一二层层高较高,现场施工时必须做好安全防护措施。 9、给水管道需要保温,留出足够空间以便施工及维修操作空间。 10、平时施工时严禁在管道下部行走,压力试验时人应离管道由一定距
离。 11、管道加工、二次搬运后如果造成了衬塑或者镀锌层破坏,要进行补塑
3、管道安装完后应用保鲜膜进行保护,防止后续施工对管道造成污染。 4、材料尺寸必须按照图纸结合现场实际情况进行确定,下料时做到准确
无误,不能出现长材短用,施工完后废料要及时收回,做到工完场清。 5、现场材料应按照规格型号堆码整齐,不得用管道作为枕木或在管道上堆
放重物,以免造成管道变形。 6、管道安装时,大小头应紧接于三通后面,不能出现走一段大管道后才变
技术交底
工程名称
建设单位
监理单位
施工单位
交底部位
地下室、塔楼
交底日期
交底人签字
接受人签字
交底内容:
质量标准及执行规程规范:《建筑给排水及采暖工程施工质量验收规范》 (GB50242-2002) 安全操作事项:进入施工现场必须正确佩戴好安全帽,严禁穿三鞋(拖鞋、硬底 鞋、高跟鞋),严禁酒后作业, 使用电动工具(电钻、切割机)时,严禁使用绝 缘差、老化、破皮电线,防止漏电;其外壳要可靠的保护接地。

钢塑复合管技术交底

钢塑复合管技术交底

钢塑复合管技术交底一、工程概述在本次工程中,我们将广泛使用钢塑复合管作为主要的管材。

钢塑复合管结合了钢管的高强度和塑料的耐腐蚀性能,具有优异的综合性能,适用于多种不同的工况和环境。

二、材料要求1、钢塑复合管的质量应符合国家现行有关标准的规定。

管材及管件应具有质量检验部门的产品质量检验报告和生产厂的合格证。

2、外观检查:管材的内外表面应光滑、平整,无凹陷、气泡、裂口、杂质等缺陷。

塑料层应均匀、牢固地附着在钢管上,无剥落、裂纹等现象。

3、尺寸检查:管材的外径、壁厚、长度等尺寸应符合设计要求和相关标准的规定。

4、管件:管件的型号、规格应与管材相匹配,其螺纹应规整、无断丝、缺丝等缺陷。

三、施工准备1、技术准备施工前应认真熟悉施工图纸和相关技术规范,制定详细的施工方案和技术交底。

对施工人员进行技术培训,使其掌握钢塑复合管的施工工艺和质量要求。

2、材料准备根据施工图纸和材料清单,提前准备好所需的钢塑复合管、管件、密封材料等。

材料应分类存放,妥善保管,防止损坏和丢失。

3、机具准备施工所需的机具主要包括切割机、套丝机、压槽机、电焊机、试压泵等。

机具应性能良好,运转正常,并定期进行维护和保养。

4、作业条件准备施工场地应平整、清洁,无杂物和积水。

预留孔洞、预埋件的位置和尺寸应符合设计要求。

施工用水、用电应满足施工要求。

四、施工工艺流程1、测量放线根据设计图纸,在施工现场测量出管道的中心线和支吊架的位置,并做好标记。

2、支架制作与安装按照设计要求制作支架,支架的形式和规格应符合相关标准的规定。

支架安装应牢固、平整,间距应符合设计要求和相关规范的规定。

3、管道预制根据测量放线的结果,对管道进行预制加工,包括切割、套丝、压槽等。

预制好的管道应编号存放,以便于安装。

4、管道安装将预制好的管道按照编号依次安装,连接方式主要有螺纹连接、沟槽连接和法兰连接等。

螺纹连接时,应确保螺纹的质量和拧紧力矩符合要求;沟槽连接时,应检查沟槽的深度和宽度是否符合要求,密封圈应安装正确;法兰连接时,法兰的密封面应平整、清洁,螺栓应拧紧均匀。

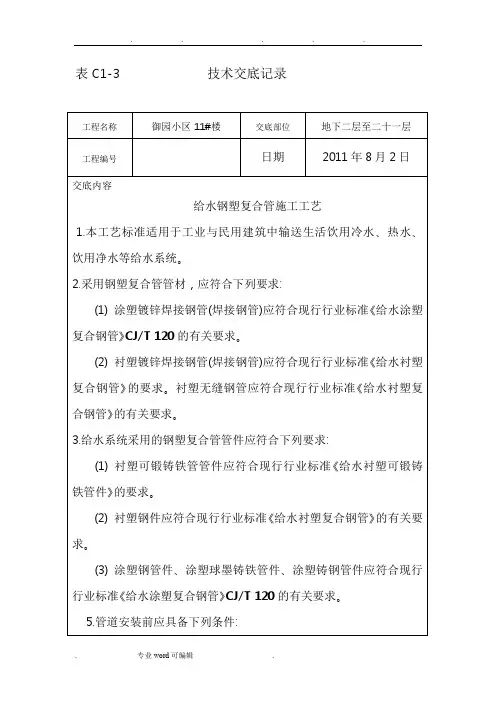

钢塑复合管管道安装技术交底大全

钢塑复合管管道安装技术交底大全
16.管道与配件连接后,外露的螺纹部分及钳痕和表面划伤部位应涂防锈密封胶。
17.用厌氧密封胶的管接头,养护期不得小于24h,养护期内不得进行压力试验。
18.钢塑复合管不得与阀门直接连接,应采用黄铜质内衬塑的内外螺纹专用过渡管接头。
19.钢塑复合管不得与给水栓直接连接,应采用黄铜质专用螺纹管接头。
20.给水复合管与铜管、塑料管连接时应采用专用过渡接头。
(4)钢塑复合管法兰连接可根据施工人员技术熟练程度采取一次安装法或二次安装法:
1)一次安装法:经现场测量、绘制管道单线加工图,送专业工厂进行管段、配件涂(衬)加工后,再运抵现场安装。
2)二次安装法:可在现场用非涂(衬)钢管和管件,法兰焊接,拼装管道,然后拆下运抵专业加工厂进行涂(衬)加工,再运抵现场进行安装。
(3)园锥形管螺纹应符合现行国家标准《用螺纹密封的管螺纹》GB/T 7306的要求,并应采用标准螺纹规检验。
12.管端清理加工应符合下列要求:
(1)应用细锉将金属管端的毛边修光。
(2)应使用棉维丝和毛刷清除管端和螺纹内的油、水和金属切屑。
(3)衬塑管应采用专用绞刀,将衬塑层厚度1/2倒角,倒角坡度宜为10°~15°。
(4)涂塑管应用削刀削成内倒角。
13.管端、管螺纹清理加工后,应进行防腐、密封处理,宜采用防锈密封胶和聚氯乙烯生料带缠绕螺纹,同时应用色笔在管壁上标记拧入深度。
14.不得采用非衬塑可锻铸铁管件。
15.管道与配件连接前,应检查衬塑可锻铸铁管件内橡胶密封圈或厌氧密封胶。然后将配件用手捻上管端丝扣,在确认管件接头已插入衬(涂)塑钢管后,用管钳按本章表3.3.14进行管道与配件连接。
(2)衬塑镀锌焊接钢管(焊接钢管)应符合现行行业标准《给水衬塑复合钢管》的要求。衬塑无缝钢管应符合现行行业标准《给水衬塑复合钢管》的有关要求。

钢塑复合管管道安装技术交底要点

钢塑复合管管道安装技术交底要点

钢塑复合管管道安装技术交底要点1. 管道布置1.1 管路方向规定•管道布置应根据设计要求、管道材质、管径大小等要素确定,严格按照设计要求进行布置。

•管径较大的支管应尽量沿流向布置,避免支管间产生阻力。

1.2 管路走向规定•管路宜沿建筑平面布置,配合建筑结构设计,避免管道随意穿越、弯曲、交叉等。

•在必要情况下,可以设置弯头、变更口、三通、四通等组件,但应合理降低管道流阻。

1.3 管道支承规定•管路支承应根据设计要求、管道材质、管径大小、介质荷载等要素进行选型,确保管道的安全运行。

•管道水平支承应采用滑动支架、U型吊架、弹性支座等,垂直支承应采用吊架、支架等。

2. 管道安装2.1 管道接头安装•管道接头应符合管道安装图纸要求,接头处应平整、无毛刺、裂缝等。

•管道接头处应进行防腐、涂漆等处理,确保管道寿命。

2.2 管道安装工艺•管道安装时应按照技术交底要求,采用合适的工艺流程进行施工,防止安装过程中出现疏漏、瑕疵、质量问题等。

•管道安装时应注意环境温度,避免温度过低或过高影响焊接质量。

2.3 管件安装•管件安装应符合设计要求,严格按照管道安装图纸进行组装。

•管件安装时应注意防止管道变形,尤其是弯头、变形口等组件,应避免变形过大影响管道的正常运行。

3. 管道试压3.1 管道试压前准备•管道试压前应做好管道清洗、排气、密封、支承等工作。

•管道试压前应进行焊缝、接头等工艺检测,确保安装质量符合要求。

3.2 管道试压方法•管道试压应采用液态方法,试压介质应根据管道设计温度、介质等要求选用。

•管道试压压力应按照设计要求、技术规范等进行确定,试压时间应符合规定。

4. 安全措施4.1 管道焊接操作安全•管道焊接操作应选用具有安全保护措施的设备,操作人员应进行相应的安全培训和考试。

•焊接操作人员应穿戴好焊接服、焊接口罩等防护装备,以免受到辐射、火花、烟雾等伤害。

4.2 管道安装现场安全要求•管道安装现场应设置安全警戒线,禁止未经培训和考核的人员进入现场。

钢塑复合管管道安装技术交底

钢塑复合管管道安装技术交底

钢塑复合管管道安装技术交底一、引言钢塑复合管管道是一种新型管道,由于材质的特殊性,拥有很多优点,如耐腐蚀、耐压、耐磨、低渗透性等。

本文将重点介绍钢塑复合管管道的安装技术,包括管道材质的选用、管道安装前的准备工作、管道组装和安装注意事项等内容。

二、管道材质的选用钢塑复合管管道分为钢芯塑料复合管和塑料增强光顺钢丝复合管两种,这两种管道的材质不同,使用场景也有所不同。

在选择管道材质时,需要考虑管道的压力等级、输送介质的性质、环境温度等因素。

同时还需要参考国家相关标准,选择符合标准规范的产品。

三、管道安装前的准备工作在进行钢塑复合管管道的安装前,需要做好以下几个方面的准备工作:1. 管道安装设计在进行管道安装前,需要经过管道安装设计,确定好管道的走向、支架的位置和数量、是否需要设置排气、排污、测压井等附加设施。

同时还需要根据输送介质的特点,选择合适的管道材料、管径等参数。

2. 管道材料的验收在进行管道安装前,需要对管道材料进行验收,检查管道壁厚、外观质量、尺寸精度等指标,确保管道材料符合标准要求。

3. 洁净施工管道安装前需要将安装区域进行清洁,确保施工区域干净整洁。

同时还需要将管道材料进行清洗、消毒等处理,保证管道干净和卫生。

4. 工具和设备准备在进行管道安装前,需要确定好需要使用的工具和设备,并将其准备齐全。

例如钢锤、管道切割机、角度测量器等工具,以及吊装设备、安全带等设备。

四、管道组装在进行管道组装时,需要按照管道安装设计图进行操作,将管道材料进行组装。

具体步骤包括:1. 管道裁切根据管道安装设计图纸进行裁切,确保管道长度符合要求。

裁切时需要使用管道切割机,切割应该准确,避免管子断裂。

2. 管道连接将管道连接合理,应该采用同一厂家的管件,尽量避免不同产家的管件装配在同一个管路中。

连接时需要注意管道加长或缩短,以及不同规格管道的连接。

3. 管道支架安装管道支架应该按照设计,安装在管道正中心线上,支架间距应符合规定,支架与管道接触处应垫上橡胶衬垫或塑料垫。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
200030 0 2
单位(子单位)工程名称 分部(子分部)工程名称
施工单位
兰州新区石化产业园区安置房十标段 E-1#楼
建筑给水-室内给水系统 分项工程名称 室内给水管道及配件安装
中铁二十局集团有限公司
项目经理
余强文
交底人
赵亚军
接受交底人数
作业班组
水暖班
交底内容: 三、管道安装
1、作业条件 (1)管道穿墙及楼板处已预留管洞或预埋套管,其洞口尺寸和套管规格符合要求,坐标、标高 正确。 (2)沿管线安装位置的模板及杂物清理干净,托、吊、卡件均已安装牢固,位置正确。 (3)室内下水管道和管件按设计图纸和建筑物结构实况先进行实物排列,经核实各部位标高、 位置、甩口尺寸以及其他管道间距确实准备无误。 2、安装准备 (1) 施工图纸及其他技术文件齐全。 (2) 对进场管材、管件、阀门等进行验收,并核对产品合格证、质量证明书、规格型号、品种 和数量,已经监理工程师核查确认。 (3) 施工现场及施工用水,供电满足要求。 (4)施工机具已到位。 (5)施工人员已经过技术培训,熟悉钢塑复合管的性能,掌握基本操作技能。 3、施工过程 安装准备→预制加工→立管安装→支管安装→管道试压→管道冲洗 (1)管道安装应执行先地下管后地上管、先大管后小管,先无压后有压的安装顺序原则,给水 和消防管道避让采暖管道。 (2)管道安装前,逐件检查管道组成件内部是否清洁,不清洁的一定要清理干净。 (3)管道安装前,应按设计或规范要求对管道支吊架进行检查、调试和核对。 (4)管道安装按管道平面布置图和单线图进行,重点注意标高、介质流向、支吊架型式及位置、 坡度值、预拉值、管道材质、阀门的安装方向,未经设计及有关部门的同意不允许对图示的技术要求 更改。 (5)管道安装时,不允许采用临时支吊架,不得用铁丝、石块等作为临时支吊架,尽早安装正 式支吊架。支吊架焊接同管道焊接要求相同,焊道要饱满,焊接完毕须经检查人员检查合格后,方可 进行管道安装。
技术交底记录
200030 0 3
单位(子单位)工程名 称
分部(子分部)工程名 称
兰州新区石化产业园区安置房十标段 E-1#楼
建筑给水-室内给水系统
分项工程名 称
室内给水管道及配件安装
施工单位
中铁二十局集团有限公司 项目经理
余强文
交底人
赵亚军
接受交底人数
作业班组
水暖班
交底内容: (6)立管垂直度:管道允许偏差不大于3mm/m;全长5m以上,管道允许偏差不大于8mm。 (7)给水立管安装 ①立管安装时,从顶层至地下室统一吊线安装立管卡。 ②将预制好的立管按编号分层排开,顺序安装,对好调直时的印记,丝扣外露2~3扣,清除
密。支吊架的防腐应均匀,不应出现油漆流淌现象。 2、对设在墙、柱上和梁上支架和吊架,应在土建工程施工时进行预埋或预留洞孔,不得任
意打洞埋设,以免损坏建筑物或防水层。不得已时应征得有关部门的同意,有条件者应尽可能地 采用膨胀螺栓或射钉固定。
3、用膨胀螺栓固定支架时,先在墙上按支架螺栓孔的位置钻孔,孔的直径与膨胀套外径应 相等,深度与螺栓长度相等。然后分别将膨胀螺栓穿入支架螺栓孔并打入墙孔内,再用扳手拧紧 螺母。
麻头,校核甩口的高度、方向是否正确。外露丝扣和镀锌层破坏处刷好防锈漆。 ③支管甩口均加好临时丝堵,立管阀门安装朝向应便于操作和修理。 ④安装完后用线坠吊直找正,配合土建堵好楼板洞。 注:管道安装好后严禁擅自隐蔽,须管道试压合格后报验监理验收后方可隐蔽
四、管道支吊架制作安装 1、支吊架的制作,严禁使用气割焊进行下料、吹眼孔。支吊架抱卡的制作应与管道接触紧
1、由于截止阀的阀体内腔左右两侧不对称,安装时必须注意流体的流动方向。应使管道中 流体由下向上流经阀盘,因为这样流动的流体阻力小,开启省力,关闭后填料不与介质接触,易 于检修。
2、止回阀有严格的方向性,安装时必须注意阀体所标介质流动方向。
技术交底记录
200030 0 4
单位(子单位)工程名 称
兰州新区石化产业园区安置房十标段 E-1#楼
技术交底记录
200030 0 6
单位(子单位)工程名 称
分部(子分部)工程名 称
施工单位
兰州新区石化产业园区安置房十标段 E-1#楼
建筑给水-室内给水系统 中铁二十局集团有限公司
分项工程名 称
室内给水管道及配件安装
项目经理
余强文
交底人
赵亚军接Leabharlann 交底人数作业班组水暖班
十一.环境保护措施: 1、内外涂塑钢塑复合管安装前准确放线,合理,尽量使材料得以充分利用,使下脚料的量
4、给水管道支吊架除锈后刷防锈漆两道,地下室内支架刷红色防锈漆两道,塔楼内支架刷 银粉漆两道。安装间距应按照规范及设计要求确定,支吊架安装牢固,吊竿竖直,托架水平。 五、阀门安装
阀门安装前,应做耐压强度试验。试验应以每批(同牌号、同规格、同型号)数量中抽 查10%,且不少于l个,如有漏、裂不合格的应再抽查20%,仍有不合格的则需逐个试验。对于安 装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。强度和严密性试验压力应为 阀门出厂规定压力。






200030 0 1
单位(子单位)工程名称
兰州新区石化产业园区安置房十标段 E-1#楼
分部(子分部)工程名称 建筑给水-室内给水系统
分项工程名 称
室内给水管道及配件安装
施工单位
中铁二十局集团有限公司 项目经理
余强文
交底人
赵亚军
接受交底人数
作业班组
水暖班
交底内容: 一、工程概况
兰州新区石化产业园区安置房项目第十标段E-1#楼位于新区纬七十路以南、经四十三以东、 经四十四路以西区域。本工程建筑面积㎡,地上18层,建筑高度米,地下2层,给水水源为城市 自来水,市政管道供水压力为,Ⅰ区给水由市政给水直接供给,Ⅱ、Ⅲ、区采用变频供水设备供 水,供水设备设于室外水泵房内,进入地下室的生活给水管、室内给水管主干管采用内外涂塑钢 塑复合管,DN<100采用采用螺纹连接;DN>100采用沟槽式卡箍连接。室内冷水、热水支管采用 PP-R给水管,热熔连接。 二、施工准备
达到最小,切割时产生的废屑,废料清理干净,运送至指定地点。 2、作到活完场清,保持现场的干净、卫生。
交底人: 项目技术负责人: 项目经理部:
接受交底负责人: 年月日
固定支架等是否安装到位。 生活给水管低区管道以,高区以的试验压力作水压试验,十分钟内压力下降不大于为合格; 消火栓管道以的试验压力作水压试验,二小时后无明显渗漏为合格。 施工要点:试压前应将预留口堵严,关闭入口总阀门和所有泄水阀门,打开各分路及主管阀
门和系统最高处的放风阀门。打开水源阀门,往系统内充水,满水后放净空气,并将阀门关闭。 检查全部系统,当管道有压时,不得转动管件;如有漏水处应做好标记,待卸压后再做修理,修 好后再充水进行加压,而后复查,如管道不渗、不漏,并持续到规定时间,压力降在允许范围内, 应通知监理进行验收并做好验收记录。拆除试压水泵和水源,把管道系统内水泄净。 七、管道冲洗
技术交底记录
200030 0 5
单位(子单位)工程名 称
兰州新区石化产业园区安置房十标段 E-1#楼
分部(子分部)工程名 称
建筑给水-室内给水系统
分项工程名 称
室内给水管道及配件安装
施工单位
中铁二十局集团有限公司 项目经理
余强文
交底人
赵亚军
接受交底人数
作业班组
水暖班
交底内容: 正确,连接牢固、紧密,启闭灵活,朝向合理,表面洁净。 (4)管道和金属支架的油漆种类和涂刷遍数符合设计要求,附着良好,无脱皮、起泡和漏
1.施工用具: (1)机械:砂轮锯、电焊机、管钳、手锤、手锯、电动或手动试压泵、水平尺、金属锯、 专用滚槽机、电动套丝机、弯管机。 (2)工具:套丝扳、管钳、台钳、压力钳、钢锯、手锤、活扳手、链钳、手压泵等工具。 (3)其他:水平尺、线坠、钢卷尺、小线、压力表等。 2、人员准备 (1)给水管线的安装和施工,必须按照水电安装规程、施工图纸及会审记录和工程修改通 知单的要求执行。 (2)水暖施工班组必须配备足够的具备一定专业素质的水暖工人,并有施工领班和质量检 查人员。 (3)在开工前,工班人员必须认真地熟悉图纸资料,认真领会图纸要求,并遵守施工规范。 (4)穿楼地面的给水管应在其相应的位置预留孔洞套管。 (5)给水预留(埋)施工时,要对照上、下层施工图纸,要按图要求做好消防箱(管)的 预留孔洞、厨厕的预留洞应注意洁具的位置以及厨厕内的线、管布置,以免在安装时损坏线、管。 (6)凡是在施工中现场与设计有误时,应立即与现场施工人员协调解决,在施工人员不能 决定,上报业主及设计单位,直到解决为止。
涂,漆膜厚度均匀,色泽一致,无流淌及污染现象。 九、应注意的问题
1、 支、吊架制作歪、扭、尺寸不准。原因是支、吊架制作时地面不平整,对精度要求不严。 需加强检查,注意质量验收。
3. 使用机电设备、机具前应检查确认性能良好,电机机具的漏电保护装置灵敏有效。不得 "带病"运转。
5、 管道除锈防腐时要注意做好防护,管道要分类堆放好,使用时要物尽所用,废料要及时 拿回库房。
6、 焊接作业前要开具动火证,要带好防火用品,焊接时要有专人看护,并配齐消防设备。 7、 施工作业前要看好图纸,把轴线按现场相对的位置标注好,标高要核对好后施工。 十.安全技术措施 1、地下室的净高大于3m,在地下室安装时,架子搭设应牢固,必须经项目安全员认可的前 提下才可以使用。梯子应有防滑措施,并且超过2m以上的作业面必须系安全带。 2、进入现场的施工人员必须佩带安全帽 3、楼板洞口、电梯洞口、阳台口、转角口等危险地不准打闹,不得随意移动安全设施。 4、用电由临时电工操作,其他人员不得拆接电源,电器设备要按安全用电的标准执行。使 用中、小型电动工具,如电锤、电钻、套丝机等按操作说明书,检查核对无误后方可使用,操作 时精力要集中,方法要正确。 5、进入现场的施工人员不得吸烟。 6、 班组内部人员发生争执,或与其它专业施工人员发生争执时,不得打架,必须到项目部 来由主管领导解决问题,擅自打架闹事者一律开除并视情况处以相应的罚款。
