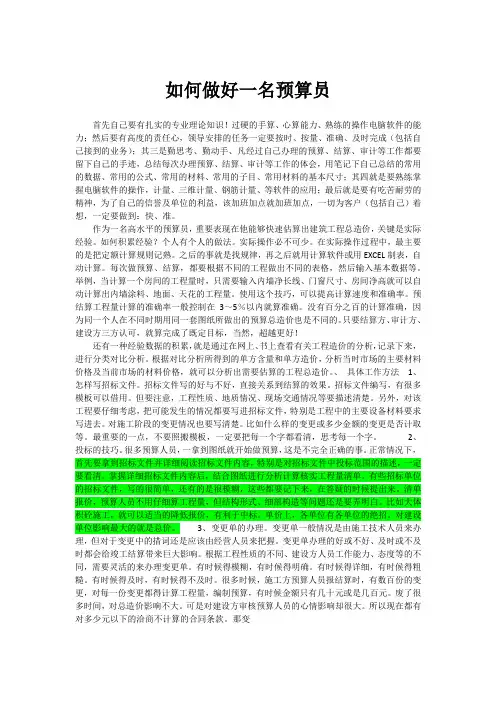

预算初学者经验很有用)
预算工作学习经验

如何做好一名预算员首先自己要有扎实的专业理论知识!过硬的手算、心算能力、熟练的操作电脑软件的能力;然后要有高度的责任心,领导安排的任务一定要按时、按量、准确、及时完成(包括自己接到的业务);其三是勤思考、勤动手、凡经过自己办理的预算、结算、审计等工作都要留下自己的手迹,总结每次办理预算、结算、审计等工作的体会,用笔记下自己总结的常用的数据、常用的公式、常用的材料、常用的子目、常用材料的基本尺寸;其四就是要熟练掌握电脑软件的操作,计量、三维计量、钢筋计量、等软件的应用;最后就是要有吃苦耐劳的精神,为了自己的信誉及单位的利益,该加班加点就加班加点,一切为客户(包括自己)着想,一定要做到:快、准。
作为一名高水平的预算员,重要表现在他能够快速估算出建筑工程总造价,关键是实际经验。
如何积累经验?个人有个人的做法。
实际操作必不可少。
在实际操作过程中,最主要的是把定额计算规则记熟。
之后的事就是找规律,再之后就用计算软件或用EXCEL制表,自动计算。
每次做预算、结算,都要根据不同的工程做出不同的表格,然后输入基本数据等。
举例,当计算一个房间的工程量时,只需要输入内墙净长线、门窗尺寸、房间净高就可以自动计算出内墙涂料、地面、天花的工程量。
使用这个技巧,可以提高计算速度和准确率。
预结算工程量计算的准确率一般控制在3~5%以内就算准确。
没有百分之百的计算准确,因为同一个人在不同时期用同一套图纸所做出的预算总造价也是不同的。
只要结算方、审计方、建设方三方认可,就算完成了既定目标,当然,超越更好!还有一种经验数据的积累,就是通过在网上、书上查看有关工程造价的分析,记录下来,进行分类对比分析。
根据对比分析所得到的单方含量和单方造价,分析当时市场的主要材料价格及当前市场的材料价格,就可以分析出需要估算的工程总造价。
、具体工作方法1、怎样写招标文件。
招标文件写的好与不好,直接关系到结算的效果。
招标文件编写,有很多模板可以借用。
一个老预算员的经验之谈很深刻对初学者很有用

一个老预算员的经验之谈很深刻对初学者很有用一个老预算员的经验之谈建筑工程预算,其实没什么高深的技术,能看懂图纸,会加减乘除、开方也就够了。
如果你能把科学计算器用熟的话,那工作就更简单了。
预算员很好做,特别是从技术口转到预算口,那就更容易了。
做预算不难,做好了就不容易,难就难在经验积累上。
上大学的时候,教预算的老师能把定额全背下来。
她提出问题,你答不上来,她会说,翻开定额第几页第几条。
这算不算经验呢?我觉得,不一定。
预算这东西,原来就是一个熟练工种。
我不记定额,翻开定额看,也能把预算做出来。
记定额有一个好处,领导什么时候问,什么时候都能马上回答。
预算是算钱的,财务也是算钱的,但二者最大的区别就是:财务不能有一分钱的差,预算能够有非常大的差。
一般认为,3~5%以内就算准确。
同一图纸同一个做三次预算,总造价一定是不同的。
高水平的预算是什么样呢?预算水平不一定高,计算工程量有可能会出现很大的笑话。
她高在哪里?实际经验。
如何积累经验?个人有个人的做法。
实际操作必不可少。
实际操作过程中,最主要的是把定额计算规则记熟了。
之后的事就是找规律了,之后用EXCEL制表,自动计算。
我每次做预算,都是根据不同的工程做出不同的表,然后输入基本数据,也就是墙中心线、外墙净长线,内墙净长线等。
举个例子来说,计算一个房间的工程量时,我只需要输入内墙净长线、门窗尺寸、房间净高就能够自动计算出内墙涂料、地面、天花的工程量。
这是一个技巧,能够提高计算速度和准确率。
当然,有些小地方可能考虑不到,没关系,预算工程量原来就不是要求百分之百的准确。
经验数据的积累。
有些人做了很长时间的预算,但问其一些问题,其只能回答其所做工程的内容。
这不利于工作。
解决的办法,有一条很简单。
网上、书上能找到很多工程的造价分析,拿过来,分类对比分析。
单方造价有一点用,但最有用的是单方含量。
根据这些单方含量和单方造价,分析当时市场的主要材料价格及当前市场材料价格,就能够分析出,你需要估算的工程的造价,相差不会很大。
学习掌握工程预算经验

学习掌握工程预算经验有句话告诉后生,天上不会掉馅饼.命运在自己手中.建筑工程预算,其实没什么高深的技术,能看懂图纸,会加减乘除、开方也就够了。
如果你能把科学计算器用熟的话,那工作就更简单了。
预算员很好做,特别是从技术口转到预算口,那就更容易了。
做预算不难,做好了就不容易,难就难在经验积累上。
上大学的时候,都预算的老师能把定额全背下来。
他提聘问题,你答不上来,他会说,翻开定额第几页第几条。
这算不算经验呢?我觉得,不一定。
预算这东西,本来就是一个熟练工种。
我不记定额,翻开定额看,也能把预算做出来。
记定额有一个好处,领导什么时候问,什么时候都能马上回答。
预算是算钱的,财务也是算钱的,但二者最大的区别就是:财务不能有一分钱的差,预算可以有非常大的差。
一般认为,3~5%以内就算准确。
同一图纸同一个做三次预算,总造价一定是不同的。
高水平的预算是什么样呢?预算水平不一定高,计算工程量有可能会出现很大的笑话。
他高在哪里?实际经验。
1.如何积累经验?个人有个人的做法。
实际操作必不可少。
实际操作过程中,最主要的是把定额计算规则记熟了。
之后的事就是找规律了,之后用EXCEL制表,自动计算。
我每次做预算,都是根据不同的工程做出不同的表,然后输入基本数据,也就是墙中心线、外墙净长线,内墙净长线等。
举个例子来说,计算一个房间的工程量时,我只需要输入内墙净长线、门窗尺寸、房间净高就可以自动计算出内墙涂料、地面、天花的工程量。
这是一个技巧,可以提高计算速度和准确率。
当然,有些小地方可能考虑不到,没关系,预算工程量本来就不是要求百分之百的准确。
经验数据的积累。
有些人做了很长时间的预算,但问其一些问题,其只能回答其所做工程的内容。
这不利于工作。
解决的办法,有一条很简单。
网上、书上能找到很多工程的造价分析,拿过来,分类对比分析。
单方造价有一点用,但最有用的是单方含量。
根据这些单方含量和单方造价,分析当时市场的主要材料价格及当前市场材料价格,就可以分析出,你需要估算的工程的造价,相差不会很大。
初学者如何学习预算

初学者如何学习预算学习预算对于初学者来说是一个重要的技能,它可以帮助我们掌握自己的财务状况,做出明智的金钱决策。
本文将介绍初学者学习预算的一些重要步骤和技巧。
1.明确目标:在学习预算之前,我们需要明确自己的目标。
想要理财成功,我们需要有清晰的目标,比如节省更多的钱、在一些特定的时间买房或者车子等等。
明确目标可以帮助我们更好地规划预算。
3.削减支出:一旦我们了解了自己的支出情况,就可以开始考虑削减不必要的支出。
例如,购物时可以优先选择优惠价位、出行时可以选择公共交通工具等。
通过削减不必要的支出,我们可以有更多的资金用于投资和储蓄。
4.制定预算计划:根据我们的目标和收入支出情况,制定一个详细的预算计划是非常重要的。
预算计划应该包括每月的收入、支出和储蓄目标。
我们可以使用电子表格或者预算软件来帮助我们跟踪和管理预算。
5.跟踪和调整预算:制定预算计划后,我们需要跟踪和调整预算。
每个月结束时,我们可以对照实际收入和支出情况来检查预算是否执行得到位。
如果预算出现超支情况,我们可以考虑进一步削减支出或者增加收入来达到预算目标。
6.储蓄和投资:学习预算的目的之一就是为了储蓄和投资。
根据我们的目标,我们可以将一部分收入用于长期储蓄和投资。
我们可以选择银行存款、股票投资、房产投资等多种方式来增加财富。
7.经验总结:学习预算是个不断积累经验的过程。
在执行预算的过程中,我们不断总结经验教训,发现自己的错误和不足之处,并加以改进。
通过对预算的不断调整和改进,我们可以提高自己的理财技能,更好地掌握自己的财务状况。
除了以上步骤和技巧外1.学习理财知识:预算只是理财的一部分,学习一些理财知识可以帮助我们更好地进行投资和储蓄。
2.寻求专业帮助:如果初学者觉得预算过程过于复杂,可以寻求专业人士的帮助,如财务顾问或理财教育机构。
3.培养自制力:学习预算需要自制力和意志力,我们需要学会克制购物冲动,坚持执行预算。
4.多做实践:学习预算是一个不断实践的过程,只有通过实际操作才能真正掌握预算的技巧和方法。
三天学会做预算培训资料

三天学会做预算三天学会做预算造价人员的一些经验心得建筑工程预算,其实没什么高深的技术,能看懂图纸,会加减乘除、开方也就够了。
如果你能把科学计算器用熟的话,那工作就更简单了。
预算员很好做,出格是从技术口转到预算口,那就更容易了。
做预算不难,做好了就不容易,难就难在经验堆集上。
上大学的时候,都预算的老师能把定额全背下来。
他提问题,你答不上来,他会说,翻开定额第几页第几条。
这算不算经验呢?我觉得,不必然。
预算这东西,本来就是一个熟练工种。
我不记定额,翻开定额看,也能把预算做出来。
记定额有一个好处,带领什么时候问,什么时候都能顿时答复。
预算是算钱的,财政也是算钱的,但二者最大的区别就是:财政不克不及有一分钱的差,预算可以有非常大的差。
一般认为,3~5%以内就算准确。
同一图纸同一个做三次预算,总造价必然是不同的。
高程度的预算是什么样呢?预算程度不必然高,计算工程量有可能会呈现很大的笑话。
他高在哪里?实际经验。
如何堆集经验?个人有个人的做法。
实际*作必不成少。
实际*作过程中,最主要的是把定额计算规那么记熟了。
之后的事就是找规律了,之后用EXCEL制表,自动计算。
我每次做预算,都是按照不同的工程做出不同的表,然后输入底子数据,也就是墙中心线、外墙净长线,内墙净长线等。
举个例子来说,计算一个房间的工程量时,我只需要输入内墙净长线、门窗尺寸、房间净高就可以自动计算出内墙涂料、地面、天花的工程量。
这是一个技巧,可以提高计算速度和准确率。
当然,有些小处所可能考虑不到,不妨,预算工程量本来就不是要求百分之百的准确。
怎样写招标文件。
招标文件写的好与不好,直接关系到结算的效果。
写招标文件,有很多模板可以操纵。
但要注意,工程性质、地质情况、现场交通情况等要描述清。
别的,对该工程要仔细考虑,把可能发生的情况都要写进招标文件,出格是机电工程和装饰工程,必然要把设备材料要求写进去。
对于施工阶段的变动情况的要求也要写清。
比方什么样的变动不计经验洽商,多少金额的变动不计洽商等。
预算员工作经验与技巧总结6篇

预算员工作经验与技巧总结6篇第1篇示例:预算员作为企业财务管理中一个重要的职位,负责预算的编制、实施和监控,是企业财务稳健运营的重要保障。
在工作中,预算员需要具备丰富的工作经验和高超的技巧,才能有效地完成工作任务。
下面将从工作经验和技巧两方面对预算员的工作进行总结。
一、工作经验1.了解企业业务:预算员需要深入了解企业的业务模式、运营方式、市场行情等情况,以便根据实际情况制定合理的预算方案。
2.熟悉财务知识:预算员应具备扎实的财务知识,理解财务报表、预算原理、财务指标等内容,能够准确分析企业财务数据和预算情况。
3.掌握预算工具:预算员需要熟练掌握各类预算软件和工具,能够高效地进行预算编制、分析和报告。
4.沟通能力强:预算员需要与企业各部门进行有效沟通,了解各部门需求和预算要求,协调各方利益,确保预算方案顺利实施。
5.灵活应变:面对市场变化和企业发展,预算员需要灵活调整预算方案,及时处理各种突发情况,保障企业财务稳健。
二、工作技巧1.数据分析:预算员需要善于分析数据,准确把握企业财务状况和预算情况,及时发现问题并加以解决。
2.精细化管理:预算员需要注重细节,对每一笔预算支出进行精确管理,确保预算的高效利用。
3.风险控制:预算员需要做好风险管理工作,及时识别和评估风险因素,采取有效措施降低风险。
4.与时俱进:预算员需要不断学习新知识,关注行业动态和市场变化,提升自己的预算水平,适应企业发展的需要。
5.团队合作:预算员需要与企业各部门密切合作,共同制定并执行预算计划,实现企业财务目标。
通过以上的工作经验和技巧总结,可以看出预算员在工作中担负着重要的角色,需要具备多方面的能力和技巧。
只有不断提升自己的能力,才能胜任这一岗位,为企业的财务管理和稳健运营做出贡献。
希望每一位预算员都能不断学习、不断进步,在工作中展现出自己的价值和能力。
第2篇示例:预算员是一个负责编制和监控公司预算的关键职位。
他们需要具备一定的财务和分析能力,同时也需要具备良好的沟通能力和团队合作精神。
预算员经验谈

预算员经验谈第一篇:预算员经验谈预算员经验谈1、前言(了解建筑装饰设计、施工和装饰材料做出了强制性规定)2、有人说,学预算两个月就会,但是精通,十年未必,是这样吗?3、如何做好装饰装修预算。
4、工程量计算规则及费用定额需要背过吗?5、对于复杂的装饰装修工程预算,如何处理?6、造价人员应分清民事权力、行政权力。
7、清单计价模式的现状。
1、前言随着我国经济的快速发展和人民生活水平的提高,建筑装饰装修行业已经成为一个重要的新兴行业,为公众营造出了美丽舒适的居住和活动空间,为社会积累了财富,已成为现代生活中不可或缺的一个组成部分。
但是在装饰装修活动中也存在一些不规范甚至相当危险的做法,例如为了扩大使用面积随意拆改承重墙等,为了保证在任何情况下建筑装饰装修活动本身不会导致建筑物的安全度降低或影响到建筑物的主要使用功能,《建筑装饰装修工程质量验收规范》(GB50210-2001)中,对建筑装饰设计、施工和装饰材料做出了强制性规定:1、建筑装饰装修工程必须进行设计并出具完整的施工图设计文件。
2、建筑装饰装修工程设计必须保证建筑物的结构安全和主要使用功能。
当涉及主体和承重结构改动或增加荷载时,必须由原结构设计单位或具备相应资质的设计单位核查有关原始资料,对既有建筑结构的安全性进行核验、确认。
3、建筑装饰装修工程所用材料应符合国家有关建筑装饰装修材料有害物质限量标准的规定。
4、建筑装饰装修工程所使用的材料应按设计要求进行防火、防腐和防虫处理。
5、建筑装饰装修工程施工中,严禁违反设计文件擅自改动建筑主体、承重结构或主要使用功能;严禁未经设计确认和有关部门批准擅自拆改水、暖、电、燃气、通讯等配套设施。
6、施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废气、废弃物、噪声、振动等对周围环境造成的污染和危害。
2、有人说,学预算两个月就会,但是精通,十年未必,是这样吗?如果你要是会读图,能读懂,并且对建筑名词了解,则学习预算是很快的。
初学者学习预算的方法

初学者学习预算的方法初学者学习预算的方法初学者学习预算的方法初学者如何学好预算初学造价,定额无疑是最好的教材。
可能对于初学者来说定额的文字不够直观,有时候会觉得很难看懂,但这不要紧,凡事开头难,先从最基本的知识看起。
看定额不要被其中诸如调整、另计等词汇迷惑,看得懂的地方要仔细看,看不懂的要硬着头皮看,要由易到难,循序渐进,你别指望看一遍就能记住或掌握什么,请你去看第二遍、第三遍。
绝不能因为难而自己是初学者就不去看,那么你将依然是门外汉。
初学造价要讲究方法,不能一上来就贪学太多的专业,那样只会引起消化不良,不如先找准一个自己比较感兴趣的专业来系统的学,至于现在造价人要求的一专多能,那是以后的事。
说句实在,我们一些老预算员由于历史原因专业知识并不系统,虽然做造价很长时间,也只知其然而不知其所以然。
另外,学习要仔细更要动脑子,不要随便放过看似简单的小疑问,它们往往并不那么简单,或可以引伸出很多知识点。
遇到问题要学会从多几个角度去思考,不会举一反三,你可能永远也学不精。
造价是一门学问,除了学,问也不失一条捷径。
有些初学者往往怕“出丑”而羞于启齿,这样会多走许多弯路。
曾经有位初学者跟我说,有个疑问一直找不到答案,直接问别人又怕别人笑话,而在网上求助也没得到明确的回复。
我问她是什么,她告诉我说,在定额中有个名词叫“延长米”,一直弄不清是什么意思。
我就告诉她说,其实就想投影面积平方米一样,延长米是展开长度的意思。
当然问也是要在动脑子的前提下的,不要一碰到疑问张口就说:这个怎么算法?要说出自己的想法来让别人指点你,应该避免对一些象基本计算规则的提问,会引起别人的`反感,因为那些书上白纸黑字写的清清楚楚,只能说明你懒惰。
还有很多问题不是非要问的,不能老等着别人来帮你,要学会自己找答案。
网络的好处是众所周知的,要多多利用。
比如用搜索引擎就能找出很多相关资料。
现在网上有许多造价专业论坛,初学者可以进去潜潜水,看看贴子,从中也可以学到不少东西的。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
员的经验之谈预算是算钱的,财务也是算钱的,但二者最大的区别就是:财务不能有一分钱的差,预算可以有非常大的差。
一般认为,3~5%以内就算准确。
同一图纸同一个做三次预算,总造价一定是不同的。
高水平的预算是什么样呢?预算水平不一定高,计算工程量有可能会出现很大的笑话。
他高在哪里?实际经验。
建筑工程预算,其实没什么高深的技术,能看懂图纸,会加减乘除、开方也就够了。
如果你能把科学计算器用熟的话,那工作就更简单了。
预算员很好做,特别是从技术口转到预算口,那就更容易了。
做预算不难,做好了就不容易,难就难在经验积累上。
上大学的时候,教预算的老师能把定额全背下来。
他提出问题,你答不上来,他会说,翻开定额第几页第几条。
这算不算经验呢?我觉得,不一定。
预算这东西,本来就是一个熟练工种。
我不记定额,翻开定额看,也能把预算做出来。
记定额有一个好处,领导什么时候问,什么时候都能马上回答。
写招标文件的一点建议。
对于不同结构的建筑,是否可以按以下要求报价。
单一用途的,分地上、地下单独报价。
综合楼的,在分地下、地下单独报价的基础上,再按商业用途细分报价。
这可能会对工程量清单的编制有一定的困难,以投标书的编制需要多打几页,但对于建设方来讲,这样做好处很多。
对于施工单位来讲,也是有好处的,积累的报价资料可以为以后准确快速报价给予指导。
分开报价的意义在于,销售单价不同,税率也不同。
在报税时,财务部门一定会要求提供不同用途的楼层的造价的。
提前准备,省得需要时拿不出来或是估算的不准确。
投标的技巧。
很多预算人员,拿来图纸就开始做预算。
我以前的公司就是如此,大家都把图纸熟悉完并开始算工程量的时候,还没有拿到招标文件的复印件。
这是很要命的事。
正常情况下,首先要详细阅读招标文件,特别是对招标文件中投标范围的描述,一定要看清。
有些招标单位的招标文件,写的很简单,还有的是很模糊,这些都要记下来,在答疑的时候提出来。
分析图纸很重要。
清单报价,预算人员不用仔细算工程量,但结构形式、细部构造等问题还是要弄明白的。
比如大体积砼施工,就可以适当的降低报价,有利于中标。
单价上,各单位有各单位的绝招。
对建设单位影响最大的是总价。
施工组织设计吗,太次要了,因此,有些聪明的施工单位,往往在施工组织设计上做手脚。
很不幸的是,偶就曾经上过这样的当。
因为没的把施工组织设计看仔细,投标单位在施工组织设计中埋的一颗雷,不小心被我踩到了。
血的教训啊,让公司损失了数十万元。
当然,一本制作精美的标书,也是吸引建设方眼球的一个亮点。
变更单的办理。
变更单一般情况是由施工技术人员来办理的,但对于变更中的措词还是应该由经营人员的把握的。
变更单办理的好或不好、及时或不及时都会给竣工结算带来巨大影响。
根据工程性质的不同、建设方人员工作能力、态度等的不同,需要灵活的来办理变更单。
有时候得模糊,有时候得明确。
有时候得详细,有时候得粗糙。
有时候得及时,有时候得不及时。
很多时候,施工方预算人员报结算时,有数百份的变更,对每一份变更都得计算工程量,编制预算,有时候金额只有几十元或是几百元。
废了很多时间,对总造价影响不大。
可是对建设方审核预算人员的心情影响却很大。
所以现在都有对多少元以下的洽商不计算的合同条款。
那变更单还是要做的,怎么做呢?不能因为做了也要不到钱而不仔细的办理。
这里有一个技巧,你们自己想吧,这点可是比较值钱的,我还不想说。
另外,办理变更单一定要整齐,如果能把变更工程量计算结果也写进去是最好的了。
签订合同。
我发现,有很多大公司的合同签订的非常的简单,就是把标准合同文本空白的地方填上就OK了。
这样的合同,建设方有可能是有深意的。
结算的时候,以合同没有约定而就是按对其有利的情况解释。
我签订的合同,也是用标准合同文本签订的,也是把空白的地方都填上,但很多地方真的都是:见补充合同。
我的补充合同页数是比标准合同文本还厚很多的。
能想到的,可能会发生的,结算方式,让利情况等全部写入合同中。
这样,在结算时施工单位就不能胡要了,因为什么都是可以在合同中找到约定的。
工程资料的收集。
作为造价控制人员,不管是建设方的,还是施工方的,收集工程资料是必需的。
这些资料包括:变更单、施工进度、特殊气候情况、机械设备进出场情况等等。
某国外公司在小浪底工程的施工过程中,工程资料可以堆满一间屋子。
不管是认可的还是没有认可的,都是索赔的依据。
在某个工程的施工过程中,因为建设方没能及时协调电力部门,把通过施工现场的高压线转入地下,造成施工过程中泵车臂撞断高压线。
虽然没造成人员伤亡,但施工方因此损失很大。
没有签证,但在结算时,施工方拿出了当时的记录文件,要求建设方给予补偿。
最后,五五分担。
文字资料在结算过程中,可以使预算人员说的话有依据。
能不能要的钱,还有看结算策略及结算目标。
但不管怎么说,这些资料总的来说,是有用的。
如何积累经验?个人有个人的做法。
实际操作必不可少。
实际操作过程中,最主要的是把定额计算规则记熟了。
之后的事就是找规律了,之后用EXCEL制表,自动计算。
我每次做预算,都是根据不同的工程做出不同的表,然后输入基本数据,也就是墙中心线、外墙净长线,内墙净长线等。
举个例子来说,计算一个房间的工程量时,我只需要输入内墙净长线、门窗尺寸、房间净高就可以自动计算出内墙涂料、地面、天花的工程量。
这是一个技巧,可以提高计算速度和准确率。
当然,有些小地方可能考虑不到,没关系,预算工程量本来就不是要求百分之百的准确。
经验数据的积累。
有些人做了很长时间的预算,但问其一些问题,其只能回答其所做工程的内容。
这不利于工作。
解决的办法,有一条很简单。
网上、书上能找到很多工程的造价分析,拿过来,分类对比分析。
单方造价有一点用,但最有用的是单方含量。
根据这些单方含量和单方造价,分析当时市场的主要材料价格及当前市场材料价格,就可以分析出,你需要估算的工程的造价,相差不会很大。
快速估算建筑工程造价是预算高水平的重要表现。
怎样写招标文件。
招标文件写的好与不好,直接关系到结算的效果。
写招标文件,有很多模板可以利用。
但要注意,工程性质、地质情况、现场交通情况等要描述清。
另外,对该工程要仔细考虑,把可能发生的情况都要写进招标文件,特别是机电工程和装饰工程,一定要把设备材料要求写进去。
对于施工阶段的变更情况的要求也要写清。
比如什么样的变更不计经验洽商,多少金额的变更不计洽商等。
最重要的一点,是对施工单位的资质描述,这非常重要。
很多变更情况都是可以在这样资质的施工单位可以考虑到的而不用进行经济洽商。
其它的问题,记住,不要照搬模板,一定要把每一个字都看清,思考每一个字。
转工地的学问。
很多人都认为,预算人员就是在办公室里看看图纸,根据图纸及洽商就可以编制预算、结算了。
其实不然,预算人员多转转工地,你会发现,整个一个工地都是钱铺出来的。
有人会说了,这不是废话吗,工地上每一寸土地都有工人的汗水,都有材料机械的投入,当然都是钱铺出来的。
其实是你理解错了,我说的是合同以外的钱。
作为施工单位的预算,你要看的,人工投入、机械投入、材料投入等。
比如,有一次我看到砼泵车在打砼,一罐下去,怎么看也不像是6方。
于是我就仔细看着很多辆车,发现平均每车都会少半方以上的砼(呵呵,当时刚大学毕业,还不知道建筑上的黑暗)。
结算的时候,对不起,不能按合同约定的依小票结算,要按图结算,另外扣除钢筋的体积。
这是我提出来的,最后结果,按小票结算,嘿嘿,这不关我事。
作为建设方的预算,你要做的也是这些。
因为,整个工地大概只有负责招标的预算人员最清楚合同中对材料品质的要求的了。
所以,有时候造价控制人员还得肩负起质量员的职责。
有一次,我的老总,呵呵,是一个非常精明的人,但太精明的人往往会吃哑巴亏的。
我做的这个工程,招标时钢筋是按焊接计算的,开工后决定用套筒。
我提议,不做经济洽商,但老总为了让施工单位少说话,多办事,还是决定给补差价。
我说,按8米一个接头,按图纸计算。
老总想了,钢筋有9米长,还有12米长的,施工单位不会把钢筋弄到8米长再接的。
老总决定按实际数量结算。
我的天,10万平方米的工地,那得数到什么时候去了。
我可不想去数这个。
但又不能直接对老总说这样不行。
可巧的是,在我转工地的时候,从地工捡回来一根1.2米长左右的32圆的钢筋,两头都已经套丝了,这可就是两个接头啊!施工单位废物利用的好呀!没有了钢筋下脚料,还有多要套筒钱。
我就把这段钢筋拿给老总看,呵呵,最后还是按8米一个头,照图纸计算,省了钱,省了力。
因此说,预算人员多转转工地还是有很大的好处的。
结算的编制。
利润不是干出来的,而是算出来的。
结算编制的好与不好,直接关系到利润的多少。
结算编制的首要问题是:结算书要整洁、美观。
有审结算的过程中,有的单位结算书像投标书一样漂亮,让人看着就觉得很正规,心里很舒服。
需要注意的是,结算书最好用活页纸,不要钉死。
在编制结算过程中,预算人员不要怕麻烦,最好能编制三套结算书。
一套报建设方,一套报自己的领导,一套自己留用。
个人觉得,最少也应编制两套,自己的那套可以不要。
报领导的要把没有30%以上把握的洽商剔除掉,并解释说这就是我们的结算目标。
而报建设方的,能做多大做多大。
所有建设方签认和没有签认的洽商都要编制预算,而且要就高不就低。
不要怕建设方生气,只要是你能解释出原因的,都编制进去。
被建设方砍掉也没关系。
其实建设方也是希望砍下去的越多越好。
自己留用的那套的意义就在于,这就是自己的心里底线。
结算书编制过程中,一定要按日期顺序排列,编号编制。
一定要有汇总,一定要有封面。
计算工程量计算的准确性问。
有一个朋友,在计算基础挡土墙的时候是这么算的,240砖墙,高1米,内侧及顶面抹20厚的灰。
他算立面抹灰是长度乘以1米高,这个没问题。
然后算顶面的,他说,因为内侧抹了20厚的灰,所以顶面宽度应该按240+20=260宽计算。
我笑了,说,你是施工单位的,我是建设单位的,这个20宽我给你,一定给你。
但我要问,你这么算能多算出多少钱?答曰多算100多元。
我告诉他,人没有完人,你一定有失误的地方。
这里我给你了,但你让我反感了。
在以后的结算中,别让我抓住机会,否则你将因些而损失成百上千个100多元!关于这个小故事,我也不知道说什么好,大家自己体会吧!但我要说的一点是,建筑工程预算,并不是完全需要百分之百的准确,也没有人能够百分之百的计算准确,只要完成了既定目标就可以了,当然,超越更好!限额领料的问题。
材料费点到建筑工程造价的70%左右,因此,材料用量的控制关系到项目盈利。
施工单位都实行了限额领料,但据观察,很不理想。
大件的材料一般没什么问题,不说了。
这次只说说小东西的领料问题。
我曾经效力的一个工地,每次去工地的时候,我的心都很痛。
满地的都是火烧丝,满地的都是钉子,满地的都是卡子,有时候还能在土里刨出整把的电焊条。
