桥梁立柱施工工法
桥梁立柱的施工工法

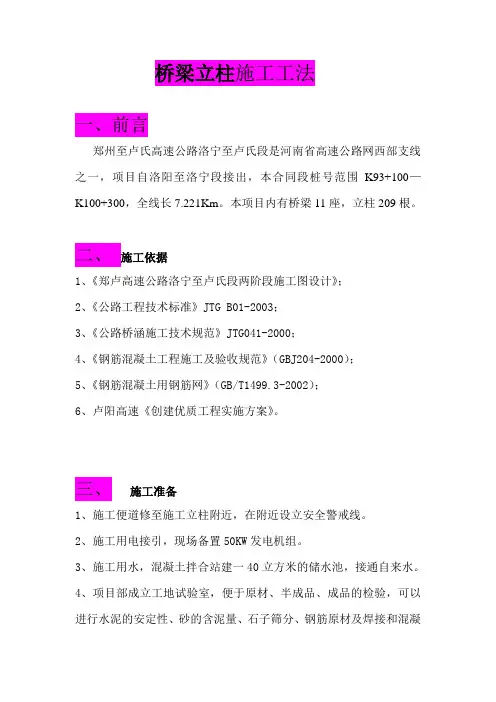

桥梁立柱施工工法一、前言郑州至卢氏高速公路洛宁至卢氏段是河南省高速公路网西部支线之一,项目自洛阳至洛宁段接出,本合同段桩号范围K93+100—K100+300,全线长7.221Km。
本项目内有桥梁11座,立柱209根。
二、施工依据1、《郑卢高速公路洛宁至卢氏段两阶段施工图设计》;2、《公路工程技术标准》JTG B01-2003;3、《公路桥涵施工技术规范》JTG041-2000;4、《钢筋混凝土工程施工及验收规范》(GBJ204-2000);5、《钢筋混凝土用钢筋网》(GB/T1499.3-2002);6、卢阳高速《创建优质工程实施方案》。
三、施工准备1、施工便道修至施工立柱附近,在附近设立安全警戒线。
2、施工用电接引,现场备置50KW发电机组。
3、施工用水,混凝土拌合站建一40立方米的储水池,接通自来水。
4、项目部成立工地试验室,便于原材、半成品、成品的检验,可以进行水泥的安定性、砂的含泥量、石子筛分、钢筋原材及焊接和混凝土配合比配制等试验。
5、对钢筋加工和制作场地平整,平整结束后,原地面硬化处理,搭设钢筋加工棚。
在加工棚中将钢筋按规格等级分别堆放在高出地面30cm的枕木上,并设立标志牌,详细标明钢筋型号、规格、产地等。
制作专门加工钢筋的工作平台,以确保钢筋按设计和规范加工。
6、砂、石子、水泥、钢筋等原材料进场,且试验检验合格后方可使用,不合格材料不得使用。
7、测量控制采用尼康DTM-452C和DSZ32水准仪,准确放出位置,并测量高程,便于施工。
8、制作施工串筒,并焊接牢固,采取必要的安全措施。
9、在立柱、肋板施工前进行技术、安全交底。
10、模板经验收合格后,方可在立柱或肋板上搭建工作平台。
四、工艺流程及操作要点1、测量施工前由测量人员准确放出立柱中心位置或肋板四角点,用尼康DTM-452C全站仪进行精确放样,高程控制采用DSZ32水准仪进行控制,项目部设专职测量工程师进行该项工作,根据立柱中心点或肋板四角点,弹出模板边线,并复核几何尺寸,在立柱或肋板钢筋笼四周焊接模板定位钢筋。
桥梁立柱盖梁现浇施工工法

桥梁立柱盖梁现浇施工工法1. 简介桥梁是连接两个不同地理区域的重要交通工程,因此其施工工艺至关重要。
其中,桥梁立柱盖梁的施工过程尤为关键。
本文将介绍一种高效、稳定的桥梁立柱盖梁现浇施工工法,以及该工法的施工步骤、安全注意事项等相关内容。
2. 工法介绍2.1 工法特点桥梁立柱盖梁现浇施工工法是一种先立立柱、再盖梁的施工工艺。
与传统施工工艺相比,该工法具有以下特点:1.施工过程简单、施工效率高。
2.施工质量高,结构稳定可靠。
3.可有效减少工地用地面积、缩短工期,减少施工成本。
2.2 材料准备•混凝土、钢筋、模板等施工材料2.3 施工步骤1.确定立柱位置,安装立柱。
2.架设盖梁模板,安装梁模板托架。
3.在模板基座处压上振动器,浇筑一定强度的混凝土,施工第1层盖梁。
4.根据设计规范在顶部安装约束钢筋并进行拉力预应力:•首先,在柱模板处安装环形钢筋,拼接好预应力钢束,设置张拉、固定。
•然后,在两侧调整好构架并趴板,拉紧预应力钢束。
•最后进行混凝土全浇注。
5.浇筑第2层盖梁混凝土,待混凝土硬化后拆模。
2.4 安全注意事项1.高空作业时,应注意安全带、安全网等防护措施的使用。
2.严格按照设计规范和施工工艺进行操作。
3.施工现场要保持干燥,加强通风,防止混凝土湿度过高。
4.检查所有设备、工具和材料,确保其质量和安全性。
3.桥梁立柱盖梁现浇施工工法是一种高效、安全可靠的施工工艺。
其施工过程简单、效率高,施工质量高,能有效减少施工用地面积和缩短工期。
为保证施工过程安全、高效、质量优良,施工人员必须严格按照设计规范和工艺流程进行操作。
主线桥立柱施工技术方案

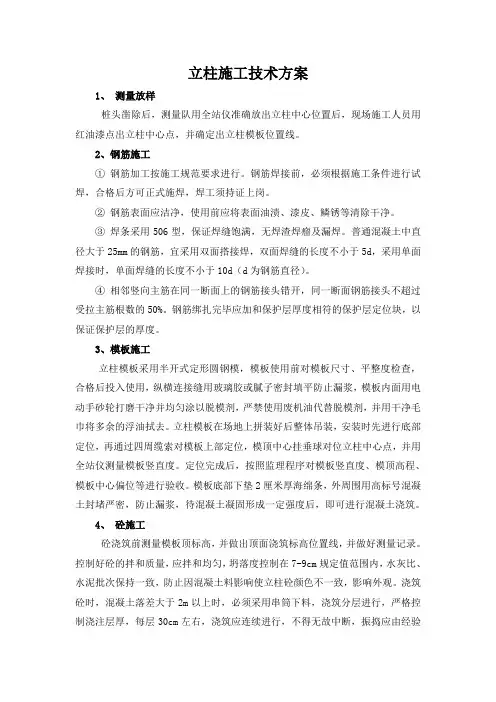

立柱施工技术方案1、测量放样桩头凿除后,测量队用全站仪准确放出立柱中心位置后,现场施工人员用红油漆点出立柱中心点,并确定出立柱模板位置线。
2、钢筋施工①钢筋加工按施工规范要求进行。
钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊,焊工须持证上岗。
②钢筋表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。
③焊条采用506型,保证焊缝饱满,无焊渣焊瘤及漏焊。
普通混凝土中直径大于25mm的钢筋,宜采用双面搭接焊,双面焊缝的长度不小于5d,采用单面焊接时,单面焊缝的长度不小于10d(d为钢筋直径)。
④相邻竖向主筋在同一断面上的钢筋接头错开,同一断面钢筋接头不超过受拉主筋根数的50%。
钢筋绑扎完毕应加和保护层厚度相符的保护层定位块,以保证保护层的厚度。
3、模板施工立柱模板采用半开式定形圆钢模,模板使用前对模板尺寸、平整度检查,合格后投入使用,纵横连接缝用玻璃胶或腻子密封填平防止漏浆,模板内面用电动手砂轮打磨干净并均匀涂以脱模剂,严禁使用废机油代替脱模剂,并用干净毛巾将多余的浮油拭去。
立柱模板在场地上拼装好后整体吊装,安装时先进行底部定位,再通过四周缆索对模板上部定位,模顶中心挂垂球对位立柱中心点,并用全站仪测量模板竖直度。
定位完成后,按照监理程序对模板竖直度、模顶高程、模板中心偏位等进行验收。
模板底部下垫2厘米厚海绵条,外周围用高标号混凝土封堵严密,防止漏浆,待混凝土凝固形成一定强度后,即可进行混凝土浇筑。
4、砼施工砼浇筑前测量模板顶标高,并做出顶面浇筑标高位置线,并做好测量记录。
控制好砼的拌和质量,应拌和均匀,坍落度控制在7-9cm规定值范围内,水灰比、水泥批次保持一致,防止因混凝土料影响使立柱砼颜色不一致,影响外观。
浇筑砼时,混凝土落差大于2m以上时,必须采用串筒下料,浇筑分层进行,严格控制浇注层厚,每层30cm左右,浇筑应连续进行,不得无故中断,振捣应由经验丰富的振捣工人完成,振捣移动间距不应超过振捣棒作用半径的1.5倍,与模板应保持5-10cm的距离,插入下层混凝土5-10cm,每一处振动完毕后应边振动边徐徐提出振动棒,并应避免振动棒碰撞模板、钢筋等,每一部位均应振捣到位,并使各部位混凝土密实。
全预制桥梁立柱拼装施工工法(2)

全预制桥梁立柱拼装施工工法全预制桥梁立柱拼装施工工法一、前言全预制桥梁立柱拼装施工工法是一种高效、快速、安全的桥梁施工方法,也是近年来桥梁施工领域的一大创新。
通过将桥梁立柱进行全预制,以模块化的方式进行拼装施工,大大提高了施工效率,降低了施工难度,保证了桥梁工程的质量和安全。
二、工法特点1. 高效快速:全预制桥梁立柱拼装施工工法采用一体化预制和模块化拼装,可以大幅度减少施工时间,提高施工效率。
2. 质量保证:立柱的预制工艺能够保证施工质量的稳定性和可控性。
3. 高安全性:施工过程采用无模具浇注工艺,减少了高空作业和现场浇注的安全风险。
4. 环保节能:拼装施工减少了现场浪费材料和噪音污染。
5. 易于维护:采用预制构件,便于后期维修。
三、适应范围全预制桥梁立柱拼装施工工法适用于各种类型的桥梁工程,尤其适用于立柱形状较为规则、相对短小的斜拉桥、悬索桥等特殊桥梁。
四、工艺原理该工法的实际应用基于以下几个原理:1.预制立柱:采用混凝土预制工艺,将立柱分段进行全预制制作,确保每个构件的质量和准确度。
2. 拼装施工:将预制的立柱模块进行拼装,通过特定的连接方式形成整体结构。
3. 网格支撑:在立柱拼装时,采用网格支撑系统,确保立柱在拼装过程中的稳定性。
五、施工工艺1. 立柱预制:根据设计要求,将立柱进行分段预制。
2. 立柱拼装:将预制的立柱模块按照设计要求进行拼装。
3. 连接:使用专用的连接件将立柱模块连接成整体结构。
4. 网格支撑:在立柱拼装过程中,设置网格支撑系统,保证拼装过程中的稳定性。
5. 预应力张拉:根据设计要求,进行立柱的预应力张拉工作。
6. 后期工艺:对整体结构进行喷涂防腐、防水等后期处理工艺。
六、劳动组织在全预制桥梁立柱拼装施工工法中,需要组织各个施工环节的协调和配合。
包括预制生产、拼装施工、连接、网格支撑等工序的组织和协调,以及劳动力的安排和工作流程的管理。
七、机具设备该工法所需的机具设备主要包括:起重机、吊篮、搅拌站、预制模具等。
桥梁立柱施工方案

桥梁立柱施工方案桥梁立柱施工方案一、引言桥梁立柱是桥梁结构的重要组成部分,对于桥梁的稳定性、承载能力和使用寿命都有着至关重要的影响。
本文将详细介绍桥梁立柱的施工方案,以确保施工质量和安全,并为桥梁的稳定运行提供有力保障。
二、关键词桥梁立柱、施工方案、质量、安全、稳定性三、桥梁立柱施工方案1、施工准备(1)现场勘查:在施工前,应对桥梁立柱所在地的地形、地貌、地质等进行详细勘察,了解立柱基础的承载力、土质情况等因素,为后续施工提供准确依据。
(2)设计施工图纸:根据现场勘查结果,设计桥梁立柱的施工图纸,明确立柱的位置、尺寸、材料等要求。
(3)材料准备:根据施工图纸,准备所需的水泥、钢筋、模板等材料,确保材料质量合格。
(4)机械设备准备:根据施工需要,准备相应的机械设备,如吊车、混凝土搅拌机等,确保设备运行正常。
2、基础工程(1)根据施工图纸,对立柱位置进行放样,确定立柱的具体位置。
(2)进行基础开挖,根据土质情况确定开挖深度和宽度。
(3)对基础进行平整和夯实,确保基础承载力满足设计要求。
(4)在基础上进行立柱钢筋的安装和固定。
3、混凝土浇筑(1)根据设计要求,配制混凝土,确保混凝土强度和耐久性符合要求。
(2)将配制好的混凝土倒入立柱模具中,确保混凝土填充饱满、密实。
(3)用振动棒对混凝土进行振捣,排除混凝土中的气泡,确保混凝土密度均匀。
(4)对立柱模具进行养护,定期浇水保湿,确保立柱混凝土的强度和质量。
4、立柱安装与连接(1)对立柱进行质量检查,确保立柱外观平整、无裂纹,尺寸符合设计要求。
(2)根据设计图纸,对立柱进行定位安装,确保立柱的位置、垂直度等参数符合要求。
(3)对立柱与基础的连接进行加固,采用钢筋连接、混凝土浇灌等方式,确保立柱与基础的连接牢固、稳定。
5、安全措施(1)在施工现场设置安全警示标志,确保施工安全。
(2)对进场人员进行安全教育培训,提高施工人员的安全意识。
(3)定期对机械设备进行检查和维护,确保设备运行安全。
桥梁立柱施工专项方案

一、工程概况本工程为某地区桥梁工程,立柱施工是桥梁施工的重要组成部分。
为确保施工质量和安全,特制定本专项施工方案。
二、施工准备1. 人员准备:成立立柱施工小组,明确各岗位人员职责,组织人员进行技术培训和安全教育。
2. 材料准备:提前采购立柱钢筋、混凝土、模板等材料,并检查材料质量。
3. 设备准备:准备钢筋加工设备、混凝土搅拌运输车、模板支撑体系、起重设备等。
4. 施工场地准备:清理施工现场,平整场地,确保施工环境符合要求。
三、施工工艺流程1. 施工放样:根据设计图纸,放出立柱中心线,确定立柱位置。
2. 钢筋绑扎:按照设计要求,绑扎立柱钢筋,确保钢筋间距、保护层厚度等符合规范。
3. 模板安装:选用定型钢模板,安装模板时注意接缝严密,防止漏浆。
4. 混凝土浇筑:浇筑混凝土前,检查模板、钢筋、保护层厚度等,确保符合要求。
采用分层浇筑,分层振捣,确保混凝土密实。
5. 养护:混凝土浇筑完成后,进行养护,保持混凝土表面湿润,防止裂缝产生。
四、质量控制措施1. 材料质量:严格控制钢筋、混凝土、模板等材料的质量,确保满足设计要求。
2. 钢筋绑扎:确保钢筋间距、保护层厚度等符合规范,避免出现偏位、错位等问题。
3. 模板安装:确保模板接缝严密,防止漏浆,确保混凝土外观质量。
4. 混凝土浇筑:分层浇筑,分层振捣,确保混凝土密实,无蜂窝、麻面等缺陷。
5. 养护:加强混凝土养护,保持混凝土表面湿润,防止裂缝产生。
五、安全措施1. 人员安全:加强对施工人员的安全教育,提高安全意识,确保施工安全。
2. 机械安全:定期检查机械设备,确保其正常运行,避免机械故障造成安全事故。
3. 施工环境:保持施工现场整洁,防止滑倒、坠落等事故发生。
4. 高空作业:设置安全防护措施,确保高空作业人员安全。
六、环境保护措施1. 噪音控制:合理安排施工时间,减少噪音对周边环境的影响。
2. 污染控制:做好施工现场的清洁工作,防止污染周边环境。
3. 废弃物处理:对施工产生的废弃物进行分类处理,做到环保达标。
桥梁立柱施工工艺

桥梁立柱施工工艺(一)施工工序根据工程内容可按以下顺序施工:立柱:凿桩头→桩位放样→焊接钢筋笼→安装模板→浇筑桩头砼→立柱放样→安装立柱模板→浇筑砼→砼养护(二)主要工序施工方案:1、立柱凿桩头利用空压机、风镐配合人工把桩头凿除,凿至设计标高,露出新鲜匀质混凝土,然后把桩头清除干净。
利用全站仪测量放样,定出桩位。
2、焊接钢筋笼(1)钢筋基本要求钢筋应具有出厂质量证明书。
钢筋必须经试验室抽检试验,试验内容有拉力、冷弯、可焊性试验,合格后方可使用。
钢筋表面应清洁,使用前应将表面油腻、漆皮、鳞锈清除干净。
钢筋平直,无局部弯折。
(2)钢筋笼制作钢筋的弯制和末端符合设计及规范要求。
各种钢筋下料尺寸符合实际及规范要求。
钢筋平面接头采用双面搭接焊,为保证两接头钢筋轴线一致,搭接部分要有一个小折角,双面焊接长度不小于5d。
焊接时,焊缝饱满,无焊渣、焊瘤等质量缺陷。
采用部分在现场制作,部分在钢筋场内制作,采用工具车运转,基桩钢筋与立柱钢筋按规范和实际要求连接焊牢,形成一体。
钢筋骨架在不同高度处绑扎适量的垫块和定位钢筋,以保持钢筋在模板中的准确位置和保护层厚度。
3、安装(桩头)模板(1)模板基本要求模板必须有足够的强度、刚度、稳定性,能够承受砼施工时的侧压力及附加荷载,模板表面必须平整,接缝严密,不漏浆。
尺寸偏差符合要求。
(2)模板安装安装时,接缝严密,不漏浆。
模板下缘应用与桩头砼同标号的砂浆填塞,以保证不漏浆。
相邻模板拼装后高差不超过2mm。
模板安装时,要考虑方便拆卸。
模板安装时要用线坠定位。
4、浇筑桩头砼(1)砼的原料要求1)水泥水泥的质量要求必须符合规范要求,并对进场材料按其品牌、标号、出厂日期验收,按规定作各种性能试验,合格后方可使用。
2)砂、石质地坚硬,干净不含泥块、草木屑等杂物。
其技术指标必须合格。
3)水水采用不含影响水泥正常凝固与硬化的有害杂质、不呈酸性的地下水。
(2)砼配合比必须根据所进材料,按施工要求进行配制,其强度及各项指标符合要求。
桥梁立柱施工工法

桥梁立柱盖梁现浇施工工法1 前言2特点2.1 提高了桥梁立柱、盖梁的砼外观质量。
提高了钢筋保护层厚度的保证率。
2.2 施工工艺简单,施工质量可靠,施工安全。
3 适用范围连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程TJ-24标段的桥梁立柱和盖梁。
4 工艺原理通过对模板的加工、拼接、立模进行严格的控制,对对拉螺栓的位置进行规整布置,对混凝土的制备和振捣进行控制,保证模板的刚度、强度、加工精度,保证模板表面平整、光滑、方正,接缝严密无漏浆,保证浇筑完成的混凝土外露面达到清水混凝土的标准。
通过对钢筋保护层垫块的选择和安装控制,工前保护层检查控制,保证钢筋保护层合格率达到80%以上。
5 施工工艺流程及操作要点5.3操作要点5.3.1 测量放样开工前使用全站仪对桥墩柱进行控制网布设及中线定测。
对各部位进行精确定位测量。
高程测量使用自动安平水准仪。
5.3.2 钢筋工程1 钢筋进场后,检查其出厂质保单,取样做拉力试验和冷弯试验,需焊接的钢筋做可焊性试验。
2 进场后的钢筋,不同规格,等级应分别堆放,并挂牌标明。
上要遮盖,下设垫块,堆放场地选择在地势较高处,并经硬化。
3 盘圆钢筋用专用钢筋调直机调直。
4 加工前对库存钢筋进行统一配料,配料以施工图纸和现有库存量为依据,将不同直径和不同级别的钢筋按顺序填写配料单,按配料单中的各种长度和数量进行配料,然后按型号规格分别切断制作。
5根据钢筋直径的大小,采用钢筋切割机进行切断。
6立柱钢筋骨架采用整个钢筋笼钢筋接长法。
凿除桩头至设计接桩头标高后将桩头外露钢筋调直,清洗干净。
在立柱四周用钢管搭设好井字型支架,把制作好的立柱钢筋笼的单根主筋依次对应桩头钢筋处,在桩头锚固钢筋顶用临时定位箍固定好立柱钢筋,然后焊接立柱底端加强箍,箍中间绑扎好十字型钢筋,悬挂好线锤,调整钢筋笼位置,使之对中。
然后沿骨架四周,绑扎好混凝土保护层垫块,确保钢筋净保护层的厚度的合格率在浇筑混凝土前为100%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桥梁立柱施工标准工法二〇一八年4月1日桥梁立柱施工标准工法一、工程概况二、创优目标按照省交通运输厅在全省在建高速公路建设项目中开展“创优质工程”的指示要求下,我公司在考察其他项目创优经验的同时,结合本项目实际情况,对施工中的工艺流程、施工方法、质量控制标准、人员设备配置、安全文明标语等做出明确要求,目的是确保规化、标准化、精细化施工,以达到创优要求。
三、原材料控制(一)胶凝材料(1)水泥1、水泥要求必须采用经批准的准入厂家水泥,严禁采用小厂水泥、杂牌水泥。
一般宜选用品质稳定的硅酸盐水泥或普通硅酸盐水泥。
水泥的技术要求除应满足国家标准《通用硅酸盐水泥》(GB175)的规定外,还应满足表1的规定。
表1 水泥的技术要求注:1.当骨料具有碱-硅酸反应活性时,水泥的碱含量不应超过0.60%;2.C40及以上混凝土用水泥的碱含量不宜超过0.60%。
2、矿物掺合料应考虑其自身的地域特点,结合本项目的实际情况,矿物掺合料的品种宜为粉煤灰、矿渣粉。
(2)粉煤灰粉煤灰的技术要求应满足表2的规定。
表2 粉煤灰的技术要求注:粉煤灰应测定碱含量,并在指标中注明测定数值。
(3)磨细矿渣粉矿渣粉的技术要求应满足表3的规定。
表3 矿渣粉的技术要求注:磨细矿渣粉应测定碱含量,并在指标中注明测定数值。
(二)集料1、细骨料应选用级配合理、质地均匀坚固、吸水率低、空隙率小的洁净天然中粗河砂,不宜使用人工砂和山砂。
砂子应过筛(宜过9.5mm筛)。
砂子的颗粒级配(累计筛余百分数)应满足表4的规定。
除4.75mm和0.60mm筛档外,砂的实际颗粒级配与表4中所列的累计筛余百分率相比允许稍超出分界线,但其总量不应大于5%。
表4 砂子的累计筛余百分数(%)砂子的粗细程度按细度模数分为粗、中、细三级,其细度模数分别为:粗砂 3.7~3.1中砂 3.0~2.3细砂 2.2~1.6配制C30及以上混凝土时用砂应选用中砂Ⅱ区,其它混凝土宜优先选用中砂Ⅱ区。
当采用粗砂时,应提高砂率,并保持足够的水泥或胶凝材料用量,以满足混凝土的和易性;当采用细砂时,宜适当降低砂率。
配制混凝土时,砂的质量要求除应满足国家标准《建筑用砂》(GB/T 14684)外,还应符合表5的规定。
砂子在使用前须进行碱活性检验,检验合格后方可使用,否则应采取抑制碱—骨料反应的技术措施。
表5 天然砂的质量要求4、粗骨料应优先选用级配合理、粒形良好、质地均匀坚固的洁净碎石,不宜采用砂岩碎石。
应根据混凝土的强度等级和工程部位选择骨料的种类,配制C50及以上等级的混凝土、预应力结构混凝土以及易开裂的墙体部位混凝土,宜选用石灰岩碎石。
C30以上配合比所用碎石必须经水洗后方能使用。
粗骨料的最大公称粒径不得超过构件截面最小尺寸的1/4,且不得超过钢筋最小净间距的3/4。
配制C50及以上等级的混凝土时,粗骨料最大公称粒径不应大于25mm。
粗骨料应采用两级及以上级配,符合连续级配,且应采用最小空隙率的级配比例。
粗骨料的质量要求除应满足国家标准《建筑用卵石、碎石》(GB/T 14685)的一般技术要求外,还应符合表6的要求。
粗骨料在使用前须进行碱活性检验,检验合格后方可使用,否则应采取抑制碱—骨料反应得技术措施。
表6 粗骨料的质量要求(三)外加剂1、外加剂的选用应根据其自身的特点,结合使用目的,通过技术、经济比较来确定外加剂的使用品种。
外加剂应采用减水率高、坍落度损失小、适量引气、能明显提高混凝土耐久性且质量稳定的产品。
外加剂确定后,掺量应根据使用技术、施工条件、混凝土原材料的变化通过试验进行调整,应做外加剂与水泥相容性试验,不得有假凝、速凝、分层或离析、经时坍损过大现象。
地面以上工程优先选用聚羧酸系高性能减水剂。
结合工程实际,从经济市场等方面考虑,在配制强度等级为C30以下混凝土时,可采用高效减水剂,其性能指标应满足《混凝土外加剂》(GB 8076)的规定外还需满足表7的规定,并应根据不同季节、不同施工工艺分别选用早强型、标准型、缓凝型或防冻型产品。
对于使用聚羧酸高性能减水剂应满足表8的规定。
表7 混凝土高效减水剂的性能指标表8 混凝土高性能外加剂的性能指标(四)拌和水拌和水的品质应符合表9的要求,当水源不发生变化时至少检测一次。
养护用水除不溶物、可溶物可不作要求外,其他项目应符合表9的规定。
表9 拌和用水的品质指标1)根据耐久性混凝土配合比设计的理念,对混凝土配合比设计进行优化。
混凝土配合比优化的思想首先是根据结构物所处的环境、气候条件确定其耐久性指标,并根据耐久性指标选择合适的原材料,然后根据结构和构件的施工方式和结构部位确定拌和物性能指标,根据拌和物性能指标和耐久性指标确定配合比的基本参数围,最后进行试拌、调整,配制出各项指标均满足要求的施工用混凝土。
在对混凝土配合比进行优化时主要从以下几个方面进行考虑:胶凝材料用量的限制C30及以下混凝土的胶凝材料总量不宜高于400kg/m3,C35~C40混凝土不宜高于450kg/m3,C50及以上混凝土不宜高于500kg/m3,C50及以上泵送混凝土中胶凝材料用量可适当增加,但不宜高于550kg/m3。
●矿物掺合料在混凝土中的使用矿物掺合料已成为耐久性混凝土不可或缺的一部分。
在混凝土中掺入一定量的矿物掺合料,可以改善混凝土的工作性能,提高混凝土的耐久性能,同时减少水泥用量,降低成本。
因此,在工程中应使用矿物掺合料来提高混凝土的性能,同时降低混凝土成本。
工程中常用的矿物掺合料主要有:粉煤灰、磨细矿渣粉、硅灰等。
矿物掺合料在混凝土中使用可以采用单掺或复掺技术。
单独采用粉煤灰作为掺合料时,普通硅酸盐水泥混凝土中粉煤灰掺量不应超过胶凝材料总量的30%,预应力混凝土中粉煤灰掺量不宜超过胶凝材料总量的25%。
国试验和工程实践证明,高细度、大掺量矿渣粉增大混凝土收缩,不利于控制结构裂缝。
因此采用矿渣粉作为掺合料时,应采用矿渣粉和粉煤灰复合技术。
矿渣粉和粉煤灰的具体掺量可通过试验确定。
●高效或高性能减水剂的使用高性能混凝土在配置上的特点是采用低水胶比,选用优质原材料,且必须掺加足够数量的矿物细掺料和高效外加剂。
高性能及高效减水剂在混凝土中的使用,致使低水胶比技术成为了可能。
应根据混凝土外加剂的特点,结合使用目的,通过技术、经济比较来确定外加剂的使用品种。
外加剂应采用减水率高、坍落度损失小、适量引气、能明显提高混凝土耐久性且质量稳定的产品。
外加剂确定后,掺量应根据使用技术、施工条件、混凝土原材料的变化通过试验进行调整,应做外加剂与水泥相容性试验,不得有假凝、速凝、分层或离析、经时坍损过大现象。
地面以上工程优先选用聚羧酸系高性能减水剂。
结合工程实际,从经济市场等方面考虑,在配制强度等级为C40以下混凝土时,可采用高效减水剂,并应根据不同季节、不同施工工艺分别选用早强型、标准型、缓凝型或防冻型产品。
●粗集料的紧装空隙率的限制粗集料级配符合公路工程桥涵施工技术规中规定的连续级配外,还应采用最小紧装空隙率级配。
采用最小紧装空隙率级配的粗骨料可以大幅度提高混凝土的工作性能、力学性能及耐久性能,同时节约水泥用量,降低单方混凝土成本,获得较好的经济效益。
●混凝土中氯离子含量的校核理论配合比应该校核单方混凝土氯离子含量。
混凝土中的氯离子含量是导致钢筋混凝土中钢筋锈蚀的重要因素。
因此控制混凝土中氯离子含量是配制耐久性混凝土的重要环节。
钢筋混凝土中氯离子含量不应超过胶凝材料总量的0.10%,预应力混凝土中氯离子含量不应超过胶凝材料总量的0.06%。
●混凝土中单方总碱含量的校核理论配合比应该校核混凝土中的总碱含量。
控制混凝土中总碱含量目的是减少混凝土的收缩和开裂,同时预防混凝土发生碱—骨料反应。
混凝土中的总碱含量一般不宜超过3.0kg/ m3。
其中矿物掺合料中的含碱量以其中的可溶性碱计算,按试样中碱的溶出量试验确定(当无检测条件时,可按粉煤灰混凝土中总碱量的1/6、矿渣粉中总碱量的1/2计)。
通过以上方面对各单位提出的混凝土配合比进行审核,同时对混凝土的力学试验数据和结果做出分析,结合混凝土配合比设计的具体情况给出最优配合比建议,确保混凝土的耐久性、经济性、工作性、力学性。
2)提出混凝土配合比耐久性检验指标配制的混凝土除满足抗压强度等常规设计指标外,还应考虑满足耐久性指标要求。
混凝土的耐久性指标可定为早期抗裂性能、抗冻融性能、抗碳化性、抗氯离子渗透性、抗硫酸盐侵蚀性能等。
具体的混凝土耐久性指标应根据结构的设计使用年限、所处的环境类别及作用等级确定。
3)优化前后的配合比对比五、拌和站工作性能和计量控制在混凝土工程正式施工前和施工过程中不定期的对各标段混凝土拌合设备进行测试,检测计量设备的动态称量精度(胶凝材料、外加剂和水称量误差±1%以、骨料称量误差±2%以),保证拌合设备的正常工作。
此步工作的主要目的是保证混凝土的配合比不发生变化,若混凝土拌合设备计量系统出现问题,则混凝土各组成材料的量发生变化,混凝土的生产就不是按照设计配合比进行,将影响混凝土的工作性能和强度。
六、施工方案(一)施工工艺原理及适用围1、工艺原理通过对模板的加工、打磨、拼缝、立模等进行严格控制,保证模板的刚度、强度、加工精度、表面平整度、接缝严密等;通过对混凝土的制备和振捣进行控制,保证混凝土材料的质量。
以此共同保证浇筑完成的混凝土各项指标合格,外观达标。
2、适用围适用于各类现浇工艺施工的桥梁立柱。
(二)施工工艺流程及操作要点1、工艺流程:桩基顶面凿毛清洗→测量放线→立柱钢筋加工安装→模板安装就位→浇筑混凝土→养护→拆模后养护2、操作要点(1)钢筋制作及安装①钢筋经原材料检查合格后,在加工场集中切断、焊接、弯制成形,然后按照设计图纸和《公路桥涵施工技术规》要求下料制作完成,其各项加工及绑扎指标严格控制于允许偏差之。
钢筋保护层使用塑料弧形垫块以保证混凝土表面质量。
钢筋的根数、直径、长度、编号排列、位置等都要符合设计的要求。
除了做好技术交底工作以外,项目部技术主管部门要编写施工作业指导书。
立柱钢筋制作好经报验合格后,用运输平板车运到施工现场,用吊车配合人工进行安装。
钢筋实际检测项目如下表所示:表1 钢筋实测项目表②严格控制钢筋保护层厚度,严格按照设计图纸加工加强圈,增加十字支撑,准确采用支撑垫块,增加定位钢筋等措施提高钢筋保护层厚度合格率。
(2)立柱模板设计、制作、安装及拆除①立柱模板采用定制的整体型大面积钢模,采取一次组装工艺。
模板由经准入制认可的厂家制作,以保证加工精度。
模板加工、试拼组装,检验合格后,涂油防锈。
立柱模板采用6mm厚钢板作面板,采用槽钢和角钢作骨架,焊制而成。
钢模制作好之后进行尺寸检查和预拼,直径误差不大于3mm,高度误差不大于5mm,接缝错牙不大于1mm。
