网络图中找关键线路地方法汇总情况
标号法找关键线路讲解

标号法找关键线路讲解
标号法是网络计划调整中常用的方法之一,主要用于确定关键线路。
关键线路是指网络计划中总持续时间最长的线路,它决定了整个网络计划的工期。
在标号法中,我们通过对网络计划中的各个节点进行标号,来确定关键线路。
具体步骤如下:
1.对所有节点进行编号。
编号的方法可以是按照节点顺序号进行编号,也可
以是按照工作的字母序号进行编号。
2.对所有节点进行标号。
首先对起点节点进行标号,然后按照拓扑排序的顺
序对其他节点进行标号。
在标号过程中,需要记录每个节点的最早可完成时间。
3.根据节点的标号结果,计算出每个节点的最早可完成时间。
这个时间可以
表示为该节点所在工作的最早完成时间。
4.根据每个节点的最早可完成时间,计算出整个网络计划的工期。
如果网络
计划中存在多个关键线路,则总工期为各个关键线路中最长的一个工期。
5.根据计算出的工期,对网络计划进行调整。
如果实际工期比计划工期提前,
则可以通过压缩关键线路上的工作时间来缩短整个网络计划的工期。
如果实际工期比计划工期滞后,则需要对关键线路上的工作时间进行延长。
通过标号法,我们可以快速确定网络计划中的关键线路,并根据实际情况进行调整。
这种方法在网络计划编制、优化和调整中具有广泛的应用价值。
补充】判断关键线路的方法

×
H(2)
【补充】判断关键线路的方法
• 线路长度法 • 工作总时差法 • 破圈法 • 关键节点法(标号法)
实用文档
补充:
• 破圈法判断关键线路:
• 从起点节点到终点节点进行观察,凡遇到节点有 两个及以上的内向箭线时,按线路段工作时间长 短,把较短线路流进的一个箭头去掉(注意只去 掉一个) ,便可把较短路线断开。
00
1 A(3)
B(3) 2 33
66
14 14
3
7
D(8)
G(4)
69
5 E(5)
6 11 14
20 20
18 18
9
10
I(2)
C(3)
4
69
8 F(4)例题2
请用破圈法判断关键线路:
B(3)
1
2
A(3)
3
7
D(8)
G(4)
×
5
6
E(5)
9
10
I(2)
C(3)
4 F×(4) 8
• 能从起点顺箭头方向走到终点的所有路线,便是 关键线路。
实用文档
例题1
请用破圈法判断关键线路:
1 ×5
7
2
×
12 3 10 4
7×
6
10
4
62
4
7
2
9 ×5 11 6 12
6
5
2
×2
8
×
实用文档
例题1
请用破圈法判断关键线路:
6
10
4
62
1
3 10 4
4
7
2
9
11 6
12
查找网络中的重要节点与关键路径分析

查找网络中的重要节点与关键路径分析网络中的重要节点与关键路径分析是一种重要的网络分析方法,用于确定网络中的关键节点和关键路径,以帮助我们理解和优化复杂系统的运行。
本文将深入研究这一方法,并探讨其在现实世界中的应用。
首先,我们需要了解什么是网络。
在计算机科学领域,网络是由节点和连接这些节点的边组成的图。
每个节点代表一个实体,如人、计算机或物理设备,而边代表它们之间的连接或关系。
在一个复杂系统中,有些节点比其他节点更为重要。
这些被称为“重要节点”,它们在系统运行、信息传递或决策制定方面起着至关重要的作用。
查找这些重要节点有助于我们了解系统运行机制,并采取相应措施以优化系统性能。
而“关键路径”则指一条连接起始点和终点,并且对整个系统性能有着至关重要影响的路径。
通过分析并确定关键路径,我们可以识别出对整个系统运行时间具有决定性影响因素,并采取相应措施以优化时间效率。
现实世界中许多复杂系统都可以被建模为网络,例如社交网络、交通网络、供应链网络等。
通过对这些系统进行重要节点与关键路径分析,我们可以获得有关系统运行和优化的重要见解。
在社交网络中,重要节点可以是具有广泛影响力的人物或组织。
通过分析这些重要节点的关系和行为,我们可以了解信息传播、社群形成等社交现象,并采取相应措施以优化信息传递效率或推广活动。
在交通网络中,重要节点可以是具有高流量的路口或枢纽。
通过分析这些重要节点的流量分布和拥堵情况,我们可以了解交通瓶颈所在,并采取相应措施以优化路网设计或调整道路流量。
在供应链网络中,重要节点可以是具有关键资源或物流能力的供应商或仓储中心。
通过分析这些重要节点之间的物流路径和时间成本,我们可以了解供应链运作效率,并采取相应措施以优化物流管理或调整供应商选择。
除了对现实世界中复杂系统进行分析外,在计算机科学领域也广泛运用了重要节点与关键路径分析方法。
例如,在计算机网络中,我们可以通过查找具有高度连接性和传输能力的路由器来确定重要节点,并通过优化路由算法来优化网络性能。
网络图_关键路径法

网络图(Network planning)是一种图解模型,形状如同网络,故称为网络图。
网络图是由作业(箭线)、事件(又称节点)和路线三个因素组成的。
根据网络图中有关作业之间的相互关系,可以将作业划分为:紧前作业、紧后作业和交叉作业。
1、紧前作业,是指紧接在该作业之前的作业。
紧前作业不结束,则该作业不能开始。
2、紧后作业,是指紧接在该作业之后的作业。
该作业不结束,紧后作业不能开始。
3、平等作业,是指能与该作业同时开始的作业。
4、交叉作业,是指能与该作业相互交替进行的作业。
下图1反映了网络图中各作业之间的关系。
假定C作业为该作业。
图示其中,A作业为C作业的紧前作业。
B、C、D三作业同时开始,B、D作业为C作业的平行作业。
E作业在C作业完成之后才能开始,E作业为C作业的紧后作业。
F、G作业为C作业的交叉作业,G交叉作业必须在紧后作业E与交叉作业F完成后才能开始。
网络图中作业之间的逻辑关系是相对的,不是一成不变的。
只有指定了某一确定作业,考察它的与之有关各项作业的逻辑联系,才是有意义的。
作业作业,是指一项工作或一道工序,需要消耗人力、物力和时间的具体网络图活动过程。
在网络图中作业用箭线表示,箭尾i表示作业开始,箭头j表示作业结束。
作业的名称标注在箭线的上面,该作业的持续时间(或工时)Tij标注在箭线的下面。
有些作业或工序不消耗资源也不占用时间,称为虚作业,用虚箭线()表示。
在网络图中设立虚作业主要是表明一项事件与另一项事件之间的相互依存相互依赖的关系,是属于逻辑性的联系。
事件事件,是指某项作业的开始或结束,它不消耗任何资源和时间,在网络图中用“○”表示,“○”是两条或两条以上箭线的交结点,又称为结点。
网络图中第一个事件(即○)称网络的起始事件,表示一项计划或工程的开始;网络图中最后一个事件称网络的终点事件,表示一项计划或工程的完成;介于始点与终点之间的事件叫做中间事件,它既表示前一项作业的完成,又表示后一项作业的开始。

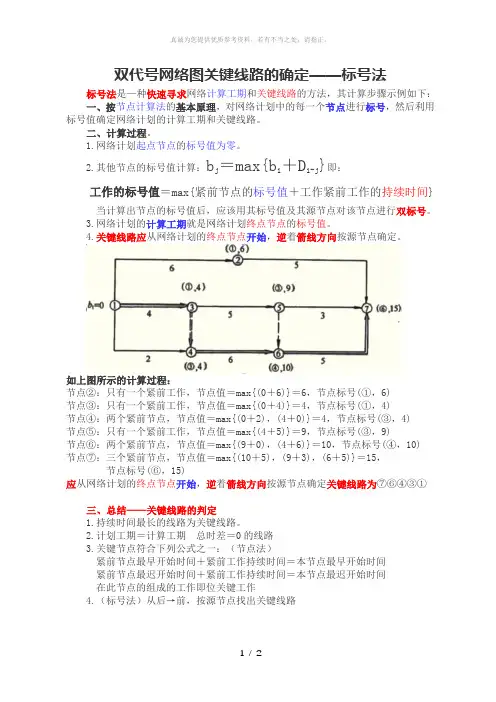

双代号网络图关键线路的确定--标号法

双代号网络图关键线路的确定——标号法标号法是—种快速寻求网络计算工期和关键线路的方法,其计算步骤示例如下:一、按节点计算法的基本原理,对网络计划中的每一个节点进行标号,然后利用标号值确定网络计划的计算工期和关键线路。
二、计算过程。
1.网络计划起点节点的标号值为零。
2.其他节点的标号值计算:b j=max{b i+D i-j}即:工作的标号值=max{紧前节点的标号值+工作紧前工作的持续时间}当计算出节点的标号值后,应该用其标号值及其源节点对该节点进行双标号。
3.网络计划的计算工期就是网络计划终点节点的标号值。
4.关键线路应从网络计划的终点节点开始,逆着箭线方向按源节点确定。
如上图所示的计算过程:节点②:只有一个紧前工作,节点值=max{(0+6)}=6,节点标号(①,6)节点③:只有一个紧前工作,节点值=max{(0+4)}=4,节点标号(①,4)节点④:两个紧前节点,节点值=max{(0+2),(4+0)}=4,节点标号(③,4)节点⑤:只有一个紧前工作,节点值=max{(4+5)}=9,节点标号(③,9)节点⑥:两个紧前节点,节点值=max{(9+0),(4+6)}=10,节点标号(④,10) 节点⑦:三个紧前节点,节点值=max{(10+5),(9+3),(6+5)}=15,节点标号(⑥,15)应从网络计划的终点节点开始,逆着箭线方向按源节点确定关键线路为⑦⑥④③①三、总结——关键线路的判定1.持续时间最长的线路为关键线路。
2.计划工期=计算工期总时差=0的线路3.关键节点符合下列公式之一:(节点法)紧前节点最早开始时间+紧前工作持续时间=本节点最早开始时间紧前节点最迟开始时间+紧前工作持续时间=本节点最迟开始时间在此节点的组成的工作即位关键工作4.(标号法)从后→前,按源节点找出关键线路。
(整理)网络图中找关键线路的方法

§5-1 网络图的概念及其参数计算一网络图的基本概念:conception of network※1 网络图:是一种表示整个计划中各道工序(或工作)的先后次序,相互逻辑关系和所需时间的网状矢线图。
从定义可以看出,网络图应该能够反映出各工序的施工顺序,相互关系。
例:现需要预制两片钢筋混凝土主梁、每片主梁的预制工作均有支模板、扎钢筋、浇混凝土三道工序,施工顺序为:支模(a)扎筋(b)浇混凝土(c)。
将这个项目按先梁1后梁2的顺序绘制成网络图为:模1筋1模2混凝土1筋2混凝土2主梁预制概念图从这个例子可以看出主梁2的支模应在主梁1支模完成之后,才能开工,而扎筋2必须在扎筋1和支模2都完成后,才能开始施工。
表示出了支模1、支模2、扎筋1和扎筋2之间的相互逻辑关系。
绘图时可用a1、a2代替支模1和支模2 。
※ 2 构成网络图的三要素:(1)箭线(工序、工作)work在网络图中,带箭头的线段,称箭线,可表示下列项目:①表示单位工程:如路线、隧道、桥梁等,绘制总网络图。
②表示分部工程:如路线施工中的路面、路基、桥梁上、下部等,用于绘制分部网络图。
③表示具体工序:如墩台施工中的支模、扎筋、浇混凝土等,用于绘制局部网络图。
箭线表示的具体内容取决于网络图的祥略程度。
箭线代表整个工作的全过程,要消耗时间及各种资源,一般在网络图上表注的是消耗时间的数量。
(2)节点:前后两工作(序)的交点,表示工作的开始、结束和连接关系。
是瞬间概念,不消耗时间和资源。
图中第一个节点,称始节点;最后一个节点称终节点;其它节点称中间节点。
节点沿箭线由左到右从小到大。
a 一项工作中与箭尾衔接的节点,称工作的始节点。
一项工作中与箭头衔接的节点,称工作的终节点。
b 其它工作的箭头与某工作的始节点衔接,该工作称紧前工作。
其它工作的箭尾与某工作的终节点衔接,该工作称紧后工作。
①②:a为b的紧前工作。
②③b为a的紧后工作。
图中用i、j两个编号表示一个工作,称双代号。
网络计划关键线路表示方法

网络计划关键线路表示方法宝子,今天咱们来唠唠网络计划关键线路的表示方法哈。
一、双代号网络计划图。
在双代号网络计划图里呢,关键线路通常是从起始节点到终止节点,沿着箭线方向,由一系列工作组成的线路。
这些工作的总时差最小,一般情况下总时差为零的工作就在关键线路上哦。
你可以想象这是一条红线,把那些最重要、最不能耽误的工作都串起来了。
在图上呢,我们可以用粗箭线或者双箭线来表示关键线路,这样一眼看过去就很醒目啦,就好像给关键线路穿上了一件特别的“衣服”,让它在众多线路里脱颖而出。
二、单代号网络计划图。
单代号网络计划图也有它表示关键线路的小妙招哦。
它也是从起点到终点,由关键工作组成的线路。
那怎么表示呢?我们可以用粗线或者双线把关键线路上的节点连接起来,就像是给这些节点之间牵上了一条特殊的“绳子”,告诉大家沿着这条“绳子”走的就是关键线路啦。
三、时标网络计划图。
这个时标网络计划图的关键线路表示就更有趣了呢。
关键线路在这种图里是没有波形线的线路哦。
你看,那些有波形线的工作,说明它们有自由时差,不是那么紧急,但是关键线路上的工作可不能有这种“喘息”的机会,它们得一路紧凑地进行。
这就好像关键线路是一列全速前进的小火车,中间没有停顿的,而那些有波形线的工作旁边就像是有个小站台,可以停一停呢。
知道这些关键线路的表示方法可有用啦。
不管是在工程管理中,还是在做一些项目计划的时候,能快速准确地找到关键线路,就像抓住了项目的“命门”。
就好比我们要去旅行,知道了哪条路线是最不能出错、必须按时走的关键路线,这样整个旅行计划就会顺利很多呢。
宝子,你要是在学习或者工作里遇到网络计划相关的事儿,可别忘了这些表示关键线路的小方法哦。
。
关键线路的确定方法

关键线路的确定方法关键线路的确定是项目管理中的重要步骤之一,它是指确定项目进度中最关键的活动或工作流程。
下面是10条关于关键线路确定的方法:1. 绘制项目网络图:绘制项目的网络图,以图形的形式展现项目活动及其之间的关系。
网络图将显示出项目中的所有活动和它们的前置关系。
2. 确定活动的持续时间:对于每个活动,确定其预计持续时间。
这些持续时间可以根据历史数据、专家判断或模拟技术(如蒙特卡洛模拟)来确定。
3. 确定活动的依赖关系:对于每个活动,确定其与其他活动之间的依赖关系。
依赖关系可以是“开始-开始”、“开始-完成”、“完成-开始”或“完成-完成”类型。
4. 确定关键路径:通过计算传递和浮动时间,确定项目网络图中的关键路径。
关键路径是指项目中的活动序列,其总持续时间对于项目的完成日期来说是至关重要的。
5. 分配资源:对于每个活动,确定所需的资源,并分配给相应的活动。
这将有助于确定资源约束和可能的资源冲突。
6. 确定活动的优先级:为了确定关键路径上的活动,将活动进行排序,以确定其在项目计划中的优先级。
7. 考虑风险:在确定关键路径时,考虑项目的风险因素。
某些活动可能受到不确定性和风险的影响,这将对关键路径产生影响。
8. 追踪项目进展:定期跟踪项目进展,以确保关键路径上的活动按计划进行。
及时处理偏离和延误,以确保项目不会延迟。
9. 管理项目变更:在项目执行过程中,可能会发生一些变更,如活动的顺序变更、活动的持续时间变更等。
在变更管理过程中,必须重新评估关键路径,并采取适当的行动。
10. 使用专业工具:利用项目管理软件和工具,如微软项目、Primavera等,来帮助自动计算关键路径并监控项目进度。
这些工具可以提供更高效和准确的方法来确定关键线路。
关键线路的确定是项目管理中的关键步骤之一,它可以帮助项目团队和利益相关者了解项目的关键活动,以便及时采取行动以确保项目顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
网络图。
③表示具体工序:如墩台施工中的支模、扎筋、浇混凝土等,用于绘制局部网络图。
箭线表示的具体内容取决于网络图的祥略程度。
箭线代表整个工作的全过程,要消耗时间及各种资源,一般在网络图上表注的是消耗时间的数量。
(2)节点:前后两工作(序)的交点,表示工作的开始、结束和连接关系。
是瞬间概念,不消耗时间和资源。
图中第一个节点,称始节点;最后一个节点称终节点;其它节点称中间节点。
节点沿箭线由左到右从小到大。
a 一项工作中与箭尾衔接的节点,称工作的始节点。
一项工作中与箭头衔接的节点,称工作的终节点。
b 其它工作的箭头与某工作的始节点衔接,该工作称紧前工作。
其它工作的箭尾与某工作的终节点衔接,该工作称紧后工作。
①②:a为b的紧前工作。
②③b为a的紧后工作。
图中用i、j两个编号表示一个工作,称双代号。
如用i一个节点序号表示一项工作,则称单代号。
在此先介绍双代号网络图的绘制。
(3)线路:line指网络图中从原始节点到结束节点之间可连通的线路。
a 两节点间的通路称线段。
b 需工作时间最长的线路,称关键线路。
①②④⑤⑥c位于关键线路上的工作称关键工作。
3虚箭线的运用:从上面的图中大家可以看到一种虚箭线,它表示的是虚工作,是一项虚设的工作。
其作用是为了正确的反映各项工作之间的关系,虚工作即不占用时间也不消耗资源。
如上例中的虚工作仅表示扎筋1和扎筋2之间的关系。
即扎筋2不仅应支模2后开始,同时也应在扎筋1之后才能开始。
又例:a的紧后是c、d,b的紧后是d。
绘制网络关系图:A B C D引入虚箭线表示a、d的关系。
同时要注意半约束关系的绘制方法先绘制a的紧后工序c,b的紧后工序d,然后运用虚箭线表示出a和d的关系。
两工作的前后约束关系不一样,不能画在一个始(或终)节点上。
c的紧前工作是a、b,d的紧前工作是b。
A B C D总结:两工作的前约束关系不一样,不能画在一个始节点上;两工作的后约束关系不一样,不能画在一个终节点上。
两工作的前约束关系一样画在一个始节点上;两个工作的后约束关系一样画在一个终节点上。
二网络图的绘制方法:1 绘图规则:(1)正确反映各工序之间的先后顺序和相互逻辑关系。
(2)一个网络图只能有一个始节点,一个终节点。
(3)一对节点间只能有一条箭线(4)网络图中不允许出现闭合回路。
(5)网络图中不允许出现双箭线。
(6)两箭线相交时,宜采用过桥式。
2 网络图的绘制步骤:(1)认真调查研究,熟悉施工图纸;(2)制定施工方案,确定施工顺序;(3)确定工作名称及其内容;(4)计算各项工作的工程量;(5)确定劳动力和施工机械需要量;(6)确定各项工作的持续时间; (7)计算各项网络时间参数; (8)绘制网络计划图 (9)网络计划的优化;挖槽砌基安管洞口挖槽1安管1挖槽2砌基1安管2砌基2洞口1洞口2两段流水网络图※练习:四段流水作业图。
某工程组织桩基、桥台、承台、主梁的施工。
每结构有支模、扎筋、浇混凝土三道工序,绘制其施工网络图。
作业:1 什么是网络图,为什么称双代号网络图,其特点及绘制规则是什么?2绘制四道工序的流水作业网络图。
※三网络图的参数计算caculation of network parameter1 关键线路及总工期:①②③⑤⑥t=1+3+5+3=12①③④⑥t=5+6+5=16①③④⑤⑥t=5+6+3=14①③⑤⑥t=5+5+3=13可以看出关键线路是①③④⑥t=16。
这是计算网络图关键线路的方法之一,即从网络图的若干条线路中找出工作时间最长的线路。
但是这种计算方法容易产生漏线、出错。
而实际设计中采用计算网络图的时间参数的方法,确定其关键线路和总工期。
2 网络图的时间参数计算:(1)工序最早可能开工时间es ij:一个工序具备了一定的工作条件,资源条件后,可以开始工作的最早时间。
要求:必须在其所有紧前工作都完成的基础上才能开始。
①规则:a 计算es,应从网络图的始节点开始,顺箭线方向,由左向右至终节点。
b与网络图始节点相连的工序es=0。
c es ij等于所有紧前工序最早可能开始时间es hi,加上hi工序的工作时间t hi,取大值。
即es ij=max{es hi +t hi}②计算示例:计算上图的工序最早开工时间。
es12=0 es13=0 es23=es12 +t 12 =0+1=1 es24=es23=1es34=max{es23 +t 23 es13 +t 13}=max{1+3=4 ,0+5=5}=5es35=es34=5es46=max{es24 +t 24 es34 +t 34}=max{1+2=3 ,6+5=11}=11es45=es46=11es56=max{es45 +t 45 es35 +t 35}=max{11+0=11,5+5=11}=11t= max{es46 +t 46 es56 +t 56}=max{11+5=16,11+3=14}=16③总结:es ij计算为什么要取大值呢?因为紧后工序的开始,应在所有紧前工序都完成的基础上才能开始。
应以紧前工序中使用工作时间最长的工序为准,否则就不具备开工条件。
(2)工序的最早可能结束时间ef i j:ef ij=es ij +t ijef12=0+1=1 ef13=0+5=5 ef23=1+3=4 ef24=1+2=3ef34=5+6=11 ef35=5+5=10 ef46=11+5=16 ef45=11+0=11ef56=11+3=14(3)工序最迟必须结束时间lf ij:指该工序不影响整个网络计划按期完成的工序结束时间。
①原则:a lf ij的计算从网络图的终节点开始,逆箭线方向自右向左由终节点至始节点。
b 与终节点相连的工序,以总工期t作为工序最迟必须完成时间。
c lf ij等于所有紧后工序的最迟必须结束时间lf jk,减去jk工序的工作时间t jk,取小值。
即:lf ij=min{lf jk- t jk}②实例:lf56=t=16 lf46= lf56=16 lf45=lf56- t56=16-3=13lf35= lf56=13lf34=min{lf45- t45 lf46- t46}=min{13-0,16-5}=11lf24= lf34=11lf23=min{lf34- t34 lf35- t35}=min{11-6,13-5}=5lf12=min{lf24- t24 lf23- t23}=min{11-2,5-3}=2lf13=min{lf34- t34 lf35- t35}=min{11-6,13-5}=5③总结:lf ij的计算为什么要取小值,是为了保证最早开工的紧后工序,能按时开始工作。
因此以最小值为准。
(4)工序最迟必须开始时间ls ij不影响整个网络计划按期完成的工序开始时间。
ls ij= lf ij–t ijls56= t –t56 =13ls46= t –t46 =16-5=11ls45= lf45 –t45=13ls35= lf35–t35=13-5=8ls34= lf34–t34=11-6=5ls24= lf24–t24=11-2=9ls23= lf23–t23=5-3=2ls12= lf12–t12=2-1=1(5)工序总时差tf ij:不影响任何一项紧后工作的最迟必须开始时间条件下,该工作所拥有的最大机动时间。
tf ij =ls ij-es ij=lf ij-ef ijtf12 =1 tf13=0 tf23 =1 tf24=8 tf34 =0tf35=3 tf46 =0 tf56=2在上面的计算中,总时差等于零的工序为关键工序,由关键工序组成的线路为关键线路。
此为确定关键线路的第二种方法。
(6)自由时差ff ij:在不影响后续工作的最早开始时间的条件下,工序所拥有的机动时间。
ff ij=es jk-ef ij=es jk-es ij-t ij将tf=0的工序,用双箭线标出,获得网络计划的关键线路。
※二施工组织方法的综合运用:例:一条公路划分为ⅰ、ⅱ、ⅲ、ⅳ四各施工段,每个施工段又分为小桥路基、路面基层、路面面层三个施工项目。
组织三个施工队流水作业。
进行最优排序,并按最优顺序绘制流水进度图,计算时间参数。
解:该工程为四施工段,三工序的项目,进行工序合并,应满足条件:t iamin≥t ibmax 或t icmin≥t ibmax依表中各工序工作时间可知:t2c=t icmin =22>t2b=t ibmax =18可按约翰逊—贝尔曼法则进行工序合并和最优排序。
ⅰⅱⅳⅳa+b 37 33 54 39b+c 45 40 44 50t2(a+b)=t imin =33 先行工序,排在最前施工,ⅱ为①。
t1(a+b)=t imin =37 先行工序,排在第二施工,ⅰ为②。
t4(a+b)=t imin =37 先行工序,排在第三施工,ⅳ为③,ⅲ为④。
获得最优施工顺序:ⅱⅰⅳⅲ按最优施工顺序绘制其流水网络图,计算时间参数,确定关键线路及总工期。
A2B2A4C2B4(0)(0)(0)(0)(0)(3)(0)(1)(0)A1B1A3B3C3C4C1(0)(0)(0)(0)(0)(0)(3)(3)(3)(0)(3)(0)(0)(0)(8)(8)三 两孔石拱桥的施工组织计划: (一)施工方案及施工方法的确定: 1 施工方案:(1)本项目为两孔石拱桥,下部应有两桥台、一桥墩。
因此下部结构可划分出三个施工段:桥台1、桥墩、桥台2。
每个施工段又可划分为准备、挖基、砌基、砌墩台身四道工序。
(2)桥台完工后,依次砌筑两桥台的锥坡。
(3)两桥台均完工后,做上部结构。
上部结构工程包括:搭拱架,砌拱圈、养生、做拱上建筑、落拱架、拆拱架、制栏杆、做桥面等工程。
(4)上部结构的施工方案:为保证受力均衡,两孔拱圈同时施工。
即搭拱架结束后,两孔拱圈同时砌筑,之后同时养生。
主拱圈合拢30天拆除拱架。
这样拱上建筑在拆除拱架前后各工作一段时间,可分为拱上建筑a 、b 。
2 施工方法:(1)备料、准备:依实际情况确定。
(2)挖基:机械化施工。
(3)砌基:人工施工。
(4)砌墩台身:人工施工。
(5)砌锥坡:人工施工。
(6)拱架(搭、落、拆):人工施工。
(7)拱上建筑:人工施工。
(8)栏杆、桥面:半机械化施工。
(二)绘制网络图。
见附页。
※四网络图绘图技巧:例:绘制下表双代号网络图。
绘图说明:1 a、b、c三项工作没有约束关系,因此为同时开始的三项工作。
2 a的紧后工序为d、e、f和后面b、c的约束关系重复可先不画。
3 b、c的紧后工序均有e,可先不画,而先画不重复的工序d、f。
