锚杆支护技术规范(正式版本)
煤矿锚杆支护技术规范(新)

煤矿锚杆支护技术规范一、术语和定义1、煤巷:断面中煤层面积占4/5或4/5以上的巷道。
2、半煤岩巷:断面中岩石面积(含夹石层)大于1/5到小于4/5的巷道。
3、锚杆支护:以锚杆为基本支护形式的支护方式。
4、锚杆杆体破断力:锚杆杆体能承受的极限拉力。
5、锚杆拉拔力:锚杆锚固后,拉拔试验时,锚杆破断或失效时的极限拉力。
6、锚固力:锚杆的锚固部分或杆体在拉拔试验时,所能承受的极限载荷。
7、设计锚固力:设计时给定的锚杆应能承受的锚固力。
8、树脂锚杆:以树脂锚固剂配以各种材质杆体及托盘(托板)、螺母与减磨垫圈等构件组成的锚杆。
9、树脂锚固剂:起黏结锚固作用的材料称锚固剂,树脂锚固剂由树脂胶泥与固化剂两部分分隔包装成卷形。
混合后能使杆体与被锚固体煤岩黏接在一起。
10、锚固长度:锚杆的锚固剂或锚固装置与钻孔孔壁的有效结合长度。
11、端头锚固:锚杆的锚固长度不大于钻孔长度的1/3。
12、全长锚固:锚杆的锚固长度不小于钻孔长度的90%。
13、加长锚固:锚杆的锚固长度介于端头锚固与全长锚固之间。
14、拉拔试验:测试锚杆拉拔力的试验。
15、搅拌时间:安装树脂锚杆时,从开始搅拌树脂锚固剂到停止搅拌所用的时间。
16、等待时间:安装锚杆时,搅拌停止后到可以上紧螺母托板的时间。
17、预紧力:安装锚杆(锚索)时,通过拧紧螺母或采用张拉方法施加在锚杆(锚索)上的拉力。
18、预紧力矩:拧紧螺母使锚杆达到设计预紧力时,施加到螺母上的力矩。
19、锚杆快速安装:使用锚杆钻机连续完成搅拌树脂锚固剂、拧紧螺母的全过程。
20、初始设计:根据已有资料提出的巷道支护形式与参数。
21、信息反馈:对支护监测信息进行解释,并据此对支护设计进行验证和修改的过程。
22、正式设计:根据监测信息,对初始设计进行验证或修改,在技术性、经济性以及安全性等方面均能满足生产要求的支护设计。
23、巷道顶板离层临界值:支护设计或工程实践分析确定的巷道顶板允许的最大离层值。

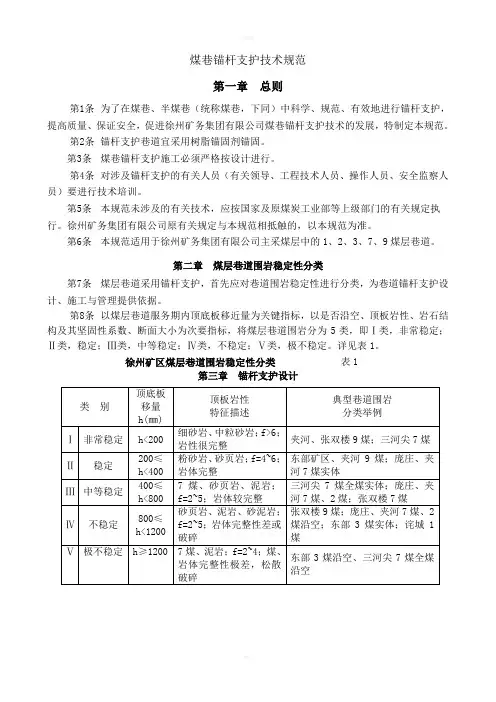

锚杆支护技术规范

煤巷锚杆支护技术规范第一章总则第1条为了在煤巷、半煤巷(统称煤巷,下同)中科学、规范、有效地进行锚杆支护,提高质量、保证安全,促进徐州矿务集团有限公司煤巷锚杆支护技术的发展,特制定本规范。
第2条锚杆支护巷道宜采用树脂锚固剂锚固。
第3条煤巷锚杆支护施工必须严格按设计进行。
第4条对涉及锚杆支护的有关人员(有关领导、工程技术人员、操作人员、安全监察人员)要进行技术培训。
第5条本规范未涉及的有关技术,应按国家及原煤炭工业部等上级部门的有关规定执行。
徐州矿务集团有限公司原有关规定与本规范相抵触的,以本规范为准。
第6条本规范适用于徐州矿务集团有限公司主采煤层中的1、2、3、7、9煤层巷道。
第二章煤层巷道围岩稳定性分类第7条煤层巷道采用锚杆支护,首先应对巷道围岩稳定性进行分类,为巷道锚杆支护设计、施工与管理提供依据。
第8条以煤层巷道服务期内顶底板移近量为关键指标,以是否沿空、顶板岩性、岩石结构及其坚固性系数、断面大小为次要指标,将煤层巷道围岩分为5类,即Ⅰ类,非常稳定;Ⅱ类,稳定;Ⅲ类,中等稳定;Ⅳ类,不稳定;Ⅴ类,极不稳定。
详见表1。
徐州矿区煤层巷道围岩稳定性分类表1第三章锚杆支护设计煤巷锚杆支护设计采用以工程类比法为主的“动态信息法”,即在采用工程类比法的基础上,分以下几个步骤进行:地质力学评估、初始设计、锚杆支护与围岩稳定监测和信息反馈、修改完善设计、再进行锚杆支护与围岩稳定监测和信息反馈、再次修改完善设计。
第9条锚杆支护设计所需数据应以井下实测数据为基础。
巷道开挖以后,应立即进行地质调查,并设点对锚杆支护与围岩变形状况进行监测,收集巷道围岩变形、锚杆支护稳定状况基础资料,对初始设计进行补充、修改、完善。
第10条顶板支护:顶板必须采用左旋无纵筋螺纹钢等强锚杆进行支护。
Ⅰ~Ⅱ类围岩顶板宜采用端头锚固,Ⅲ~Ⅴ类围岩顶板宜采用加长锚固。
顶板锚杆试验抗拔力不小于锚杆理论极限载荷的50%(一般对左旋无纵筋螺纹钢锚杆而言,Φ18㎜锚杆试验抗拔力不小于60kN,Φ20㎜锚杆试验抗拔力不小于80kN,Φ22㎜锚杆试验抗拔力不小于100kN);紧靠巷道两帮的顶锚杆宜向煤帮倾斜,其倾斜角度与锚杆长度应在作业规程或措施中明确规定,其它顶锚杆应尽可能与岩层层面垂直,顶锚杆不得沿岩层层面布置。
GB 50086—2001锚杆喷射混凝土支护技术规范-.

中华人民共和国国家标准锚杆喷射混凝土支护技术规范GB50086—2001条文说明目次1总则 (3)3围岩分级 (4)4锚喷支护设计 (8)4.1一般规定 (8)4.2锚杆支护设计 (12)4.3喷射混凝土支护设计 (15)5现场监控量测 (26)5.1一般规定 (26)5.2现场监控量测的内容与方法 (26)5.3现场监控量测的数据处理与反馈 (27)6光面爆破 (29)7锚杆施工 (31)7.1一般规定 (31)7.2全长粘结型锚杆施工 (32)7.3端头锚固型锚杆施工 (32)7.4摩擦型锚杆施工 (33)7.5预应力锚杆施工 (34)7.6预应力锚杆的试验和监测 (35)8喷射混凝土施工 (36)8.1原材料 (36)8.2施工机具 (36)8.3混合料的配合比与拌制 (37)8.4喷射前的准备工作 (38)8.5喷射作业 (39)8.6钢纤维喷射混凝土施工 (41)8.7钢筋网喷射混凝土施工 (42)8.8钢架喷射混凝土施工 (42)8.9水泥裹砂喷射混凝土施工 (43)8.10喷射混凝土强度质量的控制 (44)9安全技术与防尘 (47)9.1安全技术 (47)9.2防尘 (48)10质量检查与工程验收 (49)10.1质量检查 (49)10.2工程验收 (51)1总则1.0.1、1.0.2锚杆喷射混凝土支护(简称锚喷支护)已在国内地下工程中获得广泛应用,并收到了明显的技术经济效果。
但是,由于国内没有一本完整的、统一的技术规范,锚喷支护工程设计保守,不适当地增加工程投资及设计、施工不当,工程质量低劣,危及安全使用的现象不乏其例,甚至出现隧洞工程片帮、冒顶,造成国家财产严重损失的事例也时有发生。
制订本规范,是为了使锚喷支护的设计、施工和验收有一个全国统一的标准,符合技术先进、经济合理、安全适用、确保质量的要求,更好地推动地下工程建设的发展。
本规范主要适用于矿山巷道、竖井、斜井、铁路隧道、公路隧道、城市地铁、水工隧洞及各类地下工程的锚杆喷射混凝土初期支护和后期支护。
锚杆支护技术规范(正式版本)

杆支技范锚护术规<正式>第一章 总则严执矿规业术,确保正确为贯彻产针,格行《煤安全程》和煤炭工技政策1安全第一的生方进锚护术发,特制定进锚护设计质,促煤巷杆支技的健康展地行杆支和施工量规本范。
国内锚护须进设计锚护设计现场调查研,吸取外2杆支巷道施工必行。
杆支要注重究积极术艺锚护设计监测进经验,采用新技、新工、新杆支、施工和方面的先术进经济材料,做到技先、合理、安全可靠。
进础数并进锚护试验,杆支要锚护设计区锚护时,要行基据收集行杆支工作新采采用杆支并报团备有位组织关单会审,集公司案。
对应锚护关员员术员员,都必须进3 在煤巷用杆支的有人〔管理人、工程技人及操作人术训行技培。
须矿压监测设计须设计设矿4 在用杆支的巷道中应锚护,必有及安全。
在施工中必按置并专负责监测及安全装置压监测,有人。
围稳类第二章 巷道岩的定性分为导锚护设计须对围稳进类,指杆支、施工锚护术,必巷道岩定性行分5 采用煤巷杆支技与管理提供依据。
类颁发缓倾倾层围稳类执。
6巷道分按原煤炭部的《斜、斜煤回采巷道岩定性分方案》行7 煤岩分指以斜、斜薄煤及中厚煤回采巷道分指基本分层围类标缓倾倾层层类标为类指。
其件下的煤巷〔如煤上山定性分指标它条层稳类标,可根据具体情况对分指行相替代类标进应,表详见1和表2。
斜、斜薄及中厚煤回采巷道分指缓倾倾层类标表1分指类标明说板强度〔指抗强度顶单项压M p a,下同取巷道度宽1.5倍范板强度的加平均围内顶权值煤强度层σc c取巷煤强度加平均帮层权值底板强度σc f取巷道度底板强度的加平均宽内权值巷道埋深H〔m巷道所在位置至地表的垂直距离巷煤柱度护宽X〔m 一煤柱的度侧实际宽,其中:沿空掘巷〔无煤柱时X=0;巷道均体煤两侧为实时X=100采影系动响数N 只因工作面回采引起的超前支撑力的影压响N=直接厚度顶/采高〔当N>4时,取N=4岩定性指围稳数D指岩理裂隙、理的影程度围节层响,以非杆支工锚护作面直接初次跨落步距代替顶煤上、下山分指层类标表2分指类标明代替方法说与板强度说顶明同表1说煤强度层明同表1说底板强度明同表1H取上、下山端埋深的平均两值说X明同表1为响数,W=1-X/L。
锚杆支护规范

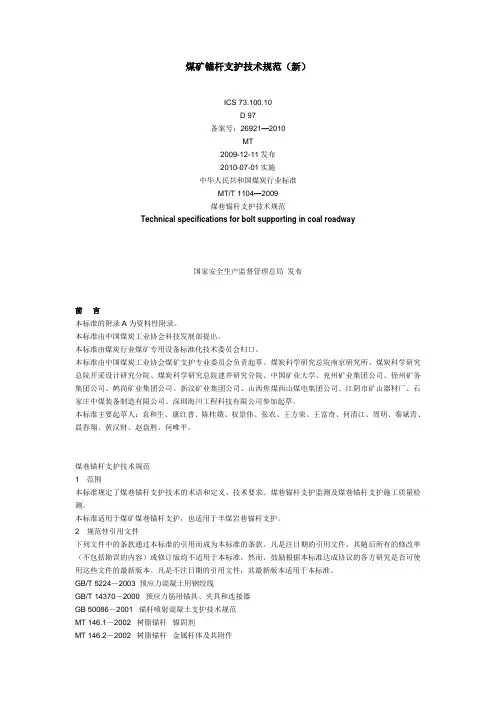

煤矿锚杆支护技术规范(新)ICS 73.100.10D 97备案号:26921—2010MT2009-12-11发布2010-07-01实施中华人民共和国煤炭行业标准MT/T 1104—2009煤巷锚杆支护技术规范Technical specifications for bolt supporting in coal roadway国家安全生产监督管理总局发布前言本标准的附录A为资料性附录。
本标准由中国煤炭工业协会科技发展部提出。
本标准由煤炭行业煤矿专用设备标准化技术委员会归口。
本标准由中国煤炭工业协会煤矿支护专业委员会负责起草。
煤炭科学研究总院南京研究所、煤炭科学研究总院开采设计研究分院、煤炭科学研究总院建井研究分院、中国矿业大学、兖州矿业集团公司、徐州矿务集团公司、鹤岗矿业集团公司、新汶矿业集团公司、山西焦煤西山煤电集团公司、江阴市矿山器材厂、石家庄中煤装备制造有限公司、深圳海川工程科技有限公司参加起草。
本标准主要起草人:袁和生、康红普、陈桂娥、权景伟、张农、王方荣、王富奇、何清江、周明、秦斌青、晨春翔、黄汉财、赵盘胜、何唯平。
煤巷锚杆支护技术规范1范围本标准规定了煤巷锚杆支护技术的术语和定义、技术要求、煤巷锚杆支护监测及煤巷锚杆支护施工质量检测。
本标准适用于煤矿煤巷锚杆支护,也适用于半煤岩巷锚杆支护。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB/T 5224-2003 预应力混凝土用钢绞线GB/T 14370-2000 预应力筋用锚具、夹具和连接器GB 50086-2001 锚杆喷射混凝土支护技术规范MT 146.1-2002 树脂锚杆锚固剂MT 146.2-2002 树脂锚杆金属杆体及其附件MT/T 942-2005 矿用锚索MT 5009-1994 煤矿井巷工程质量检验评定标准3术语和定义下列术语和定义适用于本标准。
煤矿锚杆支护技术规范(新)

煤矿锚杆支护技术规范一、术语和定义1、煤巷:断面中煤层面积占4/5或4/5以上的巷道。
2、半煤岩巷:断面中岩石面积(含夹石层)大于1/5到小于4/5的巷道。
3、锚杆支护:以锚杆为基本支护形式的支护方式。
4、锚杆杆体破断力:锚杆杆体能承受的极限拉力。
5、锚杆拉拔力:锚杆锚固后,拉拔试验时,锚杆破断或失效时的极限拉力。
6、锚固力:锚杆的锚固部分或杆体在拉拔试验时,所能承受的极限载荷。
7、设计锚固力:设计时给定的锚杆应能承受的锚固力。
8、树脂锚杆:以树脂锚固剂配以各种材质杆体及托盘(托板)、螺母与减磨垫圈等构件组成的锚杆。
9、树脂锚固剂:起黏结锚固作用的材料称锚固剂,树脂锚固剂由树脂胶泥与固化剂两部分分隔包装成卷形。
混合后能使杆体与被锚固体煤岩黏接在一起。
10、锚固长度:锚杆的锚固剂或锚固装置与钻孔孔壁的有效结合长度。
11、端头锚固:锚杆的锚固长度不大于钻孔长度的1/3。
12、全长锚固:锚杆的锚固长度不小于钻孔长度的90%。
13、加长锚固:锚杆的锚固长度介于端头锚固与全长锚固之间。
14、拉拔试验:测试锚杆拉拔力的试验。
15、搅拌时间:安装树脂锚杆时,从开始搅拌树脂锚固剂到停止搅拌所用的时间。
16、等待时间:安装锚杆时,搅拌停止后到可以上紧螺母托板的时间。
17、预紧力:安装锚杆(锚索)时,通过拧紧螺母或采用张拉方法施加在锚杆(锚索)上的拉力。
18、预紧力矩:拧紧螺母使锚杆达到设计预紧力时,施加到螺母上的力矩。
19、锚杆快速安装:使用锚杆钻机连续完成搅拌树脂锚固剂、拧紧螺母的全过程。
20、初始设计:根据已有资料提出的巷道支护形式与参数。
21、信息反馈:对支护监测信息进行解释,并据此对支护设计进行验证和修改的过程。
22、正式设计:根据监测信息,对初始设计进行验证或修改,在技术性、经济性以及安全性等方面均能满足生产要求的支护设计。
23、巷道顶板离层临界值:支护设计或工程实践分析确定的巷道顶板允许的最大离层值。
GBT35056-2018煤矿巷道锚杆支护技术规范PPT幻灯片课件

地质构造
巷道周围地质构造的分布情况,由工作面地质说明书给出
水文地质条件
巷道涌水量、水质等参照工作面地质说明书;水对围岩物 理力学性质的影响通过实验确定
巷道埋深
地表到巷道地板的垂直距离
技术要求
2 技术要求 2.1 现场调查与巷道围岩地质力学评估
2.1.1 锚杆支护设计前应进行现场调查与巷道围岩地质力学评估。巷道围岩地质力学评估基
煤矿巷道锚杆支护技术规范
中华人民共和国国家标准 GB/T 35056—2018
目录
CONTENTS
1 适用范围 2 技术要求 3 质量检测
4 支护监测 5附 录 6 参考文献
PART ONE
适用 范围
本标准规定了煤矿巷道锚杆支护技术的 术语和定义、技术要求、锚杆支护施工 质量及锚杆支护监测
本标准适用于煤矿岩巷、煤巷及半煤岩 巷的锚杆支护
1)工程类比法:根据已经支护巷道的实践经验,通过类比,直接提出锚杆支护初始设计。应 保证设计巷道与已支护巷道在地质与生产条件、围岩物理力学性质、原岩应力等方而相似。也可 根据巷道围岩稳定性分类结果进行锚杆支护初始设计;
2.1.11 在现场调查与巷道围岩地质力学参数测试完成后进行巷道围岩地质力学评估。首先确定 评估区域,铺杆支护设计应限定在该区域内,并分析巷道服务期间影响锚杆支护性能其他因素。
2.1.12 根据巷道围岩地质力学评估结果进行巷道围岩稳定性分类,确定评估区域的巷道是否适 合采用锚杆支护。
2.1.13 在一个地点获取的地质力学参数用于同一层位的其他地点时,应进行充分的现场周研和 分析、评估。
础参数见表 1。
续上表
表 1 巷道围岩地质力学评估基础参数
序号 10
11
锚杆支护规范

矿区锚杆支护技术规范.1 本规范是专门针对潞安矿区现有生产矿井所开采的3#煤层的地质与生产条件而编制的,旨在促进潞安矿区煤巷锚杆支护技术健康发展,为矿井实现安全高效创造良好条件。
1.2 根据《潞安矿区巷道围岩地质力学测试与分类研究报告》和《潞安矿区煤巷锚杆支护成套技术研究》的结论,在潞安矿区的煤巷中可以并应积极推广应用锚杆支护技术。
指导思想是:解放思想,实事求是,因地制宜,积极推广应用。
工作原则是:以科学的理论依据为指导,以严谨的态度抓好设计、施工和管理。
1.3 本规范适用于潞安矿区以锚杆支护作为主要手段的煤巷,包括:(1) 回采巷道(运输巷,回风巷,开切眼,瓦排巷等);(2) 采区集中巷;(3) 煤层大巷;(4) 各类煤巷交岔点和峒室。
1.4 在进行煤巷锚杆支护设计前,必须有全面、准确、可靠的巷道围岩地质力学参数,包括地应力的大小和方向、围岩强度、围岩结构等。
否则,不能进行锚杆支护设计。
1.5 煤巷锚杆支护设计采用动态信息设计法。
设计是一个动态过程,充分利用每个过程提供的信息。
设计应严格按五个步骤进行,即巷道调查和地质力学评估、初始设计、井下施工与监测、信息反馈分析和修正设计、日常监测。
1.6 煤巷锚杆支护材料的尺寸规格、力学性能与产品质量必须满足锚杆支护设计的要求,并符合煤矿安全有关规定。
否则,不能下井使用。
1.7 煤巷锚杆支护施工应严格按照设计和作业规程要求进行,确保施工质量。
1.8 与煤巷锚杆支护技术有关的各级管理和技术人员,以及操作工人,都应进行锚杆支护技术培训。
1.9 本规范未涉及的煤巷锚杆支护技术问题,应按煤炭行业有关规定执行。
第二章巷道围岩地质力学评估与现场调查2.1 巷道围岩地质力学评估与现场调查是煤巷锚杆支护设计的基础依据和先决条件,必须在进行支护设计之前完成。
2.2 地质力学评估与现场调查首先应确定评估与调查的区域,考虑巷道服务期间影响支护系统的所有因素,随后的锚杆支护设计应该限定在这个区域内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
锚杆支护技术规范(正式)第一章总则1为贯彻安全第一得生产方针,严格执行《煤矿安全规程》与煤炭工业技术政策,确保正确地进行锚杆支护设计与施工质量,促进煤巷锚杆支护技术得健康发展,特制定本规范。
2 锚杆支护巷道施工必须进行设计.锚杆支护设计要注重现场调查研究,吸取国内外锚杆支护设计、施工与监测方面得先进经验,积极采用新技术、新工艺、新材料,做到技术先进、经济合理、安全可靠。
新采区采用锚杆支护时,要进行基础数据收集并进行锚杆支护实验工作,锚杆支护设计要组织有关单位会审,并报集团公司备案.3 对在煤巷应用锚杆支护得有关人员(管理人员、工程技术人员及操作人员),都必须进行技术培训。
4 在应用锚杆支护得巷道中,必须有矿压及安全监测设计。
在施工中必须按设计设置矿压及安全监测装置,并有专人负责监测.第二章巷道围岩得稳定性分类5采用煤巷锚杆支护技术,必须对巷道围岩稳定性进行分类,为指导锚杆支护设计、施工与管理提供依据。
6巷道分类按原煤炭部颁发得《缓倾斜、倾斜煤层回采巷道围岩稳定性分类方案》执行。
7煤层围岩分类指标以缓倾斜、倾斜薄煤层及中厚煤层回采巷道分类指标为基本分类指标。
其它条件下得煤巷(如煤层上山)稳定性分类指标,可根据具体情况对分类指标进行相应替代,详见表1与表2。
缓倾斜、倾斜薄及中厚煤层回采巷道分类指标第三章锚杆支护设计8 锚杆支护设计应贯彻地质力学评估-初始设计-监测与信息反馈—修改设计等四个步骤。
锚杆支护设计参考以地应力为基础得煤巷锚杆支护设计方法,结合锚杆支护实践,可根据直接顶稳定情况,按悬吊理论、自然平衡拱理论、组合梁理论或锚杆楔固理论进行设计计算;亦可采用工程类比法进行设计。
无论采用哪种设计方法,都必须对支护状况进行监测,包括锚杆受力、巷道围岩表面与深部位移及弱化范围、顶板离层等内容。
根据监测信息反馈结果对设计进行验证或修改。
第9条为进行科学得锚杆支护设计,必须具备表3所要求得原始资料。
巷道施工后,根据实际揭露得围岩及地质构造等情况,对有关数据进行校核,为修改与完善锚杆支护设计提供依据。
吊理论计算锚杆支护参数。
除此之外,采用组合梁、加固拱等理论进行计算。
第11条顶锚杆必须采用金属锚杆体。
锚固形式根据巷道断面、顶板状况及地质构造情况可分别选用全长锚固、加长锚固或端部锚固。
第12条顶板锚杆孔径与锚杆杆体直径之差应在6-10mm范围内。
第13条靠巷道两帮得顶板锚杆,一般应向外倾斜一定角度,保持锚杆得锚固端伸入煤壁得水平投影长度≥200mm .第14条在Ⅲ、Ⅳ类顶板条件下,若需加强支护时,应加打小锚索联合支护.第15条煤帮可采用端锚树脂锚杆或水泥锚杆支护,亦可采用管缝锚杆支护,一般情况下应辅以金属网支护.在煤层松软、煤壁片帮或沿空送巷时,应加设钢筋梁或加打托板支护。
第16条顶、帮锚杆支护有关参数应从以下系列中参照选取.顶、帮锚杆支护系列标准1、巷帮锚杆支护方式与主要参数视地应力大小、巷帮煤(岩)强度、节理情况、护巷煤柱尺寸、巷道断面与就是否切割等确定。
2、对于复合顶板、破碎围岩、易风化、潮解、遇水膨胀围岩,考虑在基本支护形式基础上增加锚索加固、架棚支护或注浆加固、封闭围岩等措施.3、锚杆各构件强度应与设计锚固力相匹配。
4、在切眼掘进时,为了有利于回采,根据工程需要,保证安全得前提下,在回采侧煤壁可采用木锚杆或竹锚杆支护。
第17条在煤层中所做得开拓或准备巷道,若采用锚杆支护(由于服务年限较长),必须使用高强度锚杆,根据条件必要时加打小孔径锚索支护,并要采取喷浆防风化措施。
第四章锚杆支护材料第18条顶锚杆一般选用螺纹钢杆体,材质为20MnSi或20MnK;两煤帮一般选用麻花杆体或管缝锚杆,材质Q235;锚杆尾部采用滚丝工艺或采取热处理措施,杆体尾部螺纹极限强度应不小于杆体屈服强度;杆体直线度≤2mm/m.杆体技术性能指标见表7锚杆杆体技术性能指标(不小于)螺母选用标准螺母或尼龙衬垫式螺母,其强度应与设计锚固力相匹配。
应优先选用可实现快速安装工艺得扭矩螺母;采用普通螺母时,其技术条件应符合GB6170、GB3098、2得规定。
托盘:托盘得强度应与锚杆强度相匹配,其承载力应不小于杆体屈服强度;在金属托盘里面应加木托盘或水泥托盘。
金属托盘尺寸不小于120mmⅹ120mm,或φ120mm。
托盘厚度不小于6mm.第20条树脂锚固剂。
树脂锚固剂分类表9锚固剂偏差为±0。
5mm。
长度偏差为±10mm。
应优先采用双速树脂锚固卷。
第22条严禁使用变质得树脂锚固剂。
树脂卷应储存在4-25°C得避光防火仓库中.堆放高度不许超过三个标准箱平放得高度。
第23条在大跨度、顶板破碎或巷道压力较大时,应采用W钢带或钢筋梯子梁。
W钢带极限抗拉强度≥350MPa。
第24条设计铺网得巷道,顶部必须采用金属网,两煤帮结合现场实际情况可使用塑料网,沿空巷道两煤帮宜选用金属网,优先选用菱形金属网。
第25条采购锚杆及配件(杆体、托盘、螺母与锚索锚具)时,必须从有生产加工许可证得厂点采购,每一批配件都必须有验收质量检验报告,达不到质量要求或无生产许可证得产品,严禁下井使用。
第26条对于新技术实验所用材料、配件在投入井下使用前,必须经煤炭生产部、技术中心等有关部门确认.第27条对锚杆等支护材料应定期进行抽检,型号、规格、质量及技术性能应符合设计要求。
第五章锚杆支护施工工艺第28条锚杆支护巷道施工作业采用及时支护方式。
掘进机割煤或爆破落煤后及时将锚杆支护至迎头。
锚杆施工由外向里,逐排进行。
末排锚杆距工作面迎头得距离在作业规程与设计中具体规定,经公司总工程师批准,采用机掘工作面正常情况下,顶锚杆最大不超过3m,帮锚杆最大不超过5m.第29条锚杆钻孔施工应遵守下列规定:1、钻孔前应根据设计要求确定孔位,作出标记。
2、孔深与角度应符合设计要求。
锚杆孔除边锚杆外,其余应垂直巷道顶板,轴向偏差在5°之内.孔间距偏差不超过±100mm。
锚杆尾端外露(螺母以外)长度30~ 80mm.第30条顶板岩性变化可根据顶板离层指示仪钻孔或顶板岩性检查孔来判断(孔深大于锚杆长度1、5倍).当顶板发生变化时,应及时调整支护参数,煤壁发生片帮时必须及时补打锚杆.第31条在巷道压力大、顶板破碎、断层附近、综采切眼、大跨度硐室以及交叉点等,要采用高强锚杆加打锚索得联合支护方式。
第32条安装锚杆应遵守下列规定:1、宜采用快速安装工艺,即搅拌树脂卷、上托盘、拧螺母一次完成;2、用锚杆钻机作安装锚杆机具;3、拧紧螺母得扭矩不小于100N、m;4、托盘应紧贴梁或岩面,未接触部分必须楔紧垫实,对于锚杆不能与岩面垂直得,应采用调心托盘。
第33条掘进巷道宽度得控制,按设计要求,实体煤巷≯200mm,沿空掘巷≯300mm.当超过该范围时,必须采取增打锚杆或其它可靠加固措施。
第34条锚杆支护巷道要定期进行巡视检查,及时紧固托板松动得锚杆,如果失效,要及时补加新锚杆。
第35条铺网应符合下列规定:1、两网搭接长度应符合设计要求;2、铺网时应将网拉紧,紧贴岩面.第六章小锚索支护第36条锚索就是将其锚固范围内得岩层用高强度得锚索加固并施加一定预紧力,使支护结构物与顶板岩体组成一个复合体。
共同发挥更大得承载作用,并通过主体结构将顶板自身压力及支护应力传递到顶板深部稳定岩层内得主动支护手段。
第37条锚索得适用条件:当巷道围岩分类属于Ⅲ—Ⅴ类,采用锚杆支护不能有效阻止顶板下沉时,即可采用锚索对顶板加强支护,以提高巷道支护得安全性.第38条小锚索支护设计:当巷道直接顶比较完整时,可采用点式锚索支护;当巷道直接顶裂隙比较发育且上部为复合顶板时,宜采用锚索槽钢组合支护。
锚索支护参数得确定:1、最小锚固长度:水泥(砂)浆锚固≥3。
5m;树脂药卷锚固≥1.5m;聚氨脂药卷锚固≥4.5m.2、锚索长度:锚索一般应锚固到巷道顶板较稳定得岩层中。
根据设计要求,综合层位赋存状况与钻孔得能力,确定孔深为5、0—12.0m,锚索长度一般取5、5-12.5m。
3、锚索间、排距与锚索孔深度之间得关系应满足:L/S≥ 2式中:L—锚索孔深度,mS—锚索间距,m4、锚索锚固力锚固力设计值应大于200KN.第39条锚索支护材料选择一般选用低松弛级钢绞线,破断载荷为200-260KN。
锚固剂:采用端锚时优先选用树脂锚固剂(分快速与慢速);采用全长锚固时宜选用水泥(砂)浆或聚氨脂液。
托盘:托盘强度与锚索强度相匹配.单体锚索托盘规格为:400ⅹ400ⅹ10mm.槽钢:宜选用16#以上钢槽,长度不少于400mm,材料极限强度不低于350MPa.第40条锚索施工水泥(砂)浆锚索注浆后7天可进行张拉与上紧托盘工作;聚氨脂锚索注浆后2小时可进行张拉预紧上托盘工作;树脂锚固剂凝固1小时后可进行张拉预紧上托盘工作。
预紧力不小于100KN.对于全煤巷道(托煤顶)锚索支护,锚索要锚固到稳定岩层0。
5M以上。
每个锚索锚固到顶板内得深度由所在区队技术人员进行建档管理并保存,按有关规定移交.对由于煤层厚度发生变化锚索不能进入稳定岩层时,要采取其它加固措施。
第七章施工质量及监测第41条现场管理人员每班应对施工质量按设计要求进行检查,如锚杆得间排距与安装角度等,对出现得问题及时采取补救措施。
第42条检查锚杆锚固力应做拉拔实验,每50-100m抽样一组(3根)进行检查,拉拔加载至锚杆设计锚固力得90%。
有一根不合格再抽一组(3根),再不合格要查其原因,及时采取处理措施.第43条当设计变更或材料变更时,要做相应得拉拔实验.拉拔实验后应及时重新拧紧螺母,如果锚杆失效应及时补打锚杆。
第44条对螺母扭矩检查采用扭矩扳手实验。
每一班要对上一班所打锚杆进行螺母扭矩检查,一组(3根)中有一个不合格,将扭矩不足得螺母拧紧即可,有两根不合格要将所有螺母重新拧紧一遍。
第45条锚杆支护巷道从掘进到回采期间,对顶板、煤帮失效得锚杆要及时维护,不得使用支护锚杆起吊重物.第46条锚杆支护巷道要对巷道顶板深部围岩位移、表面收敛等进行量测,并结合地质条件评估进行信息反馈,对设计进行修正,以保证设计更符合实际.第47条锚杆支护要进行日常巷道顶板离层监测。
对顶板离层指示仪在掘进初期与回采影响期内每天应监测一次。
离层指示仪得安设距工作面迎头不超过3-5m;安设距离:Ⅰ—Ⅲ类80—100m,Ⅳ-Ⅴ类30—50m,地质构造带、巷道交叉点应适当安设。
第48条一般离层指示仪应安设在巷道顶板中央,双高度离层指示仪深基点应固定在锚杆上方稳定岩层内300mm(无稳定岩层时,一般应固定在顶板以上5-8m处),浅基点固定在锚杆锚固端位置.如发现顶板离层超限,应立即向公司总工程师汇报,由公司主管领导召集有关人员分析顶板离层原因,及时采取相应措施,属于顶板锚固范围以外得离层,应采取增加锚杆长度、补打小锚索、或用金属支架加强支护;属于锚固范围以内得离层,要分析锚杆锚固力与支护密度等方面原因,及时修正支护参数,加大支护密度与强度.第49条巷道表面位移观测可采用十字测点布置法进行,内容包括顶板下沉量、下沉速度、底鼓量及两帮移近量观测等。
