电动葫芦门式起重机安装施工方案【完整版】

合集下载

10吨门式起重机安装

10吨门式起重机安装

10t电动葫芦门式起重机安装方案一、安装工序1、轨道验收安装门式起重机前应对轨道进行验收, 检查轨道是否固定牢靠,并根据设计及施工规范要求对轨道的间距、标高、水平度、平行度进行检查复测,大车轨道的允许偏差为:两轨道高低差:<3mm两轨道不平行误差:<8mm轨道中心距误差:<8mm车轮中心距范围内轨道对角线之差:<5mm2、设备检查起重机安装前应对所到设备、构件进行认真的检查,看是否有缺损、碰伤现象,清除保管期间堆积之垢物,检查各减速机油箱是否干净,润滑油路是否完好无损,确保各部件没有问题后准备安装。

3、电动葫芦与主梁连接该起重机进厂时为分体结构,首先把电葫芦与主梁连接。

电动葫芦车轮轮缘内侧与主梁工字钢轨道翼缘间的间隙应为3~5mm。

链式电动葫芦的链轮槽应保持在同一铅垂面上。

链条在运行时不应有歪扭、卡住和严重磨损现象。

3、大车运行机构安装该起重机安装前,大车传动机构与操作室在地面与传动侧支梁安装好。

4、门式起重机框架安装根据现场情况及现有吊车情况,吊住主梁,采用8吨液压吊吊住一侧支梁,连接后用8吨液压吊连接另一侧支梁。

(主粱+电葫芦约6吨,吊车回转半径为6m,起升高度为9m,经查25吨液压吊车性能表,回转半径6m,起升高度9m,能吊12.2吨。

完全可以选用此吊车。

)该起重机组装后允许偏差要求如下:起重机跨度:±8mm。

起重机跨度的相对差:±8mm。

主梁上拱度F:+0.4F、—0.1F悬臂端上翘度F0:+0.4F、—0.1F主梁旁弯度f≤15mm。

5、其它附件安装主梁、电葫芦就位后进行梯子,栏杆,电缆滑架、车挡,极限开关等零部件安装。

6、加油起重机机械设备安装完毕后检查各润滑点及油路是否完整,然后将各减速机油箱清洗干净,注入机油,油量应与油尺的刻度相符。

无油尺时润滑油应以能盖住大齿轮最低齿的齿高为准。

所用机油及润滑油的牌号应与设计相符。

二、试车验收通用门式起重机安装后,应即装上夹轨器,并进行试验;试验时,夹轨器应符合下列要求:1、夹轨器各节点应转动灵活;夹钳、连杆、弹簧螺杆和闸瓦不应有裂纹和变形。

电动葫芦门式起重机安装施工方案

电动葫芦门式起重机安装施工方案

新建钢筋加工车间门式起重机械安装方案编制: __________________复核: __________________审核:__________________批准:__________________中国中铁股份有限公司蒙西华中铁路洞庭湖特大桥项目经理部南岸工区2014年7月22日1、编制依据、范围................................... 2 •…1.1编制依据.................................... 2••…1.2编制范围.................................... 2……2、工程概况....................................... 2••…3、电动葫芦门式起重机技术参数 (2)4、施工组织及资源配置................................ 2…4.1施工组织机构................................. 3…4.2机械设备、材料计划............................ 3…5、施工总体方案及工艺流程 (3)5.1施工总体方案.................................. 3•…5.2施工工艺流程.................................. 4…6、施工质量控制要点.................................. 6…7、施工安全注意事项.................................. 6…电动葫芦门式起重机安装方案一、编制依据、范围1.1编制依据(1)MH10T/14M 电动葫芦门式起重机相关技术参数、图纸。

(2)施工现场实际情况。

(3)《起重机械监督检验规程》。

(4)《电动葫芦门式起重机》(GB/T3695-2008 )。

电动葫芦起重机安装施工方案

电动葫芦起重机安装施工方案

电动葫芦门式起重机安装施工方案编制:张甜甜审核:刘元贵批准:郭洪民日期:2019年07月山东国新起重机械有限公司工程概况施工组织人员安排施工负责人:丁安磊电气安装维修工:郭建机械安装维修工:泥南南电焊气割工:郭峰管理员:刘元贵安全员:郭洪民质检员: 徐学军机具设备统计施工前预备工作1.组织人员,持证上岗,拟定施工方案。

2.施工小组成立后,施工技术负责人必须对施工队进行技术交底。

3.施工前进行安全教育,贯彻国家“预防为主,安全第一”的方针。

4.施工队进行施工前,必须全面检查所带工具是否齐全。

5.对施工工地的土建情况进行全面勘察;对起重机安装情况进行图纸会审;对施工中可能会出现的问题,提前采取防范措施。

6.进入施工现场人员,必须配备安全帽等安全用具。

7.开箱检查设备运至施工现场,在施工前要开箱检查,按装箱单对所有货物逐一清点,核查货物的数量、质量和损坏、缺失情况。

8.基础复查起重机桂东在安装前,要对安装起重机桂东的混凝土梁或钢结构制梁进行基础复查。

轨道、车档安装1.首先确定轨道梁中心线位置,然后和轨道跨度进行比较。

如果两者一样,那么螺栓孔中心线就是轨道的实际中心线;如果两者存在偏差,就要综合考虑轨道的中心位置,尽量使偏差均匀分布在轨道中心线的两侧,以便螺栓的安装和夹轨板的固定。

2.轨道安装完毕应达到以下要求:a、轨道实际中心线对吊车梁中心线位置偏差不应超过10毫米。

b、轨道实际中心线对安装基准线的位置偏差不应超过3毫米;龙门式起重机和装卸桥的轨道不应超过5毫米。

c、轨距偏差:轨道的水平偏差和接头尺寸要求应符合有关国家标准。

d、螺栓连接要有防松动装置,禁止使用过长螺栓。

3.车档及挡板、安全尺的安装a、测定吊车梁上联结车档的螺栓孔的位置。

b、同一跨度内两条平行轨道上的车档与吊车缓冲器的接触面应在同一平面上。

c、安全尺的安装必须保证在起重机上的行程开关能和安全尺接触。

d、安全尺的长度应大于起重机的额定速度下自动断电后制动距离。

电动葫芦门式起重机安装施工方案3

电动葫芦门式起重机安装施工方案3

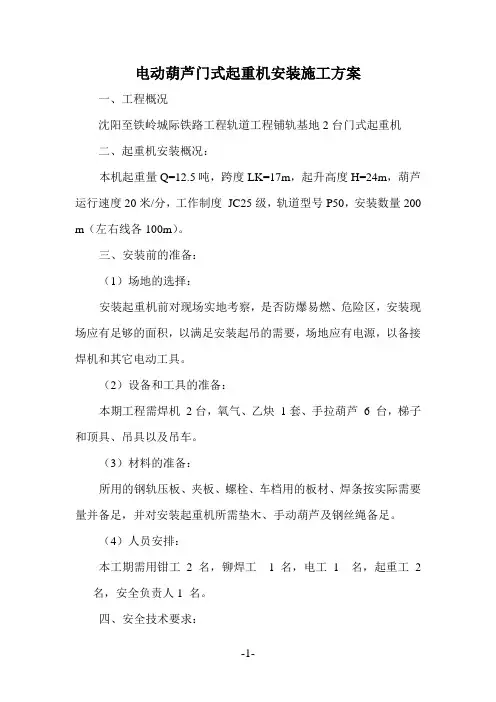

电动葫芦门式起重机安装施工方案一、工程概况沈阳至铁岭城际铁路工程轨道工程铺轨基地2台门式起重机二、起重机安装概况:本机起重量Q=12.5吨,跨度LK=17m,起升高度H=24m,葫芦运行速度20米/分,工作制度JC25级,轨道型号P50,安装数量200 m(左右线各100m)。

三、安装前的准备:(1)场地的选择:安装起重机前对现场实地考察,是否防爆易燃、危险区,安装现场应有足够的面积,以满足安装起吊的需要,场地应有电源,以备接焊机和其它电动工具。

(2)设备和工具的准备:本期工程需焊机2台,氧气、乙炔1套、手拉葫芦6 台,梯子和顶具、吊具以及吊车。

(3)材料的准备:所用的钢轨压板、夹板、螺栓、车档用的板材、焊条按实际需要量并备足,并对安装起重机所需垫木、手动葫芦及钢丝绳备足。

(4)人员安排:本工期需用钳工 2 名,铆焊工 1 名,电工 1 名,起重工2名,安全负责人1 名。

四、安全技术要求:参加本工程人员,严格按照各工种的安全操作规程施工,安装人员必须经安全技术培训技术监督部门考核合格,无色盲症,听力能满足工作条件要求,身体健康者并发给安全技术操作证后方能从事上岗,严禁违章作业。

五、安装的工艺过程:(1)轨道的安装首先清理工作现场,行车水泥承轨梁(钢构梁)基础进行验收、找平、放线、钢轨的检查和调直。

轨道上位时严格遵守操作规程。

轨道找正、找平、加固、调直、车档制作安装。

轨道的安装标准要符合TJ231-78。

《机械设备安装工程施工及验收规范》的规定标准,全行程最高点和最低点之差不大于10mm,接头的上、左、右三面的偏移均不应大于1mm,接头间隙不应大于2mm,跨度偏差不应大于5mm,同跨两平行轨道的标高相对差不应大于15mm。

(2)轨道的测量与调整轨道的直线性,可用拉钢丝的方法进行检查。

即在轨道的两端车挡上拉一根0.5mm的钢丝,然后用吊线锤的方法来逐点测量,测点间隔可在2m左右。

轨道的标高,可用水平仪测量。

电动葫芦门式起重机安装施工方案

电动葫芦门式起重机安装施工方案

电动葫芦门式起重机安装施工方案一、施工前准备1.确定安装位置:根据工程要求,确定起重机的安装位置,并进行测量和标示。

2.检查基础结构:检查起重机安装基础的平整度和强度,确保能够承受起重机的负荷。

3.预备材料和设备:准备好所需的安装材料和设备,包括起重机组件、安全绳、螺丝等。

二、安装主梁和横梁1.安装主梁:根据起重机图纸,将主梁吊装到安装位置,使用螺栓固定在基础上,保证主梁水平并能承受起重机的负荷。

2.安装横梁:将横梁安装在主梁上,固定好并确保横梁与主梁平行。

三、安装电动葫芦和绳轮系统1.安装电动葫芦:根据起重机图纸,将电动葫芦安装在横梁上,使用螺栓进行固定,确保葫芦能顺利运行。

2.安装绳轮系统:安装绳轮并与电动葫芦连接,注意调整绳轮的位置和张力,确保绳线平行运行并不会发生交叉摩擦。

四、安装控制系统和电气设备1.安装控制台:将控制台安装在合适的位置,并将控制线路与电动葫芦连接,确保控制台能够正常供电和操作。

2.安装限位开关:根据起重机图纸,安装限位开关,用于起重机的自动停止和限位控制。

3.连接电源:将电源线路与电动葫芦和控制台连接,并进行测试确保电气设备正常运行。

五、安装安全设备和标识1.安装安全绳:在起重机主梁和横梁上安装安全绳,用于紧急情况下起重机的紧急停止和预防坠落。

2.安装标识:安装起重机的标志牌和警示标识,并进行合理布置,以提醒工作人员和其他人员注意安全。

六、试运行和调试1.调试机械系统:进行起重机的试运行和调试,确保各个部件和系统能够正常工作,没有异常噪音和漏油等现象。

2.调试电气系统:检查起重机的电气系统,确保控制台和限位开关能够准确控制起重机的运行和停止。

3.试运行和负荷测试:进行起重机的试运行和负荷测试,检查起重机的各项指标是否符合要求,以确保起重机能够安全、高效地运行。

七、安装调试结束后,要组织相关人员进行安全培训,确保工作人员了解起重机的操作规程和安全注意事项。

以上是电动葫芦门式起重机安装施工方案的一个例子,具体的方案会根据实际情况和安全要求进行调整和制定。

(完整word版)电动葫芦门式起重机安装施工方案

(完整word版)电动葫芦门式起重机安装施工方案

电动葫芦门式起重机施工方案项目名称:安装单位:方案编号:一、工程主要内容1、起重机轨道安装2、门架装置安装及吊装3、辅助设备安装4、电器装置安装5、起重机试运转6、竣工交接二、施工组织机构、质控和施工人员根据安装工程量的大小、施工难易程度,合理的配备各工种人员。

项目组应有施工负责人、施工技术负责人、检验员、安全员、施工员(安装维修、焊接、电工)、吊装人员(或外协)等组成,且每个安装工程不得少于3名作业人员和一名检验人员(具体人员配置如表2)。

表2施工组织、质控和施工人员一览表注:如工程较复杂、配合人员较多,可附加施工组织图、施工质控体系及相关责任人员任命书。

三、施工机具设备和检测仪器根据安装工程量的大小、施工难易程度,合理的配备各类施工设备和检测仪器。

施工所需的汽车吊必须签订施工协议书,明确双方的权利和责任,汽车吊操作工应持有效的上岗证;施工过程所使用的工具必须是完好的,在使用前必须检查,经确认完好后方可使用;检验过程使用的计量器具必须是完好的,经过鉴定合格且在有效的检验周期内。

(具体施工机具设备和检测仪器详见表3)表3 施工机具和检测仪器一览表四、工艺流程设备开箱检查→建筑构件部分的勘查→安装轨道→供电装置安装→吊装→组装门式起重机→起重机电气及辅助设施安装→起重机试验→竣工交接五、工艺步序、要求起重机安装大致工艺步骤及要点如上所述,具体安装方法、内容及要求参照《电动葫芦门式起重机安装作业指导书》;(一)设备开箱检查由安装单位和设备使用单位共同成立开箱验收小组,根据装箱清单逐一清点货物,并认真填写开箱验收记录。

(二)建筑构件及轨道基础勘查:根据业主提供的场地及轨道基础检查数据,进行复查。

包括:①场地是否满足起重机要求,起重机上方是否有高压电线,如有,是否满足距离要求;②轨道安装基础中心位置及两侧承轨梁中心距;③轨道安装基础已预留孔及预埋螺栓时中心线的偏离;④轨道基础的标高差是否满足要求;⑤预埋螺栓是否满足施工要求。

电动葫芦门式起重机安装工程专项施工方案

电动葫芦门式起重机安装工程专项施工方案

中铁二局工程有限公司贵阳市轨道交通2号线一期土建12标(老客车站)门式起重机安装施工方案编制:审核:审批:施工单位(盖章):中铁二局工程有限公司贵阳市轨道交通2号线一期土建12标项目经理部二○一六年十月目录1.编制依据 (1)2.工程概况 (1)2.1安装及设备型号 (1)2.2工程概况: (1)3.施工组织计划 (2)3.1门式起重机安装现场施工组织结构 (2)3.2.施工人员计划和工期 (2)3.3施工现场所配备主要施工设备 (2)3.4进场计划 (3)4.门式起重机结构形式及部件自重 (3)4.1起重机组成 (3)4.2主要构件的自重 (3)5.安装施工流程 (4)5.1进场准备 (4)5.2结构安装 (4)5.3安装调试 (5)6.工艺流程及吊装参数 (5)6.1工艺流程 (5)6.2吊装参数 (5)7.起重机主体安装 (6)7.1安装前的准备 (6)7.2 轨道及基础验收要求 (6)7.3支腿吊装 (6)7.4主梁吊装 (7)8.轨道安装 (8)8.1起重机轨道跨度极限偏差 (9)8.2轨道相对偏差 (9)8.3轨道总长度内偏差 (9)9.起重机安装完成后的检查与试运转 (9)9.1起重机安装后的检查 (9)9.2起重机的试验 (9)10.安全技术保证措施 (12)11.质量要求及保证措施 (12)12.现场文明施工保护措施 (12)13.交工验收 (13)14起重吊装作业应急救援预案 (13)14.1事故类别 (13)14.2危险程度分析 (13)14.3应急救援领导小组 (13)14.4应急救援组织机构 (14)14.5工作职能 (14)14.6应急救援预案的设施 (14)14.7外部单位应急联络方式 (14)14.8信息报告程序 (16)14.9 响应分级 (17)14.10 响应程序 (18)14.11处置措施 (18)14.12交通疏散 (20)14.13 应急结束 (20)14.14信息发布 (21)14.15后期处置 (21)14.16应急保障 (22)15.附录 (23)1.编制依据(1)《起重机设计规范》(GB/T 3811-2008)(2)《起重机安全规程》(GB /T 6067-1985)(3)《通用门式起重机》(GB /T 14406-2011)(4)《起重机电控设备》(JB/T 4315-1997)(5)《桥式和门式起重机轨道制造与安装公差》(GB /T 10183-2005)(6)《起重机用钢丝绳检验和报废实用规范》(GB /T 5972-2006)(7)《起重机试验规范和程序》(GB /T 5905-2011)(8)《起重设备安装工程施工及验收规范》(GB 50278-2010)(9)《大型施工机械设备安全管理办法》(贵阳市城市轨道交通)2.工程概况2.1安装及设备型号2.1.1使用单位:中铁二局工程有限公司贵阳市轨道交通二号线一期土建12标2.1.2安装单位:中铁二局第一工程有限公司2.1.3安装地点:延安西路老客车站2.1.4主机型号:MHx10-132.1.5本工程内容及数量:安装门式起重机1台2.1.6本工程安装日期:2016.10.92.2工程概况:为满足浣紫区间竖井中钢结构的作业需求,现在老客车站建立钢结构加工厂,安装电动葫芦龙门吊一台。

电动葫芦安装施工技术方案完整

电动葫芦安装施工技术方案完整

电动葫芦安装施工技术方案完整(完整版资料,可直接使用可编辑,推荐下载)电动葫芦安装施工技术方案目录1、编制依据 (3)2、施工准备及作业条件 (3)2.1人员配备 (3)2.2 主要施工机械设备配置 (4)2.3 作业条件 (4)3、主要施工方案 (5)4、吊装构件 (7)4.1 吊装中型构件 (7)4.2吊运细长构件 (8)4.3吊装小型构件 (8)5、质量保证措施 (9)6安全文明施工 (9)6.1.危险源辨识 (9)6.2 .安全对策与措施 (9)6.3.加强安全检查 (9)6.4.作业防护 (10)6.5.工地安全作业纪律 (10)附表:电动葫芦安装记录表 (12)危险源辨识与评价表 (13)环境因素辨识与评价表 (14)1、编制依据1。

1《起重设备安装工程施工及验收规范规程》GB50278—20211。

2《起重机及其安全技术》ZBJ80012—891。

3《钢丝绳电动葫芦说明书》2、施工准备及作业条件2。

1人员配备劳动力配备计划表2.2 主要施工机械设备配置主要施工机械设备配置表2.3 作业条件2。

3.1材料要求按图纸设计要求和材料计划内容采购,运至现场或加工厂并提供合格的质保书,材料经报检合格后方可使用.施工所用焊条、焊丝均应有质量保证书。

2.3.2人员要求所有参与施工人员必须熟悉施工图纸,了解施工方法,知道相关质量标准以及施工中注意的安全事项;施工前接受详细的安全、技术交底。

3、主要施工方案3。

1电动葫芦属于特种设备,其组装时应以不得损伤任何零部件为原则,并应严格按照设备技术文件规定及《起重机设备安装工程施工及验收规范》GB50278—98组织施工和验收。

3。

2电动葫芦的安装3。

2.1安装前的检查与准备:(1)电动葫芦运到安装地点后,依照装箱单验收,并仔细检查在运输过程中有无损坏丢失零部件情况;(2)认真阅读使用说明书及其其他随机文件,了解本产品的结构;(3)运行小车、电流引入器吊钩装置一般与主机解体装箱,安装时须重新组装; (4)清除电动机小车踏面上的油污或防锈油漆;(5)按说明书规定给起升和运行减速机加油,并将加油孔密封严防渗漏;(6)了解安装现场,准备安装设施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电动葫芦门式起重机施工方案项目名称:安装单位:方案编号:一、工程主要内容1、起重机轨道安装2、门架装置安装及吊装3、辅助设备安装4、电器装置安装5、起重机试运转6、竣工交接二、施工组织机构、质控和施工人员根据安装工程量的大小、施工难易程度,合理的配备各工种人员。

项目组应有施工负责人、施工技术负责人、检验员、安全员、施工员(安装维修、焊接、电工)、吊装人员(或外协)等组成,且每个安装工程不得少于 3名作业人员和一名检验人员(具体人员配置如表 2)。

表 2施工组织、质控和施工人员一览表施工负责人施工技术负责人安全员联系电话检验员施工人员一览表持证工种及证号序号1姓名主要职责23456789注:如工程较复杂、配合人员较多,可附加施工组织图、施工质控体系及相关责任人员任命书。

三、施工机具设备和检测仪器根据安装工程量的大小、施工难易程度,合理的配备各类施工设备和检测仪器。

施工所需的汽车吊必须签订施工协议书,明确双方的权利和责任,汽车吊操作工应持有效的上 岗证;施工过程所使用的工具必须是完好的,在使用前必须检查,经确认完好后方可使用; 检验过程使用的计量器具必须是完好的,经过鉴定合格且在有效的检验周期内。

(具体施工机具设备和检测仪器详见表 3)表 3施工机具和检测仪器一览表主要施工设备设备名称主要检测仪器 仪器名称序号数量 序号 数量 1□ t 汽车吊 1台1 □水准仪1台 1台 1台 1只 1把 2把 1把 1把 1件2□ t 卷扬机 3□ t 手拉葫芦 4□ t 单片滑轮 5□ t 千斤顶 6□交流电焊机 7□气割设备 8□砂轮切割机 9□角向磨光机 10 2 □绝缘电阻测试仪3 □接地电阻测试仪4 □万用电表5 □钢卷尺 2台2台 2套 1套 1台 1台6 □钢直尺7 □塞尺8 □游标卡尺9 □框式水平仪 10 11 11 1212 四、工艺流程设备开箱检查→建筑构件部分的勘查→安装轨道→供电装置安装→吊装→ 组装门式起重机→起重机电气及辅助设施安装→起重机试验→竣工交接 五、工艺步序、要求起重机安装大致工艺步骤及要点如上所述,具体安装方法、内容及要求参照《电动葫 芦门式起重机安装作业指导书》;(一)设备开箱检查由安装单位和设备使用单位共同成立开箱验收小组,根据装箱清单逐一清点货物,并 认真填写开箱验收记录。

(二)建筑构件及轨道基础勘查:根据业主提供的场地及轨道基础检查数据,进行复查。

包括:①场地是否满足起重机要求,起重机上方是否有高压电线,如有,是否满足距离要求;②轨道安装基础中心位置及两侧承轨梁中心距;③轨道安装基础已预留孔及预埋螺栓时中心线的偏离;④轨道基础的标高差是否满足要求;⑤预埋螺栓是否满足施工要求。

(三)安装轨道1.放线:在承轨梁上放线,放出轨道中心线,再按轨道底宽,弹出轨道底边线,,根据跨度要求用钢卷尺或测距仪定出另一侧轨道中心线,并弹出轨道中底边线。

2.调整承轨梁标高:根据所测标高,添加所需的垫板。

3.轨道上位:用手拉葫芦或其他吊装设备分别将调直的轨道吊装到承轨梁上,吊放在所需位置,把轨道底面用 20mm左右厚度的木板垫起来,以便放置钢垫板和防震垫片。

4.轨道找正、定位、紧固:将安装轨道用的螺栓组、轨道压板等吊到承轨梁上,并组装好。

钢垫和防震垫板垫好后,将轨道下的木板抽出,然后用鱼尾板把轨道连成一体;根据中心线大体找出一根直线,用轨道压板等把轨道初步固定,最后进行全面找正,符合要求后把螺栓全部紧固。

5.轨距测量:使用钢卷尺或测距仪对每根轨道至少测量三点。

6.轨道的相对标高、直线度及轨道中心与承轨梁中心之间的偏差的测量。

7.轨道接地装置安装。

(四)大车供电装置安装按照图纸设计要求,先安装固定支架,再把每根工字钢(或C型钢)用螺栓和吊架定1.0 /1000,位在支架上;组装时调整与轨道在水平、垂直两个方向的平行度,不应大于且全长不超过 10mm。

固定一根工字钢(或一根标准段 C型钢),再逐根按标准安装固定。

工字钢(或 C型钢)接头要平整光滑。

将牵引滑车、中间滑车和尾部固定滑车分别安装在工字钢(或 C型钢)上,电缆挂装于滑车上,电缆下挂长度适宜、均匀,滑车运动灵活,加挂牵引绳,调整好长度,电缆滑车运行时电缆线不承受外力。

待起重机吊装好后,调整导电拨杆高度和位置,将电缆固定在其上。

(五)组装、吊装根据现场及起吊设备条件、起重机起升高度、起重机整机自重,选用足够吨位的汽车吊吊装:(一)整体吊装:1、将起重机地梁与支腿分别连接好,并检查是否按标记序号连接;2、将主梁放置于适合安装的位置,把支腿用螺栓安装在主梁上,安装好检查安装尺寸是否符合技术要求;3、结合实际尺寸,选择起重吊点,使其平衡吊装;4、将起重机整体吊离地面 100mm时,分别将车轮中心,缓慢放置轨道中部;5、用起重机将电动葫芦吊至主梁工字钢上,并固定;装好后应符合电动葫芦安装要求,见《电动葫芦安装作业指导书》。

(二)分体吊装:1、将地梁和支腿连接好,分别吊至轨道上,用缆风绳进行固定;固定好后,检查各部位几何尺寸是否符合安装要求,检查合格后,用固定杆件将支腿加以固定,以防止起吊时变位;2、用起吊设备吊装主梁,选择主梁吊装点,将主梁吊至安装葫芦高度,将电动葫芦安装在主梁上见《电动葫芦安装作业指导书》,并加以固定,防止起吊时移位;3、安装主梁电器部分;4、起吊、安装主梁,将主梁与支腿连接好;5、撤掉支腿缆风绳;(六)辅助设备安装①吊装司机室,使之与安装架焊接牢固。

②装小车导电支架、斜梯及平台。

③安装维修吊笼,使之与主粱焊接牢固。

④安装缓冲器碰头,车挡。

⑤安装防风装置(室外),如锚定装置、夹轨器等。

⑥起重机调试合格后,安装防雨罩(室外)。

(七)电气设备安装及调试①按照电气总图,安装全部电气设备和元件。

②安装在起重机驾驶室上的电阻器等较重的设备,应尽量使支架牢固地固定在驾驶室上方。

③电阻器应沿着平行主梁的方向放置,电阻器迭装时不超过4箱。

④按照电气原理图,放线将全部电气设备和元件连接。

⑤导线应走线管 (线槽),线管出线口应加橡皮护套,全部导线的端头应按设计图纸上的编号作好标记,以便检修。

⑥电缆挂装于滑车上,电缆下挂长度适宜、均匀,滑车运动灵活。

⑦起重机上凡易触及裸露导电部分应有防护装置。

⑧在检查接线正确无误后,通电调试。

(八)起重机试验(方案)1.试车前的准备①电气系统、安全联锁装置、制动器、控制器、照明和信号系统等安装应符合要求,其动作应灵敏、准确;②检查轨道上是否有障碍物及有碍起重机运行的情况,清理好周围环境;③钢丝绳端的固定及其在吊钩、取物装置、滑轮组和卷筒上的缠绕应正确、可靠;④各润滑点和减速器所加的油脂性能、规格和数量应符合设计文件的规定;⑤起重机静载荷、动载荷试验配重应符合要求。

2.空载试运转试验:①操纵机构的操作方向应与起重机的各机构的运转方向相符。

②分别开动各机构的电动机,其运转正常,无异常振动、过热、噪声等现象;大车和小车运行时不应卡轨;各制动器能够准确及时的动作,各限位开关及安全装置的动作应准确、可靠。

③当吊钩放到最低位置时,卷筒上的钢丝绳的圈数不应少于两圈(固定圈除外)④放缆和收缆的速度应与相应的机构速度相协调,并能满足工作极限位置的要求。

⑤每项试验不少于 2次,并且动作应准确无误。

3.额定载荷试验①将小车开到桥架的跨中或最大有效悬臂处,起升额定起重量的载荷,离地面 100mm~200mm,待起重机和载荷静止后,测其下挠度值,下挠度值应符合:(a)对低定位精度要求的起重机或采用无级调速控制系统的起重机或采用低起升速度和低加速度达到可接受定位精度要求的起重机挠度不大于S/500;S/750;(b)对采用简单控制系统达到中等定位精度要求的起重机,其挠度不大于(c)对高定位精度要求的起重机,其挠度不大于 S/1000;(d)若设计文件对该要求不明确的,对 A1~A3级,挠度不大于 S/700;对 A4~A6级,挠度不大于 S/800;(e)悬臂端挠度不大于 L1/350或者 L2/350;②各机构运转正常,无啃轨和三条腿现象,不应有裂纹、联接松动、构件损坏等影响性能和安全的缺陷;③制动下滑量应当在允许范围内;4.静载荷试验①将小车停在主梁跨中或主梁悬臂极限位置,逐渐加载至 1.25倍额定起升载荷,载荷升高 100~200mm,悬空 10min,应无失稳现象,卸载后将小车开至跨端或支腿处,各受力刚结构件应无裂纹、焊缝开裂、油漆脱落及其它影响安全的损坏和松动等缺陷。

②如此重复三次,第三次主梁应无永久变形,测量主梁的实际上拱度值,主梁实际上拱度值应不小于 0.7S/1000,有效悬臂处的实有上翘度不应小于 0.7L1(或 L2)/350。

5.动载荷试验①动负荷试验的目的主要是验证起重机各机构制动器的功能。

如果各部件能完成其功能试验,并在随后进行的目测检查中没有发现机构或结构的构件损坏,连接处也没出现松动或损坏,则认为本试验结果合格。

②起升 1.1倍额定负荷,同时开动两个机构作正反向运转,按该机工作级别相对应的接电持续率应有间歇时间,并按操作规程进行控制。

按工作循环次序,试验时间至少应延续 1小时。

各机构应动作灵敏,工作平稳可靠。

检查各限位开关和保护联锁装置的可靠性,电动机及电气元器件的温升不允许超过规定标准,观察整机不应有不正常的响声和振动等现象,当在主梁悬臂极限位置起吊时,大车车轮不得出现负轮压现象。

③试验合格后,填写试验记录。

(九)竣工交接1、对监检过程中的监检意见及时整改。

2、完成最后竣工自检报告3、经监检机构确认最终合格后,出具监检报告和监检证书,4、按照安装控制程序和合同的要求与使用单位办理设备的交接手续、填写竣工交接单,工程结束。

六、施工计划计划定于年月日向当地质量技术监督局申请安装施工告知,于年月日向特种设备检验检测机构申报安装施工监督检验,计划施现场施工,计划年月日开始实年月日安装调试试验完毕,整个工程预计时间完成,计划于年月日竣工交接(具体各阶段施工工期详见表 4)。

七、施工质量计划及控制点起重机安装前,组织所有参加施工人员进行技术交底,使施工人员理解规程和规范,熟悉图纸及方案,明确质量标准,操作方法,做好技术交底记录,按要求向班组下达自检记录。

在施工过程中,要严格按照方案、规程规范进行每一道工序的施工。

各工序施工完毕进行全面检验,检验合格后认真填写好《施工过程自检报告》,并及时进行工序报验。

经自检合格后,应及时与当地特种设备检测机构进行沟通,并经其监检员以资料、实物或现场确认合格后,才能进行下一工序的施工。

起重机整机安装调试完毕后,邀请检测机构监检员一同进行性能试验,在各项试验中及时记录相关的测量数据,并形成最后测试报告。

具体质量计划如表自检项目、内容及要求详见《作业指导书》和《施工过程自检报告》表 4施工工期与施工质量控制计划表4所示,起重机具体进度开工时间结束时间交检时间备注项目设备开箱检查现场勘查轨道安装大车供电装置安装结构件现场组装、拼装起重机吊装、组装辅助设置安装电气设备安装起重机调试起重机试运转起重机竣工交接八、技术交底及安全措施1、参加安装施工的工作人员,均应持相关工种的作业证,并对施工人员进行必要技术交底,熟悉施工方案,并按照施工方案要求安装。
