盐化工新区教堂侧墙裂缝灌浆施工方案

盐化工新区教堂侧墙裂缝灌浆施工方案裂缝灌浆施工方案灌浆施工工艺流程总体如下:裂缝表面处理―封缝―埋设灌浆嘴―准备灌浆泵―试压―配制灌浆材料―灌浆―检验及表面处理。

1、清理裂缝(1)较宽裂缝,沿裂缝深度凿除裂缝表层混凝土,以露出新鲜混凝土为宜,对其它所有要处理的裂缝,沿缝凿成2~4mm,宽4~6mm 的V型槽,并凿毛裂缝内混凝土表面。

(2)对外露钢筋进行除锈处理,对锈断的原钢筋进行焊接替换。

(3)剔除缝口表面的松散杂物,用气压为0.2MPa以上的压缩空气清除槽内浮尘。

(4)向较宽裂缝(宽度)1.5cm)内灌满小石子,要求密实。

(5)沿缝长范围内用丙酮进行洗刷,擦清表面。

2、埋设灌浆嘴清缝处理后,用胶泥骑缝埋设、粘贴灌浆嘴,灌浆嘴的间距沿缝长依缝的宽窄以35~40cm为宜,原则上宽缝可稀、窄缝可密,但每一条裂缝至少须各有一个进浆孔和排气孔。

3、封缝对压浆区域的裂缝,无论缝宽大小,原则上都应同时封闭,以防裂缝相互贯通而跑气跑胶。

沿缝长先涂一层基液,待胶泥初凝后,再抹上一层胶泥,并除气泡抹平,待胶泥初凝后,表面用基液涂刷二层。

4、密封检查(气检)封缝材料固化后,沿缝涂刷一层肥皂水,并从灌浆嘴中通入气压为0.2MPa的压缩空气,检查缝的密封效果。

对漏气部位进行补封处理。

5、灌浆(1)灌浆材料配制:根据现场施工的实际情况,进行化学灌浆的配置,灌浆材料均由双组分组成,在使用前需根据现场条件及使用要求由试验确定适宜的配比。

实际施工时,按照配比将甲乙组分混合在一起,用搅拌器搅拌均匀后即可使用。

一般情况下,灌浆材料配制后宜在二个小时内用完,故配制材料以一次性用量为宜。

(2)灌浆工艺:启灌之前,先接通管道,打开所有灌浆嘴上阀门,用气压为0.2MPa以上的压缩空气将管道及裂缝吹干净。

灌浆顺序自上而下,由一端向另一端依次连续进行。

灌浆压力以0.2~0.4MPa 为宜,压力逐渐升高,防止骤然加压使裂缝扩大。

6、灌注操作程序(1)接通管道;(2)将配制好的胶浆注入灌浆罐;(3)打开储气瓶阀门,调节压力;(4)打开灌浆罐通向灌浆嘴的阀门;(5)待相邻灌浆嘴冒浆后关闭此嘴的阀门,以下依次进行;(6)当出浆率小于0.1L/min时,持压5~10min后,即可停止该缝的压浆,关闭压浆嘴阀门。

进行灌浆封闭的缝要进行取芯抽样或开孔内窥镜检查,以保证灌浆封闭质量。

7、宽度小于0.10mm的裂缝进行封闭处理对于宽度小于0.10mm的裂缝,无论其裂缝大小,在进行裂缝的灌浆过程时,一并封闭,不需要做处理。

对外表颜色较深的原封缝物均要清除干净,重新采用107胶或801建筑胶水泥浆(混白水泥)刮抹,要求颜色与原混凝土表面颜色相近,外观平整。

对于裂缝较多,可布置工作面的现场,可采用气泵-灌浆罐进行灌浆。

对于裂缝不多,或工作面较小的情况下,可采用便携式灌浆泵进行灌浆。

我们经常可从隧道.地下道及各种不同型态建筑构造物上,发现诸多的漏水现象,然而传统式施作工法,所达到的效果往往只有处理表面5~10cm的阻挡效用,却无法达到一定程度上的,深层填补与止水作用,在一段时间后又会再产生二次或三次漏水。

这是因为从隧道或构造物外侧土壤内与地盘流出之地下水,经由裂缝.二次接缝.包泥处或蜂巢等处流出,止水行为若不能达到深层的固结与封填并加以阻挡,则将很难达到长久止水效能。

所以近年来台湾以采用逆行性高压止水工法,效果卓越,广为建筑界.营造界一些重大建设工程之业主接受;如地下铁.卫生下水道.捷运系统等,甚至一般建筑工地及民宅修护等。

水溶性灌止漏剂为一种不含溶剂之单剂型环保无毒性聚胺基甲酸乙脂TDI为基材之亲水性发泡止水剂,在与水作用后,迅速膨胀填筛其裂缝或蜂巢等,达到止水之目的。

由于浆液遇水后即产生化学反应,并产生二氧化碳气体,造成体积迅速膨胀,产生较大膨胀压力,并促进浆液二次膨胀,加大扩散范围,最终交联生成不溶于水的聚合体,即有一定强度的凝胶体。

这类高效灌浆材料是其他化学浆液(如丙烯氨.水玻璃类.木质素类.醛树脂类等)所没有的优点,因此广泛应用于土木工程建筑中的锚固、加固.密封、防水等工程上。

二.说明:水溶性灌止漏剂属于TDI为主之单液型聚胺脂发泡止水浆材可用于地盘改良,如砂层易塌陷流失地层,可先灌注水溶性灌止漏剂与砂完全混合固化,形成一胶质弹性体,如开挖时不致造成砂层塌陷。

水溶性灌止漏剂系属于亲水性,与水作用后,迅速膨胀堵塞其裂缝,达到止水之目的;亦可与低量催化剂配合使用,依实际施工需要来调整发泡速度,以期达到止漏之功用。

水溶性灌止漏剂与水反应形成一止水胶体,具有止漏水及填补缝隙之功能;水溶性灌止漏剂与水作用以1比1、1比5、甚至1比12的比例混合,整个产品的特性如下:优点:1.黏度愈低愈好,可使得喷涂设备管内不因黏度不断提高而造成堵塞且容易施工、操作性佳。

2.与水互溶性很好,如此不易造成缝隙内有残余的水份存在,长时间会破坏发泡体,造成二次漏水。

3.反应性佳,与水反应约30~120秒完成胶化,3~5小时可完成硬化。

4.安定性佳,在开封后,可以在施工的时间内不会变坏;未开封时,产品可储存长达半年以上不会变质。

5.与混凝土接着性好,不会与混凝土脱层,完全胶着。

6.可与偏酸或偏堿甚至海水的水质反应而不影响发泡体的物化性。

7.结构性强、韧性高,可长时间耐水。

水溶性灌止漏剂产品的特性如下:1.与水接触立刻起化学反应而膨胀。

2.低膨胀率、高韧性。

3.与基材黏着力强且抗化学性佳(可抗饮用水、海水、废水、稀释之酸硷性化学品)。

4.本产品反应完成后无毒性。

三.特性:1.止水剂与水的混合比例、温度会影响凝结时间及强度和胶体干缩现象甚巨。

水量多寡与凝结时间成正比.与止胶体强度成反比和止胶体干缩现象成正比;温度高低与凝结时间成反比.与止胶体强度成正比。

2.硬化后的膨胀体能抵抗弱酸、弱硷,对沥青填缝材、止水材、混凝土等皆能适用。

水溶性灌止漏剂最适用于地下水位以下的位置,因材料本身可长时间耐水及亲水性。

四.范围及用途:可使用于连续壁、隧道、箱涵、裂缝、伸缩缝、地下室、发丝裂缝、浅盾隧道、窗框、内外壁、水库、港湾工程、顶板、地盘改良、环片止水等。

1.封填混凝土构件上干、湿之裂缝,实际切合所有接触面。

2.阻绝漏水。

3.封填潮湿之接缝。

4.有水压式地下水流之裂缝注射,可配合催化剂使用,在3秒内形成泡沫,与水接触后2分钟内,可完全膨胀及凝固。

使用范围:1、工作缝、墙与梁裂缝、管边、裂缝等的部位止漏。

2、施工缝漏水处理。

3、蜂巢漏水处理。

4、结构体漏水处理。

5、窗框漏水处理。

6、地下室漏水处理。

7、废水处理外窗止漏。

8、连续壁止漏。

一、高压注浆技术特点1、高压灌浆防水堵漏新技术简述高压灌浆堵漏就是利用机械的高压动力,将水溶性聚氨酯化学灌浆材料注入混凝土裂缝中,当浆液遇到混凝土裂缝中的水分会迅速分散、乳化、膨胀、固结,这样固结的弹性体填充混凝土所有裂缝,将水流完全地堵塞在混凝土结构体之外,以达到止水堵漏的目的。

高压灌浆堵漏技术是具有国际先进水平的高压无气灌注防水新技术,是发达国家水溶性灌浆材料使用的新型工艺。

2、高压灌浆堵漏原理:水溶性聚氨酯化学灌浆材料是由过量的多元异氰酸酯和多羟基化合物预先制成含有游离异氰酸基团的低聚的氨基甲酸预聚体。

常用的多异氰酸酯有TDI、MDI、PAPI等3种。

多羟基化合物采用聚醚,它的官能团和分子量可以有好几种。

浆液灌入混凝土裂缝后,与渗漏水相遇发生化学反应,放出二氧化碳,并形成脲的衍生物。

从而达到防渗堵漏的目的。

水溶性聚氨酯化学灌浆材料是一种底黏度,单组份合成高分子聚氨酯材料,形态为浆体,它有遇水产生交联反应,发泡生成多元网状封闭弹性体的特征。

当它被高压注入到混凝土裂缝结构延展直至将所有缝隙(包括肉眼难以觉察的)填满,遇水后(注水)伴随交联反应,释放大量二氧化碳气体,产生二次渗压,高压推力与二次渗压将弹性体压入并充满所有缝隙,达到止漏目的. 可见水溶性聚氨酯化学灌浆材料是堵漏材料中性能最好的一种,用一般材料不能根治渗漏,使用高压灌浆堵漏技术后一次堵漏成功。

3、高压灌浆堵漏作用机理①对裂缝形成化学链结。

②对表面的孔隙形成高强度锚栓。

③高压力的推挤下填充所有裂缝。

4、高压灌浆堵漏技术运用特点①高度成品化;②操作简捷;③可四季施工;④无毒无污染;⑤费用合理。

二、施工主要应用材料:选用江苏省淮安市博隆防水材料有限公司生产的水溶性聚氨酯化学灌浆材料1、材料简介该产品外观为浅黄色至琥珀色透明液体,它是由聚氨酯预聚物与多种助剂配合而成的单组。

分堵漏化灌材料,一种快速高效既能堵漏防渗又能固结补强的高分子弹性材料。

可应用于各种工程中起堵水防渗加固作用。

2、材料特点①该材料具有良好的亲水性,能与水反应,同时生成CO2气体,并逆水而上沿来水通道渗透扩散,与周围的混凝土、砂、土等固结,快速硬化形成不透水的固结层,已广泛应用于封堵大压力的涌水和阻止地基中的流水及水的渗透。

②该材料与混凝土及土粒粘结力大,可制得高强度的弹性固结体,因此能充分适应地基或其他基层的变形,使其不易发现龟裂、崩塌而得到加固初强;③在含水的结构中浆液不会被冲散,在其反应过程中,由于气体的扩散使有效固结区迅速增大,可得到比其他类型化学浆液大的多的固结体;④根据工程不同的需要,可调节化灌液体的粘度,对于混凝土工程,如遂道、大坝等细小裂缝注浆后浆液能很快渗透进去,形成粘结牢固,抗渗性好、强度大的固结体;⑤浆液的固化速度可根据施工需要调节;⑥施工时采用单组分灌浆设备,易清洗,工艺简单易行,综合费用较低;⑦固结体在水中浸泡对人体无害、无毒,无污染。

注浆泵将本产品灌入裂缝,当全邻孔出现纯浆液时,移至邻孔,在规定的压力下灌浆,直至压不进为止(注入率≤0.01L/min),随即关闭阀门。

(一般灌浆压力0.3Mpa)。

5、72小时后检查渗漏部位有无渗水,无渗水将灌浆嘴折断,用快干水泥将基面封闭、抹平。

五、注意事项:(1)施工注意事项1、注浆时,注浆管应埋放合理,密切注视压力以防爆管。

2、操作人员应配戴眼镜、口罩、手套等劳保用品,以防止浆液溅入眼内。

(2)对化学灌浆材料的保管的注意事项:1、化学灌浆材料应密封储存在冷暗的库内,并有专人保管,保管人员应熟悉材料的性质。

2、装有材料的容器应贴上明显的标签,并需分类存放。

3、存放化学灌浆材料的地方应严禁烟火。

(3)化学灌浆工作人员应注意下列事项:1、工作人员应戴防毒面具、橡皮手套,并穿长统靴和抗酸工作服。

2、在工作中如有疲倦、脚起泡、手趾麻木、头晕等感觉应立即脱离现场,到空气新鲜的地方静卧休息。

3、遇浆液或粉末进入眼睛或触及皮肤时,应迅速用大量的清水冲洗,如有疼痛现象应立即医疗。

4、吃饭之前必须立即洗手,工作后应洗澡。

5、要注意不使浆液流入排水沟及江河中,以免污染水质。

合集下载

裂缝灌浆施工技术方案

裂缝灌浆施工技术方案

裂缝灌浆施工技术裂缝灌浆施工技术措施(4)裂缝调查全面查清裂缝的性质以及裂缝的长度、宽度、深度、走向、贯穿及漏水情况,以便确定处理方案。

裂缝宽度可用读数显微镜测量,裂缝的深度和走向可用超声/压水或钻孔取样等方法检查。

(5)裂缝处理对较小的混凝土构件的裂缝,用钢丝刷等工具清除混凝土表面的灰尘/浮渣及松散层等污物,刷去浮灰,用酒精或丙酮将沿缝两侧2-3cm范围擦拭干净。

对较大的混凝土构件中较深的裂缝,为有效封缝,可沿裂缝切割“V”型槽或凿“V”型槽.对体积较大的混凝土构件或较深的裂缝,可沿裂缝采取钻孔灌浆,以使浆液进入裂缝有更广的通路。

(6)粘贴注胶底座(灌浆嘴)在裂缝的交错处、裂缝较宽处及裂缝端部必须设置灌浆嘴,灌浆嘴的间距根据裂缝大小、走向及结构形式而定,一般缝宽0。

3以内时灌浆嘴间距为15—30cm,在一条裂缝上必须设置有进浆、排气或出浆口。

灌浆嘴可先用封口胶粘贴在预定位置,也中在封缝时一同粘贴。

应特别注意防止堵塞灌浆嘴。

(7)封缝封缝质量的好坏直接影响灌浆效果与质量,应特别予以重视。

裂缝的封闭使用封口胶,按提荐配胶比例称取并调封口胶,用油灰刀沿裂缝往复涂刮扣均匀涂抹层厚约1-2mm、宽2—3cm的胶泥,注意防止小气泡及密封不严。

(8)封缝检验一般情况下,封缝后1-2天即可进行试漏检验,以检查裂缝的密封效果及贯通情况。

若用压缩气进行试漏试验,可沿裂缝涂刷一层肥皂水,从灌浆嘴吹入压缩空气(压力与灌浆压力相同),漏气处可再行封闭;若用压力水进行试漏试验,检验完毕后应用压缩空气吹净积水,并留有足够的时间让裂缝干燥。

对重要构件或走向复杂的裂缝,建议进行试漏检验,以确保注胶效果。

(9)配制灌浆胶液配制胶液前应将A、B两组分充分摇匀,根据估计的灌胶量按推荐配胶比准确称量两组分并混合均匀。

从胶混合开始,注胶操作应在胶液适用期内成(25℃时约为90分钟)。

(10)灌浆注胶操作应使用专用注胶器具。

注胶前,应用压缩空气将孔缝吹净,达到无水干燥状态。

裂缝高压灌浆施工方案

裂缝高压灌浆施工方案

裂缝高压灌浆施工方案一、前言裂缝在建筑工程中是常见的问题,它会影响建筑物的结构稳定性和使用安全。

为了解决裂缝问题,高压灌浆技术被广泛应用于建筑维修和强化工程中。

本文将介绍裂缝高压灌浆施工方案,以指导施工实践。

二、材料准备在进行裂缝高压灌浆前,需要准备如下材料: - 硅酸盐水泥 - 水泥砂浆 - 高压泵- 灌浆管 - 硬化剂三、施工步骤1. 裂缝检查首先,对裂缝进行检查,了解裂缝的长度、宽度和深度,确定裂缝的类型和性质。

根据裂缝的情况选择合适的灌浆材料。

2. 清洁处理清理裂缝表面的杂物和松散物,确保裂缝表面干净。

如果裂缝较深,可以采用钻孔方式清理裂缝内部。

3. 灌浆施工将灌浆管插入裂缝内部,确保灌浆管的位置正确。

使用高压泵将水泥砂浆或其他灌浆材料充分注入裂缝,同时控制注入压力和流速,确保灌浆充实并牢固。

4. 硬化处理待灌浆充分固化后,对裂缝表面进行硬化处理以增强强度和密封性。

可以使用硬化剂进行表面处理,形成坚固的保护层。

5. 后续检查施工完成后,对灌浆部位进行检查,确保裂缝处的修补效果符合要求。

如有必要,进行后续处理和修正,以确保施工质量。

四、注意事项•施工过程中,要注意安全第一,避免发生意外事故。

•严格按照施工方案操作,控制好灌浆材料的配比和施工参数。

•确保施工现场通风良好,保证施工材料的质量。

五、结语裂缝高压灌浆技术是一种有效的修复裂缝的方法,能够增强建筑结构的稳定性和耐久性。

通过合理的施工方案和严格的质量控制,可以取得良好的修复效果,延长建筑物的使用寿命,保障人员和财产安全。

墙面裂缝灌浆处理施工方案

墙面裂缝灌浆处理施工方案

墙面裂缝灌浆处理施工方案
1. 背景
墙面裂缝是房屋建筑中常见的问题之一。

裂缝的存在可能会导致水渗透、结构损坏甚至危及房屋安全。

因此,对于墙面裂缝进行及时有效的处理至关重要。

2. 目标
本文档旨在提供一种墙面裂缝灌浆处理施工方案,确保对裂缝进行修复并增强墙体的稳定性。

3. 施工步骤
步骤一:准备工作
在开始施工前,应进行以下准备工作:
1. 清除墙面表面的灰尘、油污和松散物质。

2. 使用背栓等工具排查并修复墙面的结构问题。

3. 确保工作现场周围的区域安全,并采取必要的防护措施。

步骤二:浆料准备
1. 根据墙面裂缝的宽度和深度选择合适的灌浆材料。

2. 按照厂家的说明,正确配比和混合浆料。

步骤三:灌浆处理
1. 使用封堵剂或胶带将裂缝两侧及末端进行封堵,确保灌浆物料只进入裂缝内部。

2. 使用注射针或注射枪将浆料注入裂缝内部,从裂缝底部慢慢注入并逐渐向上填充。

3. 在注入过程中,注意观察浆料的渗透情况,确保充分填满整个裂缝。

步骤四:表面处理
1. 待浆料完全干燥后,使用墙面抹灰工具将表面进行修整。

2. 如果需要,可以进行墙面的重新粉刷或装饰。

4. 安全注意事项
在进行墙面裂缝灌浆处理时,请注意以下安全事项:
1. 使用个人防护装备,如手套、面罩和护目镜。

2. 遵守厂家提供的安全操作指南。

3. 在施工过程中,保持工作区域的通风良好。

墙体裂缝灌浆修补施工工法

墙体裂缝灌浆修补施工工法

墙体裂缝灌浆修补施工工法墙体裂缝是建筑物常见的问题之一,如果不及时修补,可能会导致墙体进一步破裂甚至倒塌。

墙体裂缝灌浆修补施工工法是一种常用的修补方法,本文将介绍该工法的步骤和注意事项。

一、施工前准备1. 安全措施:施工前应确保人员的安全,佩戴好安全帽、手套等防护用品。

2. 清理裂缝:首先要清理裂缝,去除裂缝处的杂物和尘土,以确保灌浆材料能够充分渗透和粘结。

3. 裂缝处理:对于较宽的裂缝,可以使用切割机将裂缝开宽成V形,以增加灌浆材料的附着力。

二、灌浆材料的选择1. 灌浆材料:一般可选择环氧树脂灌浆材料或聚合物水泥灌浆材料。

根据裂缝的具体情况选择合适的材料,确保修补效果。

2. 灌浆材料的配比:按照材料说明书上的要求,将灌浆材料加入适量的水中搅拌均匀。

三、灌浆施工步骤1. 预处理:在进行灌浆之前,应先用清水将裂缝处湿润,这样可以增加灌浆材料的附着力。

2. 封堵裂缝两端:用封堵材料封堵裂缝两端,以防止灌浆材料从裂缝两端溢出。

3. 开始灌浆:从裂缝的最低处开始,将灌浆材料缓慢地注入裂缝内,逐渐向上灌浆,直到裂缝充满为止。

4. 振实灌浆材料:在灌浆的过程中,用工具轻轻敲击墙体表面,以排除空气和减少灌浆材料的空隙。

5. 灌浆完毕:等待灌浆材料干燥固化后,用刮刀将多余的灌浆材料刮平,使其与墙面表面平齐。

四、注意事项1. 温度控制:施工过程中要注意环境温度,避免低温或高温对灌浆材料的影响。

2. 施工速度:灌浆材料的固化时间有限,要控制好施工速度,确保灌浆材料能充分渗透裂缝。

3. 施工厚度:根据裂缝的宽度和深度,控制好灌浆材料的施工厚度,以确保修补效果。

4. 施工质量:施工过程中要注意操作规范,确保灌浆材料均匀、密实,避免出现空洞和松动现象。

5. 后期维护:修补完成后,要定期检查墙体裂缝的情况,及时进行维护和修补,避免裂缝再次扩大或出现新的裂缝。

墙体裂缝灌浆修补施工工法是一种有效的修补方法,可以修复墙体裂缝,增强墙体的稳定性和强度。

裂缝灌浆施工方案

裂缝灌浆施工方案

裂缝灌浆施工方案裂缝灌浆是一种常见的建筑和土木工程修复方法,旨在填充和修复墙体、地面和其他结构中出现的裂缝。

裂缝灌浆可有效防止裂缝的扩展,提高结构的抗压强度和稳定性。

以下是一种常用的裂缝灌浆施工方案。

1.准备工作:在进行裂缝灌浆之前,首先需要对裂缝进行彻底的清理和检查。

清理裂缝表面的杂物、尘埃和老旧的灌浆材料。

然后使用显微镜或放大镜检查裂缝的形状、宽度和深度。

2.选择灌浆材料:根据裂缝的特性和要求,选择适当的灌浆材料。

常用的灌浆材料包括聚氨酯树脂、环氧树脂和水泥基材料。

聚氨酯树脂适用于较细的裂缝,环氧树脂适用于中等宽度的裂缝,水泥基材料适用于宽度较大的裂缝。

3.设计灌浆方案:根据裂缝的特性和结构的要求,设计灌浆方案。

确定灌浆孔的位置、间距和深度。

一般来说,灌浆孔的间距应根据裂缝的宽度确定,较宽的裂缝需要较密集的灌浆孔,以确保灌浆材料能够充分填充。

4.开孔和洞口处理:在确定好灌浆孔的位置后,使用钻孔机或其他开孔设备在裂缝上打孔。

孔的深度一般为裂缝的深度加上适当的超过度。

然后,根据灌浆材料的要求,对洞口进行处理,例如清理、预先涂覆胶粘剂或安装预留管道。

5.灌浆操作:根据所选的灌浆材料的特性和要求,进行灌浆操作。

一般来说,使用专用的灌浆设备将灌浆材料注入到灌浆孔中。

可以使用手动或机械压力,确保灌浆材料充分填充裂缝,并且没有空隙或漏洞。

6.灌浆材料固化:根据所选的灌浆材料,等待一定的时间,使其固化和硬化。

在这个过程中,要保持环境的稳定,避免可能影响灌浆材料固化的因素,例如风、温度和湿度等。

7.钢筋加固:对于较大裂缝或需要额外加固的结构,还可以进行钢筋加固。

在灌浆材料固化之前或固化后,根据设计要求,用钢筋加固裂缝的周围区域。

8.表面修复:当灌浆材料固化完全后,进行表面修复。

清理灌浆孔周围的多余材料和污渍。

填补修复材料,使表面与周围结构一致,并保持外观的一致性。

总结:裂缝灌浆施工方案是一项复杂的工程,需要充分的准备工作、适当的灌浆材料和合理的操作。

裂缝灌浆施工工艺的施工程序和技术措施

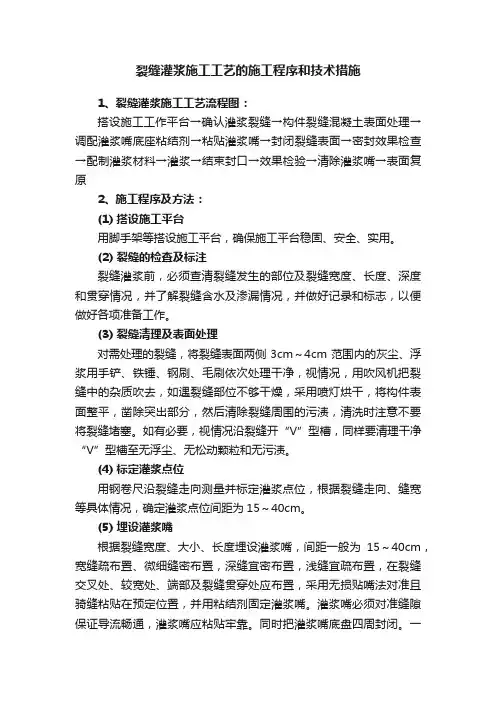

裂缝灌浆施工工艺的施工程序和技术措施

裂缝灌浆施工工艺的施工程序和技术措施1、裂缝灌浆施工工艺流程图:搭设施工工作平台→确认灌浆裂缝→构件裂缝混凝土表面处理→调配灌浆嘴底座粘结剂→粘贴灌浆嘴→封闭裂缝表面→密封效果检查→配制灌浆材料→灌浆→结束封口→效果检验→清除灌浆嘴→表面复原2、施工程序及方法:(1) 搭设施工平台用脚手架等搭设施工平台,确保施工平台稳固、安全、实用。

(2) 裂缝的检查及标注裂缝灌浆前,必须查清裂缝发生的部位及裂缝宽度、长度、深度和贯穿情况,并了解裂缝含水及渗漏情况,并做好记录和标志,以便做好各项准备工作。

(3) 裂缝清理及表面处理对需处理的裂缝,将裂缝表面两侧3cm~4cm范围内的灰尘、浮浆用手铲、铁锤、钢刷、毛刷依次处理干净,视情况,用吹风机把裂缝中的杂质吹去,如遇裂缝部位不够干燥,采用喷灯烘干,将构件表面整平,凿除突出部分,然后清除裂缝周围的污渍,清洗时注意不要将裂缝堵塞。

如有必要,视情况沿裂缝开“V”型槽,同样要清理干净“V”型槽至无浮尘、无松动颗粒和无污渍。

(4) 标定灌浆点位用钢卷尺沿裂缝走向测量并标定灌浆点位,根据裂缝走向、缝宽等具体情况,确定灌浆点位间距为15~40cm。

(5) 埋设灌浆嘴根据裂缝宽度、大小、长度埋设灌浆嘴,间距一般为15~40cm,宽缝疏布置、微细缝密布置,深缝宜密布置,浅缝宜疏布置,在裂缝交叉处、较宽处、端部及裂缝贯穿处应布置,采用无损贴嘴法对准且骑缝粘贴在预定位置,并用粘结剂固定灌浆嘴。

灌浆嘴必须对准缝隙保证导流畅通,灌浆嘴应粘贴牢靠。

同时把灌浆嘴底盘四周封闭。

一条裂缝上必须设有进浆嘴、排气嘴、出浆嘴。

(6) 裂缝封闭封缝表面封闭是为防止浆液外漏,保证灌浆压力,使浆液在压力作用下能渗入裂缝深部,以保证灌浆质量。

为使混凝土缝隙完全充满浆液,并保持压力,同时又保证浆液不大量外渗,必须对已处理过的裂缝表面(除孔眼及灌胶底座外)用环氧浆基液沿裂缝走向从上而下或从一端到另一端均匀涂刷,先沿缝两侧约50mm清洗,用环氧基液沿缝走向骑缝均匀涂刷,然后用高分子改性化学胶泥封闭。

盐化工新区教堂地下室侧墙环保型JS复合防水涂料施工方案

盐化工新区教堂地下室侧墙环保型JS复合防水涂料施工方案一、前言在建筑工程施工中,地下室侧墙的防水工程至关重要,而选择环保型JS复合防水涂料在施工中更是具有重要意义。

本文将介绍盐化工新区教堂地下室侧墙环保型JS复合防水涂料的施工方案,并探讨施工步骤及注意事项。

二、施工准备在施工前,需做好以下准备工作:1.清理地下室侧墙表面,确保表面干燥、平整;2.检查墙体有无开裂、渗漏等情况;3.准备环保型JS复合防水涂料及涂刷工具;4.搭设施工脚手架,确保施工安全。

三、施工步骤1. 基层处理1.使用清水清洗地下室侧墙表面,清除灰尘、杂物;2.对墙体开裂及渗漏部位进行修补处理,确保墙体表面光滑。

2. 防水底涂1.将环保型JS复合防水涂料搅拌均匀;2.采用刷涂方法,对地下室侧墙进行防水底涂,确保涂料均匀、无漏涂现象;3.底涂后待涂料干燥。

3. 防水面涂1.同样搅拌均匀环保型JS复合防水涂料;2.进行防水面涂,保证涂料均匀覆盖整个侧墙表面;3.可根据需要对涂层进行二次覆盖,提高防水效果。

4. 检查验收1.等待涂料完全干燥后,对施工效果进行检查;2.检查涂料是否均匀、无起泡、裂缝等情况;3.验收合格后,可进行后续装修工作。

四、施工注意事项1.施工过程中需保持通风良好,避免涂料异味对人员造成不适;2.防水涂料施工需注意天气条件,避免雨水对施工质量的影响;3.注意涂布厚度和均匀性,确保防水效果;4.施工结束后,及时清洗涂刷工具。

五、结语盐化工新区教堂地下室侧墙环保型JS复合防水涂料的施工方案对保障建筑物防水效果至关重要。

通过合理施工步骤及注意事项的遵守,可确保防水工程质量,延长建筑物使用寿命,为人们提供更加安全、舒适的居住环境。

裂缝灌浆方案范文

裂缝灌浆方案范文裂缝灌浆是指在建筑物或其他工程结构中存在的裂缝进行修复的一种方法。

裂缝的存在会导致建筑物的稳定性受到影响,进而影响使用安全。

因此,裂缝灌浆是一项重要的维修工作。

1.裂缝检测:首先需要进行裂缝检测,确定裂缝的位置、形状和长度,判断裂缝产生的原因以及是否对建筑物结构造成了威胁。

2.选择材料:根据裂缝的类型和大小,选择适合的灌浆材料。

常用的灌浆材料有水泥浆、聚合物浆料、聚氨酯浆料等。

这些材料具有较好的流动性和粘附性,能够填充裂缝并固化。

3.准备工作:在开始灌浆之前,需要进行一些准备工作。

首先是清理裂缝的表面,去除杂物和旧灌浆材料。

然后,根据需要,在裂缝两侧钻孔,以增加灌浆材料的附着力。

4.灌浆操作:将选定的灌浆材料放入灌浆设备中,并依据裂缝的情况,选择适当的压力和流量进行注浆。

开始时,从裂缝的最低点开始注浆,逐渐向上进行,确保灌浆材料充分填充裂缝。

5.固化和修整:等待灌浆材料充分固化后,进行修整工作。

修整裂缝的表面,使其与周围的建筑物结构表面平齐。

裂缝修复是一项技术活,需要有专业的团队来进行操作。

以下是一项具体的裂缝灌浆方案:1.裂缝检测:对建筑物进行全面的巡检,确定所有裂缝的位置和形状,并进行测量和记录。

2.选材:选择适合的灌浆材料。

根据裂缝的类型、宽度和深度,选择具有较好流动性和粘附性的聚合物浆料。

3.准备工作:清理裂缝表面的杂物和旧灌浆材料,确保灌浆材料能够充分粘附在裂缝上。

4.钻孔:根据裂缝的深度和宽度,在裂缝两侧钻孔。

钻孔的数量和间距应根据具体的裂缝情况而定。

5.灌浆操作:将选定的聚合物浆料放入灌浆设备中,通过适当的压力和流量,将浆料注入裂缝。

由于聚合物浆料的流动性较好,可以完全填满裂缝,确保灌浆效果。

6.固化:等待聚合物浆料充分固化后,进行修整工作。

修整裂缝表面,使其与周围建筑物的表面平齐。

裂缝化学灌浆施工方案终版

裂缝化学灌浆施工方案终版一、施工准备1.确定施工区域:首先需要对裂缝进行全面的勘察和评估,确定需要进行化学灌浆的区域和裂缝的大小、长度、宽度等参数。

2.清理准备:将施工区域周围的杂物、碎屑等清理干净,以确保施工场地整洁。

对裂缝周围进行打磨和修整,以增加化学灌浆材料的附着力。

3.充水试验:在施工前,需要对结构进行充水试验,以确定裂缝的泄漏情况,为施工提供准确的参考数据。

二、材料准备1.化学灌浆材料:选择符合国家标准要求的化学灌浆材料,如环氧树脂、聚氨酯等。

根据裂缝的大小和性质选择适当的材料。

2.搅拌设备:备齐搅拌设备,确保化学灌浆材料能够充分搅拌均匀,并保持一定的流动性。

3.注射泵:选择适当的注射泵,能够满足灌浆材料的注入量和注入压力要求。

三、施工步骤1.裂缝处理:将裂缝周围的杂质清理干净,同时对裂缝进行打磨和修整,以增加灌浆材料的附着力。

2.安装灌浆管:将预先准备好的灌浆管插入裂缝中,确保灌浆管与裂缝形成紧密的贴合,避免灌浆材料的泄漏。

3.注入灌浆材料:启动注射泵,将预先搅拌好的化学灌浆材料注入灌浆管,从裂缝的一端开始,逐渐注入至整个裂缝填满。

4.等待固化:根据化学灌浆材料的要求,等待一定的时间,让灌浆材料充分固化。

5.清理和修整:等灌浆材料固化后,将多余的灌浆材料清理干净,对修整处进行打磨,使其与原结构一致。

6.检测验收:对灌浆后的结构进行检测和验收,确保施工质量符合要求。

四、施工注意事项1.施工环境要求:施工过程中需要保持施工环境干燥,避免淋雨等因素对化学灌浆材料的影响。

2.材料搅拌:搅拌过程中需要严格按照材料说明书的要求进行搅拌,以避免材料固化不良或产生气泡等问题。

3.注入压力控制:在注入灌浆材料时,需要控制注入压力,避免灌浆材料过多或过少,以免对结构产生不良影响。

4.施工质量控制:对每一道施工工序都需要进行严格的质量控制,保证施工的准确性和可靠性。

以上是裂缝化学灌浆的施工方案终版。

在施工过程中,需要严格按照相关规范和标准进行,保证施工质量和施工安全。

裂缝灌浆加固工程施工

裂缝灌浆加固工程施工一、前言随着我国基础设施建设的快速发展,混凝土结构在建筑、桥梁、隧道等领域得到了广泛应用。

然而,由于各种原因,如温度变化、混凝土收缩、荷载作用等,混凝土结构在使用过程中容易产生裂缝,从而影响其承载能力、耐久性和美观。

裂缝灌浆加固是一种有效的修复方法,能够在裂缝处注入高强度的灌浆材料,使裂缝得到填充和封闭,恢复结构的整体性能。

本文将介绍裂缝灌浆加固工程施工的流程和注意事项。

二、裂缝灌浆加固工程施工流程1. 裂缝处理在对裂缝进行灌浆加固前,首先要对裂缝进行处理。

处理内容包括清除裂缝表面的灰尘、浮渣及松散层等污物,然后用毛刷蘸酒精、丙酮等有机溶剂将裂缝两侧30~50mm处擦洗干净并保持干燥。

2. 埋设灌浆嘴在裂缝交叉处、较宽处、端部裂缝贯穿处埋设灌浆嘴。

埋设间距:短缝为300~500mm;长缝为500~800mm。

埋设时,先在灌浆嘴的底部抹一层厚约2mm的结构胶泥(现场用结构胶和水泥配置)将灌浆嘴的进浆孔骑缝粘贴在预定位置上。

3. 封缝密封沿裂缝(在裂缝两侧30~50mm)抹一层厚约1~2mm的结构胶泥。

抹胶泥时应防止小孔和气泡,要刮平整,保证封闭可靠。

封缝后进行压气试漏,检查密封效果。

试漏需待结构胶泥有一定强度后进行。

4. 配置灌浆料根据不同浆材的配方及配置方法配置灌浆料。

浆液一次配置数量,需以浆液的凝固时间及进浆速度来确定。

5. 灌浆灌浆是施工关键工序之一,应确保灌浆质量。

灌浆前应检查灌浆机具、器具及管路,确保运行正常。

接通管路,打开所有灌浆嘴上的阀门,用压缩空气将孔道及裂缝吹干净。

根据裂缝区域大小,可采用单孔灌浆或分区群孔灌浆。

在一条裂缝上灌浆时,应从裂缝一端开始,逐渐向另一端进行,以避免气泡进入。

6. 封口结束检查灌浆完成后,将灌浆嘴去除,用专用封口剂将孔口封闭。

待灌浆料固化后,对加固部位进行外观检查和质量验收。

三、裂缝灌浆加固工程施工注意事项1. 裂缝处理时要彻底清除裂缝表面的污物,确保裂缝干燥、清洁。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
