绿化、道路、管网工程施工方案)

合集下载

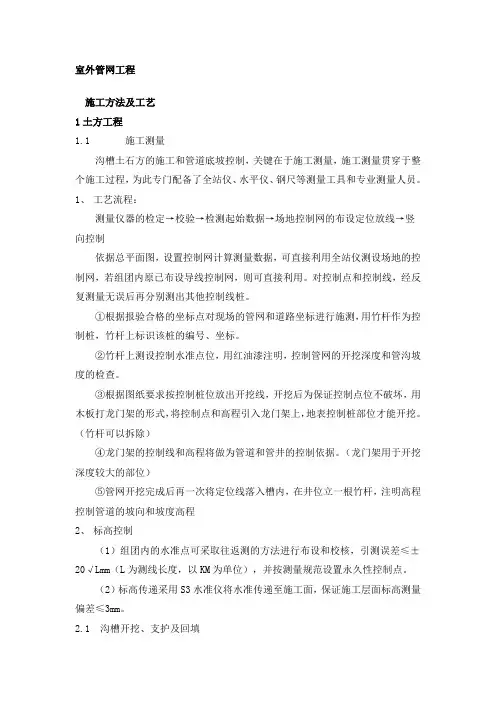

管网、道路、铺装、绿化工程施工方案

管网、道路、铺装、绿化工程施工方案

室外管网工程施工方法及工艺1土方工程1.1 施工测量沟槽土石方的施工和管道底坡控制,关键在于施工测量,施工测量贯穿于整个施工过程,为此专门配备了全站仪、水平仪、钢尺等测量工具和专业测量人员。

1、工艺流程:测量仪器的检定→校验→检测起始数据→场地控制网的布设定位放线→竖向控制依据总平面图,设置控制网计算测量数据,可直接利用全站仪测设场地的控制网,若组团内原已布设导线控制网,则可直接利用。

对控制点和控制线,经反复测量无误后再分别测出其他控制线桩。

①根据报验合格的坐标点对现场的管网和道路坐标进行施测,用竹杆作为控制桩,竹杆上标识该桩的编号、坐标。

②竹杆上测设控制水准点位,用红油漆注明,控制管网的开挖深度和管沟坡度的检查。

③根据图纸要求按控制桩位放出开挖线,开挖后为保证控制点位不破坏,用木板打龙门架的形式,将控制点和高程引入龙门架上,地表控制桩部位才能开挖。

(竹杆可以拆除)④龙门架的控制线和高程将做为管道和管井的控制依据。

(龙门架用于开挖深度较大的部位)⑤管网开挖完成后再一次将定位线落入槽内,在井位立一根竹杆,注明高程控制管道的坡向和坡度高程2、标高控制(1)组团内的水准点可采取往返测的方法进行布设和校核,引测误差≤±20√Lmm(L为测线长度,以KM为单位),并按测量规范设置永久性控制点。

(2)标高传递采用S3水准仪将水准传递至施工面,保证施工层面标高测量偏差≤3mm。

2.1 沟槽开挖、支护及回填一、沟槽开挖1、根据施工具体条件及现场情况,管网施工先深后浅,合理安排土方开挖、运输、堆放和土方调配平衡,因本工程管网管径大、种类多,有1800mm、1500mm、1300mm、1200mm、1000mm、700mm、600mm、400mm、300mm、200mm共10种管径。

开挖深度深,部分开挖最深达到5.5m,开挖量非常大,施工场地狭窄,且下管时需用吊车将管道吊入坑槽中,基坑顶部不能堆土,只能将开挖的土方用挖机装自卸式汽车(6吨)运土至场内指定位置(空乘模拟机楼与飞行模拟机楼一期中间空位置)堆放,在堆土地点,安排一台挖机和一台大型铲车配合将运来的土方归堆。

室外工程施工方案(管网、绿化、铺装、道路、景观、给排水、电气)

室外工程施工方案(管网、绿化、铺装、道路、景观、给排水、电气)

******项目室外工程施工方案编制:审核:批准:编制单位:日期:2022年 1月目录一、编制依据 (3)二、工程概况 (3)三、施工准备 (4)(一)、施工原则 (4)(二)、技术准备 (5)(三)、劳动力准备 (5)(四)、材料准备 (5)(五)、机械设备准备 (5)(六)、质量检验仪器配备 (5)四、施工工艺 (5)土方回填 (5)施工顺序: (5)施工方法: (5)室外雨污水工程 (6)主要材料 (6)施工作业条件 (6)主要施工顺序 (6)施工工艺流程 (6)施工方法 (6)闭水试验 (9)通水试验通球试验 (10)成品保护 (10)沥青道路及慢跑道工程 (10)一、级配碎石施工 (10)二、水泥稳定碎石层施工 (11)三、面层施工 (13)园林铺装工程 (17)一、施工准备 (17)二、施工方法 (17)园林景观工程 (24)一、测量放线 (24)二、基础土方开挖 (24)三、钢筋工程 (26)四、模板工程 (27)五、混凝土工程 (27)六、砖砌体工程 (29)景观钢结构工程 (30)一、测量 (30)二、焊接 (30)三、高强螺栓施工 (31)四、梁、柱安装 (31)五、钢结构涂装 (32)六、夹胶玻璃安装 (32)七、铝板顶棚安装 (32)绿化工程 (32)一、土方开挖、回填 (32)二、土壤改良 (33)三、苗木选择 (33)四、种植施工 (34)五、苗木养护、保活措施: (40)六、质量保证措施: (41)园林照明工程 (41)二、电缆敷设 (42)三、灯具安装 (42)四、配电柜安装 (42)五、接地装置 (42)园林给排水工程 (42)一、管道安装 (42)二、管道试压 (43)三、管道冲洗 (43)五、项目组织管理机构 (43)一、管理制度 (43)二、项目部管理人员职责 (44)三、项目部职能部门职责 (46)六、质量保证体系及措施 (47)一、质量控制指导思想及原则 (47)二、工程质量管理组织体系 (48)三、质量检查组织结构框架图及主要人员岗位职责 (48)四、用于质量检查的仪器、设备 (50)五、质量保证措施 (50)六、其他质量保证措施 (53)七、安全施工 (53)一、安全管理目标 (53)二、安全保证体系 (53)三、安全管理措施 (54)四、安全教育与技术交底 (54)五、安全防护措施 (56)八、文明施工 (59)一、文明施工管理目标 (59)二、文明施工组织保证 (60)三、文明施工措施 (60)四、抑制扬尘措施 (61)五、环保措施 (61)九、冬雨季施工 (63)雨期施工 (63)一、组织机构 (63)二、施工准备 (63)三、具体措施 (64)四、安全、消防管理 (65)冬期施工 (66)一、组织机构 (66)二、施工准备 (66)三、技术措施: (67)四、质量保证措施 (68)五、安全消防措施 (68)一、编制依据************工程各相关专业施工图纸、设计变更《建筑给水排水设计标准》 GB50015-2019《城镇给水排水技术规范》 GB50788-2012《建筑给水排水及采暖工程施工质量验收规范》 GB50242-2002《建筑小区塑料排水检查井应用技术规程》 CECS 227:2007《建筑与小区雨水控制及利用工程技术规范》 GB50400-2016《埋地聚乙烯给水管道工程技术规程》 CJJ 101-2004《建筑小区排水用塑料检查井》CJ/T 233-2016《市政排水用塑料检查井》CJ/T 326-2010《施工企业安全生产管理规范》 GB50656-2011《施工现场临时用电安全技术规范》 JGJ46-2005《建筑施工模板安全技术规范》 JGJ162-2008《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011《砌体工程施工质量验收规范》GB50203-2018《混凝土结构工程施工质量验收规程》GB50204-2015《建筑工程施工质量验收统一标准》GB50300-2013《砌体结构工程施工规范》GB50924-2015《预拌砂浆生产与应用技术规程》DBJ41/T078-2015《工程测量规范》(GBJ50026-2007)《建筑工程资料管理规程》JGJ/T185—2009《园林栽植土质量标准》DBJ08-231—2013《地下防水工程质量验收规范》(GB50208-2016)《草坪建植和草坪养护管理的技术规程》(DBJ08—67—2015)《园林绿化工程施工及验收规范》(CJJ82-2012)公司《质量管理体系文件》及《施工组织设计编制与贯彻执行办法》建筑设备施工安装通用图集(排水工程)91SB4—1-2005建筑设备施工安装通用图集(灯具安装工程)03D702-3-66-69 二、工程概况本***********本工程主要施工内容:(1)车行、人行道路铺装工程;(2)雨、污管道工程;(3)景观钢结构工程;(4)园林建筑、构筑物及造景工程装饰施工;(5)绿化种植工程;(6)景观给排水工程;(7)景观电气工程。

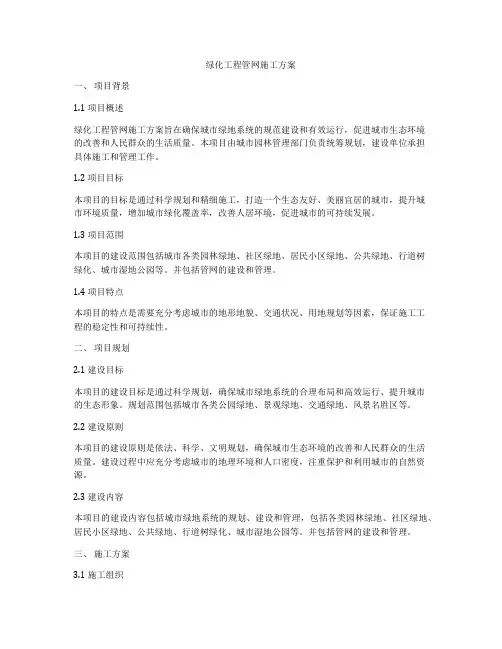

绿化工程管网施工方案

绿化工程管网施工方案

绿化工程管网施工方案一、项目背景1.1 项目概述绿化工程管网施工方案旨在确保城市绿地系统的规范建设和有效运行,促进城市生态环境的改善和人民群众的生活质量。

本项目由城市园林管理部门负责统筹规划,建设单位承担具体施工和管理工作。

1.2 项目目标本项目的目标是通过科学规划和精细施工,打造一个生态友好、美丽宜居的城市,提升城市环境质量,增加城市绿化覆盖率,改善人居环境,促进城市的可持续发展。

1.3 项目范围本项目的建设范围包括城市各类园林绿地、社区绿地、居民小区绿地、公共绿地、行道树绿化、城市湿地公园等。

并包括管网的建设和管理。

1.4 项目特点本项目的特点是需要充分考虑城市的地形地貌、交通状况、用地规划等因素,保证施工工程的稳定性和可持续性。

二、项目规划2.1 建设目标本项目的建设目标是通过科学规划,确保城市绿地系统的合理布局和高效运行、提升城市的生态形象。

规划范围包括城市各类公园绿地、景观绿地、交通绿地、风景名胜区等。

2.2 建设原则本项目的建设原则是依法、科学、文明规划,确保城市生态环境的改善和人民群众的生活质量。

建设过程中应充分考虑城市的地理环境和人口密度,注重保护和利用城市的自然资源。

2.3 建设内容本项目的建设内容包括城市绿地系统的规划、建设和管理,包括各类园林绿地、社区绿地、居民小区绿地、公共绿地、行道树绿化、城市湿地公园等。

并包括管网的建设和管理。

三、施工方案3.1 施工组织本项目的施工组织应按照相关法律法规和规范进行。

由建设单位负责项目的总体施工组织,设立专门的项目管理团队负责具体的施工管理和监督。

3.2 施工进度本项目的施工进度应根据规划和设计要求,合理安排,并建立全面的施工进度计划和监督机制。

确保施工过程的科学和有序进行。

3.3 施工技术本项目的施工技术应符合国家标准和规范要求,采用先进的科学技术和设备,确保施工工程的质量和安全。

3.4 施工质量本项目的施工质量应严格依据国家标准和规范进行,设立专门的质检组织进行施工质量的检查和监督。

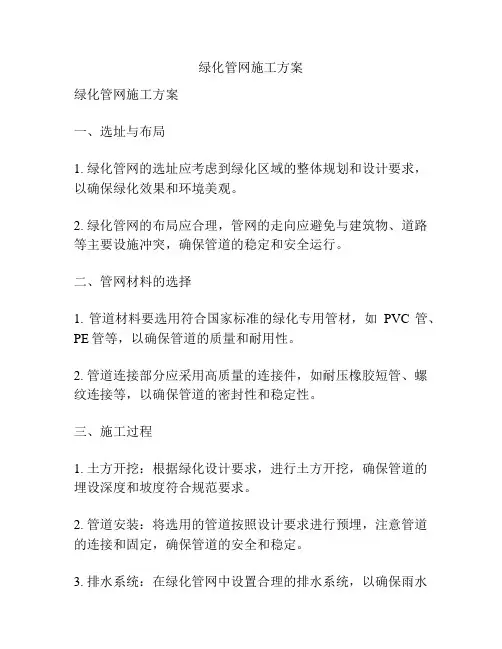

绿化管网施工方案

绿化管网施工方案

绿化管网施工方案绿化管网施工方案一、选址与布局1. 绿化管网的选址应考虑到绿化区域的整体规划和设计要求,以确保绿化效果和环境美观。

2. 绿化管网的布局应合理,管网的走向应避免与建筑物、道路等主要设施冲突,确保管道的稳定和安全运行。

二、管网材料的选择1. 管道材料要选用符合国家标准的绿化专用管材,如PVC管、PE管等,以确保管道的质量和耐用性。

2. 管道连接部分应采用高质量的连接件,如耐压橡胶短管、螺纹连接等,以确保管道的密封性和稳定性。

三、施工过程1. 土方开挖:根据绿化设计要求,进行土方开挖,确保管道的埋设深度和坡度符合规范要求。

2. 管道安装:将选用的管道按照设计要求进行预埋,注意管道的连接和固定,确保管道的安全和稳定。

3. 排水系统:在绿化管网中设置合理的排水系统,以确保雨水的及时排除,防止管道积水。

4. 管网检测:在施工过程中进行管网的质量检测,包括压力测试和泄漏测试,确保管道的质量和安全运行。

四、绿化工程的配套设施1. 管道井和检修口的设置:在绿化管网中设置合理的井和检修口,方便日常巡查和维护。

2. 防护措施:在管道的周围设置防护措施,如护栏、警示标志等,以防止人为破坏和事故发生。

3. 管道维护:定期对管道进行巡查和维护,如清理管道、修复漏水等,确保管道的正常运行。

五、施工安全与环保1. 施工过程中要遵守相关的安全规定,采取必要的安全措施,确保施工人员的安全和健康。

2. 施工过程中要注意对周围环境的保护,采取必要的环保措施,减少施工对环境的影响。

六、施工质量与验收1. 施工完工后,对绿化管网的施工质量进行验收,包括管道的质量、连接件的密封性和排水系统的功能。

2. 验收合格后,进行土方回填和绿化恢复工作,确保施工场地的整洁和绿化效果的美观。

以上是绿化管网的施工方案,通过合理的选址与布局、选择高质量的材料、严格的施工过程和质量控制,以及注重安全与环保,可以确保绿化管网的质量和安全运行,提升绿化效果和环境美观。

道路与管网工程施工方案

道路与管网工程施工方案

道路与管网工程施工方案一、工程概况道路与管网工程是指为城市的交通和基础设施建设所需的道路和管网系统的建设工程。

它包括道路、桥梁、管线、地下通道、排水系统等各种设施的设计、施工和维护。

道路与管网工程的建设对于城市的发展和改善人民生活水平具有重要意义。

因此,合理规划、高质量施工和有效管理是道路与管网工程的关键。

二、项目背景我们将以某市的某条主干道的改建为例,展开道路与管网工程的施工方案。

该主干道位于城市的中心地带,是连接市区与周边地区的重要交通干道,但由于其建设年限较长,部分道路、桥梁和管线设施已经老化,需要进行改建和维护工作。

三、施工范围与主要内容1. 道路改建:包括路面铺设、交通标志、车道设置、路灯及绿化带建设等。

2. 桥梁维修:对主干道沿线的桥梁设施进行维修和加固工作。

3. 管线更换:对沿线的污水管线、自来水管线、燃气管线等进行更换和维护工作。

4. 排水系统建设:对道路两侧的排水系统进行升级和改造,增加排水管道和雨水口。

四、施工组织与管理1. 施工组织:由总包方负责统筹各个分包方的工作,确保施工进度和质量。

2. 施工管理:建立施工现场管理制度,包括安全、环保、文明施工等方面的规定,并设立专人负责监督执行。

3. 施工队伍:招聘具有相关资质和经验的施工人员,并进行培训,确保施工质量和工期。

五、施工工艺与技术1. 道路改建:采用沥青混凝土路面,进行压实和铺设。

2. 桥梁维修:采用预应力混凝土技术,对桥梁进行加固和维修。

3. 管线更换:采用开挖和更换的方式,确保管线施工质量和安全。

4. 排水系统建设:采用新型排水设施,确保雨水及污水迅速排出。

六、质量与安全管理1. 质量管控:设立专门负责验收和监督施工质量的部门,并建立严格的质量标准与检测制度。

2. 安全防护:采取必要的安全防护措施,确保施工现场的安全生产。

七、环境保护与景观设计1. 环境保护:进行施工前的环境影响评估,严格控制施工污染,确保环境质量。

市政道路及管网施工方案

市政道路及管网施工方案

市政道路及管网施工方案目录1. 市政道路及管网施工方案概述 (3)1.1 工程概况 (3)1.2 施工目标 (4)1.3 施工组织与管理 (5)2. 施工准备 (6)2.1 施工现场布置 (7)2.2 施工材料与设备准备 (8)2.3 施工人员培训与考核 (8)2.4 施工技术交底 (9)3. 道路施工 (10)3.1 路基工程施工 (11)3.1.1 土方开挖与填筑 (12)3.1.2 路基土石方回填 (13)3.1.3 路基压实 (14)3.2 路面工程施工 (14)3.2.1 基层施工 (16)3.2.2 沥青混合料铺设 (17)3.2.3 路面结构层施工 (18)3.3 道路交通设施施工 (20)3.3.1 交通信号灯安装 (21)3.3.2 人行道板铺设 (22)3.3.3 护栏安装 (23)4. 管网施工 (24)4.1 地下管道工程施工 (25)4.1.1 地下管线探测与定位 (27)4.1.2 地下管线铺设 (28)4.1.3 地下管线回填与压实 (30)4.2 地面给水、排水工程施工 (31)4.2.1 给水管道安装 (32)4.2.2 排水管道安装 (33)4.2.3 给水、排水管道连接与密封 (35)4.3 绿化与园林工程施工 (36)4.3.1 绿化带建设 (38)4.3.2 园林设施安装 (38)4.3.3 绿化养护与管理 (40)5. 质量控制与安全保障 (41)5.1 质量控制要点 (42)5.2 安全生产管理措施 (43)5.3 环境保护与文明施工要求 (44)1. 市政道路及管网施工方案概述随着城市建设的不断发展,市政道路及管网建设日益受到重视。

为确保工程质量、施工安全及进度,特制定本市政道路及管网施工方案。

本方案旨在明确施工目标、任务、方法及措施,为施工过程中的各项工作提供指导。

建设规模:本次改造道路总长XX公里,涉及管网改造面积约XX 万平方米。

科学规划:施工前应充分了解地形地貌、水文气象等自然条件,科学制定施工方案。

道路管网工程实施方案范本

道路管网工程实施方案范本

道路管网工程实施方案范本一、项目背景道路管网工程是指为交通便利、城市规划、环境保护等目的,在城市或乡村地区建设道路系统的工程项目。

随着城市化进程的加快,城市交通压力加大,人们对道路交通的需求越来越迫切,因此道路管网工程实施尤为重要。

本项目拟在某市区进行道路管网工程实施,旨在改善城市交通状况,提高交通效率,优化城市交通系统,服务市民生活。

二、项目目标1. 改善城市交通状况,缓解交通拥堵问题2. 提高道路通行能力,优化城市交通网络3. 提高市民通勤和出行效率4. 优化城市道路设施,提升交通安全性5. 促进城市经济发展,提高城市形象三、项目范围本项目范围涵盖某市区范围内的城市道路系统,包括主干道路、支路、次干道路等,总长度约XX公里。

具体包括但不限于以下工程内容:1. 道路新建工程:新建某些城市区域的道路以增加交通容量,改善交通流量。

2. 道路改造工程:对老旧路段进行改造,提高道路质量,增加交通便捷性。

3. 交通设施更新工程:对交通信号灯、标志牌、亮灯设施等交通设施进行更新,提升交通设施的科技含量和便捷性。

4. 绿化工程:对道路两侧绿化带进行修剪整治,使其更加整洁美观,营造良好的城市环境。

5. 公共交通工程:优化公共交通线路,提高公共交通服务水平,增加市民乘坐公共交通的便利性。

四、实施方案1. 前期准备阶段1.1 确定工程需求:对城市道路交通状况进行全面调研,明确需要改造和新建的道路。

1.2 制定规划方案:根据需求确定城市道路改造和新建规划方案,包括道路走向、宽度、交通设施布置等。

1.3 编制项目方案:根据规划方案对项目进行详细划分,编制项目实施方案和预算。

2. 实施阶段2.1 开展招投标工作:根据项目方案开展招投标工作,确定施工单位和材料供应商。

2.2 施工准备工作:施工单位根据项目方案进行施工准备,包括设备调配、人员培训等。

2.3 施工实施:按照项目方案进行道路改造和新建工作,保证工程质量和进度。

绿化道路管网工程施工方案

绿化道路管网工程施工方案

绿化、道路、管网工程施工方案绿化施工方案:1. 地形处理:1.1.在回填土基本满足的条件下,依园林设计标高整理出相应的土山、缓坡,使所有表土应按等高线做最后的处理,避免造成隆凹陷。

1.2.绿地内排水应按设计坡度与起向同小区总体排水协调一致。

2. 土壤改良:在地形标高整理完后,依据种相品种的不同对表土层做相应厚度的土壤改良,使种植土符合植物对肥力和各种有机物、微量元素的需求。

2.2.1. 改良深度:①、树木以树坑为单位,按800--1000伽的深度做为改良层。

②、灌木、地被植物改良深度为300伽。

③、草坪改良深度为125伽。

2.2.2.种植土的配制:按上述深度对表土添加腐殖土:泥炭为3:1 的比例配制,将腐殖土与表土充分混合,形成合理化性能良好的种植土。

2.2.3.泥炭特性:我们选用东北地区生产的泥炭,它富含有机质有很好的改良土壤的作用,肥力具长效性。

2.2.43. 种植施工:3.1.定点放线:施工人员可利用交汇法按设计图纸进行准确的定点放线。

3.1.1.乔木位置使用1 米长的棍标出。

3.1.2.灌木的布置为不规则布置,用白灰划区域线,点位分布应避免放在一条直线上,白灰点位。

3.1.3.色带、花卉地被按区域画线,布点均匀。

3.1.4.苗木种植前其种植位置应取得建筑师的同意。

3.2.苗木准备:质量要求:施工用苗木应满足如下条件:3.2.1. 苗木品种确切。

3.2.2.苗木生良健壮,无病虫害、变色和机械损伤3.2.3.苗木规格符合设计与施工要求。

3.2.4.带土球苗应提前进行切根处理和装入袋内,起苗时保证土球完好,并将根系用蒲包等物包装。

苗木验收:苗木种植前需安排园林工程师到苗木基地选苗验收。

3.3. 苗木的假植:当到达现场不能在48 小时内种植完成的苗木,都应当对其实行混土护根措施,选择背风背阴处做假植点,将苗木码放整齐,露土埋严,并适量浇水保证根部土壤潮湿,直至种植。

3.4. 苗木种植:3.4.1. 乔灌木种植:①、种植前应修除伤残枝、交叉枝,落叶乔木应对冠做合理修剪100 cm的大枝条应修至30 cm,所有伤口应在20分钟内涂油漆密封。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

绿化、道路、管网工程施工方案绿化施工方案:1.地形处理:1.1.在回填土基本满足的条件下,依园林设计标高整理出相应的土山、缓坡,使所有表土应按等高线做最后的处理,避免造成隆凹陷。

1.2.绿地内排水应按设计坡度与起向同小区总体排水协调一致。

2.土壤改良:在地形标高整理完后,依据种相品种的不同对表土层做相应厚度的土壤改良,使种植土符合植物对肥力和各种有机物、微量元素的需求。

2.2.1.改良深度:①、树木以树坑为单位,按800--1000㎜的深度做为改良层。

②、灌木、地被植物改良深度为300㎜。

③、草坪改良深度为125㎜。

2.2.2.种植土的配制:按上述深度对表土添加腐殖土:泥炭为3:1的比例配制,将腐殖土与表土充分混合,形成合理化性能良好的种植土。

2.2.3.泥炭特性:我们选用东北地区生产的泥炭,它富含有机质有很好的改良土壤的作用,肥力具长效性。

2.2.4.种植土测试:用于施工的种植土应做理化性的测试,包括N.P.K。

有机质的含量,有机质、PH质、C/N比等项。

土样送检单位---西南农业大学土肥所。

报告结果送交园林工程师审批。

3.种植施工:3.1.定点放线:施工人员可利用交汇法按设计图纸进行准确的定点放线。

3.1.1.乔木位置使用1米长的棍标出。

3.1.2. 灌木的布置为不规则布置,用白灰划区域线,点位分布应避免放在一条直线上,白灰点位。

3.1.3.色带、花卉地被按区域画线,布点均匀。

3.1.4.苗木种植前其种植位置应取得建筑师的同意。

3.2.苗木准备:质量要求:施工用苗木应满足如下条件:3.2.1.苗木品种确切。

3.2.2.苗木生良健壮,无病虫害、变色和机械损伤。

3.2.3.苗木规格符合设计与施工要求。

3.2.4.带土球苗应提前进行切根处理和装入袋内,起苗时保证土球完好,并将根系用蒲包等物包装。

苗木验收:苗木种植前需安排园林工程师到苗木基地选苗验收。

3.3.苗木的假植:当到达现场不能在48小时内种植完成的苗木,都应当对其实行混土护根措施,选择背风背阴处做假植点,将苗木码放整齐,露土埋严,并适量浇水保证根部土壤潮湿,直至种植。

3.4.苗木种植:3.4.1.乔灌木种植:①、种植前应修除伤残枝、交叉枝,落叶乔木应对冠做合理修剪100㎝的大枝条应修至30㎝,所有伤口应在20分钟内涂油漆密封。

②、土球大于80㎝时应使用吊车配合施工。

③、种植时树干保持直立;回填土应使用配好的种植土,分层踏实,回填土高度与原土痕齐平,避免种植过深。

④、种植后的乔木需要硬木或拉纤萦固定,按招标书提供的要求施工。

⑤、种植后立即浇足一次透水。

3.4.2.色块、色带种植:应保证合理的种植密度,苗木搭配得当,色彩、高度均匀协调,形成整齐美观的效果,苗木应种植后做整形修剪。

3.4.3.花卉地被种植:满足设计密度,保持根系完整,不损伤茎叶,种植应均匀整齐。

3.4.4.攀缘植物种植:紫藤应距柱150mm处种植,使其能沿柱攀缘,长青藤做为墙面覆盖物,不加支柱。

3.4.5.草坪种植:①、草坪的坡度应小于1:4,种植前应重新平整土地,去除大于30mm的石块,形成无土丘、无积水的地平面,最终地平高度应低于相邻硬地面25mm。

②、坡地草坪是指坡度大于1:4的地面,为保证坡面坚固,防止水土流失,应耙松5 mm表土,且不种满原有土面。

③、草皮种植时应平整,衔接整齐,铺种方向应与坡向横切,边缘铺种应使用整块草皮,在大于1:4的坡面,草皮应使用100 cm长的竹钉插入土壤固定。

④、草坪的最终取平应采用在草皮块下垫细砂的办法来完成,不得用滚压。

⑤、铺种后立即喷水养护管理,前期每天1-2次。

4.种植后的养护管理:(一年养护期)4.1.在养护期间,我公司将安排一支具丰富经验的养护队伍,对所种植的植物进行养护。

4.2.按招标书要求,养护领班在每天管理工作结束后应向现场经理作工作汇报,同时将联合署名的工作记录交办公室备查。

4.3.养护内容:4.3.1浇水:所有苗木均应适时浇水,保持土壤湿润,种植后应连续浇足透水三遍,以后视天气情况随时进行水分的供应,干旱季节增加浇水次数,浇水选择在一天当中的早晨或下午。

4.3.2修剪:乔灌木的修剪依其品种、开花习性,在适合的时间内进行,花灌木主要剪去残枝败叶,保留开花枝芽。

草坪在生长期4-10月份,每季度至少修剪1次。

从而提高植物生长、促进开花。

操作时保持剪刀干净、平滑。

4.3.3施肥:各种植物在生长一定时期后应施肥,肥料选择缓施肥,肥效期应满足至少达4个月,肥料应存放于防水胶袋内,防水防晒。

4.3.4病虫害防治:定期检查病虫为害情况,及早发现及早防治,对症用药,配比准确,喷药均匀周到,将病虫控制在最低水平。

4.3.5苗木补植:在养护期内,若有苗木死亡,由我方负责补植。

4.3.6绿地保洁:负责绿地内杂草物的清除,并负责移离现场,保持绿地内清洁。

4.3.7树木支撑的加固:应每月定期检查一次,大风暴雨后特别注意一有松动立即进行加固4.3.8草坪养护:浇水、修剪、除杂草、施肥4.3.9养护管理:同5。

35、质量保证措施:5.1.我公司的质量承诺是:实现优质工程,绿化栽植成活率100%。

5.2.工前各级技术人员熟读图纸,掌握技术要领,按规定做好三级技术交底。

5.3.提前落实种植苗木,严格执行苗木验收制度,并安排建筑师到供苗基地选择苗木,获取验收确认。

5.4.严格执行检查验收制度,施工班级执行自检、交接检,项目质检员按检验规范对各工序进行专检。

分荐工种由项目部组织,技术人员、质检员、施工人员进行质量评定。

5.5.施工期间按甲方有关规定安排物料堆放、垃圾清运等。

管网施工方案:一、管沟开挖施工方案1、管沟开挖施工按路基土方施工顺序进行,并与路基配合施工。

2、管沟采用机械开挖,人工辅助施工。

3、机械开挖时,顺便将雨水进水井处的管沟挖出。

二、检查井及及雨水进水井施工方案1、检查井开挖:在已经挖好的管沟内,找到检查井的位置后。

用人工将管沟扩挖并加深,直到满足检查井施工的要求,并留出施工工作面。

2、由于雨水进水井较浅采用人工开挖。

3、检查井及雨水进水井浇筑采用搅拌机搅拌混凝土。

三、管道安装施工方案雨污水管采用购置成品,汽车运输,吊车吊装就位,人工调直、调平并安设胶圈。

四、管沟回填施工方案1、管道两侧及管顶80cm范围内,采用机械回填,人工、平整打夯。

2、其余采用机械分层回填,机械夯实,个别机械到不了的部位用人工夯实。

五、施工方法1、施工工艺:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室浇筑→胸腔填土→闭水试验→回填土夯实导线点、水准点加密控制及定位测量放线施工方案:熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。

熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。

根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图。

进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为20√L,确保加密点的准确,以满足排水管高程、线型控的精度。

由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采用延长线或导线法,测设附属构筑物位置控制桩,采用交会法或平行线法。

施工过程中的测量主要是槽底高程的确定,机械开挖后,采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。

每天测量工作开始前,都要进行相邻水准复核测量。

管道中心由中线控制桩来确定,通过控制桩在管道基础上打出边线,确定管道的铺设位置。

井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量。

2、沟槽开挖及基础处理:熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖。

工程采用挖掘机进行开挖,沟槽开挖要严格控制挖深及管道中心线,机械开挖留20cm的余量,由人工清槽至设计槽底高程位置,并将里程桩引至槽底。

严格控制沟槽开挖放坡系数,按设计的放坡系数挖够宽度,开挖时应注意沟槽土质情况,必要时应请驻地监理和甲方及设计代表现场确定放坡系数,以防槽边塌方。

沟槽开挖的土方直接装车外运,外运地点由业主指定。

当沟槽开挖遇有地下水时,设置排水沟、集水坑,及时做好沟槽内地下水的排水降水工作,并采取先铺卵石或碎石层(厚度不小于100mm)的地基加固措施;当无地下水时,基础下素土夯实,压实系数大于0.95;当遇有淤泥、杂填土等软弱地基时,按管道处理要求采用级配戈壁土进行换填处理;换填厚度为30cm。

在沟槽开挖百米左右,土方外运人工清槽后,并经监理工程师检验合格,方可在沟槽内进行下道工序的施工。

管道基础:工程中管道基础采用15cm中、粗砂垫层基础,180°砂基础。

管道基础采用粗砂;砂基基础施工时,槽底不得有积水、软泥;砂基厚度不得小于设计规定。

3、管道安装:管道安装由机械配合人工下管,设专人指挥吊车逐节吊装,吊装管道中心线的控制采用边线法。

吊车距沟边至少2m,避免起吊受力时造成沟边坍塌。

管道在安装前,对管口、直径等进行检查。

管道安装采用人工安装,槽深度不大时可由人工扛管下槽,槽深大于3m或管径大于公称直DN400时,可用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上。

严禁用金属绳索勾住两端管口或将管材自槽边翻抛入槽中。

稳管前,对基础设计高程和中线位置进行检查,符合设计和规范要求后方可进行稳管,同时需做好管道安装的高程和中线的测量定线工作。

因管道接口为胶圈接口,故管道在顶进过程中,不得强行顶进,以防损坏管口,顶进深度符合技术规范要求。

有质量问题的管子严禁下槽,安装后的管内底高程符合规范要求。

管道与检查井连接采用柔性连接。

4、检查井浇筑:按设计要求浇筑,浇筑后的井壁圆顺,砼无麻面、狗洞、露筋等现象,爬梯安装牢固,在井室浇筑时安装爬梯,爬梯安装前进行除锈处理。

浇筑时,需随时检测检查井直径尺寸。

检查井内的流槽与井壁同时浇筑。

表面用砂浆分层压实抹光,浇筑后的流槽应与上下游管底部顺接。

浇筑检查井时预留支管应随安随浇筑,预留管的直径、方向、标高应符合设计要求,管与井壁衔接处应严密,预留支管管口宜用同标号细石混凝土封口抹平。

5 、沟槽回填:排水管道进行闭水试验验收合格后,及时进行沟槽回填。

回填土根据实验室确定的最大干密度和最佳含水量进行分层夯实,直至达到规范要求的压实度指标。

填土上方计划修路者其压实度为95%,填土上方不计划修路者其压实度为90%。

沟槽回填从管顶基础部位开始到管顶以上0.7m范围内采用人工回填。

相关文档
最新文档
