光伏发电项目前期工作主要流程图

合集下载

光伏项目开发工作流程表

光伏项目开发工作流程表

光伏项目开发工作流程
序号工作流程内容成果资料
1宏观选址1、厂区情况:场区坐标,面积,土地权属、土地属性、生态红线、林业、压覆矿以及山体走向等。

2、接入情况:可接入变电站情况(电压等级、距离、是否有间隔、可接入容量)
3、预估可装机容量
2注册项目公司
3与当地政府签署项目投资开发协议与土地所有者签署土地租赁协议
地勘测绘成果:地勘报告、建设用地红线图、地形图
4初步设计方案编制地形图、光伏阵列排布方案、5接入方案、电力消纳报告接入报告、消纳报告
6县环保、林业、水利、自然资源局等选址方案
复函
项目方案审查意见函
7项目可研报告编制项目可研报告
8县、市发改项目备案申请同意项目备案批复文件
9可研审查会议
10获取省发改光伏配置计划(备案文件)纳入年度光伏开发计划(备案文件)11省自然资源厅建设用地预审意见土地预审、用地许可、无压覆矿
12林批报批使用林地同意书
13环评报批市环保局批复、环评报告
14安评报告
15水保方案报批水保报告及省厅批复
16电力接入方案报批省电力公司接入方案批复(升压站及外线批复)
17节能评估节能评估报告及省发改批复。

光伏发电项目前期工作实施步骤流程图(定)

光伏发电项目前期工作实施步骤流程图(定)
光伏发电项目前期工作实施步骤流程图

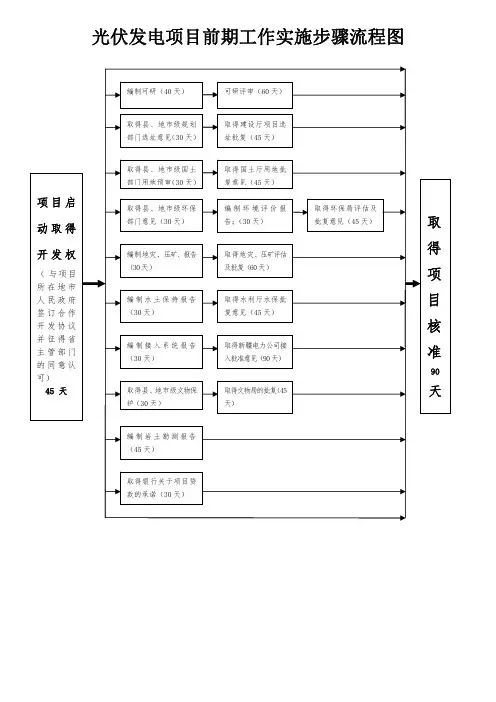

编制可研(40 天)
可研评审(60 天)
取得县、地市级规划 部门选址意见(30 天)
取得建设厅项目选 址批复(45 天)
取得县、地市级国土 部门用地预审(30 天)
取得国土厅用地批 复意见(45 天)
项目启
取得县、地市级环保
编制环境评价报
取得环保局评估及
动取得
部门意见(30 天)
告;(30 天)
批复意见(45 天)

开发权
编制地灾、压矿、报告
取得地灾、压矿评估

( 与项目
(30 天)
及批复(60 天)

所在地市
人民政府
编制水土保持报告
取得水利厅水保批

签订合作
(0 天)
复意见(45 天)
开发协议

并征得省
主管部门
编制接入系统报告 (30 天)
取得新疆电力公司接 入批准意见(90 天)

的同意认
90
可)
45 天
取得县、地市级文物保
取得文物局的批复(45

护(30 天)
天)
编制岩土勘测报告 (45 天)
取得银行关于项目贷 款的承诺(30 天)

光伏发电项目前期工作主要流程10084ppt课件

光伏发电项目前期工作主要流程10084ppt课件
.
项目开工准备主要任务
项目开工准备
项目手续 成立项目公司
环评 安评 林业可研 投资协议 工程、设计委托
涉及地方部门 工商部门 环保部门 安监部门 林业部门
投资方、银行 承包商
概算
6万元(含评审2万) 17万元(含评审2万) 24万元(含评审2万)
.
请各位领导批评指正并予以支持, 非常感谢!
.
感谢亲观看此幻灯片,此课件部分内容来源于网络, 如有侵权请及时联系我们删除,谢谢配合!
.
土建结构专业现场踏勘介绍
项目前期勘察
地面项目推荐广阔的平地,观察山体的山势走向, 初步估测坡向、坡度 各角度察看地质 核实场址面积 确定电压等级 确定接入的变电站
.பைடு நூலகம்
土建结构专业现场踏勘介绍
项目前期勘察
地面项目推荐广阔的平地,观察山体的山势走向, 初步估测坡向、坡度 各角度察看地质 核实场址面积 确定电压等级 确定接入的变电站
.
项目前期勘察
涉及地方部门 投资方与当地镇、村签订
有资质的单位 国土(自然资源部)
林业部门 环保部门 规划部门 国土(自然资源部) 投资方与当地政府签订 国土厅矿产局 有资质的单位
汇报目录
3 项目前期准备
.
项目前期准备
项目前期准备主要内容
➢ 可研:委托有资质的单位编制可行性研究报告(湖南院报价 20万元)。
➢ 项目咨询报告。
.
项目前期勘察
选址??
.
项目前期勘察
选址不当有哪些后果?
.
损失发电量 增加投资额 增加运行维护成本 减少运行寿命 对周边环境造成不良影响
项目前期勘察
.
项目前期勘察

光伏电站前期开发建设流程

光伏电站前期开发建设流程

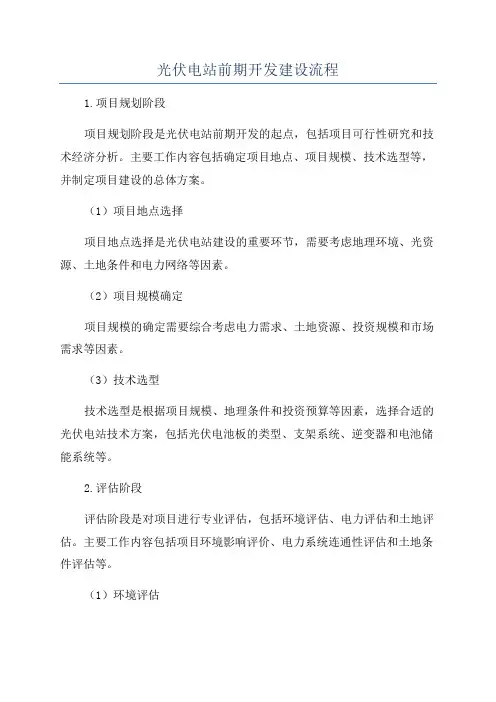

光伏电站前期开发建设流程1.项目规划阶段项目规划阶段是光伏电站前期开发的起点,包括项目可行性研究和技术经济分析。

主要工作内容包括确定项目地点、项目规模、技术选型等,并制定项目建设的总体方案。

(1)项目地点选择项目地点选择是光伏电站建设的重要环节,需要考虑地理环境、光资源、土地条件和电力网络等因素。

(2)项目规模确定项目规模的确定需要综合考虑电力需求、土地资源、投资规模和市场需求等因素。

(3)技术选型技术选型是根据项目规模、地理条件和投资预算等因素,选择合适的光伏电站技术方案,包括光伏电池板的类型、支架系统、逆变器和电池储能系统等。

2.评估阶段评估阶段是对项目进行专业评估,包括环境评估、电力评估和土地评估。

主要工作内容包括项目环境影响评价、电力系统连通性评估和土地条件评估等。

(1)环境评估环境评估是评估项目对环境的影响程度,包括气候、水资源、植被和动植物等方面的评估。

(2)电力评估电力评估是评估项目的电力接入能力和电力供应稳定性,包括电网容量、输电线路和变电站等评估。

(3)土地评估土地评估是评估项目用地的特征和可行性,包括土地面积、土壤质量和地质条件等评估。

3.招投标阶段招投标阶段是光伏电站前期开发的重要环节,包括招标、评标和中标等过程。

主要工作内容包括制定招投标文件、发布招标公告、接收投标文件、组织评标和确定中标单位等。

(1)制定招投标文件招投标文件是明确项目需求和要求的文件,包括项目背景、要求、条件和投标文件的编制要求等。

(2)发布招标公告招标公告是将项目需求和要求公开发布的文件,包括项目背景、要求和投标截止日期等。

(3)接收投标文件接收投标文件是接收投标者提交的文件,包括技术方案、项目管理计划和价格报价等。

(4)组织评标评标是对投标文件进行评估和比较的过程,包括技术评估、商务评估和价格评估等。

(5)确定中标单位确定中标单位是根据评标结果,选定最终中标单位,并签订合同。

4.设计阶段设计阶段是对光伏电站进行详细设计和施工图设计的过程。

光伏电站建设流程图

光伏电站建设流程图

/link?url=kyAKVz2NTDWby8FipuF0-DbNTOJSD3JClA9q_ftSir0uiP HORtplIoa5FvSKEJsrVBTDRioNVvEt1elEVXdQm5j0FLCNJQdEWJMdfBnX-5W(并网光伏电站项目建设流程)大型地面电站开发建设流程日期:2015-08-07 [复制链接]责任编辑:linpher 打印收藏评论(0)[订阅到邮箱]导读:前言:根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面小编就梳理一下备案制下如何进行大型光伏电站的开发流程:一、项目前期考察阶段对项目土地(及其周边)资源、电网情况、当地政策等进行摸底考察。

我把现场选址工作划分成三步,如下表所示:下面详细解释一下1、去现场前需要做的准备工作光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成本、人力成本。

因此,去之前一定要把准备工作做好。

首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法。

常问的几个问题:1)项目场址的地点,有经纬度最好了。

2)场址面积大概多大,计划做多大规模;(一般业主都有场址的承包合同,可通过查阅承包合同等所有权证明文件进行地点、面积承包剩余年限等信息进行确认。

)3)场址大概是什么地貌,地表附着物情况,有无坟头,是否涉及赔偿;有无军事设施、文物等敏感物。

场址附近是否有可接入的变电站,距离多少,多大电压等级,容量是多少,有无间隔;(一般接入 110KV 变电站的低压侧或者 35KV 高压侧为宜,距离最好不要超过 10 公里否则会增加成本,大部分地区只能接入容量的 30%-50%。

)沟通之后,第一个要准备的,就是了解当地相关的光伏政策。

比如,国家给该省的规模指标是多少?该省对光伏项目有没有单独的补贴政策?诸如此类的政策,尽量多了解一些。

光伏系统工程管理流程简易图

光伏系统工程管理流程简易图

1、图纸资料收集2、开工手续办理3、工程管理人员通讯录4、供应商名录5、设备材料到货计划8、临时建筑9、临水、临电、临气开通10、临时道路,门卫卡设置11、功能厂区设置12、临时给排水设施13、生产区域14、支架基础浇筑15、逆变器建设16、升压站建设17、接地系统安装埋设18、汇流开关设备安装19、电缆沟挖设、敷设电缆20、给排水设施建设21、组件、逆变器安装接线22、升压站、集控室内一、二次设备安装23、升压站、集控室办公生活设施安装24、站内监控安防设备安装25、道路铺设26、水电接通、消防设施安装27、联机测试28、施工图纸和设计计算书修正29、申请工程调试验收30、按初次验收意见返工修正31、验收通过32、出工程图、决算书、工程小结6、本地供应商名录及联系方式7、围墙工程图、材料设备清单、设计计算书施工、安监、临水临电、环境卫生、消防、垃圾处理等许可、工程保险等砂石五金等建材、生活用品、医疗卫生等宿舍、办公室、食堂、警务室、卫生间等堆货仓库区、验货待检区、车辆停放区、混凝土加工区、五金加工区、垃圾处理区等储水池、消防水池、排水渠等光伏系统电站现场工程管理流程简易图交流邮箱:xjdbbk@赞助请支付宝:xjdbbk@。

新能源公司光伏项目前期建设流程

新能源公司光伏项目前期建设流程

新能源公司光伏项目前期建设流程一、项目前期准备阶段1.项目可行性研究:进行光伏项目的可行性研究,包括市场调研、资源评估、技术分析等,以确定项目的可行性和可行区域。

2.规划设计:建立项目规划,包括光伏电站的规模、布局、设计方案等。

进行土地选择、电网接入方案的研究,并制定详细的建设计划。

3.资金筹措:确定项目的资金需求,寻找投资方或筹集资金的渠道,进行融资工作,并签订投资协议。

二、项目审批阶段1.环境评估:按照法律法规的要求,进行环境评估报告编制和提交,申请环境影响评价报告书,并进行相关的环境保护措施研究。

2.土地手续办理:根据国家相关规定,申请土地使用证,进行土地审批和土地出让手续办理,确保项目能够合法使用土地。

3.电网接入审批:与电网公司进行沟通,办理与电网接入相关的审批手续,确保光伏项目能够接入电网并正常运行。

三、工程设计阶段1.资源调查:进行电力资源的详细调查和分析,确定电站的布局和面积,确定发电设备的型号和数量。

2.工程设计:进行光伏电站的详细设计,包括土建及设备布置设计、电力线路设计、通信控制系统设计、安全防护设计等。

3.设备选型:根据工程设计要求,选择光伏板、逆变器、组串箱等光伏设备,并与供应商签订合同。

四、工程建设阶段1.土建施工:进行土建施工工作,包括场地平整、基础建设、支架安装等,确保光伏电站的基础设施建设安全可靠。

2.光伏设备安装:按照设计要求和供应商提供的安装方案,进行光伏板、逆变器等设备的安装工作。

3.电网接入调试:与电网公司一起进行电网接入测试,确保光伏电站能够与电网正常连接并进行并网发电。

五、工程竣工阶段1.竣工验收:组织相关部门进行光伏电站的竣工验收工作,验证项目是否按照设计和合同要求完成,并取得相应的竣工证书。

2.并网发电:完成电网接入手续后,光伏电站开始发电,并按照供应合同或上网政策进行发电。

3.运营管理:建立光伏电站的运营管理体系,包括人员配置、设备维护、巡检等,确保电站的安全运行和高效发电。

光伏电站前期工作流程

光伏电站前期工作流程

光伏电站前期工作流程光伏电站前期工作流程一般包括项目策划、资源评估、技术可行性分析、经济可行性研究、环境影响评价、土地购置与审批、政策与法规分析、工程设计等方面。

以下是一个光伏电站前期工作的流程,详细介绍每个阶段的工作内容。

1.项目策划项目策划是光伏电站建设的第一步,它涉及到整个项目选址、规模、技术方案、投资预算、时间计划等方面的综合安排。

项目策划应该基于市场需求、政策环境和资源优势等因素进行全面分析。

2.资源评估资源评估是指对光能、土地、水源等资源进行实地勘察和测量,确定能源的潜力和可利用程度。

对于光伏电站而言,光能资源的稳定性和强度是项目是否具备可行性的重要因素之一3.技术可行性分析技术可行性分析是指对于光伏电站建设所需的技术条件进行评估和分析,包括太阳能电池组件的性能和可靠性、逆变器的质量和效率、系统的设计和工程实施等方面。

通过技术可行性分析,可以评估光伏电站的设计方案是否满足工程要求。

4.经济可行性研究经济可行性研究是光伏电站前期工作的重要环节,它包括建设投资和运营成本的估算、发电收入和收益的预测等内容。

经济可行性研究的目的是确定光伏电站的盈利能力和回收期限,判断项目是否具有可行性。

5.环境影响评价环境影响评价是指对光伏电站建设和运营对环境产生的潜在影响进行评估,包括对土地、水资源和生态环境的影响以及对当地居民的生活和健康的影响等。

通过环境影响评价,可以为项目设计提供相关的环境保护和风险控制措施。

6.土地购置与审批土地购置与审批是指根据项目规模确定土地需求,与相关部门进行土地征收谈判,并获得土地使用权。

此外,还需要办理土地审批手续,包括土地规划许可证、建设用地规划许可证等。

7.政策与法规分析政策与法规分析是对当前光伏产业政策和法律法规进行研究和了解,尤其是对光伏电站建设和运营的相关政策法规的了解。

这有助于项目方了解政府的支持政策和建设条件,同时可以评估政策调整的潜在风险。

8.工程设计工程设计是将项目策划和前期各项工作的结果转化为可行的施工设计方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目勘察工作任务
项目手续 土地协议 土地测绘及勘察 基本农田查询 公益林红线查询 生态红线查询 项目选址意见书 项目用地情况说明 投资协议 矿产覆压 地质灾害评估
项目前期勘察
涉及地方部门 投资方与当地镇、村签订
有资质的单位 国土(自然资源部)
林业部门 环保部门 规划部门 国土(自然资源部) 投资方与当地政府签订 国土厅矿产局 有资质的单位
踏勘确认场址
项目前期勘察
①现场踏勘时,可采用手机奥维地图 定位场址中心经纬度。
②根据经纬度,利用 Google Earth 软件绘制初选场址范围,生成kmz文件。
当选址时间紧张,或前期规划阶段要 求不高等特殊条件下,也可以直接在 Google Earth软件绘制初选场址范围,生 成kmz文件。
制作kmz矢量文件
光伏项目前期工作经验交流
设计研究中心(昆明) 2019.07
汇报目录
1 光伏发电概述 2 2 项目前期勘察 3 项目前期准备 4 项目开工准备
第一部分
1 光伏发电概述
光伏发电概述
光伏发电概述
光伏产业是我国具有国际竞争优势的战略性、朝阳性产业。近年 来,在政策引导和市场需求双轮驱动下,我国光伏产业快速发展,产 业规模迅速扩大,产业链各环节市场占有率多年位居全球首位,已经 成为世界上重要的光伏大国。
2018年全国新增光伏并网装机容量达到44GW,同比下降17%。累 计光伏装机并网容量超过174GW。新增和累计装机容量均为全球第一。 全年光伏发电量约为1800亿千瓦时,约占全国全年总发电量的2.6%。 预计2019年光伏新增装机量约为40GW,与2018年基本持平,继续位居 全球首位,累计装机有望超过210GW,位居全球首位。
项目前期勘察
★土地性质 土地性质通过与政府部门的交流获取信息。 国土部门(自然资源部),查询基本农田红线范围 林业部门,查询公益林红线范围 环保部门,查询生态红线范围
各地方政府部门要求的坐标系统不一样,需要根据当地要求提供, 例如会泽项目政府部门的坐标系统要求: 国土部门(自然资源部),国家2000坐标系3度带 林业部门,西安80坐标系6度带 环保部门,西安80坐标系3度带
kmz矢量文件导出设置
项目前期勘察
kmz矢量文件导出设置
项目前期勘察
CAD文件提取拐点坐标
项目前期勘察
在政府各部门反馈红线范围后,开始叠图
项目前期勘察
在政府各部门反馈红线范围后,开始叠图
项目前期勘察
土建结构专业现场踏勘介绍
项目前期勘察
地面项目推荐广阔的平地,观察山体的山势走向, 初步估测坡向、坡度 各角度察看地质 核实场址面积 确定电压等级 确定接入的变电站
➢ 项目咨询报告。
项目前期勘察
选址??
选址不当有哪些后果?
项目前期勘察
损失发电量 增加投资额 增加运行维护成本 减少运行寿命 对周边环境造成不良影响
项目前期勘察
项目前期勘察
已确定场地范围及 装机容量
例如:贵州贞丰项目、接坝河项目,由业主提供场址 范围 地形图、装机容量要求。
重点工作:现有地形范围内能否满足容量要求。
汇报目录
3 项目前期准备
项目前期准备
项目前期准备主要内容
➢ 可研:委托有资质的单位编制可行性研究报告(湖南院报价 20万元)。
➢ 合作协议:资金落实证明、入网协议(※)等。 ➢ 用地预审意见、选址规划意见。 ➢ 备案申请报告:含资源条件、建设规模、投资方案、效益分
析等,有资质单位编制,有效期2年。 ➢ 进入地方项目规划名录。
选址 情况
未确定场地范围 确定装机容量
例如:会泽光伏扶贫项目,业主确定容量,但未确定 范围,需现场选址。
重点工作:避让基本农田、林业、生态红线。
目前较少。 无明确的场地范围及装
重点工作:现场踏勘、规划出合理场址。 机容量(目前较少)
项目前期勘察
选址过程 1、对红线范围进行基础条件的评估: ★土地性质 需要当地政府部门配合:国土、环保、林业 ★面积、朝向、地表情况(土质)、进场条件、水/电源、接入系统条 件。 ★查询经纬度,确定光伏方阵倾角,软件进行发电量计算,结合上述选 址条件进行投资分析。 ★地表情况的评价:常见的地表情况有戈壁滩、沙漠、强风化岩、弱风 化岩、失陷性黄土,有些是不适合作为光伏选址的。
光伏发电概述
光伏电站概述
➢ 光伏电站是指一种利用太阳光能、采用特殊材料诸如晶硅板、逆 变器等电子元件组成的发电体系,与电网相连并向电网输送电力的光 伏发电系统。 ➢ 我国地面光伏电站的装备主要有电池、电池组件、逆变器、跟踪 系统、汇流器、电缆、一次设备、二次设备等关键设备组成。其中, 一次设备包含箱变、主变、开关柜、升压站(如:50MW,110KV)等设 备,二次设备包括监控、通信等设备。
土建结构专业现场踏勘介绍
项目前期勘察
地面项目推荐广阔的平地,观察山体的山势走向, 初步估测坡向、坡度 各角度察看地质 核实场址面积 确定电压等级 确定接入的变电站
土建结构专业现场踏勘介绍
项目前期勘察
地面项目推荐广阔的平地,观察山体的山势走向, 初步估测坡向、坡度 各角度察看地质 核实场址面积 确定电压等级 确定接入的变电站
第二部分
2 项目前期勘察
项目前期勘察
项目勘察基本内容
➢ 选址:地形勘察、光资源等气象条件、周边环境条件(交通、 水电、经济结构等)。
➢ 项目用地评估:地方沟通(村镇)、土地测绘、红线图、用地 说明。
➢ 地方电网评估:电网结构、年负荷量、接入系统电压等级、 输电线路、电网政策等。
➢ 项目评估: 选址意见书、投资协议(与地方政府)、矿产覆压、 地质灾害评估。
项目前期勘察
③采用Global mapper软件, 将kmz文件输出矢量文件,转CAD格 式文件,提取相应坐标。
或Arc GIS软件,
kmz矢量文件导出为CAD文件
项目前期勘察
③采用Global mapper软 件,将kmz文件输出矢量文件, 转CAD格式文件,提取相应坐 标。
注意:设置不同投影坐 标,输出不同坐标系(西安 80坐标、国家项目前期准备
项目手续 可研报告 地方合作协议 用地预审意见 选址规划意见 备案申请报告
涉及地方部门 有资质单位 地方政府 国土部门 规划部门 有资质单位
