光纤入户工程施工规范20161018
光缆线路施工规范

光缆线路施工规范概述随着通信技术的快速发展和互联网的普及,光缆线路得到了广泛的应用和推广。
在光缆线路的施工过程中,如果没有严格的施工规范和标准,会导致光缆线路性能下降,甚至严重影响到通信的稳定性和可靠性。
因此,本文将介绍光缆线路施工的基本规范和标准,以确保光缆线路施工的质量。
施工前准备工作在施工前,需要根据光缆线路的布放方案,确定线路走向,对施工区域进行现场勘测,了解周围情况,预判可能出现的施工风险,并制定应对措施,以避免影响线路建设的进度。
同时,应向当地政府部门、物业公司、居委会等申请施工许可,满足相关规定要求,尽可能减少不必要的纠纷。
施工过程中的操作规范掘槽施工1.首先清理施工区域,将区域内的杂物和垃圾清理干净,保持施工区域的整洁;2.根据施工图确定要开挖的深度和宽度,开挖前应标记好施工区域,避免引起周围的不必要误解;3.挖掘时间要尽可能缩短,尽快完成挖掘,避免影响周围交通和居民的正常生活;4.挖掘和修复过程中,需要定期进行检查,检查挖掘的深度是否符合要求,保证掘槽施工的质量;5.完成挖掘后,要认真检查掘槽是否干净,有无杂物、砖石残渣等。
若发现问题及时修复。
管道道路施工1.对线路进行敷设时,需对土石方进行处理,要求铺设土石方顺畅,不得走样;2.采用过桥或悬挂方式敷设时,需保证桥、架结构牢固,敷设的光缆线路应处于桥、架内,不得弯曲过度,光缆线路敷设长度不得超过规定长度;3.线缆敷设长度超过规定长度时,需要进行接头处理,接头位置应在主干道路无交叉段处进行;4.完成敷设后,可以适当地修整线路两侧的土壤、草皮,使其整体更加协调,且不影响线路的正常使用。
施工结束后的验收工作光缆线路敷设完成后,需要对线路进行验收,以确保该线路的质量符合要求。
对光缆线路施工完成后应进行的验收工作如下:1.验证线路敷设位置是否与规划布局吻合,确认线路敷设长度、斜率、弯曲度、敷设方式是否符合标准的要求;2.进行基本参数测试,如光缆线路传输损耗、衰减等参数,确保光缆线路稳定性和可靠性;3.做好验收报告,对施工过程中的好坏要点进行整理,提出改进意见和建议,为更好的施工提供有价值的经验。
光缆施工规范及要求

光缆线路施工要求光缆敷设方式通信光缆的敷设方式一般分为三种:管道、直埋和架空敷设方式。
一、光缆线路工程实施要求(一)基本要求1、一般要求(1)线路工程实施前应按设计图纸进行复测,重新丈量线路路由长度、人孔井位置。
复测中因外界环境变化而导致路由不通或存在危及线路安全隐患的地段,要及时反馈给建设单位和设计单位,并在下达设计变更通知单后再进行调整、实施。
(2)施工前应根据光缆盘长和路由情况进行合理配盘,应尽量按盘号顺序敷设,以减少光纤参数差别所产生的接头本征损耗;光缆单盘标准长度:管道光缆以2km做为配盘基数,架空光缆按3公里配盘,直埋光缆按3公里配盘;靠近局站侧的单盘长度不宜小于500米,严禁使用短段光缆。
(3)光缆敷设安装的最小曲率半径应符合下表的要求:光缆允许的最小弯曲半径指标表波纹管和钢管管孔内应穿放子管道,其子管道总外径不应超过原管孔内径的85%,子管道内径不宜小于光缆外径的15倍。
(5)光缆引上部分均采用Φ80mm钢管保护,钢管内穿放2根子管,子管规格为Φ28/32mm聚乙烯塑料管。
钢管下部延伸至人(手)孔内或地下,钢管上方管口以及子管管口应作堵塞处理。
(6)光缆线路在施工过程中要考虑光缆必要的预留长度,主要包括光缆接头处的预留长度、光缆弯曲增加长度、局站内预留长度等。
光缆的预留长度要严格按照下表要求实施,对特殊地段可结合工程现场实际情况确定。
光缆预留长度表XX局为A端,XX中继站为B端。
(二)架空光缆线路安装要求1、杆路建筑安装要求(1)电杆的规格及选用架空杆路全程采用油木电杆,电杆稍径φ14-20厘米。
杆路建筑标准杆高为8米,标准杆距为50米,超过65米按长杆档处理。
光缆距地面的高度达不到要求时,可采取增加电杆高度的方式,当电杆高度为12米以下时(不含12米)采用单接杆方式,当电杆高度为12米以上时采用品接杆方式。
接杆时电杆锯出断面及刨平面需用沥青作防腐处理,接杆下节杆稍径不得小于上节杆稍径,单接杆时下节杆稍径不小于上节杆根径的四分之三。
中国电信光纤到户(FTTH)工程施工及验收标准规范(暂行)

目录 1 总则 2 引用标准 3 术语和符号
4 机房环境、安全检查
安装工艺检验
• 6.2 机架安装要求
• 6.2.1 机架的安装位置、方向应符合设计要求。 • 6.2.2 机架间距离应符合设计要求。 • 6.2.3 机架的安装应端正牢固,垂直偏差不应大于机架高度的1‰。 • 6.2.4 列内机架应相互紧密靠拢,机架间隙不得大于3mm,列内机面
平齐,无明显参差不齐现象。 • 6.2.5 机架安装完毕应按照建设方要求做好标识,标识应统一、清楚、
并做好标识,注明设备类别、数量;特别应注意细小零件的存放,防 止丢失。 • 5.0.8 开箱验货完毕,应做好现场清理工作,并经型号及相关指 标应符合设计规定。
设备、器材检验
• 5.0.11 光缆、室内缆外护套应完整无损、光缆纤芯应无断纤等现象。 • 5.0.12 成盘光缆、室内缆需进行盘测,指标应符合设计文件和产品出
• 4.2.4 机房内严禁存放易燃、易爆等危险物品。 • 4.2.5 机房内不得有水管、煤气和暖气设备。 • 4.2.6 各级通信机房建筑必须符合YD5002-2005《邮电建筑防火设计
标准》的有关规定。
目录 1 总则 2 引用标准 3 术语和符号 4 机房环境、安全检查
5 设备、器材检验
6 安装工艺检验
施设计规范》 • 2.0.14 DXJS1015-2006 中国电信集团企业标准《用户驻地网通信线
汇报提纲 1 总则 2 引用标准
光纤到户国标工程实施细则(v1.1)

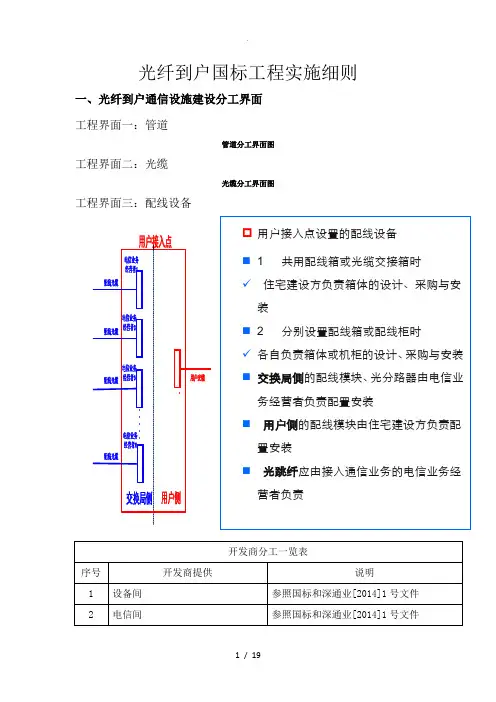

光纤到户国标工程实施细则一、光纤到户通信设施建设分工界面工程界面一:管道管道分工界面图工程界面二:光缆光缆分工界面图工程界面三:配线设备☐ 用户接入点设置的配线设备 ⏹ 1 共用配线箱或光缆交接箱时 ✓ 住宅建设方负责箱体的设计、采购与安装⏹ 2 分别设置配线箱或配线柜时✓ 各自负责箱体或机柜的设计、采购与安装 ⏹ 交换局侧的配线模块、光分路器由电信业务经营者负责配置安装⏹ 用户侧的配线模块由住宅建设方负责配置安装 ⏹ 光跳纤应由接入通信业务的电信业务经营者负责二、用户接入点设置(一)配线区:根据住宅建筑的分类、住户密度,以单体或若干个住宅建筑组成配线区域(即用户交接配线设备所辖区域)(二)设备间及电信间配置1、设备间:住宅区内具备线缆引入、安装通信配线设备条件的房屋。
是多家电信运营商配线光缆的引入部位,同时也是建筑区多个电信间至设备间配线光缆的汇聚部位。
设备间安装接入网设备、传输设备、电源等,当建筑规模较小,只有一个配线区(300户)时,设备间可直接作为用户接入点。
每一个楼宇区域应设置一个设备间,设备间宜设置在物业管理中心,设备间面积约为10-15m2,平面示意图如下:2、电信间:住宅建筑内放置配线设备并进行线缆交接的专用空间。
通常作为用户接入点机房放置配线设备并进行电信运营商配线光缆与用户光缆交接。
电信间面积为10-15mm2,平面示意图如下:3、每一个住宅区应设置一个设备间,设备间宜设置在物业管理中心。
4、每一个高层住宅楼宜设置一个电信间,电信间宜设置在地下一层或首层。
5、多栋低层、多层、中高层住宅楼宜每一个配线区设置一个电信间,电信间宜设置在住宅建筑的单元楼梯间,地下一层或首层。
6、商业办公楼宇设备间\电信间面积宜为40m2(8mx5m)以上。
(三)用户接入点设置原则:1、低层、多层、中高层、高层——按300户一个配线区,每个配线区设置一个用户接入点2、别墅——按120户一个配线区,每个配线区设置一个用户接入点(四)不同住宅类型接入点设置1、单个高层住宅建筑作为独立配线区时,用户接入点应设于本建筑物内的电信间设置要点:(1)住户数达不到300户时,临近的几栋高层住宅建筑组成为一个光纤配线区,共用一个电信间,电信间应该设置在几栋住宅建筑较为中心位置的建筑内(2)当住宅区只有一个光纤配线区时,用户接入点可设置在设备间(不设电信间)2、低层、多层、中高层住宅建筑组成配线区时,用户接入点应设于本配线区共用电信间。
住宅区和住宅建筑内光纤到户通信设施工程施工检查标准(20140305)

住宅区和住宅建筑内光纤到户通信设施工程施工注意事项编制日期:2014年3月目录1 总则 (2)2 施工前检查 (2)3 管道敷设 (3)4 线缆敷设与连接 (3)5 设备安装 (8)6 性能测试 (9)7 工程验收 (10)8 附件 (11)1 总则1.1 本标准适用于住宅区和住宅建筑内光纤到户通信设施工程质量检查。
1.2 应加强施工现场质量检查,及时组织隐蔽工程的检验和签证工作。
1.3 工程使用设备、器材的程式、规格、质量等应符合国家或行业标准和批准的工程设计文件规定。
施工中严禁使用未经鉴定合格的器材。
1.4 本标准与国家有关标准(规范)相矛盾时,应按国家标准(规范)的相关规定执行。
1.5 在特殊条件下,执行本标准中的个别条款有困难时,应充分论述理由,提出采取措施书面上报建设部门审批。
本标准未涉及到的室外光缆线路部分应符合YD 5121-2010《通信线路工程验收规范》相关条款的规定。
接入网设备安装部分应符合YD/T 5140-2005《有线接入网设备安装工程验收规范》相关条款的规定。
楼宇内布线安装部分应符合GB 50312-2007《综合布线工程验收规范》相关条款的规定。
2 施工前检查2.1 一般规定2.1.1 工程施工前应进行器材检验,并应记录器材检验的结果。
2.1.2 工程所用器材的程式、规格、数量、质量应符合设计要求,无产品合格证、出厂检验证明材料、质量文件或与设计要求不符的器材不得在工程中使用。
2.1.3 器材外包装应完整,并应无破损、凹陷、受潮等现象。
2.2 设备安装环境检查符合设计要求——位置、面积、高度、承重、地面、环境温度、湿度、电源、接地、门窗、通风、防火等2.3 器材检查符合现行标准规范——管道、人(手)孔、通信线缆、连接器、配线设备、光缆交接箱、其他型材、管材、金属件等3 管道敷设◆地下通信管道和人(手)孔符合现行国家标准《通信管道工程施工及验收规范》GB 50374有关规定。
中国电信光缆到户驻地网施工规范

b) 低用户数楼宇住宅:完成楼内布线以及相关 入楼光缆(多单元楼集中设置的光缆交接箱至各 单元楼的光缆)的建设,包括光缆交接箱和用户 家居信息箱的部署、光缆接续与成端等; c) 别墅区:完成别墅区内布线及入户布线,包 括别墅区内集中设置的光缆交接箱和用户家居信 息箱的部署、光缆接续与成端等; d) 商用楼:完成楼内布线,包括楼宇交接箱和 用户端光纤插座盒的部署、光缆接续与成端等。 本文档提供上述各种场景的建设需求。各地 应结合实际情况,在此需求基础之上进行细化, 以实现项目可操作、可运营、可管理。
中国电信光纤到户
工程驻地网建设规范
编制说明 根据国家相关规定,驻地网内通信线路等公 共设施应由开发商建设。为降低中国电信投资风 险,保障企业长远利益,应提倡并积极引导开发 商自行建设驻地网的模式。针对FTTH工程,需结 商自行建设驻地网的模式。针对FTTH工程,需结 合中国电信自身需求,指导开发商进行相关工程 部署,以在保证工程质量的前提下,有利于中国 电信快速开通业务、提升投资效益。 开发商建设 界面建议如下: a) 高用户数楼宇住宅:完成楼内布线,包括 楼宇交接箱和用户家居信息箱的部署、光缆接续 与成端等;
等结构。 b) 自室外引入室内光缆可选择如下光缆结构: 架空引入光缆:室内外用自承式,干式+防潮层 +非延燃外护层,宜选用GJYXCH、GJYXDCH、 +非延燃外护层,宜选用GJYXCH、GJYXDCH、 GJYXFCH、GJYXFDCH等结构。 GJYXFCH、GJYXFDCH等结构。 쀈 管道引入光缆: 室内外用,干式+防潮层+非延燃外护层,宜选 用GJYFS、GJYFA、GJYFJH、GJYPFHA、GJYPHA GJYFS、GJYFA、GJYFJH、GJYPFHA、 等结构。 6、 工程要求 驻地网工程建设应符合GB/T 驻地网工程建设应符合GB/T 50605-2010《 50605-2010《住宅区和住宅建筑内通信设施工程 设计规范》 设计规范》、《住宅区和住宅建筑内通信设施工 程验收规范》 GB50311-2007《 程验收规范》、GB50311-2007《综合布线系统工 程设计规范》 GB50312-2007《 程设计规范》、GB50312-2007《综合布线系统工 程验收规范》 程验收规范》等国家、通信行业规范的相关要求。
光纤到户工程施工验收规范61页文档

光纤到户工程施工验收规范பைடு நூலகம்
56、极端的法规,就是极端的不公。 ——西 塞罗 57、法律一旦成为人们的需要,人们 就不再 配享受 自由了 。—— 毕达哥 拉斯 58、法律规定的惩罚不是为了私人的 利益, 而是为 了公共 的利益 ;一部 分靠有 害的强 制,一 部分靠 榜样的 效力。 ——格 老秀斯 59、假如没有法律他们会更快乐的话 ,那么 法律作 为一件 无用之 物自己 就会消 灭。— —洛克
60、人民的幸福是至高无个的法。— —西塞 罗
66、节制使快乐增加并使享受加强。 ——德 谟克利 特 67、今天应做的事没有做,明天再早也 是耽误 了。——裴斯 泰洛齐 68、决定一个人的一生,以及整个命运 的,只 是一瞬 之间。 ——歌 德 69、懒人无法享受休息之乐。——拉布 克 70、浪费时间是一桩大罪过。——卢梭
中国电信光纤到户(FTTH)工程设计规范(标准版)

G ( dB) X
f0 -X
f5
f6
f7
F
图 6 E1接口抖动传递特性
表2
E1接口抖动传递参数 频 F0(Hz) * F5(Hz) 40 率 f6(Hz) 400 F7(Hz) / 增益 dB X(dB) 0.5 -X(dB) -19.5
接口速率
(kb/s) 2048
注:“*”值由设备供应商提供,但f0频率应不大于20Hz。
ONU1
2:N分光器 OLT0 ONU2
OLT1
ONUn
图4. OLT保护方式
5.3.3 全保护 如图5所示,全保护就是PON系统对OLT、ODN、ONU均 提供备份的保护方式,可采用互为热备份方式。
ONU10
2x1:N分光器
ONU11
OLT0
ONU20
ONU21 OLT1
ONUn0
ONUn1 图5. 全保护方式
6.3.3 VoIP的性能指标 当EPON系统采用VoIP方式承载语音业务时,应满足以下 性能指标要求: 1)语音编码动态切换时间<60ms。 2)IAS应具有80ms缓冲存储能力,以保证不发生语音断 续和抖动。 3)语音的客观评定 网络条件很好时,PSQM的平均值<1.5 网络条件较差时(丢包率=1%,抖动=20 ms,时延 100ms),PSQM的平均值<1.8 网络条件恶劣时(丢包率=5%,抖动=60 ms,时延 400ms),PSQM的平均值<2.0 4)语音的主观评定 网络条件很好时,MOS的平均值>4.0 网络条件较差时(丢包率=1%,抖动=20 ms,时延100ms), MOS的平均值>3.5 网络条件恶劣时(丢包率=5%,抖动=60 ms,时延400ms), MOS的平均值>3.0
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.安装箱体1、光缆交接箱、配线箱的型号、规格应符合设计要求,打开光交后检查光交的配件应齐全、无破损。
2、光交箱地基基础应夯实,抹灰表面光滑,无破损、开裂情况。
光交箱地角螺丝稳固,底座和光交箱有机结合平整。
箱体安装后的垂直度偏差不大于3mm,底座外沿距光交箱箱体大于15cm,底座高度距离地面30cm。
安装完毕后保证光交箱门锁正常开启,门不可变形。
3、各类箱体(光交箱、配线箱)外部应具备标牌,内部应附有资料表,光纤需有标签。
箱体内要有纤芯成端与分配图表,需要显示出分光器的数量和分光器的端口对应关系,以及排列方式。
标示配线盘与馈线盘位置,并标注配线盘光路覆盖范围,如楼栋号。
4、光分纤箱安装时,确保箱体的稳固性,箱内应留有足够的接续区,并能满足接续时光缆的存储、分配,不同类的线缆应留有相对独立的进线孔,光纤在机箱内应适当的预留,预留长度以方便二次接续的操作为宜。
5、光分纤箱应安装在建筑物的公共部位,便于维护。
室内分纤箱底部距离地面应大于1.5m,室外分纤箱距离地面2.5m-3m,用水平尺调整使之端正。
光缆在箱体的下方形成一个较大弧度的滴水弯。
6、接头盒的安装:1)吊挂式架空光缆接头两端的光缆应做伸缩弯,两端的预留光缆应盘放有邻杆上;2)管道光缆接头必须安装在人井正上方的光缆接头盒托架上,接头光缆应紧贴人井壁或人井搁架,盘成“O”型圈,并用扎线固定。
注意“O”型圈的曲率半径不得小于光缆直径的20倍;3)做好防水处理。
2.光缆敷设2.1架空光缆敷设1、光缆的规格、光缆的走向、路由应符合设计文件规定,光缆线路与电力线路平行、或交越时,其隔距应符合设计要求;不宜与电力电缆交越,若无法满足时,必须采取相应的保护措施。
2、应根据设计要求选用光缆挂钩程式。
光缆挂钩间距应为50cm±3cm,光缆在电杆两侧的第一只挂钩应各距电杆25cm±2cm。
3、光缆布放应顺直,无明显扭绞和交叉。
光缆的曲率半径应大于其外径的10倍。
4、光缆每200m作一处伸缩弯,伸缩弯在电杆两侧的挂钩间下垂25cm。
5、架空光缆每隔500m需做预留,光缆预留圈的内径一般为50cm-60cm,预留长度15米。
2.2管道光缆敷设1、光缆的规格、光缆的走向、路由应符合设计文件规定。
2、光缆敷设应平直、无扭转、无交叉,无明显刮痕和损伤。
敷设后应做好固定。
3、敷设光缆时管口和井口应做好保护措施防止光缆刮伤。
4、光缆出管孔15cm内不得做弯曲处理。
5、管道光缆根据接入需要按设计要求进行中间人孔预留。
人手井内余缆应盘成“O”型圈,并用扎线固定。
光缆固定后的曲率半径应不小于光缆直径的10倍。
2.3墙壁光缆敷设1、墙壁光缆离地面高度应大于3m,跨越街坊、院内通路等应采用钢绞线吊挂。
2、应根据设计要求选用卡钩。
卡钩间距为50cm±5cm,转弯两侧卡钩距离为12~25cm,两侧距离须相等。
2.4楼内光缆敷设1、光缆敷设应自然平直,不得产生扭绞、打圈、接头等现象。
2、楼道光缆不得布放在电梯或供水、供气、供暖管道竖井特别是强电竖井中。
2.5进局光缆敷设进局光缆的预留长度必须考虑到测试、接续、成端所需要的长度,同时还要考虑到规定余留的长度。
光缆直接进局时,15-20m即为该光缆的预留长度。
在进线室安排5-10m,机房预留8-10m(主要用于成端和余留),进线室的余留光缆,在理顺后,按规定的方式固定并作临时捆扎后再向机房敷设,机房内预留长度一般临时放置于安全位置。
3.光缆熔接1、光缆接续和成端应符合设计要求,余缆盘留长度应符合设计规定。
光缆接续的内容应包括:光纤接续;金属护层、加强芯的连接和接头衰减的测量。
2、光纤接续要按顺序一一对应接续,不得交叉错接,每一芯套一个热缩管。
光纤接续时,现场应采取OTDR监测光纤接续质量,并及时做好光纤接续损耗记录;接头盒内的光纤应保证足够的盘绕半径,盘绕曲率半径应不小于30mm。
3、熔接后剩余束管纤芯套好保护管盘留在光交内不得剪断,剩余纤芯盘留在盘内不得剪断。
4.安装标牌和标签4.1 光缆标牌1、附挂位置:每档杆路一个、拐角转向处一个、跨楼处一个、手井管道一个、人井管道两个、盘缆处一个、引上出口一个、引上至钢绞线上一个、接头盒各出口一个、光交箱内每个光缆一个、箱体各出口处一个。
2、标牌上应标有产权单位、光缆路由、光缆型号、光缆芯数、报修电话等。
标牌内容应清晰、准确。
3、光交箱内的标牌标有路由的一面朝外。
4.2 尾纤标签所有熔接的尾纤应有统一的P型标签,标签上应注明两端连接的位置。
标签应清晰准确。
包括光交箱、光缆配线箱、光缆分纤箱内所有熔接的尾纤,所有熔接好但未使用的尾纤也要贴好标签放置在盘内。
1)光交箱尾纤标签内容:XX幢光交箱XX盘第XX芯至XX幢XX单元XX层(12/48/72)芯分纤箱第(1/2/3/4)芯2)48/72芯上缆尾纤内容:XX幢光交箱XX盘第XX芯至XX幢XX单元XX层(12/48/72)芯分纤箱第(1/2/3/4)芯3)48/72芯下缆尾纤内容:XX幢XX单元XX层(48/72)芯分纤箱XX盘第(1/2/3/4)芯至XX幢XX单元XX层12 芯分纤箱第(1/2/3/4)芯4)12芯上缆尾纤内容:①XX幢XX单元XX层(48/72)芯分纤箱XX盘第(1/2/3/4)芯至XX幢XX单元XX层12 芯分纤箱第(1/2/3/4)芯②XX幢光交箱XX盘第XX芯至XX幢XX单元XX层12 芯分纤箱第(1/2/3/4)芯4.3 箱内资料各箱体内部应附有塑封资料表(竣工图纸)。
1、路边光交箱:主干光缆线路图一份;主干光缆链路图一份、主干光缆熔纤图一份。
2、小区光交箱:线路图一份(包括覆盖的区域和上联光缆);链路图一份(包括覆盖的区域和上联光缆);熔纤图一份(包括覆盖的区域和上联光缆);主干光缆链路图一份。
3、光缆配线箱:链路图一份(包括覆盖的区域和上联光缆);熔纤图一份(包括覆盖的区域和上联光缆)。
5.信号测试工程施工完成需要进行信号测试,测试内容包含两个部分,一个是光缆的OTDR测试,一个是终端箱的光功率测试。
1、OTDR测试所有光缆都需要进行OTDR测试,包括工程范围内主干光缆、配线光缆,包含光缆所有熔接的纤芯,未熔接的纤芯不需要测试。
每个OTDR测试文件名必须统一格式,方便检查:XX幢光交箱至XX幢XX单元(72/48/12)芯分纤箱XX芯光缆第XX芯XX机房至XX幢光交箱XX芯光缆第XX芯OTDR测试文本需以图片的格式附在竣工资料里,数量的多的可以另附,单独做一份测试资料。
OTDR测试的电子档需要提供图片的扫描文件。
按照实际提供的测试资料计算测试费用。
2、光功率测试所有终端箱需要进行光功率测试。
终端箱所有具有信号的纤芯都要测试光功率,光功率数值要符合设计及使用要求,测试时填写光功率测试表。
光功率测试文本需附在竣工资料里,数量的多的可以另附,单独做一份测试资料。
光功率测试的电子档需要提供图片的扫描文件。
按照实际提供的测试资料计算测试费用。
6.竣工图纸1、统一模板:①道路、楼栋颜色为黑色;②12芯分纤箱、配线光缆为绿色;③48芯分纤箱为蓝色;④72芯分纤箱为紫色;⑤光交箱、主干光缆为红色;⑥原有光缆,原有箱体为黑色,标注原有。
图标按照省公司统一标准。
2、图纸必须包含四项:①管道图(管道路由必须有管道图,标注每个井的位置、距离);包括主光缆的管道路由图以及小区内的管道路由图。
②线路图(包含楼栋,箱体设备规格及安装位置,光缆路由、型号、长度,签证上做的一些项目);③光缆链路图(箱体设备规格及位置,光分路器安装位置数量,光缆型号长度),光交箱光缆链路必须从机房一直到光交,非本工程内施工的光缆、箱体标记为原有,不需要画出具体长度;④熔纤图(成端、接续)。
3、图纸上要有图例、施工说明、覆盖户数、主要材料(光缆、箱体、设备、器件)、主要工作量(敷设光缆、安装箱体、成端、接续)4、所有图纸应塑封放入光交箱和配线箱内,供后期维护人员查阅。
7.竣工资料工程完工需提交工程竣工资料,包含文本和电子档。
1、电子档①竣工文件。
文件名为工程名称+竣工文件,如美意家园FTTH接入工程竣工文件。
文件内容格式根据省公司统一标准。
工程说明、完工报告要写大致工程内容:覆盖户数、安装各类光交箱、安装各类分纤箱,敷设各类光缆。
建筑安装工程量总表要填写全部的工作量,与工程结算中表三甲全部一一对应。
工程材料交接明细表要填写所有领用的材料,实用数量应与工程结算中表四全部一一对应。
②工程结算文件名为工程名称+结算,如美意家园FTTH接入工程结算。
文件内容格式根据省公司统一标准。
结算里没有用到的工作量和材料删掉或隐藏,不要留有空白项目。
③竣工图文件名为工程名称+竣工图,如美意家园FTTH接入工程竣工图。
图纸要求按照第6项。
④测试资料。
测试要求参照第5项。
⑤工程结算费用明细表。
包含工程编码、工程名称、户数、工程安装费(乙方)、甲供材料费、设备费、监理费、设计费、合计。
⑥竣工文本扫描文件。
2、竣工文本竣工文本需提交三份,一份正本(原件胶装,蓝色封面,彩打),两份副本(塑封装订),测试资料可以另附,提供一份。
8.性能指标1、性能指标⑴光纤连接损耗参数:活接头插入损耗:≤0.5db;光纤熔接损耗:≤0.1db;G.652单模光纤衰耗:≤0.34db/km(1310nm),≤0.3db/km(1490nm),≤0.22db/km(1550nm);1:4双窗口单模光纤树型耦合器的插入衰耗:≤7.1db;1:8双窗口单模光纤树型耦合器的插入衰耗:≤10.5db;1:16双窗口单模光纤树型耦合器的插入衰耗:≤13.8db;1:32双窗口单模光纤树型耦合器的插入衰耗:≤17.1db;1:64双窗口单模光纤树型耦合器的插入衰耗:≤20.1db。
⑵光功率测试:12芯分纤箱输出光功率≥-20dbm⑶主干光缆损耗测试:1310nm波长上光中继段平均衰减值≤0.4dB/km9.其他规定1、48芯/72芯光缆配线箱不得与12芯光分纤箱安装在同一个单元。
2、12芯光分纤箱安装时尽量与其他运营商的箱子靠近。
3、光交箱内标牌机打的一面向外4、所有隐蔽工程要有签证单,有照片,一周内给监理上交工程部。
5、光交箱内所有盘都要标记上盘号,熔接后光缆剩余束管都要套好保护管盘留在剩余空盘内,剩余纤芯盘留在盘内不得剪断。
所有箱体均要锁好。
