空调系统调试与运行
空调控制系统维修与调试方法

空调控制系统维修与调试方法1. 引言空调控制系统是现代建筑中必不可少的一部分,它能够确保室内空气质量和温度的舒适度。
然而,由于使用时间长或者各种原因导致故障,系统可能会遇到各种问题。
本文旨在介绍空调控制系统的维修与调试方法,帮助您迅速解决问题。
2. 故障排除在维修与调试之前,首先需要进行故障排除。
以下是常见的空调控制系统问题及其解决方法:2.1 无法启动如果空调控制系统无法启动,首先需要检查供电是否正常。
确保电源线是否接触良好,并检查保险丝是否熔断。
如果供电正常,但系统仍然无法启动,可能是控制面板损坏或者其他电路故障。
2.2 温度调节问题当室内温度无法调节或者温度设置与实际温度不一致时,可能是温控器故障。
您可以首先检查温控器的电池是否耗尽或者更换新电池,如果问题仍然存在,可能需要更换温控器。
2.3 风速调节问题如果空调系统风速无法调节或者风量较小,可能是风扇或者风机马达故障。
在维修前,需要先检查风扇和风机马达是否有异味或者不正常的声音,如果有,可能需要更换部件。
3. 维修方法维修空调控制系统需要有电气基础知识和相关工具。
以下是几个常见的维修方法:3.1 排查电路问题在维修之前,需要断开电源,排查空调控制系统的相关电路问题。
您可以使用万用表或者示波器来检查电路中是否存在断路或者短路现象。
如果发现问题,及时修复或更换受损的电线或者元件。
3.2 更换损坏部件在确定具体故障点后,可以准备相应的备件进行更换。
例如,如果发现温控器故障,可以购买相同型号的温控器进行更换,确保兼容性与质量。
3.3 调试系统在维修完成后,需要对空调控制系统进行调试。
首先,可以重新连接电源,并逐步调节控制面板上的按钮和开关,观察系统是否正常启动并完成相应的调节。
同时,还需要注意观察故障指示灯是否熄灭,确认故障是否已得到解决。
4. 注意事项在进行空调控制系统的维修与调试时,需要注意以下几点:4.1 安全维修与调试时需要断开电源,并在操作前确保电源已彻底切断,以确保人身安全。

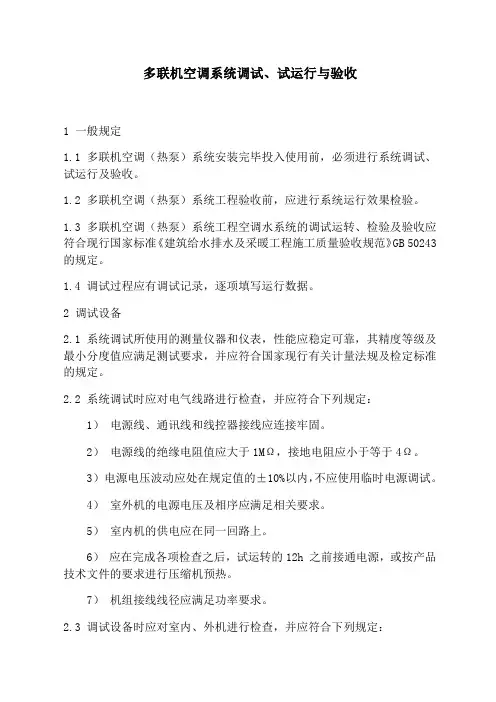

多联机空调系统调试、试运行与验收

多联机空调系统调试、试运行与验收1一般规定1.1多联机空调(热泵)系统安装完毕投入使用前,必须进行系统调试、试运行及验收。
1.2多联机空调(热泵)系统工程验收前,应进行系统运行效果检验。
1.3多联机空调(热泵)系统工程空调水系统的调试运转、检验及验收应符合现行国家标准《建筑给水排水及采暖工程施工质量验收规范》GB50243的规定。
1.4调试过程应有调试记录,逐项填写运行数据。
2调试设备2.1系统调试所使用的测量仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应满足测试要求,并应符合国家现行有关计量法规及检定标准的规定。
2.2系统调试时应对电气线路进行检查,并应符合下列规定:1)电源线、通讯线和线控器接线应连接牢固。
2)电源线的绝缘电阻值应大于1MΩ,接地电阻应小于等于4Ω。
3)电源电压波动应处在规定值的±10%以内,不应使用临时电源调试。
4)室外机的电源电压及相序应满足相关要求。
5)室内机的供电应在同一回路上。
6)应在完成各项检查之后,试运转的12h之前接通电源,或按产品技术文件的要求进行压缩机预热。
7)机组接线线径应满足功率要求。
2.3调试设备时应对室内、外机进行检查,并应符合下列规定:1)检查室外机的外观及周围环境;2)室外机安装应牢固并配有减震垫,排水措施应符合要求;3)室内机的进出风口或面板的安装应符合要求;4)系统管路及冷凝水管的保温应符合要求;2.4真空作业应符合下列规定:1)真空泵的真空度应在-0.1MPa(-755mmHg)以下、排气量为2~4L/s、带止回阀,且不应使用已对其它类型制冷剂系统抽真空的真空泵;2)歧管压力表应同时连接真空泵与室外机的气、液管,不应只接其中一根管。
歧管压力表连接管应保证完好无损,无泄漏;3)真空作业时,不应打开室外机截止阀;4)真空泵工作2小时以上且系统压力应能达到-0.1MPa(-755mmHg)以下。
若真空泵运转2h以上,还达不到-0.1MPa(-755mmHg)以下,应继续抽真空1小时,若仍达不到要求的真空度,继续查漏补焊,直至系统真空度达到-0.1MPa(-755mmHg)以下为合格;5)真空干燥完成后,放置1小时,以真空压力不上升为符合规定。
空调制冷系统的调试与运行说明

空调制冷系统的调试与运行说明对于新安装和大修后的制冷系统,必须进行运转调试,以鉴定、完善整个系统的质量和性能。
调试的内容主要包括:调整蒸发温度;合理的冷凝温度;检验吸气温度;排气温度及过冷温度;校验自动保护元件的调定值等。
这些温度参数直接影响了制冷机的性能(如制冷量及功率消耗等),因而必须对其进行调整,使之稳定在合理的范围之内。
一、调整蒸发温度1、根据冷间温度来确定蒸发温度对于冷藏设备来说,冷间温度是指食品的冷藏温度;对于空调设备来说,冷间温度是指房间温度。
制冷装置运行的最终目标,就是要达到用户所需求的冷间温度。
正常情况下,冷间温度主要由蒸发温度来控制。
蒸发温度(制冷剂的沸点)直接影响着被冷却介质的温度(如载冷剂、冷媒水和空气),被冷却介质的温度又决定着冷间的温度。
从传热学角度考虑,蒸发温度与冷间温度的差值越大,传热效果越好。
但是,若温差过大,则意味着蒸发温度过低。
从制冷原理得知,在冷凝压力不变的情况下,蒸发温度越低,制冷剂的流量和单位制冷量就越小,制冷系数也就越低。
因此,蒸发温度的调整过程,就是选择一个合理传热温差的过程。
理论与实践证明:蒸发器以空气作为传热介质时,空气为自然对流,传热温差一般取8~12℃;空气为强制对流,传热温差一般取5~8℃。
蒸发器以冷媒水或载冷剂为传热介质时,传热温差一般取4~6℃。
2、调整蒸发温度主要依靠调整蒸发压力在保证最大制冷量的前提下,蒸发压力的调整一般通过调整膨胀阀的开启度来实现。
膨胀阀的开启度越小,则制冷剂的循环量就越低,蒸发器内的制冷剂就相对减少,使制冷剂的沸腾量小于压缩机的吸气量,蒸发器内的压力就会降低。
反之,膨胀阀的开启度越大,则蒸发压力越高。
在调试过程中,通常近似地把压缩机的吸气压力看作蒸发器中制冷剂的蒸发压力,与此压力相应的饱和温度即为蒸发温度。
把蒸发温度和冷间温度的差值与上述合理温差进行比较,可得知蒸发压力的调整是否合适。
例如:在墙排管式冷藏库中,当R22压缩机,从饱和热理性质表可查出R22当前吸气压力对应的蒸发温度约- 25℃,在直接冷却系统中,通常要求蒸发温度比冷间温度低5~10℃,那么在-25℃蒸发温度下,能满足冷间温度保持- 15~20℃的要求。
空调控制系统调试方案

空调控制系统调试方案1.背景空调控制系统是一个关键的设备,它能够监测和控制房间的温度和湿度,确保良好的室内环境。
在空调系统安装完成之后,需要进行调试和测试,以保证其正常运行和满足设计要求。
2.目标本调试方案的目标是确保空调控制系统的正常工作,并满足以下要求:- 空调控制系统能够准确感知和监测房间的温度和湿度。
- 空调控制系统能够根据设定的温度和湿度范围自动调节空调的运行状态。
- 空调控制系统能够实现远程控制和监测。
3.调试步骤步骤一:检查硬件设备- 确保所有空调控制系统的硬件设备连接稳固无松动。
- 检查传感器的接线,确保接线正确并紧固。
- 检查通信设备的连接,确保与其他设备的通信正常。
步骤二:系统设置- 确保空调控制系统的时间设定正确,并与其他设备同步。
- 设置房间温度和湿度的监测范围,并调整传感器的敏感度。
- 在系统中设置空调运行的温度和湿度范围,并选择合适的运行模式。
步骤三:调试测试- 运行空调控制系统,观察温度和湿度的变化。
- 根据设定的温度和湿度范围,检查空调的运行状态是否调节正常。
- 测试远程控制和监测功能,确保远程控制的稳定性和准确性。
步骤四:记录和评估- 记录每次调试测试的结果,包括温度、湿度和空调的运行状态。
- 根据调试测试的结果,评估空调控制系统是否满足设计要求。
- 如有需要,进行进一步的调整和优化,直到系统满足要求。
4.注意事项- 在进行调试之前,确保所有的安全措施已经采取,并遵循相关的安全操作规程。
- 在调试过程中,注意保持清洁和整洁,确保设备的正常运行。
- 如遇到问题或困难,及时与相关专业人员进行沟通和解决。
以上是空调控制系统调试方案的简要介绍,希望能对调试工作有所帮助。
如果有任何问题或需要进一步的指导,请随时与我联系。
暖通空调系统调试方案

暖通空调系统调试方案一、空调水系统
二、机电设备调试内容
三、空调风系统
1)风管漏光检测
采用漏光法检测系统,低压系统风管每10m接缝,漏光点不得超过2处,且100m接缝平均不大于16处;对中压风管每10m接缝,漏光点不得超过1处,且100m接缝平均不大于8处为合格。
2)暖通空调设备的风量、风压、转速的测定
风管风压、风量采用毕托管及倾斜式微压计测定。
3)风口风量的测定
采用热球风速仪,将探头贴近风口并垂直于风速,采用定点测量
法可测得风速,如果与设计风速有出入,可调节风口阀门的开度来控制风量,直到测量值符合设计值为止,且与设计风量的偏差≯10%。
4)系统风量的调整与风口风量的平衡
系统总送风量、回风量和新风量可通过调节各总风管上的调节阀来调整风量,直至达到设计要求与设计风量的偏差不大于10%。
5)设备调试内容
确定现场各阀件处于全开状态,风口安装到位,空调机组风量可变,由机组配电变频柜调整电流频率从而调整机组风速。
由厂家进行单机调试,空调机组风机仍正常运转则视为该空调机组可正常运行。
然后将机房内机组完全打开,送风量调至接近最大值,利用热电风速仪逐点做好风速记录。
通风与空调系统的无生产负荷试运行及调试需要包括哪些内容

通风与空调系统的无生产负荷试运行及调试是一个关键环节,确保系统的正常运行和性能达到预期。
具体包括以下内容:
1. 设备单机试运转及调试:这是在每一个设备上进行的试验,确保每个设备都能正常工作。
2. 系统无生产负荷的联合试运转及调试:在此阶段,所有设备会联合起来进行测试,模拟系统在实际工作中的表现。
3. 空调冷(热)水、冷却水总流量、供回水温度的测量和调整:这是为了确保空调系统的冷却和加热效果达到标准。
4. 制冷系统气密性试验:对制冷系统的性能进行测试,确保其工作正常。
5. 净化空调系统测试:确保空调系统的净化功能达到要求。
在进行试运行和调试之前,还需要确保以下条件得到满足:
-通风与空调系统已经安装完毕,并经过检查确认其合格。
-施工现场已经被清理干净,机房门窗齐全,可以封闭。
-所需的水、电、蒸汽、燃油燃气、压缩空气等资源都满足调试的要求。
-所有测试仪器和仪表都已经准备就绪,并且经过了检定,还在有效期内。
它们的量程范围和精度都应该能满足测试的要求。
-调试方案已经得到了批准,参与调试的人员已经接受了相关培训,熟悉调试的内容和方法。
整个试运行和调试过程应由施工单位负责组织实施,同时监理单位、设计单位和其他相关单位都应该参与配合。
确保所有的记录都被完整地记录下来,并提供完整的调试资料和报告。
通风空调系统单机调试方案

通风空调系统单机调试方案一、调试前准备工作1.确认系统设计和技术要求,了解系统的整体结构和各部件的功能。
2.确认调试所需的设备和仪器,包括温湿度计、电流表、压力表等。
3.安排调试人员,包括项目负责人、技术人员等。
二、调试步骤1.启动系统首先,按照系统的安装要求接通电源,确保系统能正常启动。
检查系统的开关、按钮和控制面板是否正常。
2.确认空气流通检查系统的通风管道是否畅通,确保空气能够正常流通。
观察系统内的通风装置是否正常工作,如风机、风道和排风装置等。
3.温度和湿度调节使用温湿度计测量空气的温度和湿度,与系统设定的目标进行比较。
调整系统的温度控制装置和湿度控制装置,使系统能够达到所需的温湿度要求。
4.空气质量调节使用空气质量检测仪器,测量空气中的CO2浓度、PM2.5浓度等。
根据调试结果,调整系统的新风量和空气过滤装置,确保空气质量符合要求。
5.能耗检测调整使用电流表等仪器,测量系统的能耗。
根据调试结果,调整系统的运行参数,减少能耗,提高系统的能效。
6.压力调节使用压力表等仪器,测量系统的压力。
根据调试结果,调整系统的压力控制装置,确保系统的压力稳定。
7.模拟故障调试模拟常见故障,如风机故障、风道堵塞等,并对系统进行故障诊断和修复。
8.调试记录对每一步的调试操作和结果进行记录,包括测量数据、调整参数等,以便于后续的故障排查和维护。
三、调试后工作1.系统交付根据调试结果,确保系统能够稳定运行,并正常交付使用。
2.编写调试报告3.整理和归档整理和归档调试过程中的相关数据和文档,以备后续维护和修复使用。
以上是通风空调系统单机调试方案的基本步骤,根据具体情况和要求,可进行适当的调整和补充。
调试过程要细致认真,确保系统能够正常运行,并符合设计要求。
空调制冷系统调试报告

空调制冷系统调试报告1. 引言本报告将对空调制冷系统的调试情况进行详细记录和分析。
调试的目的是确保系统工作正常,达到设计要求。
本次调试涉及的系统包括室内机、室外机、冷却水系统、蒸发器等。
2. 调试过程2.1 室内机调试室内机是空调系统的核心部件,调试室内机包括确保温度传感器的正常工作、控制面板的正常操作以及气流的顺畅流通等。
通过逐项测试,室内机的调试工作顺利完成,各项指标均处于正常范围。
2.2 室外机调试室外机是空调系统的重要组成部分,调试室外机主要包括检查压缩机的工作状态、清洁冷凝器、检查制冷剂流量等。
经过详细的检查和测试,室外机工作正常,与室内机协调配合良好。
2.3 冷却水系统调试冷却水系统是空调制冷系统的关键组成部分,通过调试进行冷却水系统工作状态的监测和优化。
在本次调试中,我们检查了冷却水泵的工作情况、冷却塔的效果和水流量等参数,并进行了相应的调整,确保冷却水系统的稳定运行。
2.4 蒸发器调试蒸发器是空调制冷系统的重要环节,调试蒸发器旨在保证其正常的换热效果和制冷效果。
我们检查了蒸发器的工作状态、蒸发温度和制冷剂流量等关键指标,并根据需要进行了相应的调整和优化。
3. 结论通过对空调制冷系统的详细调试,我们发现系统工作正常,各项指标处于正常范围。
室内机、室外机、冷却水系统和蒸发器等关键组件均工作稳定,能够满足设计要求。
调试报告的编制也证实了系统的可靠性和性能优越性。
4. 建议为确保长期稳定运行,建议定期检查和维护空调制冷系统,包括室内机、室外机、冷却水系统和蒸发器等。
及时发现和排除故障,保障系统的正常运行,延长系统使用寿命。
5. 参考文献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一般项目
风机、空调机组:风机、空调机组、风冷热泵等设备 运行时,产生的噪声不宜超过产品性能说明书的规定 值;风机盘管机组的三速、温控开关的动作应正确, 并与机组运行状态一一对应。 水泵的安装:水泵运行时不应有异常振动和声响、壳 体密封处不得渗漏、紧固连接部位不应松动、轴封的 温升应正常;在无特殊要求的情况下,普通填料渗漏 量不应大于60mL/h,机械密封的不应大于5mL/h。 水系统的试运行:空调工程水系统应冲洗干净、不含 杂物,并排除管道系统中的空气;系统平衡调整后, 各空调机组的水流量应符合设计要求,允许偏差为 20%;多台冷却塔并联运行时,各冷却塔的进、出 水量应达到均衡一致。
一般项目
工程控制和监测元件及执行机构:通风 与空调工程的控制和监测设备,应能与 系统的检测元件和执行机构正常沟通, 系统的状态参数应能正确显示,设备连 锁、自动调节、自动保护应能正确动作。
检验项目质量标准的三种方式
验收规范直接规定 执行相关标准 依据设备技术说明文件
二、空调系统试运行与调试基本程序
空调系统调试与运行:净化系统
相邻不同级别洁净室之间和洁净室与非洁净室 之间的静压差不应小于5Pa,洁净室与室外的 静压差不应小于10 Pa。 室内空气洁净度等级必须符合设计规定的等级 或在商定验收状态下的等级要求。
高于等于5级的单向流洁净室,在门开启 的状态下,测定距离门0.6m室内侧工作 高度处空气的含尘浓度,亦不应超过室 内洁净度等级上限的规定。
对空调系统试运行与调试,施工单位要 依据设计图纸、相关技术标准和设备及 产品技术说明编制试运行与调试方案。 设计图纸是工程施工、检查、调试、验 收的最基本根据。 施工技术标准(也称“工艺标准”)是 编制施工和试运行调试方案的最主要依 据。
二、空调系统试运行与调试基本程序
1.以不低于国家标准和规范规定的最低质量要求为原则应用工艺标准,工 艺标准在现阶段可以是企业标准、操作规程,也可以是企业编制的工法等。 2.依据设计图纸和设备及产品技术说明文件,按照工艺标准编制试运行与 调试方案,设计操作程序和操作方法。并对每一检验项目设计质量控制检 查点,提出质量控制要求和目标。同时按质量控制要求准备每一项目的检 验记录表格和验收规范要求的检验批质量验收记录表格。如果设备技术说 明文件明确规定了安装调试方法和质量控制要求,方案可直接引用。 3.按照试运行与调试方案设计的操作程序和操作方法,在建设、设计、监 理单位参与的条件下,对空调系统进行检查和试运行调试,使其达到设计 的技术指标。 4.在试运行与调试的同时,由项目专业质量检查员和调试人员对各检验项 目进行质量检查与评定,在重要质量控制检查点要形成记录,每一个检验 项目完毕后,一定要有记录。检查记录由项目专业质量检查员签字,由监 理工程师认可达到要求后才能进入下一检验项目或工序。 5.试运行与调试中若发现设计、制造和安装质量问题,应按照施工单位质 量管理体系对不合格质量问题的处理规定进行记录、标识、判别、汇报, 待整改完毕后再重新进行检测。
主控项目 空调系统调试包括设备单机试运转及调试和系统无生产负荷下的联 合试运转及调试。 通风机、空调机组单机试运转及调试:通风机、空调机组中的风机, 叶轮旋转方向正确、运转平稳、无异常振动与声响,其电机运行功率 应符合设备技术文件的规定。在额定转速下连续运转上2h后,滑动轴 承外壳最高温度不得超过70℃,滚动轴承不得超过80℃。 水泵单机试运转及调试:水泵叶轮旋转方向正确,无异常振动和声响, 紧固连接部位无松动,其电机运行功率应符合设备技术文件的规定。 水泵连续运转2h后,滑动轴承外壳最高温度不得超过70℃,滚动轴 承不得超过75℃。 冷却塔单机试运转及调试:冷却塔本体应稳固、无异常振动、其噪声 应符合设备技术文件的规定。风机试运转按第(1)款的规定;冷却 塔风机与冷却水系统循环试运行不少于2h,运行应无异常情况。 制冷机组单机试运转及调试:制冷机组、单元式空调机组的试运转, 应符合设备技术文件和现行国家标准《制冷设备、空气分离设备安装 工程施工及验收规范》(GB 50274——98)的有关规定,正常运 转不应少于8h。
空调系统调试与运行
第二章 空调系统的测定与调整 第一节 空调系统试运行与调试执行标准与 规范
空调系统试运行与调试是实现系统由静到动,最终实现工程设 计技术指标的重要施工过程;也是在竣工验收之前,由施工单位 负责主持,建设、设计、监理单位参加的,对整个系统设计、制 造和安装进行前面质量检查评定的重要自检和验收过程,必须认 真设计试运行调试的项目和操作程序,落实各环节质量控制、检 查、评定等措施,并在实施中形成完整的记录,为竣工验收做好 准备工作。 一、执行规范与质量要求 建筑与设备安装工程施工必须严格执行国家相关标准和规范,它 是监理单位履行质量监督职责的依据,也是仲裁施工质量纠纷的 依据。对于通风与空调工程施工,现行配套使用《建筑工程施工 质量检验统一标准》(GB 50300——2001)(以下简称“统 一标准”)和《通风与空调工程施工质量验收规范》(GB 50243——2002)(以下简称“验收规范”)。统一标准以强 制性条文规定“工程质量的验收均应在施工单位自行检查评定的 基础上进行”,即要求施工单位先自行检查评定,合格后再交监 理单位验收,分清了施工、验收两个质量责任范围。
系统风量调试:系统总风量调试结果与设计风量的偏差不应大于 10%。 系统水系统调试:空调冷热水、冷却水总流量测试结果与设计流量 的偏差不应大于10%。 恒温、恒湿空调:舒适空调的温度、相对湿度应符合设计的要求。 恒温、恒湿房间内空气湿度、相对湿度及波动范围应符合设计规定。 净化空调系统调试:净化空调系统还应符合下列规定: 非单向流洁净室系统的系统总风量调试结果与设计风量的允许 偏差为0~20%,室内各风口风量与设计风量的允许偏差为 15%。 新风量与设计新风量的允许偏差为10%。 单向流洁净室系统的室内截面平均风速的允许偏差为0~20%, 且截面风速不均匀度不应大于0.25; 新风量和设计新风量的允许偏差为10%。
一般项目
水系统检测元件的工作:各种自动计量 检测元件和执行机构的工作应正常,满 足建筑设备自动化(BA、FA等)系统对 被测定参数进行检测和控制的要求。一般项目空调房间的参数:
空调室内噪声应符合设计要求; 有压差要求的房间、厅堂与其他相邻房间之间 的压差,舒适性空调正压力为0~25 Pa;工艺 性空调应符合设计的规定。 有环境噪声要求的场所,制冷、空调机组应按 现行国家标准《采暖通风与空气调节设备噪声 声功率级的测定——工程法》(GB 9068—— 88)的规定进行测定。洁净室内的噪声应符合 设计的规定。
