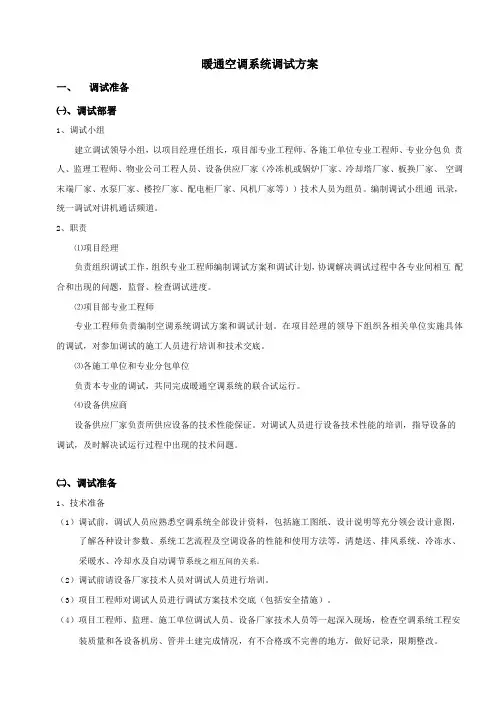

暖通空调系统调试方案一、调试准备㈠、调试部署1、调试小组建立调试领导小组,以项目经理任组长,项目部专业工程师、各施工单位专业工程师、专业分包负责人、监理工程师、物业公司工程人员、设备供应厂家(冷冻机或锅炉厂家、冷却塔厂家、板换厂家、空调末端厂家、水泵厂家、楼控厂家、配电柜厂家、风机厂家等))技术人员为组员。

编制调试小组通讯录,统一调试对讲机通话频道。

2、职责⑴项目经理负责组织调试工作,组织专业工程师编制调试方案和调试计划,协调解决调试过程中各专业间相互配合和出现的问题,监督、检查调试进度。

⑵项目部专业工程师专业工程师负责编制空调系统调试方案和调试计划。

在项目经理的领导下组织各相关单位实施具体的调试,对参加调试的施工人员进行培训和技术交底。

⑶各施工单位和专业分包单位负责本专业的调试,共同完成暖通空调系统的联合试运行。

⑷设备供应商设备供应厂家负责所供应设备的技术性能保证。

对调试人员进行设备技术性能的培训,指导设备的调试,及时解决试运行过程中出现的技术问题。

㈡、调试准备1、技术准备(1)调试前,调试人员应熟悉空调系统全部设计资料,包括施工图纸、设计说明等充分领会设计意图,了解各种设计参数、系统工艺流程及空调设备的性能和使用方法等,清楚送、排风系统、冷冻水、采暖水、冷却水及自动调节系统之相互间的关系。

(2)调试前请设备厂家技术人员对调试人员进行培训。

(3)项目工程师对调试人员进行调试方案技术交底(包括安全措施)。

(4)项目工程师、监理、施工单位调试人员、设备厂家技术人员等一起深入现场,检查空调系统工程安装质量和各设备机房、管井土建完成情况,有不合格或不完善的地方,做好记录,限期整改。

暖通空调系统调试前现场工程完成情况检查表2、系统调试前的检查(1)暖通系统管线和设备等必须全部安装完毕。

运转调试前项目专业工程师、监理、施工单位调试人员、设备厂家技术人员须对暖通系统安装情况进行全面检查。

其全部符合设计、施工及验收规范和工程质量标准的要求,才能进行试运转和调试。

空调系统试运转调试记录

空调系统试运转调试记录

空调系统试运转调试记录1.调试人员:XXX日期:XXXX年XX月XX日2.调试目的:对新安装的空调系统进行试运转和调试,确保其正常运行、冷热效果良好。

3.调试环境:调试地点为XXXXX(具体地点),室内温度为XX℃,湿度为XX%。

4.待调试的空调系统:型号为XXXXXX,功率为XXXXKw,适用于XXXXX(具体用途)。

5.调试步骤:步骤一:检查设备和连线-确认空调设备的供电电压符合要求,并接通电源。

-检查空调系统与电源之间的连线,确保连接牢固、没有短路或断路。

步骤二:启动系统-打开控制面板,将空调系统调至制冷模式。

-设置目标温度为XX℃,风速为XX档(根据实际情况调整)。

步骤三:运行观察与调整-等待空调系统启动,观察设备是否正常运行。

-检查空调系统制冷循环是否流畅,是否有异常噪音或振动。

-根据设备的实际情况,逐步调整温度和风速,观察设备的响应和效果。

-检查空调系统排水是否畅通,是否有漏水现象。

-如果系统配置了除湿功能,进行除湿模式的调试,观察除湿效果。

-如有其他特殊功能,逐一进行调试和观察。

步骤四:性能测试-使用温度计和湿度计监测室内环境温度和湿度,并与设定值进行对比。

-检查空调系统的制冷/制热效果是否达到要求。

-测量空调系统的制冷/制热功率和额定功率比较。

步骤五:记录测试结果-记录系统启动时间、运行时间、目标温度、实际温度、湿度及风速等相关参数。

-将调试过程中的观察和调整记录下来,包括设备运行情况、存在的问题和解决方法。

6.调试结果及问题分析:-空调系统启动正常,运行平稳。

-制冷循环流畅,无异常噪音或振动。

-控制面板显示符合预期,与实际环境温度保持一致。

-排水通畅,无漏水现象。

-除湿功能良好,能有效降低室内湿度。

-温度计和湿度计测量结果与设定值相符合。

-空调系统的制冷/制热效果达到要求。

-空调系统的制冷/制热功率与额定功率相匹配。

问题分析:-在调试过程中未发现明显问题。

空调系统运行稳定,制冷/制热效果良好。

空调系统调试流程

空调系统调试流程

调测方案编制:审核:批准:----------------------有限公司2013年10月一、空调系统调试测试1.系统调试测试流程2.单机调试A.调试准备➢检查相应设备部件、功能段是否齐全并连接到位;➢检查相应设备检修照明是否连接完毕;➢检查风机及动力部件的减震器固定支架是否已经取消;➢相应设备的使用说明书是否齐全;➢相应设备的系统是否已经与设备断开或采取旁通等其他措施完毕,是否采取了因单机调试影响使用功能的措施(所有空调机组的新风进口、初效等安装无纺布保护。

);➢检查电气系统调试完毕并检验合格;➢设备接地是否经检验验收合格;➢相关专业是否已经施工完毕;➢现场卫生是否清理完毕;➢调试人员准备是否全部到位;B.单机调试步骤及要求➢动力设备在通电以后进行点动运转试验,检查电机的转向,同时检查叶轮是否有碰擦现象,检查声音是否正常;➢通电点动未发现问题后进行单机空载运转,运转过程中检查电机的启动电流、运行电流等,同时检查运行声音是否正常;➢变频运行设备需进行变频功能运行检查;➢通风机起动前,要关闭起动闸板阀;起动后,要缓慢开动阀门的开度,直至全开,以防止起动电流过大导致烧坏电动机;➢通风机起动时,用电流表测量电动机的启动电流是否符合要求。

运转正常后,要测定电动机的电压和电流,各相之间是否平衡。

如电流超过额定值时,应关小风量调节阀;➢检查设备的运行温升应不超过说明书规定的工作温升;➢通风机运转正常后,要检查电动机、通风机的振幅大小,声音是否正常,整个系统是否牢固可靠。

各项检查无误后,经运转8h即可进行调整测定工作。

设备电动,检查风机的正反转,如果风机反转,由电气专业负责调整。

检查风机皮带是否松紧适度、是否偏心;3.系统联调A.单机试运行通过后即刻进行系统联调;B.空调水系统、蒸汽系统应带负荷联合调试;C.空调风系统应空载试运行。

试运行前应对系统及环境进行保洁,确保试运行期间空调设备不会被污染;D.试运行期间只安装机组的初效过滤器,并且安装无纺布对其进行保护,避免被污染;E.试运行期间将各送风、回风管路阀门全部开启,电动阀处于全开状态,新风阀电动调节阀开启程度固定在30%左右部位,运行系统,观察机组的运行情况、各末端风口的出风情况;F.检查系统各功能性动作的执行情况和状态;G.系统联通调整,检查系统联动的执行情况和状态;H.检查系统运行的噪声状况等。

暖通空调系统调试方案

暖通空调系统调试方案

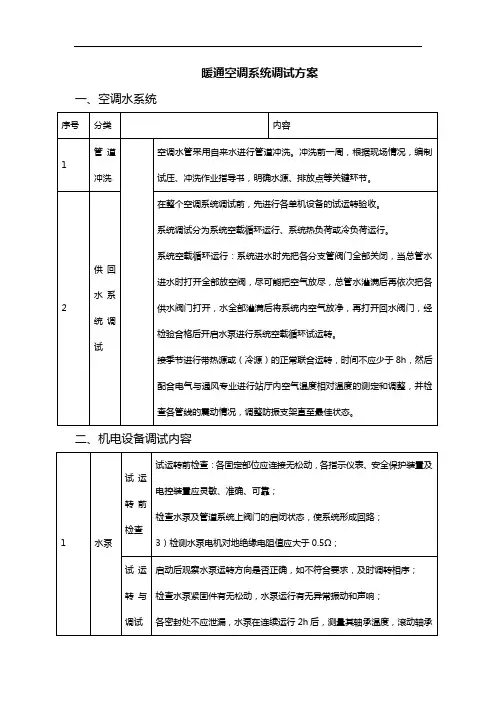

暖通空调系统调试方案一、空调水系统
二、机电设备调试内容
三、空调风系统
1)风管漏光检测
采用漏光法检测系统,低压系统风管每10m接缝,漏光点不得超过2处,且100m接缝平均不大于16处;对中压风管每10m接缝,漏光点不得超过1处,且100m接缝平均不大于8处为合格。

2)暖通空调设备的风量、风压、转速的测定
风管风压、风量采用毕托管及倾斜式微压计测定。

3)风口风量的测定
采用热球风速仪,将探头贴近风口并垂直于风速,采用定点测量
法可测得风速,如果与设计风速有出入,可调节风口阀门的开度来控制风量,直到测量值符合设计值为止,且与设计风量的偏差≯10%。

4)系统风量的调整与风口风量的平衡
系统总送风量、回风量和新风量可通过调节各总风管上的调节阀来调整风量,直至达到设计要求与设计风量的偏差不大于10%。

5)设备调试内容
确定现场各阀件处于全开状态,风口安装到位,空调机组风量可变,由机组配电变频柜调整电流频率从而调整机组风速。

由厂家进行单机调试,空调机组风机仍正常运转则视为该空调机组可正常运行。

然后将机房内机组完全打开,送风量调至接近最大值,利用热电风速仪逐点做好风速记录。

空调系统调试及试运行方案分解

空调系统调试及试运行方案分解

满洲里香格里拉酒店通风与空调工程调试及试运行方案编制:董雪松、关仕俊、樊现超审核:甘万县审批:宋志红中建工业设备安装有限公司2009年9月2日目录一、工程概况 (3)二、调试的目的、要求 (3)三、调试内容 (3)四、调试步骤、方法 (4)五、安全措施 (8)六、数据整理与分析 (9)八、调试时间及人员安排 (9)九、成品保护 (10)十、调试过程中的防火、保安 (10)十一、其它 (10)十二、调试仪器、设备一览表 (10)十三、编制依据 (11)十四、空调及通风系统调试运行领导小组组织结构 (12)十五、酒店空调系统调试及运行时间进度计划表 (13)一、工程概况二、调试的目的、要求为确保今年冬季采暖顺利进行,保证酒店机电等其他工程按期完工,在热源采用市政采暖的基础上,将酒店塔楼和裙楼的散热器全部运行的情况之外,还考虑空调机组、新风机组的运行,因此,特制定本空调系统调试方案。

根据建设单位要求,市政采暖热源供回水温度为90℃~70℃,据设计要求的110℃~90℃相差甚远,因此,为了保证酒店室内温度达到施工条件,在开启酒店所有的散热器基础上,运行空调机组及新风机组,同时,空调机组及新风机组不接入室外新风,以防止风柜铜排管在没有任何保证措施的前提下冻坏,因此,在风柜开启前,应该将蒸汽系统完善,以达到预热空气的作用,同时,蒸汽加湿系统不需开启。

在酒店的空调系统安装结束,正式投入使用前,应由施工单位负责、监理单位监督,设计单位与建设单位参与和配合组成调试小组进行系统调试。

这对于检验设计是否正确、施工是否可靠、设备性能是否合格,都是必不可少的,也是施工单位交工前的重要工序。

系统调试所使用的测试仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应能满足测定的要求,并应符合国家有关计量法规及检定规程的规定。

通风与空调工程系统工程无生产负荷的联合试运转及调试,应在制冷设备和通风与空调设备单机试运转合格后进行。

空调系统带冷(热)源的正常联合试运转不少于8小时,通风系统的连续试运转不小于2小时。

通风空调系统单机调试方案

通风空调系统单机调试方案

通风空调系统单机调试方案一、调试前准备工作1.确认系统设计和技术要求,了解系统的整体结构和各部件的功能。

2.确认调试所需的设备和仪器,包括温湿度计、电流表、压力表等。

3.安排调试人员,包括项目负责人、技术人员等。

二、调试步骤1.启动系统首先,按照系统的安装要求接通电源,确保系统能正常启动。

检查系统的开关、按钮和控制面板是否正常。

2.确认空气流通检查系统的通风管道是否畅通,确保空气能够正常流通。

观察系统内的通风装置是否正常工作,如风机、风道和排风装置等。

3.温度和湿度调节使用温湿度计测量空气的温度和湿度,与系统设定的目标进行比较。

调整系统的温度控制装置和湿度控制装置,使系统能够达到所需的温湿度要求。

4.空气质量调节使用空气质量检测仪器,测量空气中的CO2浓度、PM2.5浓度等。

根据调试结果,调整系统的新风量和空气过滤装置,确保空气质量符合要求。

5.能耗检测调整使用电流表等仪器,测量系统的能耗。

根据调试结果,调整系统的运行参数,减少能耗,提高系统的能效。

6.压力调节使用压力表等仪器,测量系统的压力。

根据调试结果,调整系统的压力控制装置,确保系统的压力稳定。

7.模拟故障调试模拟常见故障,如风机故障、风道堵塞等,并对系统进行故障诊断和修复。

8.调试记录对每一步的调试操作和结果进行记录,包括测量数据、调整参数等,以便于后续的故障排查和维护。

三、调试后工作1.系统交付根据调试结果,确保系统能够稳定运行,并正常交付使用。

2.编写调试报告3.整理和归档整理和归档调试过程中的相关数据和文档,以备后续维护和修复使用。

以上是通风空调系统单机调试方案的基本步骤,根据具体情况和要求,可进行适当的调整和补充。

调试过程要细致认真,确保系统能够正常运行,并符合设计要求。

空调系统调试规范及标准

空调系统调试规范及标准

空调系统调试规范及标准1. 概述空调系统调试是确保空调系统正常运行和提供舒适环境的重要步骤。

本文档旨在规范空调系统调试的流程和标准,以确保达到预期的效果。

2. 调试前准备在进行空调系统调试之前,应完成以下准备工作:- 确认空调系统安装完毕并符合设计要求;- 检查空调设备和零部件的完好性及连接情况;- 确保空调系统的电源供应正常。

3. 调试流程3.1 初始调试初始调试阶段的目标是确保整个空调系统的基本功能正常。

1. 启动空调系统,检查所有设备的运行状态,并观察是否有异常噪音或异味。

2. 检查空调系统的温度和湿度传感器,确保其精确度和准确性。

3. 根据设计要求,调整空调系统的工作模式和温度设置,以达到舒适环境和节能的目标。

4. 检查空调系统的通风和风流情况,确保空气流通良好。

3.2 精细调试精细调试阶段的目标是进一步优化空调系统的性能和能效。

1. 检查空调设备的空气过滤器,并清洁或更换,以保证空气质量和系统运行效果。

2. 测量和调整空调系统的回风和送风温度,确保室内温度的稳定性。

3. 调整空调系统的湿度控制功能,以满足不同环境的需求。

4. 检查空调系统的排水系统,确保排水通畅。

4. 调试标准空调系统调试应符合以下标准:- 空调系统应能够达到设计要求的温度和湿度范围。

- 空调系统的运行噪音应控制在合理范围内。

- 空调系统应具有良好的通风和风流环境。

- 空调系统应符合能效要求,能够提供节能的运行模式。

5. 结语本文档为空调系统调试提供了规范和标准,以保证空调系统的正常运行和提供舒适的环境。

在实施调试时,请始终遵守相关要求,确保安全和效果。

*请注意,以上仅为示例文档,具体的调试规范和标准应根据实际情况和设计要求来确定。

*。

洁净空调系统调试及检测方案

洁净空调系统调试及检测方案

洁净空调系统调试及检测方案根据原中国医药工业公司1993 年修订的《药品生产管理规范实施指南》的说明,制药车间洁净室的全部性能测试方法参照《洁净室施工及验收规范》执行。

该规范给出性能检验(综合性能全面评定)的必测项目,包括GMP 列出的关于洁净车间的全部性能参数。

必测项目必须全部测定,包括下列几项:换气次数(非单向流即乱洁净室);工作区(全室或局部百级区)工作面高度截面平均风速(单向流洁净室或洁净区);静压差;洁净度级别;温度;相对湿度;照度;噪声;新风量;细菌浓度(沉降菌或浮游菌);自净时间。

按照上述要求,我司将对本洁净空调系统进行测试,以确保所安装的洁净装修空调系统符合GMP 要求。

1 空调系统试运转净化空调系统试运转分单机试运转、测试及系统联合试运转单机试运转有通风机、制冷设备、空调机、冷却水泵、冷却塔、冷冻水泵、表面式热交换器、净化设备等。

1.1 风机试运转与参数测试1.1.1 运转前必须加上适度的润滑油,并检查各项安全措施;盘动叶轮应无卡阻和摩擦现象;叶轮旋转方向必须正确;滑动轴承最高温度不得超过70℃;滚动轴承最高温度不得超过75℃。

1.1.2 风机在额定转速下试运转时间不少于2h;电动机带动风机均应经过一次启动立即停止运转的试验,并检查转子与机壳等确无摩擦和不正常的声响后,方得继续运转。

风机运转中,轴承的径向振幅应符合设备技术证件规定,无规定时,应符合下列要求:转速(r/min)≤375 >375 >550 >750 >1000 >1450 >3000 振幅不超过(mm) 0.18 0.15 0.12 0.10 0.08 0.06 0.04风机试运转完毕,应将有关装置调整到准备启动状态。

1.1.3 风机风压、风量、转速、轴功率的测试:测试仪表:毕托管、倾斜式微压计、U型压力计、转速计、功率表;风机的风量、全压是通过测量风机前后风道直管段处断面的全压、静压、动压及风道断面积来确定的;(1)测量断面的位置:当与风机直接连接的是直管段,且长度不小于风道直径六倍时,应在距局部阻力后4D~5D 处测定,但距下一个局部阻力应不小于2D;当直管段长度不足6D 时,则在靠近风机的地方──在局部阻力后的直管段进行测量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

满洲里香格里拉酒店通风与空调工程调试及试运行方案编制:董雪松、关仕俊、樊现超审核:甘万县审批:宋志红中建工业设备安装有限公司2009年9月2日目录一、工程概况 (3)二、调试的目的、要求 (3)三、调试内容 (3)四、调试步骤、方法 (4)五、安全措施 (8)六、数据整理与分析 (9)八、调试时间及人员安排 (9)九、成品保护 (10)十、调试过程中的防火、保安 (10)十一、其它 (10)十二、调试仪器、设备一览表 (10)十三、编制依据 (11)十四、空调及通风系统调试运行领导小组组织结构 (12)十五、酒店空调系统调试及运行时间进度计划表 (13)一、工程概况二、调试的目的、要求为确保今年冬季采暖顺利进行,保证酒店机电等其他工程按期完工,在热源采用市政采暖的基础上,将酒店塔楼和裙楼的散热器全部运行的情况之外,还考虑空调机组、新风机组的运行,因此,特制定本空调系统调试方案。

根据建设单位要求,市政采暖热源供回水温度为90℃~70℃,据设计要求的110℃~90℃相差甚远,因此,为了保证酒店室内温度达到施工条件,在开启酒店所有的散热器基础上,运行空调机组及新风机组,同时,空调机组及新风机组不接入室外新风,以防止风柜铜排管在没有任何保证措施的前提下冻坏,因此,在风柜开启前,应该将蒸汽系统完善,以达到预热空气的作用,同时,蒸汽加湿系统不需开启。

在酒店的空调系统安装结束,正式投入使用前,应由施工单位负责、监理单位监督,设计单位与建设单位参与和配合组成调试小组进行系统调试。

这对于检验设计是否正确、施工是否可靠、设备性能是否合格,都是必不可少的,也是施工单位交工前的重要工序。

系统调试所使用的测试仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应能满足测定的要求,并应符合国家有关计量法规及检定规程的规定。

通风与空调工程系统工程无生产负荷的联合试运转及调试,应在制冷设备和通风与空调设备单机试运转合格后进行。

空调系统带冷(热)源的正常联合试运转不少于8小时,通风系统的连续试运转不小于2小时。

空调系统测定与调整,就是要检测各空调机组送风量和性能是否满足设计要求,并按设计要求调整平衡各个风口的风量,以保证室内新风量、温度、湿度、噪声、空气流速等满足人体舒适性要求。

检测完毕后,应针对检测中发现的问题提出恰当的改进措施,使系统更完善,从而使空调机组在运行中达到经济和实用的目的。

三、调试内容根据本工程空调系统特点,通风空调系统的无生产负荷联动试运转后测定和调整包括以下内容:1、风管漏光法检测与漏风量测试2、通风机风量、风压、转速及噪声的测定3、系统风量与风口风量测定与调整4、空调机性能的测定和调整5、室内参数测定6、防排烟系统的测定调整四、调试步骤、方法1、调试前的准备工作1)空调系统调试以前,首先应熟悉空调系统全部设计资料,包括图纸和设计说明,充分领会设计意图,了解各种设计参数、系统的全貌及空调设备的性能及使用方法等;2)调试前,调试人员必须会同设计、施工和建设单位,对已安装好的系统进行现场验收,主要是查清施工与设计要求不符合及加工安装质量不合格的地方,并且提出意见整改;3)根据前两项工作的准备情况,根据工程特点编制调试计划。

4)准备好试验调整所需仪器和必须工具,安排好调试人员及调试配合人员,调试配合人员应包括通风工和电工。

5)参加试运转测定和调试的人员要妥善安排,并做到思想重视,分工明确,组织严密,指挥统一,行动一致。

6)按照设计和施工规范和质量评定标准的要求,全面检查已安装完工的系统。

7)试运转中所用水、电、蒸汽等应具备可供使用的条件,并无泄漏堵塞等情况。

8)试运转场地整洁,有标示牌,并准备好有关防护设施。

9)准备好试运转过程中各种仪器、仪表以及核查各种项目的记录表格。

10)设备和管道系统:(1)设备清洗合格,注入符合要求和数量的润滑油,并且外观未发现有任何缺陷,同时认真填写设备检查记录表。

(2)空调器、通风管内部都已清理干净,各种调节阀、防火阀、排烟阀等动作灵活可靠。

(3)部分区域通风与空调系统中的各种送、回风口位置正确,内部的风阀和叶片已达到要求的开度和角度。

(4)冷却水、冷冻水、热水和蒸汽等系统,已进行了冲洗工作,其内部达到了洁净要求,并无泄露现象。

(5)各系统使用的阀门,试压合格,安装的位置和方向正确,阀门动作灵敏可靠。

(6)各排水系统畅通无阻。

(7)附件设备和部件,已具备试运转的条件。

11)电气系统(1)配电箱及电动机等设备接线正确并试验完毕,性能符合规定的要求。

(2)电气保护和控制系统模拟试验符合要求,动作灵活可靠。

2、现场准备工作通风空调系统安装工作完成后,经过检查,应全部符合工程质量检验评定标准的相应要求。

1)风机、风柜试运转前的检查①核对通风机,电动机的规格、型号是否符合设计要求。

②通风机与电动机带轮(连轴器)中心是否在允许偏差范围内,其地角螺栓是否已紧固。

③润滑油(脂)有无变质,添加量是否达到规定。

④通风机启闭阀门是否灵活,柔性接管是否严密。

⑤空调器、风管上的检查门、检查孔和清扫孔应全部关闭好,并开关好加热器旁通阀。

⑥用手转动风机时,叶轮不应有卡碰和不正常的响声。

⑦电动机的接地应符合安全规程要求。

⑧通风主、支管上的多叶调节阀要全部打开,三通阀要放在中间部位,防火阀应处在开启位置。

⑨通风、空调系统的送、回风调节阀要打开;新风和一、二次回风口及加热器的调节阀应全开。

⑩检查总风管及分支管预留测试孔位置是否正确,如果预留测孔位置不合格或没有预留,则需在测试前选择、安装好测试孔。

风机:检查风机接线是否正确,并用兆欧表检查各相对地的绝缘电阻,同时应核对风机、电动机型号、规格是否与设计相符;检查传动皮带轮松紧程度是否适合,用手盘动皮带时,叶轮是否有卡阻现象;检查风机出口处柔性短管是否严密,检查所有风机及风柜上的螺栓是否拧紧,阀门启闭情况是否达到调试要求。

风机启动时,应用钳形电流表测量电机的启动电流,待风机运转正常后再测量电动机的运转电流。

如运转电流超过额定电流时,应调小总风量调节阀,直到运转电流符合要求。

风管、风阀和风口:风管内应打扫干净,检查风管内调节阀、防火阀及排烟阀的动作状态,在调整前要保证风管上的多叶调节阀、送、回风口的调节阀全部在开启状态,风管内的防火阀应放在开启位置。

送排风口的调节阀全部开启。

2)空调系统所有电气及其控制回路的检查调试人员进入现场后指派部分电气调试人员配合,按照有关规程要求,对电气设备及其控制回路检查和调试,以配合空调设备的试运转。

3、空调、水泵等设备的试运转1)试运转的主要项目和程序:(1)电气设备和主要回路的检查和测试,要按照电气有关的规程、标准进行。

(2)空调设备和附属设备试运转,是在电气设备和主回路符合要求的情况下进行,其中包括风机和水泵的试运转。

考核其安装质量并对发现的问题应及时加以处理。

(3)风机性能和系统风量的测定与调整。

(4)空调机性能的检测和调整。

通过检测,应确认空调机性能和系统风量可以满足使用要求。

(5)空调房间对噪声和清洁度有要求时,也可在整个系统调试完成后,分别进行测定。

2)通风机起动①通风机点动后,即可停止运转,这时检查叶轮和机壳是否擦碰或发出其它不正常的响声;叶轮的转动方向是否正确。

②通风机起动后,如发现有异物,应及时取出,以避免损坏叶轮和机壳。

③通风机起动2小时后,用温度计测量轴承表面温度,不应超过70℃,用转速表测定通风机转速。

④通风机起动时,用电流表测量电动机的启动电流是否符合要求。

运转正常后,要测定电动机的电压和电流,各相之间是否平衡。

如电流超过额定值时,应关小风量调节阀。

⑤在通风机运转中,用金属棒或螺丝刀仔细触听轴承内部有无杂音,以此来检查轴承内是否脏物或零件损坏。

⑥通风机运转正常后,要检查电动机、通风机的振幅大小,声音是否正常,整个系统是否牢固可靠。

各项检查无误后,经运转8h 即可进行调整测定工作。

3)水泵试运转(1)运转前的检查①水泵及其附属部件是否已全部安装完毕,各连接部分螺栓是否已紧固到位。

②盘动水泵时,转动部分应轻便灵活,不有能插碰或其它不正常响声。

③地角螺栓应固定好,连轴器的轴向倾斜和径向位移应达到设计和规范规定。

④轴承应按说明书规定加注润滑油,数量要满足轴承润滑的要求。

⑤水泵启动前,应关闭出口阀门,打开入口阀门;起动后将出口阀门打开。

附属管路系统的阀门应全部打开。

(2)水泵运转①开始时用手动盘车的方法,检查水轮和泵壳面有无摩擦等不正常响声;水轮的转动方向是否符合规定。

②检查电动机的起动电源、运转电流和运转功率等数值,是否超过标准的规定。

③用金属棒检查水泵运转中轴承和泵壳内有无杂音,以判断其运转过程中是否处于正常状态。

④水泵运转中,使用滑动轴承的温度不应超过70℃,滚动轴承的温度不应超过75℃。

⑤水泵填料函处允许有少量的泄露,普通软填料允许为10~20滴/min机械密封为3 滴/min。

⑥水泵运转时,其径向振动要符合施工图纸和安装说明书的规定。

⑦水泵试运转正常后,应持续运转不少于2h,如一切正常,试运转即符合要求。

运转停止后,应关闭泵和附属管路的阀门,并放净泵内积水,避免锈蚀和冻裂。

4、通风机风量、风压、转速的测定1)风管内风压、风量采用毕托管及倾斜式微压计测定,2)测定断面选择:测定断面原则上选在气流均匀且稳定的直管段上,即按气流方向在局部阻力之后大于或等于4倍管径,在局部阻力之前大于或等于1.5倍管径(矩形风管大边尺寸)的直管段上,如果现场条件受到限制,可适当缩短距离,且应适当增加测点数量。

3)确定断面内的测点:首先将测定断面划分为若干个接近正方形面积相等的小断面,其小断面面积不大于0.05m2,测点位于各个断面的中心,然后采用毕托管和倾斜式微压计在测定断面上测量,将毕托管的动压孔逆气流方向水平放置,通过倾斜式微压计读出动压及全压。

以下图为例:果气流不均匀,可通过增加测点数。

各点动压测得后,则可计算出平均动压:Pdp =(Pd1+ Pd2+----+ Pdn)/n (Pa)其中Pd1、Pd2-------Pdn—各测点动压平均风速:Vp= 2gPdp/ρm/sρ:空气密度(2)风量可由公式:L=3600FVp m3/h计算。

其中F:测点处的断面积(m2)Vp :平均风速(m/s)5)送(回)风口风量的测定送回风口风量的测定可采用热球风速仪用定点测量法测量,探头贴近格栅或网格,并垂直于风速。

测点数至少不少于5个。

风量的计算可按下式计算:L=KFVp *3600 m3/h其中F:测点断面积(m2)Vp——平均风速(m/s)K ——断面面积修正系数对于本工程,部分新风机组,排风机及防排烟风机、加压风机当风管部分有足够地方开测量孔时,可采用上述方法,当风管没有合适地方开孔时,可用热电风速仪直接在风机进风口直接测量,测试结果应符合设计要求。
