冠梁施工技术交底

冠梁施工技术交底

引言概述:冠梁施工技术交底是在建筑施工过程中非常重要的一环,它涉及到冠梁施工的各个方面,包括施工方法、施工工艺、施工流程、安全措施等内容。

本文将就冠梁施工技术交底从引言概述、正文内容、总结三个方面进行详细阐述。

正文内容:一、冠梁施工方法1.传统冠梁施工方法传统冠梁施工方法是指采用传统的人工施工方式进行冠梁的搭建,具体包括搭设脚手架、安装模板、浇筑混凝土等步骤。

在传统施工方法中,需要对脚手架的搭建、模板的安装以及混凝土的浇筑进行详细说明。

2.模块化冠梁施工方法模块化冠梁施工方法是指通过预制构件来实现冠梁的搭建,具有施工速度快、施工质量稳定的优点。

需要详细介绍模块化冠梁施工方法的具体步骤和要点。

二、冠梁施工工艺1.冠梁模板施工工艺冠梁模板施工工艺主要包括模板安装、模板调整、模板拆除等步骤。

需要说明具体的模板施工工艺流程和注意事项。

2.钢筋绑扎工艺钢筋绑扎工艺是冠梁施工过程中非常关键的一环,需要详细介绍绑扎的方法、节点处理以及钢筋连接等内容。

3.混凝土浇筑工艺混凝土浇筑工艺包括配料、搅拌、运输和浇筑等步骤,需要强调施工中对混凝土浇筑的质量控制措施和注意事项。

4.冠梁防水处理工艺冠梁防水处理工艺是保证冠梁使用寿命和性能的重要环节,需要详细介绍防水材料的选择和施工方法。

5.冠梁养护工艺冠梁养护工艺对冠梁的使用寿命和性能具有重要影响,需要详细介绍养护期间的注意事项和措施。

三、冠梁施工流程1.施工准备阶段施工准备阶段包括施工计划、施工方案的制定以及施工材料和人力的准备工作等内容。

2.模板安装与调整模板安装与调整是冠梁施工的关键步骤,需要详细介绍模板安装的准确性和模板调整的方法。

3.钢筋绑扎与焊接钢筋绑扎与焊接是冠梁施工过程中重要的一步,需要强调施工质量和安全。

4.混凝土浇筑与养护混凝土浇筑与养护是冠梁施工过程中的关键环节,需要详细介绍浇筑和养护工艺。

5.冠梁防水处理与验收冠梁防水处理与验收是施工的最后一步,需要强调防水质量和验收标准。

冠梁施工安全技术交底

冠梁施工安全技术交底

冠梁施工安全技术交底摘要冠梁施工是大型建筑施工中重要的一步,也是施工安全难点之一。

在冠梁施工过程中,存在着许多安全风险和技术难点。

为了确保冠梁施工的安全,本文将从施工前、施工中、施工后三个阶段的安全技术交底方面进行详细阐述,包括现场安全、施工材料安全、人员安全等方面的措施与要求,以便工程施工中有效降低事故风险,保证工程质量。

1.施工前的安全技术交底在冠梁施工前,应先进行施工方案论证和施工图设计,明确施工场地、施工工序、施工人员等。

同时,还应对冠梁施工中可能遇到的危险和风险进行评估和分析,考虑并实施预防措施。

1.1 现场安全要求施工现场应根据实际情况制定安全防护措施,并对施工现场的道路、围墙、场地、临时电力线路及设施、运输和起重设备、机具与工具、场内通道、卫生等设施,进行检查、整治。

同时,禁止闲杂人员随意进入施工现场,保障施工现场的安全。

1.2 施工材料安全要求施工前需对所使用的材料进行质检,确保其符合规定的标准及技术要求,避免使用质量不合格的材料。

同时,还应考虑到材料的存放、运输和交接等环节中可能出现的安全问题,制定相应的安全措施。

1.3 人员安全要求在冠梁施工前,需对参与施工的人员进行专业培训、考核和认证,并确保他们了解和掌握所需的安全技术要求,有足够的技术与经验来保证施工的安全和质量。

同时,作业人员必须要具备相应的安全防范意识,遵守施工现场的规定和安全操作规程。

2.施工中的安全技术交底在冠梁施工中,必须具备一定的技术实力和安全意识,才能有效控制施工过程中的安全问题,降低施工风险。

施工中应注意以下几个方面:2.1 施工场地安全施工现场应按照预定的施工图纸和标准进行施工,同时注意现场安全。

安装冠梁时,必须确保施工场地平整、结实、干燥,严谨控制地基沉降,这是保证冠梁整体结构完好,防止倾斜和坍塌的重要条件。

2.2 施工材料安全施工过程中应注意各种材料的储存、保管以及装卸、搬运的合理安排和安全操作,避免发生危险。

冠梁施工技术交底

冠梁施工技术交底

冠梁施工技术交底一、施工概述在建筑施工过程中,冠梁是起到支撑梁柱和传递荷载的重要构件。

其施工质量直接影响整体结构的安全稳定性和使用寿命。

本文档将对冠梁施工技术进行详细的交底,以确保施工过程中的高质量完成。

二、施工准备1. 施工图纸与技术文件在进行冠梁施工前,施工队需详细研究冠梁的施工图纸和相关技术文件,理解设计要求与施工要求,并确保了解施工过程中的安全注意事项和工作流程。

2. 材料与设备准备施工队应根据设计要求检查所需的材料和设备,确保其数量、质量和规格符合要求。

同时,需要有足够的操作空间和安全防护设备。

3. 施工人员组织为保证施工质量和进度,施工队需合理组织施工人员,并确保各工种人员都具备相应的技术经验和证书资质。

三、冠梁施工步骤1. 梁板安装首先,根据设计图纸确定冠梁的位置和尺寸,确保其与梁柱的连接处平整。

然后,使用合适的起重设备将梁板逐步安装到位,并通过水平仪进行调整,确保其水平度符合要求。

2. 预埋件的布置在梁板安装完成后,根据设计要求,在梁板上进行预埋件的布置。

需要注意预埋件的数量、位置和尺寸要与设计图纸一致,并确保预埋件的固定牢固。

3. 梁柱连接在梁板和柱体预埋件确认无误后,使用螺栓等连接件将梁板与柱体进行连接。

连接过程中,应注意螺栓的紧固力和连接件的稳定性,确保连接牢固可靠。

4. 钢筋绑扎将钢筋按照设计要求进行绑扎,确保其位置和间距符合相关标准。

在绑扎过程中,要注意防止钢筋之间的错位和交叉。

5. 混凝土浇筑在完成钢筋绑扎后,进行混凝土的浇筑。

浇筑过程中,要确保混凝土的均匀性和完整性,以及浇筑厚度和密实度的合格性。

6. 平顶与养护混凝土浇筑完成后,需进行平顶和养护。

平顶是为了保证混凝土梁顶表面的平整度和光滑度,养护则是为了防止混凝土早期干缩和开裂,提高其强度和耐久性。

四、质量控制与安全注意事项1. 施工质量控制在冠梁施工过程中,质量控制是至关重要的一环。

施工队应根据施工图纸和技术要求,进行材料的验收和试验,确保其符合标准。

冠梁技术交底工程施工建筑技术交底组织设计监理安全实施细则

冠梁技术交底工程施工建筑技术交底组织设计监理安全实施细则

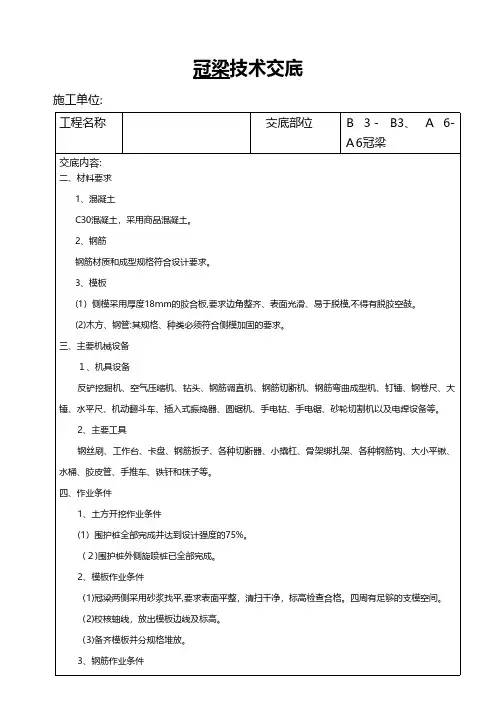

冠梁技术交底施工单位: 工程名称交底部位B3-B3、A6-A6冠梁交底内容:二、材料要求1、混凝土C30混凝土,采用商品混凝土。

2、钢筋钢筋材质和成型规格符合设计要求。

3、模板(1)侧模采用厚度18mm的胶合板,要求边角整齐、表面光滑、易于脱模,不得有脱胶空鼓。

(2)木方、钢管:其规格、种类必须符合侧模加固的要求。

三、主要机械设备1、机具设备反铲挖掘机、空气压缩机、钻头、钢筋调直机、钢筋切断机、钢筋弯曲成型机、钉锤、钢卷尺、大锤、水平尺、机动翻斗车、插入式振捣器、圆锯机、手电钻、手电锯、砂轮切割机以及电焊设备等。

2、主要工具钢丝刷、工作台、卡盘、钢筋扳子、各种切断器、小撬杠、骨架绑扎架、各种钢筋钩、大小平锹、水桶、胶皮管、手推车、铁钎和抹子等。

四、作业条件1、土方开挖作业条件(1)围护桩全部完成并达到设计强度的75%。

(2)围护桩外侧旋喷桩已全部完成。

2、模板作业条件(1)冠梁两侧采用砂浆找平,要求表面平整,清扫干净,标高检查合格。

四周有足够的支模空间。

(2)校核轴线,放出模板边线及标高。

(3)备齐模板并分规格堆放。

3、钢筋作业条件先在基底砂浆找平层上弹出基础边线,再把侧模对准边线垂直竖立,用水平尺校正侧板顶面水平后,再用斜撑和平撑钉牢。

如冠梁较长,应先安装冠梁两端的端模板,校正后,再在侧模上口拉通线,依照通线再安装侧板。

为防止在浇筑混凝土时模板变形,保证基础宽度的准确,在侧模上口每隔一定距离钉上搭头木。

(3)质量控制与检验模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土时的侧压力及施工荷载,保证在浇筑混凝土时不发生跑模(位移)及胀模(变形)。

模板与混凝土的接触面应清理干净。

模板安装的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水。

模板安装的允许偏差及其检验方法见下表:项目允许偏差(mm)检验方法轴线位置5钢尺检查标高±5水准仪或拉线、钢尽检查截面内部尺寸+4,-5钢尺检查表面平整度52m靠尺和塞尺检查模板拆除时,混凝土强度应能保证其表面及棱角不受损伤。

冠梁施工技术交底

冠梁施工技术交底

冠梁施工技术交底一、引言冠梁作为房屋建筑的一部分,起到了加固和支撑结构的作用。

正确使用冠梁施工技术,对于保证建筑结构的稳定性和质量具有关键意义。

本文将介绍冠梁施工技术的要点和注意事项,以提高施工效率和质量。

二、冠梁施工技术概述冠梁施工技术是指在建筑结构中使用混凝土模板梁进行施工的技术方法。

冠梁施工技术应用广泛,从住宅到商业建筑等各类建筑工程都需要采用该技术。

冠梁施工技术的核心是确保模板梁的质量和稳定性,以及施工过程中的安全性。

三、冠梁施工技术要点1. 设计和计划:在进行冠梁施工前,必须进行充分的设计和计划。

这包括梁的几何尺寸、钢筋布置、模板梁的制作等。

设计和计划的合理性将直接影响到施工的效率和质量。

2. 模板梁的制作:在冠梁施工中,使用模板梁是必不可少的。

模板梁的制作应根据设计要求进行,保证模板的牢固性和稳定性,避免出现变形和破损的情况。

同时,在模板梁的制作过程中,要确保使用环保材料和工艺,以保证建筑的可持续发展。

3. 钢筋布置:钢筋的布置对于冠梁的强度和稳定性至关重要。

在冠梁施工过程中,要根据设计要求进行钢筋的布置,并严格按照施工图进行。

同时,在钢筋的连接处要保证牢固可靠,以防止出现钢筋断裂或脱落的情况。

4. 混凝土浇筑:混凝土浇筑是冠梁施工的最后一个环节。

在进行混凝土浇筑前,要进行充分的准备工作,包括模板的清理、预处理和加固等。

在浇筑过程中,要保证混凝土的质量和流动性,并及时进行振捣和养护,以确保冠梁的强度和稳定性。

5. 安全措施:在冠梁施工中,安全永远是第一位的。

施工人员必须要具备相关的安全知识和技能,严格遵守相关规定和操作流程。

此外,要定期检查和维护施工现场的安全设施,确保施工过程中不出现安全事故。

四、冠梁施工技术注意事项1. 施工人员要具备相关的技术和操作经验,避免出现操作不当的情况。

2. 施工过程中要注意环境保护,遵守相关环保法律法规。

3. 施工现场要保持整洁,并采取相应的安全措施,避免人员和设备的损伤。

冠梁施工安全技术交底

冠梁施工安全技术交底

冠梁施工安全技术交底一、危险源辨识冠梁施工危险因素辨识及控制要点如下:危险因素辨识及控制措施序号危险源易发生安全事故类型主要控制措施1沟槽开挖未放坡或未喷护坍塌1、严格落实专项施工方案要求放坡,不满足放坡条件的必须挂网喷护;2、施工过程安排专人监护及监测,有异常情况立即组织人员撤离;2沟槽未设置人员上下通道、周边未设置防护高处坠落1、沟槽开挖完成并进行清底后设置刚性人员上下梯道及扶手;2、沟槽周边设置定型化防护并悬挂警示牌,严禁人员随意拆除;3钢筋调直人员操作不规范物体打击作业前必须熟悉工作环境及流程,掌握施工工具;4模板施工加固不牢固、未设置操作平台坍塌、物体打击1、施工完成后必须经现场技术管理人员验收后方可进入下道工序,主要检查拉杆、横梁、斜撑等设置情况;2、如冠梁高度较高必须设置牢固的操作平台及安全防护;5冠梁周边未设置排水沟坍塌开挖条件核查前必须设置排水沟,将场地水排入沉淀池,防止倒灌造成基坑坍塌风险;二、一般安全要求及控制措施1、工人入场前必须进行三级教育,经考试合格后发放信息卡及反光背心,方可进入施工现场;进入施工现场必须及时录入实名制,每日作业前刷脸进出;2、所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣;严禁赤脚和穿拖鞋、高跟鞋进入施工现场,佩戴齐劳动防护用品;3、各种特种工种必须持证上岗,并进行过进场特种安全教育,并佩戴专用防护用品;4、夜间施工时,施工场地应有足够的照明,夜间应设红色标志灯;5、各种机械设备的最大作业半径内严禁站人,并设置安全警戒线;坑内挖出的渣土坡脚线距坑顶边线不得小于1.5m;6、凿除工作时,风管接入口不得对准任何人,且必须绑扎压紧,并不少于两道;7、各种用电设备及开关箱均必须有可靠接地,开关箱必须满足规范要求;8、各种机械设备必须做到“一机、一闸、一漏、一箱”,严禁使用一闸多用机具;9、起重机的作业位置应离基槽有必要的安全距离,起重机在作业或行走时,都不得靠近架空输电线路,要保持安全距离;10、起重机吊运重物时,其下方不得有人员停留或通过,更不得在吊起来的重物下面进行作业,严禁起重机吊运人员;11、加工好的成品钢筋必须按规格尺寸和形状码放整齐,高度不超过150㎝,并且下面要垫枕木,标识清楚;12、绑扎钢筋的绑丝头,应弯回至骨架内侧,暂停绑扎时,应检查所绑扎的钢筋或骨架,确认连接牢固后方可离开现场;13、脚手架或操作平台上不得集中存放钢筋,应随时用随时运送,不得将工具、箍筋或短钢筋随意放在脚手架上;14、六级以上强风和大雪、大雨、大雾天气必须停止露天作业,在雨后和冬季,露天作业是必须先清除水雪霜冰,采取取防滑措施;15、切断钢筋,手与刀口的距离不得小于15㎝。

冠梁施工安全交底

冠梁施工安全交底

冠梁施工安全交底1. 简介本文档旨在详细介绍冠梁施工过程中的安全交底内容。

针对冠梁施工过程中的安全隐患和风险,提供了相应的安全措施和应急预案,以确保施工人员的安全。

2. 施工人员安全培训在冠梁施工开始之前,必须对相关施工人员进行安全培训,包括但不限于以下内容:2.1 工作流程和操作规范施工人员应了解冠梁施工的工作流程和操作规范,熟悉每个环节的操作要求及注意事项。

2.2 安全设备和防护用具施工人员必须熟悉和正确使用各类安全设备和防护用具,包括安全帽、防护眼镜、防滑鞋等。

相关人员还需要掌握急救技能和应急处理知识。

2.3 环境安全要求施工人员需要了解施工现场的环境安全要求,包括动力设备操作规范、电气安全、防火防爆等要求。

3. 风险分析和安全措施在冠梁施工过程中,存在一些潜在的安全风险。

为了降低风险,必须采取相应的安全措施。

3.1 操作高空的安全措施冠梁施工常常需要在高空进行,这增加了施工人员的工作风险。

为了确保施工人员的安全,我们要采取以下安全措施:•确保施工人员正确佩戴安全帽、防护眼镜和防滑鞋;•在危险区域设置警示标识,并确保施工人员看清标识并按规定操作;•使用合适的安全绳索、安全框架等设备来保护施工人员,同时要定期检查绳索和设备的使用状况;•高空施工时,不得随意乱扔物品,以防物体坠落伤人。

3.2 施工材料和设备的安全措施在冠梁施工中,材料和设备的选择、存放和使用都需要谨慎操作。

以下是相关的安全措施:•确保材料和设备的质量符合国家标准和施工要求;•存放材料和设备时,要遵循规范,确保不会产生堆积物的倾倒、滑倒等安全隐患;•使用设备前,必须进行检查和维护,确保其正常运行,防止因设备故障而引发事故。

3.3 施工场地的安全控制施工场地的安全控制是保证施工人员安全的重要环节。

以下是一些必要的安全措施:•设置施工场地的警示标识,明确禁止入内的区域;•检查场地周边的地质条件和基础设施,确保场地的稳定性;•设立安全通道,清理施工场地上的障碍物,确保施工人员的安全通行。

(完整版)冠梁腰梁施工技术交底

(完整版)冠梁腰梁施工技术交底

冠梁、腰梁施工技术交底一、工程概况二、施工工艺流程及施工方法在孔桩灌注完成,且达到龄期强度后,根据现在场实际情况分段进行冠梁施工。

开挖基坑至冠梁底面后,进行底面平整(必要时立底模)及桩顶淤泥及浮碴清除,调平钢筋笼预留钢筋,同时进行钢筋下料。

桩顶处理好后即进行钢筋绑扎、立模、浇混凝土。

钢筋按下料单下料,采用机械加工成型,侧模采用木模板、钢管及方木加固,混凝土采用商品砼,导槽配合砼灌车直卸,插入式振捣器捣固。

2.1 冠梁及腰梁施工工艺流程如图1所示。

2.2 施工方法2.2.1 桩头砼清理冠梁施工前用反铲挖除桩顶部分淤泥,至桩顶。

采用风镐凿除桩顶浮浆至冠梁底标高且露出新鲜混凝土,在浇注混凝土之前需用水润湿。

2.2.2 钢筋制安钢筋施工流程如下:原材料检验→钢筋除锈及加工→测量放线→基底处理→桩顶钢筋调直→焊架立筋及定位→绑扎底层钢筋→绑扎面层钢筋和箍筋→放置垫块及成品保护→清碴及报验。

钢筋制作砼浇筑桩顶淤泥及浮碴清除 凿除桩头砼至冠梁顶孔桩钢筋修整测量放线边坡及基底面清理钢筋安装质检、监理工程师是梁底基面清理模板安装质检、监理工程师是 拆模、砼养生否否图1 冠 梁施工流程图2.2.3 钢筋加工钢筋加工程序:钢筋除锈→钢筋调直→钢筋切断→钢筋弯曲成型。

钢筋除锈钢筋表面应洁净。

油渍、漆污和用锤敲击时能剥落的浮皮、铁锈等应在使用前清除干净。

在焊接前,焊点处的水锈应清除干净。

钢筋的除锈拟采用电动除锈机除锈。

在除锈过程中发现钢筋表面的氧化铁皮鳞脱落现象严重并已损伤钢筋截面,或在除锈后钢筋表面有严重的麻坑、斑点伤蚀截面时,应降级使用或剔除不用。

钢筋加工加工时要注意以下几点:1、将同规格钢筋根据不同长度长短搭配,统筹排料;一般应先断长料,后断短料,减少短头,减少损耗。

断料时应避免用短尺量长料,防止在量料中产生累计误差。

2、弯起钢筋中间部分弯折处的弯曲直径,不应小于钢筋直径的5倍。

钢筋焊接钢筋连接钢筋直径≤16mm采用绑扎,搭接长度为35倍d。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、冠梁概况:
冠梁截面尺寸500×1000,混凝土强度等级C25,保护层厚度40mm。

配筋情况如图:
二、材料要求
1、混凝土ﻫC25混凝土,采用重庆固立建材有限公司生产的商品混凝土。

2、钢筋
钢筋材质和成型规格符合设计要求。

3、模板
(1)侧模采用厚度18mm的胶合板,要求边角整齐、表面光滑、易于脱模,不得有脱胶空鼓。

ﻫ(2)木方、钢管:其规格、种类必须符合侧模加固的要求。

ﻫ4、其它(1)12~16、20~22号铁丝(火烧丝)、水泥砂浆垫块等。

铁丝不应有锈蚀和过硬情况。

(2)钉子。

(3)隔离剂。

三、主要机械设备
1、机具设备
反铲挖掘机、钻头、钢筋调直机、钢筋切断机、钢筋弯曲成型机、钉锤、钢卷尺、大锤、水平尺、机动翻斗车、插入式振捣器、圆锯机、手电钻、手电锯、砂轮切割机以及电焊设备等。

2、主要工具ﻫ钢丝刷、工作台、卡盘、钢筋扳子、各种切断器、小撬杠、骨架绑扎架、各种钢筋钩、大小平锹、水桶、胶皮管、手推车、铁钎和抹子等。

四、施工工艺
凿桩头、整平桩顶及桩间找平→清洗调直桩顶钢筋→放线→绑扎冠梁钢筋→立模→浇筑砼→拆模→养护
五、施工注意事项
1、钢筋施工
(1)冠梁施工前,先将围护桩顶混凝土凿除、清洗至设计标高,检查桩头,如有未破至新鲜混凝土面的继续向下破除,直至达到新鲜混凝土面,再支模浇筑至设计标高。

(2)钢筋砼桩顶以上出露的钢筋长度应达到25cm,如不够时采用10d长搭接焊接长,保证冠梁与桩连接牢固。

(3)钢筋按绑扎次序、不同型号、规格整齐堆放在规定的位置。

(4)梁筋的搭接采用焊接,单面焊长度10d,双面焊5d,焊接后钢筋应在同一条直线上。

2、模板施工
(1)冠梁底层表面平整,清扫干净,标高检查合格。

四周有足够的支模空间。

(2)校核轴线,放出模板边线及标高。

(3)备齐模板并分规格堆放。

(4)横楞采用100*50的木方、间距200,竖楞采用φ48钢管,间距480,采用φ12的对拉螺杆拉结。

3、混凝土施工
(1)钢筋、模板全部安装完毕,模板内的木屑、泥土、垃圾等已清理干净。

钢筋上的油污已除净,经检查合格并办完隐、预检手续。

(2)混凝土采用C25商品砼,由混凝土运输车运至现场,泵送入模,浇筑连续进行,混凝土的坍落度控制在140~180。

.
(3)混凝土振捣应采用插入式振捣,振捣时应快插慢拔,振捣均匀,振捣时间控制在15 ~20秒,不漏捣,不过振。

振捣过程中避免碰到钢筋,更不得放在钢筋上。

(4)混凝土浇筑12小时后应进行湿水养护,养护时间不少于7天。

(5)冠梁属于非承重构建,强度达到2.5Mpa即可拆除模板。

六、质量要求
冠梁项目
序号检验项目允许偏差
1截面尺寸±20mm
2顶面标高±20mm
3轴线偏位10mm
4箍筋间距±10mm
5保护层厚度±10mm
6受力钢筋间距±20mm
七、安全注意事项:
1.现场施工人员必须佩戴好安全帽及胶皮手套,经过三级安全教育,并考核合格。

2.夜间施工保证足够照明,临时电线必须架空在2.5米以上,孔内应用低压安全照明。

3.泵车操作人员持证上岗,不得酒后操作,不得任意离开工作岗位,且应听从现场调度指挥,不得随意移动导管,砼输送软管移动之前,应将管中砼排放干净至不在洒落砼。

4.施工人员不得赤脚或穿拖鞋进入现场,不得疲劳作业,实行换班制,每个作业班组工作不得超过6小时。

5.实用振动泵前检查:电源电压,输电必须安装漏电开关,移动振动泵时,不得硬拉电线。

6.所有电气设备必须由电工管理,禁止混凝土操作人员自行拆动。
