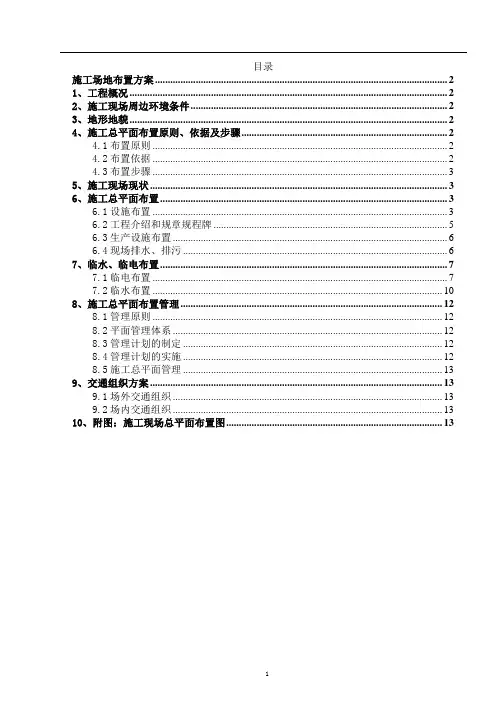

目录施工场地布置方案 (2)1、工程概况 (2)2、施工现场周边环境条件 (2)3、地形地貌 (2)4、施工总平面布置原则、依据及步骤 (2)4.1布置原则 (2)4.2布置依据 (2)4.3布置步骤 (3)5、施工现场现状 (3)6、施工总平面布置 (3)6.1设施布置 (3)6.2工程介绍和规章规程牌 (5)6.3生产设施布置 (6)6.4现场排水、排污 (6)7、临水、临电布置 (7)7.1临电布置 (7)7.2临水布置 (10)8、施工总平面布置管理 (12)8.1管理原则 (12)8.2平面管理体系 (12)8.3管理计划的制定 (12)8.4管理计划的实施 (12)8.5施工总平面管理 (13)9、交通组织方案 (13)9.1场外交通组织 (13)9.2场内交通组织 (13)10、附图:施工现场总平面布置图 (13)施工场地布置方案1、工程概况×××项目位于×××街以西,××街以东,××路以北,××路以南的矩形区域内,基坑总周长约×××m。

根据建设单位提供资料,±0.000相当于绝对标高×××m。

2、施工现场周边环境条件施工现场为正方形地块。

施工用水和办公用水从场地东侧自打机井接驳、电源从场地东北侧接到用电部位,基坑北侧留设东西走向坡道,基坑北、东、南三侧为连续施工道路,可供施工设备及材料、土方进出场,基坑西侧与一期已建成地库相接。

施工现场用装配式围挡封闭,设一个主大门、一个次大门。

(详见施工总平面布置图)。

3、地形地貌拟建场地地形较为平坦。

场地地貌单元为伊河Ⅰ级阶地前缘。

4、施工总平面布置原则、依据及步骤4.1布置原则本工程体量较大,一次性投入的人力、物力、机械较多,各工种需穿插进行。

为了保证场内交通顺畅和工程安全、文明施工,减少现场材料、机具二次搬运以及避免环境污染,应对现场平面进行科学、合理的布置。

施工现场平面布置方案

施工现场平面布置方案

施工现场平面布置方案•现场临建布置1)布置要求由于现场场地较为狭小,周边道路曲折狭窄,现场平面布置考虑充分利用现有场地,按功能划分施工区域及办公区域,严格按照公司的现场管理手册执行,为保证现场的井然有序,采用隔断、油漆画线、标志板等方式表示区域的使用功能。

2)现场平面布置说明①现场出入口及道路北京市宣武区广外大街305号,首钢特钢厂厂区内8号地,北临京九铁路绿化带,西临规划拟建的三里河南延路,南面是本小区一期工程公寓楼及规划的小区三期工程的中学校用地。

因此在西侧设一大门,北侧设一大门。

平时施工人员都从北大门进出。

②办公区与生活设施布置A.由于现场狭小,无场地做现场临时办公室,经与业主协商在现场东南方离现场约200米处布置两排集装箱式盒子房作为项目经理部及协力队伍的现场临时办公室。

采用34个集装箱式盒子房(5×2.4×2.4m)组合成“U”字型双层办公楼,总共30间,在现场办公区用灰砂砖砌厕所(6×3×2.7m)一间(顶棚用瓦楞铁),整个办公区形成一个独立小院。

现场办公室将按总公司C1标准统一进行规划设计。

B.各门门口处均设警卫值班室一间(共二间)。

3)施工区以及施工设施布置A.利用现场西侧原有建筑物标养室。

B.在现场西侧加建封闭式垃圾站,生活垃圾和生产垃圾分类设置,并及时清运处理。

C.为保证施工过程中大型机械行走需要,防止扬尘污染,对现场场地进行硬化或绿化处理。

施工现场铺设混凝土路面(主路宽不小于4米)。

路面由基坑向外侧侧向设现分水坡度,纵向坡度按现场实际情况实布,坡度不小于0.3机现场基坑东侧布置各类宣传牌,增加12米长不锈钢旗杆3根。

D.西侧设清洁池,用以对进出场车辆的清洗,同时沉淀后清水也可用来进行现场洒水使用,以节约资源。

4)垂直运输工具的布置根据结构特点及施工过程中的工程量,结构施工阶段共布置二台塔吊,分别为一台F0/23B塔及一台MCI20A塔,基本覆盖整个建筑物。

施工现场平面布置方案

施工现场平面布置方案

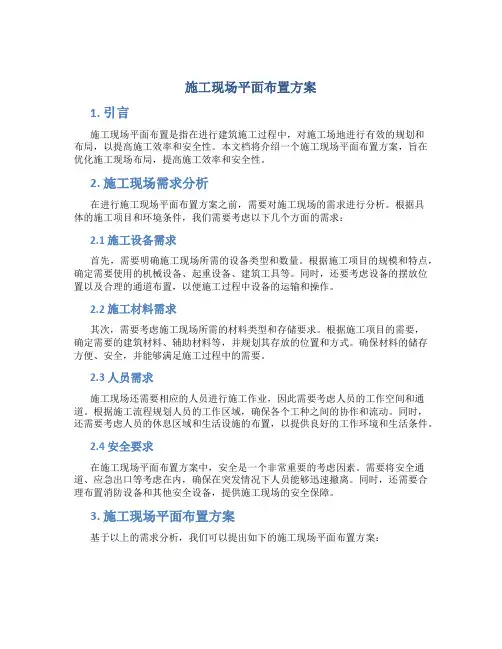

施工现场平面布置方案1. 引言施工现场平面布置是指在进行建筑施工过程中,对施工场地进行有效的规划和布局,以提高施工效率和安全性。

本文档将介绍一个施工现场平面布置方案,旨在优化施工现场布局,提高施工效率和安全性。

2. 施工现场需求分析在进行施工现场平面布置方案之前,需要对施工现场的需求进行分析。

根据具体的施工项目和环境条件,我们需要考虑以下几个方面的需求:2.1 施工设备需求首先,需要明确施工现场所需的设备类型和数量。

根据施工项目的规模和特点,确定需要使用的机械设备、起重设备、建筑工具等。

同时,还要考虑设备的摆放位置以及合理的通道布置,以便施工过程中设备的运输和操作。

2.2 施工材料需求其次,需要考虑施工现场所需的材料类型和存储要求。

根据施工项目的需要,确定需要的建筑材料、辅助材料等,并规划其存放的位置和方式。

确保材料的储存方便、安全,并能够满足施工过程中的需要。

2.3 人员需求施工现场还需要相应的人员进行施工作业,因此需要考虑人员的工作空间和通道。

根据施工流程规划人员的工作区域,确保各个工种之间的协作和流动。

同时,还需要考虑人员的休息区域和生活设施的布置,以提供良好的工作环境和生活条件。

2.4 安全要求在施工现场平面布置方案中,安全是一个非常重要的考虑因素。

需要将安全通道、应急出口等考虑在内,确保在突发情况下人员能够迅速撤离。

同时,还需要合理布置消防设备和其他安全设备,提供施工现场的安全保障。

3. 施工现场平面布置方案基于以上的需求分析,我们可以提出如下的施工现场平面布置方案:3.1 主要区域划分将施工现场划分为不同的区域,根据不同的功能进行设计和布置。

一般可以划分为施工区、材料存储区、人员区、设备区等。

在施工区中,根据具体的施工流程和工艺要求,合理安排施工作业的空间,确保各个施工工序之间的协调和顺畅。

在材料存储区,根据施工材料的种类和存储要求,设计合理的储存方案,确保材料的安全和方便取用。

在人员区和设备区,设计符合人员和设备需求的工作空间和通道,提供良好的工作环境和安全条件。

施工现场平面布置方案

施工现场平面布置方案

施工现场平面布置1 总平面布置目的及原则1.1 总平面布置目的1.本章主要阐述了施工现场平面布置、施工机械、施工临时水电布置等。

2、本项目在总平面布置时, 对总平面进行了区域划分、平面布置, 这样有利于对总平面实施有效管理, 促进施工现场的文明施工水平。

1.2 施工现场总平面布置原则施工总平面布置合理与否, 将直接关系到施工进度的快慢和安全文明施工管理水平的高低, 为保证现场施工顺利进行, 确定具体的施工平面布置原则为:1.总平面布置合理, 场内做到硬化、亮化。

2.在总平面布置上, 实行明确施工区域的划分。

3.在满足施工的条件下, 尽量节约施工用地。

4.满足施工需要和文明施工的前提下, 尽可能减少临时建设投资。

5、在保证场内交通畅通和满足施工对材料要求的前提下, 最大限度地减少场内运输, 特别是减少场内二次搬运。

6、在施工现场总平面利用上, 要尽量减少各工种间相互干扰。

2 施工现场围墙、大门、临时道路设置2.1围墙及大门1、围墙我方进场后拟采用砖砌围墙对本工程的施工区域进行围挡, 封闭管理, 并对围墙进行美化工作, 美化宣传内容报甲方批准后方可实施。

2、大门我公司进场后现场北面设置二个大门入口, 方便车辆进出, 以供材料运输, 现场大门按照公司制定的统一标准门图设计制作, 采用双扇钢制密闭门, 门高2.50m, 宽大于6.0m, 门柱尺寸为60×60cm正方形红砖砌筑, 在入口处设置门卫室, 人员和车辆均凭工作证或出入证进出;另外出入口处设立洗车池, 保证出入现场车辆不污染外部道路与内部道路, 大门设有明显的交通警示标志, 大门安装监控探头进行人员、车辆的出入监控。

洗车池样式见下页图:现场入口处布置“七牌一图”, 即:(1)施工单位及工地名牌(附监督电话);(2)工程概况牌;(3)安全生产六大纪律;(4)防火须知牌;(5)十项安全技术措施牌;(6)工地管理人员名单牌;(7)安全生产无重大事故计数牌;(8)施工现场平面图。

临建场地布置施工方案

临建场地布置施工方案

临建场地布置施工方案在进行临建场地布置施工方案的制定之前,首先要理解临建场地布置的重要性以及目标。

临建场地布置是指在项目施工期间为项目工程临时搭建一个合适的临时场地,以供施工人员进行施工操作和管理活动。

它的目标是确保施工过程的顺利进行,提高施工效率,保障施工质量和安全,同时最大程度地减少对周边环境和居民的影响。

下面是一份1200字以上的临建场地布置施工方案:1.场地选择与准备在选择临建场地时,需要考虑到离实际施工地点的距离、周边环境、交通条件等因素。

根据项目需求,在场地上预留出施工用地、设备存放区、办公区等区域。

同时,根据实际情况进行场地平整、排水等准备工作。

2.临建房建设根据施工需要,搭建相应规模、结构稳固的临建房,用于施工人员的生活和办公。

临建房的位置应根据实际施工现场距离合理选择,并保证供水、排水等基础设施的完善。

3.材料存储与管理施工过程中会需要大量的建筑材料,对其进行科学合理的存储和管理能够提高施工效率。

建立临时材料仓库,对材料进行分类、标识,并采取防潮、防晒等措施,确保材料的安全和质量。

4.拆除施工针对原有场地上的障碍物和建筑物,进行拆除施工。

拆除过程需要进行合理安排和严格控制,确保施工人员和周边环境的安全。

并及时清理拆除产生的垃圾和废物。

5.建设施工区域根据施工进度和具体要求,在临建场地上划分出施工区域。

不同工序的施工区域应相对独立,通过建设围墙、标识、安全警示等措施对工区进行管理和控制。

6.供水与排水系统建立合理稳定的供水和排水系统是临建场地布置的重要环节之一、供水系统要确保水质清洁、供应稳定,并设置合理的消防设备。

排水系统要保证排水通畅,及时清理各排水口,并设置合理的排污设备。

7.电力系统建设建立稳定的电力系统是临建场地布置的关键之一、临建场地应有足够的供电能力,建设电源箱、布置电线、设置安全开关等。

电线必须按照规范进行敷设和维护,并定期进行安全检查。

8.道路和交通管理为保证施工人员和材料的安全,需要建立合理的道路和交通管理系统。

工程施工场地搭建方案模板

工程施工场地搭建方案模板

工程施工场地搭建方案模板一、前言工程施工是一个涉及多个方面的复杂工作,其中场地搭建是至关重要的一环。

一个合理、高效的施工场地搭建方案不仅可以提高施工效率,减少施工成本,还可以保障施工安全,保证施工质量。

本文将从施工场地布置、临时建筑搭建、设施配备等方面出发,为大家提供一份全面的工程施工场地搭建方案模板,希望能对广大工程施工方有所帮助。

二、场地布置1. 场地选址首先需要选择一个合适的施工场地,应该考虑到场地周围环境、地形地势、交通便捷性等因素。

选址应该离施工目标地点近,便于物资和设备的运输,同时应该考虑到周围环境,保证施工对周围环境的影响尽可能小。

2. 场地规划场地规划应该符合施工的要求,包括施工设施的布置、人员活动区域、材料堆放区域等。

建议根据实际情况分别划出施工区、人员休息区、物资堆放区,并合理规划出通道和临时交通道。

3. 场地整理在确定好场地之后,需要对场地进行整理,包括清除杂草、平整地面、清理杂物等,为后续施工做好准备。

三、临时建筑搭建1. 办公室需要为工程施工搭建办公室或指挥部,用于施工人员办公、存放文件、开会等。

建议选用集装箱、简易房屋等作为办公室,要保证办公室的通风、光线、安全等。

2. 仓库需要搭建临时仓库,用于存放施工所需的材料、设备等。

仓库的选址要谨慎考虑,避免对施工造成不必要的麻烦。

3. 临时生活区对于需要长时间工作的施工人员需要提供一个良好的休息生活环境。

可以搭建帐篷、宿舍楼等,注意保证安全和卫生。

4. 垃圾处理点应该设立专门的垃圾处理点,用于分类、收集和处理施工过程中产生的垃圾和废弃物。

四、设施配备1. 用电施工现场需要提供电力设备,用于施工设备电源和生活用电。

应该根据施工需要,配备足够的发电机、电缆等设备。

2. 照明施工现场需要在夜间提供照明,建议搭建临时照明设施,保证夜间施工的顺利进行。

3. 饮用水施工现场需要提供饮用水,可通过购买桶装水、搭建自来水设备等方式解决。

4. 卫生设施施工现场需要提供临时卫生设施,包括厕所、洗手间等。

工程施工场地布置方案

工程施工场地布置方案

工程施工场地布置方案本次施工场地布置方案的目标是确保施工过程中的安全性、效率性和环保性。

具体包括:1. 确保施工现场的安全,防止事故发生;2. 提高施工的效率,确保工期能够按时完成;3. 保护周边的环境,避免施工对环境造成不利影响。

二、场地布置原则在制定场地布置方案时,遵循以下原则:1. 安全第一:在施工现场布置过程中,必须将安全放在首位,确保施工人员的安全;2. 高效施工:通过合理的场地布置,提高施工效率,确保按时完成工程;3. 环保节能:在施工过程中,尽可能采取环保节能措施,减少对环境的影响。

三、场地布置具体方案1. 施工现场的确立在选择施工现场时,需要考虑以下几个因素:- 交通便利性:确保施工现场附近有便利的交通工具,方便施工人员的进出;- 通风良好:施工现场需选择通风良好的地段,以确保施工人员的健康;- 周边环境:需要考虑周边环境对施工的影响,避免对周边环境造成不利影响。

2. 施工现场的布置在确定施工现场后,需要进行合理的布置,包括但不限于以下方面:- 施工设备的摆放位置:确保施工设备摆放位置合理,不会对周边环境造成不良影响,同时保证施工效率;- 安全防护设施的设置:如安装临时围栏、施工警示牌等,确保施工现场的安全;- 办公场所的设置:为施工人员提供办公场所,包括临时休息室、办公桌椅等。

3. 环境保护措施在进行施工现场布置时,需要采取环境保护措施,包括但不限于以下方面:- 施工废弃物的处理:建立废弃物分类处理制度,确保废弃物能够得到妥善处理;- 垃圾清理:定期清理施工现场的垃圾,确保施工现场的环境整洁;- 污水处理:采用合理的污水处理措施,确保施工过程中产生的污水能够得到合理处理。

四、场地布置的执行在制定好场地布置方案后,需要确保其能够得到有效执行。

具体包括但不限于以下方面:- 专人负责:指定专人负责场地布置,确保方案的实施;- 监督检查:定期对施工现场进行监督检查,确保施工现场符合布置方案要求;- 及时调整:如果发现布置方案存在问题,需要及时进行调整,确保施工现场的安全和环保。

施工现场布置方案

施工现场布置方案

施工现场布置方案在建筑施工过程中,施工现场布置方案的制定至关重要,它直接影响到施工的进度、质量和安全。

一个恰当的布置方案不仅能提高施工效率,还能够降低施工风险,下面就是一些布置方案的建议,希望能在实际工作中提供帮助。

一、场地布置1.1 施工现场面积、形状和周围环境应该考虑到拟施工的需求。

1.2 现场应该留足足够的空间以满足项目的需要。

1.3 布置方案应当尽可能使车辆、人员和材料在施工现场内能够流通。

1.4 现场的出入口、设备和人员通道要被明确地划分出来。

1.5 休息室、卫生间和储存区域等非施工区域必须要被合理的规划和安排。

二、机具安排2.1 对机具进行通盘的评估,包括性能、功率、重量和运行方式等等。

2.2 理解每个机具的适用范围,包括工作时间、工作区域和纵向限制。

2.3 对运输和维修机具进行有效的安排,以确保它们在工期内准备好并可用。

2.4 安排机具之间的平稳协调,避免重叠、干扰和资源损耗。

三、材料储存及搬运3.1 货物应采取合理的方式进行储存,保证货物安全、有序和易于访问。

3.2 如果需要手动搬运材料,需要保证其质量、体积和重量符合人类力量和审美的标准。

3.3 如果需要机械化搬运,则应采取机器适合的方式。

3.4 需要统筹考虑机械搬运设备和分配人力资源,以利用它们之间的优势,使施工达到最有效的生产力。

四、设备安排4.1 设备应妥善安装和调试。

4.2 确保设备正确连接,并需要进行维护。

4.3 监控和管理所有设备,保证生产力最大化。

4.4 设备应布置合理,能够通过调控和移动适应施工需求。

五、过程安全性5.1 与施工安全和卫生有关的规定要纳入施工计划和现场布置。

5.2 管理和控制危险地点,确保设备操作员和其他施工人员的安全。

5.3 对较危险的操作应当进行深入的评估和分析。

5.4 长期、连续和重复的安全培训在施工过程中至关重要。

六、环境保护6.1 在布置方案的制定过程中,要考虑到环境保护方案的有关规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
<6H>花岗岩全风化带
本层有27个钻孔有揭露,呈黄褐色、褐灰色、红褐色、黑褐色等,原岩组织结构已基本风化破坏,但尚可辨认,岩芯呈坚硬土柱状,遇水易软化崩解。局部夹强风化花岗岩碎块。实测标贯击数39~93击,平均击数54击。层厚2.70~18.20m,平均层厚7.62m。
<7H>花岗岩强风化带
本层有3个钻孔有揭露,呈黄褐色、褐灰色、红褐色,原岩组织结构已大部分风化破坏,矿物成分已显著变化,风化裂隙很发育,岩石极破碎,岩块可用手折断。钾长石用手捏成砂状,斜长石、云母多已风化成高岭土或粘土。局部夹全风化花岗岩。岩芯呈半岩半土状,岩芯遇水易软化崩解。实测标贯击数58~204击,平均击数127击。揭露层厚1.50~11.60m,平均揭露厚度7.12m。
<8H>花岗岩中等风化带
本层仅1个钻孔有揭露,呈浅褐色、灰色等,中、细粒结构,块状构造,岩石组织结构部分破坏,矿物成分基本未变化,风化裂隙被铁染,并充填少量风化物。斜长石矿物风化较深,钾长石、云母矿物风化轻微。岩质硬,锤击声稍脆,不易击碎。局部夹强风化岩。岩芯较破碎,呈短柱状、碎块状。揭露层厚0.80m。
本次盾构区间隧道采用四台盾构机施工,其中两台盾构机在萝岗站西端头始发向西掘进至暹岗站后解体吊出,两台盾构机在萝岗站东端头始发向东掘进,经过中间风井后到达香雪站解体吊出。
图1.1-1本标段工程范围示意图
盾构始发场地萝岗站位于开创大道和开达路旁,场地东面为开达路和NBA体育馆,西端为开创大道旁的绿化带,北侧为高约20m的山丘,南侧为开创大道主干道。车站起讫里程为YDK39+213.477~YDK39+427.6(ZDK39+227.6~ZDK427.6),总长约211.5m。车站采用明挖法施工,主体结构现已施工完毕,附属结构暂未开工。
(2)轨道梁设计
根据龙门吊的选用情况,12.5T龙门吊轨道梁中线间距为25米,轨道梁共两股(编号分别为⑤号和⑥号),每股长度为58米。50T龙门吊轨道梁中线间距为10米,轨道梁共四股(编号分别为①号、②号、③号和④号,其中②号和③号位于车站顶板上方),每股长度为55米。位于车站顶板上两条50T龙门吊轨道梁兼作左右线主渣土池的侧墙。轨道梁布置详细见附图。
轨道梁按钢筋砼扩大基础设计,梁体宽400mm,扩大基础底面宽1500mm。轨道梁高度按标高控制在31.00m,为选择<4-3>地层(fak=180Kpa)作为持力层保证地基承载力,①号、④号、⑤号和⑥号梁体(包括扩大基础段)高1900mm。②号和③号梁体(包括扩大基础段)高2330mm,梁底直接落在车站结构顶板上。
呈深灰色、灰黑色,主要为淤泥及淤泥质土组成,组成物主要为粘粒,含有机质、朽木,饱和,流塑状,局部夹薄层细砂。标贯实测击数均为2击。本层零星分布, 7个钻孔有揭露,层厚0.90~3.10m,平均层厚1.97m。
<4-3>坡积土层(Q3dl):
呈褐黄色、灰黄色、褐红色等,主要由粉质粘土、粘土组成,含少量砂粒,局部为稍密状粉土,主要呈可塑~硬塑状。标贯实测击数5~24击,平均击数为11击。本层分布较广泛,18个钻孔有揭露,层厚0.60~17.10m,平均层厚6.74m。
1.2工程地质条件
1.2.1地质条件
盾构始发车站萝岗站地势总体趋势西高东低,地面标高为29~32m。
根据车站设计说明,本场地内岩土由上至下依次为:
<1>人工填土层(Q4ml):
人工填土层主要为杂填土和素填土,颜色较杂,主要为褐黄色、灰色、灰褐色、褐红色等,素填土组成物主要为人工堆填的粉质粘土、中粗砂、碎石等,杂填土则含有砖块、砼块等建筑垃圾或生活垃圾,大部分稍压实~欠压实,稍湿~湿。本层标贯击数6~11击,平均击数7击。本层分布较广泛,所有钻孔均有揭露,厚度0.35~5.40m,平均厚度2.74m。
<5H-1>可塑状花岗岩残积土层(Qel):
本层有6个钻孔有揭露,主要由砂质粘性土组成,含风化残留石英颗粒,呈可塑状。标贯实测击数6~15击,平均11击,层厚2.40~12.00m,平均厚度5.22m。
<5H-2>硬塑~坚硬状花岗岩残积土层(Qel):
本层有26个钻孔有揭露,组成物主要为砂质粘性土,局部为砾质粘性土及粘性土,呈硬塑~坚硬状。本层实测标贯击数14~52击,平均击数31击,层厚0.80~17.70m,平均厚度7.90m。
1.2.2水文地质条件
根据资料,场地内稳定水位埋深为1.20~8.10m,平均埋深为2.91m,标高为27.27~35.14m,平均标高为29.91m。地下水位的变化与地下水的赋存、补给及排泄关系密切,每年5~10月为雨季,大气降雨充沛,水位会明显上升,而在冬季因降水减少,地下水位随之下降。
地下水对混凝土结构部分地段无腐蚀性,部分地段有弱腐蚀性,地下水对混凝土结构中的钢筋按长期浸水无腐蚀,干浸交替大部分地段无腐蚀性,部分地段有弱腐蚀性。
轨道梁截面及配筋详见附图。
2.5浆液搅拌站
浆液搅拌站布置于始发井端头东北角(水泥罐和粉煤灰罐布置在隧道范围外),设有搅拌机、上料架、水泥罐、粉煤灰罐、工作平台和砂场。
水泥罐及粉煤灰罐下设置阀板式基础。阀板尺寸8650mm×4100mm,阀板厚度500mm。为保证地基承载力,阀板基础下沉,阀板底面埋深1700mm,到达<4-3>土层,fak=180Kpa。水泥罐和粉煤灰罐荷载通过高度为1200mm的钢筋砼支墩传递到阀板,扩散到地基。阀板基础及支墩配筋经验算,详见附图。
内摩
擦角
凝聚力
承载力特征值
垂直地基系数
静止侧压力系数
渗透
系数
符号
ω
ρ
φ
C
Fak
Kv
K
单位

Kg/m3
°
KPa
Kpa
MPa/m
(m/d)
<1>
38.3
1.78
23.0
25.0
60
0.50
<3-1>
27.4
1.85
29.0
120
5
0.30
2.00
<3-2>
22.6
1.94
30.0
160
10
0.30
2.25
2盾构施工场地布置
本方案讨论萝岗站东端盾构机始发场地布置。
根据盾构法施工工艺要求,需要在该场地内设置50t龙门吊2台(10米跨度),12.5t龙门吊(25米跨度)1台,砂浆站1座等临时设施以及现场办公室、宿舍等办公、生活设施,合理安排场地内道路及排水。
本次萝岗站东端盾构始发场地布置详见下图及附图。
图2-1萝岗站东端盾构始发场地布置图
场内道路采用C20砼硬化,主要施工道路及生产施工区道路的硬化厚度一般为20cm,生活办公区道路的硬化厚度一般为10cm,硬化后路面标高以满足生产及生活需要为准。其中盾构吊装范围内的道路硬化,砼底部配单层14@200mm×200mm的钢筋网。详见附图。
场地边角、建筑物前均建花槽绿化。
2.3生活办公及生产施工用房
浆液搅拌站位置相应各支腿处的硬化路面预埋500mm×500mm×10mm的钢板。各预埋件位置详见附图。
2.6渣土池
渣土池设置左、右线出土口的西侧,原车站结构顶板上。每个渣土池长35m,宽8.25m,最大堆土深度为2.18m。因此,每个渣土池体积约为630m3,可满足每条线9环的堆土量。
由于砂浆站离隧道较近,为预防盾构施工时的砂浆站位置地面发生不均匀沉降,水泥罐和粉煤灰罐下布置直径为φ600旋喷桩,每个水泥罐机脚下方均布置3根搅拌桩,阀板范围内间距1m梅花型共布置45根,旋喷桩深9m到达隧道顶部。同时,在阀板内及靠近隧道一侧预埋袖阀管,根据监测情况进行跟踪注浆。袖阀管间距1m,梅花型布置,袖阀管长度10m。详见附图。
<3-1>粉细砂层
呈灰白色、浅灰色、灰黄色等,组成物主要为细砂,含粘粒,级配较差,饱和,呈梢密~中密状,局部松散状。标贯实测击数为10~20击,平均击数16击。本层零星分布,7个钻孔有揭露,层厚0.60~4.60m,平均厚度2.24m。
<3-2>中粗砂层
呈灰白色、浅灰色、灰黄色等,组成物主要为中砂、粗砂,含粘粒,级配较差,饱和,呈稍密~中密状。标贯实测击数为13~28击,平均击数20击。本层零星分布,7个钻孔有揭露,层厚1.90~6.90m,平均厚度3.20m。
<4-1>
35.0
1.82
16.4*
21.0*
150
18
0.55
0.01
<4-2>
62.0
1.56
5.4*
9.0*
50
2
0.67
0.005
<4-3>
32.2
1.82
19.0*
22.0*
180
18
0.55
0.01
<5H-1>
36.2
1.80
18.6*
9*
180
15
0.51
0.44
<5H-2>
30.3
场内生活办公及生产施工等用房均采用活动板房。
生活办公区场内板房设置如下:
①1栋2层现场办公楼:共10间房,用于管理人员、业主及监理办公,房间面宽3.6m,进深7.2m。
②1栋2层宿舍楼:共6间房(48个床位),可供管理人员、业主代表、监理居住,房间面宽3.6m,进深7.2m;工人宿舍利用中遂集团公司的原宿舍楼,在该场地内不再进行设置。另外,在宿舍楼旁边设置1间1层的小饭堂,供管理人员、业主及监理等用餐,小饭堂面宽5.4m,进深7m。
③1栋2层会议楼:首层用作会议室,第二层共三间房,可根据需要用作宿舍或办公室。首次会议室面宽10.8m,第二层房间面宽3.6m,进深均为7.2m。
