关键工序、复杂环节重点施工技术措施一、土方开挖施工:1、土方开挖保证措施(1)施工期间土方按照“先撑后挖、分层开挖、对称开挖、严禁超挖”的原则岛式接力进行开挖施工。

施工期间严格控制支护体系变形,确保施工安全。

(2)土方开挖分步分层,并严格控制支护体系变形,确保施工安全。

(3)现场基坑四周按地势条件进行放坡处理,二步退台放坡比例为1∶1。

挖土流程、顺序及方式应严格按照施工组织设计进行,不得超挖,基坑局部积水坑处采用放坡开挖的原则施工。

(4)桩周边1000mm范围内土方人工清除,防止挖土机械撞击桩,严禁在基坑边行走和堆积料具。

桩周边对称掏空,以防桩受力不均匀。

(5)在基坑开挖过程中采取有效措施,确保边坡留土及动态土坡的稳定性,慎防土体的局部坍塌造成现场人员损伤和机械的损坏。

(6)严防地表水流入坑内,坑顶采取截水措施,坑底盲沟设置远离坑边且随挖随填碎石,随挖随运,严禁坑边堆土,施工通道距离基坑边的距离得到设计认可,减少基槽的暴露时间,及时施工垫层和加强监测等措施。

(7)基坑深浅坑交接处必须待浅坑开挖完成且垫层形成并达到设计强度后放坡进行深坑区域基坑的开挖施工。

(8)坑底做盲沟,随挖随填,与降水井相连形成坑底明排水系统。

盲沟做法:用编织袋或土工布包等粒径碎石,宽300mm深400~500mm,盲沟至围护结构距离不得小于5m。

在基坑外围设置截水沟,随时排除地表积水。

(9)研究地质勘探报告,勘测现场实物状况,编制针对性《基坑土方开挖与降水方案》,组织队伍认真落实实施,确保一切施工都在计划中进行。

但为防万一,制定《事故应急预案》。

2、土方开挖施工期间降水的保证措施:(1)根据勘察报告现有的水文地质资料及以往工程经验,在实际施工中,先完成基坑内部分降水井,进行群井试抽水,通过电脑模型对各观测孔实测曲线与理论曲线拟合的过程对模型中各层土层采用的水文地质参数进行调整,复核和完善降水模型,优化原来的设计并用以指导降水运行。

对关键工序复杂环节的技术措施

对关键工序复杂环节的技术措施

对关键工序复杂环节的技术措施
1、采用筛选分离式工艺:可根据特定指标(比如粒径,水份等),将各种原料物料筛选分离。

此工艺是目前最常见、最经济、最安全性能的处理方式,可对原料物料进行快速有效的选别和处理。

2、采用负荷式自动化技术:此种技术可在物料搅拌负荷的情况下,自动完成减少或增加搅拌负荷的操作,以调整物料处理对象的温度,酸碱度以及成份,以实现更高的降解效果。

3、采用超声波破碎机:此种机器具有快速破碎,破碎效果佳,噪音低,能有效避免机械运动的振动破坏,是处理物料的理想设备。

4、采用液体搅拌技术:通过采用液体搅拌技术,可以有效改善块状物料的粒度,提高粉碎效果,使其达到细粒状,以满足物料处理对物料粒度的要求。

5、采用离心式筛分技术:此种技术采用离心力,将物料进行分离,通过不同筛网的选择,可以有效达到将物料按其大小或重量的不同,进行密集或细分离的效果。

6、采用激光粉碎技术:此种技术具有精度高、粒度可控性好、原料形态不变等优点,可以将杂质物料有效分离或分解,从而达到产品粒度的合理控制,从而提高物料处理的效率和质量。

关键工序复杂环节重点技术措施

关键工序复杂环节重点技术措施

关键工序复杂环节重点技术措施关键工序复杂环节的重点技术措施是为了解决在生产过程中可能出现的难题和瓶颈。

这些措施可以帮助提高生产效率,降低成本,并确保产品的质量和可靠性。

本文将探讨一些常见的关键工序复杂环节,并提供一些重点技术措施。

一、关键工序复杂环节的定义关键工序复杂环节通常指的是生产中特别重要且难度较高的环节。

这些环节可能涉及到复杂的工艺流程、高度精确的技术要求、耗时较长的生产步骤等。

关键工序复杂环节往往对产品质量和产能有着重要影响,需要采取一些特殊的措施来确保生产的顺利进行。

1.工艺流程优化:在关键工序复杂环节中,工艺流程的优化是非常重要的。

通过优化流程,可以减少生产步骤和工时,提高生产效率。

同时,优化后的流程还可以降低错误和废品率,提高产品质量。

2.设备的选择和改进:在关键工序复杂环节中,合适的设备是至关重要的。

对于特定的工序,需要选择具备高精度、高稳定性和高可靠性的设备。

如果没有找到合适的设备,可以考虑进行设备改进,使其能够满足特定的工艺要求。

3.自动化技术的应用:自动化技术可以在关键工序复杂环节中提高生产效率和精度。

通过自动化,可以减少人工操作,降低错误率,并提高工序的一致性。

自动化设备可以根据预定的程序和参数执行特定的生产任务,从而提高生产效率。

4.控制技术的应用:在关键工序复杂环节中,控制技术可以帮助实现对工序参数的精确控制。

通过采用先进的控制算法和传感器,可以实时监测和调整工序中的各项参数,以确保工序稳定和产品质量。

5.数据分析和优化:在关键工序复杂环节中,数据分析和优化是非常重要的。

通过对采集到的数据进行分析,可以发现潜在的问题和瓶颈,并采取相应的优化措施。

数据分析还可以帮助判断关键参数对产品质量的影响,从而指导工艺调整和改进。

6.人员培训和技术支持:关键工序复杂环节需要专业的人员进行操作和管理。

因此,培训和技术支持非常重要。

培训可以帮助员工了解工序的要求和操作方法,提高其操作技能和技术水平。

关键工序复杂环节分析及应对技术措施

关键工序复杂环节分析及应对技术措施

关键工序复杂环节分析及应对技术措施关键工序和复杂环节分析是装饰行业中非常重要的一项工作,它能帮助我们找出装饰施工过程中可能出现的问题和风险点,并制定相应的技术措施来应对,以确保工程质量和工期的顺利完成。

下面我将简要介绍一下关键工序、复杂环节的分析以及相应的应对技术措施。

首先,关键工序的分析是指对施工过程中最关键、最重要的工序进行详细的分析和评估,以确定工序完成的关键要素和可能出现的问题,从而采取针对性的措施。

在装饰过程中,一般来说,墙面处理、涂料施工、地面铺装、家具安装等都是比较关键的工序。

对于每个工序,要仔细分析其具体要求、施工方法以及可能出现的问题,例如涂料施工可能出现流坠、色差、气泡等问题,然后采取相应的技术措施如:环境湿度、温度控制,刷涂工具选用合适的型号和品质,并严格按照施工工艺操作等等。

其次,复杂环节的分析是指对装饰施工过程中比较复杂、技术难度较高的环节进行详细的分析和评估,以确定可能面临的技术难题和风险,从而制定出相应的技术措施。

复杂环节往往需要高技术水平和丰富的经验,比如瓷砖贴贴缝处理、复杂造型天花施工、墙面腻子找平等等。

对于每个复杂环节,需要仔细分析其施工难度、施工方法和可能遇到的问题,然后采取相应的技术措施如:瓷砖施工要求瓷砖选材合格、预处理满贴、施工前要严格控制基层平整度,墙面腻子施工要选材合格、施工前要充分打磨等等。

对于关键工序和复杂环节的应对技术措施,主要有以下几点:1.严格控制施工环境:施工环境的湿度、温度和洁净度等都会影响施工质量。

因此,在关键工序和复杂环节施工前,要对施工环境进行检测和调整,确保环境条件符合要求。

2.使用适当的施工工具和材料:不同的工序需要使用不同的施工工具和材料,要确保选择合适的工具和材料,并严格按照生产厂家的要求进行操作,以确保施工质量。

3.加强施工工艺控制:在关键工序和复杂环节中,要加强施工工艺控制,包括施工前的准备工作、施工过程中的操作要求和施工后的验收工作。

应对关键工序复杂环节重点提出相应技术措施

应对关键工序复杂环节重点提出相应技术措施

应对关键工序复杂环节重点提出相应技术措施在应对关键工序和复杂环节时,我们可以采取一系列技术措施来确保工序的顺利进行和环节的有效管理。

以下是一些可能的技术措施:1.流程优化和自动化:通过分析和重新设计关键工序和复杂环节的流程,减少冗余和重复工作,优化工艺和手段,提高效率和质量。

同时,引入自动化设备和技术来替代人工操作,减少人为错误和提高产能。

2.实时监控和数据分析:通过安装传感器和监测设备,对关键工序和复杂环节进行实时监控和数据采集。

这样可以及时发现异常情况,并进行及时的修正和调整。

同时,通过对采集的数据进行分析和挖掘,可以找出问题的根源,提高流程的可控性和稳定性。

3.引入先进的设备和技术:在关键工序和复杂环节中使用先进的设备和技术,提高工艺的精度和可靠性。

例如,使用高精度的传感器和仪器,使用先进的生产设备和自动化系统,使用先进的材料和工艺等。

这些技术的引入可以大大减少错误和提高生产效率。

4.建立质量管理体系:通过建立和实施完善的质量管理体系,确保关键工序和复杂环节的质量不受影响。

这包括建立标准工作程序,进行质量检验和监测,并进行持续的改进和培训。

通过严格的质量管理,可以预防和纠正可能出现的问题,提高产品的质量和一致性。

5.进行风险评估和管理:在关键工序和复杂环节中,进行全面的风险评估和管理,识别潜在的风险和问题,并制定相应的风险控制措施。

这可以包括制定紧急预案,提前准备备用设备和材料,制定应急响应计划等。

通过有效的风险管理,可以降低潜在问题对生产的影响。

总之,在应对关键工序和复杂环节时,我们应根据具体情况采取相应的技术措施。

这些措施的目标是提高效率、质量和可控性,降低风险和问题的出现。

同时,需要保持持续改进的思维,并不断优化和完善这些技术措施,以适应不断变化的市场需求和技术发展。

关键工序复杂环节的技术措施

关键工序复杂环节的技术措施

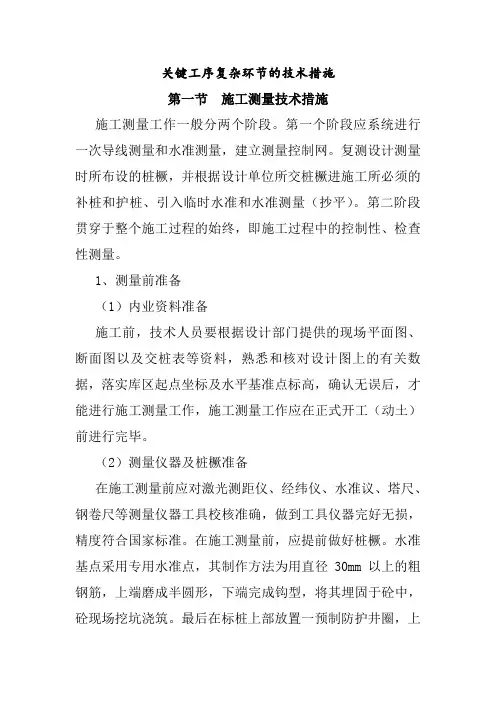

关键工序复杂环节的技术措施第一节施工测量技术措施施工测量工作一般分两个阶段。

第一个阶段应系统进行一次导线测量和水准测量,建立测量控制网。

复测设计测量时所布设的桩橛,并根据设计单位所交桩橛进施工所必须的补桩和护桩、引入临时水准和水准测量(抄平)。

第二阶段贯穿于整个施工过程的始终,即施工过程中的控制性、检查性测量。

1、测量前准备(1)内业资料准备施工前,技术人员要根据设计部门提供的现场平面图、断面图以及交桩表等资料,熟悉和核对设计图上的有关数据,落实库区起点坐标及水平基准点标高,确认无误后,才能进行施工测量工作,施工测量工作应在正式开工(动土)前进行完毕。

(2)测量仪器及桩橛准备在施工测量前应对激光测距仪、经纬仪、水准议、塔尺、钢卷尺等测量仪器工具校核准确,做到工具仪器完好无损,精度符合国家标准。

在施工测量前,应提前做好桩橛。

水准基点采用专用水准点,其制作方法为用直径30mm以上的粗钢筋,上端磨成半圆形,下端完成钩型,将其埋固于砼中,砼现场挖坑浇筑。

最后在标桩上部放置一预制防护井圈,上加保护盖。

施工中常用的水准点可在平面控制点标板附近埋设圆头铆钉作为水准点。

在进入工地测量之前,测量人员还应准备好红蓝铅笔或油漆。

桩号里程用红蓝铅笔标住清楚;对于转点桩、护桩等重要的桩用油漆标注。

对于桩的标注要求清晰,易保存,耐久性长。

(3)交接桩在测量之前,甲乙双方双方派代表现场交桩,由设计单位按平面图,控制桩和护桩图以及地形复杂处的纵横断面图,核对实际布设的桩橛逐点交接(重要部位,由施工单位用测量仪器复核)。

如发现与图表不符或桩橛损坏者,由设计与施工单位双方协商解决。

桩橛交接应注意事项:1)核对由国家水准基点引测到沿线的水准基点;2)所有转点桩和定位桩,要求通视良好,便于复测,最长距离不宜超过500米;3)移交过来的控制桩,必须采取加设护桩和标志的办法给以保护,不致因施工或其它因素丢失。

2、建立工程测量控制网(1)根据设计图的特点,建立完整的工程测量控制网,用以控制各单项工程平面位置和相关配套的建筑物、构筑物、道路、垃圾坝、渗滤液管、排液导气井等,准确的将构筑物轴线与标高反映在施工全过程中,并严格按工程施工测量规程要求进行控制桩加密和放样工作。

关键工序、复杂环节技术措施

关键工序、复杂环节技术措施

关键工序、复杂环节技术措施1. 地下管线及其他地上地下设施的保护加固措施根据本工程规模、性质、现场的情况,室外电缆管井,排管等土建作业原则上采用机械化施工,但实施机械开挖前,在金属探测仪的帮助下摸清地下管网情况。

施工时,根据具体情况考虑采用人工和机械化施工相结合。

线路上原地下管线埋设情况不清楚,施工时我公司会特别注意,遇到地下管线复杂时,采用人工开挖。

估计90%土方工程采用机械施工,10%采用人工开挖。

间断性的土方清运采用装载机作业,有盖渣土车清运。

但土方夯实碾压的中小型机具应配备充足。

水泥稳定砂砾基层采用机械作业。

施工机具的调配对本工程的进度和质量影响较大。

为了合理运用机械,提高劳动生产率,避免不必要的停工、窝工,须指定专人负责组织机械调配。

根据施工现场情况及施工进度计划,及时组织施工机械进场。

地上电线、电缆线和电杆等做好警示牌标志,在工程吊装作业时由起重指挥进行指挥作业,以免发生触电事故。

地上设备和环保绿化等进行必要的围栏保护和宣传教育以提高职工保护意识。

加强施工的现场管理和已完工程的保护工作,定期对管理和操作人员进行文明施工、已完工程保护教育,提高职工自觉保护已完工程的质量意识。

2、减少噪音技术组织措施2.1、遵照国家的法律条例和规定,施工时采取必要措施,确保工地附近居民,厂矿、企业、学校等不受灰粉、污水、废气、化学制品、机械噪音等污染和损害。

2.2、各施工场地及临时性住地建筑的厕所,卫生部门定期进行消毒和检查,预防疾病发生和流行,保护环境达标。

2.3、施工过程中发现文物或有考古、地质研究价值的物品时,采取有效防护措施,派专人看管,保护现场并上报建设方和有关部门听候处理。

2.4、在本工程施工中和完工后,对破坏的环境要及时整治,防止水土流失和适时进行管线两侧的植被恢复,接受各级环保部门对本工程环境保护工作的日常监督管理。

2.5、工程竣工后,及时拆除各种临时设施。

2.6、最大程度降低施工噪声2.7、工程施工期间,噪声对环境的影响必须满足国家和成都市有关法规要求。

关键工序复杂环节重点提出的相应技术措施

关键工序复杂环节重点提出的相应技术措施

关键工序复杂环节重点提出的相应技术措施
一、结构技术措施:
1、结构体系要求:结构体系采用钢筋混凝土结构及节能钢构件组合
构造,结构体系中钢筋混凝土结构基本按照轻型钢结构设计原理;节能钢
构件采用热弯型剪力墙(TWW)、节能框架和梁组合,它们组合成的结构
体系可以提高结构的整体刚度和强度,减少构件的尺寸,从而大大降低施
工和设计成本。

2、建筑材料的选择:建筑材料应尽量采用环保型、节能型和耐久型
材料,对于材料的强度,耐久等性能应该进行严格的检测,以保证材料性
能的可靠性和安全性。

3、框架结构施工技术措施:在框架结构施工中,应按照施工图纸,
采用标准化施工方式,确保各构件的精度和质量;构件的焊接应采用专业
的焊接技术,确保焊缝的强度,并应进行X射线照射检查,确保焊接质量;连接构件的螺栓应采用专用螺栓,并严格按照施工图纸要求做好固定,保
证结构刚度。

4、屋面施工技术措施:在屋面施工中,应按照施工图纸要求,采用
标准化施工方式;屋面板材应采用专用板材,并严格按照施工图纸要求做
好安装,保证屋面板材的接缝紧密。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

对关键工序复杂环节的技术措施
对关键工序、复杂环节的相应技术措施
1、高温、冬雨季及农忙节假日施工保证措施
为确保工程的质量和进度,需要采取以下技术保证措施:
(1)夏季施工措施
1)夏季高温天气采取防暑降温措施;
2)夏季施工时调整作息时间,中午12点前后三小时内不施工,避开一日最热的时间;
3)注意操作环境,搭设安全通道、休息凉棚,做好防暑降温措施,并集中设置茶水桶,宿舍安装电扇降温;
4)尽可能地将工作面或施工流水节拍与太阳升落方向避开,合理布置。

(2)冬季施工措施
1)在施工现场考虑冬季防寒、防冻,做好现场保温工作,新建项目注意提前预防温差变化,必要时增加局部保温设施。

同时考虑足够的防雨、防潮仓库,贮存工程的易受潮材料,并配备足够数量的抽湿和干燥吸湿材料;
2)在施工现场和防潮仓库配备一定数量的空气湿度计,随时了解空气的湿度,注意通风干燥,及时关注天气变化;
3)当持续下雨雪,空气湿度较大时,即温度计显示80%时,在木作施工现场,一方面增加工业用电风扇,另一方面防止干燥吸湿材料;在油漆施工时,加入适当的化白水,确保工程质量;
4)使用胶粘剂时,应按胶粘剂产品说明要求的温度施工。

(3)雨季施工措施
确保雨季施工顺利进行,根据本地雨季的天气特点及本工程的施工特点,需要在防淋、防潮、防泡、防淹、防拖延工期等方面,分别采用“疏导”、“堵挡”、“遮盖”、“排水”、“合理储存”、“改变施工顺序”、“避雨施工”、“加固防陷”等措施。

①雨季施工前,做好墙体、屋面的隔潮工作;
②做好材料、物品的堆放防雨淋、防晒工作;
③做好汛期的防洪工作。

(4)农忙节假日施工措施
由于我们主要采用自有职工,她们有着善打硬仗、敢于吃苦、乐于奉献的优良传统,因此可保证农忙、节假日不放假,正常施工,其措施包括:
1)全体动员,进行重点工程教育,使全体职工在农忙节假期期间集中精力,想工程所想,干工程所干;
2)树立全员质量意识、工期意识,从思想上确保工程按期交付业主使用,并保证工程质量;
3)与职工签订农忙节假日劳动合同,制定详细的劳动力稳定措施,以保证切实可行;
4)实行激励机制,在农忙节假日期间,提高职工的工资待遇,保证职工的工资收入,并照顾好职工的生活,从根本上解决职工思想上、经济上的后顾之忧,以调动职工的工作积极性,安
心一线施工作业;
5)实行经济责任制,制定农忙期间保证劳动力、保证工期进度的奖罚措施;
6)合理有序调配劳动力,保证该工程总工期的需要。

对在农忙节假日期间确因难以克服困难,无法参加一线施工所造成的劳动力减员,要提前作好摸底排查工作,具体落实到人,以便心中有数,尽早计划安排,协调好劳动力,千方百计保证该工程用人计划,达到不减员、不减速,对业主的总交工日期雷打不动。

2、预防扰民的控制措施
装饰施工中的扰民问题
在室内装饰施工中,容易扰民的主要原因是噪音污染及卫生引起的,要注意环境污染和交通问题;
1)处理好建筑垃圾、材料的对方问题,切实按业主规定,指定地域堆放,要有专人、专车处理垃圾问题;
2)防止高空跌落,做好自己施工范围的防护工作,确保工地人员和外界行人的安全。

3)降低施工噪音。

按照环保法规的要求,依据机械设备的特点,在满足施工需要的前提下,尽量将噪音大的机械原理居民区布置,降低噪音,以防扰民。

4)在距离居民、办公区较近的施工现场增设挡音墙,尽量减少噪音扰民;
5)在施工中合理安排施工顺序,严格控制夜间施工。

距离办
公、居民区较近的施工部位要进行合理安排,如必须在夜间施工的工序,主动申请办理夜间施工许可证,并在当地居委会的协调下发放告民通知书,请予谅解;
6)教育员工在施工中不得大声喧哗,夜间进料卸料时要轻拿轻放,防止人为噪音扰民;
7)设置封闭式垃圾站。

建筑施工垃圾和生活垃圾分开存放,垃圾经过分检袋装,及时清运出场;
8)粉尘较多的分项工程,单独维护施工,施工时尽量减少粉尘污染,减轻对人身健康的危害,并避免扬尘影响周边环境,造成环境污染影响周边居民身体健康;
9)防止施工现场的材料运输粉尘污染,安排洒水车对道路进行洒水,将施工粉尘污染降到最低。

3、施工现场环境污染防治措施
为了控制可能发生的重大环境影响,波及质量和人身健康安全的情况和活动进行控制,充分认识环境保护的重要性,预防污染,倡导环境保护,营造绿色建筑工地,改进施工环境,防止由于施工作业造成的污染(噪音、粉尘、施工垃圾等污染),保障施工人员及周边人员的身体健康。

(1)确保施工及材料的环境保护控制
1)噪音排放标准:昼间<65dB;夜间<55dB
2)防大气污染:施工现场扬尘达到国家二级排放规定
3)施工及生活污水:污水排放符合水污染物排放标准。
