溢洪道工程交通桥施工
水利工程溢洪道施工(3篇)

第1篇一、施工准备1. 工程设计:根据水库的设计要求,确定溢洪道的结构形式、尺寸、材料等。
2. 施工图纸:根据工程设计,绘制详细的施工图纸,明确施工要求。
3. 施工组织:成立专门的施工团队,明确各岗位责任,制定施工方案。
4. 材料设备:准备施工所需的材料、设备,如混凝土、钢筋、模板、施工机械等。
二、基础施工1. 土方开挖:根据设计图纸,对溢洪道基础进行开挖,确保基础土质满足设计要求。
2. 基础处理:对基础进行压实、平整,确保基础稳定。
3. 钢筋加工:加工制作钢筋,确保钢筋尺寸、间距符合设计要求。
4. 模板制作:根据设计图纸,制作模板,确保模板尺寸、形状准确。
三、主体施工1. 钢筋绑扎:按照设计要求,对钢筋进行绑扎,确保钢筋位置、间距正确。
2. 混凝土浇筑:按照施工方案,进行混凝土浇筑,确保混凝土质量。
3. 模板拆除:混凝土浇筑完成后,按照规定时间拆除模板。
4. 钢筋焊接:对溢洪道结构中的钢筋进行焊接,确保焊接质量。
四、施工质量控制1. 材料检验:对施工过程中使用的材料进行检验,确保材料质量符合设计要求。
2. 施工过程控制:对施工过程中的各个环节进行严格控制,确保施工质量。
3. 工程检测:对已完成的溢洪道进行检测,确保其满足设计要求。
五、施工安全1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 安全措施:制定并落实各项安全措施,确保施工安全。
3. 应急预案:制定应急预案,应对突发事件。
六、施工进度1. 制定施工进度计划:根据工程实际情况,制定合理的施工进度计划。
2. 监控施工进度:对施工进度进行实时监控,确保工程按期完成。
总之,水利工程溢洪道施工是一项复杂而重要的工作。
在施工过程中,要严格遵循设计要求,确保施工质量,确保工程安全,为水库大坝的安全运行、防洪减灾提供有力保障。
第2篇一、施工准备1. 设计审查:在施工前,需对溢洪道的设计进行审查,确保设计合理、符合规范要求。
2. 施工组织设计:根据设计图纸和施工方案,编制详细的施工组织设计,明确施工工艺、进度安排、资源配置等。
溢洪道工程施工办法

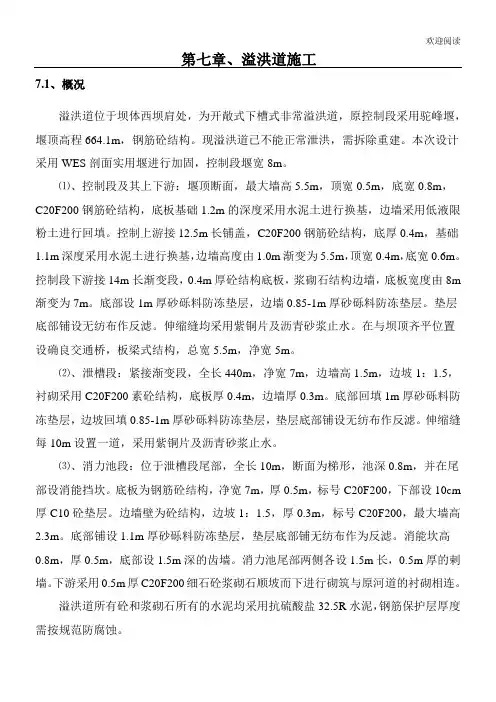

欢迎阅读第七章、溢洪道施工7.1、概况溢洪道位于坝体西坝肩处,为开敞式下槽式非常溢洪道,原控制段采用驼峰堰,堰顶高程664.1m ,钢筋砼结构。
现溢洪道已不能正常泄洪,需拆除重建。
本次设计采用WES 剖面实用堰进行加固,控制段堰宽8m 。
⑴、控制段及其上下游:堰顶断面,最大墙高5.5m ,顶宽0.5m ,底宽0.8m ,1.1m 0.6m 。
8m 渐变为 1.5,每10m 10cm 厚C10砼垫层。
边墙壁为砼结构,边坡1:1.5,厚0.3m ,标号C20F200,最大墙高2.3m 。
底部铺设1.1m 厚砂砾料防冻垫层,垫层底部铺无纺布作为反滤。
消能坎高0.8m ,厚0.5m ,底部设1.5m 深的齿墙。
消力池尾部两侧各设1.5m 长,0.5m 厚的剌墙。
下游采用0.5m 厚C20F200细石砼浆砌石顺坡而下进行砌筑与原河道的衬砌相连。
溢洪道所有砼和浆砌石所有的水泥均采用抗硫酸盐32.5R 水泥,钢筋保护层厚度需按规范防腐蚀。
7.2、施工方法施工顺序:土方开挖→土方回填→水泥土填筑→防冻垫层→底板、边墙砼施工→底板、边墙浆砌石→闸房。
7.2.1、土方开挖⑴、进口段、控制段:利用挖掘机挖、装,自卸车运0.5km堆放备用。
7.2.27.2.37.2.47.2.5、底板、边墙砼施工⑴、底板施工按设计要求由人工将基础整平经监理工程师验收后,即可进行底板砼的施工。
底板施工的程序是:钢筋制安→立模→砼浇筑。
钢筋制安:①没有钢筋合格证和出厂检验单的钢筋严禁入场,未经取样试验和试验不合格的钢筋不得使用。
②钢筋使用前应洁净无损伤,无污染,在使用前应用砂纸将铁锈除去,不得使用带有颗料状和片状老锈的钢筋。
③严格按设计和施工规范要求下料,未经设计和监理工程师的许可,任何人不得随意更换钢筋的型号、规格及数量。
④钢筋加工的允许偏差值如下:②立模各种尺寸均符合设计尺寸要求,模板采用钢管加固,安装就位准确,支撑牢固可靠。
③模板的接缝采用粘接密封条嵌缝。
浅谈溢洪道施工技术

浅谈溢洪道施工技术摘要:水库溢洪道施工,从溢洪道土石方开挖、溢洪道混凝土施工技术等环节来详细地探讨溢洪道施工的实施,以便加固溢洪道的施工工程,减少泄水建筑物风险的因素。
然后针对溢洪道除险加固优化设计中的一些技术要点进行系统分析,并且结合溢洪道工程投资验证除险加固技术的可行性。
关键词:水库工程溢洪道施工技术1.水库溢洪道的基本概况通常情况下,溢洪道的组成部分有进水渠、控制段、泄槽、出水渠等,这几个部分有着各自独特的功能,但是在实际建筑的时候还要结合现场的实际情况来进行开挖。
现阶段,一般将溢洪道具体划分成两个部分,依据的是在使用时的泄洪标准和具体的使用情况,包括正常的溢洪道和非正常的溢洪道,这二者有一定的区别,但也存在有机的联系,是不可分割的,它们的共同作用才能保证水电站的安全。
具体来看,正常溢洪道的功能主要是宣泄设计洪水,非正常溢洪道的特点是宣泄非常洪水。
二者在建筑的位置上也存在很多的不同之处,根据正常溢洪道和非常溢洪道的修建位置,又可以分成河床式溢洪道与岸边式溢洪道,另外还可以根据坝址的地形或者地质条件来分。
可见,选址对溢洪道的施工来说非常重要,在考虑经济节约的前提条件之下,选择最为合适的位置,有利于减少施工中的困难和麻烦。
2 .溢洪道施工2.1基础开挖及处理、边坡支护方案分析对溢洪道基础开挖,应当使开挖符合施工详图或设计规定的边界,并使开挖面以下或以外的基岩保持设计要求的完好状态。
对永久边坡或倾斜、垂直或水平的建基面,按设计开挖线布置预裂孔,进行预裂爆破及控制爆破。
预裂爆破后,地表缝宽一般不小于1cm,预裂面不平整度小于15cm,孔壁表层不产生严重的爆破裂隙。
边坡开挖严格按照自上而下程序进行,同时作好危石清理、坡面加固。
溢洪道开挖边坡高、工程量大,作业面狭窄,施工时现场严格管理,确保工程及人身和机械设备安全。
遇不良地质地段开挖边坡,及时与设计和监理联系,并取得设计和监理工程师要求进行锚喷支护,确保边坡稳定。
(完整版)溢洪道工程施工方案

昆明市官渡区复兴水库工程溢洪道施工技术方案浙江沧海市政园林建设工程有限公司昆明市官渡区复兴水库工程项目部二零一二年十二月1土石方开挖及边坡防护工程1.1土方开挖工程(1)工作内容开挖工作内容包括:准备工作、场地清理、施工期排水、边坡测量、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理人指定的堆放区并加以保护、处理等工作。
我方技术人员在施工前应详细了解工程地质结构、地形地貌和水文地质情况,对不良地质地段采取有效的预防性保护措施。
若我方技术人员根据实际地质情况需要修改开挖边坡时,应经监理人批准.我方根据本合同的施工用地范围,按发包人和监理人的指示将符合设计要求的开挖料有效储存,以用于工程的回填等。
在危险地带应设置明显的标志。
夜间施工时,安设足够的照明。
(2)主要提交件1)施工措施计划,报送监理人审批。
2)开挖施工平面和剖面布置图;3)施工设备配置和劳动力安排;4)开挖渣料的合理平衡利用措施;5)质量与安全保护措施;6)排水和降低水位措施;7)施工进度计划.(3)开挖区域场地清理场地清理包括植被清理和表土清挖.其范围包括永久和临时工程料场、存弃渣场等施工用地需要清理的全部区域的地表。
1)主体工程的施工场地清理,必须根据工程师的要求延伸到离施工详图所示最大开挖边界或建筑基础外侧5m的水平距离。
2)表土系指包含细根须、草木植物、覆盖草等的表层有机质土壤,应根据监理人指示的开挖深度开挖表土,就近临时堆放。
表土堆积体不宜过高,防止冲刷流失。
(4)土方开挖1)土方开挖包括可以直接使用手工操作或土方机械进行施工开挖的设计开挖线以内的全部材料开挖,如表土、粘土、砂壤土、砂砾石、软石、松散坍塌体和垃圾等。
2)开挖线必须符合施工详图的规定。
开挖过程中,我方技术人员会经常校核开挖平面位置、高程、控制桩号、水准点核边坡坡度等是否符合施工图纸的要求。
3)排水沟开挖要严格按照设计要求进行,做到够宽、够深、够坡度、底平、坡顺.4)机械施工,沟底高程要求按设计从严控制,最大欠挖量不得大于5cm,沟口和沟底脚的平面尺寸误差不宜超过±5~10cm.5)施工分界处衔接要顺直,不允许出现折线,不允许存有施工界墙;渠坡不得出现凹凸不平等现象;6)设立开挖标志,标出沟中心线、沟口开挖线的位置。
溢洪道、放水洞施工方案

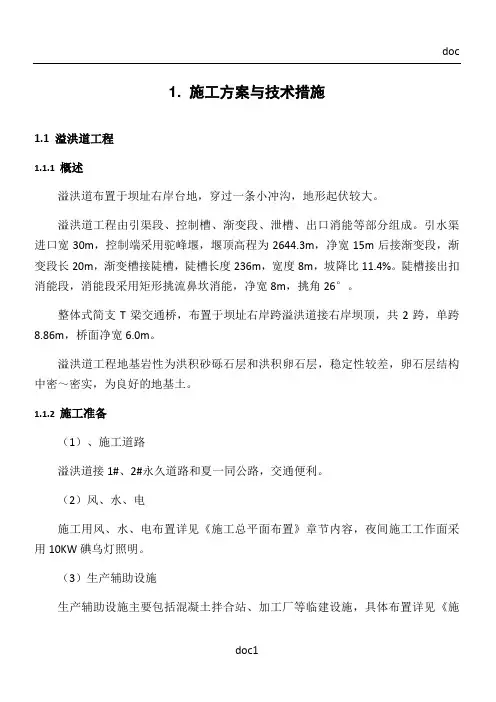

1. 施工方案与技术措施1.1 溢洪道工程1.1.1 概述溢洪道布置于坝址右岸台地,穿过一条小冲沟,地形起伏较大。
溢洪道工程由引渠段、控制槽、渐变段、泄槽、出口消能等部分组成。
引水渠进口宽30m,控制端采用驼峰堰,堰顶高程为2644.3m,净宽15m后接渐变段,渐变段长20m,渐变槽接陡槽,陡槽长度236m,宽度8m,坡降比11.4%。
陡槽接出扣消能段,消能段采用矩形挑流鼻坎消能,净宽8m,挑角26°。
整体式简支T梁交通桥,布置于坝址右岸跨溢洪道接右岸坝顶,共2跨,单跨8.86m,桥面净宽6.0m。
溢洪道工程地基岩性为洪积砂砾石层和洪积卵石层,稳定性较差,卵石层结构中密~密实,为良好的地基土。
1.1.2 施工准备(1)、施工道路溢洪道接1#、2#永久道路和夏一同公路,交通便利。
(2)风、水、电施工用风、水、电布置详见《施工总平面布置》章节内容,夜间施工工作面采用10KW碘乌灯照明。
(3)生产辅助设施生产辅助设施主要包括混凝土拌合站、加工厂等临建设施,具体布置详见《施工总平面布置》章节内容。
1.1.3 溢洪道施工(1)测量放样根据设计施工图纸,精确放样出溢洪道、交通桥各个部位的开挖边线,并做好测量标记。
(2)土石方开挖由于溢洪道地基岩性为洪积砂砾石层和洪积卵石层,因此土方、砂砾石用1.0m3反铲进行开挖,装10t自卸汽车运输至指定位置堆放;坚硬岩石采用YT28手风钻钻爆,1.0m3反铲挖、装10t自卸汽车运输至指定位置堆放。
并且做好坡顶临时截水沟,已防止雨水冲刷边坡。
溢洪道高边坡土石方开挖采取从1#、2#永久道路修建临时施工便道至作业点,作为出渣的运输通道;溢洪道水渠部分运输通道直接采用溢洪道开挖出的作业平台作为运输道路。
(3)混凝土工程混凝土工程主要有侧墙砼、底板砼。
混凝土采用在自建拌合站集中拌制,用6m3砼搅拌运输车运输,HBT60砼泵泵送入仓。
脚手架和拉杆加固组合钢模板,人工插入式振捣器振捣密实。
溢洪道工程施工作业指导书

新疆吉木萨尔县水溪沟水库工程溢洪道工程施工作业指导书葛洲坝新疆工程局(有限公司)二0一三年六月审定:代兴艳审核:陈行友编写:郭文高溢洪道工程施工作业指导书1、工程概况溢洪道为正槽式溢洪道,布置在右岸岩体上,由进口段、控制段、泄槽段、出口消能段组成,全长 200.0m。
进口底板高程 992.10m,长 30.0m,宽度 25.0m。
控制段采用驼峰堰,长度 10.0m,宽度 25.0m,其中闸孔净宽 24m,中间闸墩宽1.0m,边墙高 4.0m,堰顶高程 993.67m。
渐变段长 30m,采用台阶形式,宽度由 25m 渐变为 15m,底坡 i=0.4。
泄槽段采用台阶形式,全长 105m,宽 15.0m,底坡 i=0.48,由大小相等的台阶组成,槽身结构分缝长度为 10m。
消力池全长25m,宽 15.0m,消力池出口采用 50m 长的导流渠与河道相连,导流渠采用混凝土矩形断面,底宽 15.0m。
2、开挖方案及施工顺序2.1开挖顺序及施工部署为保证2#闸井及溢洪道各种材料及砼运输的交通要求,满足后续工作的正常施工,在进行2#闸井开挖期间,保留现有至2#闸井后侧的施工道路,进行溢洪道的进口段、控制的开挖及砼浇筑工作,待溢洪道进口段、控制段施工完毕后将该段进行回填,形成施工道路,满足2#闸井的施工运输要求,再进行溢洪道渐变段、泄槽段的开挖及砼浇筑工作。
2.2土石方开挖2.2.1测量放线施工技术人员根据施工图纸的底高程和原地面高程计算出开挖深度,根据各部位的控制坐标,将建筑物的开挖边线放于实地,洒出开挖边线,为开挖做好准备。
2.2.2土方开挖方案土方采用挖掘机分层进行开挖,用1.6m3挖掘机配合220推土机挖甩,挖掘机装15~20T自卸车运输至弃料场或利用料场;土方开挖内容包括准备工作、场地清理、开挖、边坡观测维护、开挖渣料的利用和弃渣的处理及质量检查和验收等工作。
进口段及控制段开挖时用1.6m3挖掘机直接挖装至20t自卸汽车拉远至弃料场,泄槽段采用1.6m3挖掘机配合220推土机挖甩,装载机、挖掘机装自卸车运输至弃料场或利用料场2.2.3石方开挖溢洪道石方明挖包括一般石方开挖及沟槽石方开挖。
水库工程溢洪道基础处理及施工方法

水库工程溢洪道基础处理及施工方法文章主要对水库工程溢洪道地质条件、基础存在的问题及处理措施、施工方法等进行了简要的探讨,可供类似水库工程参考。
标签:水库工程、溢洪道施工、基础处理一、引言该水库距县城36Km,总库容116万m3,主要建设内容为大坝、溢洪道、取水兼放空隧洞、输水隧洞,是一座以防洪、城镇生活和农业灌溉用水为主的小型水利工程。
二、溢洪道工程布置溢洪道位于大坝右端的三级台地上,为岸边开敞式溢洪道,底流消能。
轴线位于大坝桩号0+131m处,溢洪道总长181.17m,由进水渠、控制段、陡槽段和底流消能段消力池组成。
溢洪道设计标准为30年一遇(P=3.33%)洪水设计,300年一遇洪水校核,最大泄量为68.24m3/s。
溢洪道溢流堰、陡槽、消能设施按4级建筑物设计。
(一)进水渠进水渠段起始桩号0-038.42m,终止桩号0-008.00m,总长30.42m。
进水渠由入口处的梯形断面逐渐过渡到矩形断面,渠底高程654.00m,底板衬砌长度30.42m,采用钢筋混凝土结构。
进水渠垂直水流方向宽度由入口处的17m,收缩至8.0m。
导流墙采用衡重式挡墙,钢筋砼结构,建基面为强风化岩。
(二)控制段控制段起始桩号0-008.00m,终止桩号0+04.93m,长12.93m。
溢流堰采用幂曲线实用堰,堰顶高程657.0m,幂曲线方程为,堰面下接反弧段,反弧半径R=4.0m,底高程654.68m。
溢流堰为单孔设计,总净宽8.0m。
堰上不设闸门,为开敞溢流式。
其正常挡水位为堰顶高程657.0m。
在控制段上,设有交通桥,交通桥宽6.4m,钢筋混凝土结构。
为防止交通桥挡水,且考虑坝体不再加高、节省投资等因素,溢流头向上游布置,溢流头上游面与交通桥上游边缘距离为2.8m。
堰体及挑坎地基开挖至弱风化的中部。
(三)陡槽段陡槽段起始桩号0+004.93m,终止桩号0+082.00m,,长77.07m,宽度8.0m。
底坡i=0.25,起始端底板高程654.68m,末端高程635.76m,横断面为矩形。
溢洪道加固工程施工方案

编制人:审核人:由于原溢洪道不能满足泄流要求,且溢洪道现状结构布置形式严重影响大坝安全,为了避免泄洪对大坝安全带来隐患,本次溢洪道加固设计拟重建一、二级消能,改变溢洪道泄洪走向使下泄洪水不经过坝后塘直接泄入老河槽。
工程计划于 2022 年 4 月 6 日开工, 2022 年 10 月 31 日完工。
主要采用机械施工。
对于开挖土方量较小、工程区不便机械作业的部位,拟采用人工配合进行施工。
基坑土方开挖前,根据设计要求并结合开挖区的地形状况,绘制出各土方开挖平面图,根据平面图在实际方位放出开挖边线。
对有土方回填区开挖的边坡坡比不应小于 1:3,以利于土方回填时的结合。
开挖土方时应自上而下逐层进行,开挖土方的可利用土方和弃土应分开堆放,堆放的区域应按招标文件和监理工程师的指示确定。
所堆放的土方应用推土机进行平整,力求堆土相对规则平整,从而减少不必要的土料浪费。
弃土的堆放应以满足环境保护为前提,应在不对环境造成污染的情况下予以处理。
用机械开挖基坑开挖深度接近设计高程时,应预留 0.25m 厚的土方在下道工序施工前再进行人工开挖。
2、土方回填施工流程:基坑清理→监理验收→装运卸料→整平→碾压→测定土壤压实度→报送压实资料→监理审批→下一层填筑。
清基:土方回填面采用人工清理,无杂物、无明水、无松土、建造物表面局部缺陷按施工规范要求和现场监理的指示进行修补,整个回填应具备还土条件,经验收后方可进行土方回填。
土料实验及现场试验段填筑:填筑用土采用基坑开挖出的粘性土,施工前应对土料进行击实实验,确定土料的最大干容重和最优含水率。
在土方填筑前,还要做填筑施工试验段,用以确定施工时的铺料方式、铺料厚度、碾压机械、碾压遍数、填料最优含水量以及压实后的干容重和压实度等施工参数。
施工方法:①填筑用土:建造物外回填土应尽可能地利用符合设计要求的开挖土方,回填料中不允许夹杂物,有机质含量不大于 1%,土料含水量高于或者低于最佳含水量 4%的填料应该在取土区或者填方部位的旁边进行晾晒或者洒水处理,直至填料含水量与最佳含水量之差在±2%范围内,方能进行铺设碾压。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
溢洪道工程交通桥施工
新建交通桥为两跨砼交通桥,两边墩为砼挡土墙,中墩基础为桩基,桥面宽5m。
(1)边墩施工
边墩为砼实体结构,按挡土墙施工方法,挂线立模浇筑支座底部砼。
(2)钢筋施工
交通桥钢筋在钢筋加工厂按设计图纸加工成半成品,分别挂牌堆放,绑扎时,运至现场按放样划线,绑扎的顺序点焊绑扎成型。
钢筋保护层用等厚度同标号砂浆垫块来控制。
钢筋接头按《水工混凝土施工规范》SDJ207-82要求执行。
(3)模板
交通桥模板以使用组合钢模为主,仅在中墩两个圆弧端及钢模间不足模板模板位置使用木模。
桥面板梁结构采用承重脚手架支撑,主梁采用一排对拉杆进行加固,次梁及板面采用十字扣锁牢固。
桥面板钢筋绑扎完毕,在面用8m钢管对桥面宽进行锁口,保持顶部结构尺寸在浇筑过程中不变形。
交通桥梁底模板按规范要求,砼达到强度要求后拆模。
(4)砼浇筑
1)砼浇筑分层:中墩先浇筑独立基础,第二次浇筑至顶部。
桥面板梁、板一次浇筑成型。
2)砼运输浇捣:砼在拌和站拌完后,车运至工地现场,仓内人工平仓,
插入式振捣器振捣密实。
桥面砼浇筑时,从一端向另一端退浇筑,桥面浇筑完毕,人工抹面压实、不收光。
3)施工缝:中墩施工缝采用人工凿毛,凿去砼表面郛皮,形成凹凸不平的面,上部墩体浇筑前,用压力水冲洗干净,并排除积水,先铺2cm 水泥净浆,再下砼料。
4)砼养护:砼浇筑完毕,采用表面覆盖草袋,人工洒水养护,养护时间按SDJ207-82有关要求执行。
