某项目喷混植生施工方案

合集下载

铁路施工喷混植生作业指导书

铁路施工喷混植生作业指导书

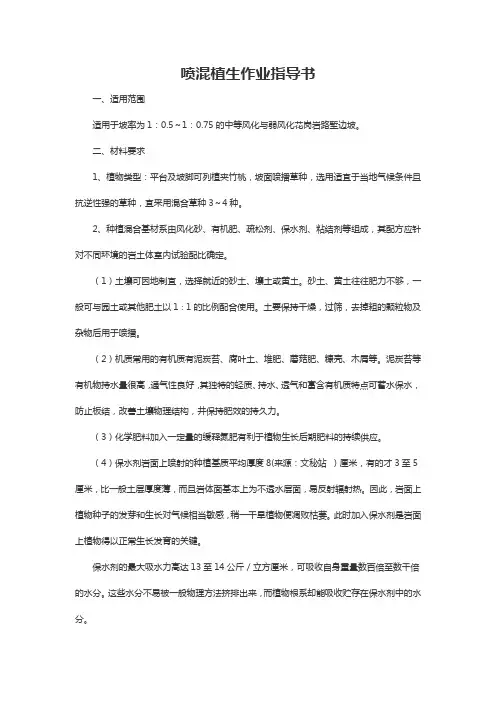

铁路施工喷混植生作业指导书1. 引言本指导书旨在指导铁路施工中的喷混植生作业,以确保施工过程的安全性、效率性和环境友好性。

喷混植生是一种常用的土壤改良方法,通过喷洒混合植被种子和施肥物质的混合物以促进植被的快速生长。

本指导书将对施工前的准备、喷混植生设备的使用、作业流程和安全要点进行详细说明。

2. 施工前准备在进行喷混植生作业之前,需要进行以下准备工作:2.1 工程准备确保施工地点已经完成了必要的土壤调查和分析,确定了适合喷混植生的土壤类型和植被种类。

同时,确保有足够的植被种子和施肥物质供应,并进行必要的质量检查。

2.2 设备准备检查喷混植生设备的完好性,保证所有设备都处于正常工作状态。

检查喷混植生机的气压、液位和喷洒喷嘴等参数,确保其满足施工要求。

清洁喷混植生设备,排除堵塞和杂质,以确保喷混植生材料的均匀性。

2.3 人员培训对施工人员进行必要的培训,包括喷混植生设备的操作和维护方法,植被种子和施肥物质的正确使用方法,以及安全操作规程。

确保施工人员具备足够的专业知识和技能,能够熟练操作喷混植生设备。

3. 喷混植生作业流程喷混植生作业包括以下几个关键步骤:3.1 土壤准备在喷混植生之前,需要对土壤进行必要的准备工作。

清除土壤表面的杂草和垃圾,翻松土壤,以增加土壤通气性和水分渗透性。

确保土壤表面平整,并按照设计要求进行必要的坡度调整。

3.2 混合植被种子和施肥物质根据设计要求,将合适的植被种子和施肥物质混合在一起。

根据土壤类型和植被要求确定混合比例,并进行充分搅拌,以确保植被种子和施肥物质均匀混合。

3.3 设置喷混植生设备将喷混植生设备放置在合适的位置,确保设备与施工区域之间的距离合适。

调整设备的喷洒角度和喷洒范围,以确保喷混植生材料均匀覆盖整个施工区域。

3.4 进行喷混植生作业操作喷混植生设备,将混合好的植被种子和施肥物质均匀喷洒到施工区域。

根据施工区域的大小和形状,采用适当的喷混植生模式,保证喷混植生材料的均匀分布。

喷混植生作业指导书

喷混植生作业指导书

喷混植生作业指导书一、适用范围适用于坡率为1:0.5~1:0.75的中等风化与弱风化花岗岩路堑边坡。

二、材料要求1、植物类型:平台及坡脚可列植夹竹桃,坡面喷播草种,选用适宜于当地气候条件且抗逆性强的草种,宜采用混合草种3~4种。

2、种植混合基材系由风化砂、有机肥、疏松剂、保水剂、粘结剂等组成,其配方应针对不同环境的岩土体室内试验配比确定。

(1)土壤可因地制宜,选择就近的砂土、壤土或黄土。

砂土、黄土往往肥力不够,一般可与园土或其他肥土以1∶1的比例配合使用。

土要保持干燥,过筛,去掉粗的颗粒物及杂物后用于喷播。

(2)机质常用的有机质有泥炭苔、腐叶土、堆肥、蘑菇肥、糠壳、木屑等。

泥炭苔等有机物持水量很高,通气性良好,其独特的轻质、持水、透气和富含有机质特点可蓄水保水,防止板结,改善土壤物理结构,井保持肥效的持久力。

(3)化学肥料加入一定量的缓释氮肥有利于植物生长后期肥料的持续供应。

(4)保水剂岩面上喷射的种植基质平均厚度8(来源:文秘站)厘米,有的才3至5厘米,比一般土层厚度薄,而且岩体面基本上为不透水层面,易反射辐射热。

因此,岩面上植物种子的发芽和生长对气候相当敏感,稍一干旱植物便凋败枯萎。

此时加入保水剂是岩面上植物得以正常生长发育的关键。

保水剂的最大吸水力高达13至14公斤/立方厘米,可吸收自身重量数百倍至数千倍的水分。

这些水分不易被一般物理方法挤排出来,而植物根系却能吸收贮存在保水剂中的水分。

保水剂可将偶尔的降雨迅速吸收而膨胀成凝胶将水分贮存起来,干旱时便慢慢地释放给根系。

岩面绿化用保水剂可选择吸水倍率相对较低,但吸水重复性好且使用寿命长的丙烯酰胺-丙烯酸盐共聚交联物类的较大颗粒产品。

(5)接合剂与ph缓冲剂为了避免雨、风、雪等因素对种植基质造成侵蚀、冲刷,必须在种植基质中加入相对较大量的接合剂,以促使基质与岩面粘结和基质硬化。

常用的接合剂是普通硅酸盐水泥。

水泥呈碱性,一般来说对种子的生根、发芽是有害的,因此其用量必须控制得当。

喷混植生施工工艺

喷混植生施工工艺

喷混植生施工工艺
DK1812+655~+772.5右侧坡面绿色防护工程坡面已按设计规定修理平整完毕,准备进行喷混植生施工。

该段路基采用的是片石砼人字型骨架内立体植被护坡网内喷播植草护坡。

其挂网采用Φ26机编高镀锌铁丝网,网目尺寸8×12cm,挂网采用钢筋固定,挂网工序已基本完成。

喷混植生采用七公斤十三立方空压机和喷射机按技术要求进行施工,喷射混合物由筛细黏土、保水剂、复合肥、锯末、种子等组成,配合比是:每立方黏土8公斤锯末,60克保水剂,2公斤复合肥。

配种比例每平方30克美国进口高羊茅,8克美国进口白三叶,喷射厚度8厘米。

喷射均匀平整。

喷射完成后用优质无纺布加以覆盖保温防水。

然后进行不少于20天的养护,促使种子发芽、生长。

该段路基植物边坡防护喷混植生工序准备10月20日施工。

武广客专XXTJIV标六总队路基队
2006年10月19日。

混喷植草专项方案

混喷植草专项方案

混喷植草专项方案混喷植草专项方案一、施工准备1.人员准备:组织一支专业的施工团队,包括项目经理、技术员、安全员、施工人员等,确保施工质量和安全。

2.机具准备:准备好喷混植生所需的机械设备和工具,如搅拌机、运输车、喷枪、水泵等,并检查机具的完好性和安全性。

3.安全措施:制定安全规章制度,加强安全教育和技术交底,确保施工人员掌握安全操作规程和应急处理措施。

二、草种选择1.品种选择:根据施工区域的气候、土壤等条件,选择适合的草种,如早熟禾、黑麦草、高羊茅等。

2.种子处理:对选定的草种进行筛选、晾晒、浸泡等处理,以提高种子的发芽率和生长速度。

三、土壤处理1.土壤翻耕:对施工区域进行翻耕,使土壤松软,有利于植物根系生长。

2.施肥处理:根据土壤养分状况和植物生长需求,施用适量的有机肥和化肥,提高土壤肥力。

四、混喷设备准备1.设备选择:根据施工需要,选择合适的混喷设备,如喷枪、喷嘴等,确保设备性能良好。

2.设备清洗:在施工前,对混喷设备进行清洗,防止设备内残留物对施工质量造成影响。

五、混喷操作流程1.喷药操作:将草种、土壤、肥料等原材料按照一定比例混合后,用喷枪将混合物均匀地喷洒在施工区域。

2.喷水操作:在喷混过程中,应随时观察混合物的湿度和均匀度,及时调整喷水量和水压,确保混合物适宜植物生长。

六、后期养护1.施肥养护:在植物生长过程中,定期施肥以提供足够的营养,促进植物生长发育。

2.病虫防治:加强植物病虫害的防治工作,采取生物防治和化学防治相结合的方法,确保植物的健康生长。

3.修剪整理:根据植物的生长情况和景观需求,及时进行修剪整理,保持植物的美观和生态效果。

七、安全措施1.安全教育:加强施工人员的安全教育和技术培训,提高安全意识和操作技能。

2.安全装备:为施工人员提供必要的安全装备,如安全帽、防护服、手套等,确保施工安全。

3.安全检查:定期对施工现场进行安全检查和评估,及时发现和处理安全隐患。

八、效果评估及改进1.效果评估:定期对混喷植草的效果进行评估,主要包括植物的生长情况、覆盖率、抗逆性等方面。

各种形式的喷播植草施工方案

各种形式的喷播植草施工方案

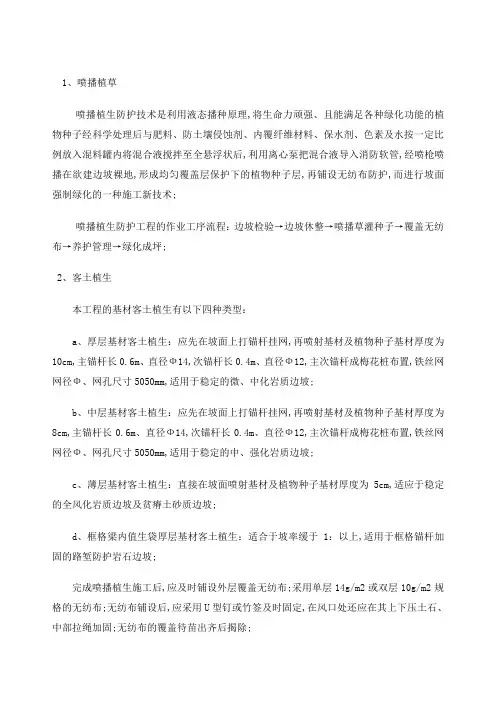

1、喷播植草喷播植生防护技术是利用液态播种原理,将生命力顽强、且能满足各种绿化功能的植物种子经科学处理后与肥料、防土壤侵蚀剂、内覆纤维材料、保水剂、色素及水按一定比例放入混料罐内将混合液搅拌至全悬浮状后,利用离心泵把混合液导入消防软管,经喷枪喷播在欲建边坡裸地,形成均匀覆盖层保护下的植物种子层,再铺设无纺布防护,而进行坡面强制绿化的一种施工新技术;喷播植生防护工程的作业工序流程:边坡检验→边坡休整→喷播草灌种子→覆盖无纺布→养护管理→绿化成坪;2、客土植生本工程的基材客土植生有以下四种类型:a、厚层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子基材厚度为10cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф、网孔尺寸5050mm,适用于稳定的微、中化岩质边坡;b、中层基材客土植生:应先在坡面上打锚杆挂网,再喷射基材及植物种子基材厚度为8cm,主锚杆长0.6m、直径Ф14,次锚杆长0.4m、直径Ф12,主次锚杆成梅花桩布置,铁丝网网径Ф、网孔尺寸5050mm,适用于稳定的中、强化岩质边坡;c、薄层基材客土植生:直接在坡面喷射基材及植物种子基材厚度为5cm,适应于稳定的全风化岩质边坡及贫瘠土砂质边坡;d、框格梁内值生袋厚层基材客土植生:适合于坡率缓于1:以上,适用于框格锚杆加固的路堑防护岩石边坡;完成喷播植生施工后,应及时铺设外层覆盖无纺布;采用单层14g/m2或双层10g/m2规格的无纺布;无纺布铺设后,应采用U型钉或竹签及时固定,在风口处还应在其上下压土石、中部拉绳加固;无纺布的覆盖待苗出齐后揭除;3、三维土工网垫喷播草籽灌木籽、喷播草籽灌木籽三维土工网垫喷播适用于填方边坡高度3m≤H≤8m的土或土石路堤;H<3m者不挂网只喷播草籽、灌木籽;三维土工网规格:2-1/PE-PE;土工网喷播草、灌施工方案:先整平边坡,在坡顶及坡脚处分别开挖宽30cm、深30cm的沟槽,将土工网铺设于沟内,并用方木桩固定并填土夯实,再从坡顶自上而下铺设土工网,其纵横向搭接长度20cm,沿线向每间隔200cm用U型钢钉固定搭接部位必须固定,其斜向间距为100cm,待土工网铺设完毕再喷播草、灌;喷播草灌配比为:狗牙根10g+黑麦草10g+紫穗槐6g,每平米26克;施工时先喷播草籽后再撒播灌木籽,有益于灌木发芽;4、挖方挂网喷播植生本防护方式适用于岩石风化较强,有一定节理裂隙的岩质边坡或碎石土边坡,采用两层14号镀锌铁丝网加喷播基材草籽防护;镀锌铁丝网孔50mm50mm,基材混合物喷射厚度为12cm,分四次喷射;施工方法及要求:a:修整坡面,在坡面上打锚杆并挂上镀锌机编网;b:喷播基材草籽:在坡面上喷播符合要求的基材和草籽,喷播后用无纺布覆盖好;c:揭膜:喷播后应加强管理,适时适度喷水,当幼苗植株长到5-6cm或2-3片叶时,揭去无纺布;基材混合物由绿化基材、纤维、植壤土等按一定比例混合而成;绿化基材由有机质、土壤结构良剂等材料组成,应针对项目区具体特点进行标准试验,选定配合比;植壤土应选用工程地原有的地表土或附近农田粉碎过8mm筛,含水量20%,风干过筛后的植壤土应采取防水措施;纤维可就地取秸秆、树枝等粉碎成10~15mm长,含水应采取防水措施,含水量20%;基材混合物的配比为绿化基材:纤维:植壤土=1:2:2体积比;喷播草灌配比为:狗牙根10g+黑麦草10g+紫穗槐3g+多花木兰3g,每平方26g;5、浆砌片石拱形骨架植草、灌护坡本防护方式适用于边坡率等于或缓于1:1的填方或挖方边坡防护;为防止流水槽的水流冲刷坡脚,填方路段在护坡道流水槽铺筑至路堤边沟,挖方路段流水槽的水流沿碎落台浆砌片石铺筑层引流至边沟;伸缩缝间距为,缝宽,用沥青麻絮填塞;喷播草灌配比为:狗牙根10g+黑麦草10g+紫穗槐3g+多花木兰3g,每平方26克;施工时先喷播草籽后再撒播灌木种子,有益于灌木的发芽;当该防护形式为挖方边坡并缓于1:1或等于1:1,高度大于3m时,可点植湿地松容器苗,密度为1株/2m2;6、浆砌片石拱形加人字骨架骨架植草、灌护坡本防护方式适用于边坡率等于或缓于1:1的填方或挖方边坡防护;为防止流水槽的水流冲刷坡脚,填方路段在护坡道流水槽铺筑至路堤边沟,挖方路段流水槽的水流沿碎落台浆砌片石铺筑层引流至边沟;伸缩缝间距为,缝宽,用沥青麻絮填塞;喷播草灌配比为:狗牙根10g+黑麦草10g+紫穗槐3g+多花木兰3g,每平方26克;施工时先喷播草籽后再撒播灌木种子,有益于灌木的发芽;当该防护形式为挖方边坡并缓于1:1或等于1:1,高度大于3m时,可点植湿地松容器苗,密度为1株/2m2;7、浆砌片石拱形加人字骨架骨架植草、灌护坡本防护方式适用于边坡率等于或缓于1:1的填方或挖方边坡防护;为防止流水槽的水流冲刷坡脚,填方路段在护坡道流水槽铺筑至路堤边沟,挖方路段流水槽的水流沿碎落台浆砌片石铺筑层引流至边沟;伸缩缝间距为,缝宽,用沥青麻絮填塞;喷播草灌配比为:狗牙根10g+黑麦草10g+多花木兰6g,每平方26克;施工时先喷播草籽后再撒播灌木种子,有益于灌木的发芽;当该防护形式为挖方边坡并缓于1:1或等于1:1,高度大于3m时,可点植湿地松容器苗,密度为1株/2m2;8、窗式护面墙绿化编织袋植草灌棱形窗式护面墙用于强风化且无明显不利结构面稳定挖方边坡防护;窗体可根据实际情况,更换其他几何图形或动物图案,以改善行车视觉疲劳;护面墙每10m长为一段,中间设置伸缩缝,缝宽2cm,内填沥青防水涂料;实体式护面墙不设置开孔窗体,其余同窗孔式护面墙设计图;绿化编织袋采用稀松网孔编织袋,袋内培有机质种植土和肥料,表面点播花灌木籽;护面墙窗体的布置以美观为原则,墙面高2<H≤5m设一排;墙高5<H≤8m时设两排;。

喷砼施工方案范文

喷砼施工方案范文

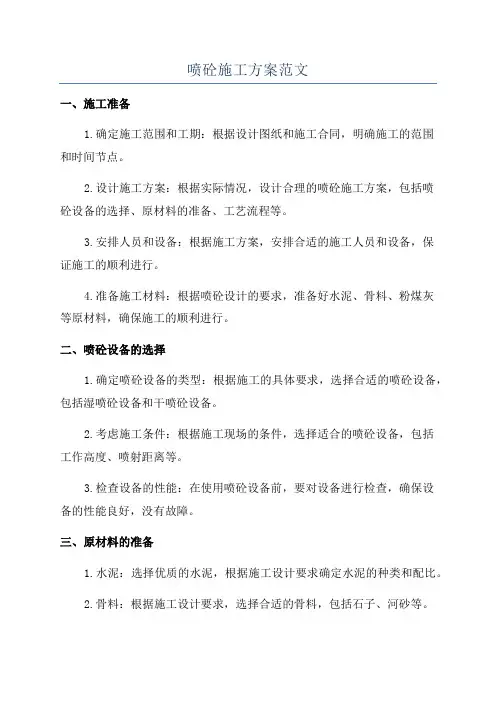

喷砼施工方案范文一、施工准备1.确定施工范围和工期:根据设计图纸和施工合同,明确施工的范围和时间节点。

2.设计施工方案:根据实际情况,设计合理的喷砼施工方案,包括喷砼设备的选择、原材料的准备、工艺流程等。

3.安排人员和设备:根据施工方案,安排合适的施工人员和设备,保证施工的顺利进行。

4.准备施工材料:根据喷砼设计的要求,准备好水泥、骨料、粉煤灰等原材料,确保施工的顺利进行。

二、喷砼设备的选择1.确定喷砼设备的类型:根据施工的具体要求,选择合适的喷砼设备,包括湿喷砼设备和干喷砼设备。

2.考虑施工条件:根据施工现场的条件,选择适合的喷砼设备,包括工作高度、喷射距离等。

3.检查设备的性能:在使用喷砼设备前,要对设备进行检查,确保设备的性能良好,没有故障。

三、原材料的准备1.水泥:选择优质的水泥,根据施工设计要求确定水泥的种类和配比。

2.骨料:根据施工设计要求,选择合适的骨料,包括石子、河砂等。

3.粉煤灰:根据施工设计要求,确定粉煤灰的种类和配比,用于调整喷砼的力学性能。

四、工艺流程1.准备喷砼工作面:清理施工现场,确保喷砼工作面的干净整洁。

2.水泥浆的配制:将水泥、水和一定比例的粉煤灰混合搅拌,得到适合喷砼施工的水泥浆。

3.喷砼前的处理:在施工工作面上进行湿润处理,提高喷砼的附着力。

4.喷砼施工:将配制好的水泥浆通过喷砼设备均匀喷涂在工作面上,形成一定厚度的喷砼层。

5.喷砼后的处理:在喷砼完工后,对喷砼面进行修整和养护,提高喷砼的质量和使用寿命。

五、施工注意事项1.安全第一:在喷砼施工过程中,要保证施工人员的人身安全,采取相应的安全措施。

2.工序流程:按照先备背墙面,后喷内墙面的顺序进行施工,确保施工的连续性和顺利性。

3.环境保护:在喷砼施工过程中,要遵守环保法规,控制粉尘、废渣的产生和扩散。

4.施工质量控制:对喷砼施工过程中的各个环节进行严格监控和控制,确保施工质量的合格。

5.施工记录和报验:在喷砼施工过程中,要及时记录施工的各个参数和数据,并进行相应的报验。

喷混植生植物护坡施工方案

喷混植生植物护坡施工方案

中铁十二局集团京沪高铁四标段项目经理部十四工区(DK838+115.79〜DK846+200 )喷混植生植物护坡施工方案中铁十二局集团京沪高铁四标段项目经理部十四工区二OO九年三月、工程概况 (1)、喷混植生施工方案和工艺 (1)(一)整修边坡 (2)(二).................................................................. 锚杆,挂网2(三)................................................................ 种植基材喷播2(四)................................................................ 喷播植物种子2(五)........................................................................ 覆盖2(六)........................................................................ 养护3三、喷混植生的材料 (3)(一)种植基材的选择及配法3(二)植物种子选择和配法4四、注意事项 (5)(一)喷混植生的主要技术特点5(二)喷混植生的施工特点6十四工区喷混植生植物护坡施工方案一、工程概况中铁十二局四公司京沪高铁四标段十四工区项目部位于蚌埠市内,全长8.085公里,起讫里程DK838+115-DK846+200,主要构造物有淮河特大桥尾部4640.88米,路基243.33米,蚌埠车站及其相关配套设施。

十四工区喷混植生植物护坡主要分布在蚌埠高速站。

、喷混植生施工方案和工艺喷混植生植物护坡,是在稳定岩质边坡上施工短锚杆、铺挂镀锌铁丝网后,采用专用喷射机,将拌和均匀的种植基材喷射到坡面上,植物依靠“基材”生长发育,形成植物护坡的施工技术,它可达到恢复植被、改善景观、保护环境的目的。

喷射混凝土施工技术方案

喷射混凝土施工技术方案

喷射混凝⼟施⼯技术⽅案左幅喷射砼施⼯技术⽅案⼀、编制依据:(1)、中华⼈民共和国⾏业标准《公路隧道施⼯技术规范》JTJ042-94(2)、中华⼈民共和国⾏业标准《公路⼯程质量检验评定标准》JTJ F80-2004(3)、中华⼈民共和国⾏业标准《公路隧道技术规范》JTJ D70-2004(4) 、招标⽂件、招标⽂件及施⼯承包合同书(5)、施⼯图纸等设计⽂件⼆、编制原则:1、遵循招标⽂件、设计⽂件、施组条款、质量标准等规定,严格按照有关规定条款进⾏施⼯组织、运作,确保⼯程按照规定要求达标,即质量、安全、⼯期、⽂明施⼯、环境保护、⼯程成本等的最佳组合。

2、强化内部管理、提⾼技能素质,依靠科技,精⼼施⼯,合理安排,严格按照项⽬法管理原则进⾏操作,实现⼯程成本与管理的最佳组合。

3、以保质保量、安全稳妥为指导思想。

针对现场各部位的实际情况作相应的加强处理。

三、⼯程概况:本合同段内汉丈隧道左幅长2448⽶,属长隧道。

隧址位于太⾏⼭中⼭区,⼭脉⾛向为近东西向,隧道进⼝位于⼤⼩冲沟附近,⼭体较为陡峭,出⼝位于冲沟附近,均为基岩裸露,植被覆盖较差,多为杂草及零星灌⽊。

隧址区位于太⾏⼭断隆东端,涞源断陷盆地东侧台拱,岩浆活动频繁,岩脉侵⼊穿插强烈,未发现断层,节理较发育,进出⼝段节理密度为5~6条/⽶,这些节理早场进出⼝段岩体破碎及较破碎。

在深埋的洞⾝地段,节理密度为3~4条/⽶,⼀般洞⾝岩体较为完整。

喷射砼施⼯采⽤多功能作业台架作为施⼯平台,喷砼采⽤潮喷机喷砼,⾃动计量拌和站拌和,⾃卸汽车运输。

喷射混凝⼟分层、分⽚、分段从下⾄上进⾏,螺旋状进⾏,每层厚度5cm~8cm。

速凝剂参量为3%,喷射混凝⼟回弹量控制在25%以内。

四、施⼯准备:1机具准备(1)喷射设备:喷射机(2台)(2)拌和设备:拌和站(3)运输设备:⾃卸汽车(2辆)(4)安全设备:风机、粉尘采样仪、低压、防破电线、防⽔照明灯、安全帽、防尘⼝罩、压风呼吸器。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国中铁二局股份有限公司 099项目部喷混植生护坡施工方案中国中铁二局股份有限公司099项目项目部目录一、工程概况 (2)二、施工准备 (2)三、喷混植生施工方案和工艺 (3)四、喷混植生的材料 (6)五、质量控制措施及施工要求 (8)六、安全及环境保护措施 (9)一、工程概况中国中铁二局股份有限公司099项目项目部位于泸州市纳溪区内,本工程喷混植生护坡主要分布在路堑人字形截水骨架和锚杆框架梁内。

二、施工准备(一)劳动力组织1、劳动力组织形式:采用架子队组织模式。

2、具体劳动力安排如下表:工种数量备注现场管理人员2人负责现场组织协调、质量控制等技术作业混凝土喷射机操作人2 人混合料喷料员挂网、种植土破碎、混合料拌和等作业其他辅助人员 5~7 人锚杆打设、安装风钻机手 2 人(二)主要机具设备机械及工具规格或型号数量备注风洞凿岩机手持式1~2 台根据锚杆打设深度配备钻头破碎机200L 1 台破碎页岩种植土等强制式搅拌机 1 台拌合基材混合料电动灌浆机 1 台锚杆砂浆灰浆搅拌机200L 1 台锚杆砂浆拌合喷射混凝土设备4~6 m3/h 1 套喷射混合料空气压缩机9 m3 1 台三、喷混植生施工方案和工艺喷混植生植物护坡,是在稳定岩质边坡上施工短锚杆、铺挂镀锌铁丝网后,采用专用喷射机,将拌和均匀的种植基材喷射到坡面上,植物依靠“基材”生长发育,形成植物护坡的施工技术,它可达到恢复植被、改善景观、保护环境的目的。

它具有防护边坡、恢复植被的双重作用,可以取代传统的喷锚防护、片石护坡等圬工措施。

该技术使用的种植基材由种植土、混合草灌种子、有机质、肥料、团粒剂、保水剂、稳定剂、PH缓解剂和水等组成,其种植基材的配方是成功的关键,良好的配方能够达到在边坡上既具备一定的强度保护坡面和抵抗雨水冲刷,又具有足够的空隙率和肥力以保证植物生长。

施工顺序:人工清坡坡面锚杆施工挂金属网钉设固定锚杆喷射种植混合基材铺无纺布养护(一)整修边坡按设计的坡率、坡高、平整度修整路基边坡坡面,人工清理坡面浮石、浮土等,并且做到处理后的坡面斜率一致、平整、无大的突出石块与其他杂物存在,对于光滑岩石要采用采取挖凿横向平行沟等措施进行加糙处理,以免基材下滑,使其有利于基材和岩石表面的自然结合,对于较大的凹坑,采用片石嵌补于坡面齐平。

(二)锚杆,挂网锚杆按2×2m间距布置,锚杆采用HRB335φ12钢筋,锚杆长1.25m,锚杆一端设置弯钩,其端部15cm及弯钩部分涂防锈漆防锈。

锚杆示意如下图:锚杆(索)在框架或骨架内,一个框架或骨架内锚杆根数不得少于4根,且间距不得大于2.0m,钻孔后用高压风将孔中岩粉吹出,再将锚杆插入孔内,杆头伸出坡面3~6cm,朝向坡面上方弯10cm长弯钩,以便挂网,孔内灌注M30水泥砂浆。

坡面设直径Φ49mmPVC管仰斜泄水孔,间距4.0m,孔深0.6m,交错布置,扭坡部位水平尺寸可作适当调整,孔位沿堑坡走向尽可能在一条线上。

锚杆布置坡面展示图如下:铁丝网采用12#镀锌铁丝网,网孔为8×8cm 。

将其从坡顶沿坡面顺势铺下,铺设时网应拉紧,铺平顺后将网挂在锚杆上,用连接件或铁丝锁紧,并根据需要采用不同的厚度的混凝土垫块,使铁丝网与坡面保持3~6cm 的距离。

完成网与锚杆的连接工作后,要严格检查铁丝网与锚杆连接的牢固性,确保网与坡面形成稳固的整体。

其做法详见下图:(三)种植基材和植物种子的喷播种植基材和种子按比例混合后呈干粉状,用液压喷播植草机在大马力空气压缩机的风压下,将混合物直接喷布于坡面,在喷口处用另外的设备同时加水,这样种植混合物在坡面上就是潮湿的。

喷射设计厚度为10±2cm。

喷射时应从正面进行,凹凸部及死角要补喷,应连续向喷射机供料,保持喷射机工作风压稳定,完成或因故中断喷射作业时,应将喷射机和输料管内的积料清除干净。

(四)覆盖喷播完成后,在其表面层覆盖无纺布(无纺布单位重量为18g/m2),减少因强降水对种子造成的冲刷,同时也减少边坡表面水分的蒸发,进一步改善种子的发芽、生长环境。

(五)养护养护工作应于喷植完成后即日开始,主要针对植被的养分、水分、病虫进行管理工作,进行不少于20天的喷(洒)水养生,同时针对缺苗的地段进行补植和施洒肥料。

四、喷混植生的材料(一)种植基材的选择及配法种植混合基材系由风化砂、有机肥、保水剂、粘结剂等组成,其配方应针对不同环境的岩土体经室内配比试验和现场试验确定。

1、风化砂风化砂可因地选材,选择就近可以加工的页岩,经过破石机加工成砂,砂要干净无杂质,无杂草,保持干燥,并过筛去掉大的粗的颗粒以便于喷播使用。

2、肥料用化学肥料,但必须经过充分的发酵,以免植物生长发育过程产生过多的病害。

3、保水剂保水剂是一种无毒无害的功能性高分子化合物,遇水可吸水膨胀成百上千倍,这些水分不易被一般的物理方法排出,而植物根系却能吸收贮藏于保水剂中的水分。

保水剂可将偶然降雨迅速地吸收而膨胀成凝胶将水分贮藏起来,干旱时便慢慢地释放给根系。

喷混植生岩石表面上的种植基层平均厚度一般为10厘米,比一般土层厚度薄,而且岩石基本上不透水,极不易贮藏水分,岩石上植物种子的发芽和生长对气候相当敏感,稍一干旱便会凋败枯萎,此时保水剂的保水作用是岩石上植物得以正常生长发育的关键。

4、粘合剂为避免风雨等自然因素对种植基材造成的侵蚀、冲刷,必须在种植基层中加入相当数量的粘合剂,以促使基质与岩石粘结和增强基质本身的抗侵蚀冲刷。

粘合剂用普通硅酸盐水泥,水泥的碱性对种子生根、发芽是有害的,因此加入水泥时应严格控制其用量,最大用量不得超过80kg/m3。

对于土壤的酸碱性和物理机能,视情况加入一定的土壤改良剂。

另外,在喷混基料中加入辅助粘结剂(如红粘土、过磷酸钙),利用它们本身的酸碱性、缓冲性和红粘土的高量活性产生酸度进行pH调节,使喷混基料的pH值由强碱性(pH 8.0~8.5)降低到中性(pH6.8~7.2),适合植物生长。

喷混基料的pH值会随植物生长而有一定的降幅,所以应使喷混基料的pH值调节到一个适宜植物生长的范围。

种植基材及植物工程数量表1:(二)植物种子选择和配法选择植物种子应以草本植物为主,根据本工程水文地质气候条件,选择适应本地生长条件的种类,种植类别分别为银合欢、黑麦草、紫穗槐、狗尾草。

使用的种子配比如表2:表2喷混植生绿化植物及配比(每1㎡用量)植物种类 银合欢 黑麦草 紫穗槐 狗尾草 合计 用 量8g8g8g8g32g五、质量控制措施及施工要求 (一)质量控制措施1、施工前应清刷坡面浮土,填补坑凹并夯实,使坡面大致平整,若有超、欠挖大于30cm 地段,必须凿顺或用浆砌片石嵌补。

2、坡面锚杆施工:用φ49风枪钻孔,孔深比锚固深度深5cm ,将孔中岩粉冲洗干净,插入锚杆,灌注M30水泥砂浆,使锚杆处于锚孔表1工程数量表(每100㎡)项目 种植 混合基材 镀锌铁丝网 混合草种 改良土壤锚杆φ12纤维 无纺布 φ49 钻 孔 φ49PVC管M30水泥砂浆单位 m3 m2 ㎏ m3 ㎏ m3 m2 m m m3 用量10110147122.3511010640.27中心。

3、挂金属网时应拉紧网,网间用铁丝连接,并采用不同厚度的砼垫块来调节,使金属网与坡面的距离保持在3~6cm。

4、喷射种植混合基材时应尽量从正面进行,凹凸部及死角要补喷,喷射种植混合基材厚度为10±2cm,金属网之上的种植混合基材应保证不小于3cm厚。

5、根据所采用植物的特性,适时种植,避免在暴雨、干燥大风和高温天气施工,对植物进行覆盖薄膜或干草保暖。

6、加强养护,适时追加肥料、水分,采取措施防治病虫害。

(二)施工要求1、喷射种植基材植被工程施工后3个月,植被覆盖率应不低于80%。

2、由种植混合基材、种植土、纤维和水按一定比例组成的喷混植草材料满足如下要求:具有适宜于植物生长的三相分布结构,良好的透气性、团粒给化度和酸碱度。

含有植物生长必须的平衡养分。

能保持植物所需水分的供给和较好的保水能力。

具有一定的强度和较强的抗暴雨冲蚀能力。

六、安全及环境保护措施(一)安全保护措施1、施工用电电路要架空设置,不得使用绝缘层有损伤的电线,电闸箱和电动机要有接地装置并加盖防雨罩,电路接头要安全可靠,开关要有保险装置。

2、各种机械必须严格按照安全操作规程作业,由专人操作并加强机械维修,经检验认可后方可投入使用。

3、作业人员必须正确佩戴好安全帽,安全带等劳保用品,严禁酒后、赤膊、赤脚及穿拖鞋上岗作业。

4、在施工区段的危险区域必须设置安全防护围栏,高度不得低于1.2m,并在显眼位置处做好警示标识牌。

5、施工应做好施工前期准备工作,正确选用施工方法,并结合施工具体实际,编制安全技术措施计划,制定操作细则,并向施工人员进行技术交底。

6、工地内应设有安全标志,夜间施工作业应有照明设施,并不得擅自拆除。

7、每台机械必须有专人指挥。

(二)环境保护措施1、施工设备停置有序,材料堆放井井有条,施工营区、生活区干净整齐。

2、破碎页岩时应搭设防尘棚,防止粉尘飞落,减少对生产人员和当地环境造成危害,必要时进行洒水。

3、施工场地内修建施工排水系统并确保畅通,工地废水排放前先经沉淀,并采取必要的净化措施处理后方可排放,有害物质要定点存放并按有关规定处理。

4、对施工过程中产生的泥土,泥浆等要及时处理。

5、工程完工后及时清理现场垃圾,做到文明退场。

相关文档
最新文档
