烟风道施工方案
烟风道施工方案(同厚度)

烟风道施工方案(同厚度)JIANGSU CONSTRUCTION ENGINEERING GROUP赵都新城S1地块1-2#楼二次结构烟风道安装方案目录1、工程概况 (1)2、加工要求及进场检查 (2)3、烟风道安装 (2)3.1 施工准备 (2)3.2 烟风道安装 (2)4、成品保护 (4)5、须注意的相关问题 (5)二次结构烟、风道施工方案1、工程概况本工程总建筑面积40600m2,地下2层、地上33层,厨房间卫生间采用变压式排烟、排风道。
设计选用05J11-1/05J11-2(河北省05系列建筑标准设计图集)。
设计首层结构层高为2930mm,二层及二层以上层高均为2900mm。
首层以上各段的烟风道编号、规格尺寸等详见下表:排烟风道数量及规格统计一览表表1-1序号部位风道代号规格尺寸(mm)a×b×h自重(Kg/m)数量(根)备注1 1#楼首层FD-1600×500×293061 8 厨房FD-2600×300×293037 8 卫生间2 1#楼2-32层FD-1600×500×290061 8×31=248 厨房FD-2600×300×290037 8×31=248 卫生间3 1#楼33层FD-1600×500×302061 8 厨房FD-2600×300×302037 8 卫生间4 1#楼出屋面FD-1600×500×180061 8 厨房FD-2600×300×180037 8 卫生间1 2#楼首层FD-1600×500×293061 4 卫生间FD-2 600×300×293037 4 卫生间2 2#楼2-32层FD-1600×500×290061 4 厨房FD-2 600×300×290037 4 卫生间3 2#楼33层FD-1 600×500×302061 4×31=124 厨房FD-2600×300×302037 4×31=124 厨房4 2#楼出屋面FD-1600×500×180061 4 卫生间FD-2 600×300×180037 4 卫生间注:1、首层烟风道应在加工时缩减30-50mm,以便于安装。
烟风道施工技术方案

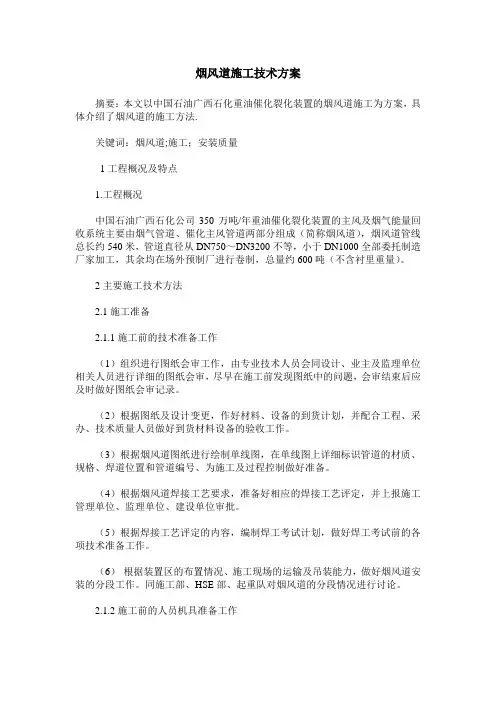

烟风道施工技术方案摘要:本文以中国石油广西石化重油催化裂化装置的烟风道施工为方案,具体介绍了烟风道的施工方法.关键词:烟风道;施工;安装质量1工程概况及特点1.工程概况中国石油广西石化公司350万吨/年重油催化裂化装置的主风及烟气能量回收系统主要由烟气管道、催化主风管道两部分组成(简称烟风道),烟风道管线总长约540米,管道直径从DN750~DN3200不等,小于DN1000全部委托制造厂家加工,其余均在场外预制厂进行卷制,总量约600吨(不含衬里重量)。
2主要施工技术方法2.1施工准备2.1.1施工前的技术准备工作(1)组织进行图纸会审工作,由专业技术人员会同设计、业主及监理单位相关人员进行详细的图纸会审,尽早在施工前发现图纸中的问题,会审结束后应及时做好图纸会审记录。
(2)根据图纸及设计变更,作好材料、设备的到货计划,并配合工程、采办、技术质量人员做好到货材料设备的验收工作。
(3)根据烟风道图纸进行绘制单线图,在单线图上详细标识管道的材质、规格、焊道位置和管道编号、为施工及过程控制做好准备。
(4)根据烟风道焊接工艺要求,准备好相应的焊接工艺评定,并上报施工管理单位、监理单位、建设单位审批。
(5)根据焊接工艺评定的内容,编制焊工考试计划,做好焊工考试前的各项技术准备工作。
(6)根据装置区的布置情况、施工现场的运输及吊装能力,做好烟风道安装的分段工作。
同施工部、HSE部、起重队对烟风道的分段情况进行讨论。
2.1.2施工前的人员机具准备工作根据施工工程量及工期,确定施工机具型号及数量,合理调配。
烟风道施工的设备主要有等离子切割机、滚板机、埋弧焊接、直流电焊机、龙门吊、空压机、强制搅拌机、振动棒、电锯、卷扬机、吊车(50t、160t、250t、400t、1000t)、板车等等。
2.1.3材料的验收与管理管道成品件必须具有质量证明文件,无质量证明文件的产品不得使用。
产品在使用前,供应部应对质量证明文件进行审查,并与实物核对。
烟道施工方案

烟道施工方案一。
工程概况1. 工程简介本工程是由甘************司承包的*******污染治理项目φ2800烟道制作及安装工程.工程范围包括自收尘烟气出口至净化烟气进口烟道、支架、固定支座等。
本工程由南昌有色冶金设计研究院设计,由甘肃**监理公司监理。
在施工中烟道的安装按支架布置图及烟道制作图进行安装.2. 主要工程量(1)电收尘至净化φ2。
8米(δ=12)烟道制作、安装,L=230米,重191。
25吨;(2)烟道支架制作、安装12个,重17。
93吨;(3)烟道人孔φ650制作、安装11个,重1.81吨;(4)烟道固定支座制作、安装24个,重15.162吨;(5)通用波纹管膨胀节(甲供货,其中φ2。
8米7个,φ2。
4米1个)安装8个;(6)自由复式波纹管膨胀节(甲供货,φ2。
8米)安装2个;(7)φ840、φ95、φ50法兰制作、安装共4个,重0。
55吨;(8)法兰螺栓(M20*80、M24*100、M16*70、M20*120)制作、安装共168套;(9)仪表配管制作、安装,重5公斤;(10)φ2640法兰制作、安装共1个,δ=24。
3.工期:按照甲方要求,计划施工时间 35 日历天,开工 2006 年 9 月 25日,竣工日期 2006 年10月 3 0 日。
4。
编制依据烟道安装工程施工质量必须达到国家或行业颁发的相关质量标准:《工业金属管道工程施工及验收规范》GB50235—97按以下施工图纸的技术要求进行施工:⑴烟道支架制作安装(见图GZJ-1~6结构)⑵烟道制安(见图N2984•001YC1—40、N2984•002YS1—12)⑶人孔制安(见图N2984•001YC1—42、N2984•002YS1—12)⑷固定支座制安(见图N2984•001YC1—41、N2984•002YS1-12)⑸普通膨胀节安装(见图N2984•001YC1-39、N2984•002YS1—12)⑹复式膨胀节安装(见图N2984•001YC1—39)二、管理及施工人员安排1。
锅炉房烟风道制作安装施工方案

锅炉房烟风道制作安装施工方案1. 引言锅炉房烟风道是锅炉系统中的重要组成部分,起到了排除烟气、引入新鲜空气的作用。
本文将介绍锅炉房烟风道的制作、安装和施工方案。
2. 烟风道材料选择烟风道的材料应符合以下要求:•耐高温:由于锅炉房内温度较高,需要选用耐高温材料,如不锈钢、镀锌板等;•耐腐蚀:烟风道受到烟气中的腐蚀,需要选用耐腐蚀材料;•密封性好:为避免烟尘泄漏,烟风道的连接需具有良好的密封性。
3. 烟风道制作根据设计要求和实际情况,进行烟风道的制作,步骤如下:1.确定尺寸:根据具体的锅炉房尺寸和系统要求,确定烟风道的尺寸和长度;2.制作图纸:根据尺寸和设计要求,制作烟风道的图纸,并标注好尺寸和连接方式;3.材料准备:根据图纸确定所需材料的规格和数量,并进行采购;4.切割材料:根据图纸,将所需的烟风道材料进行切割,确保尺寸的准确性和一致性;5.弯曲成型:使用相应的工具和设备将切割好的材料进行弯曲,以便使其符合设计要求;6.焊接连接:根据图纸和尺寸,进行烟风道材料的焊接连接,确保连接处的牢固和密封性;7.清洗和除锈:对焊接好的烟风道进行清洁和除锈处理,以确保烟气的顺畅流动;8.检查和测试:对制作好的烟风道进行检查和测试,确保其符合设计要求和质量标准。
4. 烟风道安装烟风道的安装需要按照以下步骤进行:1.定位:根据图纸和设计要求,确定烟风道的位置和安装高度;2.固定支架:根据确定的位置,安装烟风道的支架,确保其稳固和牢固;3.安装烟风道:根据图纸,将制作好的烟风道进行安装,确保其与锅炉和其他设备的连接紧密和牢固;4.烟风道连接:根据要求进行烟风道的连接,如采用法兰连接、螺纹连接等;5.密封处理:对烟风道的连接部分进行密封处理,确保其具有良好的密封性;6.调整和测试:对安装好的烟风道进行调整和测试,确保其通畅和正常工作。
5. 施工安全在烟风道的制作和安装过程中,需注意以下安全事项:•工作人员需佩戴个人防护装备,如安全帽、防护眼镜、手套等;•使用锐利工具时需格外小心,以防划伤和损伤;•在高处作业时,需使用防护措施,如安全带、防滑鞋等;•确保工作环境通风良好,避免有毒气体的积聚。
锅炉房烟、风道制作安装施工方案

锅炉房烟风道制作安装工程施工方案一、工程概况本项目为晋中市瑞阳热电联产供热有限责任公司祁县集中供热锅炉房烟风道制作安装工程。
施工范围:该工程为一期工程,SHL58-1.6/130/70-AⅡ,2#烟风道制作安装工程。
二、编制依据《钢结构工程施工质量验收规范》《钢结构焊接及验收规程》《钢筋钢结构焊接技术规程》《工业设备及管道绝热工程施工及验收规范》三、作业准备和条件3.1技术准备3.1.1工程开工前,技术人员应参加有关部门组织的图纸会审工作,对于会审中发现的问题应及时以书面形式反映给有关部门。
3.1.2进行施工现场危险源和环境因素识别,制定防范措施。
3.1.3组织施工班组进行技术交底和安全文明施工交底会,让施工人员熟悉图纸及作业指导书,学习施工规范,掌握施工工艺。
3.2作业人员3.2.1作业人员配置:岗位/职务人员备注施工负责人1人技术员1人质检员1人安环员1人安装工5人起重工1人持特殊工种上岗证操作工2人持特殊工种上岗证持特殊工种上岗证,且满足现场电焊工4人要求3.3人员分工序号工种数量任务备注1 施工负责人1人负责现场生产进度2 专职工程师或技术员1人负责技术管理3 质检员1人负责质量管理4 安环员1人负责安全管理5 管道安装工5人6 起重工1人负责管道吊装7 操作工2人负责起重机械操作3.3材料、设备准备开工前设备、材料应到货齐全。
3.4主要机具3.5作业条件3.5.1能源供应施工现场有充足的照明,现场设置施工电源二级盘一只。
氧气、乙炔采用瓶装供应,能满足现场的安装需要。
3.5.2场地通往锅炉房的运输道路畅通。
吊机行走路线已夯实、畅通。
施工场地用红白带隔离起来,挂警告标牌,禁止其他无关人员进入。
3.5.3上道工序各风机安装结束、验收合格。
3.5.4工作环境考虑现场场地有限,设备堆放应有序,工器具不可随手乱扔,施工现场干净、清洁。
3.5.5临时工作设施无此项目。
3.5.6安全防护设施和用品主要安全防护设施和用品配置序名称规格型号单位数量备注号1安全帽/ 只152安全带/ 根153防护手套/ 副154安全警示绳/ 米200 隔离区域5安全防护绳/ 米300 挂在钢架上3.5.7其他要求无此项内容。
烟道工程施工方案

烟道工程施工方案
烟道工程是工业领域中必不可缺的一环,它直接关系到企业的生产效率及员工
身体健康。
本文将介绍烟道工程的施工方案,从施工准备、施工过程到施工结束进行详细论述。
一、施工准备
1.1 计划制定
在开始烟道工程施工之前,需要制定详细的施工计划。
该计划应包括施工时间
安排、人员分工、材料准备、安全措施等内容,确保施工进程顺利。
1.2 现场勘测
在确定施工地点后,需要进行现场勘测,了解地形、环境及其他相关情况,为
施工提供便利条件。
1.3 材料准备
根据工程需求,提前准备好所需的施工材料,确保施工过程不受材料供应问题
的影响。
二、施工过程
2.1 施工规范
在进行烟道工程施工时,要严格按照相关规范进行操作,确保施工质量及安全。
2.2 设备使用
施工过程中要正确使用各类设备,注意设备维护保养,确保施工效率和安全。
2.3 施工监督
对施工过程进行全程监督,及时发现并解决问题,保障施工进展顺利。
三、施工结束
3.1 竣工验收
当烟道工程施工完成后,需要进行竣工验收,确保施工质量符合标准要求,并
做好相关档案记录。
3.2 后期维护
完成烟道工程施工后,要做好后期维护工作,定期检查维护,确保烟道系统正常运行。
结语
烟道工程的施工是一个重要且复杂的工作,需要严格遵守相关规范和要求,确保施工质量。
只有做到施工全程规范、设备维护保养、施工监督等工作才能确保烟道工程施工的顺利进行和有效完成。
希望以上内容对烟道工程施工有所帮助。
锅炉房烟风道施工方案

锅炉房烟风道施工方案1. 引言本文档旨在提供一种锅炉房烟风道施工的方案,以确保锅炉房的正常运行和安全性。
本方案包括施工过程中的准备工作、具体施工步骤以及验收标准等内容。
2. 准备工作在施工之前,需要进行一系列的准备工作,以确保施工过程顺利进行。
2.1 施工材料准备根据烟风道的设计要求,准备好所需的施工材料,包括管道、支架、密封材料等。
同时要保证所采购的材料质量合格,并与设计图纸要求相符。
2.2 工具设备准备准备好施工所需的工具设备,包括焊接机、切割机、螺丝刀等。
确保这些工具设备的使用安全,并且能满足实际施工的需要。
2.3 施工区域准备清理和整理施工区域,确保施工场地的整洁和安全。
同时,根据设计要求确定好管道的布置方案,并标示出施工线路。
3. 施工步骤本节将介绍锅炉房烟风道的具体施工步骤,并提供相关的操作指导。
3.1 安装支架根据设计要求,在锅炉房内安装烟风道的支架。
先确定好支架的位置和高度,然后使用螺丝将支架固定在墙壁上。
确保支架的牢固和稳定。
3.2 安装管道根据设计图纸的要求,将管道连接起来,并安装在已安装好的支架上。
根据进行焊接、切割等操作,确保管道与支架之间的连接牢固和密封性良好。
3.3 进行密封处理在管道连接处和与墙壁之间进行密封处理,以防漏风和漏烟的情况发生。
使用密封材料填充缝隙,并进行压实。
确保密封处理的质量达到设计要求。
3.4 进行安全检查施工完成后,进行相应的安全检查,包括检查管道的连接是否牢固、密封处理是否完好等。
确保锅炉房的烟风道符合相关要求,并能正常工作。
4. 施工验收标准为了保证锅炉房烟风道的质量和安全性,施工完成后需要进行验收。
以下是验收标准的主要内容:4.1 外观质量检查烟风道的外观质量,包括管道连接是否平滑、无明显的凹凸或损伤等。
确保外观整洁,并符合设计要求。
4.2 管道连接检查管道连接的牢固性,使用手轻轻晃动管道,确保其连接处没有明显的松动。
对于焊接连接,检查焊缝是否牢固且无明显裂纹。
厨房、卫生间烟风道施工方案

厨房、卫生间烟风道施工方案项目名称:厨房、卫生间排气道施工方案编制人:***审核人:***审批人:项目部日期:2014年×月×日目录:第一章编制依据1.1 主要标准、规范1.2 其他技术文件第二章工程概况2.1 建设概况2.2 设计概况第三章施工部署3.1 管理层人员3.2 劳动力安排3.3 施工组织第四章施工准备4.1 技术准备4.2 材料准备4.3 作业条件4.4 机械、器具准备本文旨在编制厨房、卫生间排气道施工方案,确保施工的安全和质量。
本方案的编制基于相关标准和规范,同时考虑到其他技术文件的要求。
工程概况本工程是为了满足厨房和卫生间的排气需求而进行的。
厨房和卫生间是家庭中使用频率较高的地方,排气道的施工必须保证质量和安全。
施工部署为了确保施工的顺利进行,管理层人员必须具备相关的专业知识和技能。
劳动力安排必须充分考虑工作强度和安全问题。
施工组织必须合理,确保施工进度和质量。
施工准备在施工前,必须进行技术准备和材料准备。
同时,作业条件必须满足施工要求。
机械和器具的准备也是必不可少的。
本方案的编制是为了确保厨房和卫生间排气道施工的质量和安全。
我们将充分考虑相关标准和规范,同时也会考虑其他技术文件的要求。
在施工前,我们将进行充分的技术准备和材料准备,确保作业条件符合要求。
同时,我们也会合理安排劳动力和机械、器具的准备,以确保施工进度和质量。
本工程共有四栋楼,其中1#楼每层有12户,2#、3#、4#楼每层有8户,标准层高为2.8米。
每户均配有一个厨房和一个卫生间。
厨房排气道采用08BJZ18《新型住宅厨卫排气道》第三页厨房排气道变截面方案二,卫生间排气道采用08BJZ18《新型住宅厨卫排气道》第三页300×250mm。
第三章施工部署中,列出了管理层人员的姓名和项目职务。
项目经理全面负责本工程的对内对外事务协调工作,常务副经理协助经理负责协调工作。
生产经理、技术总工、安全总监、安全员、质量总监、技术员、试验员、土建工长、测量员、质量员分别负责生产管理、技术管理、安全管理、烟风道工程施工时的安全管理、烟风道工程施工的质量控制、烟风道工程施工方案编制、烟风道工程使用材料试验以及相关试验资料的填写、烟风道工程施工人员、机具的调配及施工部署、烟风道工程施工中弹线及标高的控制、烟风道工程施工质量控制等工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国建筑工程总公司
CHINA STATE CONSTRUCTION ENGNR. CORP. 中海御龙湾(二标)工程
烟风道施工方案
批准:
审核:
编制:
中建保华建筑有限责任公司
中海御龙湾工程项目经理部
二零一一年六月
目录
一、编制依据 (1)
二、工程概况 (1)
三、施工准备 (1)
四、施工工艺要求 (2)
五、施工质量验收标准 (3)
六、验收 (3)
一、编制依据
1.1呼和浩特中海御龙湾工程施工图纸
1.2《住宅排气道》(07 J916-1)图集
二、工程概况
本工程位于呼和浩特市赛罕区东南二环外,东邻丰州路,西邻规划路,北侧为世纪五路,南侧为滨河北路。
包括底层别墅S型住宅8栋,L1型住宅8栋,L2型住宅1栋,高层住宅4-2#、4-3#、4-4#楼及1层地下车库。
住宅基础结构采用筏基,地下车库为独立基础加防水板。
主体结构采用框架剪力墙结构;楼盖结构:地下室--采用梁板混凝土结构;标准层--采用普通梁板结构,抗震设防烈度8度。
别墅区4-1-S—4-8-S,地下1层,地上3层,建筑层高:地下一层3m,地上每层3.6m。
每栋建筑面积1047.39平方米,其中地下建筑面积311.09平方米,地上建筑面积736.3平方米。
别墅区4-1-L1~4-8-L1,地下1层,地上3层,建筑层高:地下一层3m,地上每层3.3m,每栋建筑面积1718.21平方米,其中地下建筑面积492.61平方米,地上建筑面积1225.6平方米。
别墅4-2-L2,地下1层,地上3层,建筑层高:地下一层3m,地上每层3m,建筑面积2530.34平方米,其中地下建筑面积731平方米,地上建筑面积1799.34平方米。
高层住宅4-2#楼,地下2层,地上25层,建筑高度79.05m,建筑面积24128.96平方米。
4-3#楼,地下2层,地上21层,建筑高度66.45m,建筑面积25176.7平方米。
4-4#楼,地下2层,地上21层,建筑高度66.45m,建筑面积25176.7平方米。
地下车库建筑面积25625.7平方米。
三、施工准备
本工程所选用的排气道材料产品,进场时要严格进行外面检测,符合标准规定才准入场,必须在出厂合格证或检测报告,并要按标准进行复检。
1、工程材料选用
主料:住宅厨房、卫生间排气道,住宅厨房排气道采用(07 J916-1)图集),厨房排气道-300*250第A-1页A-CA,卫生间排气道-250*200第A-5页A-WA,详见计划表;
铺料:32.5#普通水泥、砂、豆石、891胶、钢架。
2、加工制作供货:
低层住宅区每层层高不同(从2950-6575不等),且有坡屋面,超标准处可分两节安装。
按风道按排气道系统图,从首层开始往上逐层加工,并在已生产出来的排气道上写上标识《规格、进气口方向、使用部位、使用层数》。
按加工顺序逐层配套供套供货,运输时应平放,每层有垫木,高度不超6层。
3、排气道搬运堆放:
排气道送到施工现场,应选平坦坚实的场地堆放。
排气道堆放时,下面必须垫有方木两根,垫木距排气道两端距离应在300mm。
堆放时必须上下对齐,堆放高度不超过6层。
搬运排气道时,必须双手兜底平招抬,轻抬轻放,避免损坏,严禁施工人员在排气道上踩、踏、卧。
4.人员准备:瓦工10名,力工10名。
5.作业条件:楼层弹出轴线、墙体线及洞口位置线,并办理预检手续。
四、施工工艺要求
1、在安装排气道处放控制线。
2、检查安装洞口是否合格,提前作好处理。
3、上下层洞口应在一个垂直位置,洞口尺寸准确。
4、对不合格的洞口进行踢凿后可拆掉,吊板有空洞时用砂浆括严密。
5、对堵完洞口,应用木板盖,以免发生人生危险及落入杂物,堵塞
排气道。
6、洞口大于100mm时,洗灌前应进行补筋处理。
7、安装第二层排气道时,必须在第一层排气道,堵洞材料有强度后方可进行。
8、安装第二层排气道时,应在端面对接处打严水泥胶浆然后立起对接,用此方法逐层安装。
两节拼接处使用钢卡具对接,水泥胶浆封闭。
9、对高出9层的排气道应作承托处理,每5层用钢托架承托,钢承托架四角大于洞口100mm。
五、施工质量验收标准
1、排气道垂直误差不超3 mm。
2、排气道与每层控制线不超3mm。
3、做好端面、隔板、密封、破损小洞,及时修补。
六、验收:
1、排气道首先从1层开始安装然后2层、3层往上推,每安装完成一层,报验一次(质量验收)。
2、通风试验(试风):
(1)整个楼排气道安装完成。
(2)屋顶排气道风帽安装完成。
(3)整个厨房卫生间门窗玻璃,安装完成,可以试风。
