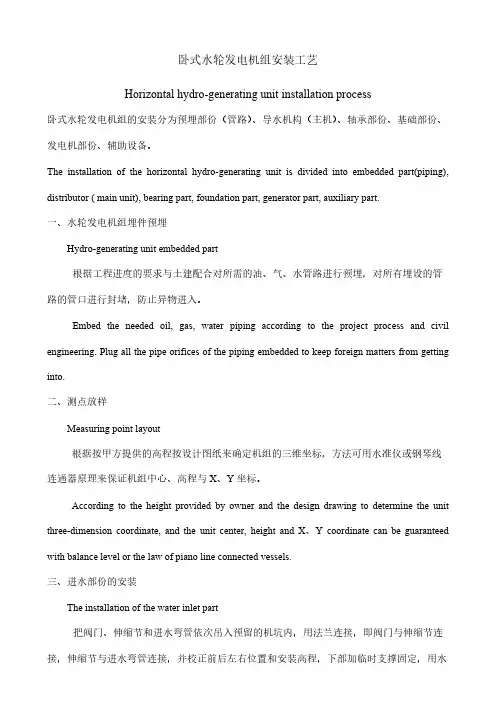

卧式水轮发电机组安装工艺Horizontal hydro-generating unit installation process卧式水轮发电机组的安装分为预埋部份(管路)、导水机构(主机)、轴承部份、基础部份、发电机部份、辅助设备。
The installation of the horizontal hydro-generating unit is divided into embedded part(piping), distributor ( main unit), bearing part, foundation part, generator part, auxiliary part.一、水轮发电机组埋件预埋Hydro-generating unit embedded part根据工程进度的要求与土建配合对所需的油、气、水管路进行预埋,对所有埋设的管路的管口进行封堵,防止异物进入。
Embed the needed oil, gas, water piping according to the project process and civil engineering. Plug all the pipe orifices of the piping embedded to keep foreign matters from getting into.二、测点放样Measuring point layout根据按甲方提供的高程按设计图纸来确定机组的三维坐标,方法可用水准仪或钢琴线连通器原理来保证机组中心、高程与X、Y坐标。
According to the height provided by owner and the design drawing to determine the unit three-dimension coordinate, and the unit center, height and X、Y coordinate can be guaranteed with balance level or the law of piano line connected vessels.三、进水部份的安装The installation of the water inlet part把阀门、伸缩节和进水弯管依次吊入预留的机坑内,用法兰连接,即阀门与伸缩节连接,伸缩节与进水弯管连接,并校正前后左右位置和安装高程,下部加临时支撑固定,用水准仪吊线法校正进水弯管法兰面高度和中心线位置,主要是校正进水弯管的水平、垂直度和中心高。

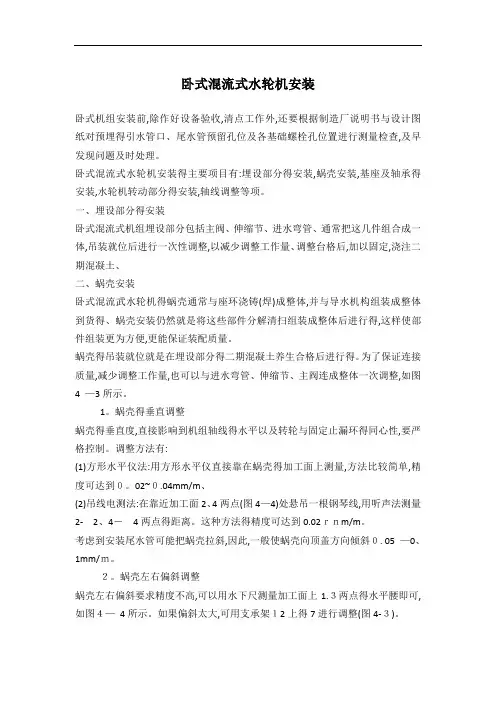

卧式混流式水轮机安装

卧式混流式水轮机安装卧式机组安装前,除作好设备验收,清点工作外,还要根据制造厂说明书与设计图纸对预埋得引水管口、尾水管预留孔位及各基础螺栓孔位置进行测量检查,及早发现问题及时处理。
卧式混流式水轮机安装得主要项目有:埋设部分得安装,蜗壳安装,基座及轴承得安装,水轮机转动部分得安装,轴线调整等项。
一、埋设部分得安装卧式混流式机组埋设部分包括主阀、伸缩节、进水弯管、通常把这几件组合成一体,吊装就位后进行一次性调整,以减少调整工作量、调整台格后,加以固定,浇注二期混凝土、二、蜗壳安装卧式混流武水轮机得蜗壳通常与座环浇铸(焊)成整体,并与导水机构组装成整体到货得、蜗壳安装仍然就是将这些部件分解清扫组装成整体后进行得,这样使部件组装更为方便,更能保证装配质量。
蜗壳得吊装就位就是在埋设部分得二期混凝土养生合格后进行得。
为了保证连接质量,减少调整工作量,也可以与进水弯管、伸缩节、主阀连成整体一次调整,如图4 —3所示。
1。
蜗壳得垂直调整蜗壳得垂直度,直接影响到机组轴线得水平以及转轮与固定止漏环得同心性,要严格控制。
调整方法有:(1)方形水平仪法:用方形水平仪直接靠在蜗壳得加工面上测量,方法比较简单,精度可达到0。
02~0.04mm/m、(2)吊线电测法:在靠近加工面2、4两点(图4—4)处悬吊一根钢琴线,用听声法测量2-2、4-4两点得距离。
这种方法得精度可达到0.02rnm/m。
考虑到安装尾水管可能把蜗壳拉斜,因此,一般使蜗壳向顶盖方向倾斜0. 05 —0、1mm/m。
2。
蜗壳左右偏斜调整蜗壳左右偏斜要求精度不高,可以用水下尺测量加工面上1.3两点得水平腰即可,如图4—4所示。
如果偏斜太大,可用支承架12上得7进行调整(图4-3)。
图4—3进水弯管与蜗壳得支架1一蜗壳2-顶丝(A图) 3-进水弯管4—进水管5—压梁6-支承架;7—斜面调整整垫铁,8-地脚螺拴.9-进水支承10—垫铁1l一压铁12一蜗壳尾部支承架图4—4蜗壳得安装(a)蜗壳后视图(b)蜗壳侧视图A图:1-带球头螺栓;2一锁紧螺母3-螺母4—角钢支承架三、尾水管安装蜗壳调好后,为防止装尾水管及浇二期混凝土时使蜗壳变位,要对已调好得蜗壳进行临时加固,然后才能吊装尾水管。
混流式水轮机安装作业指导书-尾水管、肘管、锥管安装

尾水管、肘管、锥管安装5.1 安装前的准备工作5.1.1在机坑基础混凝土浇筑、验收后,按照肘管地基图或预埋部分装配图所示的方位、高程,编制肘管支墩钢筋网并预埋千斤顶垫板、攀环等。
其基础垫板的埋设应符合1.5条的规定,结果记录于QCR101。
5.1.2浇筑肘管支墩混凝土,待其达到养护期后,拆除支墩模板并复查各预埋千斤顶垫板的方位、高程应满足1.5条的要求,同时检查其埋设在混凝土内的稳固性,以确保肘管在安装中或二期混凝土浇筑时不下沉、倾斜或位移,同时还需要复查各攀环布置的方位、数量是否正确,复查记录于QCR101。
5.1.3根据肘管地基图或预埋部分装配图,在机坑内适当位置正确设置尾水肘管安装用的机组基准线X、Y标点以及标高基准点,其基准点的设置应牢固、明显和便于测量。
注:压力钢管、球阀(蝶阀)的安装与水轮机埋件的安装应使用统一的机组基准线X、Y标点和统一的标高基准点,对于不同高程位置的机组基准线X、Y标点应一致,必要时应挂钢琴线进行校核以避免误差累计。
5.2 肘管的安装5.2.1肘管单节的拼装:5.2.1.1在安装间或后方场地根据肘管装配图和尾水管单线图布置一个尾水肘管拼装平台,平台的平面度应在2mm以内。
根据肘管装配图中的肘管单线断面尺寸在尾水肘管拼装平台上放出尾水肘管各节断面的地样。
5.2.1.2尾水肘管各单节节拼装时,应从肘管出水口开始,依次拼装各节直到肘管进口断面。
5.2.1.3按要求将尾水肘管单节相应的瓦块清理干净,根据尾水肘管各节断面的地样将瓦块放置于相应位置。
5.2.1.4用骑马板、压马板、拉紧器、拉板等自备工具调整各瓦块内表面与地样线相重合,偏差应小于3m;调整各瓦块与地样平台贴紧,各瓦块与地样平台的间隙应小于2mm;调整各瓦块组合缝间的间隙和错牙,错牙应小于2mm,间隙应小于3mm,对于局部间隙大于3mm的地方,应采用长焊的办法,直至焊缝间隙小于3mm为止;测量肘管各单节进水,出水断面尺寸,将测量结果记录于QCR102,QCR103。
卧式水轮发电机安装工艺

卧式水轮发电机安装工艺第一章混流式水轮发电机组的安装第一节概述-、概述卧式水轮发电机组,轴线成一条水平线。
通常水轮机装在轴线的一端(常称为后端),而发电机则装在轴线的另一端(前端),两者主轴直接连成一体并共同旋转。
与立式水轮发电机组相比,卧式机组一般结构上相对简单,尺寸较小但转速更高。
从电站厂房的情况看,卧式机组占地的面积较大,但只需要一层厂房,而且水下的结构简单,工程量较小。
因此对中小型电站而言,采用卧式机组往往更为经济,中等水头的混流式水轮机,中高水头的水斗式水轮机就经常设计成卧式布置。
(一)卧式水轮发电机组的结构分类卧式水轮发电机组由于尺寸小、转速高,其转动部分的转动惯量往往不够大,为此常在主轴上加装一个相当大的飞轮。
另外,主轴是水平方向安装的,总得有两个或更多的轴承座来支撑主轴,而且其中的径向轴承(导轴承)总是分成上下两半的筒式轴承。
如果是反击型水轮机,某个轴承座中还必须设有推力轴承来承受轴向水推力。
但是,飞轮的位置,轴承座的个数和布置都可以有不同的情况,这就构成了卧式水轮发电机组在结构上的不同类型。
最基本的分类如图所示,按轴承座的个数不同分为:四支点机组、三支点机组和两支点机组。
四支点机组图)所示的机组,水轮机和发电机各有两个轴承座支撑,飞轮设在水轮机主轴的中段,装在径向推力轴承与第一个径向轴承之间。
就整个机组而言,转动部分由四个径向轴承支撑,因而称为四支点机组。
四支点机组,水轮机主轴与发电机主轴图卧式水轮发电机组的结构类型轴由法兰或者联轴节连成一体。
如果不连轴,则水轮机、发电机都可以单独安装定位。
)四支点机组;)三支点机组;)两支点机组一径向推力轴承;径向轴承三支点机组将飞轮设在水轮机和发电机之间,两根主轴利用飞轮连接成整体,则机组的转动部分只需要三个轴承座就能支撑,这就形成了三支点机组,正如图所示。
不难看出,三支点机组中发电机可以单独安装定位,但水轮机主轴是不能独立定位的。
两支点机组如果把发电机主轴延长,将水轮机转轮就安装在轴的端部,整个机组就只有一根主轴,也就只需要两个轴承座支撑,这就形成了两支点机组,如图()所示。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
卧式混流式水轮机的安装工艺
卧式机组安装前,除作好设备验收,清点工作外,还要根据制造厂说明书和设计图纸对预埋的引水管口,尾水管预留孔位及各基础螺栓孔位置进行测量检查,及早发现问题及时处理.
卧式混流式水轮机安装的主要项目有:埋设部分的安装,蜗壳安装,基座及轴承的安装,水轮机转动部分的安装,轴线调整等项.
一,埋设部分的安装
卧式混流式机组埋设部分包括主阀,伸缩节,进水弯管.通常把这几件组合成一体,吊装就位后进行一次性调整,以减少调整工作量.调整合格后,加以固定,浇注二期混凝土.
二,蜗壳安装
卧式混流式水轮机的蜗壳通常与座环浇铸(焊)成整体,并与导水机构组装成整体到货的.蜗壳安装仍然是将这些部件分解清扫组装成整体后进行的,这样使部件组装更为方便,更能保证装配质量. 蜗壳的吊装就位是在埋设部分的二期混凝土养生合格后进行的.为了保证连接质量, 减少调整工作量,也可以与进水弯管,伸缩节,主阀连成整体一次调整.
三,尾水管的安装
蜗壳调整好后,为防止装尾水管及浇二期混凝土时是蜗壳变位,要求已调好的蜗壳进行临时加固,然后才能吊装尾水管.
将尾水管吊装到安装位置就位后,安装与调整过程中不要使蜗壳受力,以免把蜗壳拉偏.所以在尾水管调整过程中要靠钢支架和拉紧器承受其重量.在尾水管与蜗壳连接时以及浇注二期混凝土时,要严密监视蜗壳的垂直度.
四,基础底板的安装
卧式机组的基础底板,大部分由型钢焊成整体,机座组合面经过刨铣加工.尺寸较大的则分为两块或多块.
基础底板安装前,先初步按机组中心线和基准高程点把放置底板的地面凿毛,在适当的位置放上垫板,并在每块垫板上放一对锲铁,找好锲铁顶面高程,然后把基础底板放在锲铁上.
五,轴承的安装
卧式机组轴承的安装是卧式机组安装的关键程序,对机组的安全运行起决定性的作用.轴承安装包括刮瓦,轴承座安装和轴承间隙调整. 1. 轴瓦刮研
在通常情况下,滑动轴瓦已在制造厂经过刮研,工地安装时,只需要做校验性的精刮.刮瓦通常是在主轴还未吊装之前进行的. 2. 轴承座安装
轴承座的安装基准则根据机型不同而不同.对于卧式混流式机组则以止漏环为准线,按此要求挂钢琴线,精确调整钢琴线的水平和中心位置.然后用环形部件测中心的方法测量各轴瓦两端最下一点和两侧到钢琴线的距离,使两侧距离相等,距最下一点等于轴颈的半径. 3. 轴承间隙调整
轴承间隙大小直接影响到机组运行稳定性和轴承的温度,对机组的安全运行至关重要.轴承间隙的大小决定轴瓦单位压力,旋转线速度,润滑方式等因素.制造厂家均有明确要求,通常在轴颈的0.1%~0.2%范围内,高速机组取最小值,低速机组取最大值,轴径大于500mm的取小值.对于采用压力油润滑方式的轴瓦,其间隙可适当增大些.
六,水轮机转动部分安装
轴承座安装调整合格后,把水轮机轴和飞轮吊放在轴承座上,等待发电机转子吊入后一起找正. 水轮机转轮的安装要在盘车合格后才能进行.。
