关于新沭河治理工程开工典礼的请示

合集下载

关于申请重大项目开工仪式经费的请示

关于申请重大项目开工仪式经费的请示

关于申请重大项目开工仪式经费的请示尊敬的领导:我是某公司项目部的一名项目经理,现就即将举行的重大项目开工仪式的经费申请请示如下:一、项目背景和意义本次重大项目开工仪式是为了庆祝公司启动的具有重要战略意义的项目,并提高项目的知名度和影响力。

项目的顺利进行将直接促进公司的发展,实现经济效益和社会效益的双赢。

因此,开工仪式是公司和项目的重要里程碑,对于项目的成功推进起到了关键作用。

二、仪式目标1. 提高项目的知名度和影响力:通过仪式吸引媒体等各界关注,扩大项目在行业内的知名度和影响力,为项目取得好的进展和融资提供支持。

2. 增强合作伙伴的信心:邀请合作伙伴和相关政府部门参加开工仪式,展示项目团队的实力和信心,增强合作伙伴的信任和支持。

3. 凝聚项目团队的士气:通过开工仪式,展示项目的重要性和前景,提高项目团队成员的士气和工作积极性,增加项目顺利推进的动力。

三、经费申请内容和计划1. 会场租赁费用:根据预计参加仪式人数,选择合适的会场进行租赁,包括室内布置、灯光和音响等方面的费用。

2. 宣传资料制作费用:制作宣传彩页、海报、背景板等宣传资料,用于展示项目的重要信息和亮点。

3. 嘉宾接待费用:邀请项目相关的领导、合作伙伴和媒体记者参加仪式,并提供餐饮和礼品接待。

4. 演讲嘉宾费用:邀请行业内知名人士或专家进行演讲和分享,提升仪式的价值和影响力。

5. 媒体宣传费用:组织新闻发布会、招待媒体记者到仪式现场进行报道,扩大项目的曝光度。

6. 礼品赠送费用:准备一定数量的纪念品或礼品,用于赠送给参加仪式的嘉宾和代表。

四、经费申请理由和预期效果1. 通过开工仪式,提高项目的知名度和影响力,为项目后续推进和融资提供有力支持。

2. 仪式将增强合作伙伴和相关政府部门对项目的信心和支持,提升项目合作和政府合作的机会。

3. 通过开工仪式,凝聚项目团队的士气和向心力,增加项目顺利推进所需的积极动力。

综上所述,我特此申请经费支持,以确保开工仪式的顺利进行。

工程项目招标开工请示(3篇)

工程项目招标开工请示(3篇)

第1篇一、项目背景随着我国经济的快速发展,基础设施建设的步伐不断加快。

为了满足社会需求,提高人民群众的生活水平,我公司决定在XX地区开展一项工程项目。

该项目总投资XX亿元,建设周期为XX个月。

为确保工程顺利进行,我公司已于XX年XX月完成了工程项目的招标工作,现将项目开工请示如下。

二、项目概况1.项目名称:XX地区基础设施建设项目2.项目地点:XX地区3.项目业主:XX地区人民政府4.项目投资:XX亿元5.建设周期:XX个月6.工程规模:该项目包括道路、桥梁、排水、供电、通信等基础设施的建设。

三、招标情况1.招标方式:公开招标2.招标时间:XX年XX月3.招标结果:我公司成功中标,成为该项目承建单位。

4.中标价:XX亿元四、项目组织机构为确保工程项目的顺利实施,我公司成立了项目领导小组,下设项目管理部、工程技术部、质量安全部、物资设备部、财务部等部门。

各部门职责明确,分工合理,为项目的顺利实施提供了有力保障。

五、项目实施计划1.项目前期工作:已完成施工图设计、施工组织设计、工程量清单编制、施工合同签订等工作。

2.施工进度计划:按照招标文件要求,分阶段、分批次进行施工。

具体施工进度安排如下:(1)第一阶段:施工准备阶段(1个月)(2)第二阶段:主体工程阶段(6个月)(3)第三阶段:附属工程阶段(2个月)(4)第四阶段:竣工验收阶段(1个月)3.质量保证措施:严格按照国家相关法律法规和标准进行施工,确保工程质量达到设计要求。

4.安全生产措施:加强施工现场安全管理,落实安全生产责任制,确保施工安全。

六、项目资金筹措1.项目资金来源:项目总投资XX亿元,其中政府投资XX亿元,企业自筹XX亿元。

2.资金使用计划:按照项目实施进度,分阶段拨付资金。

七、项目效益分析1.经济效益:项目建成后,将有效改善XX地区的交通状况,提高人民群众的生活水平,促进地区经济发展。

2.社会效益:项目建成后,将有助于优化地区基础设施布局,提高地区形象,增强地区竞争力。

河道工程开工申请书范本

河道工程开工申请书范本

河道工程开工申请书范本尊敬的XXX部门:我单位承担的XXX河道工程已经完成了各项准备工作,具备了开工条件,特此向贵部门申请开工,请予以审批。

一、工程概况1. 工程名称:XXX河道工程2. 工程地点:XXX地区3. 工程规模:河道整治长度XXX公里,新建/改建泵站XXX座,护岸工程XXX公里等。

4. 工程投资:总投资XXX万元。

二、准备工作完成情况1. 前期筹备:我单位已经完成了工程可行性研究、立项、规划设计、招投标等前期工作。

2. 施工组织设计:根据工程特点,我单位已经制定了详细的施工组织设计,明确了施工顺序、施工方法、质量安全措施等。

3. 施工队伍:我单位已经组织了一支具备相应资质和经验的施工队伍,保证了工程的顺利实施。

4. 材料设备:我单位已经采购了所需的工程材料和设备,并进行了验收合格。

5. 施工现场准备:我单位已经完成了施工现场的清理、三通一平等工作,确保了工程的顺利开工。

三、开工计划1. 开工日期:XXX年XXX月XXX日2. 工程进度:预计XXX年XXX月XXX日完成。

四、保障措施1. 质量保障:我单位将严格按照国家相关法律法规和标准进行施工,确保工程质量。

2. 安全保障:我单位已经制定了详细的安全施工措施,确保工程施工过程中的安全。

3. 环境保护:我单位将严格遵守环境保护法规,确保工程施工过程中的环境保护。

五、申请材料1. 河道工程开工申请书2. 施工组织设计3. 施工队伍资质证明4. 材料设备验收合格证明5. 施工现场准备情况说明六、申请结论综上所述,我单位已经完成了河道工程的前期筹备和准备工作,具备了开工条件,特此向贵部门申请开工,请予以审批。

如有需要,我单位愿意提供其他相关材料和信息。

敬请审批。

单位名称:(盖章)联系人:(签名)联系电话:(电话号码)日期:(年月日)附件:1. 河道工程开工申请书2. 施工组织设计3. 施工队伍资质证明4. 材料设备验收合格证明5. 施工现场准备情况说明。

关于申请审批某某治理工程初步设计报告的请示

关于申请审批某某治理工程初步设计报告的请示

关于申请审批某某治理工程初步设计报告的请示
尊敬的领导:
我是某某治理工程项目组的一员,我在此向您请示关于申请审批项目初步设计报告的事宜。

经过团队的努力,我们已经完成了某某治理工程的初步设计报告,该报告详细地描述了工程的整体规划和设计方案。

该设计报告包括项目的背景和目标、需求分析、技术方案、工程预算等内容,我们自信这份报告能够很好地解决现有问题。

为了确保工程的顺利进行,我们希望能够尽快获得您的审批和支持。

一旦我们获得您的批准,我们将能够进一步进行详细设计和实施工作,以便按时完成预定的工程任务。

请您考虑我们的请求,并在方便的时候安排时间审阅这份报告。

如果您有任何疑问或需要更多的信息,我们将随时准备回答并做进一步的解释。

感谢您对本项目的重视和支持!
谢谢!
此致
敬礼
某某治理工程项目组。

单位工程开工申请规定范文

单位工程开工申请规定范文

单位工程开工申请规定范文尊敬的领导:我单位计划开展XX工程,经过充分的前期筹备和准备工作,我们准备即将进行开工申请。

为了确保工程的顺利进行和达到预期目标,我们特向领导提交工程开工申请报告,望领导批准。

一、工程基本情况本次计划进行的XX工程位于XX地区,总投资金额为XX元,施工周期预计为XX个月。

工程内容包括XXX。

工程的建设目标是XXX,预期效益如下:1.经济效益:本工程的建设将带动区域经济发展,提升人民生活质量,预计年收入增加XX万元,年税收增加XX万元。

2.社会效益:本工程建成投入使用后,将提供就业岗位XX个,改善区域交通状况,提高社会服务水平,促进社会和谐稳定。

3.环境效益:本工程建设将高度重视环保工作,采取各种措施保护生态环境,预计减少XXX,为区域生态治理做出贡献。

二、前期准备工作为确保工程开工前的各项准备工作的顺利进行,我们已经进行了以下准备:1.资金准备:按照项目投资计划,我们已经准备好了工程所需的资金,申请到XX银行的贷款XX万元,单位自筹资金XX万元。

2.资质文件:经过充分的资质审核和申请,我们单位已经获得了相关工程施工资质文件,符合国家规定的要求。

3.组织架构:我们已经组建了专业的工程管理团队,包括项目经理、技术负责人、安全负责人等,确保工程的管理和施工工作的顺利进行。

4.施工图纸设计:我们单位已经委托专业设计机构进行了工程的施工图纸设计,设计符合国家标准和相关规范,已完成设计计划。

5.材料采购:为了确保施工进度和质量,我们已经完成了主要材料的采购工作,并签订了相关的合同,确保材料的供应和质量。

三、施工方案及安全措施为了确保施工过程的安全和质量,我们制定了详细的施工方案和安全措施,包括:1.施工方案:我们根据工程特点和施工要求制定了施工方案,明确了施工的工序和工期,合理安排了施工人员和设备。

2.安全措施:我们重视工程施工过程中的安全问题,已制定了详细的安全管理方案,包括防护设施、操作规程、安全教育等,确保工人的人身安全和工程的安全。

江苏省新沐河治理工程开工建设

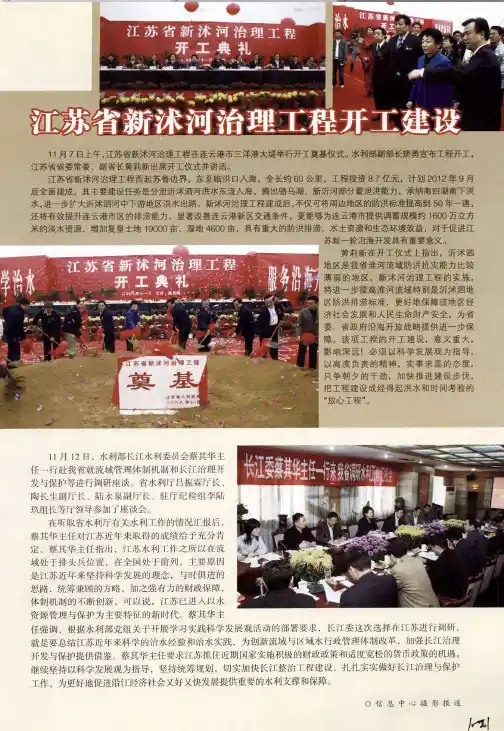

江苏省新沐河治理工程开工建设

遇,
还 将 有效提 升连 云 港市 区 的排涝能 力 , 显 著改善连 云 港 新 区 交通 条件 , 更 能够 为连 云 港 市提 供调 蓄规模约 1 6 0 0 万 立 方
米 的淡水 资源 , 增加 复垦 土 地 1 9 0 0 0 亩 、 湿 地 4 6 0 0 亩 , 具 有重 大 的防洪排涝 、 水 土 资源和生 态环 境效益 , 对于 促进江
1 1 月 7 日上 午 ,江 苏省新沭河 治理 工 程在连 云 港市三 洋港大堤举行开 工 奠基仪式 。 水利部副部长矫 勇宣 布工 程 开 工 ,
江 苏省省委常委 、 副省长 黄莉新 出席开 工 仪式并讲话 。
江 苏 省 新 沭 河 治理 工 程 西 起 苏 鲁 边 界 , 东 至 临洪 口 入 海 , 全 长 约 6 0 公 里 , 工 程 投 资 8 _7 亿 元 , 计 划 2 0 1 2 年 9 月
蔡其华主任对江 苏近年来取得 的成绩给予充 分肯
定。 蔡其华主任指 出 , 江 苏水利丁 作之所 以在流
域处 于排头兵位置 , 在全 国处 于前列 , 主要 原 因
是江 苏近 年来坚持科学 发展 的理 念 , 与时俱 进 的
思路 , 统筹兼顾 的方略 , 加之 强有力 的财政保障 ,
体制机 制 的不 断创新 , 可 以说 , 江 苏 已 进 入 以 水
底全 面 建成 。 其主 要 建设 任务是 分泄 沂沭泗 河洪水东 流入 海 , 腾 出骆马湖 、 新沂河部分 蓄泄洪能力 , 承 纳 南 四 湖 南下 洪
水 进一 ,
步扩大 沂沭泗 河 中下 游地 区 洪水 出路 。 新沭 河 治理 工 程建成后 ,不 仅可 将 周 边地 区 的防洪标准提 高到 5 0 年一
11 月

工程施工请示单

工程施工请示单

工程施工请示单尊敬的领导:您好!我谨以此请示单,就关于我国某工程施工项目的相关事宜向您请示。

该项目名称为XX工程,施工地点位于XX地区,施工单位为XX公司。

现将项目具体情况向您汇报,请您予以审批。

一、项目背景及目的XX工程是为响应国家新型城镇化发展战略,提升城市基础设施水平,改善民生而实施的一项重要工程。

项目主要包括:XX栋住宅楼建设、XX平方米商业综合体建设、XX公里城市道路建设及配套设施等。

通过本项目的实施,将有效提高区域内的居住环境、商业氛围和交通条件,为当地居民创造一个宜居、宜业的良好氛围。

二、项目进展情况自项目启动以来,我单位严格按照国家相关法律法规和工程建设标准,秉持高效、优质、安全、环保的原则,推进项目各项工作的开展。

目前,项目已完成以下工作:1. 完成了施工图纸的审查和设计交底工作;2. 取得了项目施工许可证;3. 完成了施工现场的平整、清表及临时设施建设;4. 施工队伍和施工材料已准备就绪;5. 项目前期相关手续已办理完毕。

三、请示事项鉴于上述情况,现向您请示如下事项:1. 施工单位在项目施工过程中,需严格执行国家有关法律法规和工程建设标准,确保工程质量、安全、进度和投资控制等目标的实现;2. 施工单位在施工过程中,需注重环境保护,严格按照环保法规和工程建设标准,确保项目环保目标的实现;3. 施工单位在项目施工过程中,如需调整施工计划、设计变更等,请及时报请相关部门审批;4. 请相关部门加强对项目施工过程的监管,确保项目顺利推进;5. 请予以项目施工所需的各项支持与配合,确保项目按期完工。

四、项目预期效果本项目实施完成后,将产生以下效益:1. 提高区域内居民的生活品质,改善居住环境;2. 促进当地经济发展,增加就业岗位;3. 提升城市形象,推动城市可持续发展;4. 完善城市基础设施,提高城市综合竞争力。

为确保本项目顺利实施,充分发挥效益,请您予以审批。

如有任何疑问,请随时与我单位联系。

工程施工开工申请

工程施工开工申请

工程施工开工申请尊敬的工程项目管理部门:我代表某建筑工程有限公司,向您提交关于某工程项目施工开工的申请。

请您在百忙之中抽出时间,审阅我们的申请,并给予批准。

一、工程项目概述本项目为某城市综合体建设项目,位于XX市中心区域,占地面积约XX平方米,总建筑面积约XX平方米。

项目包括地上XX层,地下XX层,主要建设内容包括:购物中心、办公楼、酒店、公寓等。

工程预计开工时间为2023年4月1日,预计竣工时间为2025年12月31日。

二、施工准备情况1. 项目已经取得相关政府部门核发的建设用地规划许可证、建筑工程施工许可证等必备手续。

2. 施工图纸及技术资料已完备,施工单位已按照图纸和技术要求编制了详细的施工组织设计方案和施工计划。

3. 施工单位已与材料供应商、设备租赁公司等签订合同,确保施工所需材料和设备的供应。

4. 施工单位已组织管理人员、技术人员和施工人员进行了安全生产培训,确保施工现场的安全管理。

5. 施工单位已制定环境保护措施,确保施工过程中对环境的影响降到最低。

三、开工申请理由根据《中华人民共和国建筑法》和《建筑工程施工许可管理办法》等相关法律法规的规定,建筑工程在开工前必须取得施工许可证。

我公司已按照要求办理了相关手续,具备了开工条件,现向您提交开工申请,希望能够得到批准。

四、承诺与保证我公司承诺在施工过程中,严格遵守国家法律法规,严格按照施工图纸和技术要求进行施工,确保工程质量、安全、进度和投资控制等目标的实现。

同时,我们也将积极履行社会责任,确保施工过程中对周边环境和社会秩序的影响降到最低。

敬请审阅我们的开工申请,期待您的批准。

如有任何疑问或需要进一步了解,请随时与我们联系。

感谢您的关注和支持!此致敬礼!某建筑工程有限公司代表:XXX日期:2023年3月31日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

关于新沭河治理工程开工典礼的请示苏水办〔2008〕28号签发:吕振霖关于新沭河治理工程开工典礼的请示省政府:新沭河治理工程是沂沭泗河东调南下项目的主要工程之一,也是19项治淮骨干项目在江苏境内的最后一项工程,该工程建成后对于提高沂沭泗地区的防洪标准,保障我省沿海开发战略的实施具有重要意义。

新沭河治理工程概算于今年7月份通过国家发改委核定,工程初步设计于10月上旬业经水利部批复。

与此同时,省水利厅于今年4月份组建项目法人进驻现场工作。

6月底,施工、监理单位进场进行施工准备。

目前,工程招投标工作进展顺利,工程沿线征地拆迁准备工作已全面展开,施工现场的“四通一平”也加快实施。

为进一步加快推进新沭河治理工程建设步伐,拟于11月7日上午举行新沭河治理工程开工典礼。

届时水利部矫勇副部长将出席开工典礼。

本着“隆重、热烈、简朴、安全、有序”的原则,我厅拟订了工程开工典礼筹备方案,现将筹备方案随文报送,并拟请以省政府名义举行开工典礼,请省委常委、副省长黄莉新出席并作重要讲话。

妥否,请批示。

附件:新沭河治理工程开工典礼筹备方案二〇〇八年十一月三日新沭河治理工程开工典礼筹备方案江苏省新沭河治理工程西起苏鲁边界,东至临洪口入海,全长约60公里,为沂沭泗河东调南下项目的主要工程之一,通过扩大沂沭泗河中下游地区洪水出路,使该地区防洪标准提高到50年一遇,同时可提高连云港市区排涝能力,改善连云港新区生态环境,提供约2000万立方米的淡水蓄水水源。

作为19项治淮骨干项目在江苏境内的最后一项工程,新沭河治理工程的开工既标志着治淮19项工程即将划上圆满的句号,也为省委、省政府沿海开放战略提供强有力的支撑。

为动员各方力量,切实加快新沭河治理工程实施进程,拟于11月7日在连云港市举行开工典礼。

开工典礼总体筹备方案如下:一、组织领导为确保开工典礼各项准备工作顺利进行,在省政府办公厅统一领导下,由省水利厅、连云港市政府等单位组成新沭河治理工程开工典礼筹备小组,陆永泉副厅长任组长,胡英浦副秘书长任副组长,朱海生、孙宗凤、刘胜松、宋品超任领导小组成员。

省新沭河治理工程建管局、连云港市水利局负责具体承办,并同时成立“新沭河治理工程开工典礼筹备工作现场办公室”,由刘胜松、孙宗凤、朱兆通、张业林具体负责。

办公室下设三个组:综合组、现场组、后勤组。

具体负责按领导小组确定的开工典礼方案进行现场落实。

综合组:提出开工典礼方案;邀请有关方面来宾;主席台领导和来宾的胸花、嘉宾证的制作;准备主席台席卡;现场会议资料发放;组织水利系统及工程建设、设计、施工、监理、科研等单位代表参加会议。

邀请并组织在宁省级主要新闻媒体开展宣传;做好开工典礼的现场宣传等工作。

同时,协助省政府拟定通知、邀请函,起草省政府、省水利厅领导讲话材料;组织落实南京、淮委参会人员行程及赴现场车辆安排;落实省级新闻单位人员、来往车辆;落实连云港市参会人员,领导发言材料;负责安全保卫以及现场道路秩序维持;落实建设规划、设计、施工、监理到会人员。

责任单位:省水利厅、省水利工程建设局、省水利信息中心、连云港市水利局、省新沭河治理工程建管局。

现场组:负责开工典礼场地位置的选定、现场布置及主会场和停车区的划定;负责主席台的搭建及音响、桌椅、茶水、鲜花等配备;负责展板、气球、标语、彩旗等摆放;负责周边环境整治;负责安排与会人员到达指定位置就座和车辆停放;负责进场道路、场地填筑和现场用电等。

责任单位:省新沭河治理工程建管局。

后勤组:负责接待安排有关单位领导和代表的用餐、乘车、休息场所等;现场警卫、安全和秩序维护工作,区域交通管制,停车区的车辆管理工作等。

责任单位:连云港市政府办公室、省新沭河治理工程建管局、连云港市水利局。

二、现场布置开工典礼现场按照“隆重、热烈、简朴、安全、有序”的原则进行筹备(具体方案见现场布置方案)。

(一)开工典礼场地位置新沭河三洋港枢纽右堤外侧(济南军区养殖场内),新筑场地8000平方米(长100米、宽80米),填高1.5米,表层铺填砂石料。

(二)会场布局主会场设置主席台、来宾席,工程设计、施工、监理单位代表及群众方队(约300人),1个停车区。

主席台坐北朝南,两侧布置工程介绍彩图、宣传标语、气球、彩旗、鲜花等。

(三)主席台布置主席台平面方形,长30米,宽10米,高0.9米;会标布置:在主席台后呈方形布置,高4.5米,会标为“江苏省新沭河治理工程开工典礼”,会标落款为“2008年11月7日·江苏连云港”,红底白字喷绘。

主席台设2排座位,可安排30人左右就座。

代表和群众方队约400人设置。

三、参加典礼人员省政府领导,水利部领导;省政府有关部门领导(省政府办公厅、省监察厅、省发改委、省财政厅、省国土厅、省审计厅);水利部淮委、沂沭泗管理局领导;省水利厅领导;省水利工程建设局领导;连云港市政府及沿线县(市、区)党委、政府及有关部门负责同志;全省水利系统代表;工程建设、设计、监理、施工单位代表;省属新闻单位、连云港市新闻单位;群众方队。

四、典礼时间及接待安排开工典礼拟于11月7日上午10:18举行。

与会代表于11月7日上午抵达连云港市云台宾馆(苍梧路27号),11月7日上午9:30离开宾馆,10:10到达开工典礼现场,听取省新沭河治理工程建设管理局局长刘胜松对照展板作简要介绍后,到主席台就坐;群众方队于上午9:30之前就位;典礼于10:18正式开始。

典礼结束后,与会代表到连云港市云台宾馆(苍梧路27号)午餐。

五、典礼宣传新沭河治理工程开工典礼宣传工作由省水利厅拟定新闻宣传方案,商省新闻宣传办后报省政府审定(具体方案见宣传计划安排)。

宣传方案包括三个部分:(一)开工典礼宣传资料。

编制新沭河治理工程宣传画册,介绍新沭河治理工程建设的意义及工程概况。

(二)开工典礼当日宣传活动。

事先准备好新沭河治理工程开工典礼新闻宣传通稿,报省政府审定,新华日报、省电视台等新闻单位及时报道。

(三)开工典礼会场宣传。

两侧布置宣传板,介绍新沭河治理工程建设情况。

背景墙两侧布置两块宣传标语。

会场布置气球宣传标语16个,1道彩虹门,四周插彩旗。

六、典礼议程开工典礼拟由省政府办公厅领导主持。

1、新沭河治理工程建设管理局刘胜松局长汇报工程建设有关情况;2、连云港市政府领导讲话;3、省水利厅吕振霖厅长讲话;4、水利部淮委领导讲话;5、省委常委、副省长黄莉新讲话;6、水利部矫勇副部长宣布工程开工;7、鸣炮,举行奠基仪式。

新沭河治理工程开工典礼现场布置方案开工典礼现场按照“隆重、热烈、简朴、安全、有序”的原则进行布置,具体方案如下:一、开工典礼场地布置(一)开工典礼场地位置新沭河三洋港枢纽右堤外侧(济南军区养殖场内),新筑场地8000平方米(长100米、宽80米),填高1.5米,表层铺填砂石料。

(二)会场布局主会场设置主席台,来宾席,安排工程设计、施工、监理单位代表及群众方队(约300人),1个停车区。

主席台坐北朝南,两侧布置工程介绍彩图、宣传标语,气球、彩旗、鲜花等。

1、主会场。

占地面积为100米×80米=8000平方米。

场内设置主席台,来宾席,工程设计、施工、监理、科研代表及群众方队,1个停车区,气球、彩旗、鲜花等,主席台两侧布置工程介绍彩图、宣传标语等。

2、停车区。

停车区位于主会场南侧,占地面积约2000平方米,可停车辆80辆。

领导停车区在主席台后侧。

(三)场地布置1、主席台。

坐西朝东(坐北朝南),尺寸:长30米;宽10米;高0.9米;主席台前摆放四层鲜花,每层间隔0.3米;主席台两边为三级台阶;背景墙前摆放高2米左右的高杆绿色植物;台上设两排会议桌,座位共30张,设席卡;左前方设发言席;前排座位前摆放盆花,前排座位及发言席上摆放鲜花;座位上摆放工程情况介绍彩色折页、矿泉水、湿纸巾。

2、主席台背景墙。

用钢管钢模板搭设背景支架,喷绘。

长30米;高4.5米。

分??:江苏省新沭河治理工程开工典礼,落款:2008年11月7日,江苏连云港。

两边背景墙口号:推进科学治水服务沿海开发3、嘉宾席及群众方队布置。

奠基现场5m前东西向摆放桌椅,供台上以外的领导和新闻单位的记者就座。

按100人布置,设4排座位,设席卡。

座位上摆放工程情况介绍彩色折页、矿泉水、湿纸巾。

群众方队共4队,分别为:建设单位、设计单位、监理单位、施工单位,分别同一着装,分区站立。

(四)其他布置1、主席台前放置迎宾礼炮,成八字排开,宣布开工时鸣放;锣鼓队在会场左侧;氢气球队在会场右侧,呈对称型布置;鞭炮队在会场西北角。

2、主席台南北两侧设宣传牌;会场设20条氦气球悬挂的竖幅标语;上堤后至开工典礼现场每隔5米左右各插一面旗帜。

3、会场东西前后各设一座流动公厕。

4、音响设备布置。

立体声音响一套置于主席台西侧。

发言席放话筒一只,用于工程情况介绍的耳麦扩音系统一套或电喇叭一只。

5、奠基石布置。

放于主席台前正中6米处。

设置直径6米的奠基现场(圆形),中间埋放白色奠基石,奠基石顶用红绸绢花蒙盖。

奠基石长1.5米;高1米;厚0.1米,白色仿汉白玉激光雕刻。

刻字内容:江苏省新沭河治理工程奠基江苏省人民政府 2008年11月。

10把扎花铁锹,围放四周,基石前大半圈内准备砂或土。

6、礼仪安排。

安排礼仪小姐4名,负责为主要领导佩戴胸花、为其它嘉宾发放胸花、引导领导至主席台就座、引导领导至奠基现场奠基等。

二、开工典礼现场准备日程安排1、9月25日前完成会场用地征用协议,能够动土填筑会场。

(连云港市征迁办)2、10月5日前完成进场道路7.0公里的修筑工作。

(新沭河治理工程建管局,连云港晶都公司)3、10月12日前填筑会场8000平方米并平整场地。

(新沭河治理工程建管局,江苏兴水公司)4、10月17日前完成主席台搭建,并完成台面、开工典礼幕布及会标,大型宣传标脚手及文字安排和临时洗手间搭建等设施。

(新沭河治理工程建设管理局)5、11月5日下午基本完成会场布置。

(新沭河治理工程建管局)。

6、11月6日上午各项准备工作全部就绪,省水利厅和连云港市对会场和各项筹备工作进行全面检查,对发现的问题及时调整。

包括:(1)主席台贵宾席台面布置、桌椅、席卡、鲜花、音响、茶水、毛巾、材料、贵宾胸花、礼仪服务等;(2)台下来宾区桌椅、席卡、矿泉水、材料、佳宾证;(3)奠基石、红绸、铁揪、黄砂;(4)标语、气球、鸣炮、虹门、彩旗、花坛、停车场、洗手间等。

7、11月6日下午省政府办公厅、省水利厅、连云港市领导同志到现场检查验收新沭河治理工程开工典礼宣传计划安排一、制作宣传资料编印关于新沭河治理工程宣传册。

主要介绍新沭河治理工程建设的重要意义及新沭河治理工程建设概况,配相关图片、彩色印刷,并于10月12日之前送厅领导审查,10月16日之前完成制作。

二、开工典礼的宣传准备1、起草宣传报道通稿,由省水利信息中心负责,厅办公室把关,厅领导审阅后送省政府办公厅审定;2、典礼现场宣传标语制订审查,由厅办公室商省新沭河治理工程建设管理局拟定,报厅领导审阅;3、典礼前几天宣传由信息中心商省级主要媒体拟定方案,办公室把关,报厅领导审查;4、邀请有关新闻单位参加开工典礼,并组织开工典礼新闻报道,由省水利信息中心负责,参加开工典礼新闻单位由省水利信息中心拟定方案,报厅领导审阅;三、会场宣传牌和标语l、宣传展板共有8块,主要宣传新沭河治理工程建设的重要意义、工程建设概况、工程建成后的巨大效益等。
