某花园小区楼施工组织设计范本

合集下载

某小区楼工程施工组织设计范本

某小区楼工程施工组织设计范本

某小区楼工程施工组织设计范本1. 引言本文档为某小区楼工程施工组织设计范本,旨在提供一套完整的施工组织设计方案,确保工程的安全、高效进行。

2. 工程概述该工程为某小区楼的施工工程。

工程总面积为XXX平方米,包括主楼、配套设施等。

3. 施工组织设计原则3.1 安全第一施工组织设计应始终以保障施工人员和周边居民的安全为首要原则。

在设计施工方案时,应充分考虑各种安全因素,合理规划施工过程,确保施工期间人员和财产的安全。

3.2 高效施工施工组织设计应合理安排施工流程和施工计划,优化资源配置,以提高施工效率。

同时,要考虑到施工期限、工程质量等因素,确保工程按时按质完成。

4. 施工组织设计内容4.1 施工流程图施工流程图描述了工程施工的整体流程,包括前期准备、土建施工、装修阶段等。

在施工流程图中,应标明各个施工节点和关键路径,以及各个施工队伍的协作关系。

4.2 施工计划施工计划是对施工流程图的具体细化和详细规划。

针对每个施工节点,应制定详细的计划,包括工期安排、工作量预测、资源配置等。

同时,要考虑到天气等不可控因素,制定相应的应急计划。

4.3 安全措施在施工组织设计中,要详细描述各项安全措施。

包括施工现场的安全围栏设置、施工人员的安全用具配备、危险品的储存和处理等。

同时,要制定相应的应急预案,确保在突发事件发生时能够迅速响应和处置。

4.4 资源调配施工组织设计中要合理规划和调配各种资源。

包括人力资源、机械设备、原材料等。

要确保施工队伍的数量和素质与工程的需求相匹配,机械设备的选购符合工程要求,并合理安排原材料的进货和使用。

4.5 环保措施在施工组织设计中要考虑到环境保护的要求。

针对施工工程可能对周边环境产生的影响,要制定相应的环保方案,包括噪音、扬尘和废弃物处理等。

4.6 质量控制施工组织设计中要制定施工质量控制计划。

包括对施工工序的质量要求、质量检查和测试的方法和频次等。

要求施工单位按照工程质量标准进行施工,并进行相应的检查和验收。

花园居住小区工程施工组织设计

花园居住小区工程施工组织设计

花园居住小区工程施工组织设计- 99 -第一节编制依据1.1编制说明本施工组织设计是根据招标单位发给的本工程招标文件、设计图、投标答疑,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的。

它体现了我公司对本工程施工的总体构思和部署。

如能中标,我公司将按中标通知书指定的时间和地点与建设单位协商,签订本工程施工承包合同,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。

在此基础上,开工前我公司将根据会审后的施工图以及建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善细化,编制更为详尽的施工组织设计和分项工程施工方案,确保本工程施工的顺利进行和各项目标的实现。

1.2编制依据(1)**花园居住小区工程招标文件;(2)**花园居住小区工程答疑文件;(3)**花园居住小区工程设计图纸;(4)《建筑法》、《建设工程质量管理条例》、《工程建设标准强制性条文》;(5)国家、安徽省及安庆市颁发的有关工程建设的法律、法规、规定及标准;(6)-----年《全国统一建筑工程基础定额————综合估价表》、----年《----装饰工程综合价目表》、---年《全国统一安装工程预算定额----估价表》、---年《安徽省建筑安装工程工期定额》;- 100 -(7)建筑业推广应用的十项新技术;(8)***建设总公司质量手册、程序文件及其它相关管理文件。

1.3 本工程施工拟依据的标准(不限于此):(1)《工程测量规范》(GB50026-93)(2)《建筑工程施工质量验收统一标准》(GB50300-2001)(3)《建筑安装工程质量检验评定标准》(4)《建筑地基处理规范》(JGJ 79-91)(5)《建筑桩基技术规范》(JGJ 94-94)(6)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(7)《混凝土结构工程施工及验收规范》(GB 50204-2002)(8)《混凝土强度检验评定标准》(GBJ 107-87)(9)《建筑工程冬季施工规程》(JGJ104-97)(10)《砌体工程施工质量验收规范》(GB50203-2002)(11)《钢筋焊接及验收规程》(JGJ 18-96)(12)《钢筋焊接接头试验方法》(JGJ 27-86)(13)《屋面工程质量验收规范》(GB50207-2002)(14)《建筑装饰工程质量验收规范》(GB50210-2001)(15)《钢结构工程施工质量验收规范》(GB 50221-2001)(16)《地下工程防水技术规范》(GB50108-2001)(17)《地下防水工程质量验收规范》(GB50208-2002)(18)《建筑地面工程施工质量验收规范》(GB50209-2002)(19)《给水排水管道工程施工及验收规范》(20)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-82)(21)《通风与空调工程施工质量验收规范》(GB50243-2002)(22)《住宅装饰装修工程施工规范》(GB50237-2001)(23)《建筑电气工程施工质量验收规范》(GBJ50303-2002)(24)《外墙饰面砖工程施工及验收规程》(JGJ126-2000)- 101 -(25)《塑料门窗安装及验收规程》(JGJ103-96)(26)《建筑设计防火规范》GBJ16-87(27)《建筑灭火器配置设计规范》(GBJ 140-90-97修订版)(28)《汽车库、修车库、停车场设计防火规范》(GB 50067-97)(29)《自动喷水灭火系统施工及验收规范》(30)《建设工程文件归档整理规范》(GB/T50328-2001)(31)《建筑边坡工程技术规范》(GB50330-2002)(32)《普通混凝土用砂质量标准及检验方法》(JGJ52-92)(33)《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ53-92)(34)《混凝土外加剂应用技术规范》(GBJ119-88)(35)《钢结构焊接技术规程》(JG281-2002)(36)《多孔砖砌体结构技术规范》(JGJ137-2001)(37)《建设工程管理规范》(GB/T50326-2001)(38)《水泥混凝土路面施工及验收规范》(GBJ97-87)(39)国家现行有关消防技术规范(40)其它相关的现行国家规范(41)工程建设标准强制性条文1.4安全生产和文明施工规程(1)《建筑安装工人安全技术操作规程》(建工劳字[80]24号)(2)《特种作业人员安全技术考核管理规则》GB5306-85(3)《建筑机械使用安全技术规程》(JGJ33-2001)(4)《施工现场临时用电安全技术规范》(JGJ46-88)(5)《建设工程施工现场管理规定》(建设部91年15号令)(6)《建筑施工高处作业安全技术规范》(JGJ80-91)(7)《建筑施工安全检查标准》(JGJ89-99)(8)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(9)电力部《电力建设安全施工管理规定》及《电力建设安全施工管理若干- 102 -规定》(10)《****公司安全、文明施工管理制度》(11)其它相关的国家、地方安全文明施工管理规定和实施细则。

某花园施工组织设计

某花园施工组织设计

某花园施工组织设计1. 引言本文档旨在描述某花园的施工组织设计方案,以确保施工过程的高效性和顺利完成。

该花园位于某市区的中心地带,占地面积约为5000平方米,计划在6个月内完成建设。

施工组织设计将包括人员组织、资源分配、进度安排以及安全管理等内容。

2. 施工组织架构为了确保施工的协同性和高效性,需要建立一个合适的施工组织架构。

某花园的施工组织架构如下:2.1 项目经理•负责整个项目的规划、执行和管理•协调各个部门之间的工作•确保项目进度和质量的控制2.2 施工队•包括工程师、设计师和技术工人等•负责具体的施工工作•根据项目经理的指示进行工作2.3 监理团队•负责监督整个工程的进展和质量•对施工过程进行检查和评估•提出改进建议和解决方案3. 人员组织为了保证施工过程的高效性和顺利进行,需要合理组织人员,并分配各项任务。

以下是某花园施工过程中需要的重要人员:•项目经理:负责整个项目的管理和调度,确保项目的顺利进行。

•施工队队长:负责领导施工队的工作,安排和监督施工工作。

•工程师:负责设计和规划施工过程,提供技术支持。

•技术工人:负责具体的施工工作,如土方、砌筑、园艺等。

•监理人员:负责监督施工过程,确保施工质量和安全。

4. 资源分配为了保证施工过程的顺利进行,需要合理分配各种资源。

以下是某花园施工过程中需要的主要资源:•人力资源:根据施工计划,合理安排工程师和技术工人的数量和时间。

•物资资源:确保施工所需的材料和设备供应充足,包括水泥、砖块、植物苗木等。

•财务资源:根据施工预算,合理分配经费,确保资金到位。

5. 进度安排为了保证施工进度的有效控制,需要制定详细的施工计划,并根据实际情况进行调整。

以下是某花园施工过程的大致进度安排:1.第1个月:准备工作,包括场地清理、土方工程等。

2.第2个月:基础工程,包括地基处理、地面铺装等。

3.第3个月:建筑施工,包括园林建筑、雕塑等。

4.第4个月:园林绿化,包括植物栽培、草坪铺设等。

某花园居住小区SJ05、06栋工程施工组织设计

某花园居住小区SJ05、06栋工程施工组织设计

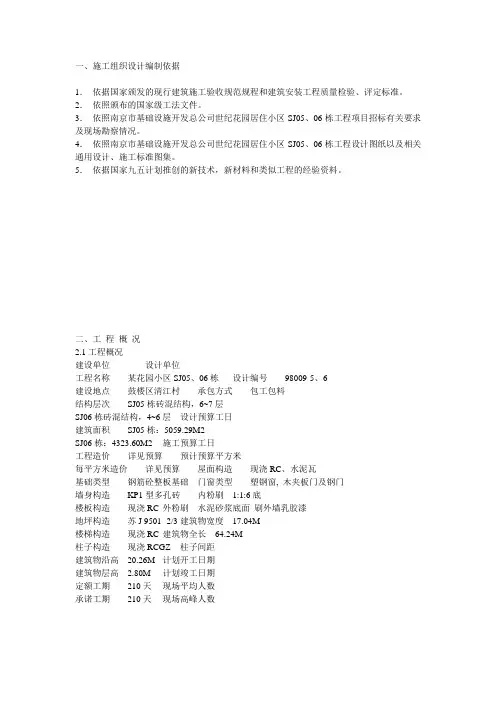

一、施工组织设计编制依据1.依据国家颁发的现行建筑施工验收规范规程和建筑安装工程质量检验、评定标准。

2.依照颁布的国家级工法文件。

3.依照南京市基础设施开发总公司世纪花园居住小区SJ05、06栋工程项目招标有关要求及现场勘察情况。

4.依照南京市基础设施开发总公司世纪花园居住小区SJ05、06栋工程设计图纸以及相关通用设计、施工标准图集。

5.依据国家九五计划推创的新技术,新材料和类似工程的经验资料。

二、工程概况2.1工程概况建设单位设计单位工程名称某花园小区SJ05、06栋设计编号98009-5、6建设地点鼓楼区清江村承包方式包工包料结构层次SJ05栋砖混结构,6~7层SJ06栋砖混结构,4~6层设计预算工日建筑面积SJ05栋:5059.29M2SJ06栋:4323.60M2 施工预算工日工程造价详见预算预计预算平方米每平方米造价详见预算屋面构造现浇RC、水泥瓦基础类型钢筋砼整板基础门窗类型塑钢窗, 木夹板门及钢门墙身构造KP1型多孔砖内粉刷1:1:6底楼板构造现浇RC 外粉刷水泥砂浆底面刷外墙乳胶漆地坪构造苏J 9501- 2/3 建筑物宽度17.04M楼梯构造现浇RC 建筑物全长64.24M柱子构造现浇RCGZ 柱子间距建筑物沿高20.26M 计划开工日期建筑物层高 2.80M 计划竣工日期定额工期210天现场平均人数承诺工期210天现场高峰人数2.2工程的重要性本工程为世纪花园居住小区商品住宅楼,工程位于鼓楼区清江村。

建筑面积两幢合计9382.89平方米,SJ05栋砖混六层,部分七层;SJ06栋砖混六层部分四层。

甲方要求工期为210天,根据以往施工经验结合我公司具体情况承诺本工程工期为210天,质量等级保证达到优良,争创市优质工程。

针对工程质量的重要性,我们将严格遵守对社会的“承诺制”,“六个不”即不层层转包,不高估冒算,不让不合格的产品流向社会,不留工程尾巴、不为难甲方、不影响市容和周围居民生活。

某花园住宅小区基建工程施工组织设计

某花园住宅小区基建工程施工组织设计

某花园住宅小区基建工程施工组织设计1 1 工程概况1.1 工程概况(地上工程)1.1.1工程概述某花园住宅小区位于车站北路东面,湘湖路西面,总建筑面积约202521平方米,总占地面积约为6.34公顷,由十栋高层住宅、一栋会所及一栋职工管理用房组成,地上建筑面积176107.32m2。

十二栋单体建筑由单层地下室及地下车库连接成一个不好分割的整体,地上单位工程呈环向布置,小区中央为占地约3万平方米的中心花园,是一个具有欧陆风情的建筑群。

某花园住宅小区的建设单位、设计单位、施工单位、监理单位、质监单位见下表。

1.1.2 建筑、结构设计概况:本工程地上结构形式复杂,其中高层住宅外形均为“Y”形,会所外形为“凸”形,屋面采用SBS改性沥青防水,按二级抗震设计。

高层住宅为高档商住楼,薄壁柱式框剪结构,设计形式为高层塔式住宅,其中有4幢26层(1#、4#、7#、10#楼,局部22层,建筑高度77.8米)、4幢24层(2#、3#、8#、9#楼,局部20层建筑高度72.0米)、2幢31层(5#、6#楼,局部27层,建筑高度92.3米),首层均为大厅及庭院式花园,框架式结构,层高较高,布局开阔;二层以上为各种户形商品住宅,顶上两层为越层复式住宅,屋顶为种植屋面或保温屋面,其各种户型设计均按较高档次要求设计,开间布局灵活、方便,结构合理。

会所为七层框架结构,建筑高度23.85米,为用户提供游泳、购物、餐饮、娱乐、健身、影院、办公等各种休闲娱乐场所。

职工管理用房为六层砖混结构,建筑高度18.4米,采用公寓式管理模式。

整个住宅小区突破了一般商住小区的习惯性管理模式,为居民提供了一个崭新、开拓的居住空间。

1.1.3 装饰装修设计概况1.1.4 设备安装设计概况详《某花园安装工程施工组织设计》。

1.2 工程施工特点1.3.1 该工程属于典型的“多边”工程(边拆迁、边勘测、边设计、边施工),周边情况较复杂,施工工地较多,增加了施工准备和施工过程中许多不可预见的因素,加大了工程施工、现场保卫、材料运输、现场安全防护和文明施工的难度和工作量。

鲁班奖工程施工组织设计范例-某住宅小区工程

鲁班奖工程施工组织设计范例-某住宅小区工程

填充墙;外墙面下部为花岗石饰面,上部为菊红色面砖和外墙乳胶漆;内装修主
要为轻钢龙骨矿棉板吊顶,乳胶漆墙面,玻化砖楼面,给水排水、采暖、卫生、
消防、通风、防排烟、自动喷淋灭火系统等设施齐全,设置货运电梯一部。
合同工期:2002 年 4 月开工;2002 年 9 月 30 日竣工
1.2 施工现场条件
本工程所在位置,原为农用耕地,地势较平坦,施工现场基本平整无障碍物, 南面紧临市政北四路,其材料和设备均需通过此路进入施工现场,水源及电源均 由建设单位安排引入接至施工现场,可以满足施工用水、用电的要求。 1.3 工程特点与难点
单体建筑相连,并配有给、排水管网及供热、供电、通讯、电视、宽带网和保安
监视系统。由***置业有限公司开发,***大学建筑设计研究院规划,***生产建
设兵团勘测设计院、***建筑规划设计院设计,***工程建设服务有限责任公司监
理,***建筑工程有限公司施工。
住宅楼:砖混结构,地上六层地下一层。外墙:1~2 层为浅灰色仿石面砖,其
(1)工期紧、任务重:由于***地区的特殊气候条件,满足施工要求的日期 为 4 月 18 月。为满足建设单位在 10 月份售房热期销售的要求,工程所有项目必 须于 2002 年 9 月 30 日前完成,施工工期只有 165d。并且还有高考期间,政府对 施工时间的限制。因此,阶段时间内资源投入大,对施工过程的管理、协调、组 织能力要求较高。
4 砌体工程施工及验收规范
GBJ 203—83
5 屋面工程技术规范
GB 50207—94
6 建筑给排水及采暖工程施工质量验收规范
GBJ 242—82
7 通风与空调工程施工及验收规范
GBJ 243—82
8 建筑电气安装工程施工及验收规范

【施工组织方案】某花园小区高层住宅施工组织设计方案.doc

【施工组织方案】某花园小区高层住宅施工组织设计方案.doc

某花园小区高层住宅施工组织方案编制:审核:批准:编制日期:年月日审批日期:年月日目录●编制说明------------------------------------------------3一、工程概况----------------------------------------------4二、施工准备----------------------------------------------6三、施工部署----------------------------------------------13四、项目管理组织机构及现场管理人员名单--------------------15五、机械设备配置清单--------------------------------------17六、施工总平面布置平面图----------------------------------18七、施工进度计划------------------------------------------191、施工工期计划---------------------------------------192、施工机械的进场计划---------------------------------193、主要工程材料的进场计划-----------------------------20八、主要项目施工技术方案------------------- --------------211、工程测量-------------------------------------------212、基础施工方案---------------------------------------233、主体结构-------------------------------------------524、脚手架工程-----------------------------------------545、砌体工程-------------------------------------------626、门窗工程-------------------------------------------677、室内装饰工程---------------------------------------688、外墙装饰工程---------------------------------------709、楼地面工程-----------------------------------------7110、屋面工程-----------------------------------------73九、季节性施工及成品保护措施-----------------------------741、季节施工主要措施----------------------------------742、成品保护主要技术措施------------------------------76十、保证工程质量的主要技术措施---------------------------78 十一、工程质量通病防治措施-------------------------------81 十二、保证安全生产技术措施-------------------------------98 十三、降低工程成本措施----------------------------------102 十四、总承包管理----------------------------------------103 十五、新技术新工艺的推广及应用--------------------------123 十六、附表----------------------------------------------1251、隐蔽工程验收技术复核计划表--------------------1252、施工进度计划表--------------------------------1253、基础承台测温孔平面布置图----------------------1264、轴线垂直控制引测平面示意图--------------------127 十七、编制说明●编制依据1、由xxxx房地产开发公司提供的建筑工程建筑、结构方案设计图。

鲁班奖工程施工组织设计范例-某花园小区工程

鲁班奖工程施工组织设计范例-某花园小区工程
编号 88J 系列 京 95SJ9 京 97SJ27 99ZJ105(一) JSJT-150 JSJT-116 91SB1 系列 91DQ 系列
.6.
类别
表 1-4 名称
代号
.7.
工程测量规范
地下工程防水技术规范
混凝土外加剂应用技术规范
人防工程施工及验收规范
粉煤灰混凝土应用技术规范
土方与爆破工程施工及验收规范
表 1-2 施工图目录 图纸编号
建施——1~18 结施——1~34 设施 1~13 设详 1~8 电施——1~18 建施——1~18 结施——1~35 设施 1~13 设详 1~8 电施——1~18
1.3 主要图集
表 1-3 主要图集目录


建筑构造通用图集
外墙内保温构造图集(二)
32 型钢塑复合保温窗
第三章 施工部署 3.1 施工组织 3.2 任务划分 3.3 施工部署原则、总施工顺序 3.4 施工进度计划 3.5 组织协调 3.6 主要项目工程量 3.7 主要劳动力计划
第四章 施工准备 4.1 技术准备 4.2 生产准备
第五章 主要施工方法及技术措施
.2.
5.1 流水段划分 5.2 大型机械选择 5.3 主要施工方法
5.3.1 主要分部分项工程施工顺序 5.3.2 测量放线 5.3.3 降水、挖土及地基处理 5.3.4 防水工程 5.3.5 钢筋工程 5.3.6 模板工程 5.3.7 混凝土工程 5.3.8 人防工程 5.3.9 屋面工程 5.3.10 回填土工程 5.3.11 装修工程 5.3.12 工程难点的解决 5.3.13 水电安装工程 5.4 季节性施工措施 第六章 主要施工管理措施 6.1 保证工期措施 6.2 保证质量措施 6.3 技术管理措施 6.4 保证安全措施 6.5 消防保卫措施 6.6 文明施工及环境保护措施 6.7 成品保护措施 6.8 四新技术的推广应用及降低成本措施 第七章 经济技术指标 7.1 工程目标 7.2 大型机具投入产出比
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章工程概况··2第二章工程质量等级及工期目标··3第三章施工管理··3第四章施工准备··6第五章主要项目施工方法··9第六章施工进度计划··47第七章劳动力计划··48第八章主要机械计划··49第九章施工平面布置图··50第十章确保工程质量的技术组织措施··50 第十一章确保安全施工的技术组织措施··53 第十二章保证文明施工的技术组织措施··57 第十三章确保工程工期的技术组织措施··59 第十四章冬雨季施工措施··61第一章工程概况一、工程简介工程名称:辉县市文昌花园小区Z6、Z8#楼施工图设计单位:北京龙安华诚建筑设计有限公司建筑面积:平方米结构类型:建设地点:辉县市文昌路东段二、建筑工程概况本工程施工场地基本平坦,建筑面积平方米。

工程型状呈“一”字型,砖混结构三层,首层层高为二层、三层高度为米。

建筑总高度,设计抗震设防烈度为八度,防水等级为二级,耐火等级为二级。

本工程基础采用现浇钢筋混凝土条型基础,基础垫层混凝土标号C10,基础砼标号C,上部圈梁、构造柱为C20,现浇板、梁为。

墙体材料说明如下:基础采用MU10实心粘土砖,砂浆标号为M10水泥砂浆;首层以上采用多孔砖一、四层采用M10混合砂浆砌筑。

三层多孔砖砌体砂浆标号采用M7.5混合砂浆砌砖。

内墙粉刷为混合砂浆抹灰,门窗采用白色塑钢门窗。

外墙面做法为外墙涂料,乳胶漆面层。

楼梯间、卫生间在地面为地屋2。

阳台楼板为砼现浇板,水层砂浆面层内掺3%防水剂。

第二章工程质量等级及工期目标1、质量目标:我公司本着“百年大计,质量第一”以用户为上帝的指导方针,严格组织,精心施工,使工程质量达到国家施工验收规范标准,符合设计图纸要求,保证工程质量达到国家合格工程标准。

2、工期目标:本工程业主要求2008年月日开工,我公司本着“为用户着想”的原则,尽快发挥工程投资效益,保证在年月日前完成。

第三章施工管理一、现场组织机构设置为保证工程顺利进行,如期交付业主使用,我公司将本着“质量第一,用户第一”的质量方针,以我公司《质量手册》为依据。

选派技术素质高,管理科学的优秀项目经理班子,建立质量保证体系与安全保证体系,运用过程控制程序,确保施工质量,实现合格工程目标。

根据工程实际情况和我公司自身优势,决定选派具有丰富经验的优秀项目经理,以其为核心,配备施工经验丰富的专业技术人员在其领导下,严格按照ISO9002国际质量标准对工程实施全方位全过程监控,对工程的工期、质量、安全、成本等综合效益进行行之有效的组织与管理。

为圆满完成本工程的各项施工生产任务,实现各项管理目标,项目部明确分工、统一协调、按谁主管谁负责的原则,层层分解,环环把关。

制定项目工作安排,保证施工前有方案、施工中有措施,施工后有总结。

坚持现场例会制度,落实当天工作完成情况,使施工全过程处于受控状态。

项目经理对工程质量、进度、安全、文明施工、经济效益等全面负责。

大型机械设备由设备科统一安排,劳动力及一般施工机具由项目部统一调配。

项目经理部下设以下专业组:生产组:负责组织安排生产、计划调查技术组:负责生产技术指挥项目管理组织机构:(见下页)2.质量安全保证体系第四章施工准备一、计算机准备我公司本着使工程达到国家合格标准,提前完成所有工程项目,节约资金的原则,在施工时引入电子计算机,自动计算工程量软件,钢筋抽料软件和施工组织设计软件,以便及时对工程量,钢筋和施工组织进行动态管理。

在本工程施工中使用高技术人员对计算机和软件进行管理、应用。

二、技术准备1.组织有关技术人员,全面熟悉图纸,领会设计意图,学习国家的规范,准备图纸会审。

2.进行施工组织技术交底,完善三级交底制度,管理人员要熟悉本工程的施工方案和工艺流程以及质量目标等级,施工人员必须严格执行施工方案和工艺流程。

3.质安组要组织有关人员进行安全教育和操作规程的培训,组织进行文明施工的教育,使他们掌握新技术、新工艺,增强安全意识及防范能力,确保文明施工。

三、施工用水、用电施工用电根据用电量计算,选用相应规格的电缆,现场所有供电均采用三相五线制架设。

施工用水根据用水量计算出管径进行布管。

四、劳动力、周转材料准备1.劳动力准备为保证工期,公司选用长期与本项目部合作的具有丰富经验的队伍进行施工,保证后备力量的充足。

2.周转材料准备根据施工进度计划安排,准备进场前临时设施材料和周转材料。

五、施工临时设施在现场入口设门卫,场内搭设砼搅拌站,加工棚等,施工临时设施的布置详见施工平面布置图。

六、工程材料准备工程材料用量待进场后,根据施工进度计划组织供应,相继进场。

七、施工机械准备土方机械:机械采用反铲式挖掘机一台开挖土方垂直施工机械:设置一台塔吊,负责整个施工过程的运输,同时使用一台快速卷扬机配合塔吊施工,满足整个施工过程的运输要求;钢筋机械:负责钢筋的调直、切断与成型等;其他施工机械详见施工机械一览表。

(见下页)第五章主要项目施工方法一、测量工程①遵守先整体后局部和高精度控制低精度的工作程序。

②要有严格审核制度。

建立一切定位、放线工作要经自检、互检合格后,方可申请监理验收的工作制度。

二、建立施工控制网1.平面控制在本工程施工时,必须建立施工控制网,建立施工方格控制网,必须从整个施工过程考虑,挖土、浇筑基础垫层和建筑物施工过程中的定位轴线均能应用建立的施工控制网。

由于挖土、基础等对施工控制网影响较大,除了经常复测校核外,随着施工的进行,应将控制网延伸到施工影响区域外,并且及时将控制轴线投影到建筑物面层上,然后根据控制轴线作柱列线等细部放样,以备绑扎钢筋、立模板和浇筑混凝土之用。

⑴建立局部直角坐标系统为了将高层建筑物的设计放样到实地上去,建立局部的直角坐标系统。

该局部坐标系统的坐标轴的方向应严格平行建筑物的主轴线。

施工方格网布设应与总平面图相配合,以便在施工过程中能够保存最多数量的控制点标志。

2.高程控制建筑工地上的高程控制必须以精确的计算数据来保证施工要求。

建筑工地上的高程控制点,要联测到城市水准点上。

建筑物的外部水准点标高系统与城市水准点的标志必须统一。

2)建筑物的主轴线的定位和标定建筑物基坑与基础的测定基坑下轮廓线的定线和土方工程的定线,根据已建立的施工控制网来定线。

根据图纸来放样时,采用主轴线法,使主轴线作为建筑物施工的主要控制依据。

因此,当建筑物放样时,按照建筑物柱与主轴线的关系,在建筑场地上定出主轴线后,然后根据主轴线逐一定出建筑物的轮廓线。

1、建筑物基础的平面控制由施工控制点向基础表面引测,定线工作转向基础表面,以使在基础表面上测出平面控制点。

如果基础表面上有了平面控制点,那就能完全保证在规定的精度范围内进行定线工作。

下图本建筑某层层面轴线投点图,根据施工控制轴线(3)、(9)、(G)主要轴线,仪器架设在(3)轴,后视(3)′投点,架在(D)′后视(D)″投点,此交点为3/D′,以同样的方法交9/D′,此两个主要轴线点定出后,必须再进行检查,看测出的交角是否满足精度要求180°±10″和90°±6″,再用精度丈量的方法求得实际的距离,再与设计距离比较是否满足精度要求,如果超限则必须重测。

另外还应根据实际施工的具体情况采取有效切实可行的方法进行,但必须经过校对和复核,以保证无误。

三、施工中的竖向测量在本工程施工过程中为保证测量精度达到高标准要求,采用天顶垂准测量法(仰视法),天顶法垂准测量应用经纬仪望远镜进行天顶观测,观测时经纬仪轴系间就必须满足以下条件:水准管轴应垂直于竖轴;视准轴应垂直于横轴;横轴应垂直于竖轴,则视准轴与竖轴是在同一方向上。

当望远镜指向天顶时,旋转仪器,利用视准轴结可以在天顶目标上与仪器的空间画出一个倒锥形轨迹;然后调动望远镜微动手轮,往复多次,直至锥形轨迹的半径达到最小,近锥似铅垂。

天顶目标分划上的呈像,经望远镜棱镜通过90°折射进行观测。

四、施工中沉降观测1)水准点的测设为了确保工程质量,在施工过程中必须进行沉降观测,沉降观测水准点一部分选用城市水准点,另一部分自行设置水准点。

为了对水准点进行相互校核,防止其自身产生变化,水准点的数目取为10个,以组成水准网,对水准点要进行定期高程检测,以保证沉降观测结果的正确性。

1、观测点的布置本工程共设多个沉降观测点,沉降点的安装、制作执行现行施工规范。

2.沉降观测沉降观测点的位置按照甲方及设计确定的埋设,施工一层柱时,在柱钢筋外焊铁件,拆模后在铁件上焊钢筋形成观测点,在主轴网的基础上进行第一次观测,每施工一层观测一次,主体施工后每月观测一次直至交工,每次观测结果均应详细记录,观测由专人进行,即定人定仪器,交工时将观测资料和观测点位置制图移交给甲方。

二、基础工程1、土方开挖本工程开挖顺序为由东向西进行,挖土机采用1m3反铲挖土机,全部采用大开挖,基坑边放坡按1:0.5留设,工作面按1m留设。

机械挖土时,由人工配合清理。

在挖土时作好测量防止超挖。

2、钢筋绑扎及砼施工垫层浇毕后先绑扎基础钢筋,再绑扎柱、墙插筋与底板筋电焊连接,以防在浇筑砼时造成移位。

底板砼部分,砼中掺加UEA膨胀剂,砼采用分层浇筑。

振捣采用插入式振捣器,砼浇筑后应及时清除插筋内的松散石子和插筋上粘附的砂浆等。

2、回填土:土方回填在基础竣工验收后进行,土料仍用原槽土,再回填时应进行筛选,土中不得有树根、石渣等,倒入基坑的土有人工铺摊,基础四周对称回填,每层虚铺厚度不大于200mm,然后用蛙式打夯机和人工夯实,严格按分层夯实,夯实后用环刀取样进行试验,测定土的重力密度,其合格率不小于90%。

模板及其支撑系统必须有足够强度刚度和稳定性,其支撑系统必须满足承受上部包括施工荷载在内的全部荷载,模板工程所用材料必须认真检查选用,模板应具有制作、安装、拆除方便,牢固耐用、运输整修容易等特点。

模板工程安装及拆除前,应在下达任务书的同时,由技术人员负责组织生产,对操作工人进行技术交底,根据翻样图交代清楚轴线关系、尺寸、标高、预留洞及预埋件等,所用模板材料及支撑的规格等要求进行模板安装或拆除,施工顺序及工序搭接操作要求、质量标准、安全措施、成品保护等施工注意事项。

模板及支撑系统应连结成整体,竖向结构模板应加设斜撑和剪刀撑,水平结构模板应加强支撑系统的整体连接,对木支撑纵横方向应加强钉拉杆,采用钢管支撑时,应把钢管扣成整体排架。

a、支撑系统全现浇钢筋砼梁、板、支架用Φ48脚手钢管,结合门架早拆支撑,同时也作为柱墙的水平支撑,对于梁高小于Φ800,钢管排架沿梁两侧设置立管,间距@700-1000,当梁高大于800时须作单体设计(根据钢管抗压f=205N/mm2和扣件抗滑移Ne=6KN/只进行设计计算),层高高于4M时,设水平拉杆四道,每一道中间设纵横方向剪力撑一道,对于楼板厚度小于200时,排架钢管主杆间距纵横向可≥1000且顶部承横管与立管交叉处加托扣件,立管下加垫板,每排独立架必须设置斜撑,实现“自我稳定”,相邻斜撑的间距不得大于6M,必要时设置连续斜撑(见下图),异型柱、墙体的支撑与板的支撑联结牢固,离楼面150及离顶板200设对拉螺丝杆一道,中间平均在600-800分别设置对拉螺丝杆,对于楼梯、坡道等坡度较大的构件排架搭设时,立杆可搭成与构件底垂直的斜杆,斜杆根部在浇筑时,预埋钢筋或预埋件作为支点。
