射流风机安装工程施工方案

风机安装工艺流程图风机安装工艺流程图如下:
监理、业主
监理、业主
风机安装实施方案
(1)施工准备
a.组织全体施工人员熟悉施工图纸,安装使用说明及有关射流风机的规范标准;施工技术人员做好图纸会审,对作业人员的技术交底工作。

b.施工现场临时电源的设置,每一接线盒处安装刀闸及漏电开关。

c.施工用工机具的准备:电焊机、切割机、角磨机、气焊工具,以及活动高、低架子车,倒链等工机具应提前运输进场。

d.施工用小型材料的准备。

本着材质不合格不用于施工的原则,把好质量关。

(2)风机支架及轨道及拉拨安装
a.检查预埋件的位置桩号是否符合设计要求。

b.检查预埋件的数量、位置是否满足设计及安装要求。

其预埋件的偏差应不大于通风机安装的允许偏差,既中心线平面位移小于10mm,标高小于±10mm。

c.将风机的连接附件焊接在预埋件上,并加载荷做预埋件的抗拉拨力的实验。

d.划线工在预埋件上定测好连接件应焊的位置并划线。

电焊工实施将连接件焊在预埋件上,各工种应持证上岗。

风机连接件定位后,固定焊接采用直流焊机选用碱性焊条E4315;用Φ3.2焊条打底,焊接电流控制在80-100A;用Φ4焊条填充,盖面,焊接电流控制在120-150A,焊缝应按随机文件执行,无明确规定时h=12mm。

按《纲结构工程施工及验收规范》焊缝质量等级及缺陷分级表中二级外内检查标准100%外观检查。

风机连接件焊缝部位的防腐处理的要求:
清洁焊缝部位,气刷二遍防腐漆,再刷二遍黑色环氧树脂漆,漆层厚度≥60μm。

e.将几个焊在预埋件上的风机连接件连在一根钢丝绳上,并用倒链与重物相连接,重物总重为风机与连接附件的15倍。

做一钢性比较好的支架,上放置一块压力表,以便于观察在重物作用下预埋件的变化情况,时间分别设定为0.5h,1h,1.5h,2h,每半小时测一次;如果目测与压力表均无变化时,则静载荷实验完毕。

抗拉拨力实验可根据要求适当地选择几组或全部做抗拉拨力实验。

(3)风机到货后的验收
a.开箱后检查风机的型号和规格是否与定货相符。

检查合格后可进行下步工序。

b.风机外观的检查:有无明显的损伤,应达到外观良好,无零部件损坏、锈蚀等现象。

c.按照装箱单清点设备所有零部件,工具、附件、备件、附属材料,以及出厂合格证等技术文件,不得有缺漏项。

如有以上现象发生,应及时与总承包商和制造商联系解决。

d.手动盘车检查风机叶轮的转动灵活程度,叶轮严禁与壳体碰擦。

其间隙一般不超过叶轮直径的0.5%。

e.检查完毕后,认真做好开箱检查记录。

(4)风机的隧道内运卸
a.确定好每台风机应安装的位置,并运到此位置,因风机运输车过大、过长、货物重,应有2-3名人员专门疏导洞内交通,并且车辆应缓行。

b.当风机运送到位后,准备一台5T汽吊将风机卸下,并要妥善放置,等候拆捡、安装。

此过程应设1名汽吊司机,3名起重工统一操作,并严格遵守起重操作程序。

(5)风机的拆装检查
电机的绝缘性能的测定。

分为接线柱三相之间的绝缘电阻测试,各接线柱对风机壳体之间的绝缘电阻的测定。

消声器的拆装检查,应满足以下要求:
a.消声器在运输中不能受到损坏或受潮,充填的消声材料不应有明显的下沉。

b.消声器外表面应平整,不应有明显的凹凸,划痕锈蚀。

c.紧固消声器部件的螺钉应分布均匀,接缝平整,不能松动、脱落。

d.穿孔板表面应清洁,无锈蚀及孔洞堵塞。

e.内衬玻璃纤维布应平整无破损。

(6)风机的安装就位
a.在安装风机前必须核对风机的机号、型号、传动方式,叶轮旋转方向,出风口位置等。

b.风机安装采用2个2T手拉倒链,每个倒链的一端挂在吊钩上,一端固定在射流风机起吊钩上,进行吊装就位。

风机捆扎点的索具应用软索具,以免损坏设备漆层。

转子、轴颈和轴封等处均不应做为捆缚部位。

c.风机在捆扎前下面垫上自制的槽钢框架,在风机与框架之间应加垫木方以减少对风机的操作。

做好以上准备后将风机与框架捆在一起,以备吊装。

d.在风机两侧各设置一辆作业台车,每辆车上有2名作业人员拉动倒链,将风机吊起到安装位置,地面上设3名作业人员,其中2名负责架子车的移动及固定,另1名作业人员负责上、下协调,统一指挥,以便于风机平稳地吊起到位。

e.调整风机的位置,当位置调整完毕后,安装上风机与连接附件之间的螺栓,并紧固联接螺栓。

每个联接螺栓应加一套平垫片,一套弹簧垫片并加一个紧固螺母,以防止风机运行振动,螺母松动,紧固后的螺栓丝扣外露部分应在2-3螺距。

f.规范偏差:安装到位后的风机应满足以下要求:
中心线的平面后移10mm以下,标高为±10mm以内,经纬仪或拉线和尺量检查,水准仪或水平仪、直尺、拉线和尺量检查。

联轴器同心度经向位移0.05mm以内,轴向倾斜0.2‰以内。

采用在联轴器互相垂直的四个位置上,用百分表检查。

风机底面标高在限高线以上方可。

(7)线缆的敷设及连接
风机引线由钢管暗敷,与电缆沟连通,检查线缆规格型号与设计相符,连接相序是否与设计图纸相符。

(8)机械完工
风机安装完工后,进行以下项目的机械完工检查:
A.风机安装位置正确。

各连接面接触良好,安装连接件可靠、无松动。

B.各零部件与其安装底座接触紧密,紧固件受力均匀。

测试仪表:百分表,钳形电流表(量程为0~500A),表面温度计(量程为0~200℃),试验方案具体步骤按下列进行。

a.风机各部件,纵、横向水平度的允许偏差达到有关规范要求。

b.风机配电及控制回路接线正确、可靠。

c.电气设备及电缆线绝缘良好,接地符合有关规范要求。

d.风机控制箱位置正确,部件齐全,安装牢固,防护等级符合规范要求。

e.风机控制箱开关灵活,箱内接线整齐,回路编号齐全正确。

f.设备安装正确,无缺项、无杂物、运动部件润滑良好。

g.风机启动时,用量程为0~500A钳形电流表测量电动机的启动电流,待电机正常运转后再测量电动机的运转电流。

合集下载

隧道射流风机安装方法

隧道射流风机安装方法

隧道射流风机安装方法1.设计方案:在安装隧道射流风机之前,需要制定详细的设计方案。

该方案应包括风机的安装位置、数量、功率和尺寸等信息,并与相关部门协商确认。

2.安装位置选择:选择适当的位置来安装隧道射流风机非常重要。

通常情况下,风机应安装在通风口附近,并确保通风口的正常通风。

3.安装支架:风机需要安装在支架上。

支架应选用坚固耐用、防腐蚀材料制作,并按照设计要求固定好。

4.接通电源:连接风机的电源是安装的重要一步。

应确保电源与风机的额定电压和电流相匹配,并正确接线,注意安全接地。

5.安装管道:根据设计要求,安装风机需要的进、出风口,并确保管道的连接牢固,并保持管道的畅通。

6.安装风机:将风机放置在支架上,并根据需要进行固定。

确保风机运转时不会产生过多震动。

7.连接传动装置:根据设计要求选择合适的传动装置将风机与电机连接起来。

传动装置应能够准确、可靠地传递动力。

8.安装护栏:安装完风机后,安装护栏是很有必要的。

护栏应具有足够的强度和稳定性,以确保人员安全。

9.调试:完成风机的安装后,需要对其进行调试。

主要包括检查电机转向、电机与风机传动的准确性,以及检查风机运转时是否出现异常声音、过热等情况。

10.运行与维护:在风机安装完成后,需要定期进行运行和维护。

定期检查风机的运行情况、清洁风机零部件,以延长其使用寿命。

综上所述,隧道射流风机的安装需要按照一定的步骤进行,确保安全、稳定地运行。

在安装过程中,需要遵循设计方案、保证设备的准确连接和稳定固定,以及进行必要的调试和维护工作。

只有做好这些工作,才能确保隧道射流风机能够正常、高效地工作,为隧道项目的顺利进行提供保障。

射流风机施工方案

射流风机施工方案

金融总部商务区基础设施建设项目-红星路南延线段射流风机安装工程施工方案建设单位:成都金融城投资发展有限责任公司设计单位:中国市政工程西南设计研究总院监理单位:成都衡泰工程管理有限责任公司施工单位:中铁十八局集团有限公司--红星路项目经理部编制:审核:审批:编制时间:二○一四年三月前言一、编制依据1、金融总部商务区基础设施建设项目-红星路南延线段施工图;2、国家现行有关工程施工和验收的标准、规范、规程、图集:《中华人民共和国建筑法》《建设工程质量管理条例》《建筑施工高处作业安全技术规范》(JGJ80—91)《建设工程施工现场供用电安全规范》GB50194-93《建筑工程施工质量验收统一标准》(GBJ50300—2001)《采暖通风与空气调节设计规范》(GB50019-2003)《通风与空调工程施工质量验收规范》(GB50243-2002)3、现行的质量、安全生产、文明施工的有关政策、文件规定4、我公司技术实力、机械设备装备情况及各项企业管理制度5、我公司现场踏勘所收集的现场实际情况资料二、总体目标根据本工程的特殊重要性,我公司确定了该工程项目管理的总体目标如下:(一)质量目标按国家标准和专业的质量检验评定标准的合格,按《建筑工程施工质量验收统一标准》GB50300-2001,各分部工程质量全部合格,确保安装工程达到85分以上的高分合格,功能检测满足规范要求,感观质量评定达到“好”以上;使用功能符合设计要求,设备安装调试符合相关验收规范;所有隐蔽工程经建设单位现场代表、监理工程师、质检站验收合格,并具有齐备准确的竣工资料;按规定进行质量维修。

(二)工期目标我公司结合本工程的特点、重点和难点进行了施工方案的详细编制,对进度计划的可行性进行了认真仔细的深入研究,对工程施工组织、管理进行了细致地部署、安排和筹划,对每一道工序的安排做到科学合理、高效紧凑、衔接紧密,在确保施工质量目标的前提下,对工期提出了如下目标:该工程业主要求工期为30天,根据我公司的施工能力和施工经验,我公司拟定通排风施工工期为30天。

利用倒链安装射流风机施工工法(2)

利用倒链安装射流风机施工工法(2)

利用倒链安装射流风机施工工法利用倒链安装射流风机施工工法一、前言射流风机是一种常用于建筑物通风和空气净化的设备,在不同场所有着广泛的应用。

传统的射流风机安装方式存在一些问题,如施工难度大、工期长、对设备操作要求高等。

为了解决这些问题,倒链安装射流风机施工工法应运而生。

本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析,并通过工程实例加以说明。

二、工法特点倒链安装射流风机工法是一种简单、高效的安装方式。

其特点包括:施工难度较低、工期短、适用于各种射流风机的安装、操作简便、可操作性强等。

三、适应范围倒链安装射流风机工法适用于各种建筑物和场所的通风和空气净化工程,能够有效改善室内空气质量,排除异味、烟尘和污染物,提供良好的工作环境。

适用范围包括但不限于办公楼、医院、学校、商场、工厂、厂房等。

四、工艺原理倒链安装射流风机施工工法通过倒链将射流风机安装在天花板上,实现吊装和固定。

该工法采用链条把风机悬挂在所需位置,并通过调整链条的长度和角度来使风机达到最佳的工作状态。

五、施工工艺施工工法包括准备工作、制作倒链、风机吊装和固定、联调等多个施工阶段。

准备工作包括绘制施工图纸、购买所需材料和设备、组织人员等。

制作倒链阶段需要根据实际要求量取链条的长度和角度,并加工制作倒链。

风机吊装和固定阶段需要通过起重机将风机吊装到天花板上,并通过链条将其固定。

最后进行联调,测试风机的运行情况和效果。

六、劳动组织倒链安装射流风机施工工法需要组织多个工种的劳动力,包括工程师、技术人员、搬运工、起重机操作员等。

根据项目规模和要求,合理安排劳动力的数量和配备,确保施工进度和质量。

七、机具设备施工过程中需要使用的机具设备包括起重机、梯子、手动工具等。

其中,起重机是安装射流风机不可缺少的设备,需要根据风机的重量和高度来选择合适的起重机。

八、质量控制为确保施工过程中的质量达到设计要求,需要进行严格的质量控制。

射流风机安装设计

射流风机安装设计

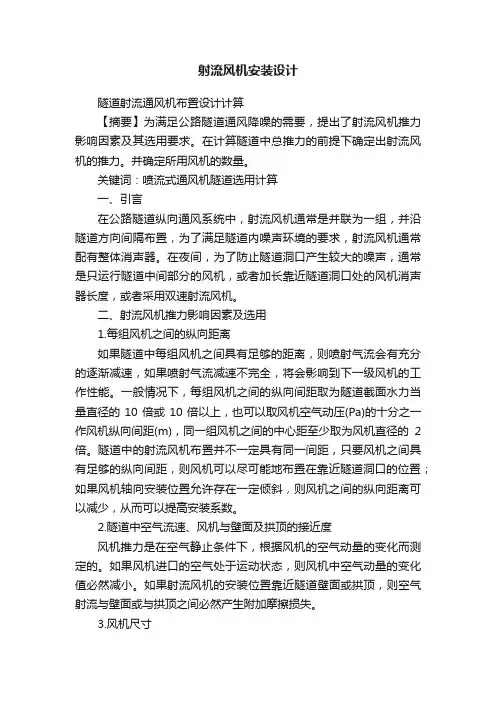

射流风机安装设计隧道射流通风机布置设计计算【摘要】为满足公路隧道通风降噪的需要,提出了射流风机推力影响因素及其选用要求。

在计算隧道中总推力的前提下确定出射流风机的推力。

并确定所用风机的数量。

关键词:喷流式通风机隧道选用计算一、引言在公路隧道纵向通风系统中,射流风机通常是并联为一组,并沿隧道方向间隔布置,为了满足隧道内噪声环境的要求,射流风机通常配有整体消声器。

在夜间,为了防止隧道洞口产生较大的噪声,通常是只运行隧道中间部分的风机,或者加长靠近隧道洞口处的风机消声器长度,或者采用双速射流风机。

二、射流风机推力影响因素及选用1.每组风机之间的纵向距离如果隧道中每组风机之间具有足够的距离,则喷射气流会有充分的逐渐减速,如果喷射气流减速不完全,将会影响到下一级风机的工作性能。

一般情况下,每组风机之间的纵向间距取为隧道截面水力当量直径的10倍或10倍以上,也可以取风机空气动压(Pa)的十分之一作风机纵向间距(m),同一组风机之间的中心距至少取为风机直径的2倍。

隧道中的射流风机布置并不一定具有同一间距,只要风机之间具有足够的纵向间距,则风机可以尽可能地布置在靠近隧道洞口的位置;如果风机轴向安装位置允许存在一定倾斜,则风机之间的纵向距离可以减少,从而可以提高安装系数。

2.隧道中空气流速、风机与壁面及拱顶的接近度风机推力是在空气静止条件下,根据风机的空气动量的变化而测定的。

如果风机进口的空气处于运动状态,则风机中空气动量的变化值必然减小。

如果射流风机的安装位置靠近隧道壁面或拱顶,则空气射流与壁面或与拱顶之间必然产生附加摩擦损失。

3.风机尺寸射流风机耗电量与推力之比与风机出口风速有关,对于给定的推力要求,出口风速越高,耗电量越大。

因此,为了降低运行成本,应尽可能选用大直径、低转速或叶片角度小的风机。

对于给定的风机尺寸,如果降低其推力,必然导致风机数量的增加,从而增加风机本身的投资,但此时风机出口风速也随之降低,使得消声器得以取消或减小其长度。

高速公路隧道射流风机施工工艺工法

高速公路隧道射流风机施工工艺工法

高速公路隧道射流风机施工工艺工法1前言1.1工艺工法概况射流风机广泛应用在高速公路隧道中,能有效控制隧道环境中有害气体的浓度、风向、风速、排除有害烟雾,满足环境需求。

因此,射流风机是高速公路隧道不可缺少的机电设备。

其工序有:预埋件清理、风机底座焊接、拉拔试验、风机组装安装、配线调试等。

1.2工艺原理本工艺主要通过风机支架的焊接,进行抗拉拔力实验检验后,利用升降平台车进行风机安装。

2工艺工法特点2.1射流风机支架安装、抗拔力试验、风机组装、安装、配线、调试等施工方法工序明了,通俗易懂。

2.2使用液压支架车,施工便利,加快施工进度,保证施工质量和设备及施工人员安全。

2.3风机支架焊接过程中进行加筋处理,保证风机支架焊接牢固。

2.4风机支架抗拔力试验,步骤清晰、过程明了,并有严格的时间间隔和实验操作数据。

2.5本工艺操作简便,可用性强,可加快施工进度,缩短工期,提高质量。

3适用范围本工艺适用于高速公路隧道射流风机的安装,其他场所射流风机的安装可作相应的参考。

4主要技术标准4.1《公路隧道通风照明设计规范》(JTJ 026.1 );4.2《公路隧道交通工程设计规范》(JTG/T D71)。

5施工方法5.1射流风机安装前进行基础检查、设备检查等,其设备各项功能、指标应符合设计要求。

5.2对预埋钢板进行清理、除锈,以保证射流风机支架焊接质量。

5.3安装、焊接风机支架和固定安全吊索膨胀螺栓。

5.4对支架进行抗拔力试验,抗拔力试验要符合设计要求,保证其对射流风机的承重5.5风机、附件地面组装,运至安装施工现场。

5.6运用液压升降车抬升射流风机,并对其安装、固定。

5.7射流风机配线、连接,确信其连接正确,加电测试其运行状况。

6工艺流程及操作要点6.1射流风机安装流程图射流风机安装的流程如图1所示:图1 射流风机安装顺序图6.2施工准备6.2.1施工条件检查1 检查预埋件符合设计要求。

2 检查风机支架的尺寸、螺丝孔位等应符合设计要求。

隧道射流风机拉拔试验施工方案

隧道射流风机拉拔试验施工方案

隧道射流风机拉拔试验施工方案一、编制依据1、招标文件技术规范.2、隧道用射流风机安装技术规范。

3、隧道用射流风机拉拔试验经验。

二、试验标准1、共分三个压力级别,分别是5倍、10倍、15倍风机自重的压力,5倍试验1分钟,10倍试验1分钟,15倍试验5分钟。

2、试验过程中底座U型槽和预埋件不得有裂缝和开焊变形情况。

三、方案实施组织措施根据隧道风机试验要求,项目部组成专业小组。

其中配备人员如下:试验人员1、专业工程师:2、现场技术员:3、安全员:4、试验记录员:试验机具1、施工车辆一台。

2、锚杆拉力计一台。

3、工作台车一台。

4、小型工具一套,安全带4条。

5、试验用连接支架一套。

四、方案实施技术措施1、严格执行技术规范。

2、对技术员进行全面技术交底。

3、对锚杆拉力计进行全面了解,认真解读说明书,对施工人员做技术要求,按步骤进行操作。

4、认真核实锚杆拉力计测试范围,熟悉换算表,使试验顺利快捷的运行。

五、方案实施安全措施1、工作人员在工作台车上系好安全带,戴好安全帽。

2、试验用支架、锚杆拉力计用保险绳或螺栓固定好。

3、试验时要一点一点加力,注意观察U型槽焊缝、预埋件、支架、锚杆拉力计的状况,有不安全因素出现马上停止实验,检查无误后再重新试验。

六、施工准备对锚杆拉力计进行使用前培训,按照使用说明书进行使用前的熟练掌握,并了解仪器的工作原理、性能和操作方法。

购买实验所需材料。

试验用模具制作及施工步骤1、由于每台风机的预埋钢板间的距离不一,如制作整体试验模具,尺寸无法统一,所以我方决定采用分侧对风机支架进行拉拔试验。

风机自重950Kg, 5倍风机重量4.75t,单侧支架承重2.735t; 10倍风机重量9.5t,单侧支架承重4.75t; 15倍风机重量14.25t,单侧支架承重7.125t。

2、将18号槽钢内侧加焊三块衬板,保证槽钢的整体曲张力,然后在槽钢上按U型槽中心孔距离打4个Φ20的孔,并与U型槽用紧固件连成一个整体,在槽钢下端找出中心点,然后向左、右侧0.15m处打两个Φ22的孔,。

射流风机安装工程施工方案

风机安装工艺流程图风机安装工艺流程图如下:监理、业主监理、业主风机安装实施方案(1)施工准备a.组织全体施工人员熟悉施工图纸,安装使用说明及有关射流风机的规范标准;施工技术人员做好图纸会审,对作业人员的技术交底工作。

b.施工现场临时电源的设置,每一接线盒处安装刀闸及漏电开关。

c.施工用工机具的准备:电焊机、切割机、角磨机、气焊工具,以及活动高、低架子车,倒链等工机具应提前运输进场。

d。

施工用小型材料的准备。

本着材质不合格不用于施工的原则,把好质量关。

(2)风机支架及轨道及拉拨安装a.检查预埋件的位置桩号是否符合设计要求。

b。

检查预埋件的数量、位置是否满足设计及安装要求.其预埋件的偏差应不大于通风机安装的允许偏差,既中心线平面位移小于10mm,标高小于±10mm.c。

将风机的连接附件焊接在预埋件上,并加载荷做预埋件的抗拉拨力的实验。

d.划线工在预埋件上定测好连接件应焊的位置并划线.电焊工实施将连接件焊在预埋件上,各工种应持证上岗。

风机连接件定位后,固定焊接采用直流焊机选用碱性焊条E4315;用Φ3.2焊条打底,焊接电流控制在80-100A;用Φ4焊条填充,盖面,焊接电流控制在120—150A,焊缝应按随机文件执行,无明确规定时h=12mm。

按《纲结构工程施工及验收规范》焊缝质量等级及缺陷分级表中二级外内检查标准100%外观检查。

风机连接件焊缝部位的防腐处理的要求:清洁焊缝部位,气刷二遍防腐漆,再刷二遍黑色环氧树脂漆,漆层厚度≥60μm。

e.将几个焊在预埋件上的风机连接件连在一根钢丝绳上,并用倒链与重物相连接,重物总重为风机与连接附件的15倍。

做一钢性比较好的支架,上放置一块压力表,以便于观察在重物作用下预埋件的变化情况,时间分别设定为0.5h,1h,1.5h,2h,每半小时测一次;如果目测与压力表均无变化时,则静载荷实验完毕。

抗拉拨力实验可根据要求适当地选择几组或全部做抗拉拨力实验。

(3)风机到货后的验收a。

隧道射流风机安装方法

隧道射流风机装置办法隧道射流风机装置办法:a、风机的根底恳求水平、巩固,且根底高度≥200mm。

b、风机与风管选用风机软衔接(柔性资料且不焚烧)衔接,长度不宜小于200mm、管径与风机进出口尺度一样。

为包管风机软衔接在体系工作过程中不呈现歪曲变形,应装置的松紧适度。

关于装在风机吸入端的帆布软管,可装置稍紧些,避免风机工作时被吸入,削减帆布软管的截面尺度。

c、风机的钢支架必须固定在混凝土根底上,风机其钢支架与根底之间必须添加橡胶减振垫。

悉数风机及电动机组件都装置在整块的钢支架上,钢地架装置在根底顶部的减振垫上,减振垫最好用多孔型橡胶板。

d、风机出口的管径只能变大、不能变小,最终出风口要装置防虫网,偏向上出风时须添加风雨帽三、风道支架装置注意事项:a、凡风道支架上的螺栓孔一概选用钻孔,不得选用气焊割孔;b、带有斜支撑的托架,焊缝应为满焊;c、吊架中吊杆下料应精确,吊杆中间不宜呈现搭接焊缝;d、当风道断面较小时,风道吊杆可选用膨胀螺栓固定在楼板上,当风道较大时,应选用钻孔固定的方法;e、支架在装置前,应在墙体、柱体和楼板面上弹出风道的中间线,然后再断定支架的水平方位及标高,可包管装置后的风道的水平度和平面中间方位;f、支架装置前,应对显露局部进行除锈、刷防锈漆处置;g、无特殊恳求时,风道支架的距离普通为3m,但在缺乏3m的风道应在两头各装置一支架,在三通和弯头处宜加设支架;h、在风道支架上不得装置其它专业的管道或线缆。

四、混凝土根底施工注意事项:a、土建在浇注混凝土前,应与专业描绘图纸复核根底的方位、根底顶面的标高、根底的几许尺度、预留螺栓孔洞的方位和深度,根底顶面标高不宜呈现正差错(即不宜调出描绘标高)。

b、根底埋入地上以下的深度应按描绘恳求施工,普通不小于50mm,混凝土应密实,表面面润滑,混凝土强度等级契合描绘恳求。

c、风机固定后,应进行二次灌浆地脚螺栓孔。

二次灌浆宜选用豆石混凝土,不得用水泥砂浆灌注孔洞。

山东风机安装工程施工方案

一、工程概况本工程为山东省某企业风机安装工程,主要包括风机的安装、调试和验收。

风机安装地点位于企业生产车间内,共有风机设备10台,分别为轴流风机和离心风机,主要用于车间内部的通风和空调系统。

风机安装高度为5米,安装平台已提前施工完毕。

二、施工准备1. 技术准备:熟悉风机安装图纸和相关技术规范,组织施工人员学习安装工艺和操作规程,明确施工要求和安全注意事项。

2. 材料准备:根据施工图纸和工程量清单,提前采购所需的安装材料和设备,包括螺栓、螺母、垫片、随机配件等,并进行验收。

3. 施工工具:准备合适的施工工具和测量仪器,如扳手、螺丝刀、水平尺、垂直尺、卷尺等。

4. 安全措施:制定施工现场安全管理制度,配备安全防护用品,如安全帽、安全带、防护网等,确保施工现场安全。

三、施工工艺及流程1. 风机安装前检查:检查风机设备外观是否有损坏,内部零件是否齐全,转动方向是否正确。

2. 基础检查:检查风机安装基础是否平整、坚实,尺寸是否符合要求。

3. 风机就位:将风机缓慢吊装至安装平台,调整风机位置,使其中心线与安装平台中心线对齐。

4. 地脚螺栓安装:按照图纸要求,安装地脚螺栓,确保风机稳定固定在基础上。

5. 连接管道:根据图纸要求,连接风机的进风口和出风口管道,确保管道连接严密,无泄露。

6. 电气连接:连接风机的电源线和控制线,确保电气连接正确,无误。

7. 调试:启动风机,检查风机运行是否正常,噪音是否在允许范围内,调整风机的运行参数,使其达到设计要求。

8. 验收:对风机安装工程进行验收,确保工程质量符合设计和规范要求。

四、质量保证措施1. 严格把控材料质量,所有安装材料都必须经过验收合格后方可使用。

2. 施工过程中,严格按照安装工艺和操作规程进行,确保安装质量。

3. 加强施工过程中的质量检查,发现问题及时整改,确保工程质量。

4. 定期对施工人员进行技术培训和质量教育,提高施工质量意识。

五、安全施工措施1. 施工现场设立安全警示标志,明确安全注意事项。

盐城风机安装工程施工方案

一、工程概况项目名称:盐城风机安装工程项目地点:盐城市某工业园区建设单位:某风力发电有限公司施工单位:某安装工程公司施工时间:2023年3月1日至2023年5月31日二、施工内容1. 风机基础检查与处理2. 风机安装与调试3. 风机塔架安装与调试4. 风机电气系统安装与调试5. 风机控制系统安装与调试6. 风机试运行与验收三、施工准备1. 技术准备:组织施工人员学习风机安装规范、操作规程及质量标准,确保施工人员掌握风机安装的技能和知识。

2. 材料准备:根据施工图纸和技术要求,准备风机、塔架、电气设备、控制系统等材料,确保材料质量符合国家标准。

3. 工具准备:准备风机安装所需的工具,如吊装设备、电动工具、测量工具等。

4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工人员具备相应的技能和素质。

四、施工方法及工艺1. 风机基础检查与处理(1)检查风机基础混凝土强度,确保满足设计要求。

(2)对基础进行平整处理,清除基础上的杂物和油污。

(3)在基础表面涂刷防锈漆,提高基础的防腐性能。

2. 风机安装与调试(1)将风机从运输车上卸下,按照设计要求进行组装。

(2)使用吊装设备将风机吊装至基础,确保风机水平。

(3)安装风机轴承、齿轮箱等部件,并进行紧固。

(4)连接风机与塔架,确保连接牢固。

(5)进行风机调试,检查风机运行状态,确保风机运行正常。

3. 风机塔架安装与调试(1)将塔架分段吊装至基础,进行组装。

(2)检查塔架水平度,确保塔架垂直。

(3)连接塔架与风机,确保连接牢固。

(4)进行塔架调试,检查塔架稳定性,确保塔架运行正常。

4. 风机电气系统安装与调试(1)安装风机电气设备,如发电机、控制器、电缆等。

(2)连接风机电气设备,确保连接牢固。

(3)进行电气系统调试,检查电气设备运行状态,确保电气系统运行正常。

5. 风机控制系统安装与调试(1)安装风机控制系统,如风速仪、风向仪、温度仪等。

(2)连接控制系统设备,确保连接牢固。
