施工进度计划安排计算
工程施工进度安排完整

工程施工进度安排完整1. 引言本文档旨在提供一份工程施工进度安排的完整指南。
通过合理的进度安排,工程团队可以高效地完成施工项目,减少延误和成本超支的风险。
2. 工程施工进度安排的重要性工程施工进度安排是项目成功的关键因素之一。
一个完整的进度安排将有助于:- 确定项目的关键里程碑和目标- 分配资源和人力的合理调度- 识别潜在的延误和风险- 与相关各方(例如业主、承包商等)进行有效的沟通和协调因此,在项目开始之前,制定一个完整的施工进度安排是至关重要的。
3. 工程施工进度安排的步骤以下是一个标准的施工进度安排步骤:3.1. 确定项目目标和里程碑在确定施工进度之前,首先需要明确项目的目标和关键里程碑。
这包括确定工程的开始日期和结束日期、关键任务和交付要求等。
3.2. 根据工作量和资源估算制定项目网络图项目网络图是施工进度安排的重要工具,它将工作包和任务之间的关系表示为一个图形。
根据工作量和资源估算,制定项目网络图,以确定任务之间的优先关系和依赖关系。
3.3. 制定施工进度表根据项目网络图,制定一个详细的施工进度表。
该进度表应包含每个任务的开始日期、结束日期、持续时间和负责人等信息。
确保进度表合理分配资源和人力,并考虑可能出现的风险和延误。
3.4. 监控和更新进度在施工过程中,要定期监控和更新进度表。
及时识别和解决潜在的延误和风险,并与相关各方进行有效的沟通和协调。
4. 进度安排的常见挑战和解决方案在工程施工进度安排过程中,可能会遇到一些挑战,如资源不足、技术问题、天气条件等。
以下是一些常见挑战和相应的解决方案:- 资源不足:需要合理分配和管理资源,优化资源利用率,并在需要时考虑外部资源的调动。
资源不足:需要合理分配和管理资源,优化资源利用率,并在需要时考虑外部资源的调动。
- 技术问题:实施合适的技术方案,确保项目的顺利进行。
技术问题:实施合适的技术方案,确保项目的顺利进行。
- 天气条件:针对天气因素制定相应的计划,并在可能的情况下对进度进行调整。
施工总体进度计划安排

施工总体进度计划安排1. 引言施工总体进度计划是指在按照项目需求进行施工工作时,对整个工程项目各项工作进行合理的时间安排和进度控制,以确保工程按时完工。
本文将对施工总体进度计划的安排进行详细介绍。
2. 目标和原则施工总体进度计划的目标是在保证工程质量和安全的前提下,按照合同约定的时间要求,合理安排施工活动,确保工程按时完工。
在制定施工总体进度计划时,应遵循以下原则:•合理性原则:安排的时间应合理,考虑各项工作的复杂度、资源供给和施工条件等因素。
•可操作性原则:计划应具备可操作性,能够在实践中得以实施。
•可控制性原则:计划应具备可控制性,能够对工程进展进行及时监控和调整。
•预见性原则:计划应具备一定的预见性,能够预测工程施工过程中可能遇到的问题并进行应对。
3. 施工总体进度计划的编制流程施工总体进度计划的编制流程一般包括以下几个步骤:3.1 确定施工活动首先需要确定整个工程项目的施工范围和施工活动,明确各项工作的前后关系和依赖关系。
3.2 制定施工工期根据工程项目的规模、复杂程度和可用资源等因素,制定合理的施工工期,确保时间安排的可行性。
3.3 制定工作分解结构(WBS)根据工程项目的施工活动,将工作分解为更具体的任务,并按照层次关系进行组织和排序。
3.4 制定工程进度网络图根据工作分解结构(WBS),构建工程进度网络图,明确各项工作的先后关系和时间要求。
3.5 确定工作时限根据工程进度网络图,确定每项工作的最早开始时间、最晚开始时间、最早完成时间和最晚完成时间,并计算出总工期。
3.6 确定资源需求根据工程进度网络图,确定各项工作所需的人力、物力和财力资源。
3.7 确定工期压缩措施根据项目需求和资源情况,制定工期压缩措施,以缩短工程进度。
3.8 编制施工总体进度计划根据上述步骤确定的信息,编制施工总体进度计划,包括时间表、工程进度网络图和资源需求表等。
4. 施工总体进度计划的应用与管理施工总体进度计划的应用与管理是保证施工工程按时完工的关键。
工程施工周期运算公式

工程施工周期是指完成一项工程施工所需的时间。
在工程施工中,工期的合理安排和控制是非常重要的,它直接关系到工程的质量和成本。
为了有效地控制工程施工周期,我们需要对施工周期进行合理的计算和预测。
本文将介绍工程施工周期运算公式及其应用。
一、工程施工周期运算公式1. 单项工程周期公式单项工程周期公式是指完成一个单项工程所需的时间。
其计算公式如下:T = K × (1 + r × t)其中,T 表示单项工程周期;K 表示基本周期;r 表示工程复杂程度系数;t 表示工程时间。
2. 多项工程周期公式多项工程周期公式是指完成多个单项工程所需的总时间。
其计算公式如下:T = ΣTi其中,T 表示多项工程总周期;Ti 表示第 i 个单项工程周期。
3. 网络计划时间公式网络计划时间公式是指在网络计划中,完成某个节点所需的时间。
其计算公式如下:T = max{Ti + di}其中,T 表示节点时间;Ti 表示前一个节点的时间;di 表示当前节点的工作时间。
4. 资源分配周期公式资源分配周期公式是指在资源有限的情况下,完成工程施工所需的时间。
其计算公式如下:T = (1 + ρ × t) / (1 - ρ)其中,T 表示资源分配周期;ρ 表示资源利用率;t 表示工程时间。
二、工程施工周期运算公式的应用1. 确定工程进度计划根据工程施工周期运算公式,我们可以合理地确定工程进度计划,确保工程按时完成。
在实际工程中,我们需要根据工程的具体情况,合理地选择和使用运算公式,制定出科学、合理的工程进度计划。
2. 优化工程资源配置通过运用资源分配周期公式,我们可以对工程施工过程中的资源进行合理配置,提高资源利用率,降低工程成本。
在实际工程中,我们需要注意资源的合理分配,避免资源的浪费和过度利用。
3. 控制工程质量工程施工周期的合理控制有助于保证工程质量。
通过监测工程施工周期,我们可以及时发现工程中的问题,采取相应的措施进行调整,确保工程质量。
疏浚工程施工进度计算

疏浚工程施工进度计算一、疏浚工程施工进度计划编制的目的及依据1. 目的和意义疏浚工程施工进度计划是指对疏浚工程施工过程中的各项工作内容进行详细规划和安排,确定各项工作的进度和时间要求,以确保疏浚工程按照工期要求有序进行。
具体目的和意义如下:(1)指导施工。
通过施工进度计划的编制,可以合理安排各项工程活动的时间和顺序,确保施工按照预定计划有序进行,提高施工效率。
(2)控制进度。
施工进度计划可以作为施工管理的依据,帮助管理人员及时发现施工进度存在的问题并及时调整,保证施工按照预定时间节点完成。
(3)提高效益。
通过施工进度计划的编制和执行,可以避免因为工程进度延误而导致的额外成本增加,提高工程的经济效益。
2. 依据疏浚工程施工进度计划的编制应当遵循以下原则和依据:(1)工程概况。
了解工程的具体情况,包括工程范围、工程地点、施工条件等,确定施工任务和目标。
(2)合理分配时间。
根据工程的具体情况和要求,合理分配各项工作的时间,并确定施工的起止时间、工期和里程碑节点。
(3)预留时间。
在施工计划中预留一定的时间用于应急处理和不可预见的工程变化,确保施工的顺利进行。
(4)技术条件。
根据工程的技术要求和技术条件,确定施工的工艺流程、施工方法和步骤,保证工程质量。
二、疏浚工程施工进度计划编制的主要内容1. 疏浚工程施工单位及施工人员管理(1)疏浚工程施工单位管理指定专门负责疏浚工程施工的单位,并确定该单位的负责人和相关管理人员,明确各项职责和任务。
(2)施工人员管理确定参与疏浚工程施工的人员名单,并明确各自的职责和任务,建立健全的施工领导和管理团队。
2. 疏浚工程施工条件及施工技术准备(1)疏浚工程施工条件了解并评估疏浚工程施工所需的条件,包括场地条件、环境条件、材料条件等,确保施工条件满足施工要求。
(2)疏浚工程施工技术准备进行疏浚工程施工前的技术准备工作,包括编制施工方案、设计施工工艺流程、准备施工设备和工具等,确保施工顺利进行。

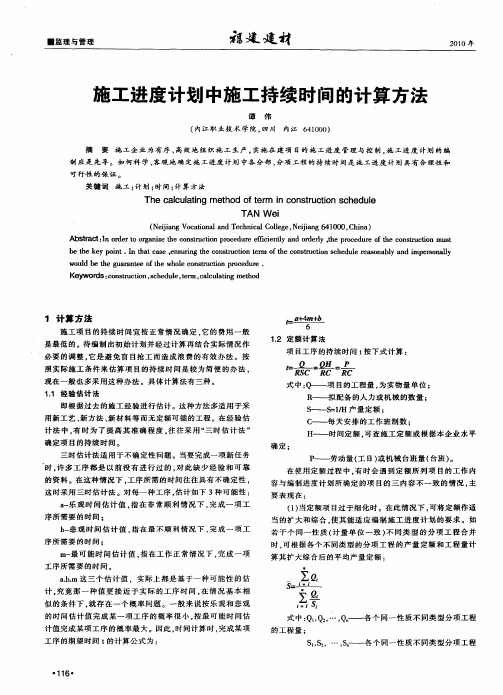

施工进度计划中施工持续时间的计算方法

w ud b e g a a te o l o ec n tu t n p o e u e . o l e t u r ne fte wh l o s c o r c d r h } r i K y r s: o sr c in, c e u e, r ,a c ai g me h d e wo d c n t t u o s h d l tm c lu t t o e l n
确定 :
用 新 工 艺 、 方 法 、 材 料 等 而 无定 额 可 循 的工 程 。在 经 验 估 新 新
计 法中 , 时为 了提高其 准确程度 , 往 采用“ 时估计 法 ” 有 往 三 确 定 项 目的 持 续 时 间 。 三 时 估 计 法 适 用 于 不 确 定 性 问 题 。当要 完 成 一 项 新 任 务
式 中 : ~ 项 目的工 程 量 , 实物 量 单 位 ; 为 R — 拟 配 备 的人 力 或 机 械 的 数 量 ; — S —— 1 产 量 定 额 : . , H C — 每 天 安 排 的 工作 班制 数 : — H — 时 间 定 额 . 查 施 工 定 额 或 根据 本 企 业 水 平 — 可
若 干 个 同 一 性 质 ( 量 单 位 一 致 ) 同 类 型 的 分 项 工 程 合 并 计 不 时 . 根 据 各 个 不 同类 型 的分 项 工 程 的 产 量 定 额 和工 程量 计 可
施工阶段的时间与进度安排

施工阶段的时间与进度安排1. 项目概述本项目旨在完成XXX工程的建设,主要包括土建、装修、安装和调试等工作。
为确保工程按时、按质、按量完成,特制定本施工阶段的时间与进度安排。
2. 施工阶段划分本项目共分为以下四个阶段:1. 前期准备阶段:包括立项、审批、设计、招投标等工作。
2. 施工阶段:包括土建、装修、安装等工作。
3. 调试阶段:包括设备调试、系统测试等工作。
4. 竣工验收阶段:包括验收、整改、交付等工作。
3. 施工阶段时间安排3.1 土建阶段- 预计开始时间:XXXX年XX月XX日- 预计结束时间:XXXX年XX月XX日- 工作内容:完成土地平整、地基处理、主体结构建设等工作。
3.2 装修阶段- 预计开始时间:XXXX年XX月XX日- 预计结束时间:XXXX年XX月XX日- 工作内容:完成室内外装修、水电安装、通风空调等工作。
3.3 安装阶段- 预计开始时间:XXXX年XX月XX日- 预计结束时间:XXXX年XX月XX日- 工作内容:完成设备安装、管道铺设、布线等工作。
3.4 调试阶段- 预计开始时间:XXXX年XX月XX日- 预计结束时间:XXXX年XX月XX日- 工作内容:完成设备调试、系统测试、性能优化等工作。
4. 进度监控与调整为确保施工进度按计划进行,将采取以下措施:1. 定期召开项目进度会议,了解各阶段工作进展,协调解决存在的问题。
2. 设立项目进度专员,负责跟踪、记录各阶段工作进度。
3. 针对关键节点,制定专项进度计划,确保关键工作按时完成。
4. 如有必要,根据实际情况对施工进度进行调整,并及时通知相关方。
5. 风险评估与应对措施本项目可能存在以下风险:1. 政策风险:项目审批、土地征用等方面可能受到政策影响。
2. 技术风险:施工过程中可能遇到技术难题,影响工程进度。
3. 人员风险:施工人员不足或素质不高,可能导致工程质量问题。
4. 材料风险:建筑材料质量不达标,影响工程质量。
工程施工进度计划的安排
工程施工进度计划的安排1. 引言工程施工进度计划是在工程实施过程中,对工程进度进行合理的安排和组织的重要依据。
通过合理的进度计划,可以实现工程施工活动的有效组织和协调,确保工程按时完成。
2. 背景工程施工进度计划的安排是在整个工程项目流程中的一项重要工作。
它包括分析工程任务、确定工作时间、资源分配、进度目标的制定和进度监控等内容。
通过合理的进度计划,可以有效控制工程进度,最大限度地提高工程的效率和质量。
3. 进度计划的制定步骤3.1 分析工程任务在制定工程施工进度计划之前,首先需要详细分析工程任务。
这包括对整个工程项目进行分解,明确每个工作项的内容、工序和关键路径等。
通过分析工程任务,可以确定工程的总体工期和关键工期,为后续的安排提供依据。
3.2 确定工作时间根据工程任务的分析,确定每个工程工作项的工作时间。
这包括开始时间和完成时间的确定。
根据实际情况,对工作时间进行合理的估计和安排,考虑到工作的顺序性和依赖关系。
同时,需要留出适当的缓冲时间,以应对可能出现的延误情况。
3.3 资源分配在进度计划中,需要合理分配和利用各种资源,包括人力、物力、财力等。
根据工程任务的要求,确定每个工作项所需的资源类型和数量。
同时,需要根据实际情况,合理调配资源,确保工程施工活动的顺利进行。
3.4 制定进度目标根据工程任务、工作时间和资源分配的情况,制定合理的进度目标。
进度目标需要考虑到工程的实际情况和可行性,确保工程的进度计划符合实际施工的要求。
同时,进度目标也需要具有一定的灵活性,以应对可能出现的变动和调整。
3.5 进度监控在工程施工过程中,需要对工程进度进行监控和管理。
通过实时监控工程的进展情况,及时发现和解决可能出现的问题和风险。
进度监控可以通过各种手段和工具来实现,如进度图、进度报告、会议等。
通过进度监控,可以及时调整进度计划,保证工程按时完成。
4. 进度计划的优化和调整在实际的工程施工过程中,进度计划可能会出现一些问题和变动。
全部施工进度计划(倒排工期)
施工进度计划
工程名称:贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
一、工期进度计划
1、本工程从2011年11月10日至2012年3月25日(按有效工期计算工期)必须完成全部的挡土墙工程和其挡土墙上的围墙工程。
2、我公司就上述的工期要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在甲方指定的工期内顺利完成上述挡土墙和围墙工程。
二、施工设备计划
1、为满足施工生产,落实施工机械配置计划,快速抽调足够数量性能良好的机械设备运抵施工现场。
对于个别类型的机械,数量不足的,将采取新购或租赁的办法补齐。
2、主要机械设备配制
三、施工计划时间安排表
1、挡土墙工程施工计划时间安排表
挡土墙总方量为:44326.00m3
2、围墙工程施工计划时间安排表
围墙长度为:2192.00m
四、施工进度横道图
分段图附后:
贵州省烟草公司毕节地区公司新建两烟物流中心挡土墙围墙工程
施工进度计划
施工单位:贵州省毕节地区建筑工程总公司日期:2011年11月12日。
施工进度计划安排及工期目标
施工进度计划安排及工期目标施工进度控制是以现代科学管理作为其理论基础的,主要有系统原理、动态控制原理、息反馈原理、弹性原理、和封闭循环原理等,运用这些科学原理,对施工进度计划进行科学控制的主要措施有组织措施、技术措施、合同措施、经济措施和管理息措施等。
一、施工进度计划说明由于本工程的特殊性,既需要满足建设单位的技术要求和原有结构的安全,又要满足工程的实际施工时间、场地等特点,因此,在安排施工进度计划时必须分阶段确定重点项目,以保证综合均衡、配套施工,在施工部署前期以完善施工方案、现场临时设施搭设、拆除施工、材料和设备的采购等为主,中期则投入主要施工力量进行土建施工、装修、设备安装等项工作。
每道工序验收合格后及时进行下道工序施工,装修工程及专业安装等施工提前插入。
确保提前完成所有工程项目。
在施工中要特别注意安排好土建工程、装修工程与各专业工程的配合和交叉流水作业,从而加快施工进度。
如果我单位中标,为了赢得更多的时间,在开工前,我单位将进行各种材料的加工、采购工作,为了装修和设备安装项目有更多的时间,所有拆除、土建等项目的施工必须组织人员在短时间完成。
二、工期目标我公司积极响应招标文件要求,通过我们科学组织施工,合理安排工序穿插和施工流水,确保计划按时保质保量圆满完成。
根据甲方对工期的要求,我方当竭力配合甲方,及时调整施工方案,必要时穿插施工,合理调整物资、人员、机械、资金的因素,保证做到保质保量保进度。
三、施工进度计划说明根据计划,作业施工时按照拆除、土建、装修等举行流水作业,保证施工的连续性宁静衡性,严格按进度计划掌握,及时检查,发觉偏差,及时纠正,以保证计划目标的完成。
各流水段间根据总体进度计划,结合工程的特性和分部分项工程的要求,合理安排小流水作业,配合主导施工作业。
施工进度的检查与进度计划的执行是融合在一起的,计划检查是计1五、进度计划的掌握模式1、由总控计划编制相应施工计划。
根据总控计划制订月/旬计划,由月/旬计划制订周计划,再由周计划制订日计划,层层落实总控计划。
确定工程量后做施工进度计划
确定工程量后做施工进度计划
在实际工程施工中,根据设计图纸和施工要求明确工程的各项工程内容和数量后,需要制定详细合理的施工进度计划。
1. 统计和确认各个工程项目的数量
- 统计土木工程中的土方挖方量、填方量等
- 统计结构项目中的混凝土结构件数量
- 统计电气项目中的线路长度及材料数量
- 统计管道项目中的管材长度和分类等
2. 排序各项工程项目,确定施工顺序
- 按先后顺序排定基础工程、主体结构工程、装饰工程等顺序
- 按间断关系排定上下层结构、内外装修等顺序
3. 确定各项工程的施工周期
- 依照相同项目的历史数据确定标准工期
- 结合工程特点确定工期,如复杂结构需适当延长期限
4. 分配人力物资安排施工任务
- 根据工期安排人员数量和专业
- 计划材料采购安排保证施工进度
5. 每周进行跟踪,必要时根据实际情况做调整完善
以上是一个以确定工程量后制定施工进度计划为主题的简单内容,帮助理解流程和要点。
实际施工需要结合具体工程情况进行详细实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工进度计划安排计算
一、施工进度计划的作用
1、控制装饰装修工程施工进度,保证在规定的工期内完成符合质量要求的工程任
2、按照装饰装修工程的施工顺序,确定各分部分项工程施工过程中的持续时间以及它们之间的配合关系;
3、确定施工所必须的各类资源(人力、材料、机械设备、水电等)的需要量;
4、为施工准备、编制月旬作业计划提供依据。
二、施工进度计划编制的依据
1、经过审批后的装饰装修工程全部施工图纸、标准图集、有关技术资料、现场地形图等;
2、现场有关的水文、地质、气象和其它技术经济资料;
3、合同规定的开工、竣工日期及工期;
4、装饰装修工程的施工方案;
5、施工图预算;
6、劳动定额及机械台班定额;
7、施工资源条件(劳动力、机械材料)的供应能力,专业单位(如设备安装等)配合装饰装修施工的能力;
8、其它有关要求和资料。
三、施工进度计划目标
1、工期应满足规定的要求;
2、施工现场各种临时设施的规模,在合理范围内尽可能最小;
3、施工机械、设备、工具、模具、周转材料等在合理的范围内最少,并尽可能重复利用;
4、尽可能组织连续均衡施工,在整个工程施工期间,施工现场的劳动人数在满足工程需要的情况下尽可能保持最小数目;
5、尽可能减少因组织安排不善、停工待料所引起的时间损失。
四、施工进度计划的表示方法施工进度计划一般采用水平图表(横道图)、垂直图表和网络图的形式。
本节主要阐述用横道图编制施工进度计划的方法和步骤。
五、编制步骤编制装饰装修工程施工进度计划的步骤如下
1、熟悉图纸和有关资料,调查施工条件;
2、确定分项工程项目,划分施工过程;
3、计算工程量(分施工段计算工程量);
4、确定劳动量和机械台班数;
5、确定各分项工程施工的天数;
6、设计安排施工进度计划;
7、根据施工进度计划,分别绘出劳动力
(一)确定分项工程项目,划分施工过程施工进度表中所列项目是指直接完成单位工程的各分部分项工程的施工过程。
首先按
照施工图纸和施工顺序,将拟建单位工程的各个施工过程列出,并结合施工方法、施工条件和劳动组织等因素适当调整,确定填入施工进度计划表中的施工过程。
所有分部分项工程项目及施工过程在进度计划表上填写时应按施工顺序排列。
在确定分项工程项目时,应注意以下问题:
1、工程项目划分的粗细程度分项工程项目划分的粗细程度根据进度计划的具体要求而定。
对于控制性进度计划,项目的划分应粗一些,一般只列出分部工程的名称;而实施性的单位工程进度计划,项目可划分得细一些,特别是对工期有影响的项目不能漏项,以便掌握施工进度,指导施工。
为使进度计划能简明清晰,原则上应在可能条件下尽量减少工程项目的数目,能合并的就合并,能不列出的就不列出。
2、施工过程的划分要结合所选择的施工方案分项工程项目的划分,要在熟悉图纸的基础上,按施工方案所确定的合理顺序列出。
由于施工方案和施工方法的不同会影响工程项目名称、数量及施工顺序,因此,工程项目划分应与所选施工方法相协调一致。
3、对于分包单位施工的专业项目,可安排与土建施工相配合的进度日期,但要明确要求。
4、划分分项工程项目时,还要考虑建筑土建主体的特点及劳动组织等因素。
5、所有施工过程的项目名称,均应参考现行定额手册上的项目名称。
(二)计算工程量工程量的计算应根据施工图和工程量计算规则进行。
各分项工程项目确定后,可分段计算工程量,计算中应注意以下几个问题:
1、各分项工程的工程量计算单位应与现行定额手册中所规定的单位一致。
2、计算工程量应与确定的施工方法相一致,要结合施工方法,满足安全技术的要求(如隔墙抹灰面积,地毯铺粘面积等)。
3、当施工组织要求分区、分段、分层施工时,工程量计算应按分区、分段、分层来计算,以利于施工组织及进度计划的编制。
一般的是以装饰部位、装饰专业计算或者分区、分层来计算。
(三)确定劳动量和机械台班数所谓劳动量是指完成某施工过程所需要的工日数(人工作业时)和台班数(机械作业时)。
根据各分部分项工程的工程量(Q)、施工方法和现行的劳动定额,综合单位的实际情况计算各施工过程的劳动量或机械台班数(P)。
其计算式如下:
P=Q/S 或 P=Q•H 式中:P某分项工程所需的劳动量,工日、台班; Q某分项工程的工程量,m
3、m
2、t等; S某分项工程的产量定额,m
3、m
2、t/工日或台班; H某分项工程的时间定额,工日或台班/m
3、m
2、t等。
在使用定额时可能会出现以下几种情况:
1、计划中的一个项目包括了定额中的同一性质的不同类型的几个分项工程,这时可采用第一种方法计算。
即:用其所包括的各分项工程的工程量与其各自的产量定额或时间定额算出各自的劳动量,然后求和即为计划中项目的劳动量,其计算公式如下:n P=Q1/S1+Q2/S2+Q3/S3+…+Qn/Sn=Σ=Qi/Si i=1 式中:
P计划中某一项目的劳动量; Q
1、Q
2、Q3…Qn统一性质各个不同类型分项工程的工程量; S
1、S
2、S3…Sn统一行使各个不同类型分项工程的产量定额; n 计划中的一个工程项目所包括定额中统一性质、不同类型分项工程的个数。
2、施工计划中的某个项目采用了尚未列入定额手册的新技术或特殊的施工方法。
计算时可参考类似项目的定额或经过实际测算,确定临时定额。
(四)确定各施工过程的作业天数计算各分项工程施工持续天数的方法有两种:
1、根据配备的人数或机械台数计算天数计算式如下:
t=P/(R﹒N)
式中:t完成某分项工程的施工天数; R每班配备在该分部分项工程上的施工机械台数或人数; N每天的工作班次; P该分部分项工程所需要的劳动量。
2、根据工期的要求倒排进度首先根据总工期和施工经验,确定各分项工程的施工时间,然后计算出每一分项工程所需要的机械机械台数或工人数,计算如下:
R=P/t﹒N 工作班制一般宜采用一班制,因其能利用自然光照,适宜于露天和空中交叉作业,有利于安全施工和保障工程质量。
若采用二班或三班制工作,虽可以加快施工进度,并且能够保工作班制一般宜采用一班制,因其能利用自然光照,适宜于露天和空中交叉作业,有利于安全施工和保障工程质量。
若采用二班或三班制工作,虽可以加快施工进度,并且能够保证施工机械得到更充分的利用,但是,同时也会引起技术监督、工人福利以及施工地点照明等方面费用的增加。
因此,没有必要对所有的施工过程都采用二班、三班制工作。
一般来说,应该尽量把辅助工作和准备工作安排在第二班,以便主要的施工过程在第二天白班能够顺利地进行。
三班制工作应尽量避免,因为在这种情况下,
施工机械的检查和维修无法进行,不能保证机械经常处在完好的状态。
对于机械化施工过程,如果计算出的工作持续天数同所要求的相比太长或太短,则可以增加或减少机械的台数,从而调整工作的持续时间。
在安排每班的劳动人数时,必须考虑以下几点:
(1)最小劳动组合。
很多分项工程的施工都必须有几个人共同配合才能进行。
最小劳动组合是指某一施工过程要进行正常施工所必须的最低限度的人数及其合理组合。
例如砌墙,只有技工不行,必须有壮工配合。
(2)最小工作面。
所谓工作面是指施工对象上可能安排工人和布置机械的地段,用来反映施工过程在空间d的布局。
