电工套管施工方案
机电套管施工方案

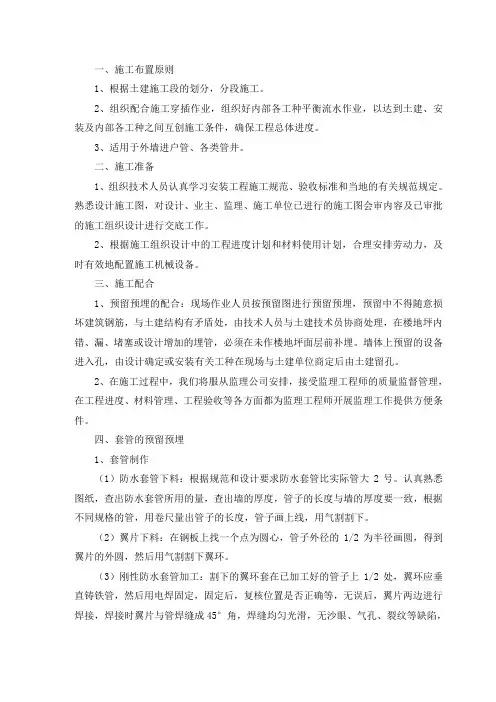

一、施工布置原则1、根据土建施工段的划分,分段施工。
2、组织配合施工穿插作业,组织好内部各工种平衡流水作业,以达到土建、安装及内部各工种之间互创施工条件,确保工程总体进度。
3、适用于外墙进户管、各类管井。
二、施工准备1、组织技术人员认真学习安装工程施工规范、验收标准和当地的有关规范规定。
熟悉设计施工图,对设计、业主、监理、施工单位已进行的施工图会审内容及已审批的施工组织设计进行交底工作。
2、根据施工组织设计中的工程进度计划和材料使用计划,合理安排劳动力,及时有效地配置施工机械设备。
三、施工配合1、预留预埋的配合:现场作业人员按预留图进行预留预埋,预留中不得随意损坏建筑钢筋,与土建结构有矛盾处,由技术人员与土建技术员协商处理,在楼地坪内错、漏、堵塞或设计增加的埋管,必须在未作楼地坪面层前补埋。
墙体上预留的设备进入孔,由设计确定或安装有关工种在现场与土建单位商定后由土建留孔。
2、在施工过程中,我们将服从监理公司安排,接受监理工程师的质量监督管理,在工程进度、材料管理、工程验收等各方面都为监理工程师开展监理工作提供方便条件。
四、套管的预留预埋1、套管制作(1)防水套管下料:根据规范和设计要求防水套管比实际管大2号。
认真熟悉图纸,查出防水套管所用的量,查出墙的厚度,管子的长度与墙的厚度要一致,根据不同规格的管,用卷尺量出管子的长度,管子画上线,用气割割下。
(2)翼片下料:在钢板上找一个点为圆心,管子外径的1/2为半径画圆,得到翼片的外圆,然后用气割割下翼环。
(3)刚性防水套管加工:割下的翼环套在已加工好的管子上1/2处,翼环应垂直铸铁管,然后用电焊固定,固定后,复核位置是否正确等,无误后,翼片两边进行焊接,焊接时翼片与管焊缝成45°角,焊缝均匀光滑,无沙眼、气孔、裂纹等缺陷,焊完后把药皮敲净。
(4)柔性防水套管加工:翼环焊接同刚性防水套管。
另外在防水套管的两端焊接法兰。
在套管迎水面焊接无孔法兰,另一面焊接钻孔并攻好丝的法兰,焊接法兰和压盖法兰应配套。
电力套管施工方案

电力套管施工方案一、任务概述电力套管是电线电缆布置的一种管道系统,主要用于电力系统中电缆的敷设和保护。
电力套管施工的目的是为了确保电缆的安全敷设和便于维护。
本方案主要是针对项目的电力套管施工,对施工的过程、方法和安全措施进行详细的规划和描述。
二、施工准备1.相关许可和申报手续的办理根据项目的需要,及时办理相关的施工许可证和相关的申报手续,以确保施工的合法性和规范性。
2.施工队伍和施工机械的准备组织合适的施工队伍和具备相关资质的施工人员,保证施工人员具备相应的技能和经验。
同时选择适当的施工机械,如挖掘机、破碎机等,以提高施工效率。
3.施工材料和工具的准备根据施工方案的要求,准备好需要使用的电力套管材料和工具,如钢管、电缆及其配件、焊接工具、电缆支架等。
三、施工流程1.现场勘察和测量在施工前,对施工现场进行勘察和测量,了解地下结构和地形,确定电力套管的敷设路线和安装位置。
2.地面开挖根据勘察结果,在设计好的敷设路线上进行地面的开挖工作。
开挖宽度和深度需要满足电力套管的要求,并根据具体情况进行调整。
3.电力套管的敷设将准备好的电力套管进行敷设。
将套管按照设计要求沿着敷设路线进行焊接、连接和固定,保证套管的连续性和稳固性。
4.套管的连接和测试在完成套管的敷设后,进行套管之间的连接和接地,确保电力套管系统的完整性和正常使用。
对套管进行绝缘测试,检查是否存在漏电等问题,并进行合理的修复和调整。
5.补填土和恢复地面施工完成后,根据施工现场和环境的要求,对开挖的土地进行补填,恢复地面的平整和美观。
四、施工安全措施1.安全教育和培训对参与施工的工人进行安全教育和培训,提高他们的安全意识和技能,确保施工期间的人员安全。
2.施工现场的安全防护设置合理的施工警示标志,划定施工区域,并进行必要的安全围挡,保护施工人员和周边环境的安全。
3.使用个人防护用品施工人员在作业过程中需佩戴合适的个人防护用品,如安全帽、防护鞋、安全手套等,以防范施工中可能发生的伤害。
电力套管施工方案

电力套管施工方案电力套管施工方案一、施工目标本次电力套管施工的主要目标是将电力线路中的电缆进行保护,并且便于维护和修理。
同时要保证施工的质量和安全。
二、施工准备工作1. 施工人员应具备相关的施工技能和知识,并且需要具备相关的安全证书。
2. 准备相关的工具和设备,如套管、扳手、电焊机等。
3. 确定施工的时间和地点,并提前进行场地清理和安全检查。
4. 确保施工的材料和设备的质量合格,并进行验收。
三、施工步骤1. 确定套管的材质和规格,根据电力线路的需要进行选择。
通常可以选择聚氯乙烯(PVC)套管,它具有绝缘性能好、耐腐蚀等特点。
2. 进行套管的安装。
首先清理线路周围的杂物和灰尘,并将套管以合适的长度进行切割。
然后使用扳手将套管固定在墙壁或地面上。
3. 进行电缆的引线。
将电缆从起始点引入到套管内,尽量保证电缆的整齐和紧凑,避免过度弯曲和拉扯。
4. 进行套管的连接。
采用电焊机进行套管的焊接,确保焊接牢固和密封,避免电缆受到外界的干扰和损坏。
5. 进行维护工作。
施工完成后,对套管进行检查和维护。
及时清理套管内部的杂物和灰尘,保证电线畅通和安全运行。
四、施工注意事项1. 施工人员应严格按照安全操作规程进行操作,确保施工过程中的安全。
2. 施工过程中应注意避免强光直射和高温等对套管的损害。
3. 施工过程中应注意保证电线的整齐和紧凑,避免电线的松弛和打结。
4. 施工完成后应进行验收和测试,确保线路的可靠性和安全性。
五、施工质量控制1. 施工过程中应进行定期的检查和巡视,确保施工的质量合格。
2. 施工完成后应进行必要的测试和试验,如绝缘测试、电阻测试等,确保线路的可靠性和安全性。
3. 如发现施工过程中存在的问题和缺陷,应及时进行整改和修复,并进行记录和汇报。
4. 施工完成后应进行定期维护和检修,保证线路的长期稳定运行。
以上就是本次电力套管施工的方案,希望能够对施工工作有所帮助,确保施工质量和安全。
电力套管施工方案

电力套管施工方案1. 引言电力套管是电力工程中的重要组成部分,用于保护电缆和线路,同时提供电力传输的安全和可靠性。
本文将介绍电力套管施工方案,包括施工前准备、施工过程、施工质量控制等内容。
2. 施工前准备在进行电力套管施工前,需要进行充分的准备工作,确保施工流程的顺利进行。
2.1 确定施工方案在施工前,应根据具体的工程要求和设计要求,确定合适的施工方案。
施工方案应包括套管类型、规格、数量等具体要求,以及施工流程和施工时限等。
2.2 资源准备在施工前,需要进行资源准备工作,包括人力资源、物资资源和设备资源等。
确保施工中所需的资源得到充分的准备和保障,以避免施工过程中的延误和质量问题。
2.3 安全措施电力套管施工过程中存在一定的安全风险,为了保障施工人员和设备的安全,应制定相应的安全措施。
包括参与施工人员的培训和安全意识的提升,以及安全装备和施工环境的检查等。
3. 施工过程电力套管的施工过程主要包括布设线路、安装套管和接地处理等步骤。
3.1 布设线路在施工过程中,首先需要根据设计要求和施工方案进行线路的布设工作。
根据实际情况选择合适的布线路径和布线方式,确保线路的稳定和可靠。
3.2 安装套管在线路布设完成后,需要进行套管的安装工作。
根据设计要求和施工方案,选择合适的套管类型和规格,按照预定的线路路径进行套管的安装。
3.3 接地处理在套管安装完成后,需要进行接地处理工作,保证线路的安全和可靠。
具体的接地处理方式根据设计要求和套管类型的不同而有所差异,但必须确保接地的可靠性。
4. 施工质量控制为了保证电力套管施工质量,需要进行相关的质量控制工作。
4.1 工艺控制在施工过程中,应按照相应的工艺要求进行施工,包括套管的截面尺寸、材质要求、电气性能要求等。
对施工过程中的关键节点进行严格监控,确保施工质量符合要求。
4.2 质量检测在施工完成后,需要进行质量检测工作,对施工质量进行评估。
主要包括对套管的外观检查、尺寸检测、电气性能测试等。
电气套管预留预埋施工方案

电气套管预留预埋施工方案1. 引言在电气工程施工中,电气套管的预留和预埋施工是非常重要的环节。
正确的预留和预埋施工方案可以保证电气线路的安全性和可靠性。
本文将介绍电气套管预留预埋施工方案的基本原则和具体步骤。
2. 方案设计与准备工作2.1 电气套管预留设计在进行电气套管预留设计时,需要考虑以下因素:•电气线路的类型和规格;•套管的直径和长度;•套管的材质和耐压能力;•套管的数量和布置方式;•需要穿越的结构物和障碍物。
根据以上因素进行综合考虑,设计出合理的电气套管预留方案。
2.2 施工准备工作在进行电气套管预留预埋施工前,需要进行以下准备工作:•准备套管材料、接头和配件;•准备施工工具和设备;•清理施工现场,确保无障碍和安全。
3. 电气套管预留预埋施工步骤3.1 标线定位根据电气套管预留设计方案,使用标线工具在施工现场进行套管预留的定位标线。
3.2 钻孔开孔根据标线位置,使用电钻或手动打孔器进行钻孔开孔。
在开孔过程中,需要注意以下事项:•钻孔位置准确;•钻头选用合适;•钻孔深度适宜;•钻孔过程中保持稳定。
3.3 套管安装将预留好的套管插入钻孔中,并确保稳固。
在安装过程中,需要注意以下事项:•套管与钻孔的匹配度;•使用适当的套管接头和配件;•套管的垂直度和平整度。
3.4 封闭处理完成套管安装后,对钻孔口进行封闭处理。
可以使用防尘防水的封闭材料,如水泥砂浆或密封剂,确保电气套管的密封性和防护性。
3.5 检查验收完成施工后,需要对电气套管的预留预埋情况进行检查验收。
主要检查以下内容:•套管的位置和数量是否符合设计要求;•套管安装是否牢固和垂直;•套管封闭处理是否完好。
4. 安全注意事项在进行电气套管预留预埋施工过程中,需要注意以下安全事项:•使用个人防护装备,如安全帽、防护眼镜和手套;•钻孔过程中注意安全,避免伤害;•施工现场保持整洁,避免跌倒和碰撞事故。
5. 总结电气套管的预留和预埋施工是电气工程中重要的环节。
套管安装专项施工方案

一、编制依据1. 《建筑给排水及采暖工程施工及验收规范》(GB50242-2002)2. 《建筑电气工程施工质量验收规范》(GB50303-2002)3. 《建筑抗震设计规范》(GB50011-2010)4. 《建筑防火设计规范》(GB50016-2014)5. 相关行业标准和地方规定二、工程概况本工程为某建筑项目中的套管安装工程,主要包括给排水、电气、消防等系统的套管安装。
工程总建筑面积约10万平方米,套管安装工程量约5000米。
三、施工工艺1. 施工准备(1)熟悉图纸,明确套管安装要求及施工技术要点。
(2)准备施工所需材料、设备、工具,确保质量符合要求。
(3)组织施工人员进行技术交底,确保施工人员掌握施工工艺及安全注意事项。
2. 施工步骤(1)测量放线:根据设计图纸,在施工区域进行测量放线,确定套管安装位置。
(2)套管制作:根据设计要求,现场制作或加工套管,确保套管尺寸、形状、材质符合要求。
(3)套管安装①给排水套管安装:在预留孔洞处,安装套管,确保套管位置、尺寸、方向符合设计要求。
②电气套管安装:在预留孔洞处,安装套管,确保套管位置、尺寸、方向符合设计要求,并做好接地处理。
③消防套管安装:在预留孔洞处,安装套管,确保套管位置、尺寸、方向符合设计要求,并做好防火处理。
(4)套管固定:采用膨胀螺栓、锚杆等固定套管,确保套管固定牢固。
(5)套管检查:检查套管安装质量,确保套管安装位置、尺寸、方向、固定牢固符合要求。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 高处作业时,必须系好安全带,并采取防坠落措施。
3. 电气作业时,必须遵守电气安全操作规程,确保作业人员安全。
4. 施工现场设置警示标志,提醒过往人员注意安全。
5. 严格执行施工方案,确保施工过程中不发生安全事故。
五、质量控制1. 材料进场验收,确保材料质量符合要求。
2. 施工过程中,严格执行施工规范,确保施工质量。
3. 定期进行施工质量检查,发现问题及时整改。
工程线缆套管施工方案怎么写

工程线缆套管施工方案怎么写1. 项目概述本工程为某地区建设项目的电气线缆敷设工程,其中包括线缆敷设、线缆套管安装等工程内容。
本方案旨在确保工程施工过程安全、高效进行,保证工程质量,达到预期效果。
2. 施工准备2.1 工程方案制定:根据工程所处环境、线路敷设长度和数量,制定合理的施工方案,包括施工进度计划、安全措施等内容。
2.2 人员配备:确定施工所需的各类人员,包括工程主管、技术人员、施工人员、安全员等。
2.3 设备准备:准备所需的施工设备、工具及各类维修保养设备。
2.4 材料准备:准备线缆、套管、接头等所需的各类材料。
3. 施工流程3.1 现场勘察:在施工前,进行现场勘察,了解施工环境、线路敷设的具体情况,确定施工路线和施工难点。
3.2 套管预埋:根据勘察情况和设计图纸,对线缆套管进行预埋施工,主要包括挖掘、套管敷设、沟槽回填等工作。
3.3 线缆敷设:对预埋线缆套管进行线缆敷设,包括线缆铺设、固定、接地等工作。
3.4 测试验收:对线缆敷设完成后,进行测试验收,确保线缆连接正常、电气性能良好。
3.5 安全保障:在施工过程中,保证施工现场的安全,落实各项安全措施,确保施工人员的人身安全。
4. 施工注意事项4.1 施工质量:保证线缆套管施工质量,确保套管的平整、安全,避免损坏线缆。
4.2 安全防护:加强施工现场安全管理,落实施工现场的安全防护设施,保证施工人员的人身安全。
4.3 施工环境:注意施工现场的环境保护,保持施工现场的整洁与安全。
4.4 线路标识:对于线路敷设的地点进行标示和保护,避免日后施工或维护时对线路的损坏。
5. 施工结束工作5.1 清理现场:施工结束后,清理施工现场,清理施工垃圾、道路标志牌等。
5.2 完成验收:由施工单位与建设单位进行工程验收,确认工程的质量和安全性。
5.3 形成竣工资料:整理施工记录、验收报告等相关资料,形成施工竣工资料。
6. 安全管理在施工过程中,必须切实加强安全管理,贯彻“安全第一,预防为主”的方针,完全执行《建筑施工安全生产管理条例》和相关的法律法规。
电力套管施工方案

电力套管施工方案1. 简介电力套管施工方案是为了确保电力线路的安全运行和保护电线免受外界环境影响而制定的一套施工方案。
本文档将介绍电力套管的类型、施工流程、注意事项等内容,以帮助施工人员顺利完成套管施工任务。
2. 电力套管的类型电力套管根据不同的材质和安装位置可以分为以下几种类型:2.1 塑料电力套管塑料电力套管是一种外表光滑、电绝缘性能好的套管,常用于室内电力线路的保护和隐蔽。
常见的塑料电力套管有PVC、PE等材质。
2.2 金属电力套管金属电力套管通常由钢质材料制成,具有良好的机械强度和耐腐蚀性能,适用于需要更强保护的电力线路,如户外暴露环境或需要承受外力影响的地方。
2.3 组合式电力套管组合式电力套管是将塑料套管和金属套管结合起来使用,能够兼顾塑料套管的隐蔽性和金属套管的保护性,常用于需要兼顾两者特性的场合。
3. 电力套管施工流程电力套管的施工流程一般包括以下几个步骤:3.1 定位测量在施工前,需要对电力套管的安装位置进行定位测量,确定套管的长度和位置。
测量时要考虑到线路的需求和布线的合理性,确保套管能够顺利安装,并不影响线路的正常使用。
3.2 打孔在安装位置确定后,需要使用电钻等工具进行打孔,以便将电力套管固定在墙体或管道上。
打孔时要注意选择合适的钻头和适当的转速,避免损坏套管。
打孔后,将套管放入孔内,并使用螺丝或其他连接件将套管固定在墙体或管道上。
连接时要确保套管与固定件之间的紧密度和牢固性,以防止套管脱落或松动。
3.4 弯曲处理在施工过程中,可能会出现需要对套管进行弯曲处理的情况,以适应线路的走向或特殊需求。
弯曲处理时要遵循套管的弯曲半径要求,不得过度弯曲,以免影响线路的传输性能。
3.5 检查验收完成套管的安装后,需要进行检查验收,确保套管安装的质量和正确性。
检查时要注意套管的连接是否紧固、长度和位置是否符合要求,以及是否有损坏等情况。
4. 电力套管施工注意事项在进行电力套管施工时,需要注意以下事项:施工人员应佩戴必要的安全装备,如安全帽、手套和防护眼镜等,以防止施工过程中发生意外伤害。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
华润建筑威海.宅中心电气管预埋方案
认真熟悉图纸、图纸会审、设计变更及甲方下发相关变更文件;根据土建弹出的水平线,测定接线盒,箱体安装的尺寸位置并用油漆做好记号;待一层底筋铺满后开始敷设电工套管,电工套管尽量走直线,电工套管中端位置20cm用扎丝绑扎牢固,线管安装设计图纸敷设完之后每隔1米进行绑扎固定,接头两端绑扎牢固。
塑料管采用专用的套管粘接,管弯半径均大于管径的10倍,浇砼之前项目部进行自检,自检合格后报北京佳益监理项目部水电监理工程师孙工和杨工验收,报验资料与施工同步进行,水电监理工程师验收合格方可进行下道工序施工,并做好相关隐蔽记录。
浇砼之前将朝上的线管管口全部塞实,防止浇砼时混凝土砂浆进入管内使线管堵塞,土建浇砼时派责任心强的水电工进行全程看管,如有损坏及时修理,保证电工套管畅通,浇砼完毕后将电工套管长的全部锯断,距离毛地坪面2cm,采用专用的吹管器进行吹管,如有不同的及时进行修理,实在不方便修理的将从下层再放,尽量避免在今后的毛地坪上进行二次线管敷设,
平时加强线管成品保护工作,把在地坪上的电工套管管头用强度高的水泥沙灰捂住。
加强成品保护的同时加强巡视,发现有破坏的及时修理,做到精心施工、精心保护,针
对班组操作人员责任心不强进行思想教育督导,加强责任心高标准严要求的干好本职工作。
项目部专业质检员全程监督其操作,发现违规操作及时解决,绝不留后患,争取一次性合格。
结构钢筋绑扎好后,用水准仪在墙面钢筋上标注出水平基准点,每到墙不少于两点,将两水平基准点之间用细线连接,形成一道水平基准线,由此水平基准线标注出电线盒安装标高尺寸,加强线盒固定,保证其位置固定牢固。
模板封板之前报北京佳益项目部专业监理工程师孙工和杨工进行验收,保证其合格率100%。
线管绑扎牢固。
项目部专业质检员进行全面的跟踪检查,仔细与蓝图进行核对。
避免遗漏管的现象发生。
做到检查检查再检查,确保准确无误之后再进行封板。
二次结构电工套管暗敷,开槽之前根据土建1m水平线测出线盒、箱体的标高,箱盒要求平整牢固,坐标正确,内部填充墙采用的事加气块,待墙体砌好之后派专业水平好的电气操作工进行弹墨线,切线槽采用专用的大理石切割机进行切割,线槽的深度和宽度均为线管外径的1.5倍,槽内多管,管之间空隙至少0.5cm,槽内管线较多的地方采用混凝土填实,(首先将线管固定好,在线管外面用模板固定好之后用细石混凝土浇捣填实,加强振捣)在土建墙面粉刷前管内全部穿好尼龙绳子以示电工敷设的套管通畅。
线槽开好报
监理验收,深度和宽度达到后允许进行接管工作,管接好之后隐蔽前报北京佳益水电专业监理工程师孙工和杨工进行现场验收,合格之后方可隐蔽。
在电气,暖卫设备安装施工中做到“三不剔槽”原则,及打好地面垫层后不剔槽,贴好瓷砖不剔槽;墙面,板喷白后不剔槽。
尽量避免线管因堵塞和遗漏而在毛地坪上进行二次线管敷设,针对水电安装过程当中存在质量通病时加以施工过程当中的有效的控制,做到一次性合格不返工,把损失尽量减到最小程度。
加强自己责任心干好自己的本着工作;做到让业主放心。
