室内地砖铺贴施工方案
地砖铺贴施工方案

地砖铺贴施工方案地砖铺贴施工方案一、施工前的准备工作1.检查地面情况:确保地面平整、干燥、无油污、无浮灰等问题。
2.测量施工区域:根据施工区域的大小和形状,确定需要购买的地砖数量和规格。
3.准备工具和材料:包括地砖、瓷砖胶、砂浆、水平仪、切割机、橡胶锤、抹灰刀等工具和材料。
二、地砖的铺贴工作1.清洁地面:先清理地面上的杂物和灰尘,并用湿抹布擦拭干净,确保地面的平整和干燥。
2.涂抹瓷砖胶:按照瓷砖胶说明书的要求,将瓷砖胶均匀涂抹在要铺贴的地段上,建议先从角落开始,并用瓷砖切割机将需要切割的地砖切割成合适的尺寸。
3.铺贴地砖:将地砖放置在涂抹瓷砖胶的地段上,用橡胶锤轻轻敲击,使其与地面紧密贴合,并通过水平仪和垂直仪来确保地砖的平整和垂直。
4.填缝:待地砖全部铺贴完成后,等待瓷砖胶干燥,再进行填缝工作。
可选择使用砂浆进行填缝,将砂浆均匀地填充在地砖之间的缝隙中,然后用抹灰刀将多余的砂浆刮平。
5.清洁:等待填缝的砂浆干燥后,用湿抹布擦拭地面,将地面上的砂浆和灰尘清理干净。
三、施工后的注意事项1.防水处理:如果铺贴地砖的区域需要进行防水处理,可以在铺贴砖之前涂刷防水层,以防止水份渗透到地面。
2.养护:地砖铺贴施工完成后,需要进行养护,一般在施工后的24小时内不可胡乱行走,以防止地砖松动。
在3天内不可涂抹或冲洗水,以确保地砖与瓷砖胶充分固化。
3.定期清洁:地砖铺贴完成后,应定期进行清洁和保养,以保持地面的清洁和美观。
通过以上施工方案,地砖铺贴工作将更加规范和有效,确保地砖铺贴的质量和美观度。
同时,施工过程中需要严格遵守安全操作规范,采取必要的防护措施,以确保施工人员的安全。
地砖铺贴施工方案与技术措施

地砖铺贴施工方案与技术措施在建筑装修中,地砖铺贴是一个至关重要的环节,质量的好坏直接影响整体装修效果和使用寿命。
本文将介绍地砖铺贴的施工方案与技术措施,以帮助施工人员提高工作效率和质量。
一、施工准备在进行地砖铺贴前,首先要做好施工准备工作。
具体包括以下几个方面:1.清理基层:确保地面干净、平整,无灰尘、油污等杂物。
2.计算铺贴量:根据施工图纸和实际要铺贴的面积,计算需要的地砖数量。
3.准备材料:准备好地砖、瓷砖胶、勾缝剂、水平仪、切割机等施工所需材料和工具。
二、地砖铺贴施工方案1. 铺贴前准备1.1 根据设计要求确定铺贴的起点和方向。
1.2 在地面涂刷底层瓷砖胶,增加地砖与基层的附着力。
2. 地砖铺贴步骤2.1 将瓷砖胶均匀涂抹在地面上。
2.2 用钉子或木条做间隔,确保地砖的间距一致。
2.3 用橡皮锤轻轻敲打地砖,使其牢固粘贴在地面上。
2.4 等待地砖干透后,开始勾缝,填充勾缝剂,确保缝隙充满。
3. 铺贴完成后3.1 检查地砖铺贴是否平整、牢固,如有问题及时修正。
3.2 铺贴完成后,进行保护,避免人为损坏。
等地砖完全干燥后,方可使用。
三、技术措施1. 铺贴平整度的控制1.1 使用水平仪检测地砖贴贴平整度,确保地砖表面平整度符合要求。
1.2 避免在铺贴过程中产生高差,以免影响地砖的整体效果。
2. 勾缝处理2.1 勾缝剂的选择要符合实际需要,颜色与地砖相协调,且耐磨。
2.2 填缝时应尽量保持勾缝剂的均匀,填平,以确保地面的整体美观性。
3. 施工过程中的质量控制3.1 在施工过程中要定期进行质量检查,发现问题及时解决,确保整体质量。
3.2 若发现问题或地砖有损坏,应及时拆除修复,以避免影响整体效果。
综上所述,地砖铺贴施工方案与技术措施的合理制定和严格执行是保证地砖铺贴质量的关键。
施工人员需严格按照规范操作,确保地砖铺贴工作的顺利进行,以达到美观、耐磨、牢固的效果。
地面砖施工方案(3篇)

第1篇一、项目概述本施工方案适用于各类地面砖的铺设工程,包括但不限于陶瓷砖、石材砖、玻化砖、木纹砖等。
施工前需对施工现场进行详细勘察,确保施工方案的科学性和可行性。
以下为地面砖施工方案的具体内容:二、施工准备1. 工程资料准备(1)熟悉施工图纸,了解设计要求;(2)审查施工合同,明确施工范围、质量标准、工期要求等;(3)收集施工资料,包括材料、设备、施工工艺等相关信息。
2. 材料准备(1)地面砖:根据设计要求选择合适的地面砖,确保质量合格;(2)水泥、砂子、石灰等水泥基材料;(3)胶粘剂、填缝剂等辅助材料;(4)施工工具:切割机、水平尺、钢卷尺、橡皮锤、铲刀、刷子等。
3. 人员准备(1)组建施工队伍,明确各工种人员职责;(2)对施工人员进行技术培训,确保施工技能达标;(3)对施工人员进行安全教育培训,提高安全意识。
4. 施工现场准备(1)清理施工现场,确保地面平整、干净;(2)设置施工围挡,确保施工安全;(3)搭建临时设施,如操作台、材料堆场等。
三、施工工艺流程1. 地面处理(1)清除地面上的油污、杂物、松动层等;(2)对地面进行打磨、修补,确保地面平整;(3)测量地面标高,调整地面平整度。
2. 水泥砂浆找平层施工(1)根据设计要求,设置找平层厚度;(2)将水泥砂浆均匀摊铺在地面,用滚筒压实;(3)养护找平层,确保强度达到要求。
3. 地面砖铺设(1)根据设计要求,确定地面砖铺设方向;(2)在找平层上弹出地面砖铺设线,确保铺设尺寸准确;(3)按照铺设线,将地面砖依次铺设;(4)使用橡皮锤轻敲地面砖,使其与找平层紧密结合;(5)检查地面砖的平整度和缝隙宽度,确保符合要求。
4. 胶粘剂涂抹(1)在地面砖背面均匀涂抹胶粘剂;(2)将地面砖粘贴在找平层上;(3)用橡皮锤轻敲地面砖,使其与找平层紧密结合。
5. 地面砖养护(1)在地面砖铺设完成后,进行养护;(2)保持地面湿润,防止地面砖出现裂缝、变形等问题;(3)养护时间根据胶粘剂性能和气候条件确定。
地砖铺贴施工方案

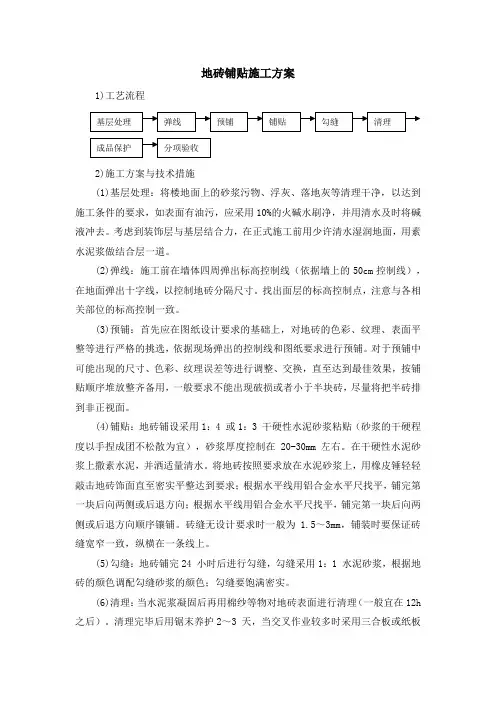

地砖铺贴施工方案1)工艺流程基层处理弹线预铺铺贴勾缝清理成品保护分项验收2)施工方案与技术措施(1)基层处理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件的要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去。
考虑到装饰层与基层结合力,在正式施工前用少许清水湿润地面,用素水泥浆做结合层一道。
(2)弹线:施工前在墙体四周弹出标高控制线(依据墙上的50cm控制线),在地面弹出十字线,以控制地砖分隔尺寸。
找出面层的标高控制点,注意与各相关部位的标高控制一致。
(3)预铺:首先应在图纸设计要求的基础上,对地砖的色彩、纹理、表面平整等进行严格的挑选,依据现场弹出的控制线和图纸要求进行预铺。
对于预铺中可能出现的尺寸、色彩、纹理误差等进行调整、交换,直至达到最佳效果,按铺贴顺序堆放整齐备用,一般要求不能出现破损或者小于半块砖,尽量将把半砖排到非正视面。
(4)铺贴:地砖铺设采用1:4 或1:3 干硬性水泥砂浆粘贴(砂浆的干硬程度以手捏成团不松散为宜),砂浆厚度控制在20-30mm 左右。
在干硬性水泥砂浆上撒素水泥,并洒适量清水。
将地砖按照要求放在水泥砂浆上,用橡皮锤轻轻敲击地砖饰面直至密实平整达到要求;根据水平线用铝合金水平尺找平,铺完第一块后向两侧或后退方向;根据水平线用铝合金水平尺找平,铺完第一块后向两侧或后退方向顺序镶铺。
砖缝无设计要求时一般为 1.5~3mm,铺装时要保证砖缝宽窄一致,纵横在一条线上。
(5)勾缝:地砖铺完24 小时后进行勾缝,勾缝采用1:1 水泥砂浆,根据地砖的颜色调配勾缝砂浆的颜色;勾缝要饱满密实。
(6)清理:当水泥浆凝固后再用棉纱等物对地砖表面进行清理(一般宜在12h 之后)。
清理完毕后用锯末养护2~3 天,当交叉作业较多时采用三合板或纸板保护。
3)质量标准(1)主控项目各种面层所用的板块的品种、质量必须符合设计要求和样品质量要求。
面层与基层的结合必须牢固,无空鼓。
地砖的施工方案(3篇)

第1篇一、工程概况1. 工程名称:某住宅小区地砖施工工程2. 工程地点:某住宅小区3. 工程规模:本工程涉及住宅小区内所有公共区域及户内卫生间、厨房的地砖铺设4. 施工周期:预计60天5. 施工单位:XX建筑工程有限公司二、施工准备1. 材料准备(1)地砖:根据设计要求,选择适合的地砖类型、规格、颜色及品牌,确保质量合格。
(2)水泥:选用32.5级普通硅酸盐水泥,符合国家相关标准。
(3)沙子:中粗砂,含泥量不大于3%,细度模数在2.5~3.5之间。
(4)水泥砂浆:根据设计要求,配制水泥砂浆,确保强度及稠度。
(5)其他材料:切割机、水平尺、靠尺、线锤、墨斗、橡皮锤、刷子等。
2. 施工人员准备(1)施工人员应具备相关资质,熟悉地砖施工工艺及质量要求。
(2)施工人员应进行技术交底,明确施工任务及质量要求。
3. 施工机械准备(1)切割机:用于切割地砖,确保切割尺寸准确。
(2)水平尺:用于检查地砖铺设水平度。
(3)靠尺:用于检查地砖缝隙大小及平整度。
(4)墨斗:用于弹线,确保地砖铺设整齐。
(5)橡皮锤:用于敲击地砖,使其与基层紧密结合。
三、施工工艺及流程1. 施工工艺(1)基层处理:清除基层上的杂物、油污、松散层等,确保基层平整、干净。
(2)弹线定位:根据设计图纸,确定地砖铺设范围,弹线定位。
(3)铺设地砖:按照弹线定位,进行地砖铺设。
(4)勾缝:待地砖铺设完成后,进行勾缝处理。
(5)养护:地砖铺设完成后,进行养护,确保地砖牢固、美观。
2. 施工流程(1)基层处理:清除基层上的杂物、油污、松散层等。
(2)弹线定位:根据设计图纸,确定地砖铺设范围,弹线定位。
(3)铺设地砖:按照弹线定位,进行地砖铺设。
(4)切割地砖:根据实际需求,对地砖进行切割,确保尺寸准确。
(5)勾缝:待地砖铺设完成后,进行勾缝处理。
(6)养护:地砖铺设完成后,进行养护,确保地砖牢固、美观。
四、质量控制措施1. 材料质量控制(1)严格检查地砖、水泥、沙子等材料的质量,确保符合设计要求。
地砖铺设施工方案和技术措施

地砖铺设施工方案和技术措施地砖铺设是家装中非常重要的一项工程,正确的施工方案和技术措施可以确保地砖的质量和使用寿命。
下面是一个包含施工方案和技术措施的地砖铺设指南。
一、施工方案1.准备工作:在开始地砖铺设之前,需要对基础进行清理和处理,确保其平整、干燥和坚固。
如果地面有裂缝或不平整的地方,需要进行修补。
2.铺贴规划:根据房间的大小和形状,确定铺贴的起铺点和铺贴方向。
通常情况下,从房间的中心或角落开始铺贴会更加方便和美观。
3.砖砂搅拌:将地砖的砂浆按照规定比例进行搅拌,确保砂浆的均匀性和黏合性。
4.湿铺法:在铺贴前,将地砖和地面都浸泡在清水中,使其充分吸水,并产生适当的膨胀。
这样可以更好地降低砂浆的渗透率和水分的流失,提高地砖的粘结强度。
5.铺贴地砖:首先,在铺贴区域上涂抹一层薄薄的砂浆,以增强地砖的粘结力。
然后,将地砖按照事先规划的方向和间隔铺贴到地面上,尽量保持地砖之间的间隙均匀。
在铺贴过程中,使用水平仪和垂直仪来确保地砖的水平和垂直。
6.敲击压实:铺贴完一定面积的地砖后,用橡胶锤轻轻敲击地砖,使其与砂浆充分粘合,并且达到平整的效果。
7.填缝:地砖铺贴完成后,使用腻子刀将砂浆填充到地砖之间的缝隙中。
然后,用湿布清理地砖表面的多余砂浆。
8.养护:在地砖铺贴完成后,需要给地砖足够的时间进行养护。
通常情况下,至少需要7天的时间,以确保砂浆和地砖的粘结强度达到最佳状态。
在养护期间,尽量避免在地砖上行走或放置重物。
二、技术措施1.测量和标记:在铺贴地砖之前,需要使用尺子、铅垂线等工具进行测量,并在地面上标出地砖铺贴的位置和方向。
这样可以确保地砖的整齐和不出错。
2.选择合适的地砖:根据房间的用途和风格,选择合适的地砖。
同时,需要购买足够数量的地砖,以免铺贴过程中出现缺料问题。
3.选用合适的砂浆:根据地砖的类型和尺寸,选择合适的砂浆。
一般情况下,采用水泥砂浆或聚合物砂浆,以确保地砖的粘结强度和耐久性。
4.使用适当的工具:在地砖铺贴过程中,使用适当的工具可以提高工作效率和质量。
地板砖铺贴施工方案

地板砖铺贴施工方案一、准备工作1.测量和规划:在开始铺贴地板砖之前,需要对施工区域进行测量和规划。
通过确保尺寸准确,可以避免砖破损或者浪费砖料。
此外,需要确定铺贴的方向和图案,以便确定是否需要剪裁砖块。
2.清理:铺贴砖块之前,要确保地面表面干净、均匀平整。
除去旧地板、地毯和其他障碍物,清除任何尘土和杂物。
3.底层处理:根据具体环境和需求,选择适当的底层处理方法,包括底层防水处理、修复地面不平,打磨地面等。
二、铺贴步骤1.粘贴砂浆:根据施工现场情况选择合适的砂浆,并按照使用说明进行配制。
将砂浆均匀地涂敷在底层上,用铺砖专用工具如刮板、糊刀等将砂浆抹平。
2.铺贴砖块:从房间的一个角开始,根据规划的方式和图案,将砖块逐一铺贴在砂浆上。
留出空隙以保证砖与砖之间的缝隙,以便后续填缝。
3.剪裁砖块:在需要铺贴的区域结束时,可能需要剪裁砖块以适应边缘和角落的形状。
使用砖砌刀或者砖砌锯进行剪裁。
4.填缝:在铺贴完所有砖块后,使用填缝剂将砖与砖之间的缝隙填满。
填缝剂的颜色应与砖块颜色相近,以保证整体美观。
填缝剂干燥后,用湿布擦拭表面以清除多余的填缝剂。
5.打磨和清洁:在填缝剂干燥后,使用打磨机或者手持打磨工具对铺贴的地板砖进行打磨,以保证地面平整和光滑。
之后对地面进行彻底的清洁,以去除灰尘和杂物。
三、工具材料1.测量工具:例如测量卷尺、直尺等,用于测量施工区域的尺寸。
2.清理工具:例如拖把、扫帚、吸尘器等,用于清理施工区域的杂物和尘土。
3.铺贴工具:例如刮板、糊刀、砖砌刀、砖砌锯等,用于铺贴地板砖和剪裁砖块。
4.填缝工具:例如填缝刀、填缝剂、湿布等,用于填充砖与砖之间的缝隙。
5.打磨工具:例如打磨机、手持打磨工具等,用于打磨铺贴的地板砖。
四、验收1.验收砖缝:检查填缝剂的填充是否均匀,缝隙是否充实。
2.验收平整度:检查铺贴地面的平整度和光滑度是否符合要求。
3.验收颜色:检查填缝剂的颜色是否与地板砖的颜色相符合。
4.验收工艺:对铺贴工艺、施工质量等方面进行综合验收。
地砖铺贴专项施工方案

地砖铺贴专项施工方案一、施工准备1.确定施工图纸,了解铺贴地砖的具体要求和尺寸。
2.准备施工所需的工具和材料,包括地砖、水泥沙浆、瓷砖胶、铺贴工具、水平仪等。
3.对施工区域进行清理,确保地面平整、干净,并处理好地面的渗透性。
二、施工步骤1.进行地面处理:首先,根据施工图纸的要求,将地面处理成平整的水泥地面。
如果地面不平坦,可以使用水泥砂浆进行填补,然后用砂纸打磨地面,以确保地面平整细腻。
2.铺设防水层:根据需要,可在地面上涂抹防水涂料,以防止水分渗透到地下。
等防水层干燥后,才能进行下一步的地砖铺贴工作。
3.进行铺贴规划:根据施工图纸和设计要求,将地砖进行规划,确定铺贴的起点和方向。
在决定好铺贴方向后,用测量工具(如水平仪)进行测量,确保起点水平。
然后,用砂浆将地砖粘贴在地面上,保持砖与砖之间的间隙均匀一致。
4.进行地砖铺贴:将砂浆均匀地涂抹在地面上,然后将地砖按照规划好的方向依次铺贴。
确保地砖与地面紧密地贴合,用木棒轻敲砖块,使其与地面平齐。
同时,使用水平仪进行检测,确保地砖铺贴水平。
如果发现地砖不平,及时调整。
5.进行地砖修整:在地砖铺好后,用专业的工具修整地砖的边缘,使其与周围的地砖平齐。
特别是在角落和座便器等特殊区域,要特别仔细处理,使地砖的边缘更加美观。
6.进行瓷砖胶填缝:在地砖完全干燥后,使用瓷砖胶填缝。
将瓷砖胶填入地砖缝隙中,用刮刀将其平整,并及时清理掉多余的胶水。
然后用湿海绵或湿布擦拭地砖表面,以使地砖焕发出光泽。
三、施工注意事项1.施工前需检查地面是否平整,避免产生空鼓、开裂等问题。
2.使用的砂浆应按照规定的比例进行配制,以确保铺贴的牢固性。
3.在铺贴地砖前,可以先模拟铺贴,以便调整砖与砖之间的间隙是否一致,铺贴起点是否准确等。
4.铺贴地砖时,最好是从起点到终点一次性完成,以确保地砖铺贴的连贯性和一致性。
5.地砖铺贴完成后,及时清理地砖表面的灰尘和污垢,保持地砖的美观。
四、施工质量验收1.检查地砖与地面之间是否有空鼓声,如果产生空鼓声,说明铺贴不牢固,需及时重新处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室内地砖铺贴施工方案 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-西安榆林商会大厦室内地砖铺贴施工方案编制:审核:批准:施工单位:陕西省建筑装饰工程公司总承包单位:陕西建工集团总公司编制日期:二○一三年八月八日目录11111111111附件一 (8)室内地砖铺贴施工方案一、工程概况工程名称:西安榆林商会大厦工程地点:榆林经济开发区明珠大道与建业大道十字交汇东北方向建筑面积:㎡室内地砖铺贴面积:㎡结构形式:框架-核心筒结构施工范围: B座14层至34层承包方式:包工包料总体质量目标:鲁班奖安全目标:安全生产无重大伤亡事故文明施工目标:创“省级安全文明工地”,力争国家 AAA级安全文明诚信工地。
本方案编制适用范围:B座14~34层室内地砖铺贴地砖品名:比卡拉(31K88036) 800*800 老板间地砖奥米加(ODKM80207W)800*800走道地砖奥米加(OPKMA88241)800*800办公室地砖1新豪(XB8001LA)800*800办公室地砖2亚细亚(PJ80301)800*800办公室地砖3百合(36003)300*300老板间小卫生间地砖奥米加(ODYM A 9001004)450*450公用卫生间地砖百合(36003)300*600老板间小卫生间墙砖奥米加(ODYMA9001001)450*900公用卫生间墙砖二、编制依据本方案根据西安榆林商会大厦项目内装修工程的工程量计价清单、装修施工蓝图纸编制及现场勘查的实际情况,依据国家有关标准和规范:《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)《建筑工程项目管理规范》(GB/T50326-2006)《建筑施工企业安全生产管理规范》(GB50656-2011)《工程建设标准强制性条文》(房屋建筑部分)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑节能工程施工质量验收规范》(GB50411-2007)《建筑机械使用安全技术规程》(JGJ33-2012)《建筑地面工程施工质量验收规范》(GB50209-2010)《建筑砂浆基本性能试验方法标准》 JGJ/T70-2009三、原材料要求1、水泥:普通硅酸盐水泥。
2、砂:小保当砂,并符合现行行业标准《建筑砂浆基本性能试验方法标准》JGJ/T70-2009。
3、面砖:严格遵守材料进场报验制度,进场瓷砖有厂家的检测报告、出厂合格证,进场后及时通知总包技术部、监理工程师、甲方质量员对外观尺寸偏差等进行验收,并按批次对瓷砖进行复试。
4、对所有进场材料的合格证明文件及检测报告进行检查,对面砖、水泥进行材料复检。
5、面砖进场检验要求,详见附件一四、控制目标1、瓷砖品种、规格、颜色和图案符合设计及规范要求,面层与基层粘结牢固,无空鼓、翘曲。
2、地砖排版合理,分割通顺、颜色协调一致,铺贴平整接缝均匀,周边顺直等。
3、地砖套色,点缀精美,纹理清晰通顺,与其他面层邻接处的镶边用料及尺寸符合设计要求和施工规范,边角整齐光滑,不同颜色的邻接处不混色。
五、施工准备作业条件准备按室内地坪标高及地面构造厚度的要求,将地坪标高线弹在墙脚处的立面上。
根据板材的规格在室内取中点,拉十字线。
检查地面处有无管线敷设要求,并将基层用水冲刷。
施工前应电脑绘制出地面地砖排版方案图,并经过各方确认,方可进行放样排砖。
施工机具准备小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、线绳、云石机、水平尺等。
六、施工部署先施工23层样板间,样板质量经各方确认后开始大面积进行。
施工顺序为:22层~14层铺贴、2 5层~34层交叉铺贴,先铺贴室内、过道地面,最后铺贴卫生间地面。
七、施工工艺及方法工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护施工方法①将基层表面的浮土或砂浆铲掉,清扫干净。
②根据+水平控制线和设计图纸找出板面标高。
①先根据排砖图确定铺砌的缝隙宽度。
②找规矩:按室内地坪标高及地面构造厚度的要求,将地坪标高线弹在墙脚处的立面上。
根据地砖的规格在室内取中点,拉十字线。
与走道相通的门口处还要拉通线,线的位置一般在门框中间,拉出的标准线固定在墙面上。
7. 铺砖为了找好位置和标高,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应按线施工,操作程序是:1)找平层上洒水润湿,均匀涂刷素水泥浆涂刷面积不要过大,铺多少刷多少;2)结合层的厚度:一般采用水泥干硬性砂浆结合层,5mm厚1:2:5水泥砂浆(掺建筑胶);铺设厚度以放面砖时高出面层标高线3~4mm为宜。
3)结合层拌和:干硬性砂浆,配合比为1:3(体积比)应掺相应建筑胶,应随拌随用,初凝前用完,防止影响粘结质量。
干硬性程度以手捏成团,落地即散为宜。
4)铺贴时,砖的背面洒水湿润,再用1:3干硬性水泥砂浆铺摊在湿润过的基层上,每次铺摊的砂浆长度在1m以上,宽度超过板材宽度20~30mm,虚铺砂浆的高度应比地坪标高线高出3~5mm。
5)砂浆铺贴方向:室内向门口铺抹。
铺板前先用木杠将砂浆并在找平层上均匀地撒一层水泥粉。
刮平、拍实,再用抹子抹平,应采取分段、分部位铺贴。
6)把背面涂抹水泥素灰的板材对准纵横板缝的位置轻轻落下,落下时应四角同时着地,用橡皮锤轻轻敲实,并用水准尺找平。
勾缝、擦缝专用勾缝剂勾缝,要求缝内砂浆密实、平整、光滑。
随勾随将剩余勾缝剂清走、擦净。
八、质量保证措施应注意的质量问题及质量保证措施板块空鼓:基层清理不净、洒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。
板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染。
有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。
因此必须在找标高、弹线时找好坡度,抹灰饼和标筋时,抹出泛水。
地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的厚度不一致造成高低差,或铺贴时未严格按水平标高线进行控制。
地面标高错误:多出现在厕浴间。
原因是防水层过厚或结合层过厚。
厕浴间泛水过小或局部倒坡:地漏安装过高或+0.5m水平控制线不准。
九、质量目标主控项目面层所用的板块的品种、质量必须符合设计要求,有相应的合格证、检测报告及复检报告。
面层与下一层的结合(粘结)应牢固,无空鼓。
一般项目砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。
板块无裂纹、掉角和缺楞等缺陷。
砖面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。
砖面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。
质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2010)的规定主控项目100%合格,一般项目合格率超过95%且最大偏差不超过允许偏差的115%。
对质量进行双控。
十、环保与节能地砖集中在一个场地加工,装临时门,降低粉尘外扬,控制噪声。
切割采用湿作业,污水排入桶中,集中处理。
注意节水、节电,减少原材料浪费。
工人操作戴防尘口罩或面具。
废渣及时清运。
十一、安全保证措施及文明施工、成品保护安全保证措施及文明施工严格执行安全生产管理网络,确保施工过程安全生产。
落实安全管理制度。
施工现场安全管理。
1)所有施工人员必须佩带安全帽,施工现场管理人员带红色安全帽,工人带黄色安全帽。
2)进入施工现场施工必须选穿合身的工作服,并做到“三紧”:领带、袖口紧、下摆紧才起到保护工作的作用,穿合适软底的鞋并系紧鞋带。
3)严格执行用电安全措施,落实临时用电制度。
4)严格执行施工机械安全技术措施。
成品保护首先,将地砖面层清扫干净;其次在地砖面层上整铺彩条布,搭接处用胶带粘贴牢固,防止水分及油污渗入,防止砂粒、杂物划伤瓷砖表面;彩条布上平铺1000*2000*3mm的胶合板,板与板对缝处用胶带粘贴;随后采用18厘木工板切割成200*60mm的窄板加工成直角扣在地砖阳角处,保护地砖棱角防止碰撞及损坏,以便更好的保护成品;用警戒带对已保护区域进行封闭,并设置警示牌告知各专业分包单位油污机具、铁梯、活动架没有采取保护措施的情况下,禁止工具进入施工。
十二、应急预案应急预案小组组长:闫振国;应急预案小组副组长:白洪涛、戚宽安;应急预案小组组员:张强、房剑、陈卓、高琦等全部项目部成员。
发生一般火警、火灾事故、设备事故、人身伤害事故,当班值班人员应立即报告作业区领导、矿调度,逐级上报。
火警火灾拨打119请求救援。
人身伤亡事故应立即送医院治疗,但不管是哪类事故,抢险救护时都要先切断电源或采取防护措施后再组织救护,防止事态扩大。
.发生重大火灾事故,应立即切断电源,迅速调度汇报,调度逐级向上反映。
岗位人员拨打“119”救援电话请求救援后,首先组织自救,使用现场的灭火器进行灭火。
根据着火部位、性质也可用现场备用的防火沙、土、水进行灭火,电气火灾要用干粉灭火器、变压器、油罐等用水冷却时,人要远离,严防爆炸伤人,待消防专业人员赶到后,在专业人员指挥下配合灭火。
.发生人身伤亡事故,发现人员要立即向班组长、调度,逐级上报后,还要通知医院工伤抢救小组,立即赶赴现场组织救援。
若伤者属擦伤、碰伤、压伤等要及时用消炎止痛药物擦洗患处,若出血严重,要用干净布料进行包扎止血。
若伤者发生骨折要保持静坐或静卧。
若发生严重烧伤、烫伤,要立即用冷水冲洗30分钟以上。
若伤者已昏迷、休克,要立即抬至通风良好的地方,进行人工呼吸或按摩心脏,待医生到达后立即送医院抢救。
.若发生泄露中毒事故,救援人员在救援时要先关闭气源,在实施抢救时,必须戴好防毒面具,迅速把中毒人员抬至通风良好处进行抢救,救援人员若感觉自己呼吸困难应立即撤离,更换人员。
待救护人员到达后送医院抢救。
.发生重大设备事故,要立即报告,同时停止设备运转,处理事故时,要有专人监护,严格执行检修程序和停送电确认制度,防止打乱仗,冒险作业。
.发生爆炸事故,要立即关闭爆炸源,若有人员伤亡,按人员伤亡预案救援。
.发生各类事故都要保护好现场,待事故调查分析。
附件一:材料进场验收标准一、陶瓷墙地面砖陶瓷墙地砖的外观质量要求详见下表二陶瓷锦砖(马赛克)陶瓷锦砖尺寸的允许偏差见详见下表。
陶瓷锦砖的尺寸允许偏差四、陶瓷墙地砖、马赛格进场验收标准按优等品标准进行检验。
