***房产集团施工单位入场须知*******有限公司(工程部)2014-06-12一、施工单位入场须知、须做 (3)1、须提交的证件证书 (3)2、须提交的各种保证措施 (3)3、施工组织设计及重大施工组织方案管理 (3)4、项目管理人员变更规定 (4)5、施工单位授权要求 (4)二、签证办理 (5)1、工程签证的内容和填写格式基本要求 (5)2、签证办理流程 (6)3、转扣签证办理 (7)三、工程进度及资料管理 (7)1、施工期工程进度管理要求 (7)2、资料管理规定 (7)四、会议管理 (8)1、第一次工地例会制度及每周例会制度 (9)2、建设单位月度交流会制度 (10)3、建设监理单位现场协调会制度 (10)4、工程质量、安全交流会制度 (10)五、设计变更管理 (11)六、质量、安全管理规定 (12)1、隐蔽验收制度 (11)2、安全文明施工管理规定 (12)3、样板现行制度 (12)4、成品保护制度 (13)七、索赔处理流程及要求 (13)1、人工窝工、机械设备停滞费用索赔审批流程 (13)2、工期顺延审批流程: (14)一、施工单位入场须知、须做1、须提交的证件证书施工单位提供响应招标文件或合同约定的项目组织架构及企业资质、营业执照、安全生产许可证、进当地备案证、质量保证体系、安全保证体系、管理人员名单及上岗证(包括:项目经理、专职质检员、资料员、安全资料员、安全员、施工员、试验员上岗证施工企业负责人、项目经理、专职安全员的安全考核证书等)、特殊工种人员名单及上岗证(包括:电工、电焊工、架子工、塔机安装工、塔机司机、塔机信号工等)、项目经理资料员等人员的授权书、管理人员分工及联系方式、部分劳务人员的分工及联系方式等。
2、须提交的各种保证措施施工单位入场后开工前,提交经公司审批通过的工程质量保证措施、安全文明施工保证措施、消防安全保证措施、环境保护保证措施、民工权益保障措施、应急救援预案、施工组织设计、施工进度计划、临时用水用电方案、塔吊及大型设备备案证及检测证书。
施工工地进入施工现场须知

施工工地进入施工现场须知1. 安全意识- 在进入施工现场之前,务必提高自己的安全意识,意识到施工现场可能存在的潜在危险。
- 遵循施工现场的安全规定,如佩戴个人防护装备,遵守施工现场标识和指示等。
2. 准备工作- 携带必要的证件,如身份证、工作证等,以便施工工地对进入者的身份进行核实。
- 确保身体状况良好,不患有呼吸道疾病、传染病等可能对施工现场造成危害的疾病。
3. 进入规定- 需要进入施工现场的人员必须经过相应的准入程序,如登记、签订安全责任书等。
- 未经批准,禁止擅自进入施工现场。
4. 权责明确- 进入施工现场的人员必须清晰了解自己的权利和责任,并严格按照规定履行相应义务。
- 必须遵循施工团队的工作要求,不得干扰施工进程和生产秩序。
5. 遵循规章制度- 遵守施工现场的规章制度,如不在未经批准的情况下占用和使用设备、材料等。
- 不得私自拆除、损坏施工现场的安全设施和保护措施。
6. 做好个人防护- 按照规定佩戴个人防护装备,如安全帽、安全鞋、手套等。
- 在施工现场必须严格遵守相关的安全措施和操作规范,如穿戴必要的防护设备、正确使用工具等。
7. 注意交通安全- 在施工现场交通道路上行驶或行走时,必须遵守交通规则,保持行车和行人安全。
- 不得随意越过道路隔离设施,必须使用指定的人行道或过街设施。
8. 不饮酒不吸烟- 在施工现场严禁饮酒和吸烟,以确保施工现场的安全和卫生。
9. 环境保护- 在施工现场,必须做到垃圾分类并妥善处理,杜绝乱丢乱倒。
- 加强对施工产生的污染物的管理,采取相应措施进行防治。
10. 故障上报- 发现施工现场设备故障、安全隐患或其他异常情况,应及时上报,并协助处理。
11. 医疗救助- 施工现场应设有相应的急救设施和医疗人员,如发生意外伤害,应及时求助并接受相应的医疗救助。
12. 禁止携带危险物品- 进入施工现场的人员不得携带危险物品,如易燃易爆物品、尖锐器具等。
13. 官方指导- 在施工现场发生重大事故或紧急情况时,应听从现场负责人的指挥,遵循相应的应急预案。
进入施工现场须知(三篇)

进入施工现场须知1.安全第一进入施工现场前,首先要确保自己的安全。
请注意遵守现场规章制度并且佩戴个人防护装备,如安全帽、安全鞋、防护眼镜、手套等。
如果对施工现场的环境和设备不了解,请务必向相关人员咨询并遵守其指导。
2.准备工具和材料在进入施工现场之前,请确保自己携带了必要的工具和材料。
这些工具和材料可能包括测量工具、电钻、螺丝刀、电缆、水管等。
如果有特殊要求的工具或材料,请提前向相关人员咨询并准备好。
3.遵守施工计划进入施工现场后,请查看施工计划,并遵循其指导进行工作。
施工计划通常包括工作任务、时间安排、质量要求等内容。
务必严格按照施工计划进行工作,确保施工进度和质量。
4.与团队合作施工现场是一个团队合作的环境。
请与其他工人、监理人员以及相关技术人员保持良好的沟通和合作。
如果遇到问题或困难,请及时向相关人员寻求帮助,并确保与他人保持良好的合作关系。
5.注意施工环境进入施工现场后,请注意观察周围的环境。
特别是要注意工地的地形、潜在的危险区域、施工设备的运行情况等。
如果发现任何不安全的情况,请及时向相关人员报告并采取必要的措施以保障安全。
6.严禁乱丢垃圾进入施工现场后,请注意保持现场的整洁和卫生。
严禁乱丢垃圾,应将垃圾投放到指定的垃圾桶中。
这样不仅可以保持施工现场的环境整洁,还能避免可能的安全隐患。
7.遵守施工规程和标准进入施工现场后,请遵守施工规程和标准。
施工规程和标准通常是为了保证施工质量和安全而设立的。
请务必了解并遵守相关规程和标准,如电气安装规范、防火防护规范等。
8.做好文档记录进入施工现场后,请做好相关文档的记录。
这些文档包括施工记录、设备使用记录、问题反馈等。
这些记录不仅能够帮助您进行后期的工作总结和反思,而且对于项目的监督和验收也是非常重要的。
9.保护环境在进入施工现场之前,请了解并遵守相关环保政策和法规。
在施工过程中,请注意节约能源、合理使用材料、妥善处理废弃物等。
保护环境是每个人的责任,我们应该为了未来的可持续发展而努力。
工程施工现场入场须知

工程施工现场入场须知1. 入场前需提前做好准备工作,包括准备好相应的工程施工资料、证照等文件,统一着装,戴好安全帽和安全领带,并携带好个人所需的工具。
2. 入场前需按照相关规定办理入场手续。
包括填写入场登记表格、进行安全教育培训等。
3. 入场前需要了解施工现场的基本情况,包括施工地点、施工单位、施工对象、工程规模等相关信息。
4. 入场前需与现场领导及相关施工人员进行沟通,并了解施工计划、作业流程、安全要求等。
5. 入场前需进行安全检查,包括个人安全设备是否齐全、工具是否完好、施工现场是否存在安全隐患等。
6. 入场后需严格遵守施工规范和安全要求,切实加强安全意识,防范施工现场可能出现的安全事故。
7. 入场后需遵守现场管理规定,听从管理人员指挥和安排,不得擅自闯入禁止区域或进行未经许可的工作。
8. 入场后需严格遵守环保要求,减少对环境的污染,保护好施工现场周围的环境。
9. 入场后需加强协作配合,与其他施工人员团结一致,共同完成施工任务。
10. 入场后需保持良好的工作态度,认真负责,严格遵守相关规定,不得擅自违反规定行为。
11. 入场后需注意个人安全,不得随意擅离施工现场,避免发生意外事故。
12. 入场后需遵守施工现场的相关管理规定,不得在施工现场乱扔垃圾、损坏设备等不良行为。
13. 入场后需保持施工现场的整洁卫生,不得影响周围环境和他人正常工作。
14. 入场后需加强安全意识培训,定期参加安全生产会议,保障施工过程中安全生产。
15. 入场后需遵守相关法律法规,不得从事违法活动,不得损害国家和社会的利益。
以上是工程施工现场入场须知,希望广大施工人员能严格遵守,共同保障施工现场的安全与顺利进行。
祝工程施工顺利!。

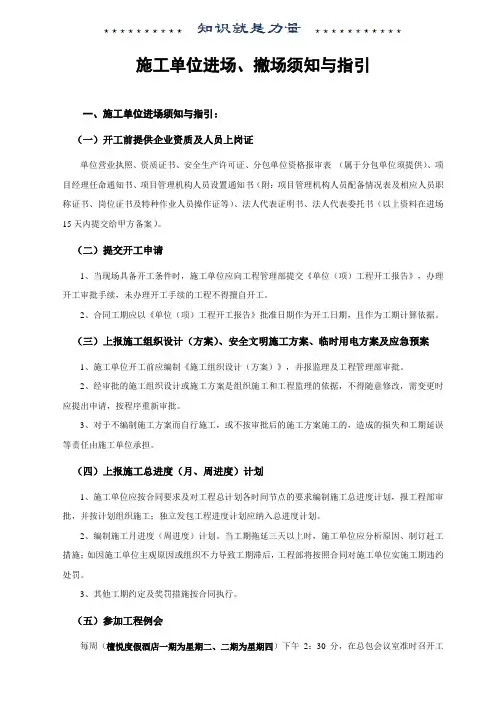

施工单位进场退场须知与指引

施工单位进场、撤场须知与指引一、施工单位进场须知与指引:(一)开工前提供企业资质及人员上岗证单位营业执照、资质证书、安全生产许可证、分包单位资格报审表(属于分包单位须提供)、项目经理任命通知书、项目管理机构人员设置通知书(附:项目管理机构人员配备情况表及相应人员职称证书、岗位证书及特种作业人员操作证等)、法人代表证明书、法人代表委托书(以上资料在进场15天内提交给甲方备案)。
(二)提交开工申请1、当现场具备开工条件时,施工单位应向工程管理部提交《单位(项)工程开工报告》,办理开工审批手续,未办理开工手续的工程不得擅自开工。
2、合同工期应以《单位(项)工程开工报告》批准日期作为开工日期,且作为工期计算依据。
(三)上报施工组织设计(方案)、安全文明施工方案、临时用电方案及应急预案1、施工单位开工前应编制《施工组织设计(方案)》,并报监理及工程管理部审批。
2、经审批的施工组织设计或施工方案是组织施工和工程监理的依据,不得随意修改,需变更时应提出申请,按程序重新审批。
3、对于不编制施工方案而自行施工,或不按审批后的施工方案施工的,造成的损失和工期延误等责任由施工单位承担。
(四)上报施工总进度(月、周进度)计划1、施工单位应按合同要求及对工程总计划各时间节点的要求编制施工总进度计划,报工程部审批,并按计划组织施工;独立发包工程进度计划应纳入总进度计划。
2、编制施工月进度(周进度)计划。
当工期拖延三天以上时,施工单位应分析原因、制订赶工措施;如因施工单位主观原因或组织不力导致工期滞后,工程部将按照合同对施工单位实施工期违约处罚。
3、其他工期约定及奖罚措施按合同执行。
(五)参加工程例会每周(檀悦度假酒店一期为星期二、二期为星期四)下午2:30分,在总包会议室准时召开工程监理例会,参加人员为施工单位项目经理、技术负责人、各专业负责人及安全负责人,召开例会须提前向甲方、监理提交周进度计划(见附表)。
(六)工程变更签证管理须知1、注意签证的时效性:必须在规定的时间内(10天内申报,拖延20天以上的不给与签证)及时申报。
施工工地进入施工现场须知模版(3篇)

施工工地进入施工现场须知模版1.安全第一1.1 进入施工现场前,请佩戴好个人防护用品,包括安全帽、安全鞋、防护手套等。
1.2 严禁在施工现场闲逛或嬉戏,避免发生意外事故。
1.3 如有必要,必须按照规定佩戴好防护面具、防护镜等,并遵守特殊场所的安全规定。
1.4 严禁私自进入高风险区域,必须按照工作流程和合理的安全措施进行操作。
2.准时准点2.1 按照工作计划和安排进入施工现场,并准时到达指定的工作岗位。
2.2 如因特殊原因不能准时到达,请提前通知相关负责人,并按照协定的时间尽快补进。
2.3 进入施工现场应遵守班次时间,不得迟到早退,保证工作的连续性,不影响工程的施工进度。
3.工作纪律3.1 进入施工现场请服从工地管理人员的指挥和安排,不得擅自行动。
3.2 严禁在施工现场使用手机、吸烟、喧哗等行为,以免干扰他人工作和引发火灾。
3.3 禁止在未经许可的情况下随意更改施工图纸、方案和进程,必须遵守项目的安全工法和施工要求。
3.4 严禁私自随身携带易燃、易爆、剧毒、腐蚀等危险品进入施工现场。
4.环境保护4.1 进入施工现场要尊重工地环境,保持施工现场的整洁和卫生。
4.2 不得在施工现场乱丢乱倒垃圾,要将废弃物分类处理,协助做好环境保护工作。
4.3 对于大量产生的粉尘、废水、废气等,要按照相关规定进行处理,不得随意排放,以免对环境造成污染。
4.4 遵守施工现场的节能、环保要求,采取有效措施降低施工对环境的不良影响。
5.设备物品5.1 进入施工现场前请自行检查所携带的工具、设备是否完好,并遵守设备使用说明。
5.2 不得擅自动用或挪动施工现场内的机械设备,必须经过许可才能操作。
5.3 对于使用完毕的工具、设备和施工材料,要及时归还或妥善处理,以保证设备的正常使用和安全性。
5.4 禁止私自调换、调拨、占用他人的设备和物品,必须遵守相应的设备使用和管理规定。
6.突发事件处理6.1 发生突发事件时,请立即停止工作,迅速撤离危险区域,保证自身安全。
施工现场入场须知准则

施工现场入场须知准则
这是一份施工现场入场须知准则,以确保施工现场的安全和有序进行。
1. 入场前准备
在进入施工现场之前,您应该考虑以下准备事项:
- 仅有授权人员可以进入施工现场。
- 提前安排好现场负责人员及联系人信息。
- 穿戴适当的个人防护装备,如头盔、安全鞋、手套等。
- 携带并出示有效的身份证明及曾检查合格的劳动合同。
2. 进入施工现场
在进入施工现场时,请遵守以下规定:
- 保持警惕并注意行人、机动车和施工机械等的安全。
- 所有车辆必须停放在指定区域,以确保通道畅通。
- 进入施工现场的人员必须经过安全检查,并携带相应的安全证件。
- 所有进入施工现场的人员必须通过教育与培训,了解现场的安全规定和应急措施。
- 在施工现场内,禁止携带易燃易爆物品等危险物品。
- 在施工现场内,禁止吸烟。
- 在施工现场内,禁止随意进入危险区域。
3. 紧急情况处理
如果出现任何紧急情况,请采取以下措施:
- 立即向现场负责人员和救援人员报告。
- 如遇火灾,请立即使用灭火器或拨打119。
- 如遇工人意外受伤,请采用必要的急救措施,并及时报告。
4. 结束施工
在施工结束时,请遵守以下规定:
- 工人必须清理现场并恢复其原始状态。
- 停用易燃易爆物品,并将其储存在安全的地方。
- 关闭现场所有电源和设备。
- 通知相关人员施工结束并离开施工现场。
结论
这份文档旨在确保施工现场的安全和有序进行。
请所有进入施工现场的人员遵守文档中的规定,以确保人员和财产的安全。
施工单位进场须知DOC

托权。
本授权书于
年
月
日签字生效 , 有效期至
年
月
日为止。特此声明。
代理人(签字样式) : 身份证号码:
性别:
年龄:
(附身份证复印件)
施工单位(盖章): 法定代表人(签字或盖章) :
授权委托书
致: 山西田森集团房地产开发有限公司 :
就
(工程名称)
中关于贵司代供代扣代付
材料的签收领用事宜,根据《施工合同》 、《材料供货合同》及《代扣
施工单位 完成情况
未完成原因
施工单位(公章): 日期:
年
月
日
二、施工方案及组织设计 1、施工单位开工前应编制《施工方案及组织设计》,报工程部 及监理审批。 2、经审批的施工方案是组织施工和工程监理的依据,不得随意 修改,需变更时应提出申请,按程序重新审批。 3、对于不编制施工方案而自行施工,或不按施工方案施工的, 造成的损失和工期延误等责任由施工单位承担。 施工单位根据自己的施工类型选择主体或重大施工组织设计表 格(后附国家表及省表)加盖公司公章后报甲方审核。
、大体积混
凝土的浇筑、高支模、悬挑脚手架、大型土方开挖等。
主体工程组织设计 /方案报审表 (GC-03)
工程名称:
编号:
工程项目的施工组织设计 / 方案,我部已审核完毕。 现将该工程施工组织设计 / 方案和审查意见附后,请工程技术部组织专题评审。
附件:施工组织设计/方案(含电子版) 。
施工单位进场须知 一、进场管理 1、各施工单位在开工前将负责治安的领导、保卫人员、消防人 员、安全员、施工人员的花名册、简历、详细记载通信地址、联系方 式等,机械设备、危险物品、内保措施等情况报工程部,经审查合格 后,办理出入证件,方可进入现场。 2、施工单位进场后续向甲方提供授权文件一份(详见表一至表 四) 3、按照合同约定,施工单位负责人员进场后需按照合同约定至 甲方资料室录入指纹,考勤时间为早 08:30 前签到, 17:30 后签退。 考勤人员如需请假需征得甲方同意后方可离开工地。 4、每周三上午 09:00 施工单位项目经理至甲方会议室参加监理 例会,会前需提交 4 份《周施工情况汇报》,具体表格见表 5 填写方 式请咨询监理办公室资料员。 5、施工单位需按照监理工程师一建填报材料计划并保证准确率, 每月
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
***房产集团施工单位入场须知*******有限公司(工程部)2014-06-12一、施工单位入场须知、须做 (3)1、须提交的证件证书 (3)2、须提交的各种保证措施 (3)3、施工组织设计及重大施工组织方案管理 (3)4、项目管理人员变更规定 (4)5、施工单位授权要求 (4)二、签证办理 (5)1、工程签证的内容和填写格式基本要求 (5)2、签证办理流程 (6)3、转扣签证办理 (7)三、工程进度及资料管理 (7)1、施工期工程进度管理要求 (7)2、资料管理规定.....................................................错误!未指定书签。
四、会议管理 (8)1、第一次工地例会制度及每周例会制度 (9)2、建设单位月度交流会制度 (10)3、建设监理单位现场协调会制度......................................错误!未指定书签。
4、工程质量、安全交流会制度........................................错误!未指定书签。
五、设计变更管理 (11)六、质量、安全管理规定 (12)1、隐蔽验收制度....................................................错误!未指定书签。
2、安全文明施工管理规定............................................错误!未指定书签。
3、样板现行制度....................................................错误!未指定书签。
4、成品保护制度....................................................错误!未指定书签。
七、索赔处理流程及要求 (13)1、人工窝工、机械设备停滞费用索赔审批流程 (13)2、工期顺延审批流程: (14)一、施工单位入场须知、须做1、须提交的证件证书施工单位提供响应招标文件或合同约定的项目组织架构及企业资质、营业执照、安全生产许可证、进当地备案证、质量保证体系、安全保证体系、管理人员名单及上岗证(包括:项目经理、专职质检员、资料员、安全资料员、安全员、施工员、试验员上岗证施工企业负责人、项目经理、专职安全员的安全考核证书等)、特殊工种人员名单及上岗证(包括:电工、电焊工、架子工、塔机安装工、塔机司机、塔机信号工等)、项目经理资料员等人员的授权书、管理人员分工及联系方式、部分劳务人员的分工及联系方式等。
2、须提交的各种保证措施施工单位入场后开工前,提交经公司审批通过的工程质量保证措施、安全文明施工保证措施、消防安全保证措施、环境保护保证措施、民工权益保障措施、应急救援预案、施工组织设计、施工进度计划、临时用水用电方案、塔吊及大型设备备案证及检测证书。
3、施工组织设计及重大施工组织方案管理(1)项目主体开工前一周,工程部、总工室、工程技术部、营销部、成本管理中心对主体施工单位所报施工组织设计召开审查会。
(2)各专业重大施工组织方案(桩基础、基坑支护、园建工程、豪华装修、钢结构安装、泛光照明、空调通风工程、大体积混凝土的浇筑、高支模、悬挑脚手架、大型土方开挖等)施工单位必须单独编制重大施工组织方案,施工前一周报工程技术部审核后报主管工程领导审批;涉及到需增加造价的方案,施工单位必须明确提出并报价,并经工程部审核后报工程技术部、总工室、成本管理中心组成的评审小组审核。
4、项目管理人员变更规定派驻现场的施工管理人员(包括项目正、副经理、主办施工员、安全员、资料员等),须与合同约定的项目组织架构人员相符,如发生人员变更应提前报发包人审核同意。
施工单位填写《施工单位项目管理人员变更申请/批复表》提交至工程部,并附随以下资料:合同约定的管理人员以及拟变更人员名单;拟变更人员的学历、经历、经验等证明材料(有效上岗证件、执业资格证件等复印件,原件随时根据发包人要求提交备查),按权限审批完毕后按意见执行。
《施工单位项目管理人员变更申请/批复表》见附页。
5、施工单位授权要求合同签订后,施工单位应出具授权书,以明确合同履行过程中,图纸、通知、声明、信函及其它各类资料的有效签收人。
应保证,其授权签收人为其在现场负责合同履行与管理之人员,以使我司在需要时能及时与其联络。
如施工单位未提交授权文件,任何管理人员签字均视为有效签收。
合同签订进场后、开工前,施工单位提交项目章、文件签收人、材料领用人授权委托书给工程部,工程委托用印单独授权。
另提交预结算授权人授权委托书给预决算部。
授权委托书必须采用我司合同管理部制作的标准文本,另行签订工程委托的盖章若非公司公章需单独授权。
授权主体必须是签订合同的公司;施工单位未对其项目部印章授权的情况下,其项目部以自己的名义出具文件指定文件资料签收人的,其文件效力不确定,我司工程部不予接收。
施工单位使用项目部印章、分公司印章或“项目部资料专用章”的,必须提交书面授权文件,明确印章印模、使用范围;施工单位使用“项目部资料专用章”请款的,应在授权文件中特别注明。
授权字模、印模必须齐全、准确并处于授权书正文部位,不得单独换页。
落款时间必须填写完整,且要求打印。
签收文件时必须核对是否有效授权人本人签字,施工单位被授权人变更的应重新出具有效授权。
授权书版本见第五章附页部分4二、签证办理及工程委托办理1、工程签证的内容和填写格式基本要求一般签证应包含签证单及其附件(原始记录、计量所需附图文件、反映工程状况变化或型号规格的照片等)。
签证单一式三联:施工单位、工程部和预决算部各一联。
签证单必须加盖监理项目章和工程部章。
有如下一般要求:(1)签证单必须注明签证理由、工程量和签证内容发生的起止时间。
(2)签证原始记录上必须注明工程内容的具体位置和部位,必要时需附图及照片标注,以满足计量、计价要求。
机械台班、人工工日必须办理签证原始记录。
对可反映工程内容和工程状况变化的现场面貌,一定要拍摄照片,作为原始记录与签证单一起报送并存档。
(3)设计变更签证必须有设计部门下发的正式设计变更文件作为附件,没有正式设计变更文件的变更内容不得办理签证。
部分较重大的修改或较独立的增加工程必须进行验收,附上相应的验收表。
(4)如签证内容不清晰、不准确、工作内容不予签证的,给予退回施工单位,我司会注明退回理由,并录入台账。
2、签证办理流程施工单位向我司工程部报送签证的同时,工程部会将施工单位联系人及联系方式、签证单(含编号)、与工程部交接签收记录等资料传真或扫描报送集团开发建设监察中心。
若我司工程部拒绝接收、审核的。
一般签证办理流程:签证事项完成后在合同约定期限内(合同未约定的应在五天内)施工单位要报签证单,不及时报的视作施工单位自动放弃,不再办理签证。
(1)设计变更签证办理流程:设计变更下发后,施工单位应与监理工程师应及时对变更前已完成(依据设计变更将与拆除或调整)的工程量进行确认(原始记录、计量所需附图、反映工程状况变化的照片等)。
(2)大型施工机械进场签证办理流程:施工合同中需要对大型施工机械进退场费用进行计价时,在工程开工大型施工机械进场后即时将大型机械型号、数量以签证形式进行确认。
(3)土方签证办理流程:大型土方开挖前及完成后必须绘制方格网图(包括坐标、标高及开挖边界)作为竣工结算资料,并经施工方、监理方书面确认;小型土方及市政工程开工前的原地面标高测量记录应以签证形式确认。
小型土方、园林、园建及市政工程开工前,应先办理场地移交,移交时应明确坐标及标高,办理移交后七天内,施工单位报送工程签证,工程部按流程办理。
3、转扣签证办理签证内容由责任单位造成或依据合同应由其承担费用,但责任单位不予施工的,我司工程部将另行委托其他施工单位施工,由此产生转扣签证。
(1)转扣签证内容发生前,工程部会以书面通知责任单位,要求责任单位限期完成,否则另行委托其他单位施工,所发生的费用从责任单位工程款中扣回,转扣的具体金额以我司实际发生的金额为准(如合同有约定则按合同约定的计价方式)。
(2)转扣内容的签证单办理后,我司工程部会发函(附上该签证单的复印件)送达至被转扣单位并签收,如其拒不签收,我司工程部则采用特快专递邮寄给该单位,在邮寄单上填写函件具体的内容,并将回执存档。
(3)被转扣单位如同意认可转扣签证工作内容及金额,可在签证单页面签字确认并加盖公章,签证单右上角须注明被转扣单位全称。
三、工程进度及资料管理1、施工期工程进度管理要求(1)工程进度相关要求:工期必须满足合同工期的要求。
(2)主体单位与装修单位、铝合金单位、电梯单位等其它重要施工单位的配合要求根据合同及现场建设单位管理要求,主体单位必须承担施工配合、协调及总包管理义务,负责对各专业工程承包人的施工质量、施工进度、安全文明施工、相互之间的协调与配合、竣工资料的归档与整理等进行管理,主体施工单位、各专业工程施工单位就各专业工程施工单位所存在的任何违约行为按有关规定各自承担责任。
主体施工单位在履行前述义务时,如需建设单位提供必要的信息或其它协助的,应书面向发包人提出申请。
对于建设单位直接发包的专业工程项目,主体施工单位必须向各专业工程施工单位提供的配合内容以主体施工合同具体条款为依据。
2、资料管理规定(1)工程竣工技术资料整理应该符合当地质监部门的标准要求。
(2)总包单位负责所属单位工程的技术资料汇总、编号及装订成册,并对各分包单位的资料整理工作负有指导义务。
(3)各分包单位负责对各自分包范围内的工程技术资料的收集整理工作,竣工前资料必须经总包单位验收符合要求,交总包汇总。
(4)未在当地建管部门注册的分包单位,其工程技术资料要求以所在单位工程总包单位的名义整理。
(5)竣工图的编制应符合郑州市工程质量监督及档案管理部门的要求。
四、会议管理1、第一次工地例会制度及每周例会制度(1)第一次工地例会制度我司工程部在施工单位进场后,开工前一周内,召开第一次工地例会。
第一次工地例会由我司工程部经理主持,参加人员包括工程部全体成员、监理人员、施工单位项目经理及项目部成员。
第一次工地例会主要内容:1)建设单位、施工单位和监理单位分别介绍各自驻场的组织结构、人员及其分工;2)建设单位根据委托监理合同宣布对项目部的授权;3)建设单位介绍工程开工准备情况;4)施工单位介绍施工开工准备情况;5)建设单位和总监对施工准备提出的意见和要求;6)总监理工程师介绍监理规划的主要内容;7)确定每周例会的召开时间、地点、参加人员、会议流程及主要议题。
(2)每周例会制度按照确定的时间、地点、参加人员每周召开例会。
每周例会主要内容:1)总结上周的施工情况,分析质量和进度情况,对本周各参建单位的工作进行讲评;2)工程部经理传达公司整体工作计划、各级会议精神及工作要求;3)施工单位汇报工程质量、进度情况,需协调解决的问题,确保完成计划的措施;4)工程部通报工程中存在的质量、进度问题,下一步工作要求以及签证、进度款审批情况。
