采场、巷道标准化基本标准

一、井下巷道掘进标准化基本标准

(一)巷道掘砌

1、巷道掘进工程必须做到:要有经审查通过的设计,巷道工程达到设计要求。容易突发水害的作业面,必须有详细的探放水设计,制定安全组织施工措施,并经审查批准,组织学习后,方可施工。

2、巷道掘进必须采用光面爆破;巷道顶板拱形必须符合规范要求,光面爆破必须留下明显的半眼痕迹,巷道顶板及两帮平整,水平巷道坡度、规格要达到设计要求或在验收规范误差以内。水沟要畅通,水沟规格符合设计要求。

3、顶、帮无浮石,巷道的交叉区域和巷道岩石稳固性较差区域顶板必须进行支护,支护时可采用锚杆穿带、锚网、锚喷、金属支架、砌碹等方式,支护质量应满足《矿山井巷工程施工及验收规范》要求。

4、主要运输巷道的支护材料必须满足防火要求,不得采用木支护等非阻燃材料。

(二)通风防尘

1、作业面应设置局部通风设施,有人作业时必须连续运转;应选用阻燃材料风筒,风筒吊挂要平直、牢固、接头严密,无破损、漏风现象。

2、局部通风压入风筒的出口应不超过工作面10m,抽出风筒的入口应滞后压入风筒的出口5m以上。

3、局部通风机选型要符合要求,防护设施要完整,固定要牢靠,接地要规范。

4、作业面应设置喷雾降尘装置,装置随工作面推进及时移动,距离迎头不超过20m;爆破作业后喷雾降尘装置及时启动,自动关闭,以减少爆破产生的粉尘污染。

5、坚持湿式作业,凿岩、出碴前应正反向清洗工作面20m内的顶板和帮壁,做到顶、帮无积尘,岩面要清晰;出渣前要洒透水,避免扬尘。

6、掘进巷道在适当位置安装CO联锁智能显示装置,实时显示作业面CO浓度,CO传感器设置符合要求,防范人员误入或在CO浓度不达标情况下作业;同时,作业面必须配备足够数量的手持式CO检测仪,进一步确认CO浓度。

(三)电气及通信

1、作业面要有良好的照明,移动照明采用井下矿用橡套电缆,电压不准超过36V;灯、线要平直美观,灯距以满足巷道基本照明要求。

2、配电箱、照明变压器等电气设施宜设在专用硐室内或离开底板架设,高度满足防洪等方面的要求。

3、电气设备设施的金属外壳必须进行可靠的局部安全接地,并与接地支路相连,接地线截面积的选择要满足规范要求。

4、动力电缆的负荷开关应选用带有漏电保护装置的负荷断路器,断路器的动作电流整定必须满足规程要求。

5、移动电缆靠近机械部分可沿地面敷设,长度不大于45m,中间无接头;工作结束,司机离开机械时,应切断机械工作电源,将电缆整齐盘放。

6、电缆吊挂高度离底板1.6m及以上,吊挂要牢固。与风、水管平行敷设时,电缆应敷设在管子的上方,其净距不得小于300mm;高、低压电力电缆之间的净距应不小于100mm;高压电缆之间、低压电缆之间的净距应不小于50mm,并应不小于电缆外径。

7、作业面采用移动潜水泵排水时,必须有漏电防护设施,潜水泵的动力电缆必须按标准悬挂,严禁沿地敷设,靠近潜水泵的电缆10m内不准有接头。

(四)轨道铺设与管路架设

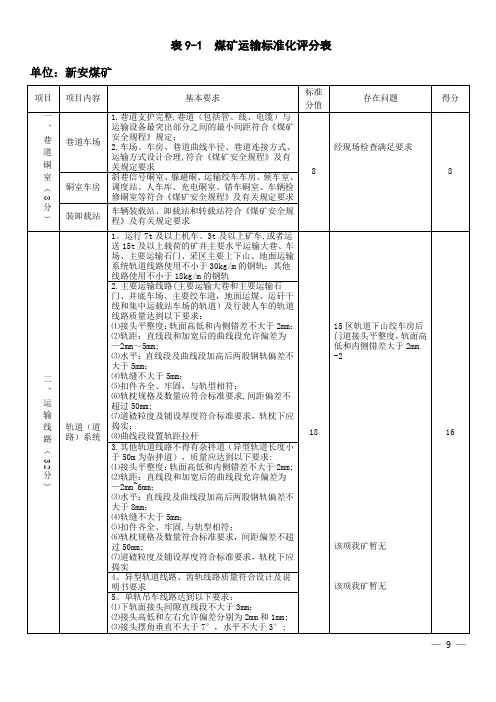

1、轨道的接头应平整,其高低及内侧偏差均满足设备运行要求;螺栓、夹板必须齐全,

固定牢固。

2、钢轨接头的间隙,在直线部分不得超过5mm,曲线部分不得超过8mm。

3、直线段两轨轨面的水平偏差,不应大于5mm;弯道曲轨应符合曲线弯度,外轨超高,双轨中心距加宽,均应符合规定数值。

4、轨枕直线间距不大于0.8m,曲线间不大于0.6m,轨道中心线与轨枕的中心线宜一致;曲线轨道的轨枕应与曲线半径方向一致。

5、有条件的主运巷道道碴应采用碎石,其粒径宜为20~60mm;道床应平整,轨枕埋入道碴的深度应为轨枕厚度的2/3,轨枕底面下的道碴厚度不应小于90mm。

6、风、水管路离底板1.7m及以上架设,采用钢质材料或其它具有同等强度的阻燃材料,架设要平直,挂钩、托梁要牢靠。

7、风水管路架设要满足紧急避险六大系统中,供风、供水施救功能。

(五)滑触线架设

1、滑触线悬挂高度(由轨面算起),主要运输巷道不低于1.8m;溜井处、脉外巷、井下调车场、滑触线式电机车道与人行道交叉点不低于 2.0m;井底车场(运送人员车站)不低于2.2m。

2、滑触线悬挂点的间距,在直线段内应不超过5m;在曲线段内应不超过3m;滑触线线夹两侧的横拉线应保证两级绝缘;线夹与巷道顶板或支架横梁间的距离不小于0.2m;滑触线与管线外缘的距离不小于0.2m。

3、滑触线与金属管线交叉处,应用绝缘物隔开。

4、滑触线应设分段开关,分段距离应不超过500m,每一条支线也应设分段开关。

(六)定置管理

1、装运、凿岩设备等停用时,要放置在不受爆破影响的安全区域内。

2、作业面风水软管在凿岩、洒水结束后,整齐盘挂在巷道帮壁上,不得压在风筒上。

3、手动凿岩机、钎杆、撬棍等须在巷道帮壁上做支架托放,作业面必须确保两根及以上长短不等的撬棍。

4、爆破物品若在作业面临时存放,必须设置专门的能上锁的炸药储存箱和导爆管储存箱,两箱之间至少分开5m存放。爆破物品入箱后上锁,爆破结束后,剩余爆破物品要退库,箱内不准存放爆破物品,并开锁备查。

(七)安全管理

1、作业面内作业人员个人防护用品佩戴齐全、有效,作业程序规范,熟悉安全出口和紧急撤离路线;作业前必须进行安全确认,严格执行交接班制度和入坑签到制度。

2、巷道顶帮无壁粉,底板平整无积水、无淤泥、无大块、无杂物;材料、工具、设备集中摆放整齐;各种标志吊挂整齐、表面清洁无损。

二、采场标准化基本标准

1、采场设计内容齐全、程序规范。要做到一采场一设计一规程,设计符合安全规程和技术规范要求,设计应包括地质概况、采矿方法、采准切割工程布置、回采顺序、落矿方式、通风措施、支护措施、矿柱设置及回收、采空区处理、通讯和照明方式等内容。设计图纸清晰、图文对应,作业规程完整,并经安全管理部门签字认可。采场回采前,组织相关施工人员学习作业规程,进行安全技术交底,使作业人员熟练掌握作业程序和安全注意事项,熟悉安全出口和紧急撤离路线。

2、安全出口畅通,符合规程要求。每个采场有两个畅通无阻的安全出口,能确保采场通风和行人安全。采掘计划编制时首先考虑采场顺路的贯通,顺路与上中段具备贯通条件时,回采前必须先贯通。顺路及安全出口照明充足,梯子架设符合作业规范;脉内顺路应超前采
