路基台背回填细则

合集下载

台背回填实施细则

台背回填实施细则

台背回填实施细则一、背景介绍台背回填是指在建筑施工过程中,为了填平地面或者形成坡度而采取的一种施工方法。

在施工过程中,需要制定台背回填实施细则,以确保施工的安全性、质量和效率。

二、施工前准备1. 确定施工区域:根据工程设计和施工图纸,确定台背回填的施工区域,并进行标识。

2. 确定施工方案:根据设计要求和实际情况,制定台背回填的施工方案,包括回填材料的选择、施工工艺和施工顺序等。

3. 准备施工材料和设备:根据施工方案,准备好所需的回填材料、施工工具和设备,确保施工的顺利进行。

三、施工工艺1. 清理施工区域:在施工前,清理施工区域的杂物和垃圾,确保施工区域的整洁。

2. 基础处理:根据设计要求,对施工区域的基础进行处理,包括平整、加固等。

3. 回填材料的选择:根据设计要求和实际情况,选择合适的回填材料,如土壤、砂石等。

4. 回填施工:按照施工方案,进行回填施工。

首先进行初次回填,然后进行压实。

在回填过程中,要注意控制回填的厚度和均匀性,确保回填层的质量。

5. 压实处理:在回填完成后,进行压实处理,以提高回填层的密实度和稳定性。

可以采用机械压实或人工压实的方式。

6. 检查验收:在施工完成后,进行检查验收,确保回填层的质量和施工的合格性。

四、施工安全措施1. 安全教育:在施工前,对施工人员进行安全教育,提高他们的安全意识和技能。

2. 施工现场管理:在施工现场设置警示标志和警示线,确保施工区域的安全。

3. 个人防护措施:施工人员必须佩戴安全帽、防护鞋、手套等个人防护装备,确保施工人员的人身安全。

4. 施工设备安全:对施工设备进行定期检查和维护,确保设备的安全性能。

5. 紧急救援措施:在施工现场设置紧急救援设备和应急通道,确保发生意外情况时能够及时进行救援。

五、施工质量控制1. 施工记录:在施工过程中,及时记录施工的情况,包括施工日期、施工人员、施工材料等,以备后期参考。

2. 施工检查:在施工过程中,进行施工质量的检查,确保施工的合格性和质量。

台背回填实施细则

台背回填实施细则

台背回填实施细则一、背景介绍台背回填是一种常用的土地整理和建设工程技术,广泛应用于土地开发、道路建设、水利工程等领域。

本文将详细介绍台背回填的实施细则,包括施工前的准备工作、施工过程中的操作规范以及施工后的验收标准,以确保台背回填工程的质量和安全。

二、施工前的准备工作1. 地质勘察:在进行台背回填前,应进行地质勘察,了解工程地区的地质情况,包括土壤类型、地下水位、地下岩层等,以便确定施工方案和采取相应的防护措施。

2. 施工图纸:根据工程设计要求,编制台背回填的施工图纸,包括回填的区域划分、回填土的种类和厚度等。

3. 施工材料准备:根据施工图纸确定需要的回填土种类和数量,提前准备好相关材料,并进行质量检验,确保符合施工要求。

三、施工过程中的操作规范1. 施工现场布置:在施工现场周围设置围挡和警示标志,确保施工区域的安全,并设置必要的施工通道和临时设施。

2. 土壤处理:根据地质勘察结果,对回填土进行处理,包括筛分、破碎、拌和等,以提高土壤的均匀性和稳定性。

3. 回填施工:按照施工图纸的要求,将处理好的回填土按层次进行回填,每层回填后进行夯实,确保土层的稳定性和密实度。

4. 排水系统建设:根据工程需要,在回填土的底部设置排水系统,包括排水管道和排水井,以防止积水对土层稳定性的影响。

5. 施工质量控制:在施工过程中,定期进行质量检查,包括土壤的均匀性、密实度和排水系统的畅通性等,及时发现问题并进行修正。

四、施工后的验收标准1. 土壤密实度:根据工程设计要求,进行土壤密实度的检测,确保回填土的密实度符合要求。

2. 排水系统功能:检查排水系统的畅通性和排水效果,确保排水系统能够有效排除积水。

3. 土壤稳定性:通过地质勘察和现场观察,评估回填土的稳定性,确保土层不会发生塌方或滑坡等安全问题。

4. 施工记录和报告:整理施工过程的记录和资料,编制施工报告,包括施工的时间、材料使用情况、质量检测结果等,作为施工验收的依据。

台背回填有关规定

台背回填有关规定

台背回填有关规定. .关于桥涵构造物台背、锥坡回填的有关规定为确保⼯程质量,统⼀全线台背、锥坡回填标准,对桥涵构造物台背、锥坡回填有关规定作以下要求,请严格遵照执⾏。

⼀、施⼯准备台背、锥坡回填施⼯必须做到以下“五专”:1、专门的队伍。

各施⼯单位应安排2~3⽀熟悉台背、锥坡回填要求的稳定施⼯队伍,明确⼀名经验丰富的专业⼯程师专门负责施⼯,并配备相应的机⼿、施⼯员和质检员。

2、专门的设备。

各施⼯单位应配置专⽤的成套压实机械(18t以上)和⼩型压实机具(严禁采⽤⼈⼯打夯或“蛤蜊夯”等轻型压实机具)。

压实机具设备未落实的不得进⾏回填施⼯。

3、专门的材料。

⽤于回填的原材料必须进⾏筛分、CBR 击实等⼀系列试验,且必须经监理⼯程师批准⽅可使⽤。

未经监理⼯程师认可的,粒径、含⽔量等不符合规要求的材料不得使⽤。

4、专门的现场监理。

监理处应为台背、锥坡施⼯配备专门的现场监理及试验检测⼈员。

现场监理要对回填实⾏全过程旁站,检测验收时,⾄少要有主管项⽬副经理和监理处分管领导签字。

5、专门的资料。

应建⽴台背回填档案和影像资料,档案填写要及时、详实、整洁、清晰、容齐全,不得涂改、挖补撕毁或重新抄写。

影像要清晰、全⾯。

资料要及时整理存档。

此外,台背回填前必须挖好台阶,做好基坑的排⽔清淤⼯作,确保施⼯现场不留积⽔。

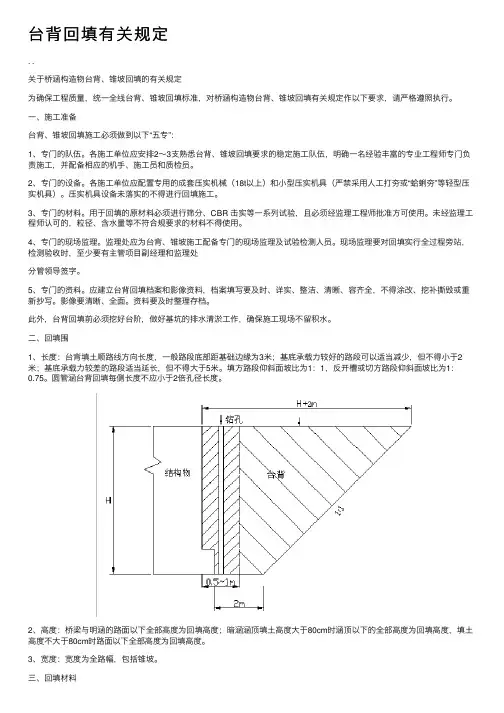

⼆、回填围1、长度:台背填⼟顺路线⽅向长度,⼀般路段底部距基础边缘为3⽶;基底承载⼒较好的路段可以适当减少,但不得⼩于2⽶;基底承载⼒较差的路段适当延长,但不得⼤于5⽶。

填⽅路段仰斜⾯坡⽐为1:1,反开槽或切⽅路段仰斜⾯坡⽐为1:0.75。

圆管涵台背回填每侧长度不应⼩于2倍孔径长度。

2、⾼度:桥梁与明涵的路⾯以下全部⾼度为回填⾼度;暗涵涵顶填⼟⾼度⼤于80cm时涵顶以下的全部⾼度为回填⾼度,填⼟⾼度不⼤于80cm时路⾯以下全部⾼度为回填⾼度。

3、宽度:宽度为全路幅,包括锥坡。

三、回填材料1、基础部分全部使⽤砂砾;对有地下⽔影响的地段,采⽤砂砾⾼出地下⽔位30cm填筑处理,⽅案报监理处签认。

台背回填实施细则

台背回填实施细则

台背回填实施细则一、背景介绍台背回填是指在施工过程中,将挖掘出的土方进行回填,以保持地面平整和稳定,同时避免对环境造成不良影响。

为了确保台背回填工作的顺利进行,制定台背回填实施细则是必要的。

二、目的台背回填实施细则的目的是规范台背回填工作的具体要求和流程,确保施工过程中的安全性、效率性和环境友好性。

三、适合范围本实施细则适合于所有需要进行台背回填的工程项目,包括但不限于建造工程、道路工程、水利工程等。

四、主要内容1. 施工前准备a. 制定台背回填工作方案,包括回填区域的划定、回填土方的来源和质量要求、回填的厚度和均匀性要求等。

b. 确保回填土方的来源符合环保要求,避免使用有害物质和污染土壤。

c. 针对不同的地质条件和工程要求,选择合适的回填方法和设备。

2. 施工过程a. 确保施工现场的安全,设置必要的警示标志和安全防护措施。

b. 按照工程方案要求,进行挖掘和回填作业,确保回填土方的厚度和均匀性。

c. 对回填土方进行夯实,以提高地基的承载力和稳定性。

d. 定期检查回填土方的质量和厚度,及时调整施工方案,确保回填工作的质量。

3. 施工后处理a. 清理施工现场,将废弃物和杂物进行妥善处理,保持环境整洁。

b. 对回填区域进行巡视和监测,确保回填土方的稳定性和安全性。

c. 如有发现回填土方下沉或者变形等问题,及时采取补救措施,以避免对工程造成影响。

五、质量控制1. 回填土方的质量应符合相关标准和规定,不得使用有害物质和污染土壤。

2. 回填土方的厚度和均匀性应符合工程方案的要求,通过定期检查和监测进行控制。

3. 夯实回填土方时,应确保夯实的均匀性和充实度,提高地基的承载力和稳定性。

六、安全措施1. 施工现场应设置必要的警示标志和安全防护设施,确保施工人员的安全。

2. 施工人员应经过专业培训,掌握相关安全知识和操作技能。

3. 施工过程中应注意防止土方坍塌和工地事故的发生,及时采取应急措施。

七、环境保护1. 回填土方的来源应符合环保要求,不得使用有害物质和污染土壤。

台背回填实施细则

台背回填实施细则

台背回填实施细则标题:台背回填实施细则引言概述:台背回填是一种在土地开辟和建设过程中常见的工程技术,其实施细则对于保障工程质量、提高效率具有重要意义。

本文将从五个方面详细介绍台背回填实施细则。

一、回填土质量要求1.1 回填土种类:根据工程要求,选择合适的回填土种类,如黏土、砂土等。

1.2 回填土含水量:回填土含水量应符合规定标准,保证土壤的稳定性。

1.3 回填土密实度:回填土应进行适当的压实处理,确保土壤结构坚固。

二、回填施工方法2.1 回填分层:根据工程要求,将回填土分层进行回填,以减少土壤的变形。

2.2 回填均匀性:回填土应均匀分布,避免浮现局部压实不足或者过度的情况。

2.3 回填过程监测:在回填过程中,应进行实时监测,及时调整施工方法,确保回填质量。

三、回填工程管理3.1 施工人员培训:施工人员应接受专业培训,掌握回填施工技术和安全知识。

3.2 施工计划编制:制定合理的施工计划,明确施工过程中的各项工作任务和时间节点。

3.3 施工现场管理:加强现场管理,确保施工过程中的安全和环保。

四、回填验收标准4.1 土壤检测:对回填土进行检测,确保土壤质量符合规定标准。

4.2 压实度验收:对回填土的压实度进行验收,保证土壤密实度达到要求。

4.3 工程质量验收:对回填工程进行质量验收,确保工程达到设计要求。

五、回填后维护与监测5.1 回填后养护:回填完成后,进行适当的养护工作,保证土壤稳定性。

5.2 监测工作:定期对回填工程进行监测,发现问题及时处理,避免工程质量问题。

5.3 定期维护:持续进行定期维护工作,延长土壤的使用寿命,确保工程长期稳定运行。

结语:台背回填实施细则对于工程质量和安全具有重要意义,惟独严格按照细则要求进行施工,才干确保工程质量和长期稳定性。

希翼泛博施工单位和监理单位能够重视台背回填实施细则,确保工程质量和安全。

台背回填实施细则

台背回填实施细则

台背回填实施细则一、背景介绍台背回填是指在土地开辟或者建设过程中,将挖掘出的土方(即挖掘土壤)重新填充回原挖掘的地方,以实现土地平整化和资源的合理利用。

台背回填实施细则是为了规范台背回填工作,确保施工过程安全、高效、环保,保护土地资源和环境,提高土地利用效率而制定的。

二、目的和范围台背回填实施细则的目的是为了规范台背回填工作,确保施工过程中的质量和安全,保护土地资源和环境,提高土地利用效率。

本细则适合于台背回填工作的实施过程中,涉及土方的挖掘、运输和回填等环节。

三、主要内容1. 施工前准备1.1 制定台背回填方案,明确工程目标、施工方法和工期等要求。

1.2 确定土方的挖掘、运输和回填计划,包括挖掘量、运输距离、回填层数等。

1.3 确定施工现场的安全措施,包括施工区域的围挡、标志和警示标识等。

1.4 配备必要的施工设备和工具,包括挖掘机、运输车辆和回填机械等。

1.5 建立施工现场的管理制度,包括人员管理、设备管理和安全管理等。

2. 挖掘土方2.1 根据回填方案,合理确定挖掘土方的范围和深度。

2.2 使用适当的挖掘机械进行土方的挖掘,确保挖掘面平整、边坡稳定。

2.3 挖掘过程中要注意防止土方坍塌和滑坡等安全事故的发生。

2.4 挖掘完成后,及时清理挖掘面,确保施工现场的整洁和安全。

3. 运输土方3.1 根据回填方案和运输计划,选择适当的运输车辆进行土方的运输。

3.2 确保运输车辆的装载量和运输速度符合安全和环保要求。

3.3 运输过程中要注意避免土方的散落和泄露,确保道路的清洁和安全。

3.4 运输完成后,及时清理运输车辆和运输道路,确保施工现场的整洁和安全。

4. 回填土方4.1 根据回填方案,合理确定土方的回填层数和压实要求。

4.2 使用适当的回填机械进行土方的回填,确保回填均匀、密实。

4.3 回填过程中要注意防止土方的松动和沉降等安全事故的发生。

4.4 回填完成后,及时清理回填面,确保施工现场的整洁和安全。

台背回填实施细则

台背回填实施细则

台背回填实施细则一、背景介绍台背回填是指在土地开发或建筑施工过程中,为了满足地基稳定、土壤改良等需求,将挖掘出的土壤重新填充到原挖掘区域的工程技术。

台背回填实施细则是对台背回填工程进行规范和指导的文件,旨在确保回填工程的质量和安全。

二、施工前准备1. 调查勘探:根据工程需要进行地质勘探,确定回填区域的地质情况、土壤类型和含水量等信息。

2. 设计方案:编制台背回填的设计方案,包括回填的层数、回填材料的种类和比例等内容。

三、施工要求1. 土壤挖掘:根据设计方案要求,进行土壤挖掘工作。

挖掘时应注意保护周围环境和设施的安全。

2. 土壤处理:对挖掘出的土壤进行筛分、除杂、除草等处理,确保回填材料的质量。

3. 填筑工程:按照设计方案的要求,将处理后的土壤填充到挖掘区域。

填充时应分层进行,并采取合适的压实措施,确保填土的密实度和稳定性。

4. 水分控制:根据土壤含水量和设计要求,进行合理的水分控制,以确保填土的稳定性。

5. 环境保护:施工过程中应采取措施,防止土壤和污水对周围环境造成污染。

施工现场应保持整洁,及时清理垃圾和废弃物。

四、质量控制1. 施工记录:对施工过程进行详细记录,包括土壤挖掘量、填充量、水分控制等数据,以便后期的验收和审查。

2. 质量检测:对回填土壤进行质量检测,包括土壤颗粒分析、含水量测试等,确保回填材料符合设计要求。

3. 工程验收:施工完成后,进行工程验收,包括对填土的密实度、稳定性等进行检查,确保工程质量符合要求。

五、安全措施1. 施工现场安全:施工现场应设置明显的安全警示标志,保证施工人员的人身安全。

2. 设备操作安全:施工人员应熟悉操作规程,正确使用施工设备,避免事故发生。

3. 防护措施:根据具体情况,采取相应的防护措施,如防止土方坍塌、防止土壤飞扬等。

六、验收标准1. 回填土壤的密实度:回填土壤的密实度应符合设计要求,达到一定的稳定性。

2. 回填土壤的含水量:回填土壤的含水量应符合设计要求,以确保填土的稳定性。

台背回填实施细则

台背回填实施细则

台背回填实施细则一、背景介绍台背回填是指在土地开发或建筑工程中,将挖掘出的土壤或石料回填到挖掘或开挖的地方,以填平坑洞或形成地基。

台背回填的实施细则是为了确保回填工作的顺利进行,保证回填质量和安全性。

二、回填材料要求1. 土壤材料:回填土壤应符合工程设计要求,具有一定的稳定性和承载能力,不得含有有害物质或对环境造成污染。

2. 石料材料:回填石料应符合工程设计要求,具有一定的强度和稳定性,不得含有过多的细颗粒或杂质。

3. 水分控制:回填材料的水分含量应符合设计要求,过高或过低的水分含量都会影响回填的质量和稳定性。

三、回填工程施工要求1. 前期准备:施工前应对回填区域进行勘测和测量,确保回填的位置和高程符合设计要求。

同时要清理回填区域的杂物和垃圾,确保回填材料的质量。

2. 回填过程控制:回填过程中应按照设计要求进行分层回填,每层回填的厚度和均匀性应符合规定。

在回填过程中要注意控制回填材料的水分含量,避免过干或过湿导致回填不稳定。

3. 回填密实度控制:回填材料应进行适当的压实和振实处理,以提高回填的密实度和稳定性。

回填密实度的控制可以通过现场密实度试验和密实度检测仪等方法进行。

4. 回填质量检测:回填工程完成后,应进行质量检测,包括回填材料的成分分析、密实度检测、稳定性评估等。

检测结果应符合设计要求和相关标准。

四、安全措施1. 施工现场安全:回填施工现场应设置明显的安全警示标志,确保施工区域的安全。

同时要对施工人员进行安全教育和培训,提高他们的安全意识。

2. 设备操作安全:施工中使用的机械设备应符合相关安全标准,操作人员应经过专业培训并持证上岗。

设备的维护和保养工作要及时进行,确保设备的安全运行。

3. 环境保护措施:回填过程中要注意防止土壤和石料的扬尘污染,采取湿法作业或覆盖措施减少污染物的排放。

同时要合理利用回填材料和减少资源浪费。

五、质量保证和验收1. 质量保证:回填工程施工过程中,应按照设计要求和相关标准进行施工,确保回填材料的质量和回填工程的稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

353省道海安段建设工程
(路基台背回填)
监理实施细则编制人:***
审批人:王承兵
江苏兆信工程咨询监理有限公司
353省道海安段建设工程S353J2总监办
二0一三年十月
路基(台背)回填施工监理实施细则
1、工程概况
本标段工程范围为K19+030.000——K34+900.052,其中通道1道,27.69米长。

圆管涵35道,2202.39米长。

倒虹吸8道,553米长,桥梁21座,共65处,台背回填6%石灰处治土,压实度≥96%,铺筑长度439.9m,处治土方量为
26980.1m3,铺设双向土工格栅26081.9㎡。

2、总则
路基台背回填的质量关系着路基的强度、不均匀沉陷和稳定性,并直接影响路面的质量,为确保路基施工质量达到设计要求,特制定本细则。

3、施工前准备工作
3.1机械设备数量和性能满足施工要求。

3.2了解掌握路基台背回填填料及各层不同的压实标准。

3.3取不同土坑的土做标准击实试验,以确定各取土坑的最佳含水量和最大干密度。

3.4了解路基放样的宽度,计算各台背的回填长度,计算界面高程。

3.5对石灰钙镁含量测定应符合规范要求。

3.6绘制灰剂量与压实度曲线、时间与石灰损失曲线。

3.7原地面压实检查。

4、施工过程控制
①台背回填应在隐蔽工程验收合格后进行,台背回填时对桥梁圬工的强度等要求,应按照《公路桥涵施工技术规范》有关规定进行。

○2进行台背回填施工前,应首先清除构造物基础底面以下、以上的未压实土,用灰土找平后用压路机横向压实,自检、检验合格后分层回填。

③台背回填填料应符合设计要求。

④台背回填应与锥坡填土同时进行,两侧回填应同时对称进行。

⑤如在进行台背区填筑前,台背区以外的路基尚未填筑,台背填筑长度一般应大于50m,如台背区以外的路基已经填筑压实,则应将已经填筑压实的路基端部开挖成台阶状,以保证新、老压实区沉降变形的均匀性。

⑥台背填筑应分层进行,并严格控制含水量,每层松铺厚度不宜大于20cm。

当用小型夯具、机具压实时,每层松铺厚度不宜大于15cm。

⑦台背回填的压实度要求从填方基底或涵洞顶部到路床顶面均为96%。

压路机压不到的地方应使用小型机动、机具进行压实。

⑧在回填、压实施工中应保持结构物完好无损。

涵顶面填土压实厚度大于50cm 时,方可通过重型机械和汽车。

5、试验
5.1取土坑土的标准击实试验、土的液塑限
5.2石灰的有效钙镁含量的测定
5.3压实度检测。
