台背回填专项施工组织设计
涵洞台背回填专项施工方案

涵洞台背回填专项施工技术方案一、编制依据1、设计施工图纸2、招投标文件和施工承包合同3、《桥涵施工手册》交通部第一公路工程总公司主编1999年版4、《公路桥涵施工技术规范》JTJ 041-20005、《公路工程质量检验评定标准》JTG F80/1-2004二、工程概况本合同段起点桩号为K99+200,终点为K126+000,全长26.7公里,本标段内共计涵洞109道,其中明涵102道,暗涵6道,倒虹吸1道,涵洞长度在10m~15m。
由于在施工过程中需保证现行道路车辆通行以及受征地拆迁影响,涵洞在施工过程中采用半幅施工,现已完成多道涵洞的半幅施工,现因台背在半幅回填过程中出现大型压实机械无法作业,作业面小,小型压实机具不能保证台背回填的压实质量,鉴于以上情况,特制定本专项施工方案。
三、施工工艺1、对现已完成的半幅涵洞,在完成半幅涵洞的涵面铺装及进(出)口八字墙后,选用合格的天然砂砾对半幅进行简易回填,回填至涵面铺装以上50cm位置后将交通导改至回填的半幅涵洞上,进行剩余半幅涵洞的开挖施工,待剩余涵洞半幅主体施工完毕后,利用夜间在不影响交通的情况下,采用反开挖的方式,将前期半幅台背回填的砂砾挖出,挖至与剩余半幅涵洞回填位置,然后进行通涵台背回填。
2、施工管理人员及机械配备情况施工管理人员配备表施工机具设备配备表3、台背回填1)涵台背回填采用天然砂砾压实回填,确保工程质量,避免涵台背填土路基下沉现象的产生。
2)、涵洞施工完成后,当涵洞砌体砂浆或砼强度达到设计强度的75%时,方可进行回填。
台背回填范围下底宽不小于2m,上底宽按1:1的坡度放坡并开挖台阶至涵洞顶,保证填筑顶宽不小于两倍的跨径,同时按水平分层,对称填筑。
并按设计要求的压实度填筑、夯(压)实,压实度不小于96%。
2)、台背回填采用分层回填压实,每层回填厚度为20cm,每层表面平整,路拱合适。
3)、台背回填与路基接缝处开挖1m*1m的台阶。
4)、在机械填土时,除应按照上述规定办理外,涵洞顶上填土厚度必须大于0.5m时,才允许重型机械通过。
台背回填施工方案

台背回填施工方案在进行台背回填施工方案的编制之前,首先需要对台背回填施工的目的、要求进行明确,包括回填区域、回填层次、回填材料等方面的要求。
一、施工前准备工作1.撤离施工区域:根据回填区域的确定,撤离施工区域的附近居民和设备。
2.施工准备:搭建临时工地,设置施工警示标志,确保施工现场秩序井然。
3.施工人员和设备准备:组织高质量施工队伍,并提供必要的施工设备和工具。
4.环境保护:制定环境保护措施,做好噪音、扬尘、废水等污染的防治工作。
二、回填区域的准备1.清理回填区域:清除回填区域内的杂草、垃圾和其他障碍物,保持平整。
2.确定回填边界:根据设计要求和工程标准,确定回填区域的边界,进行测量和标记。
3.检查基础情况:对回填区域的地质情况进行检查和评估,确保基础的坚固和稳定。
三、回填方案设计1.回填层次的确定:根据工程要求确定回填的层次,包括回填的厚度、分层方式等。
2.回填材料的选择:根据回填区域的地质情况,选择适合的回填材料,如砂土、黄土等。
3.回填施工的方式:根据回填区域的大小和情况,确定回填的施工方式,包括顶填、侧填、分区填等。
4.回填固结工艺:根据回填材料的性质,设计回填固结工艺,提高回填体的密实度和稳定性。
四、回填施工的实施1.加强施工现场管理:对施工现场的安全和环境进行严格管理,确保施工的顺利进行。
2.按层次回填:按照回填层次的要求,逐层回填,并采取适当的压实措施,保证回填体的密实度。
3.分区回填:对大面积回填区域,可以分区进行施工,提高施工效率和回填质量。
4.施工质量监控:对回填施工过程进行监控和检查,及时调整施工方案,确保回填体的质量。
五、施工后处理1.清理施工现场:施工完成后,进行现场清理,清除施工过程中产生的垃圾和杂物。
2.工程验收:对回填工程进行验收,包括回填体的密实度、平整度等方面的检查。
3.施工记录和成果:做好施工记录和成果资料的整理和归档,为后续工程提供参考。
在进行台背回填施工方案编制的过程中,需要根据具体工程要求和实际情况进行合理的安排和设计,确保回填施工的质量和效率。
台背回填-施工方案(最终版)

台背回填-施工方案(最终版)
一、前言
本文旨在探讨台背回填的施工方案,通过对设计方案的细致分析与实务经验的总结,为相关从业人员提供可行的施工指导。
二、项目概述
1.项目名称: 台背回填工程
2.项目地点: 台湾
3.项目范围: 回填工程
三、施工准备
3.1 材料准备
•砂石料
•水泥
•混凝土
•辅助材料等
3.2 设备准备
•推土机
•挖掘机
•砂石搅拌机等
3.3 人力组织
•工程师
•技术工人
•监理人员等
四、施工步骤
1.土地准备
2.基础处理
3.回填材料搅拌
4.回填施工
5.压实操作
6.检测验收
五、施工注意事项
1.严格执行设计方案
2.保持施工现场整洁
3.注意施工质量与安全
4.定期组织施工会议
六、工程质量控制
1.施工过程监督
2.质量检测与评估
3.整改与追踪
七、总结
通过对台背回填施工方案的详细论述,希望能够为相关从业人员提供参考,确保工程施工的顺利进行,同时保证工程质量的可控性与稳定性。
以上是台背回填施工方案的最终版,为了确保工程的顺利进行,请严格按照方案要求进行施工,合理组织和管理,以达到预期的效果与效益。
涵洞台背回填专项施工方案

涵洞台背回填专项施工方案一、背景介绍涵洞台背回填是水利工程中常见的一项施工工艺,用以改善涵洞结构的稳定性和安全性。
本文将介绍涵洞台背回填工程的专项施工方案,确保施工过程中的安全可靠。
二、施工准备1.对涵洞台背回填区域进行详细勘测,确定地质情况和土壤稳定性。
2.准备必要的施工机械设备,包括推土机、挖掘机等。
3.确保施工人员具备相关资质和经验,进行专项培训。
三、施工步骤1.清理涵洞台背区域,清除杂物和表层土壤。
2.进行土方开挖,控制开挖深度和坡度,保证回填土坡的稳定性。
3.针对土方开挖过程中出现的土体不均匀和松散情况,采取相应的加固措施。
4.进行土方回填,采用合适的填埋材料,逐层夯实,保证填埋材料的均匀性和密实度。
5.进行背填土的压实,使用振动压路机等设备,确保背填土的密度符合要求。
6.检查和清理施工现场,确保施工完工后的环境卫生和安全。
四、施工注意事项1.施工过程中注意加强安全防护措施,设置警示标识,防止人员伤亡和设备损坏。
2.根据实际施工情况,及时调整施工方案,确保施工质量和进度。
3.注意与其他施工部位的协调配合,确保整体施工的顺利进行。
五、施工质量检验1.施工完工后进行现场质量检查,检查回填土的均匀性和密实度。
2.检测回填土的物理力学性质,确保其符合相关标准和要求。
3.对施工过程中出现的质量问题进行整改和处理,消除安全隐患。
六、总结涵洞台背回填工程是水利工程中重要的一环,施工过程中需要严格按照施工方案进行操作,确保施工质量和安全。
通过本文所述的专项施工方案,可以有效提高施工效率和质量,保障工程的整体稳定性和安全性。
台背回填施工组织设计最终版

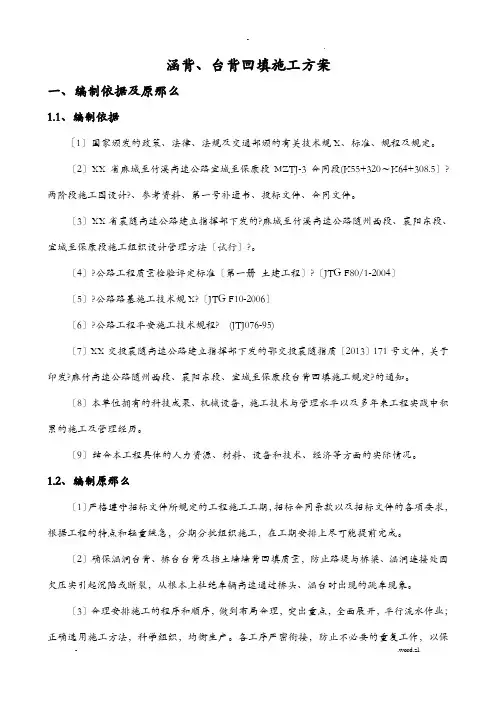

涵背、台背回填施工方案一、编制依据及原那么1.1、编制依据〔1〕国家颁发的政策、法律、法规及交通部颁的有关技术规X、标准、规程及规定。
〔2〕XX省麻城至竹溪高速公路宜城至保康段MZTJ-3合同段(K55+320~K64+308.5〕?两阶段施工图设计?、参考资料、第一号补遗书、投标文件、合同文件。
〔3〕XX省襄随高速公路建立指挥部下发的?麻城至竹溪高速公路随州西段、襄阳东段、宜城至保康段施工组织设计管理方法〔试行〕?。
〔4〕?公路工程质量检验评定标准〔第一册土建工程〕?〔JTG F80/1-2004〕〔5〕?公路路基施工技术规X?〔JTG F10-2006〕〔6〕?公路工程平安施工技术规程? (JTJ076-95)〔7〕XX交投襄随高速公路建立指挥部下发的鄂交投襄随指质〔2013〕171号文件,关于印发?麻竹高速公路随州西段、襄阳东段、宜城至保康段台背回填施工规定?的通知。
〔8〕本单位拥有的科技成果、机械设备,施工技术与管理水平以及多年来工程实践中积累的施工及管理经历。
〔9〕结合本工程具体的人力资源、材料、设备和技术、经济等方面的实际情况。
1.2、编制原那么〔1〕严格遵守招标文件所规定的工程施工工期,招标合同条款以及招标文件的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成。
〔2〕确保涵洞台背、桥台台背及挡土墙墙背回填质量,防止路堤与桥梁、涵洞连接处因欠压实引起沉陷或断裂,从根本上杜绝车辆高速通过桥头、涵台时出现的跳车现象。
〔3〕合理安排施工的程序和顺序,做到布局合理,突出重点,全面展开,平行流水作业;正确选用施工方法,科学组织,均衡生产。
各工序严密衔接,防止不必要的重复工作,以保证施工连续均衡有序进展。
〔4〕施工进度安排注意各专业间的协调和配合,并充分考虑气候、季节对施工的影响,特别注意在冬季、雨季合理安排施工任务。
〔5〕坚持自始至终对施工现场全过程严密监控,以科学的方法动态管理,按动静结合的原那么,精心进展施工场地规划布置,节约施工临时用地,不占或少占农田,不破坏植被。
桥梁台背回填施工方案

桥梁台背回填施工方案一、工程概况二、工程准备1.资料准备:准备施工相关的设计图纸、规范和技术文件。
2.设备准备:准备必要的施工机械和设备,如挖掘机、装载机、破碎机等。
3.材料准备:准备合格的填料物料,比如砂砾、碎石等。
4.人员准备:确定施工队伍,合理安排工人,确保施工过程中的安全和质量。
三、施工方案1.桥梁台背回填的施工方案应以设计图纸为依据,精确标定各个施工区域。
2.先进行现场勘探评估,确认台背工程回填点的土壤质量和地下水位情况,做好施工前期工作。
3.根据现场土壤特点和施工要求,确定合适的回填材料和填筑方式。
4.按照设计要求进行土方开挖,并进行土壤分类和处理。
5.针对土方开挖后的基底进行平整处理,确保基底的平整度和稳定性。
6.采用适当的振动或加压设备对回填土进行压实,确保填土的密实度。
7.施工过程中,应定期对回填土进行检测,确保质量达标。
8.施工结束后,对回填土进行最后的检测和验收,保证工程质量并完善施工记录。
四、施工工艺1.挖掘机开挖土方,根据设计图纸的要求进行开挖。
2.将开挖得到的土方进行分类处理,去除不符合要求的土壤。
3.根据设计要求进行台背土的平整和压实工作,采用适当的机械设备进行振动和压实。
4.采用合适的填充材料填充台背土方体,每次填充厚度不宜过大,避免填土过程中产生大的空隙。
5.填土过程中设置水浇灌和湿润处理措施,以提高土壤的粘结力和稳定性。
6.在回填的土方体上铺设防渗膜,以防止地下水渗漏。
五、质量控制1.严格按照设计要求进行施工,保证施工质量。
2.施工过程中,定期对回填土进行质量检测,确保填土达到设计要求。
3.对回填土的压实度进行监测,保证填土的密实度达标。
4.加强施工现场管理,确保工地秩序井然,杜绝违规操作和事故发生。
5.定期召开施工进度会议,积极沟通施工队伍之间的协作,保证施工进度。
通过本文档的详细阐述,可以清晰了解桥梁台背回填工程的施工方案。
在实施过程中,需要严格按照设计要求和施工规范进行操作,合理安排施工进度和人员,加强管理和质量控制,确保施工工程质量和进度的达到预期目标。
涵洞台背回填专项施工方案

涵洞台背回填专项施工方案一、工程概述涵洞是建设工程中常见的交通设施之一,它用于解决交通干线的交通需求和排水问题。
涵洞的建设需要对其周围的土体进行回填,以确保其稳定性和可靠性。
本文针对涵洞台背回填工程,制定了专项施工方案。
二、施工准备1.施工前的准备在施工前,需要进行详细的调查与勘察工作,包括涵洞所在地的地质、土质、地貌等情况的调查;涵洞的设计方案、施工图纸等的审查;沟通与协商相关部门,明确施工的要求和标准。
2.施工人员与设备根据涵洞的规模和具体情况,确定施工所需的人员和设备。
施工人员应具备相关工程技能和施工经验,同时要安排专业监理人员进行工地监督与管理。
所需设备包括挖掘机、推土机、压路机等。
3.施工材料与工艺根据涵洞周围土质及设计要求,选择合适的填土材料。
填土材料应具有良好的密实性和稳定性,并能满足涵洞的承载要求。
同时,要确定合适的施工工艺,包括土方开挖、填充、压实等。
三、施工过程1.土方开挖根据设计要求和施工图纸,进行土方开挖工作。
首先要清理施工现场,确保施工区域的安全与整洁。
然后利用挖掘机等设备进行土方开挖,将开挖的土方进行储存或运输。
2.土方填充将选定的填土材料运输到施工现场,利用推土机等设备将填土材料逐层填充到涵洞周围的空隙中。
填土层与填土层之间要进行适度的加固和夯实,以确保填土的密实性和稳定性。
3.压实与护坡填土完成后,利用压路机等设备对填土进行压实,提高填土的密实度。
同时,根据设计要求对涵洞周围的边坡进行护坡工作,以防止边坡的滑坡和塌方。
四、施工安全与质量控制1.安全措施施工过程中,要严格遵守相关的施工安全规范和要求,确保工程人员的人身安全。
要加强施工现场的管理,设置警示标志,防止施工现场的封闭风险。
2.质量控制在施工过程中,要进行质量监督与检验。
选择质量合格的填土材料,对施工现场进行定期巡查和检验,确保填土的密实度和稳定性。
同时,要进行相应的试验与检测,以确保施工质量达到设计要求。
圆管涵台背回填专项施工方案(二篇)

圆管涵台背回填专项施工方案结构物台背回填是影响路基施工质量的一道关键工序,为避免以后出现桥台跳车现象,必须对台背回填精心处理,根据施工图纸设计要求及___交通厅制定的《台背回填管理办法》,对台背回填特制订如下施工方案:一、台背回填范围圆管涵台背回填范围为:圆管涵每侧顺路线方向底宽为距基础内缘___米,上口宽为圆管涵管径孔径的___倍(2d),高度至圆管涵顶面+50cm。
二、施工准备1、施工放样台背回填施工按照施工图纸要求及___交通厅制定的《台背回填管理办法》相关要求执行。
按相关要求用钢尺量出台背回填范围的上、下口宽度位置,在台背两侧打木桩标记位置。
并在端墙内缘用红油漆画上每层压实厚度的记号线并标明层次。
2、回填材料回填材料采用按照施工图纸要求的天然砂砾保持最佳含水量分层填筑,每侧松铺厚度不超过___m,对称回填压实,其压实度要求从填筑基底至回填顶面均为___%。
在回填过程中应并保证结构完好无损,压路机达不到的地方及管顶应用小型夯实机械或监理工程师同意的其他方法压实。
如对结构物有损坏,承包人应自费进行补救,直至监理工程师验收合格。
三、施工人员、设备每个圆管涵台背回填均安排技术员一名、试验员___人、杂工___人负责圆管涵台背回填施工。
施工机械配备如下:挖掘机___台、压路机___台、装载机___台、小型电动夯___台。
四、台背回填施工方法1、台背回填前,将桥台背回填范围内的杂土、杂物清除,根据现场放样,挖出台背回填范围的下口、上口。
将余土运走,基底整平后用压路机进行碾压。
2、根据计算的每层回填材料数量,用装载机或自御汽车运输上料,人工配合装载机整平,然后用振动压路机进行碾压。
经自检并报检监理工程师检验压实度合格后,进行下一层填筑。
3、机械碾压不到的区域用小型电动夯夯实。
小型压实机具夯实不到的转角或死角,应用人工夯实设备夯实。
五、台背回填质量要求和检测频率1、台背回填区压实度均不小于___%,台背回填压实度每层每侧检测___处,检测点位为中间一点,左右幅各一点,检测点离台背的距离为0.5~___m或由监理理师指定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
结构物台背回填施工组织设计一、编制依据1、《公路工程技术标准》(JTG B01-2003)2、«公路工程质量检验评定标准»(JTG F80/1-2004)3、《陕西省高速公路标准化施工管理细则》4、陕西宝汉公司汉中建设管理处下发的关于桥涵结构物台背回填施工管理文件5、汉中至陕川界高速公路路基工程HC-01合同段合同文件专用本。
6、《宝汉高速公路汉中至陕川界HC-01合同段施工图设计》二、工程概况由我单位承建的宝汉高速公路汉中至陕川界项目HC-01合同段,起止里程桩号为K304+700~K310+415,全长5.715公里,工程位于勉县褒城镇、老道寺镇至长林镇,沿线跨越十天高速、阳安铁路等,与国道G108连接,主要工程内容包括路基、桥涵、互通立交、分离立交等;线路设计标准采用双向六车道,33.5m 宽整体式路基,设计时速100Km/h,桥涵设计荷载为公路—I级,合同总金额5.3767亿元,合同总工期16个月。
主要工程量包括:互通式立交2处,分离立交1处,匝道收费站1处,特大桥1311.9m/1座、大桥1759.4m/5座,中桥342.4m/5座,盖板通道595.5m/21座,盖板涵427.14m/19座,共计51个结构物。
三、施工组织机构设置主要人员及分工一览表四、主要施工机具机械设备一览表五、施工方案1、施工工艺流程施工准备―→测量放样―→涵台隐检(包括沉降缝防水等)―→填前碾压―→第0层验收(包括压实度等)―→第一层填料―→碾压―→压实度检测―→整平―→第一层交验―→拍摄工程照片―→第二、三...层填料...交验―→台背回填完成。
台背回填施工工艺框图2、整理现场结构物施工完成后,对施工现场进行整理,清除台背回填范围内的杂物、垃圾、农作物根系,清表压实至涵台基础底标高。
3、测量放样根据涵台背回填设计图纸进行测量放样,用全站仪放出路基中线及边坡线,并测出基底距路床顶面的高差。
4、回填范围涵洞通道台背回填范围为: 顶部长度为(2h+2)m,底部为墙身外沿2m。
暗涵(通)h为基础底至墙身顶部高;明涵(通)h为为台后路堤高度,即为路基填土高度减去路面及路床厚度;桥台背回填范围为:顶部长度为(2H+3)m,底部为桥台外沿3m。
(H: 为台后路堤高度,即为路基填土高度减去路面及路床厚度),路堤填筑时按1:1坡度预留台背回填部分。
4、基坑处理在基坑回填前,要彻底清除基坑内杂物、淤泥,淤泥必须清到土质较坚硬处;基底清理整平后进行压实,压实度达到96%以上;基底符合要求后,分层回填基坑,回填材料采用掺灰量3%的砂砾填筑,砂砾粒径小于15cm,严格控制压实厚度,压实厚度每层15cm,指标不符合要求,绝对不容许填筑下一层。
5、台阶开挖台阶开挖采用卡特320挖掘机进行开挖,开挖前将基坑整平、压实,至桥涵台基础底面标高,方可进行对已完成的路堤结合部位挖台阶,台阶尺寸为:涵台两侧基础外边缘向路基纵向方向开挖第一层台阶,宽度不小于1m,高度不大于0.6m,且应形成2%-4%的内倾斜度。
台阶土体应为填筑压实的路基,属于挖方段的构造物若地质条件为基岩,则直接分层回填C15片石砼,若地质条件为土质,则必须按设计要求进行反开挖回填。
为避免机械开挖不彻底,所有台阶均采用人工配合机械开挖,使每层台阶平整、顺直,无松散土。
6、回填材料要求回填材料采用水稳性好的天然砂砾,砂砾材料采购于当地砂、石料厂,经中心试验室检验合格并批准后使用。
砂砾掺灰量不小于3%。
7、填筑及摊铺方法台背填筑前应在构造物台墙的明显位置按照每层的压实厚度设置三道(中间和两边各一道)红白相间的标尺线,用以控制填料厚度。
填筑时严格按要求的层铺厚度在台后分层铺料;铺料前根据填筑层的面积和设计厚度计算出每层填料数量,填筑时台背两侧应对称回填,并采用人工配合机械摊铺、整平,每层松铺厚度不超过15cm。
8、碾压方法上道工序经检验合格并经现场监理工程师同意后方可开始碾压,并采用2.5t 液压直夯机对边角部位进行补强。
压路机振压时应重叠1/2夯底面,回填宽度、高度满足振动压路机施工作业面时,用振动压路机按照初压以低速度沿横断面方向进行静碾1遍, 复压振动1遍,终压静碾2遍的要求进行碾压,及时进行压实度检测,压实度达不到设计要求时,再用振动压路机重新碾压,直至合格,碾压结束后表面应平整、密实无轮迹。
9、检测方案9.1灰计量检测结构物台背回填采用掺3%的砂砾填筑,在集中场站拌合,严格检测灰计量,合格后运至现场回填。
9.2含水率检测整平过后,进行含水率测定,如果含水率过高,则用人工进行翻晒;如果达不到规范要求含水量,则用人工进行洒水,并定期抽检含水量,直到在最佳含水量范围内,再用机械精平进行振动压实。
9.3压实度检测采用砂砾回填每层施工完毕后,进行压实度检测、平整度检测,并将检测结果上报驻地监理工程师批复;压实度采用灌砂法检测。
六、施工注意事项1、台背回填必须在隐蔽工程验收合格后方可进行,注意台背回填时,必须待台身强度达到设计强度的75%以上时,方可进行回填。
2、按设计做好过渡段,过渡段路堤压实度不小于96%,并做好纵向和横向防排水系统。
3、台背回填部分的路床宜与路堤路床同步填筑。
4、桥台背和锥坡的回填施工宜同步进行,一次填筑到位并保证压实整修后能达到设计宽度要求。
5、洞身两侧,要对称分层回填压实,填料压实后厚度不大于15cm。
6、台背填土高度大于3米,且基底为土质的无搭板台要进行堆载预压。
预压土高度不小于2.5米,同时要进行沉降观测,沉降速率连续两个月小于3mm,可进行卸载。
填土高度超过8米的,施工过程中要安装沉降观测板。
七、工程质量控制措施我部有较为完善的质量体系并在有效的运行,这对我部承建的所有工程质量提供了强有力的保障,本合同段工程任务重工期紧、技术要求高,切实保证工程质量尤为重要,我单位始终坚持“百年大计,质量第一”的方针,为使本合同段工程质量达到合格标准(95分以上);分项工程、分部工程合格率达到100%,根据本工程特点,我们将提出如下保证措施:(一)质量保证措施1、质量目标:根据业主对该工程建设项目质量要求目标,我部将以快速、优质、安全、文明、低耗的原则,科学管理,精确施工,确保该工程达到技术规范和设计要求,确保合格率达到业主的要求,并把次项工程作为我部的信誉工程,令业主满意,放心。
2、具体措施⑴成立创优领导小组,从组织上得以保障,组长由项目经理担任,副组长由项目总工担任,组员由各业务科室负责人和施工队主管担任,制定质量目标,提出质量要求,检查并监督各项指标的落实情况。
⑵建立质量责任制,按照纵向到底,横向到边、责任到人的原则,上至项目经理,下至机械操作手,技术工人,把具体工序的责任目标分解到人,责任到人,实行层层落实,并把质量考评同工资挂钩,建立各级检查、考核、评比制度,作到奖罚严明。
⑶加强技术管理的基础工作,在施工中认真执行“三检”即施工前、施工中、竣工后检查;严把“五关”即技术图纸复核关,测量复核关、技术交底关、工程试验关和隐蔽工程检查关。
⑷与建设单位和监理单位密切配合,对整个工程质量各负其责,又齐抓共管,实现三级质量管理保证模式。
⑸加大上级业务部门对项目部的质量抽检和监督作用,推动项目部质量管理整体水平的提高,为争创优良工程的实现提供切实有效的帮助和指导作用。
(二)完善质量保证体系、控制施工关键环节1.目标建立和完善项目部质量保证体系,采取有效措施,制定工序、工艺、分项、分部工程质量标准,使整个施工过程中与质量有关的关键环节连续、稳定地处于受控状态,保证各分项、分部和单位工程达到优良标准。
⑴成立质保组织,从组织管理上得以保障:⑵控制好施工中各关键环节。
①人员、设备的控制凡参加本工程施工及管理的人员必须全面认真的熟悉和掌握招标文件中有关工程质量的一切规定,特别是图纸,合同条款和技术规范要全面领会和掌握,我们还将在工程动工之前对所有参加本工程施工的人员进行全面培训。
以便所有人员熟悉、理解本工程质量要求。
机械设备方面,我们将调配有十几年维修、保养操作施工机械的技术人员在施工现场,能及时排除故障和有效的对机械进行保养和维修。
②施工测量的控制:人们常说测量是工程施工的规矩,没有规矩,不成方圆,我们将配备经验丰富的专业工程师测绘人员进行测量工作,用监理工程师认定的测量仪器进行测量,并定期对仪器进行校核,测量结果报监理工程师认可后才进行各工序的施工,严格控制测量精度,并对沿线永久性标桩加以保护,做到测量数据准确、可靠、满足质量要求。
③试验和检验的结果我们将在施工现场建立工地实验室,配备专职的实验员进行试验。
作到试验及时、准确、可靠、为施工提供指导依据,不使用未经校核的试验仪器,对结果填写报告单,报监理工程师申请检验,签认后再进行下道工序作业,对自检不合格项,坚决不报,并返工处理。
④工程记录控制在施工过程中,我们将质量记录作认真填写和记录,特别对隐蔽工程要详细具体,保存好与工程有关的所有原始记录,照片等并及时归档、保存以便查找、追溯。
八、管理措施抓好施工现场管理,加大各隐蔽工程的自检力度,将质量隐患消灭在萌芽状态,使整个施工合理、有序的进行。
具体措施:⑴严格现场质量控制程序。
⑵在施工现场建立一套较完善的质量自检体系。
⑶每位施工工作人员配有一本施工日志,便于及时发现问题和解决问题,将质量隐患消灭萌芽状态,项目部对各施工队人员的施工日志进行定期检查。
九、工期的保证措施该工程能否按期完成,工期保证是关键,因此我们采取下列措施:①指挥机构迅速成立及时到位:为加快本合同的建设,我部将迅速成立施工项目经理部,对内指挥施工生产,对外负责协调各个方面关系,经理部主要成员已经到位。
②施工准备抓早抓紧:尽快作好施工准备工作,认真领会图纸,进一步完善施工组织设计,落实施工方案,积极配合业主及有关单位办理征地拆迁手续,主动疏通地方关系,取得地方政府及有关部门的支持,施工中遇到问题影响进度时,将统筹安排及时调整,确保总体工期。
③施工组织不断优化:以施工组织设计和工期控制为依据及时完善施工组织设计,落实施工方案,报监理工程师审批,根据施工情况变化,不断进行设计优化,使工序衔接,劳动组织,机具设备,工期安排等有利于施工生产。
④建立从经理部到各施工队的指挥系统,全面及时掌握并迅速准确地处理影响施工进度的各种问题,对工程交叉和施工干扰加强指挥和协调,研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续生产的均衡性。
⑤强化施工管理,严明劳动纪律,对劳动力实行动态管理,优化组合,使作业规范化,正规化。
⑥实行内部承包责任制,使责任和效益挂钩,个人利益和完成工作量挂钩,作到多劳多得,调动施工对个人的积极性,创造性。
⑦安排好冬、雨季的施工:根据当地气象、水文资料,有预见性的安排各项工作的施工顺序,并作好预防工作,使工程施工不间断的进行。
