监理会议纪要004
4、希望各参建单位齐心合力,保工期、保质量。
唐山市四方工程建设监理有限公司
开平区老旧小区和城区基础设施改造项目东城路、普光道工程监理部
2018年5月30日
2、监理单位提出的要求及意见
(一)安全文明施工方面
1、施工场地内雾炮使用不及时,应做到有土方施工的地方就要使用雾炮降尘。
2、施工裸露地段苫盖不及时,需排专人及时进行苫盖,防止扬尘污染。
3、深沟槽施工时,发现槽底个别工人安全意识不强,未佩戴安全帽,需勒令其立即佩戴安全帽。
(二)质量方面
1、管道回填时,一次回填石粉过厚,每次回填厚度应不超过规范要求。
(3)现场质量整改问题
1、对接口不严密、标高不符合设计要求段管道,已重新进行调整,对无法调整段管道,用吊车把已安装管道从沟槽中移出,重新进行管道安装。
2、对管道胸腔两侧水沉石粉缺振、漏振部位,已安排专人进行二次振捣,完成后经监理、守信检测和施工三方现场检验合格后进入下一步施工。对管道胸腔两侧回填石粉厚度超出规范要求段,已安排专人把超出规范厚度要求部分石粉挑出。
6、已完成普光道Y19-Y20-K0+667.850段方沟工作。
7、已完成普光道(东城路-南环路)沟槽降方工作。
(2)6月上旬计划安排
1、计划完成东城路K0+800-K1+254段路床及级配碎石。
2、计划完成普光道西段(西城路-东城路)护坡桩280根。
3、计划完成普光道雨水方沟160米、污水管道100米。
开平区老旧小区和城区基础设施改造项目东城路、普光道段工程
监
理
例
会
纪
要
2018
表
工程名称:开平区老旧小区和城区基础设施改造项目东城路、普光道工程编00
地点:
开平区老旧小区和城区基础设施改造项目东城路、普光道段工程项目部会议室
主持人:
廉金元
与会单位及人员:
建设单位:于小东
1、已完成东城路Y22-Y31段D2600雨水管道工程、Y22西侧雨水方沟工程。
2、已完成东城路雨水及现状污水接户管。
3、完成东城路K1+240-K1+050段DN500给水管道工程。
4、完成东城路K1+240-K1+050段老路沥青路面破碎工作。
5、已完成普光道K0+520-K0+667.850段钢板桩工作。
2、部分管道接口不严密,需及时进行调整。
3、现场方沟钢筋绑扎及止水带设置不规范、需立即进行改正。
三、守信检测单位提出的要求及意见
1、需要报检的部位及时报检。
2、试验委托及时提交到检测单位试验员手。
四、建设单位提出的要求及意见
1、工程进度进度缓慢,施工方应查找原因,加快施工进度
2、施工现场人员施工质量意识不强的要求,需进一步加强质量意识,保证施工质量。
承建单位:李文东、杨超、宋兴刚、夏冀刚、夏冀彬、劳明基、韩嘉琪、金立
监理单位:廉金元、刘瑞鹏
守信检测单位:刘磊
会议内容
唐山市市政建设总公司开平区老旧小区和城区基础设施改造项目东城路、普光道工程项目部汇报2018年5月15日—2018年5月30日工作完成情况、6月上旬计划及现场质量整改问题情况。
(一)2018年5月15日—2018年5月30日工作完成情况
监理会议纪要如何写
监理会议纪要如何写会议时间:2024年X月X日出席人员:XXX(监理工程师)、XXX(建设单位代表)、XXX(施工单位代表)、XXX(相关人员)会议主题:XXX工程监理工作一、会议目的本次会议旨在汇报工程进展情况、讨论问题及解决方案,确保工程顺利进行。
二、工程进展情况汇报监理工程师XXX对工程的目前进展情况进行了详细汇报。
主要内容包括:1.施工进度:截止目前,施工单位按照工期计划有序推进,已完成地基基础工程,并进入主体施工阶段。
2.质量检查:监理工程师积极参与施工质量检查工作,对关键节点进行了严格监督和检测,确保施工符合相关质量标准。
3.安全生产:施工单位加强了现场安全管理,安全生产日常工作得到有效落实。
监理工程师提出了一些建设性的意见和要求,以进一步提升施工安全管理水平。
4.工程变更:监理工程师报告了工程变更的申请和审批情况,并就变更的必要性和风险进行了评估和讨论。
三、问题讨论与解决方案1.问题一:施工进度延误问题。
建设单位代表XXX提出了施工进度延误的问题,监理工程师XXX对该问题进行了分析,并提出了以下解决方案:(1)协调施工单位加强人员配备,提高工作效率;(2)加强施工进度管理,对施工进展进行定期检查和评估;(3)及时调整施工计划,并与施工单位协商解决具体问题。
2.问题二:施工质量问题。
相关人员XXX反映了一些施工质量问题,监理工程师XXX对该问题进行了调查,并提出了以下解决方案:(1)加强施工单位的质量管理意识培训;(2)增加质量监督检查频率;(3)落实质量控制措施,做好施工记录和整改情况的追踪。
3.问题三:工程变更管理。
建设单位代表XXX提到了工程变更的管理存在一些困难,监理工程师XXX和建设单位代表共同商讨了以下解决方案:(1)明确工程变更的程序和要求;(2)加强与设计单位和建设单位的沟通,确保变更申请的规范和及时性;(3)合理评估变更对工期和成本的影响,及时与相关方进行沟通,并签署变更合同。
监理工程会议纪要(6篇)
监理工程会议纪要(6篇)监理工程会议纪要1一、监理根据:相关法律法规和规定性文件。
工程建设监理规范。
设计图纸。
施工承包合同、监理托付合同。
相关的标准或规范。
二、监理单位职责:监理单位的主要职责就是质量、投资、进度掌握、合同管理和现场协调,文明施工和平安生产管理。
三、主要工作内容:1、审核施工单位的各项资质证明文件。
2、审核施工单位的施工组织设计或施工方案。
深化各项施工打算。
3、原材料、成品、半成品机构配件的检查验收、见证工作。
4、隐藏工程的检查验收及工序质量验收。
5、分部分项工程的检查验收。
6、技术资料的检查签认,帮助参见单位的备案工作。
7、文明施工及平安生产管理。
8、工程量审核及工程款支付的签认。
9、在建设单位的组织下,合同勘察、设计、施工单位进行单位工程的竣工验收。
10、监督检查施工单位保修打算的执行。
四、主要工作手段:1、工程例会、监理例会制度、建立沟通机制。
2、通过现场巡察、平行检查、旁站等监理手段加强质量、进度掌握。
3、监理检查各种打算的执行状况。
4、监理通知单。
5、暂停工指令:工程中消失以下状况之一,监理单位有权下发停工指令。
(1) 工程中使用未经检查和验收不合格的材料。
(2) 隐藏工程未阅历收或验收不合格而擅自隐藏者。
(3) 工程中消失质量缺陷未经整改或整改不合格而进入下一道工序者。
(4) 施工中消失质量下降趋势且未实行有效措施者。
(5) 施工进度严峻滞后且未实行有效措施者。
五、监理单位的工作程序和要求:(一)、开工前的预备工作1、收集有关资料施工单位的有关质料:施工企业资质证书、营业执照、注册号国家企业等级证、信誉等级证书企业法人证书质量体系认证证书施工单位供应的试验室资质证书工程项目管理人员资质证书(项目经理、施工员、技术员、质检员、取样员、平安员。
特别工种操作人员证书、电工、电焊工等) 施工组织设计(施工方案)包括施工机械名称、规格、型号性能及技术质量监督局年间证书。
2、针对项目施工的预备工作施工组织设计(方案)报审:施工组织设计(方案)时,填写施工组织设计报审表,监理单位审核后签认确认,做为施工的主要根据,不得擅自更改。
监理会议纪要(5篇)
监理会议纪要(5篇)最新监理睬议纪要1会议时间:20XX年XX月XX日上午10:00时会议地点:XXX工程部会议室主持人:XXX记录人:XXX参与会议人员:见当日监理睬议签到单会议内容:今日的会议主题是:工程进度、质量、平安文明施工。
会议主要内容是:1、检查上次例会议定事项的落实状况,分析未完事项缘由。
2、检查分析工程项目进度打算完成状况,提出下一阶段进度目标及落实措施。
3、检查分析工程项目质量状况,针对存在的质量问题提出改良措施。
4、检查分析工程平安及文明施工状况,针对存在的平安隐患和文明施工问题提出改良措施。
5、解决需要协调的有关事项。
根据例会程序,会议首先由施工单位发言,内容是上次例会以来的工程完成状况及下次例会以前工程施工进度打算,需要建设单位、监理单位协调的事项等等,再由监理单位讲评,对缺乏的施工部位提出批判,催促施工单位整改到位,最终由建设单位提出要求作总结。
A、B、C、D栋主施工员汇报了前段已完成的工程进度和质量及平安文明施工状况,并把后段工作支配也作了简洁汇报。
接着监理部监理员孙伯罗讲A、B栋存在的问题和要整改的一些要求:1、A、B栋落地外架搭设未装横向斜撑和剪刀撑,连墙件过少。
2、电梯井口的平安防护要到位,如:现正开头电梯井内搭设架子,配套单位和本施工单位人员必需严禁把一些东西往电梯井内乱丢,以防伤人。
最主要的是施工单位要在电梯井口旁放警示牌和防护栏。
3、B栋外墙砖铺贴,有的师傅不带线顺手铺贴,铺贴瓷片灰浆不饱满、不平整、勾缝不密实。
4、B栋部分飘窗板、空调板等滴水线不符合要求,有些损坏部位要准时整改和修补。
5、内保温有开裂起壳现象,要尽快修补。
6、A、B栋施工电梯操作人员必需准时发觉,准时制止和解决,严防隐患。
7、B栋楼梯踏步要铲洁净,再用水冲洗及清扫洁净后,方可施工。
紧接着监理部负责人刘忠义作监理总结性发言:一、先就C、D栋目前存在的问题:1、室内抹灰工程中,有局部起壳、空鼓等不合格的部位,尤其C栋特殊严峻,要抓紧时间返工、修补。
监理例会会议纪要范文(精选16篇)
监理例会会议纪要范文(精选16篇)监理例会会议纪要范文篇1时间:××××年××月××日上午××:××地点:教学楼工地会议室参加人员:建设单位:×××、×××监理单位:×××、×××施工单位:教学楼:×××、×××宿舍楼:×××、×××主持人:×××一、施工单位汇报上周的进度完成情况和其他相关事宜,下周的进度计划工作安排。
教学楼:上周计划完成。
下周计划暖气排水管完成××%,内墙粉刷完成××%,外墙贴砖完成××%,木门安装完成××%。
宿舍楼:上周计划完成。
下周计划阳台卫生间防水保护层完成,外墙粉刷及贴砖完成××%,走廊大理石完成,室内粉刷完成××%,屋面挂瓦完成××%。
二、监理单位1. 工期非常紧,各施工单位抓紧时间组织施工人员,能提前施工的抓紧时间施工。
2. 各施工单位加强安全文明教育,进入施工现场必须佩戴安全帽,发现未带安全帽现象,每次罚款××元。
3. 各施工单位注意成品保护和文明施工,做好各项成品保护措施,加强工人成品保护教育。
4. 各施工单位加强工程质量检查,并严格按照图纸、规范、图集要求施工,要多检查,发现问题及时整改。
5. 楼内临时用电禁止出现乱搭接现象,各施工单位对各自临时用电线路进行检查,两天内对乱搭接现象进行整改,如再出现对其单位进行×××元罚款。
监理专题会议纪要范文(通用9篇)
监理专题会议纪要范文监理专题会议纪要范文(通用9篇)工作中写监理专题会议纪要必不可少,快来写写看吧。
会议纪要包括会议的基本情况、主要精神及中心内容,便于向上级汇报或向有关人员传达及分发。
下面小编给大家带来监理专题会议纪要范文,希望大家喜欢!监理专题会议纪要范文精选篇120__年10月30日在杭州市余杭区汤家坝河河道综合整治工程市政工程项目部会议室召开了汤家坝河、中星桥港、吴家厍港河道综合整治工程第一次工地会议,参加会议的有:建设单位、监理单位、各标段施工单位。
会议由杭州余杭区城建建设处吴华锋主持,本次会议主要由各方介绍各自驻现场组织机构、人员及其分工,各施工单位汇报进场施工准备等情况;监理单位介绍监理规划主要内容并对各标段提出相关要求;业主宣布授权并介绍了工程开工准备情况,同时对施工单位的施工准备情况提出意见与要求,最终形成如下纪要:1、建设单位现场负责人吴华锋介绍了建设单位相关工程管理要求如:安全隐患排查、监理月报、施工月报、联系单、考勤等。
同时介绍了各参建单位驻现场的组织机构及人员分工情况。
2、建设单位介绍了目前的工作概况:汤家坝河市政单位目前可以组织进场施工;吴家厍港市政单位可以组织进场施工;其他单位做好施工准备工作,视拆迁征地处理情况再组织进场施工。
3、本工程监理单位:杭州天恒投资建设管理有限公司。
主要人员:杨卫峰(总监)、卢平(专业监理工程师),其他人员将随着工程进展进行调配。
4、总监杨卫峰介绍了①监理规划情况。
②近期需报审方案为:总施工组织设计、下部桩基施工方案、安全文明施工方案等。
③材料、设备报审;项目部尽快办理质安检查备案。
④隐蔽工程验收程序:自检合格—报监理验收合格后—进入下一道工序。
5、着重强调必要的制度:工地例会议制度:每月两次,分别为15日和30日上午9:00准时在汤家坝市政现场办公室召开工地例会,由建设单位现场负责人、施工单位主要负责人、监理单位负责人参加,施工单位对本期生产情况及下期计划进行汇报,各单位就目前施工中存在的问题及施工相关事宜进行沟通和商讨;月报制度:工作流程,严格按制度规范执行;6、要求综合性工作到位,包括作好周边协调,进场人员进行三级安全教育;对监理单位的要求:要求监理方高度重视,把好工地关,施工方应积极配合,报审不能越权;施工、监理应积极配合好业主工作,加强内部沟通。

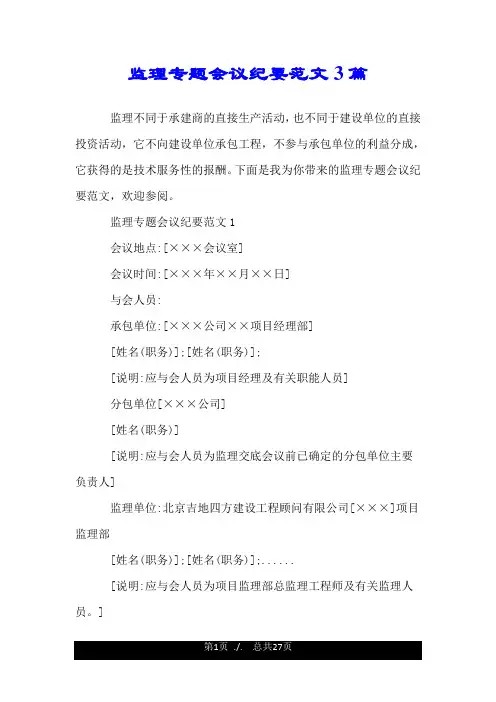

监理专题会议纪要范文3篇.doc
监理专题会议纪要范文3篇监理不同于承建商的直接生产活动,也不同于建设单位的直接投资活动,它不向建设单位承包工程,不参与承包单位的利益分成,它获得的是技术服务性的报酬。
下面是我为你带来的监理专题会议纪要范文,欢迎参阅。
监理专题会议纪要范文1会议地点:[×××会议室]会议时间:[×××年××月××日]与会人员:承包单位:[×××公司××项目经理部][姓名(职务)];[姓名(职务)];[说明:应与会人员为项目经理及有关职能人员]分包单位[×××公司][姓名(职务)][说明:应与会人员为监理交底会议前已确定的分包单位主要负责人]监理单位:北京吉地四方建设工程顾问有限公司[×××]项目监理部[姓名(职务)];[姓名(职务)];......[说明:应与会人员为项目监理部总监理工程师及有关监理人员。
]会议主持人:[姓名][说明:主持人应为项目监理部总监理工程师。
]会议内容:×××向承包单位、分包单位进行了施工监理交底和安全监理交底,阐述了在本工程中项目监理部如何贯彻监理规划(含安全监理方案),开展监理工作,主要内容如下:一、本工程适用的国家及地方有关工程监理的政策、法令、法规主要有:建筑法、合同法、建筑工程质量管理条例、建筑工程安全生产管理条例、建设工程监理规范GB50319-20XX、建设工程监理规程DBJ01-41-20XX、建设工程安全监理规程DB11/382-20XX、建筑工程资料管理规程DBJ01-51-20XX、建设工程施工现场安全资料管理规程DBJ/383-20XX、建筑工程施工技术管理规程(DBJ01-80-20XX)、建筑工程施工质量验收统一标准GB50300-20XX及配套施工质量验收规范、北京市有关施工质量验收及技术规程、施工合同、招标文件等约定遵守的法律、法规,以及其它国家和地方在本工程施工监理期发布要求执行的政策、法令、法规。
监理会议纪要范文
监理会议纪要范文第一篇:监理会议纪要会议主题:XXX工程第一阶段监理会议会议时间:XXXX年XX月XX日上午XX:XX会议地点:XXX施工现场参会人员:项目经理:XXX监理工程师:XXX总包方代表:XXX专业承包商代表:XXX会议内容:1. 项目进展情况汇报:项目经理汇报了第一阶段工程进展情况,介绍了目前遇到的主要问题,包括施工质量问题和进度延迟问题。
监理工程师就相关问题提出了建议,并对下一步的工作计划进行了讨论。
2. 现场质量检查:监理工程师对施工现场进行了质量检查,并对质量问题提出了整改要求。
总包方代表对整改方案表示了认可,承诺将按照要求进行整改。
3. 现场安全检查:监理工程师对施工现场的安全情况进行了检查,并提出了改善意见。
总包方代表表示将认真落实安全措施,并确保施工安全。
4. 进度计划分析:监理工程师对工程进度进行了分析,并提出了一些加快进度的措施。
总包方代表表示将协调相关单位,尽快解决施工进度滞后的问题。
5. 其他问题:会议对一些其他问题进行了讨论,并对下一步工作进行了安排。
会议总结:会议达成了一致意见,有利于推进工程进展和保证工程质量和安全。
监理工程师将继续跟踪和督促施工现场的整改和安全措施,确保工程进度和质量的达到预期目标。
会议结束:XX时XX分。
第二篇:监理会议纪要会议主题:XXX工程第二阶段监理会议会议时间:XXXX年XX月XX日上午XX:XX会议地点:XXX施工现场参会人员:项目经理:XXX监理工程师:XXX总包方代表:XXX专业承包商代表:XXX会议内容:1. 项目进展情况汇报:项目经理汇报了第二阶段工程进展情况,介绍了目前遇到的主要问题,包括施工质量问题和进度延迟问题。
监理工程师就相关问题提出了建议,并对下一步的工作计划进行了讨论。
2. 现场质量检查:监理工程师对施工现场进行了质量检查,并对质量问题提出了整改要求。
总包方代表对整改方案表示了认可,承诺将按照要求进行整改。
3. 现场安全检查:监理工程师对施工现场的安全情况进行了检查,并提出了改善意见。
监理会议纪要范文9篇
监理会议纪要范文9篇监理会议纪要范文 1时间:xx年x月x日上午10点30分地点:项目部会议室主持人:总监刘爱清记录人:王志出席人:详见会议签到单附一内容:首先刘总监介绍这次会议主要有两个目标,第一是进度,第二是安全生产,以下是详细内容:一、进度1、桥梁桩基方面,首先刘总监问分包队老板黎炼目前有多人在工地干活,具体怎么分配他们的工作的?其承台多少人?桩基多少人?钢筋下料多少人?(1)黎炼回复目前班组7个人,承台4个人,桩基3个人。
(2)刘总监强调班组人数远远不能满足工程进度的要求,目前依然有7个承台,5个桩基仍未灌注砼,我们的要求是桩基必须7月底完工,承台八月份必须搞完,就目前的情况,你们达不到这个要求,项目部的意见是黎炼的分包队再增加7个人,如果因为没事做而导致出现窝工,项目部就每个工人补助100元,但是如果因为你找不到人,或者做不出来,不按项目部指示进行施工,那么你立即自动退场,问黎炼能做得到不?(3)黎炼回复能做到!2、接下来就桥梁承台以上结构方面,刘总监指出其班组人员工作懒散,导致整个工地像个休闲山庄,究其原因,第一是因为没有合理的进度计划;第二是管理人员没有合理的安排;第三管理人员没有总体的思想,只想到局部的利益,没有考虑整体的利益;接下来我希望从以下几个方面来加快进度:(1)因为模板只有1套半,导致整个施工进度受到牵制,所以你们分包队必须以12月31号工期为目标,从工期出发,具体需要再增加几套模板,模板必须要满足进度的要求,同时根据你们的进度计划,合理安排好人力、物力、机械设备。
(2)项目部管理人员比你们做工的人员都要多,目前是平均5个人管理你们1个人,所以必须增加你们人员,满足施工进度的要求,如果你们做不到就请立即退场!(3)承台以上需要的方案必须尽快到位,根据方案编制详细的进度计划,把各方面的不利因素考虑进去,项目部尽快审查进度计划,有哪些方面需要修改的尽快调整,调整后按照进度计划一步一步实施,现在墩柱在施工,尽快吧现浇梁的满堂支架的基础进行处理,作为你们分包队,必须考虑到大局利益,要加快进度,加大人员投入,把工地搞活,不要搞的像潭死水!(4)桥墩砼养护不到位,上次肋板养护没有到位,这次1#桥墩采用薄膜养护,其方法又不正确,这样的天气很容易导致温度烧伤,所以你们要有专门负责养护的人,组织好人员、机械、材料的分配。
监理例会会议纪要范文
监理例会会议纪要范文监理例会会议纪要范文(精选6篇)监理例会会议纪要范文篇1会议名称:监理例会会议时间:X年XX月XX日会议地点:公安厅特侦队会议室参加人员:建设单位:监理单位:)相应单位人员施工单位:主持人:会议内容:一、上次会议决议落实情况(由监理单位针对上次会议纪要询问与会各方完成落实情况,并记录)。
二、施工单位(总结上周工程情况,介绍本周工程计划,均需描述安全、质量、进度及需协调问题等,这些内容在会议中由监理单位要求施工单位必须介绍,会议要求施工单位项目经理参加并介绍)。
三、监理单位(由监理单位各工程师总结上周工程情况,并对工程安全、质量、进度及需协调问题等提出监理要求,最后由总监总结、补充介绍)。
四、建设单位(由各负责工程师(含工程总监)回复施工协调问题、评述,并提要求)。
五、会议决议(由总监理工程师对照上述问题总结并形成决议)。
监理例会会议纪要范文篇2工程名称:钦市扬帆大道南延长线第五标会议名称:施工安全监理工作会议会议主持人:王东风(天津滨海发展投资控股有限公司钦州分公司)会议地点:第五标项目部会议室会议日期:20XX年04月20日参会单位及人员:扬帆大道各标段安全监理工程师(详见会议签到表)会议内容:根据目前工程进展情况及施工现场存在安全问题,特此召开由各标段安全监理员参加的关于加强施工安全监理的工作会议,具体布置并明确下阶段开展安全监理工作的任务和要求。
望各项目监理部遵照执行,在实施监理过程中认真履行安全监理职责,为安全施工提供应有的监督保障。
具体任务和要求主要有如下方面:1.要求各项目监理部定期于每月20日会同施工单位项目部对施工现场进行全面安全检查,并于当月25日前将检查情况、整改结果向业主书面汇报,统一使用的安全检查表格附后。
2.要特别注意对存在较多危险源的施工分项分部工程(如桥梁、涵洞)加以安全隐患排查,及时发现问题,及时整改。
3.督促施工单位严格依照已审批的雨季施工安全措施、方案组织雨季施工。
监理会议纪要范文(实用5篇)
监理会议纪要范文(实用5篇)1.监理会议纪要范文第1篇时间:20_年_月_日地点:主持人:会议参加人:内容:一、__发言:今天召开工地第一次会议,会议由建设方、监理方、施工方的代表参加。
今天的议程为:1、建设单位介绍各方人员、对总监授权以及工程准备情况;2、监理单位发言;3、施工单位发言;4、各方补充发言。
<一>、宣布业主驻现场代表及分工:1、迁建工程的领导班子,成员为:陈_、蔡_、蒋_、杨_等,下设迁建办公室,成员为:蒋_、杨_、付_、郑_等负责外事协调。
2、技术监督组,成员为:蒋_、杨_、许_、付_、郑_、陈_等六位全面负责施工现场安全、质量、进度、协调及其他工作。
<二>、介绍各参建单位:1、监理单位:福建省__工程项目管理有限公司,总经理__,项目总监__,专业监理工程师__,监理员__。
2、施工单位:莆田市__公司,项目经理陈_、技术负责人:林_、施工员:陈_、卢_;专职安全:吴_;质检员:朱_、<三>、宣布总监、并按《监理合同》对总监授权:1、本项目总监为:郑_;2、总监拥有如下权利:﹝1﹞选择工程总承包人的建议权;﹝2﹞选择工程分包人的认可权;﹝3﹞对工程建设有关事项向委托人的建议权;﹝4﹞对工程设计的技术问题的建议权;﹝5﹞工程施工组织设计和施工技术方案的审批权;﹝6﹞事先向委托人报告后,有权发布开工令、停工令、复工令;﹝7﹞工程上使用的材料和施工质量的检验权;﹝8﹞工程施工进度的检查、监督权,以及工程提前或延期的签认权;﹝9﹞在工程施工合同约定的工程价格范围内,工程款支付的审核和签认权;以及工程结算得复核确认权与否决权;﹝10﹞工程监理规范确定监理单位的其他权利;<四>、介绍工程概况及建设单位的前期准备情况:1、工程概况:①工程名称:福建省__迁建一期工程②建设地点:__③工程类型和规模:项目一期总建筑面积约__平方米,项目总投资约为__万元;共有1#、2#、3#、4#、5#宿舍楼工程和1#、2#、3#教学楼、2号学生食堂、办公楼、图书馆等工程。
