隧道水沟电缆槽施工安全技术交底

合集下载

22 隧道水沟电缆槽安全技术交底

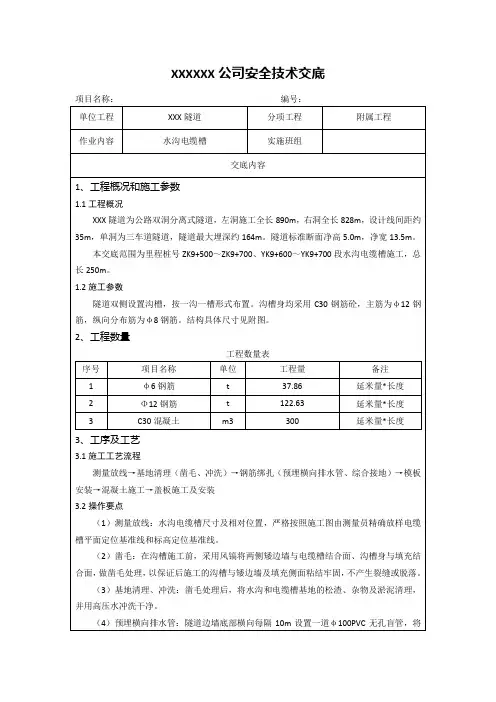

22 隧道水沟电缆槽安全技术交底
(2)模板加工好后应通知技术人员检查,合格后方可投入生产;
(3)浇筑混凝土前,必须检查各预埋管线的位置、类型、个数是否满足设计要求,检查合格后才能进行混凝土施工。在施工电缆槽槽身混凝土时要结合各种预埋管线图和预埋洞室施工,保证预埋管线相通。
(4)模板加固一定要牢固,防止混凝土浇筑过程中变形或跑模。
(5)浇筑混凝土前,必须清除所有配筋外表的油污、泥土、锈迹。
(4)施工现场注意防火,吸烟应在指定的吸烟场所进行。
(5)特种作业人员必须持证上岗。
(6)施工同时保持好现场文明施工。
(1)施工中产生的钢材等废弃物必须分类集中放置,统一丢弃到指定地点,避免乱弃引起对环境的污染。
(2)钢筋加工场地应安置在相对偏僻或有隔音设施的地点,避免噪音对周围居民的生产生活的干扰。
根据现行技术规范抽检
根据现行技术标准评定
2
盖板尺寸
+10,0
抽检30%
尺量
一般项目
3
进水孔、汇水孔位置
符合设计
全部
尺量
4
轴线偏位
20
每30m测一处
尺量
5
流水面高程
0,-20
每30m测一处,中间拉线
水准仪
6
水沟断面尺寸
±10
每30m检查一处
尺量
7
相临板间高差
≤5
每30m检查一处
尺量
(1)沟槽混凝土施工前基础面应凿毛冲洗干净,仓内无杂物和积水。
隧道内管沟大样图(有仰拱,左侧)
隧道内管沟大样图(有仰拱,右侧)
隧道内管沟大样图(无仰拱,左侧)
隧道内管沟大样图(无仰拱,右侧)
管沟侧壁配筋图,左侧
管沟侧壁配筋图,右侧

水沟电缆槽施工安全技术交底

水沟电缆槽施工安全技术交底

水沟电缆槽施工安全技术交底1. 引言水沟电缆槽施工是指在水沟中安装电缆槽的作业,主要用于电缆敷设工程。

为了确保施工过程中的安全性,保障工人的生命财产安全,需要进行安全技术交底。

本文档将介绍水沟电缆槽施工的相关安全技术要求和注意事项。

2. 施工前准备在进行水沟电缆槽施工之前,必须进行充分准备,确保施工过程中的安全。

具体要求如下:•确认施工地点,了解地质情况,判定施工可行性。

•制定详细的施工方案,并进行审批。

•按照方案要求,准备必要的施工材料和设备。

•聘请具备相关经验和技能的操作人员,并进行安全培训。

3. 安全技术要求在水沟电缆槽施工中,有以下安全技术要求需要注意:3.1 施工现场安全设施•施工现场应设置明显的安全标志,并指定专人负责安全管理。

•施工现场需要有足够的照明设备,确保工作人员能够清晰地看到施工区域。

•施工现场应设置警示线,划定施工边界,防止无关人员进入施工区域。

•水沟电缆槽施工现场应准备灭火器等消防设备,以应对突发火灾等紧急情况。

3.2 安全操作规程•操作人员必须严格按照施工方案和操作规程进行施工,不得擅自修改和更改。

•操作人员必须经过专业的安全培训,并具备一定的工作经验。

•在施工过程中,禁止饮酒、吸烟等不良习惯,保持清醒的状态。

•操作人员应定期参加安全培训,提高安全意识和技术水平。

3.3 设备安全使用•施工中使用的机械设备和工具必须经过安全检查,并由专人负责操作。

•定期检查设备的安全性能,发现问题及时修理或更换。

•在使用机械设备时,必须使用安全防护装置,如安全帽、手套、护目镜等。

•对于不熟悉的设备,操作人员必须进行培训,熟悉操作标准和注意事项。

3.4 防护措施•水沟电缆槽施工时,必须按照相关规定使用个人防护装备,如安全帽、防护眼镜、防护服等。

•操作人员必须正确使用和穿戴个人防护装备,并定期进行检查和维护。

•施工现场应设置安全防护网,避免工人从高处坠落。

•安全网必须符合相关标准要求,承重能力要满足实际施工的需要。

高速公路工程隧道水沟电缆槽施工技术交底

高速公路工程隧道水沟电缆槽施工技术交底

高速公路工程隧道水沟电缆槽施工技术交底在混凝土浇筑前,要确保防排水设施畅通,包括水沟和预留槽。

水沟的施工采用C30模板混凝土浇筑,而预留槽则需要预先埋设管道。

同时,为了保证施工质量,需要在沟槽与二衬侧壁墙之间设置植筋锚固,采用HRB400Φ16钢筋,每根长30cm,纵向间距50cm,深度为10cm,并用锚固剂铆接牢固。

四、施工注意事项1、施工前需要进行充分的准备工作,包括清理基层、测量放线、找平基层等。

2、模板的选择和加固非常重要,需要采用钢制定型模板,并在模板就位后加固钢筋埋入填充面10cm以上。

3、钢筋的施工需要注意保护层厚度,防止出现露筋现象。

4、防排水设施要保持畅通,确保施工质量。

5、施工过程中要注意安全,严格遵守相关规定和操作规程。

五、验收标准1、沟槽和水沟的施工需要符合设计要求,混凝土强度达到C30标准。

2、钢筋的施工需要保证间距、数量和连接牢固。

3、防排水设施需要畅通有效,确保施工质量。

4、模板的选择和加固需要符合要求,保证施工质量。

5、验收过程中需要注意安全,确保施工人员的生命财产安全。

边墙位置二衬预留的盲管需要与侧边水沟连接通,盲管与原预留盲管之间采用直通接头连接。

电缆槽沟底位置还有收水管,也随着仰拱施工时预留的收水管接通。

盲管外并用无纺土工布包裹,靠隧道中心一侧管头高出设计水沟底面10-20cm。

为防止盲管出现“反坡”现象而不排水,要求采用HPB300ф6或者ф8钢筋将盲管固定牢固。

电器预留槽及管道应保持畅通,槽宽大小,槽顶边混凝土中放置钢筋加强,不留缺口。

每一处横通道及隧道入口都有电缆预埋镀锌管道,按照原管道材质,管径型号接通于电缆槽中,且高出槽底3cm,用土工布或者水泥编制袋封堵,以免进杂物。

管内接头处不能有毛刺,管口内边打磨圆顺。

在混凝土浇筑过程中,水沟电筑槽采用C30混凝土灌注,灌注混凝土前检查混凝土的和易性和坍落度。

混凝土按一定厚度、顺序和方向分层浇筑,在下层混凝土初凝前必须完成上层混凝土浇筑。

高铁隧道水沟、电缆槽施工技术交底

高铁隧道水沟、电缆槽施工技术交底

高铁隧道水沟、电缆槽施工技术交底背景随着高铁在中国不断建设和改造,对于隧道建设也日趋复杂。

其中,高铁隧道的水沟、电缆槽施工就成为了一项非常重要的工作。

其目的是在隧道建设中,达到防水防潮的效果,并且保障电缆的正常使用。

因此,隧道水沟和电缆槽的施工技术对于高铁建设至关重要。

隧道水沟施工技术施工前准备1.深入理解隧道设计图纸,确认水沟的位置和结构。

2.对照设计图纸,制定水沟的施工方案。

3.移除水沟区域的杂物和污物,并确保施工场地干燥、平整、清洁。

施工步骤1.抛浆:在水沟区域进行石灰抛浆,防止地层液体淋漓流散,同时增强基础稳定性。

2.声屏障施工:根据设计方案,在水沟的两侧固定声屏障桩,并连接预制声屏障板。

这有助于隔音和保温。

3.水沟钢筋装配:按照设计方案,将水沟钢筋装配到定位点,确保其质量和安全。

4.浇筑混凝土:将水泥混凝土倒入水沟区域,同时进行充实和振动来保证混凝土的质量和密实性。

5.水泥防潮处理:等待混凝土完全固化后,进行水泥处理,以便增强防潮性能。

6.底涵完成:安装水沟板以确保水沟板面平整,防止污水流出。

施工技巧1.在施工时,应严格按照设计图纸和方案实施,避免出现任何偏差。

2.在进行水泥处理时,必须按照时间要求进行。

如果过早开始处理,会影响混凝土的强度和质量,如果太晚进行处理,则会影响水沟的防潮性能。

3.在水泥处理中,应注意保证杰出的防火措施。

电缆槽施工技术施工前准备1.完成隧道固结和隧道钢筋混泥土施工。

2.根据设计方案,确定电缆槽的位置和结构。

3.清理施工场地,并确保场地干燥、平整、清洁。

施工步骤1.钢筋的搭配:根据设计方案和对现场的实际情况,进行电缆槽钢筋的搭配,确保质量和安全。

2.模板制作和安装:将木板切割成相应的形状和大小,并根据设计方案进行安装。

3.浇筑混凝土:将水泥混凝土倒入电缆槽区域,同时进行充实和振动来保证混凝土的质量和密实性。

4.等待混凝土固定并拆卸模板:根据混凝土固定时间,拆卸模板和前置机械设备。

隧道电缆沟施工技术交底

隧道电缆沟施工技术交底

隧道电缆沟施工技术交底一、施工概述隧道电缆沟施工是指在隧道内部或附近开挖一条槽,用于敷设电缆和管线的工程。

它是隧道施工中非常重要的一项工作,涉及到隧道的电力供应和其他设施的布置。

本文将介绍隧道电缆沟施工的技术交底和相关要点。

二、施工前准备工作在进行隧道电缆沟施工前,需要进行充分的准备工作,包括以下几个方面:1.施工设计根据实际情况,编制详细的施工设计方案。

方案应包括电缆沟的位置、尺寸、施工方法、材料等内容,以确保施工过程中的安全和高效。

2.材料准备根据设计方案,组织采购所需的材料和设备,包括电缆、电缆保护管、沟内支撑材料等。

3.施工人员培训组织施工人员进行必要的培训,确保他们了解施工工艺和安全操作规程。

4.施工现场勘查对施工现场进行勘查,了解地质条件、隧道结构等情况,以便制定施工方案和采取相应的施工措施。

三、施工步骤根据设计方案,隧道电缆沟施工一般包括以下几个步骤:1.定位标定根据设计要求,在隧道内部或附近进行电缆沟的定位标定。

确保电缆沟的位置准确无误,以便后续的开挖工作。

2.开挖电缆沟按照设计方案,使用挖掘机等工具进行电缆沟的开挖。

要注意安全,确保挖掘机操作人员熟悉操作规程,避免对隧道结构造成损伤。

3.敷设电缆和管线在电缆沟中敷设电缆和管线,并进行必要的固定和支撑工作。

要注意保护电缆和管线,避免损坏。

4.修复沟面施工完成后,对电缆沟进行修复,确保沟面平整牢固。

可以使用混凝土或其他合适的材料进行修复。

5.验收检测施工完成后,进行验收检测,确保电缆沟施工质量符合设计要求。

四、施工注意事项在隧道电缆沟施工过程中,需要注意以下几个事项:1.安全第一施工过程中要始终将安全放在第一位。

施工人员要熟悉安全操作规程,穿戴好安全防护装备,确保施工过程中的安全。

2.严格控制质量施工人员要严格按照设计要求进行施工,确保施工质量符合标准。

3.合理利用材料合理使用材料和设备,避免浪费。

对于电缆沟的支撑材料等,要选择质量好、耐久性强的材料。

水沟电缆槽安全技术交底模板

水沟电缆槽安全技术交底模板

一、交底目的为确保水沟电缆槽施工过程中的安全,预防事故发生,特进行安全技术交底。

二、交底对象所有参与水沟电缆槽施工的施工人员、管理人员及监理人员。

三、交底内容1. 施工现场安全管理制度(1)施工现场必须遵守国家有关安全生产的法律法规,严格执行安全技术操作规程。

(2)施工现场应设置明显的安全警示标志,施工区域应设有隔离设施。

(3)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防尘口罩等。

2. 施工人员安全要求(1)施工人员必须经过专业培训,熟悉水沟电缆槽施工工艺和安全操作规程。

(2)施工人员上岗前应进行安全教育培训,掌握安全知识和操作技能。

(3)施工人员应穿戴符合要求的安全防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。

3. 施工设备安全要求(1)施工设备应定期检查、保养,确保设备性能良好。

(2)施工设备操作人员应熟悉设备性能和操作规程,严禁违章操作。

(3)施工现场应设置设备安全操作区域,设备操作人员应遵守操作规程。

4. 施工现场安全操作要求(1)施工人员应按照施工图纸和施工方案进行施工,不得擅自更改。

(2)施工过程中应保持施工现场整洁,不得乱堆乱放材料、工具。

(3)施工过程中应随时清理施工现场的积水、杂物,防止滑倒、触电等事故发生。

(4)施工过程中应严格按照施工顺序进行,不得盲目抢工。

5. 特殊作业安全要求(1)挖掘、运输、吊装等特殊作业,必须遵守相关安全操作规程。

(2)施工过程中,如需进行特殊作业,应办理相关审批手续,并设置专人进行现场监督。

(3)特殊作业人员应接受专业培训,掌握特殊作业操作技能。

6. 事故应急预案(1)施工现场应制定事故应急预案,明确事故发生时的应急措施。

(2)施工现场应配备必要的事故应急物资,如急救包、灭火器等。

(3)施工人员应熟悉事故应急预案,掌握应急操作技能。

四、交底时间本次安全技术交底时间为【填写日期】,交底人【填写交底人姓名】,接受人【填写接受人姓名】。

隧道水沟电缆槽施工安全技术交底

隧道水沟电缆槽施工安全技术交底

3、基底清理、冲洗结合面凿毛后,将水沟和电缆槽基底的松碴、杂物淤泥清理,并用高压水将凿毛面与底部冲洗干净,不得积水。

4、绑扎钢筋电缆槽沟帮设①16植筋,间距50,长度30,沟帮处锚固长度不小于10。

水沟、电缆槽的电缆槽侧壁设钢筋,电缆槽侧壁钢筋主筋为①10钢筋,纵向间距20,纵向分布筋间距为13 详见下图植筋念16@500minL=30cm电缆沟沟帮植筋电缆沟沟墙钢筋5、预埋横向排水管隧道边墙底部横向排水管每10m设置一处,采用110双壁波纹管。

安装前先对二衬预埋泄水孔疏通,保证正常排水功能,并预埋接长排水管至排水沟内,横向排水管在安装水沟壁模板时安装,要定位牢固,孔口采用土工布封堵,防止浇筑混凝土时泄水管错位或混凝土流入泄水管。

6、模板定位进行施工时,首先确认水沟电缆槽台车与行走钢轨位置,安装位置根据测量放样结果确定,左右两侧对称布设,再由工人控制电机带动行走系统通过钢轨向前行走并就位,两侧模板通过液压系统上下升降和左右横向移动,再根据测量放样结果固定好模板具体位置。

模板每次使用前必须清理干净,涂抹脱模剂。

7、混凝土施工电缆沟、清水沟侧壁、底板均采用C30混凝土现浇,混凝土要分层浇筑,采用捣固棒振捣或采用①25钢筋插捣密实,在插捣时注意对钢筋的保护,避免对其损坏。

并用木板轻轻敲打模板,使附着在模板上的气泡逸出,保证混凝土外观质量平整,无气泡和蜂窝麻面产生。

&拆模、养护浇筑完成后,养护采取洒水养护,浇筑完成8h后可以进行拆模,拆模时,采用液压系统进行拆模,拆模过程中,台车可能会发生轻微抖动,属正常情况。

拆模过程中,需将端头木星拆除完成后,再通过液压系统拆除外模,最后使用液压系统将电缆槽模板整体向上移出。

9、盖板施工盖板尺寸:电缆沟盖板1号盖板尺寸为:长X宽X厚=78 X 49X10、1'号盖板尺寸为:长X宽X厚=73X 49X 10;清水沟2号盖板尺寸为:长X宽X厚=49X 49X &详见下图1:252、模板表面离层脱皮的胶合大模板不得使用。

201903隧道中心水沟、电缆沟安全技术交底

201903隧道中心水沟、电缆沟安全技术交底
2、作业人员严禁利用支撑攀登上下,不得在狭窄而毫无防护的模板面上行走。
3、拆除的端模板、支撑等材料,必须放牢、放稳。高处拆下的材料,严禁向下抛掷。
砼浇筑:
1、混凝土罐车要有专人负责指挥卸料。
2、夜间施工必须有照明设施,光线充足。
3、混凝土浇筑时混凝土振捣器应使用专用开关箱,操作人员应穿绝缘鞋戴绝缘手套。
4、振动棒必须两人操作要,一人振捣,一人掌握电源,振捣棒和振捣器一同向前移动,严禁直接拖、拉、拽振捣器。
水沟及电缆沟槽盖板安装:
1、选用车况良好的运输车辆,定期保养。
2、装运盖பைடு நூலகம்控制数量及高度,严禁超载。
3、安装盖板时,作业区域用警示标志警戒,专人指挥,确保车辆和人员的安全。
其他要求:
1、当现在存在交叉施工时,正在作业的人员应暂停施工,等周围条件恢复正常后继续操作,同时要有专人指挥,确保各工序安全。
5、洞内照明灯光应保持足够的亮度,局部光线不足时应增加移动照明灯具,洞内施工人员应随时携带手电,以防照明突然熄灭。
6、洞内作业环境保持通风、路面干净、机械人员出入通畅,无扬尘,作业人员同时佩戴好防尘口罩。
7、施工用电操作、电动工具维修须由专业电工完成,其他人员不得私自处理。
8、施工过程需要机械、车辆操作时,应派专人现场指挥,作为安全管理。
一般要求:
1、所有施工人员必须戴好安全帽,进入隧道内必须穿好反光服,高空作业系好安全带,并正确使用个人劳动防护用品。
2、禁止穿拖鞋、赤脚、光背进入现场参加操作,禁止疲劳作业和带病作业,严禁酒后作业,现场禁止吸烟,遵守各项劳动纪律。
3、进洞施工必须洞口值班室登记后方可进洞,遵守隧道施工各项管理制度。
4、特殊工种,如电工、电焊工、气(割)焊工等必须持证上岗。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

表格编号技术交底书
项目名称玉楚高速公路勘察试验段第 1 页
共10 页交底编号
工程名称蚕豆田2号隧道
设计文件图号
施工部位水沟电缆槽
交底日期2017年12月1日
技术交底容:
隧道水沟电缆槽施工技术交底
一、适用围
本交底适用于蚕豆田2号隧道水沟电缆槽施工。

二、设计情况
蚕豆田2号隧道设水沟电缆槽,采用整体式移动模架整体二次浇筑的施工法,按隧道结构设计图设计组合模板,模板由构件加工车间准确精密加工,台车就位加固后一次性浇筑至设计位置。

电缆槽盖板、水沟盖板采用定型模板集中预制,尺寸按设计施工(具体尺寸见后附图纸)。

为保证水沟、电缆槽的施工质量,首段应在洞50米处由外向施工,作为样板试验段。

三、施工工艺
1、测量放样
为保证结构尺寸符合设计要求,两侧水沟、两侧电缆槽与隧道中心线相对称,尺寸必须按照施工图纸进行,禁随意改变。

测量组根据设计图与施工技术交底要求,放样电缆槽、水沟平
面定位基准线和高程基准线,并采用现场交底形式将有关资料和测量点位交与现场带班人员与施工人员。

2、凿毛
两侧矮边墙与电缆槽结合面、沟槽身与底座结合面,均必须采用凿毛处理,以保证后施工的电缆槽壁与矮边墙粘合牢固,不产生裂缝和脱落,从而确保施工质量。

为此在电缆槽施工前,采用风镐将矮边墙与既有混凝土结合面凿毛。

为加强局部连接,局部电缆槽壁较薄位置,根据测量放线,可采取插植直径16钢筋,加强联结,植筋深度10cm。

3、基底清理、冲洗
结合面凿毛后,将水沟和电缆槽基底的松碴、杂物淤泥清理,并用高压水将凿毛面与底部冲洗干净,不得积水。

4、绑扎钢筋
电缆槽沟帮设Φ16植筋,间距50cm,长度L=30cm,沟帮处锚固长度不小于10cm。

水沟、电缆槽的电缆槽侧壁设钢筋,电缆槽侧壁钢筋主筋为Φ10钢筋,纵向间距20cm,纵向分布筋间距为13cm。

详见下图
电缆沟沟帮植筋
电缆沟沟墙钢筋
5、预埋横向排水管
隧道边墙底部横向排水管每10m设置一处,采用DN110HDPE双壁波纹管。

安装前先对二衬预埋泄水疏通,保证正常排水功能,并预埋接长排水管至排水沟,横向排水管在安装水沟壁模板时安装,要定位牢固,口采用土工布封堵,防止浇筑混凝土时泄水管错位或混凝土流入泄水管。

6、模板定位
进行施工时,首先确认水沟电缆槽台车与行走钢轨位置,安装位置根据测量放样结果确定,左右两侧对称布设,再由工人控制电机带动行走系统通过钢轨向前行走并就位,两侧模板通过液压系统上下升降和左右横向移动,再根据测量放样结果固定好模板具体位置。

模板每次使用前必须清理干净,涂抹脱模剂。

7、混凝土施工
电缆沟、清水沟侧壁、底板均采用C30混凝土现浇,混凝土要分层浇筑,采用捣固棒振捣或采用Φ25钢筋插捣密实,在插捣时注意对钢筋的保护,避免对其损坏。

并用木板轻轻敲
打模板,使附着在模板上的气泡逸出,保证混凝土外观质量平整,无气泡和蜂窝麻面产生。

8、拆模、养护
浇筑完成后,养护采取洒水养护,浇筑完成8h后可以进行拆模,拆模时,采用液压系统进行拆模,拆模过程中,台车可能会发生轻微抖动,属正常情况。

拆模过程中,需将端头木星拆除完成后,再通过液压系统拆除外模,最后使用液压系统将电缆槽模板整体向上移出。

9、盖板施工
盖板尺寸:电缆沟盖板1号盖板尺寸为:长×宽×厚=78×49×10cm、1’号盖板尺寸为:长×宽×厚=73×49×10cm;清水沟2号盖板尺寸为:长×宽×厚=49×49×8cm。

详见下图。

网片制作与安装:电缆槽、水沟盖板钢筋网片采用HPB300Φ10、HRB400Φ12进行预制。

在加工平台上按设计尺寸定型预制,钢筋网片安装前,在底模面上放置2cm厚的混凝土垫块作为保护层厚度。

然后按设计位置安放和固定钢筋网片。

盖板砼浇筑:洞水沟、电缆槽盖板模型采用定型模板。

盖板混凝土标号为C30,必须格控制水灰比和塌落度,采用钢筋插捣或平板振捣器振捣。

盖板混凝土在初凝后终凝前,要对
