国内高速铁路建设详细流程图

合集下载

铁路建设项目基本流程图

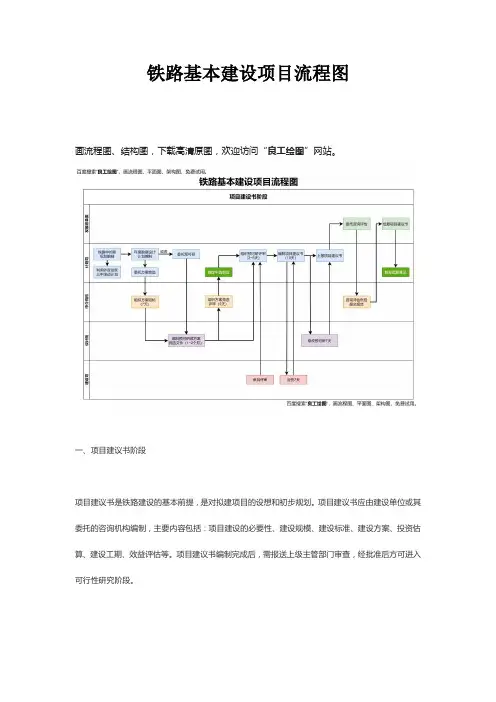

铁路建设项目基本流程图

竣工验收 主要工作:按批准的设计 文件对工程验收评价
组织:建设司
参加:各有关单位:
依据:铁编[1998]5 号
附件 3:
利用外资项目建设管理流程—世行和亚行贷款项目前期阶段
国外贷款机构 财政部 国家发改委
财务司 计划司
列入三年滚动 规划
与贷 款机 构进 行磋

上报国务
国际咨 询公司 承担项 目准备 技术援 助任
建设单位
C
计划司
发展改革委
建设司
设计院
审批工程 招标计划
铁路基本建设项目流程图
进行工程招标 50~60 天
落实开工 条件
鉴修文件报部核 备,审核施工图
编制申请开工报 告报发展改革委
转发 开工报告
批复开工报告
监督配合
开工报告 会签 2 天
配合工作
D
组织建设
E
计划编制阶段
财政部 发展改革委 财务司 计划司 建设单位
定中心)会同有关单位审
查设计文件
主办:计划司 参与:建设司、运输局、 经规院、铁路局
上报可研报告并下达评 依据:铁编审[1意99见8]5 号 主要工作:上报工可程研招报标告(含 环评预审意见及用地预审报 告)及主设要计工文作件:并进下行达施评工审、意监理、 见 设备招标 主办:主计办划:司建设单位、(外资中心)
报关 批准合同及 合同生效
设备接运 到现场
F
批准评标 报告
咨询评估 咨询评估
上报可行性 研究报告
设计院
可研审批
可研审批
财务、建设司、
7天
运输局、鉴定中心 进行初测、
报告 10 天
修改可研
可研和环评

高铁建设流程

高铁建设流程

高铁建设流程一、引言高铁作为一种先进的交通工具,已经成为现代交通建设的重要组成部分。

它的建设流程经过一系列的规划、设计、建设和运营等环节,确保了高铁的顺利运行和乘客的安全。

二、规划阶段在高铁建设之前,需要进行详细的规划工作。

首先,政府和相关部门会进行市场调研和需求分析,确定高铁的建设区域和路线。

然后,根据需求和预算等因素,制定高铁建设的总体规划。

这个阶段的重点是确定高铁的起止站点、沿线城市和站点、运行速度和频次等。

三、设计阶段在规划阶段确定了高铁的基本框架后,接下来就是进行详细的设计工作。

设计阶段包括线路设计、车站设计、桥梁设计、隧道设计等。

线路设计主要考虑的是高铁的线路走向、坡度和曲线半径等因素,以确保高铁的平稳运行。

车站设计主要考虑的是乘客上下车的便利性和安全性,以及站内设施的布局和设计。

桥梁和隧道设计主要考虑的是在复杂地形条件下的高铁线路布置和结构设计。

四、建设阶段在设计阶段完成后,就进入了高铁的建设阶段。

建设阶段包括土地征用、基础设施建设、轨道铺设、车站建设等环节。

土地征用是指政府根据规划需要,通过协商和补偿的方式,从土地所有者手中征用土地用于高铁建设。

基础设施建设包括道路、桥梁、隧道、电力供应等设施的建设。

轨道铺设是指将钢轨和轨枕等铁路设备铺设在高铁线路上,确保高铁的运行平稳。

车站建设是指建设高铁的起止站点和沿线的车站,包括站房、站台、候车室等。

五、试运营阶段在高铁建设完成后,需要进行试运营阶段。

试运营阶段主要是为了测试高铁的运行和设备的性能,并进行相关的调试和改进。

试运营阶段还包括培训高铁的驾驶员和乘务员,以及开展安全教育和宣传活动。

试运营阶段的重点是确保高铁的安全和乘客的满意度。

六、正式运营阶段试运营阶段通过一段时间的运行后,如果高铁的运行和设备都符合要求,就可以进入正式运营阶段。

在正式运营阶段,高铁将按照预定的时刻表进行运营,乘客可以购买车票,乘坐高铁出行。

正式运营阶段还包括高铁的维护和保养工作,以确保高铁的运行质量和乘客的安全。

高铁施工的基本流程

高铁施工的基本流程

高铁施工的基本流程1. 规划与设计阶段
- 选择路线走向,并进行可行性研究
- 进行线路勘测、地质勘探和环境评估
- 制定施工设计方案和技术标准
2. 前期准备工作
- 完成征地拆迁和场地平整
- 建设施工道路和临时工程设施
- 运输和存放施工材料和设备
3. 路基工程
- 路基开挖和回填
- 边坡防护和排水设施建设
- 桥梁、涵洞等构筑物施工
4. 轨道工程
- 铺设道床层
- 架设钢轨并进行精密调整
- 安装道岔、扣件和其他辅助设备
5. 电力牵引工程
- 架设overhead contact system和供电线路 - 建设牵引变电所和电力监控系统
6. 通信信号工程
- 安装铁路通信系统
- 铺设信号电缆并安装信号设备
- 建设调度指挥和监控系统
7. 房建工程
- 修建车站、停车场和办公楼等建筑
- 站台、月台和广场等配套设施建设
8. 试运行和验收
- 进行综合系统测试和调试
- 开展试运营和整治
- 最终验收评估和正式运营
以上是高铁施工的基本流程,具体细节和工序顺序可能因项目而有所调整。

高铁建设是一项系统工程,需要多个专业领域的协调配合。

铁路施工工艺流程图

铁路施工工艺流程图

检查轨道是否变形、 磨损
检查轨道是否松动、 脱落
检查轨道是否生锈、 腐蚀
检查轨道是否受到外 力破坏
检查轨道是否满足安 全标准
检查轨道是否满足使 用要求
检查内容:包括桥梁结构、 桥梁支座、桥梁伸缩缝等
检查周期:根据桥梁使用年 限和实际情况确定
检查方法:采用目测、仪器 检测等方式
检查结果处理:对存在问题及 时进行维修或加固,确保桥梁
定期检查:对铁路设施进行定期检 查,及时发现问题
定期保养:对铁路设施进行定期保 养,延长使用寿命
添加标题
添加标题
添加标题
添加标题
及时维修:对发现的问题进行及时 维修,确保铁路设施的正常运行
培训员工:对员工进行定期培训, 提高维护与保养技能
汇报人:
施工准备:测量放线、材料准备、机械设备准备等
路基开挖:根据设计要求进行开挖,确保深度和宽度符合要求
路基填筑:将开挖出的土方进行回填,确保压实度和平整度符合要求
路基压实:使用压路机等设备进行压实,确保路基的强度和稳定性符 合要求
路基养护:在路基施工完成后进行养护,确保路基的质量和耐久性符 合要求
,a click to unlimited possibilities
汇报人:
01
03
05
02
04
确定施工范围:明 确施工地点、时间、 任务等
确定施工方法:选 择合适的施工工艺 和方法
确定施工材料:选 择合适的施工材料 和设备
确定施工组织:制 定施工组织计划, 明确人员分工和职 责
材料清单:列 出所需材料, 如钢筋、水泥、
安全
检查周期:根据隧道衬砌的使用情 况和环境条件确定
检查方法:采用目测、仪器检测、 钻孔取样等方法

高速铁路项目基本建设程序流程

高速铁路项目基本建设程序流程

高速铁路项目基本建设程序流程本文档旨在提供一份高速铁路项目的基本建设程序流程。

下面将详细介绍该流程的各个步骤。

1. 立项阶段- 项目规划:确定高速铁路项目的规模、路线、站点等基本信息。

- 环境评估:进行环境影响评估,评估项目对环境的影响,并提出相应的环境保护措施。

- 投资决策:评估项目的经济可行性,确定是否继续项目的建设。

- 立项批复:根据投资决策结果,获得相关部门的批准文件。

2. 前期工作阶段- 勘察设计:进行路线勘察、设计工作,确定具体的线路走向和站点位置。

- 土地征用:按照勘察设计结果,完成对所需土地的征用手续。

- 安全评估:进行相关安全评估工作,确保项目的安全性。

- 资金筹集:根据项目需求,筹集所需资金。

3. 合同签订阶段- 选定施工单位:通过公开招标等方式,确定高速铁路项目的施工单位。

- 签订施工合同:与施工单位签订合同,明确双方的权益和责任。

4. 建设实施阶段- 施工工程:按照勘察设计和合同约定,进行高速铁路项目的实际施工工作。

- 监理工程:雇佣监理单位进行对施工的监督和质量检查。

- 质量验收:对施工完成的工程进行质量验收,确保符合相关标准和要求。

5. 运营阶段- 测试运行:对建设完成的高速铁路进行测试运行,确保设施和运营的安全性和稳定性。

- 正式运营:根据测试运行结果,开始正式运营高速铁路。

6. 后期工作阶段- 设施维护:对已建设的高速铁路进行定期维护和保养,确保设施的正常运营。

- 运营管理:建立健全高速铁路的管理体制,进行日常运营管理工作。

- 监督检查:相关部门对高速铁路的运营情况进行监督和检查。

以上即为高速铁路项目基本建设程序流程的主要步骤。

根据具体项目情况,可能会有一些细微差异,但总体流程大致相同。

铁路基本建设项目流程图

铁路基本建设项目流程图

铁路基本建设项目流程图画流程图、结构图,下载高清原图,欢迎访问“良工绘图”网站。

一、项目建议书阶段项目建议书是铁路建设的基本前提,是对拟建项目的设想和初步规划。

项目建议书应由建设单位或其委托的咨询机构编制,主要内容包括:项目建设的必要性、建设规模、建设标准、建设方案、投资估算、建设工期、效益评估等。

项目建议书编制完成后,需报送上级主管部门审查,经批准后方可进入可行性研究阶段。

二、可行性研究阶段可行性研究是对项目建议书的深入研究和论证,是铁路建设的重要环节。

可行性研究应由建设单位或其委托的咨询机构编制,主要内容包括:项目建设的必要性、市场需求预测、技术方案、建设方案、环境保护、投资估算、效益评估等。

可行性研究报告编制完成后,需组织专家评审,并根据评审意见进行修改完善,报送上级主管部门审查,经批准后方可进入初步初设步计阶段。

三、初步设计阶段是对可行性研究的细化和具体化,是铁路建设的重要依据。

初步设计应由建设单位或其委托的咨询机构编制,主要包括:线路平面图、纵断面图、桥涵布置图、隧道断面图、站场平面图、施工组织设计初等步。

设计文件编制完成后,需组织专家评审,并根据评审意见进行修改完善,报送上级主管部门审查,经批准后方可进入施工图设计阶段。

四、施工图设计阶段施工图设计是铁路建设的最终蓝图,是铁路建设的关键环节施。

工图设计应由建设单位或其委托的咨询机构编制,主要包括:施工图纸、施工组织方案、工程量清单等。

施工图设计文件编制完成后,需组织专家评审,并根据评审意见进行修改完善,报送上级主管部门审查,经批施准工后阶方段可进入施工阶段。

五、施工阶段是铁路建设的核心环节,主要包括:施工准备、基础工程施工、架桥工程施工、铺轨工程施工、电气化工程施工等。

在施工过程中,应严格遵守设计文件和相关规范要求,保证工同程时质,量应安加全强。

现场管理,做好环境保护和水土保持工作。

当施工进度受到严重影响时,应及时调整施工计划,采取有效措施加快施工进度。

高速铁路桥梁施工工艺

高速铁路桥梁施工工艺

旋挖钻机 冲击钻机
冲击钻孔:冲击钻适用于卵石、坚硬漂石、岩层及各种复 杂地质的桥梁桩基施工。
旋挖钻孔:旋挖钻适用于砂类土、碎(卵)石土或中等硬 度以下基岩的桥墩桩基施工。
人工挖孔:适用于无水、少水,孔壁不易坍塌、孔深少于 20米的柱桩桩基施工。
在钻孔方法选择上一定要根据现场实际情况合理选择适宜 的钻孔方法。如:工期安排、地质条件、环境因素(水源 、电力等)、业主要求等
原因分析:地质构造中含有软弱层,在钻孔通过该层中, 软弱层在土压力的作用下,向孔内挤压形成缩孔。地质构 造中塑性土层,遇水膨胀,形成缩孔。钻头磨损过快,未 及时补焊,从而形成缩孔。
钻孔桩钻孔允许偏差及钻孔桩钢筋骨架允许偏差
序 号


允 许 偏 差 ( mm ) 序号 项

1 孔径
不小于设计孔径
摩擦桩 不小于设计孔深
1
钢筋骨架在承台底 以下长度
允许偏差 (mm)
±100
2 孔深
柱桩
3
孔位中 心
群桩
4 倾斜度
不小于设计孔深, 2 并进入设计地层
3
≤50
4
≤1%
5
钢筋骨架直径 主钢筋间距 加强筋间距
预防措施:钻机就位前,应对施工现场进行整平和压实,并 把钻机调整到水平状态,在钻进过程中,应经常检查使钻 机始终处于水平状态工作。使用冲击钻施工时冲程不要过 大,以保证成孔的垂直度。如果发生偏孔需回填重新冲孔 。
b、缩孔及扩孔:当使用探孔器检查成孔时,探孔器下放
到某一部位时受阻,无法顺利检查到孔底。钻孔某一部位 的直径小于设计要求,或从某一部位开始,孔径逐渐缩小 或扩大。
埋设钢护筒:护筒选用δ=8~10mm的钢板,一般分节高度 为2米,可视地质情况适当加长,护筒内径比桩径大20cm ,护筒顶面高出施工地面20~30cm。岸滩上护筒埋置深度 符合下列规定:黏性土、粉土不宜小于1m,砂类土不宜小 于2m。当表层土松软时,将护筒埋置到较坚硬密实的土层 中至少0.5m;埋设时应在护筒四周回填黏土并分层夯实; 护筒顶面中心与设计桩位允许偏差不得大于5cm,倾斜度 不得大于1%。

中国高速铁路线路示意图(2021超高清)

中国高速铁路线路示意图(2021超高清)

中国高速铁路线路示意图(2021超高清)交通地图的分类:交通地图按空间分为陆路交通、民航交通、水运交通。

陆路交通又分为铁路交通(再分为一般铁路交通图、高铁线路图、地铁线路图、轨道交通图、城际交通图等)、公路交通(再分为一般公路、国道、高速公路等);民航交通又分航空线路图、机场分布图等;水运交通又分内航线路图、港口分布图、码头分布图等;我们平时说的交通地图,一般是指综合交通图,即包括上述若干种(或全部)交通类别的综合性地图。

中国交通现状:据2019年末统计,全国铁路营业里程13.9万公里,公路总里程501.25万公里,内河航道通航里程12.73万公里,港口拥有生产用码头泊位22893个,共有颁证民用航空机场238个。

全国国道观测里程21.75万公里,机动车年平均日交通量为14852辆,比上年增长3.7%,年平均日行驶量为322599万车公里,增长1.9%。

其中,国家高速公路年平均日交通量为27936辆,增长4.1%,年平均日行驶量为147826万车公里,增长3.4%;普通国道年平均日交通量为10641辆,增长3.1%,年平均日行驶量为174788万车公里,增长1.0%。

中国交通十四五规划要点:第一,综合交通网线网规模大约是70万公里左右。

国家综合立体交通网将以铁路为主干、以公路为基础,还要充分发挥民航和水运的比较优势,要连接全国所有县级及以上的行政区,边境口岸,重要设施,还有主要景区等。

预计到2035年,建设的规模到70万公里左右。

其中,铁路是20万公里左右,公路是46万公里左右,高等级航道2.5万公里左右,沿海的主要港口有27个,内河的主要港口36个,民用运输机场400个左右,邮政快递枢纽80个左右。

第二,打造“6轴、7廊、8通道”的综合立体网的主骨架。

把重点区域分成了三种类型。

第一种类型是京津冀、长三角、粤港澳大湾区和成渝地区双城经济圈,叫4个“极”。

除了4个“极”之外,还有8个组群、9个组团。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、铁路基本建设项目流程图
铁路基本建设项目流程图
项目建议书阶段
可行性研究阶段勘测设计阶段
开工报告阶段
设计院
铁路基本建设项目流程图
计划编制阶段
铁路基本建设项目流程图开工建设阶段
铁路基本建设项目流程图竣工验收阶段
附件2:
铁路基本建设项目建设管理各阶段职责分工
附件3:
利用外资项目建设管理流程——世行和亚行贷款项目前期阶段
北京市汉卓律师事务所内部资料请勿传阅注:1、报告①、②、③、④可在项目报国务院的同时进行编制。

2、董事会批准贷款后,可以选期进入项目招标实施。

北京市汉卓律师事务所内部资料请勿传阅
利用外资项目建设管理流程——土建招标阶段
北京市汉卓律师事务所内部资料请勿传阅
国外贷款机构
注:中文评标报告由建设单位报部招标办核准后,英文评标报告由外资中心和招标公司报贷款机构审查。

利用外资项目建设管理流程——设备招标采购阶段
北京市汉卓律师事务所内部资料请勿传阅
案例:京沪高铁
一、京沪高铁建设基本流程:
北京市汉卓律师事务所内部资料请勿传阅
北京市汉卓律师事务所
内部资料请勿传阅
北京市汉卓律师事务所 内部资料 请勿传阅
二、案例:京沪铁路建设时间流程
1990年12月,铁道部完成“京沪高速铁路线路方案构想报告”。

1994年,当时的国家科委、国家计委、国家经贸委、国家体改委和铁道部课题组完成了“京沪高速铁路重大技术经济问题前期研究报告”的深化研究。

1994年12月,国务院批准开展京沪高速铁路预可行性研究;同月,铁道部成立京沪高速铁路预可行性研究办公室。

1996年4月,完成“京沪高速铁路预可行性研究报告(送审稿)
”。

北京市汉卓律师事务所内部资料请勿传阅
1997年4月,完成“京沪高速铁路预可行性研究报告补充研究报告”,并据此上报了项目建议书。

1998年10月至2000年4月,当时的国家计委委托中咨公司对“京沪高速铁路预可行性研究报告”进行了评估。

铁道部按评估意见完成了“京沪高速铁路预可行性研究报告(评估补充稿)。

2000年1月,按国务院要求,铁道部配合中咨公司完成并上报国家计委《关于高速轮轨与高速磁悬浮比较的论证报告》。

2001年,当时的国家计委和国土资源部联合颁发《关于预留京沪高速铁路建设用地的通知》,要求沿线地方政府预留京沪高速铁路建设用地。

2003年7月至10月,完成了设计暂行规定国际咨询。

2003年9月,中咨公司召开了京沪高速铁路建设论证会,评估了京沪高速铁路建设的必要性、轮轨方案和磁浮方案的比选,认为高速轮轨技术是现阶段的必然选择。

2003年12月至2005年7月,完成了设计国际咨询。

2006年2月22日,国务院第126次常务会议批准京沪高速铁路立项。

2006年5月至11月,中咨公司受国家发改委委托完成了可行性研究报告的评估工作。

2007年8月29日,国务院常务会议原则批准京沪高速铁路可行性研究报告,9月12日国家发改委批准京沪高速铁路可行性研究报告。

2007年10月22日,国务院决定成立京沪高速铁路建设领导小组。

2007年11月16日至12月1日,国家发改委组织专家组完成了京沪高速铁路初步设计优化评审工作。

2007年12月5日,铁道部批复初步设计。

2007年12月10日,京沪高速铁路建设领导小组第一次会议召开。

2007年12月26日,国土资源部批复先期用地。

2007年12月27日,京沪高速铁路股份有限公司创立。

2008年1月16日,国务院常务会议同意开工建设。

2008年4月18日,京沪高速铁路正式开工建设。

2008年9月15日,在京沪高速铁路常州制梁场,京沪高速铁路全线第一预应力混凝土铁路桥箱型简支梁成功地提梁上线。

2008年10月10日,中交股份京沪高速铁路土建工程六标段首孔箱梁在常州制梁场成功架设,这标志着京沪高速铁路六标段的箱梁架设工程正式开工架设。

2008年12月9日,12月9日,在京沪高速铁路苏州制梁场,京沪高铁苏州段的首榀箱梁被两台大型提梁机稳稳提升至桥墩上。

这标志着京沪高铁苏州至上海方向的箱梁提梁架设工程进入实质性阶段。

2008年12月10日,中铁十二局集团京沪高速铁路徐州段桥梁正式开工架设,这标志着京沪高速铁路徐州段建设迈入了一个新的阶段。

2008年12月24日,京沪高速铁路南京大胜关长江大桥钢梁南北边跨合龙。

北京市汉卓律师事务所内部资料请勿传阅
2010年4月14日,京沪高速铁路济南黄河大桥主桥胜利合龙。

2010年5月18日,京沪高铁济南黄河大桥提前合龙,京沪高铁山东段已完成线下基础工程,主体实现基本贯通。

据介绍,京沪高铁将于2011年8月全线通车试运行,将比既定工期提前1年以上。

相关文档
最新文档
