塔楼复合地基施工图设计方案

合集下载

铁塔及基础施工设计方案

铁塔及基础施工设计方案

通信铁塔及基础施工组织设计1工程概况及编制依据1.1工程概况:1 本塔塔基设计采用钻孔灌注桩,塔高为45 m,桩长15.00m( 入土深度),持力层为⑥层,含砂浆黏土qsk= 75 kp ,(fak= 190KPa)。

2. 桩基混凝土用C30,混凝土采用商砼,钢筋采用:HPB300,HRB335,HRB400。

3. 灌注桩成孔时要注意清除沉渣桩底沉渣度应≦300mm. 桩施工采用泥浆护壁,泥浆比重;孔底500mm 内应小于1.25,以上部分为1.1~1.15。

4.桩主筋的混凝土保护层为50,加强筋,环筋与主筋均需点焊.主筋接长用捍接,焊缝长双面焊5d,单面焊为1Od,严格控制焊接质量。

5. 桩头纵向钢筋伸入承台须与承台内纵向主筋焊接,满足焊接要求。

6. 基础混凝土施工时,必续按要求预埋地脚螺栓和紧围模板。

承台开挖后回填土裂分层夯实,分层厚度不大于300mm 。

1.2工期计划计划开工日期为2016年月日,计划竣工日期为2016年月日1.3编制依据:1.结构工程施工及验收规范(GB50205-95)2.中华人民共和国通信行业标准:微波铁塔技术条件(YD/T757-95)3.中华人民共和国广播电影电视部部标准:广播电视钢塔桅制造技术条件(GY65-89) 4.地基与基础工程施工及验收规范(GBJ202-83)5.钢筋混凝土施工及验收规范(GBJ204-83)2施工组织2.1施工前的准备2.1.1施工组织准备组织机构及人员职责项目部主要施工管理及技术人员名单:人员职责●工程项目总负责人:对本工程项目施工全面负责,确保整个施工过程处于受控状态。

按照施工组织设计正确组织生产,抓好施工过程各环节的管理。

并及时受理顾客投拆意见。

●施工现场负责人:贯彻执行公司质量方针、目标,严格按照操作规范及合同标准要求进行施工。

对施工现场质量、进度、安全进行监控,发现问题及时上报项目总负责人。

●质量检查员:顾客提供产品质量,施工过程和工程质量的检查,贯彻质量和工程验收标准并监督实施,负责受理用户申告及时反馈与处理。

复合地基施工方案

复合地基施工方案

复合地基施工方案1、施工准备:(1)施工现场应做到三通一平,靠近搅拌机位置应接一个1 寸的自来水接口。

(2)根据CFG 桩和基坑支护的施工要求,土方开挖至基底标高上部0.3 米,场地密实平整。

(3)CFG 桩成套设备进场并进行调度。

(4)放出底板边缘线。

根据施工图纸放出详细桩位线。

2、施工主要工序(1)螺旋钻孔压灌桩的施工工艺是用螺旋钻机成孔,然后通过空心的螺旋钻杆泵送混凝土边提升钻杆,边泵送混凝土,直至成桩,其方法如下:钻机就位,进行水平、垂直调试→钻至设计孔深→提钻同时泵送混凝土成桩→检查桩顶标高及成桩质量→桩头养护→提钻移位至下一根桩,重复以上操作。

(2)施工工艺流程图土方开挖至坑底标高+20cm →平整场地→测量放线校核定位→桩机进场安装调试→桩位对中→混凝土搅拌→钻孔至设计孔深→边提钻边压入混凝土→灌注混土至桩顶设计标高3、施工操作要点:(1)混凝土强度按设计强度,塌落度18—22cm,采用425#普通硅酸盐水泥、0.5~2cm 碎石和中粗砂。

并按混凝土配合比单配比要求,另掺加一定配比的粉煤灰及外加剂。

(2)混凝土凝土配合比(初步)如下:水泥:316Kg;砂:786Kg;碎石:1042Kg;粉煤灰:49Kg;外加剂:7.3Kg;水:200Kg;实际施工前需进行试配,方可正式施工(3)钻进过程中应根据土层情况及时调整钻进速度,一次达到设计深度,确保桩长和桩径。

(4)首盘混凝土灌注前,应用清水或用水泥砂浆清洗管路。

(5)注意桩底灌注质量,提钻冲开阀门的高度不得超地30cm,匀速提钻并保证钻头刃尖始终埋在混凝土内,防止断桩。

(6)随时检查泵管密封情况,以防漏浆。

(7)在易缩径地层降低提钻速度,保证混凝土保持在钻杆内。

(8)成孔搅拌及泵送紧密配合,减少桩身灌注时间。

(9)成桩一定注意保护好桩头,24 小时内不扰动。

(10)CFG 桩成桩3 天后,方可清理桩孔土,并截凿桩头。

塔楼部分施工方案

塔楼部分施工方案

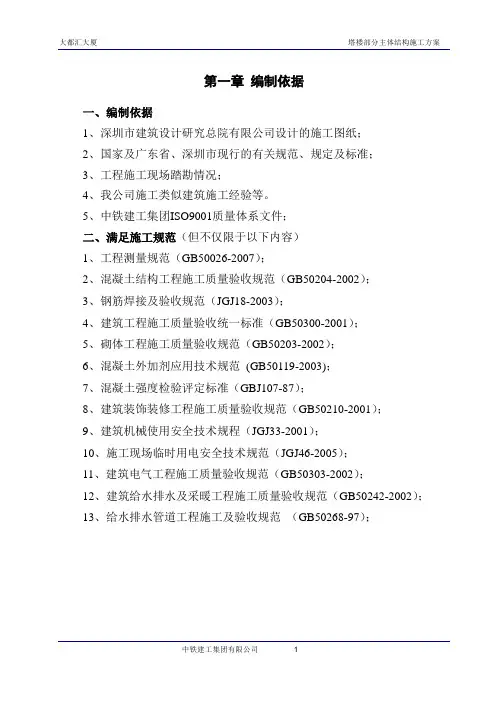

第一章编制依据一、编制依据1、深圳市建筑设计研究总院有限公司设计的施工图纸;2、国家及广东省、深圳市现行的有关规范、规定及标准;3、工程施工现场踏勘情况;4、我公司施工类似建筑施工经验等。

5、中铁建工集团ISO9001质量体系文件;二、满足施工规范(但不仅限于以下内容)1、工程测量规范(GB50026-2007);2、混凝土结构工程施工质量验收规范(GB50204-2002);3、钢筋焊接及验收规范(JGJ18-2003);4、建筑工程施工质量验收统一标准(GB50300-2001);5、砌体工程施工质量验收规范(GB50203-2002);6、混凝土外加剂应用技术规范(GB50119-2003);7、混凝土强度检验评定标准(GBJ107-87);8、建筑装饰装修工程施工质量验收规范(GB50210-2001);9、建筑机械使用安全技术规程(JGJ33-2001);10、施工现场临时用电安全技术规范(JGJ46-2005);11、建筑电气工程施工质量验收规范(GB50303-2002);12、建筑给水排水及采暖工程施工质量验收规范(GB50242-2002);13、给水排水管道工程施工及验收规范(GB50268-97);第二章工程概况第一节总述大都汇大厦设计为商住综合楼,工程位于布吉深惠公路与龙珠花园之间,总用地面积约5241平方米。

总建筑面积为95539.1平方米。

,建筑物总高度99.65米,建筑物地下2层,地上33层,地上部分1~5层为裙房,6层为转换层,7~33层为标准层。

本塔楼部分概况说明如下:本标准层部分主体结构分为三栋塔楼,每栋塔楼均为33层,每栋塔楼为一个施工区段。

本工程开发商为深圳市天利安实业发展有限公司;设计单位为深圳市建筑设计研究总院;监理单位为深圳市深龙岗监理有限公司;施工单位为中铁建工集团深圳分公司三处。

第二节工程的重点和难点本工程经过技术部门对设计图纸和施工合同的详细研究、讨论后,认为本裙楼部分工程施工的重点和难点主要在于:1、塔楼主体结构与核心筒同时施工;2、数量众多、项目繁杂的总包管理工作;3、为维护市容的整洁和城市安全,确保施工现场做到规范化、标准化、制度化,维护和树立企业的良好形象,为本工程施工创造一个好的环境,必须做好文明施工和环境保护;4、工期紧,任务量大,对每个分部分项工程的合理组织。

某地区现代高层塔式建筑设计施工详细方案CAD图纸

某地区现代高层塔式建筑设计施工详细方案CAD图纸
走道1.68m2815.43m2TC1800TC1800TC1800TC1800TC2100TC2100TC2100TC2100TC2100TC2100TC2100TC2100下上下上卧室15.64m2客、餐厅44.29m2厨房7.21m2门厅4.73m2厨房7.17m2客、餐厅35.20m2门厅4.80m2厨房8.35m2书房10.54m2走道2.29m2书房6.88m2卧室11.56m2主卧室14.86m2卫生间5.06m2卧室12.99m2卫生间5.62m2主卧室14.85m2客、餐厅36.87m2管井2.73m2前室5.14m2卫生间4.31m2房间2.08m2卫生间6.46m2卧室14.08m2更衣室4.27m2卫生间5.41m2主卧室17.41m2电梯间4.40m2管井0.71m2走道1.05m2管井1.70m2走道3.48m2阳台6.30m2阳台7.01m2阳台5.85m2阳台3.05m2阳台4.20m2阳台4.20m2阳台3.05m2阳台5.85m2阳台7.01m2阳台6.30m2走道3.48m2管井1.70m2走道1.05m2管井0.71m2电梯间4.40m2主卧室17.41m2卫生间5.41m2更衣室4.27m2卧室14.08m2卫生间6.46m2房间2.08m2卫生间4.31m2前室5.14m2管井2.73m2客、餐厅36.87m2主卧室14.85m2卫生间5.62m2走道1.68m2卧室12.99m2卫生间5.06m2主卧室14.86m2卧室11.56m2书房6.88m2走道2.29m2书房10.54m2厨房8.35m2门厅4.80m2客、餐厅35.20m2厨房7.17m2门厅4.73m2厨房7.21m2客、餐厅44.29m2卧室15.64m23600490111050019001900500111049036001520024001200400040001200240015200179624041200120036009001200200022001200270020400179624041200120036009001200200022001200270020400150027001850850360027006பைடு நூலகம்0150019508701080600600600600180012002460035012001800900150015006009006001800210012002700210019250150030001550115033002700600150019508701080600600600600180012002460021002700120021001800600900600150015009001800120035019250建 筑电 气给 排 水结 构暖 通专 业专 业姓 名日 期1:100标准层平面卧 室卧 室卧 室卧 室卧 室卧 室厨 房餐 厅起居室起居室下上卧 室厨 房餐 厅卧 室卧 室卧 室起居室上下起居室餐 厅餐 厅厨 房厨 房卧 室卧 室厨 房餐 厅卧 室卧 室起居室厨 房餐 厅卧 室卧 室起居室卧 室卧 室卧 室卧 室178603600360020100360036001786020100330033001770019501060360015003600330030001500360010601500360019503300360030001500360013501770012003600300033002100330018001500900330015001350180090036001200300021003300编辑部:ivpinfo@本图纸由浩辰ICAD软件提供技术支持中国建筑行业网络家园;因为专业,所以完美网易 建筑 网易 NETEASE ==

塔楼基础模板方案(为大体积砼方案附件)

塔楼基础模板方案(为大体积砼方案附件)

基础底板模板施工
1.基础底板四周采用M5水泥砂浆砌240mm页岩砖墙体作砖胎模,砖胎膜砌筑后,对外侧进行分层回填密实。

垫层以上的砖胎膜内侧用1:2水泥砂浆进行抹灰后,在面层做防水层。

2.斜坡部位工程桩侧边砌筑采用M5水泥砂浆砌240mm页岩砖墙体作砖胎模,砖胎膜砌筑后,对外侧进行分层回填密实。

垫层以上的砖胎膜内侧用1:2水泥砂浆进行抹灰后,在面层做防水层。

斜坡工程桩部位砖胎膜示意图
3.混凝土导墙模板施工
基础底板与混凝土墙体分两次浇筑,施工底板时,外墙(导墙)施工至底板结构完成面以上500mm处,设置3mm厚钢板止水带。

导墙模板采用多层木模板,采用钢筋支架与钢管固定。

4. 井坑模板施工
塔楼防水板位置的电梯井、集水坑等内模板采用18mm厚覆膜胶合模板,50×100mm木方,Φ48×3.5钢管支撑;另在浇筑前根据坑的大小压配重物,防止模板上浮。

深电梯井、集水坑内模板示意图。

某市26层塔楼住宅结构整套cad施工图

某市26层塔楼住宅结构整套cad施工图
1-1九、钢筋混凝土构件统一构造要求:1. 主筋的混凝土保护层厚度: 桩、地下室底板、基础梁、地下室外墙、水池、屋面构架及阳台部分环境类别为二 类,其余为一类;相应各类环境下构件纵筋混凝土保护层厚度详见《 》第 页b03G329-1第 条之规定。69注:地下室外墙外侧 ,内侧 ;25252. 钢筋连接形式及要求:1) 级钢筋和直径 的 级钢筋应采用机械连接。HRB400>25HRB4002) 采用绑扎搭接接头,相邻的搭接接头位置应相互错开,从任一接头中心至 或 的区域范围内,对梁类、板类及墙类构件,受拉钢筋搭接接头面积百分率不宜大于 ;1.3LL1.3L'L对柱类构件,不宜大于 ;当工程中确有必要增大受拉钢筋搭接接头面积百分率时,对25%50%梁类构件,不应大于 ;对板类、墙类及柱类构件,可根据实际情况放宽。受力钢筋的50%接头应设置在受力较小处,上部钢筋在跨中附近,下部钢筋在支座处搭接;次梁钢筋搭接长度范围内箍筋间距不应大于 。板面同时设置通长筋及支座短筋时,通长筋与支座短筋应间隔均匀布置。4) 采用焊接接头,相邻的焊接接头位置应相互错开,从任一接头中心至 ( 为纵向受力钢筋的较大直径,且不小于 )的区域范围内,纵向受力钢筋的焊接接头面积百分35dd500率,对纵向受拉钢筋接头,不应大于 ;纵向受压钢筋的接头面积百分率可不受限制。50%3) 采用机械连接接头,相邻的接头位置应相互错开,从任一接头中心至 ( 为纵向35dd受力钢筋的较大直径)的区域范围内,纵向受力钢筋的接头面积百分率,对纵向受拉钢筋接头,不应大于 ;纵向受压钢筋的接头面积百分率可不受限制。50%5) 基础梁、板上部钢筋应在支座处搭接,下部钢筋应在跨中 范围内搭接;钢筋搭接接头长度范围内的梁箍筋间距不应大于 。1/3100100 本工程采用图集《混凝土结构施工图平面整体表示方法制图规则和构造详图》规定的03G101

某高层建筑复合地基+筏板基础设计、施工与检验

某高层建筑复合地基+筏板基础设计、施工与检验摘要:介绍南宁万科魅力之城4#楼基础设计分析计算,综合施工中需注意工序的操作以及实测沉降结果,证明本工程基础设计是成功的。

这成功经验对类似地质条件的项目具有一定的参考价值。

关键词:复合地基;设计;施工;实测沉降;1、工程概况本工程位于位于南宁市五项新区坛兴路,一期包含6栋28~34层住宅塔楼,采用剪力墙结构,场地设1~2层地下室,其中1#2#一层单面敞开地下室,3#4#无地下室,5#6#两层全埋地下室,1#2#设置两层裙楼商业。

本项目地下室顶板室外部分考虑大型消防车行驶以及车库顶板覆土做景观设计,采用双向井字梁楼盖,主楼范围采用梁板式楼盖。

地下室总长180m,大于规范55m要求,考虑地下室防水及上部使用要求,不设温度缝,塔楼和副楼之间设置沉降后浇带,顶板底板设置收缩后浇带,同时地下室外墙,底板混凝土中掺入微膨胀剂,对底板顶板配筋采用双层双向拉通配筋,及解决混凝土收缩应力问题。

2、场地工程地质条件场地内主要受力影响范围内土层情况自上而下:(1)耕表①:欠固结,厚度小承载力底;(2)黏土②-1:硬塑状,揭露层厚2.30~37.50m,平均层厚24.33m,分布连续且厚度深,承载力较高。

(3)粗砂③:中密实,承载力较高,局部地段有揭露,分布不连续;(4)破碎石灰岩⑤-1,强风化状岩体破碎,承载力强度较高,埋深大,分布不连续;(5)完整石灰岩⑤-2:中~微风化,岩体较完整,强度和承载力高,力学性质稳定,埋深及厚度较大,且岩石上层局部有溶洞及土洞存在。

场地地震基本烈度为7度,场地土为中硬场地土,场地类别为Ⅱ类。

3、基础方案确定基础设计应满足整个建筑的承载力和建筑物变形小于规范容许值的基本要求,根据建筑物的荷载,变形要求和地质条件,本工程可选用的基础方案:冲(钻)孔灌注桩基础:该桩型具有穿透能力大、施工噪声小、振动小,适用于各种地层、桩长、桩径选择范围大,桩长易于控制,单桩承载力高等特点。

塔楼工程施工方案

塔楼工程施工方案第一章绪论1.1 项目概况本工程位于城市中心区,项目总建筑面积约为50000平方米,其中包括主塔楼和附属建筑。

主塔楼为42层的高层建筑,总高度约180米。

本工程是一个复合性建筑,集办公、商业和住宅于一体。

项目地处繁忙的商务区,周边存在大量的商业建筑和人口密集区,施工的周边交通和环境保护都是重要的考虑因素。

1.2 施工目标本项目的施工目标是按照合同要求,按时完成工程,并且保证质量和安全。

在施工期间要遵循相关法律法规,确保工人安全和周边环境保护。

1.3 本方案的编制依据本方案的编制主要依据是项目施工图纸、技术规范和相关法规标准。

第二章施工准备工作2.1 施工前的准备工作在正式施工前,需要对施工现场开展周边环境分析,包括周边交通、周边建筑及人员分布情况的调查,确立施工方案和应急预案。

2.2 施工组织管理施工单位应根据项目特点成立施工组织管理机构,明确各级管理人员的职责,并编制施工组织设计和实施方案。

2.3 施工进场条件的确认施工单位在进场前需要核实施工现场内外的情况,包括交通条件、供电、供水、供气等基础设施的情况,并对相关情况进行记录和评估。

2.4 施工进场程序施工单位按照相关法规和标准,制定进场程序和相关管理制度,确保施工人员及施工设备顺利进场。

第三章施工方案3.1 施工技术方案根据项目的特点,本工程采用了混凝土结构,为了保证施工的顺利进行,本项目施工技术方案需按以下步骤进行:(1)地基与基础施工:根据地质勘察报告,采用桩基础方式,确定桩基的种类和位置,并严格按照设计要求施工。

(2)主体结构施工:采用高空施工平台、起重机械、模板和脚手架等辅助设备,按照设计图纸和施工工艺,进行混凝土浇筑和钢筋加工。

(3)建筑外装修:根据设计要求,采用预制板和外墙保温隔热等材料进行外装修。

3.2 安全防护方案为了保证现场施工的安全,本施工方案在安全防护方案上有以下做法:(1)制定安全操作规程,指导和规范施工人员的安全操作行为。

高层建筑基础方案优化设计

高层建筑基础方案优化设计【摘要】某高层住宅群,剪力墙结构,位于岩溶地区,经基础方案比选优化,选用CFG桩复合地基加筏板基础,引入潜孔锤施工工艺,节省近千万工程投资,工期比旋挖桩缩短,其经济效益及时间效益非常明显。

【关键词】高层住宅;岩溶地区;基础方案优化;CFG桩复合地基基础一、工程概括某地块由7栋高层住宅及1栋3层幼儿园组成,地下2层,局部3层,地面以上26~33层,建筑高度77.7~98 ,总建筑面积15万,均为剪力墙结构体系,全部塔楼由地下室连成为一个大底盘,抗震设防烈度为6度。

二、工程地质概况拟建场地位于岩溶区,岩溶中等发育,地貌属于岩溶残丘,场地上覆土层主要为松散土和第四系残积粘性土及碎石土,下伏基岩为炭系石灰岩。

岩土层从上到下分布见图2,主要参数见表1。

地下水是裂隙水,主要赋存于石灰岩中,水量较小。

详勘共钻孔73个,56个钻入灰岩中,其中10个钻孔揭露有溶洞,遇洞率17.9%,线沿溶率3%。

表 1 主要物理力学参数建议值三、基础方案比选本项目共有7栋26~33层的高层住宅楼,对于整个楼盘开发来说,优选基础方案,不但节省投资,缩短工期,还能尽早售楼,早收益。

为此,在设计前期有必要对整个项目的基础方案进行比选,找出一个最优的基础方案。

本项目地下2层埋深8.3 ,局部地下3层埋深11.45 ,主楼基底均落在粘土○2或含砾粘土○3层上,其地基承载力不满足天然地基基础的要求,需采取其它基础形式,根据场地地质情况及本地区施工工艺,筛选出的基础方案有:旋挖灌注桩基础及CFG桩复合地基筏板基础,根据两者的特点及造价比较进行,从中选出一个最佳方案。

旋挖灌注桩基础特点:高层建筑柱底轴力很大,一般首选桩基方案,用岩层作为持力层,传力直接;但选择桩基基础,按照《规范》[1],需对桩端持力层进行施工勘察,以查明桩端以下持力层范围内的地质情况。

详勘已揭露有溶洞,遇洞率17.9%,洞顶最深为36.3 ,洞高7.6 ,桩长很长,施工有难度,成桩质量难以确保;工期长,常常都超出预估工期。

复合地基施工方案

目录一、工程概况二、编制依据三、工程地质条件四、设计要求五、施工部署六、施工工艺和技术要求七、质量保证措施八、安全、文明施工措施九、工程进度计划一、工程概况有限公司拟建的 27#住宅楼,地上为27层,地下为2层。

±0.00为绝对标高15。

30m。

住宅住宅楼主体采用剪力墙结构体系,基础采用墙下板式筏型基础。

主体基底压力标准为455kPa。

二、编制依据1.《25#、27#住宅楼岩土工程勘察报告》;2.建筑设计有限公司设计的27#住宅楼《基础平面图》及结构设计说明;3.国家标准《建筑地基基础设计规范》(GB50007-2002);4.《建筑地基处理技术规范》JGJ79-2002;5.国家行业标准《建筑基坑支护技术规程》(JGJ120-99);6、《建筑桩基技术规范》JGJ94-2008;7。

《建筑地基基础工程施工质量验收规范》(GB50202—2002);8.《混凝土结构工程施工质量验收规范》(GB50204—2002);三、工程地质条件(一)、地层概况本次勘察深度0~55。

00m范围内地层,根据地质年代,成因类型,结构特征及物理力学性质差异,将勘察控制深度内土层划分为9层,揭露地层除素填土外,②~③层为新近代沉积成因地层,④~⑧层为第四系全新统冲洪积成因地层,⑨层为第四系上更新统(Q3)冲洪积成因地层,沉积环境相对较稳定,现分述如下:①层素填土:黄褐色,稍湿,松散,以粉土为主,含植物根系,偶见砖块,局部为杂填土。

层底埋深为1.40~3.50米,层底标高为12。

30~13。

40米,层厚为1。

40~3。

50米。

全场地分布。

②层新近代沉积粉土:黄褐色,稍湿~湿,中密~密实,含铁染、云母片,具砂感,夹细砂薄层;摇振反应中等,无光泽反应,干强度低,韧性低。

层底埋深为5。

90~7。

20米,层底标高为7。

70~9.90米,层厚为2.60~5。

60米。

全场地分布.③层新近代沉积粉质粘土:黄褐色,可塑-硬塑,含铁染,偶见小螺壳;稍有光滑,无摇振反应,干强度中等,韧性中等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

锦天新城复合地基处理施工图设计四川省川建勘察设计院二〇一四年一月锦天新城复合地基处理施工图设计法定代表人:技术负责人:审定:审核:设计:四川省川建勘察设计院二〇一四年一月目录一. 任务来源 (4)二.地基处理主要问题 (4)三.设计依据 (4)四.场地地质条件 (4)4.1、地形地貌 (4)4.2、场区地层构成及特征 (4)4.3地下水 (5)五. 地基处理方案的选择 (6)六.地基处理设计与施工 (9)七.复合地基检测 (10)八.复合地基应力监测 (10)九.附加说明 (10)一. 任务来源场地位于成都市大邑县邑新大道与元通路交汇处,场地较平坦,交通较便利,区域优势明显。

该工程项目包括6#、7#、8#楼区域,6#楼±0.000m相当于绝对标高523.25m,设一层地下室,筏板顶面绝对标高为-5.750m,筏板厚度为1400mm,垫层厚度100mm。

要求处理后的复合地基承载力特征值达到f/spk=550KPa,复合地基压缩模量不小于28Mpa。

7#楼±0.000m相当于绝对标高523.08m,设一层地下室,筏板顶面绝对标高为-5.580m,筏板厚度为1250mm,垫层厚度100mm。

要求处理后的复合地基承载力特征值达到f/spk=480KPa,复合地基压缩模型不小于26Mpa。

8#楼±0.000m相当于绝对标高522.98m,设一层地下室,筏板顶面绝对标高为-5.480m,筏板厚度为1250mm,垫层厚度100mm。

要求处理后的复合地基承载力特征值达到f/spk=500KPa,复合地基压缩模型不小于27Mpa。

由于场地地质条件无法达到设计承载力要求,我院拟承担东瑞金融中心项目塔楼复合地基施工图设计工作。

二.地基处理主要问题1.通过天然地基载荷试验及试验桩试验确定桩间土承载力及单桩承载力。

2.满足塔楼地基处理后承载力特征值要求;3.解决多种地层复合地基施工工艺问题;三.设计依据1.锦天新城地下室基础平面图;2.锦天新城项目详细勘察报告 (2013.10);4.建筑地基基础设计规范 (GB5007-2011);5.建筑桩基技术规范 (JGJ94-2008);6.建筑地基处理技术规范(JGJ79-2012);7.建筑抗震设计规范 (GB50011-2010);8.建筑地基基础工程施工质量验收规范 (GB50202-2002);9.四川省建设厅,四川省建筑地基基础质量检测若干规定 (2004修订本); 四.场地地质条件4.1、地形地貌场地位于成都市大邑县邑新大道与元通路交汇处,场地较平坦,交通较便利,区域优势明显,拟建场地地形受土方开挖的影响稍有起伏,孔口高程为516.51~522.75m,相对高差为6.24m。

地貌单元属岷江水系I级阶地。

4.2、场区地层构成及特征由详细勘察报告可知,场地上覆第四系人工填土(Q4ml),其下由第四系全新统冲洪积(Q4al+pl)成因的粉质粘土、粉土、细砂、中砂、圆砾及卵石组成。

各地层特征如下:第四系全新统人工填土层(Q4ml)(1-1)杂填土:杂色,松散,干燥~稍湿。

以建筑垃圾、及少量粘性土等回填而成,场地内仅局部分布,层厚0.50~1.50m。

(1-2)素填土:黄褐色,稍密,稍湿。

以粉质粘土回填为主,含植物根茎及少量卵石,由于场地部分土方已开挖,该层在场地内局部分布,层厚0.40~1.30m。

第四系全新统冲洪积层(Q4al+pl)(2)粉质粘土:黄褐色,可塑。

含铁锰质氧化物,无摇振反应,稍有光泽,干强度中等,韧性中等,局部相变为粉土,裂隙不发育。

该层主要分布于地表,局部以透镜体形式分布于圆砾和卵石层间,由于场地部分土方已开挖,该层在场地内局部分布,层厚0.50~2.50m。

(3)粉土:黄褐色,稍密,稍湿~湿。

含铁锰质氧化物和少量粘性土,无光泽反应,摇振反应中等,干强度低,韧性低,该层仅在部分钻孔内揭露,层厚0.40~0.80m。

(4-1)细砂:褐灰色、青灰色,松散,湿~饱和。

矿物成分以石英为主,含较多粘粒,主要以透镜体形式出露与卵石层中间,该层在场地内仅个别孔揭露,层厚1.50m。

(4-2)中砂:褐灰色,松散~稍密,湿~饱和。

矿物成分以石英为主,主要分布在圆砾层上和以透镜体分布于卵石层间,含约10%的圆砾,该层在场地内少量孔揭露。

层厚1.00~2.20m。

(5)圆砾层:黄褐色,湿~饱和,松散~稍密状,砾石成分以火成岩和石英砂岩为主,呈亚圆形、圆形。

钻探显示,圆砾层充填物成分较杂,局部以粘粒和粘性土充填为主,局部以中、粗砂和粘粒充填为主,该层在场地内均有分布,层厚0.50~9.90m。

(6)卵石层:黄褐色~灰黄色,湿~饱和,卵石成分以火成岩和石英砂岩为主,局部为砂泥岩。

卵石呈亚圆形、圆形,卵石多呈中等风化,局部呈强风化。

钻探显示,卵石层间的充填物主要以中、粗砂及圆砾为主,局部由粘性土充填。

根据《成都地区建筑地基基础设计规范》(DB51/T5026-2001),按超重型动力触探锤击数将其分为4个亚层:(6-1)松散卵石:黄褐色~灰黄色,松散,湿~饱和,卵石粒径一般2~5cm,呈亚圆形。

含50%~55%的卵石,充填中粗砂、砾石,局部为粘性土。

N120修正击数一般2~4击。

(6-2)稍密卵石: 灰黄色~黄褐色,稍密,饱和,卵石粒径一般2~6cm,个别约7cm,呈亚圆形。

含55%~65%的卵石,充填中粗砂、砾石,局部为粘性土。

N120修正击数一般为4~7击。

(6-3)中密卵石:褐黄色~黄色,中密,饱和,卵石粒径一般3~8cm,个别大于10cm,呈亚圆形。

含65%~70%的卵石,充填中粗砂、砾石,局部为粘性土。

N120修正击数一般为7~10击。

(6-4)密实卵石:黄~黄褐色,密实,饱和,卵石粒径一般4~8cm,个别大于20cm,呈亚圆形。

含70%~80%的卵石,充填中粗砂、砾石,局部为粘性土。

N120修正击数大10击。

4.3地下水根据详细勘察报告,圆砾层和卵石层为主要含水层,粉质粘土为相对隔水层,粉土为弱透水层。

经腐蚀性分析,场地地下水对混凝土结构具有微腐蚀性,对混凝土结构中的钢筋具微腐蚀性。

4.4 场地及地基评价1)场地及地基稳定性评价拟建场地地貌单一,无构造断裂,在区域内未发生过破坏性的地震灾害,地壳稳定。

同时场地内无断裂、溶洞、采空区等不良地质作用,场地稳定性良好,适宜建筑。

本工程场地类别为 II 类。

2)根据地勘报告及地区经验,各岩土层的工程特性指标及桩设计所需的技术参数建议值见表1。

4.6各岩土层的工程特性指标根据地勘资料,各岩土层的物理力学性质指标及土的承载力特征值等工程特征指标建议值见表4.1及表4.2。

注:表中q p —单桩的端阻力特征值;q si —单桩第i 层土的侧阻力特征值。

q sik —极限端阻力标准值 q pk —极限端阻力标准值五. 地基处理方案的选择根据本场地的地质情况,针对基底存在厚度较大的软弱层,选择采用复合地基处理。

根据场地水文地质、工程地质条件及拟建物性质和成都地区比较成熟的施工经验,拟采用大直径素混凝土置换桩和高压旋喷注浆地基处理两种地基处理方式,以稍密卵石~中密卵石作为桩端持力层。

5.1方案一:素砼置换桩复合地基加固设计5.1.1 置换率的计算⑴设计桩径、桩长6#、7#、8#住宅楼及办公楼采用素砼置换桩复合地基。

根据现有装备、技术水平及功效、造价对比,本工程设计桩直径为600mm ,采用旋挖成孔,以稍密卵石桩位桩端持力层,桩端进入稍密卵石不少于1m 。

结合地勘剖面图,6#住宅楼计算桩长取10.0m 、7#住宅楼取11.0m 、8#住宅楼取10.5m⑵单桩承载力特征值式中:U p 为桩的周长(m );n 为桩所穿过的土层数; L i 为第i 层土的厚度;q si 为桩周第i 层土的侧阻力特征值; q p 为桩端端阻力特征值。

根据地勘剖面图,6#住宅楼取ZK31号钻孔、7#住宅楼取ZK74号钻孔、8#住宅楼取ZK88号钻孔,地层参数见表5.1~5.3:表5.1 6#住宅楼地层参数取值表表5.2 7#住宅楼地层参数取值表表5.3 8#住宅楼地层参数取值表将上述地层参数代入计算式,得出单桩承载力Ra值如下:6#住宅楼:单桩承载力特征值Ra=1182kN;7#住宅楼:单桩承载力特征值Ra=1188kN;8#住宅楼:单桩承载力特征值Ra=1178kN;⑶置换率计算依据《建筑地基处理技术规范》(JGJ79-2002)中式中: fspk为不同建筑地基处理后承载力特征值,按表4.2要求取值;fsk 为桩间土承载力特征值(KPa),采用加权平均方式计算:将表2.3.1-1~2.3.1-4值代入计算,得出:6#住宅楼fsk设计取值160PKa;7#住宅楼fsk设计取值160PKa;8#住宅楼fsk设计取值160PKa。

m为面积置换率;Ap为桩的截面积(m2),取0.283m2;β为桩间土强度发挥系数,取0.90;Ra为单桩承载力特征值(kN)。

经计算,得出各范围素砼置换桩置换率m为:6#住宅楼为0.112,7#住宅楼为0.111,8#住宅楼为0.113。

5.1.2 桩体强度根据《建筑地基处理技术规范》(JGJ79-2012)中7.1.6条规定:桩体抗压强度为:Pacu ARfλ4≥分别为15.06、15.13、15.01MPa,考虑水下灌注强度需要提高一个等级,桩体设计强度等级取C25。

5.1.3 置换桩布置旋挖桩采用正方形布桩。

旋挖桩间距按照以下公式计算:m= d2/ de 2,de=1.13sd为桩身平均直径,取d=1.0m;de为等效圆直径;s为桩间距;通过计算得出当置换桩采取正方形网格布置时置换桩桩间距6#楼为1.5m、7#楼为1.5m、8#楼为 1.5m。

实际布置桩位时根据基础形状特点在满足面积置换率前提下桩间距做了适当调整,置换桩布置详见《桩位平面布置图》。

5.1.4 褥垫层设计(1)厚度40cm,宽出基础外缘40cm。

(2)材料:级配碎石(最大粒径≤3cm)。

(3)褥垫层需经静力压实法或动力压实法压实,其夯填度(即夯实后的厚度与虚铺厚度之比)不大于0.9。

5.2方案二:旋喷桩复合地基加固设计计算5.2.1 桩体强度⑴设计桩径1#住宅楼采用旋喷桩复合地基加固,根据场地地质条件及现有施工工艺水平,设计旋喷桩桩直径为400mm。

⑵单桩承载力特征值(1)式中:up为桩的周长(m);n为桩长范围内所穿过的土层数;Li为第i层土的厚度;qsi为桩周第i层土的侧阻力特征值;qp为桩端地基土承载力特征值(520kPa)。

Ap为旋喷桩截面积0.1256 m2。

又由公式:pcuaAfRλ41=(2)λ为单桩承载力发挥系数,取0.9;cuf为桩体试块标准养护28d的立方体抗压强度平均值(kPa),旋喷桩桩体强度取7.5MPa。

相关文档
