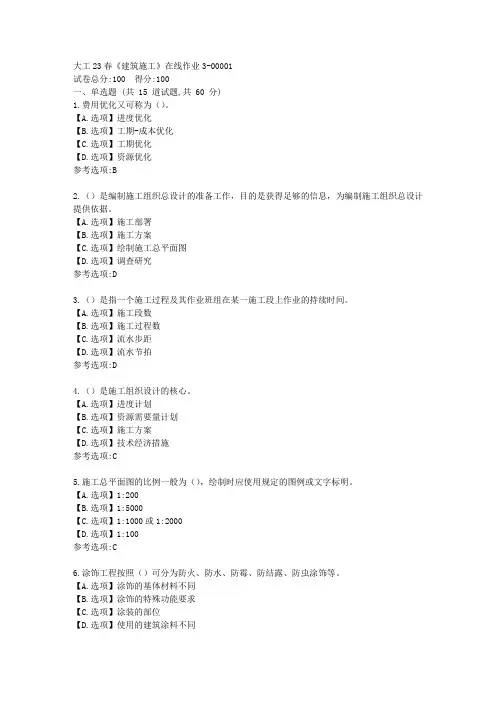

大工23春《建筑施工》在线作业3-00001
试卷总分:100 得分:100
一、单选题 (共 15 道试题,共 60 分)
1.费用优化又可称为()。

【A.选项】进度优化
【B.选项】工期-成本优化
【C.选项】工期优化
【D.选项】资源优化
参考选项:B
2.()是编制施工组织总设计的准备工作,目的是获得足够的信息,为编制施工组织总设计提供依据。

【A.选项】施工部署
【B.选项】施工方案
【C.选项】绘制施工总平面图
【D.选项】调查研究
参考选项:D
3.()是指一个施工过程及其作业班组在某一施工段上作业的持续时间。

【A.选项】施工段数
【B.选项】施工过程数
【C.选项】流水步距
【D.选项】流水节拍
参考选项:D
4.()是施工组织设计的核心。

【A.选项】进度计划
【B.选项】资源需要量计划
【C.选项】施工方案
【D.选项】技术经济措施
参考选项:C
5.施工总平面图的比例一般为(),绘制时应使用规定的图例或文字标明。

【A.选项】1:200
【B.选项】1:5000
【C.选项】1:1000或1:2000
【D.选项】1:100
参考选项:C
6.涂饰工程按照()可分为防火、防水、防霉、防结露、防虫涂饰等。

【A.选项】涂饰的基体材料不同
【B.选项】涂饰的特殊功能要求
【C.选项】涂装的部位
【D.选项】使用的建筑涂料不同。

二级建造师培训讲义

二级建造师培训讲义

二级建造师培训讲义一、二级建造师考试概述二级建造师是建筑类的一种执业资格,是担任项目经理的前提条件。

二级建造师执业资格考试设《建设工程施工管理》、《建设工程法规及相关知识》和《专业工程管理与实务》3 个科目。

其中《专业工程管理与实务》科目分为建筑工程、公路工程、水利水电工程、市政公用工程、矿业工程和机电工程 6 个专业类别。

考试成绩实行两年为一个周期的滚动管理办法,参加全部 3 个科目考试的人员必须在连续的两个考试年度内通过全部应试科目;免试部分科目的人员必须在一个考试年度内通过应试科目。

二、《建设工程施工管理》(一)考试内容这门科目涵盖了施工管理的基础知识,包括施工方的项目管理、施工成本管理、施工进度管理、施工质量管理、施工职业健康安全与环境管理以及施工合同管理等多个方面。

(二)学习重点1、施工成本管理理解成本管理的任务和环节,掌握成本计划、成本控制、成本核算、成本分析和成本考核的方法和要点。

2、施工进度管理熟悉双代号网络计划、单代号网络计划、双代号时标网络计划等进度计划的编制方法,掌握进度控制的措施和方法。

3、施工质量管理掌握施工质量控制的特点和环节,了解施工质量事故预防与处理的方法。

(三)学习方法1、理解概念对于施工管理中的各种概念,要通过实际案例来加深理解,不能死记硬背。

2、多做习题通过大量的习题练习,熟悉各种题型和考点,提高解题能力。

三、《建设工程法规及相关知识》(一)考试内容主要包括建设工程基本法律知识、施工许可法律制度、建设工程发承包法律制度、建设工程合同和劳动合同法律制度、建设工程施工环境保护、节约能源和文物保护法律制度、建设工程安全生产法律制度、建设工程质量法律制度以及解决建设工程纠纷法律制度等。

(二)学习重点1、建设工程基本法律知识了解法律体系和法的形式,掌握法人制度、代理制度、物权制度和债权制度等。

2、建设工程发承包法律制度熟悉招投标的相关规定,掌握发包与承包的相关法律制度。

异步距异节奏流水施工--一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4

异步距异节奏流水施工--一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4

正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4异步距异节奏流水施工知识点四:异步距异节奏流水施工1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程之间的流水节拍不尽相等。

(2)相邻施工过程之间的流水步距不尽相等。

(3)每个专业工作队都能够连续作业,施工段没有间歇时间。

(4)专业工作队数目等于施工过程数目。

教材案例解析P202例1A420011(异节奏流水、等步距异节奏流水)1.背景某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。

根据施工工艺要求,地上结构、二次砌筑两施工工程间时间间隔为2周。

现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A42001表1A42001施工过程编号施工过程流水节拍(周)Ⅰ土方开挖 2Ⅱ基础施工 2Ⅲ地上结构 6Ⅳ二次砌筑 4Ⅴ装饰装修 42.问题(1)按上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工程。

(2)根据本工程的提点,本工程比较适合采用何种形式的流水施工形式,并简述理由。

(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。

3.分析与答案(1)按上述五个专业工作队组织的流水施工属于异节奏流水施工。

根据表1A42001中数据,采用“累计数列错位相减取大差法(简称“大差法”)”计算流水步距:①各施工过程流水节拍的累加数列:施工过程Ⅰ:2 4 6施工过程Ⅱ:2 4 6施工过程Ⅲ:6 12 18施工过程Ⅳ:4 8 12施工过程Ⅴ:4 8 12②错位相减,取最大值得流水步距建设工程教育网/ 1。

建筑工程施工技术资料整理

建筑工程施工技术资料整理

建筑工程施工技术资料整理概述随着建筑行业的发展,建筑工程施工技术资料的整理也变得越来越重要。

建筑工程的施工技术资料包括施工图纸、技术规范、施工方案、技术标准、施工工艺等。

建筑工程施工技术资料的整理非常重要,不仅可以提高工程的施工质量和效率,还能做到合理利用资源,降低成本。

施工图纸施工图纸是建筑工程施工的指导文件,是设计图的具体表现。

施工图纸主要包括建筑平面图、剖面图、立面图、钢筋图、电气图、给排水图等。

在建筑工程施工中,施工图纸得到了广泛的应用。

因为它包含了详细的建筑设计方案,可以协助工程师了解工程细节,预先解决可能出现的问题,确保施工进程无误。

技术规范技术规范是建筑工程施工的标准文件,是指导施工的规程性文件。

技术规范包括国家标准、地方标准、行业标准等。

技术规范对于建筑工程施工起着至关重要的作用,它规范了工程的建设和施工过程中的技术要求、工艺标准等,从而保证了工程的施工质量和安全性。

施工方案施工方案是建筑工程施工的具体计划,是根据工程设计和技术要求,依据法规和技术标准制定的一份文件,规定了工程施工过程的先后顺序、方法和步骤。

施工方案一般包括了实施方案、安全生产方案、环境保护方案等,是建筑工程施工中非常重要的一份资料。

技术标准技术标准是建筑工程施工的规范文件,是制定行业标准和产品标准的主要文件。

技术标准包括国家标准、行业技术规范、产品标准等等。

技术标准与技术规范、施工方案等一起,保证建筑工程在全面遵守国家法规的同时,更好地解决施工中的重点难点问题。

施工工艺施工工艺是建筑工程施工中各种科学技术与艺术相结合的文化,它包括了建筑工程施工所具有的特定技能、能力和知识。

施工工艺主要包括了各种施工方法、施工装备、施工流程、安全措施等。

施工工艺的熟练掌握,对建筑工程施工的质量和进度有着至关重要的影响。

以上是关于建筑工程施工技术资料整理的主要内容。

建筑工程施工技术资料的整理不仅是建筑工程施工过程中非常重要的一环,同时还可以提高施工质量、降低成本、节约资源以及保证施工安全。

建筑工程项目施工相关法规与标准--一级建造师考试辅导《建筑工程管理与实务》第三章第一节讲义1

建筑工程项目施工相关法规与标准--一级建造师考试辅导《建筑工程管理与实务》第三章第一节讲义1

正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)建设工程教育网/一级建造师考试辅导《建筑工程管理与实务》第三章第一节讲义1建筑工程项目施工相关法规与标准1A430000 建筑工程项目施工相关法规与标准1A431000 建筑工程相关法规【考试大纲】1.掌握城市道路管理、城市地下管线管理与建筑工程施工的相关规定;2.掌握城市建设档案管理的范围及城市建设档案报送的期限;3.掌握住宅室内装饰装修管理办法;4.掌握建筑市场诚信行为信息管理办法;5.掌握熟悉民用建筑节能管理规定;6.掌握建筑工程安全生产责任制;7.掌握建筑工程施工现场管理的责任人和责任单位;8.掌握工程建设生产安全事故发生后的报告和调查处理程序;9.掌握建筑工程危险性较大的分部分项工程安全管理办法;10.掌握建筑工程严禁转包的有关规定;11.熟悉建筑工程严禁违法分包的有关规定。

1A432000 建筑工程相关技术标准1.掌握建筑装修材料使用部位、功能分类的规定2.掌握建筑装饰装修材料的燃烧性能等级的规定3.掌握民用建筑装饰装修设计防火的相关规定4.掌握《建筑内部装修防火施工及验收规范》中相关防火施工规定5.掌握《民用建筑工程室内环境污染控制规范》中相关规定6.掌握《建筑地基基础工程施工质量验收规范》7.掌握《地下防水工程质量验收规范》8.熟悉《建筑地基处理技术规范》9.熟悉《建筑基坑支护技术规程》10.掌握《砌体工程施工质量验收规范》11.掌握《混凝土工程施工质量验收规范》12.熟悉《钢结构工程施工质量验收规范》13.掌握《屋面工程质量验收规范》14.掌握《建筑地面工程施工质量验收规范》15.掌握《建筑装饰装修工程质量验收规范》16.掌握《住宅装饰装修工程施工规范》17.熟悉《玻璃幕墙工程技术规范》18.熟悉《金属与石材幕墙工程技术规范》。

10专升本土木工程 建筑施工》自学周历-焦红

10专升本土木工程  建筑施工》自学周历-焦红

山东建筑大学2011~2012学年第1学期函授专升本10 年级土木专业自学周历课程名称:《建筑施工》说明:1. 作业布置请任课教师根据授课情况自行布置。

附件:测验与作业一、名词解释:1.土的可松性;2.土的含水量:3. 土的密度;4. 土的干密度:5. 土的渗透性:6. 场地平整;7 施工高度;8. 土方调配;;9.轻型井点降水;10. 压实系数;11. 最佳含水量;12.端承桩;13. 摩擦桩;14. 静力压桩;15. 灌注桩;16. 电渣压力焊;17.施工缝;18. 自然养护;19. 先张法;20. 后张法;21. 预应力砼;22. 张拉控制应力;23. 刚性防水;24. 流水施工;25 施工过程N;26 流水段M;27 . 流水节拍;28. 流水步距;29.等节奏流水;30. 异节奏流水;31. 工期;32. 网路图;33. 双代号网络图;34. 关键线路;35. 自由时差;36. 总时差;37 时标网络;38. 施工平面布置图;二、问答题:1、土的可松性对土方施工有什么影响?2、场地平整土方量计算的步骤有哪些?3、土方调配的原则是什么?4、地基回填土的土料应如何选择?填筑时有哪些要求?5、回填土的压实方法有哪些?影响填土压实的因素有哪些?6、轻型井点的管路系统由哪几部分组成?平面和高程如何布置?7、井点降水施工过程中,对周围建筑物和环境有什么影响?8、什么叫流砂现象?产生的原因是什么?9、试述桩基的作用和分类。

10、钢筋混凝土现浇桩根据成孔工艺不同,有几种类型?11、钢筋混凝土工程有几部分组成?12、模板的基本要求是什么?13、钢筋进场验收如何进行?14、混凝土在运输和浇筑中如何避免分层离析?15、试述施工缝施工原则、留设位置和处理方法。

16、砼的冬季施工是如何规定的?17、大体积砼浇筑方案有哪些?18、什么叫预应力砼?19、预应力钢筋的张拉程序如何表达?20、简述预应力混凝土的主要优点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑施工辅导资料四主题:第二章深基础工程学习时间:内容:这周我们将学习第二章深基础工程。

本周主要学习深基础工程的相关知识。

一、学习要求本章的学习要求及需要掌握的重点内容如下:1、了解深基础的特点、深基础的种类、深基础发展现状、预制桩基础施工的种类、预制桩的制作、运输、堆放、灌注桩的施工工艺、沉井施工特点、地下连续墙施工特点。

2、掌握深基础施工的特点、沉(打)桩施工方法、钻孔施工、沉管(打拔套管)成孔法、地下连续墙施工技术要求、逆作法施工原理。

知识点:深基础的特点、深基础的种类、深基础发展现状、预制桩基础施工的种类、预制桩的制作、运输、堆放、灌注桩的施工工艺、沉井施工特点、地下连续墙施工特点、深基础施工的特点、沉(打)桩施工方法、钻孔施工、沉管(打拔套管)成孔法、地下连续墙施工技术要求、逆作法施工原理。

二、主要内容第二章深基础工程2-1 深基础及其施工特点1. 深基础的特点建筑物的基础按其埋深或施工方式分为浅基础和深基础。

一般以基础埋深是否超过5M来区分。

深基础工程,主要是指桩基及基坑工程两大范畴。

前者为上部结构提供可靠的支承,后者为开发利用地下空间提供安全的保障。

本章讨论的是前者。

若浅层土质不良,需将基础加大埋深,此时需要一些特殊的施工手段和相应的基础形式,如桩基、沉箱、沉井和地下连续墙等,这样的基础称为深基础。

其特点一是基础埋深大,二是需要特殊的施工手段或方式。

2. 深基础的种类深基础有桩基、沉箱、沉井和地下连续墙等。

其中桩基础由于承载力高、沉降量小且均匀、可承受不同方向的静、动荷载。

因此,应用较为广泛。

桩基础按照传力及作用性质不同,分为端承桩和摩擦桩;按照施工方法分为预制桩和现场灌注桩。

3. 深基础施工的特点一般需要从建基面往下制作基础(预制或先做);采用特殊的机械或工具施工(打、沉、灌);受地质和水文地质条件影响大;隐蔽工程、施工技术复杂;质量与安全控制要求高。

4. 深基础发展现状进入21 世纪以来来,我国在高铁、轨道交通、桥梁与码头、高层建筑工程及地下建筑工程四大领域的深基础工程施工方面取得了巨大成就。

如:2008 年 5 月建成通车、荣列世界最长的跨海大桥—杭州湾大桥,全长36 km,桥宽33 m,双向6 车道,采用了钻孔灌注桩(3400 根)和钢管桩(5474 根,桩长71~89 m,直径φ 1.5~1.6 m,钢管壁厚20/22 mm);我国首座外海大桥—上海南汇芦潮港至宁波大小洋山港的东海大桥,2005 年建成,全长32.5 km,双向6 车道,采用φ 2.5 m 嵌岩钻孔灌注桩,长110 m,以及φ 1.5 m 钢管桩,长60 m;并大规模成功应用了海上砂桩技术;又如:我国当今高层建筑中钻孔灌注桩用量最大的单体工程上海中心大厦,基础面积8280 m2,筏板厚 6 m,埋深30 m,采用钻孔灌注桩955 根,桩径1 m,桩长核心筒内86 m,筒外82 m,建筑物总重量8000 MN (80 万t);上海世博500 kV 地下变电站是我国首座全埋式大型变电站,也是亚洲乃至世界最大最先进的地下变电站之一。

该工珵基坑直径130 m,开挖深34 m。

地基土特别软弱,采用全逆作法设计施工。

2-2 预制桩基础施工1. 预制桩基础施工的种类预制桩按照材料划分为钢筋混凝土桩和钢桩,按断面形式分方桩、圆桩,实心桩和空心(管)桩。

下面重点介绍钢筋混凝土桩的施工。

施工方式有锤击沉桩(打入桩)、振动沉桩、水射沉桩、静力压桩、植桩法等。

2. 制作、运输、堆放(1)制做桩的预制可在预制场制做,但较长的桩应在现场制做。

混凝土一般不低于C30;方桩断面边长为25~55cm;长度不宜超过30m,否则,需分段预制。

预制程序为:场地准备、铺底模——制作钢筋骨架——支立模板——浇筑混凝土——养护。

(属于钢筋混凝土工程,具体工艺见该章内容)(2)起吊、运输与堆放时机:当混凝土强度大于设计强度的70%方可起吊;当达到100%时方可运输或打桩施工。

吊点选择:应按设计规定选择,一般应选在产生的弯矩最小的位置。

堆放:堆放的场地必须平整、坚实;堆放时应设垫木,位置同吊点,最多不超过4层。

3.沉(打)桩施工方法(1)锤击打入法1)打桩机械:打桩机械由桩架、桩锤和动力装置组成。

桩架:桩架的作用是吊桩、导桩、支撑桩锤。

重点需要确定桩架高度。

桩架的高度=桩长+桩锤高度+桩帽及锤垫高度+滑轮组高+起锤移位高度及安全工作间隙(1~2m)桩锤:桩锤是击打桩的做功装置。

按其动力做功方式分为落锤、汽锤(单动、双动)、柴油锤和振动锤等。

桩锤的选择应根据地质条件、桩的类型、长度、结构强度以及桩的布置密度和施工条件等因素确定。

一般桩锤重量重于桩1.5~2为宜。

动力装置:是为桩锤运动或振动提供动力的部分,如自由落锤的卷扬机,汽锤的蒸汽机或空气压缩机,以及柴油机等。

2)施工准备工作①场平②放线、定位③机械动力准备与调试④试打⑤确定打桩顺序(当桩间中心距小于桩的直径或边长4倍时):逐排打;自边缘向中间打;自中央向边缘打和分段打。

3)打桩工艺桩机就位——吊桩——打桩——接桩——送桩——截桩打桩要求:①重锤低击②控制贯入度:贯入度为每击一次桩的入土深度;平均贯入度为每10击贯入度的平均值;最后贯入度为停击时最后10次击打的贯入度平均值。

③打桩结束与质量控制:指标:最后贯入度,入土深度(桩尖标高),桩位偏差和桩顶破损程度。

一般:摩擦桩以标高为主、贯入度为辅;端承桩以贯入度为主,标高为辅。

桩位控制偏差:垂直偏差≤1%,水平位置偏差≤100~150mm。

4)打桩过程中常见问题处理①桩顶、桩身被打坏②桩位偏斜③打桩不下④邻桩挤起(2)静力压桩1)特点及适用条件这种施工方法是借助压桩机和配重将桩压入土中。

因此具有:无振动、无噪声、对环境影响小的特点。

适用于软弱土层和城市中施工。

2)工艺测量定位——压桩机就位——吊桩——桩身对中调直——静压沉桩——接桩——继续沉桩——送桩——终止压桩——截桩。

3)技术要求①保证轴心受压,尤其是接桩时应保证轴心对正;②接桩间隔要尽可能短,避免土体固结导致压桩困难;③当桩接近设计标高时不要过早停压;④当桩尖碰到夹砂层时,会阻力增大,可停机再开,或忽开忽停。

⑤此类方法多用于摩擦桩,因此需用设计标高控制终止压桩。

对于少量的没有到达设计标高而无法再继续压入、且标高相差不大的桩,可以停止并截桩。

(3)其他方法1)振动沉桩振动法是在桩顶部安置震动器,通过其产生的激振力带动桩身振动,从而使土颗粒受迫振动,改变其颗粒组织排列,产生收缩和位移,减少对桩的摩擦力,使桩在自身重力和振动力的共同作用下沉入土中。

适用于粘土、松散砂土、黄土及软土类。

技术要求:控制最后三次振动,每次5或10min,以每分钟平均贯入度满足设计要求为准;摩擦桩以桩尖进入持力层深度(标高)为准。

2)射水沉桩法这种方法也叫水冲法,是将水管附在桩身上,通过高压水流将桩尖附近的土体冲松液化,减少土的正面阻力和对桩身的摩擦力,使桩在自重下沉入土中。

适用于坚硬砂土或砂砾层中沉桩。

可以和锤击法结合使用效果更佳。

3)植桩法沉桩这种方法借用灌注桩的原理。

通过钻孔或其他成孔方式,事先形成一定深度(一般为桩长的1/3~2/3之间)的桩孔,再把预制桩插(植)入,然后通过锤击或振动方式把桩继续沉入到设计深度或标高处。

这种方法主要是减少打桩对邻近建筑物和地下管线造成土体隆起或位移的危害。

2-3 灌注桩施工1.灌注桩的施工工艺灌注桩是现场成孔并浇筑形成的桩。

其基本工艺为:成孔——安放钢筋笼——浇筑混凝土。

这种施工方式的优点是减少施工过程中对土层的震动和挤动,避免打桩对桩的破坏,无需接桩,不受桩的断面限制(如挖空灌注桩),节省钢材,降低造价;但混凝土施工质量要求高,易出现颈缩、断桩等质量问题。

根据成孔方法,分为钻孔灌注桩,打拔套管成空灌注桩和挖孔灌注桩。

施工难点:一是成孔(泥浆固壁);二是水下浇筑混凝土。

2.钻孔施工(1)干孔作业通常使用螺旋式钻机。

适用于钻孔深度范围内没有地下水的粘性土、砂土和人工填土。

(2)湿孔(水下)作业对于碎石土、砂土、粘性土或风化岩,可采用冲抓钻、冲击钻和回旋钻;对于粘性土、淤泥、淤泥质土及砂土。

可采用潜水钻。

水下作业主要的问题是容易塌孔。

一般需要采用护壁措施。

应用较多的是采用泥浆护壁法。

即先在桩孔位置打设一段深度的钢护筒用以定位、保护孔口,利于泥浆收集;随着钻机钻入,不断循环补充泥浆,形成孔内浆体,即护壁,又防止漏水,携砂,还可以降低钻头的温度,减少摩阻力;达到深度后,停钻提出钻具;最后采用水下灌注混凝土工艺。

其工艺流程如下图。

关于泥浆循环排渣:正循环排渣与反循环排渣两种方式a)正循环排渣;(b)反循环排渣1-钻杆;2-送水管;3-主机;4-钻头;5-沉淀池;6-潜水泥浆泵;7-泥浆泵;8-砂石泵;9-抽渣管;10-排渣胶管关于水下浇筑混凝土:采用导管法3.沉管(打拔套管)成孔法(1)工艺这种方法相当于把一个钢管桩(带桩靴)打入土层至设计深度,把土层挤出一个空孔,形成桩孔,之后在钢管中放入钢筋笼,然后,边拔管边浇筑混凝土,当钢管提出后,钢筋混凝土桩已形成。

其工艺为:就位——沉钢管——放钢筋笼——边浇混凝土边拔沉管。

沉管灌注桩施工过程(a)就位;(b)沉钢管;(c)开始灌注混凝土;(d)下钢筋骨架继续浇筑混凝土;(e)拔管成型1-桩尖;2-钢管;3-钢筋(2)关于拔管方法:单打法复打法反插法(3)常见问题:断桩;缩颈;吊脚。

4.挖孔法成桩(1)挖孔灌注桩分机械挖孔和人工挖孔。

近年来,人工挖孔桩居多。

适用于大孔径桩,可以做到一桩一柱,可以作为墩式基础,可在桥梁基础施工中;可以湿作业,也可以干作业。

适用于坚硬土,包括岩石土,也可以适用于软土层中。

(2)人工挖孔法的关键是做好护壁。

确保施工中不塌孔,人机安全。

首先,先挖1m深做一现浇(预制)混凝土护圈;然后边挖土1m左右,边做护圈,直至持力层,左后扩底。

此外,需要解决抽水、照明、通风和排土等措施。

如井架、电葫芦、吊桶、上下人吊笼、安全绳、护井钢板网、风镐、小型抽风机、潜水泵、照明灯、护臂拼装钢模板(四块)、挖土工具等。

一般要求护壁的最小厚度t满足p—土及地下水对护壁的最大侧压力(MPa);D—桩身直径(mm);K—混凝土轴心受压的安全系数;f c—混凝土轴心受压的抗压强度(MPa)2-4 沉井法、地下连续墙施工沉井施工1. 沉井施工特点沉井法多用于建筑物和构筑物的深基础、地下室、蓄水池、设备深基础和桥墩等施工中。

其主要特点是预制大口径钢筋混凝土或钢的空心桶,桶底部做成刃脚,事先安放在桩、墩基础的位置处,通过机械或人工在其内挖土,使其在自重下均匀下沉。

其封闭桶壁成为桩(墩)孔或井的挡土支撑结构。

落至设计标高后,可以按照挖孔灌注桩一样,进行钢筋混凝土施工。
