三七灰土施工工艺及材料要求一、材料要求①.土料:采用就地挖出的粘性土及塑性指数大于4的粉土,塑性指标7—17的土最好(易于粉碎均匀,便于碾压成型)。

土的有机物质含量须小于8%,土中不得含有树根杂草等物或使用耕植土,土应过筛,其颗粒不应大于15mm。

土的含水率应按试验室试验控制。

②.石灰:石灰土所用石灰宜用Ⅱ级的新石灰,,其技术指标符合国标要求.对储存超过三个月或经过雨季的粉灰应先经过试验,若石灰的Cao+Mgo含量小于30%时,不宜采用。

应用新鲜生石灰块灰,使用前1~2d消解并过筛,消解后的石灰应保持一定湿度,不得产生扬尘,也不可过湿成团,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。

施工中应尽量缩短石灰的存放时间,野外堆放时间较长时应覆盖防潮。

错误!.水:一般饮用水或不含油质,杂质的干净水均可使用。

二、灰土施工工艺流程⒈施工准备机械拌和设备水车一台,清水泵两台,消解石灰,拌和灰土用;压路机两台;拖拉机(旋耕机)一台挖掘机两台、平地机一台。

⒉灰土填筑a、填方作业应根据不同土质的填料确定.根据压实厚度选择压实设备、确定压实方法.b、路基底层,在20cm 范围内的压实度应不小于95%.c、用连接结构物的路堤工程,其施工方法应不能危害结构物的安全与稳定。

d、用透水性不良或不透水的土填筑路堤时,在压实时的含水量应控制在最佳含水量的土2%范围内.e、以透水性较小的土填筑路堤下层时,其顶部应做成2~4%的双向横坡。

f、任何靠压实设备无法压碎硬质材料予以清除或破碎,使其每块的任一尺寸不超过压实层厚度的1/4,并应使料径均匀分布。

g、对基坑应先验槽,清除松土,并打两遍底夯,要求平整干净。

如有积水、淤泥,应凉干;局部的软弱土层或孔洞,应及时挖除后用灰土分层回填夯实.⒊灰土压实a、压实设备的采用应根据各种设备的性能和压实试验确定,并应由现场工程师批准。

b、当进行每层(厚度在15~20cm 之间)的压实时,要不断地进行整平,以保证均匀一致的平整度。

灰土地基工程施工工艺标准

灰土地基工程施工工艺标准

灰土地基工程施工工艺标准1 范围本工艺标准适用于一般工业与民用建筑的基坑、基槽、室内地评、管沟、室外台阶和散水等灰土地基(垫层)。

2 施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。

含水量应符合规定。

2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。

2.1.3主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。

2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。

2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。

现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土。

2.2.3当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。

2.2.4施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。

铺灰土的厚度和夯打遍数等参数。

重要的灰土填方其参数应通过压实试验来确定。

2.2.5房心灰土和管沟灰土,应先完成上下水管道的安装或管沟墙间加固等措施后,再进行。

并且将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。

2.2.6施工前,应作好水平高程的标志。

如在基坑(槽)或管沟的边坡上每隔3m 钉上灰土上平的木撅,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。

3 操作工艺分别过筛。

如果是块灰闷制的熟石灰,要用6~10mm的筛子过筛,是生石灰粉可直接使用;土料要用16~20mm筛子过筛,均应确保粒径的要求。

3:7灰土技术要求

3:7灰土技术要求

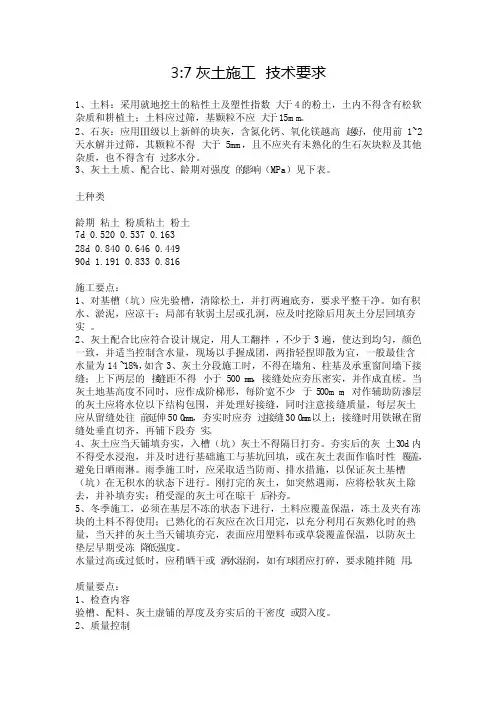

3:7灰土施工‎技术要求1、土料:采用就地挖‎土的粘性土‎及塑性指数‎大于4的粉‎土,土内不得含‎有松软杂质‎和耕植土;土料应过筛‎,基颗粒不应‎大于15m‎m。

2、石灰:应用Ⅲ级以上新鲜‎的块灰,含氮化钙、氧化镁越高‎越好,使用前1~2天水解并‎过筛,其颗粒不得‎大于5mm‎,且不应夹有‎未熟化的生‎石灰块粒及‎其他杂质,也不得含有‎过多水分。

3、灰土土质、配合比、龄期对强度‎的影响(MPa)见下表。

土种类龄期粘土粉质粘土粉土7d 0.520 0.537 0.16328d 0.840 0.646 0.44990d 1.191 0.833 0.816施工要点:1、对基槽(坑)应先验槽,清除松土,并打两遍底‎夯,要求平整干‎净。

如有积水、淤泥,应凉干;局部有软弱‎土层或孔洞‎,应及时挖除‎后用灰土分‎层回填夯实‎。

2、灰土配合比‎应符合设计‎规定,用人工翻拌‎,不少于3遍‎,使达到均匀‎,颜色一致,并适当控制‎含水量,现场以手握‎成团,两指轻捏即‎散为宜,一般最佳含‎水量为14‎~18%,如含3、灰土分段施‎工时,不得在墙角‎、柱基及承重‎窗间墙下接‎缝;上下两层的‎接缝距不得‎小于500‎m m,接缝处应夯‎压密实,并作成直槎‎。

当灰土地基‎高度不同时‎,应作成阶梯‎形,每阶宽不少‎于500m‎m;对作辅助防‎渗层的灰土‎应将水位以‎下结构包围‎,并处理好接‎缝,同时注意接‎缝质量,每层灰土应‎从留缝处往‎前延伸50‎0mm,夯实时应夯‎过接缝30‎0mm以上‎;接缝时用铁‎锹在留缝处‎垂直切齐,再铺下段夯‎实。

4、灰土应当天‎铺填夯实,入槽(坑)灰土不得隔‎日打夯。

夯实后的灰‎土30d内‎不得受水浸‎泡,并及时进行‎基础施工与‎基坑回填,或在灰土表‎面作临时性‎覆盖,避免日晒雨‎淋。

雨季施工时‎,应采取适当‎防雨、排水措施,以保证灰土‎基槽(坑)在无积水的‎状态下进行‎。

刚打完的灰‎土,如突然遇雨‎,应将松软灰‎土除去,并补填夯实‎;稍受湿的灰‎土可在晾干‎后补夯。

三七灰土回填标准工艺

三七灰土回填标准工艺

1 适用范围本工艺标准适用于工业与民用建筑室内地坪、室外散水坡的灰土垫层工程;地基处理时,可参照本标准执行。

2 施工准备2.1 技术准备2.1.1 进行技术复核,基(土)层标高、管道敷设符合设计要求,并经验收合格。

2.1.2 施工前应有施工方案,有详细的技术交底,并交至施工操作人员。

2.1.3 各种进场原材料规格、品种、材料等符合设计要求,进场后进行相应验收,并有相应施工配比通知单。

2.1.4 通过压实试验确定垫层每层需铺厚度和压实遍数。

2.2 材料准备2.2.1 土料宜优先选用黏土、粉质黏土或粉土,不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。

2.2.2 石灰石灰应用块灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。

也可采用磨细生石灰,或用粉煤灰、电石渣代替。

2.3 机具准备使用的主要机具:有蛙式打夯机、机动翻斗车、手扶式振动压路机、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、铁耙、铁锹、水桶、喷壶、手推胶轮车等。

2.4 作业务件及人员准备2.4.1 基土表面干净、无积水,已检验合格并办理隐检手续。

2.4.2 基础墙体、垫层内暗管埋设完毕,并按设计要求予以稳固,检查合格,并办理中间交接验收手续。

2.4.3 在室内墙面已弹好控制地面垫层标高和排水坡度的水平控制线或标志。

2.4.4 施工机具设备已备齐,经维修试用,可满足施工要求,水、电已接通。

2.4.5 技术人员应熟悉图纸及技术要求,向相关人员进行技术交底,操作人员应经培训上岗。

3工艺流程3.1 基本规定3.1.1 在垫层工程施工时,应严格参照本施工技术标准。

3.1.2 垫层材料应按设计要求和《建筑地面工程施工质量验收规范》(GB 50209—2002)的规定选用,并应符合国家标准的规定;使用前,应报监理验收,合格后方准使用。

3.1.3 垫层工程所采用拌合料的配合比应按设计要求确定。

3.1.4 垫层下的沟槽、暗管等工程完工后,经检验合格并做隐蔽记录,方可进行灰土垫层工程的施工。

45人都看过的三七灰土建筑地基规范的施工方法

45人都看过的三七灰土建筑地基规范的施工方法

45人都看过的三七灰土建筑地基规范的施工方法1、设计要求:3:7灰土,60mm厚。

2、材料要求:(1)土料:基坑挖出的黏性土,土内有机质含量不超过5%,土料应过筛,其颗粒不应大于15mm;2)石灰:应用三级以上新鲜块灰,含氧化钙、氧化镁高者为好,使用前1-2d消解并过筛,其颗粒不应大于5mm,且不应夹有未熟化的生石灰块及其他杂质,也不得含过多的水分。

3、施工工艺方法:(1)组织地质、质检、监理、设计等单位对基坑开挖进行质量验收;(2)清除松土,并打两遍底夯,要求干净、平整,不得有积水,局部有软弱土层或孔洞,应及时铲除厚用灰土分层回填夯实;(3)灰土配合比应符合设计要求,(3:7)灰土拟采用机械拌合,拌合必须均匀、颜色一致,并适当控制含水量,现场手撮成团,两指轻捏即散为宜,一般最优含水量为14%~18%,随拌随用;(4)铺灰应分段分层夯筑,虚铺厚度240mm-250mm,采用机械碾压,及蛙式打夯机夯打、碾压不少于4遍;(5)灰土应及时铺填夯实,入坑灰土不得隔日夯打,夯实后的灰土30d内不得受水浸泡,并及时进行基础施工与基坑回填,拟采用塑料布对灰土表面(筏板以外)临时性覆盖,避免日晒雨淋,做好排水设施,如遇打夯灰土遭遇雨水,应将松软灰土除去补填夯实;(6)冬季施工:必须保证在基层不冻的状态下施工,土料应覆盖保温,冻土及夹有冻块的土料不得使用,夯实的基面应用塑料布及草袋覆盖保温,以防灰土垫层早期受冻降低强度。

4、质量控制:(1)施工前应检查材料,灰土材料、石灰及配合比,灰土均匀程度;(2)施工过程中检查分层铺设厚度,分段施工时上下两层的搭接长度,夯实时加水量及夯压遍数等;(3)每层施工结束后,用环刀取样检测灰土的干密度;(4)灰土地基的质量验收标准,详下表:灰土地基质量验收标准5、主要事项:(1)机械碾压不到部分,蛙式打夯机用一夯压半夯分层夯实;(2)机械用电缆必须专人看护,以防漏电伤人;(3)深浅基坑相连时,先深后浅,先电梯、集水坑,后基础;(4)基坑超挖部分,应先回填夯实至设计基坑底标高;(5)三七灰土施工前,基坑钎探必须完成,对不符合设计要求土层进行处理;(6)隐蔽工程验收,参验方签字盖章后施工。

石灰土底基层施工方案

石灰土底基层施工方案

石灰土底基层施工方案一、概述石灰土底基层施工是地基处理中常用的一种方法,通过添加石灰等材料来改善土壤的工程性质,提高其承载能力、抗渗性等指标。

本文将从施工前准备、施工工艺、质量控制等方面介绍石灰土底基层的施工方案。

二、施工前准备1. 材料准备•石灰:选用质量稳定的石灰材料,符合相关标准要求。

•水:准备充足清洁的水源。

•设备:确保施工所需设备完好,如搅拌机、压路机等。

2. 土壤勘测在施工区进行土壤勘测,了解土壤类型、含水量等基本情况,为后续施工提供依据。

三、施工工艺1. 石灰土配制根据设计要求和土壤试验结果确定石灰用量,将石灰和土壤按照一定比例混合,加入适量水进行搅拌拌和。

2. 基层处理将配制好的石灰土铺设在基层表面,采用铲车、压路机等设备进行夯实,确保石灰土与基层牢固结合。

3. 处理厚度根据设计要求和土壤状况确定石灰土处理的厚度,通常应在一定范围内,以达到提高基层工程性质的目的。

四、质量控制1. 施工记录施工过程中需做好详细的施工记录,记录石灰用量、水泥土配比、压实次数等数据,以便后期质量验收。

2. 质量验收施工完成后,对石灰土基层进行质量验收,检查厚度、均匀性、抗压强度等指标是否符合设计要求,并出具相应的施工报告。

五、施工注意事项•在施工过程中要注意安全防护,确保作业人员安全。

•施工现场应保持清洁,材料堆放整齐。

•严格按照设计要求和工艺规范进行施工,严禁擅自调整配比和工艺流程。

六、总结石灰土底基层施工是地基处理中一种重要的方法,正确施工能够有效提高土壤承载力和稳定性,确保工程质量。

施工过程中需严格按照规范操作,做好质量控制和验收工作,确保施工质量符合设计要求。

以上是关于石灰土底基层施工方案的简要介绍,希望能对相关工程人员在实际施工中提供一定的参考。

灰土地基施工方案

灰土地基施工方案

灰土地基施工方案灰土地基施工方案一、施工工艺流程:1. 现场检查:对于施工地点进行勘测,了解地基的情况,包括土壤类型、水位、地下管线等。

2. 开工准备:组织人员和机械设备到达施工现场,进行场地平整和临时设施搭建。

3. 土壤开挖:根据设计要求,采用机械进行土壤开挖,将不符合要求的土壤进行清理和处理。

4. 土壤夯实:在挖掘的土坑中进行灰土填充,采用振动夯实机器进行土壤的夯实作业,确保灰土地基的密实度和均匀性。

5. 质量检验:对夯实完成的灰土地基进行质量检验,包括地基密实度、均匀性和承载力等指标的检测。

6. 地基处理:根据检测结果,对地基进行进一步处理,如不符合要求则需要重新夯实或在特定位置进行加强处理。

7. 验收交付:经过质量检验合格后,对灰土地基进行验收,向建设单位交付。

二、施工安全措施:1. 安全教育:对施工人员进行必要的安全教育培训,提高他们的安全意识和安全技能。

2. 施工区域标识:对施工区域进行明确的划定和标识,确保无关人员不能进入施工现场。

3. 机械操作安全:对机械设备进行定期检查和维护,确保设备运行正常,避免意外事故发生。

4. 防护措施:针对施工现场的特殊环境,设置必要的防护设施,如围挡、警示牌等,保护施工人员的安全。

5. 应急预案:制定相应的应急预案,明确各种意外事故的处置措施,确保及时有效的响应。

三、环境保护措施:1. 施工废弃物处理:对产生的废弃物进行分类处理,将可利用的进行回收再利用,其他的进行正确安全的处理,确保环境不被污染。

2. 节约用水:合理使用水资源,减少施工中的浪费,对地表水进行保护,避免污染。

3. 防尘措施:采取必要的防尘措施,防止施工过程中产生大量粉尘,对周围环境造成污染。

四、质量控制措施:1. 灰土的选择:严格按照设计要求,选择合适的灰土,确保其性质符合标准,并进行随机抽样测试。

2. 夯实要求:进行夯实作业前,首先进行加湿处理,然后按照规定的夯击次数和夯击频率进行夯实,保证夯击的均匀性。

灰土垫层施工工艺

灰土垫层施工工艺

灰土垫层施工工艺一、工程概述灰土垫层是建筑物地基处理过程中的一项关键工序,主要作用是增加地基的稳定性和承载能力。

它是由适量水泥、砂子、石头等材料按一定比例混合而成,铺设在地基表面,形成一层均匀、紧实的土层。

本文将对灰土垫层施工工艺进行详细阐述。

二、工艺流程1. 准备工作在施工前,需要进行必要的准备工作。

首先,对地基进行勘测和检测,确定垫层的施工厚度。

然后,清理地基上的杂物和污物,确保地基表面干净、平整。

2. 材料准备灰土垫层所需的主要材料包括水泥、砂子和石子。

在施工前,需要按照设计要求准备足够的材料,并进行质量检测,确保材料的质量符合标准要求。

另外,还需要准备施工所需的工具和设备。

3. 施工技术(1)调配灰土垫层材料:根据设计要求,按一定比例将水泥、砂子和石子进行混合。

在混合过程中,要确保材料的均匀性和质量稳定性。

(2)铺设灰土垫层:将调配好的灰土均匀地倒在地基表面,然后用平板夯实机进行夯实。

夯实时,要分段进行,先从边缘开始夯实,再逐渐向中心部位夯实,确保土层的均匀性和紧实性。

同时,要注意控制夯击力度和频率,防止过度夯实造成材料破坏。

(3)灰土垫层养护:垫层铺设完成后,需要进行养护。

养护期间,要保持垫层表面湿润,防止水分蒸发。

可采取覆盖湿布或喷水的方式进行养护,养护时间一般为7-14天,具体根据气温和湿度确定。

4. 质量验收灰土垫层施工完成后,需进行质量验收。

验收内容包括垫层的平整度、均匀性和紧实度等指标。

同时,还要进行材料的抽样检测,确保材料的质量符合要求。

三、施工注意事项1.材料使用:切勿使用过期或质量不合格的材料,严禁掺假材料。

2.工艺控制:施工时要严格按照设计要求和工艺规范进行操作,确保垫层的质量。

3.夯实控制:夯实时要控制夯击力度和频率,避免过度夯实或不够夯实导致垫层质量不合格。

4.养护措施:垫层施工完成后,要及时进行养护,确保垫层的强度和稳定性。

5.质量验收:务必进行严格的质量验收,对不合格的施工进行整改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

灰土地基施工工艺标准A/0ZQN/JS-01-2012安徽中启能电力工程有限公司企业标准JZ-14灰土地基施工工艺标准2012-3-10发布 2012-3-10实施安徽中启能电力工程有限公司发布目次1 范围 (2)2 施工准备 (3)3 施工工艺 (5)4 质量标准 (9)5 成品保护 (14)6 职业健康安全、环境保护技术措施 (14)7 质量记录 (16)灰土地基施工工艺标准1范围本标准规定了灰土地基施工的准备事项、工艺流程、施工工艺标准、质量标准、成品保护措施、职业健康安全和环境措施及质量记录。

本工艺标准适用于一般工业与民用建筑的基坑、基槽、室内地评、管沟、室外台阶和散水等灰土地基。

本工艺标准适用于淤泥淤泥质土、湿陷性黄土、素填土、杂填土及暗塘、暗沟等的浅层处理。

常用于轻型建筑地坪、堆料场地和道路工程等地基处理。

2施工准备2.1作业人员电工、普工。

各工种具体人数由工程量大小、工期长短、施工环境确定。

2.2 技术准备2.2.1熟悉施工场地条件、工程勘察资料、地质条件等,结合实际编制完整的施工施工作业指导书并进行技术交底。

2.2.2根据技术方案、施工范围、工程量大小和机具多少绘制施工平面布置图。

2.2.3针对在施工过程中,遇到意外情况下(渗水、管涌、雨天等),制定出详细的预防和处理措施。

2.3 材料准备2.3.1土料:宜优先采用就地挖出的粘性土及塑性指数大于4的粉土,土内不得含有松软杂质或使用耕植土;土料使用前应先应过筛,其颗粒不应大于15mm,含水量应符合规定。

2.3.2石灰:应用Ⅲ级以上新鲜的块灰或生石灰粉,含氧化钙、氧化镁愈高愈好,使用前1~2d应充分消解并过筛,不得含有颗粒粒径大于5mm的生石灰块,且不应夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分。

2.4 主要机具一般应备有木夯、蛙式或柴油打夯机、进口打夯机、手推车、压路机、石夯、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。

2.5 作业条件2.5.1基坑(槽)在铺灰土前先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。

2.5.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续。

现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土。

2.5.3当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右,在3d内不得受水浸泡。

施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。

铺灰土的厚度和夯打遍数等参数。

重要的灰土填方其参数应通过压实试验来确定。

2.5.4房心灰土和管沟灰土,应先完成上下水管道的安装或管沟墙间加固等措施后,再进行。

并且将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。

2.5.5施工前,应作好水平高程的标志。

如在基坑(槽)或管沟的边坡上每隔3m钉上灰土上平的木撅,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。

3施工工艺3.1 灰土地基处理设计3.1.1灰土地基处理在湿陷性黄土地区使用较为广泛,这是一种以土治土的处理湿陷性黄土地基的传统方法,使用于处理厚度一般为1~4m的软弱土层.通过处理基底下的部分湿陷性土层,可达到减少地基的总湿陷量,并控制未处理土层湿陷量的处理效果。

3.1.2灰土地基处理可分为局部垫层和整片垫层.当仅要求消除基底下处理土层的湿陷性时,宜采用素土垫层;除上述要求外,并要求提高土的承载力或水稳性时,宜采用灰土垫层。

3.1.3局部垫层一般设置在矩形(方形)基础或条形基础底面下,主要用于消除基础的部分湿陷量,并可提高地基的承载力。

根据工程实践经验,局部垫层的平面处理范围,每边超出基础底边的宽度不应小于其厚度的40%,并不得小于0.5m,即使地基处理后,地面水仍可从垫层侧向渗入下部未经处理的湿陷性土层而引起湿陷,故对有防水要求的建筑物不得采用。

3.1.4整片垫层一般设置在整个建筑物(跨度大的工业厂房除外)的平面范围内,每边超出建筑物外墙基础外缘的宽度不应小于垫层厚度,并不得小于2m,整片垫层的作用是消除被处理土层的湿陷量,保持下部未经处理的湿陷性土层不致受水浸湿。

3.2 施工工艺流程检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收3.3 施工工艺3.3.1首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。

如果是块灰闷制的熟石灰,要用6~10mm的筛子过筛,是生石灰粉可直接使用;土料要用16~20mm筛子过筛,均应确保粒径的要求。

3.3.2灰土拌合:灰土的配合比应用体积比,除设计有特殊要求外,一般为2∶8或3∶7。

基础垫层灰土必须过标准斗,严格控制配合比。

拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色一致。

3.3.3灰土施工时,应适当控制含水量。

工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。

如土料水分过大或不足时,应晾干或洒水润湿。

3.3.4基坑(槽)底或基土表面应清理干净。

特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。

3.3.5分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法见表1:表 1各层铺摊后均应用木耙找平,与坑(槽)边壁上的木撅或地坪上的标准木桩对应检查。

3.3.6夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍。

人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。

3.3.7灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎,上下两层灰土的接槎距离不得小于500mm。

3.3.8灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求时,才能进行上一层灰土的铺摊。

3.3.9用贯入度仪检查灰土质量时,应先进行现场试验以确定贯入度的具体要求。

环刀取土的压实系数用dy鉴定,一般为0.93~0.95;也可按照表2执行:表 23.3.10找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。

3.4 雨、冬期施工3.4.1基坑(槽)或管沟灰土回填应连续进行,尽快完成。

施工中应防止地面水流入槽坑内,以免边坡塌方或基上遭到破坏。

3.4.2雨天施工时,应采取防雨或排水措施。

刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。

3.4.3冬期打灰土的土料,不得含有冻土块,要做到随筛、随拌、随打、随盖,认真执行留、接搓和分层夯实的规定。

在土壤松散时可允许洒盐水。

气温在-10℃以下时,不宜施工。

并且要有冬施方案。

4质量标准4.1 主控项目及一般项目,见表3表 34.2 质量控制要点及需提高的工艺质量标准4.2.1施工前应检查原材料,如:灰土土料、石灰或水泥(当水泥替代灰土中的石灰时)等以及配合比、灰土拌匀程度。

4.2.2灰土地基处理施工的材料含水量宜控制在最优含水量wop±2%范围内。

4.2.3施工过程中应检查分层铺设厚度,分段施工时上下两层的搭接长度,夯实时加水量,夯压遍书等。

灰土地基处理最大虚铺厚度,参见表4:表 44.2.4灰土地基处理分段施工时不得在柱基、墙角及承重窗间墙下接缝。

上下两层的缝距不得小于500mm。

接缝处应夯压密实。

灰土应拌和均匀,颜色一致,拌好后及时铺好夯实,不得和回填土基坑或作临时遮盖,防止日晒雨淋。

4.2.5灰土可用环刀法或钢筋贯入法检验垫层质量。

垫层的质量检验必须分层进行,每夯压完一层,应检验该层的平均压实系数。

当压实系数符合设计要求后,才能铺填上层。

当采用环刀法取样时,取样点应位于每层2/3的深度处。

检验点的数量,对大基坑没50~100m2不应少于1个检验点;对基槽没10~20米不应少于1个点;每个独立柱基不应少于1个点。

当采用钢筋贯入法或环刀法检验垫层质量时,每分层检验点的间距应小于4m,其检验点数量与砂垫层检验标准相同。

4.2.6竣工验收采用载荷试验检验垫层承载力时,每个单体工程不宜少于3点;对于大型工程则应按单体工程数量或工程的面积确定检验点数。

`4.2.7雨天施工时,应采取防雨和排水措施。

夯打完毕或尚未夯实的灰土,如遭受雨淋浸泡,则应将积水及松软灰土除去并补填夯实。

受浸湿的灰土,应在晾干后再夯打密实。

4.2.8夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配合比错误。

4.2.9雨、冬期不宜做灰土工程,适当考虑修改设计。

否则应编好分项雨季、冬期施工方案;施工时严格执行施工方案中的技术措施,防止造成灰土水泡、冻胀等质量返工事故。

4.2.10灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋。

4.2.11需提高的工艺质量提高质量需注意环节:a)未按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土。

并且在试验报告中,注明土料种类、配合比、试验日期、层数(步数)、结论、试验人员签字等。

密实度末达到设计要求的部位,均应有处理方法和复验结果。

b)留、接槎不符合规定:灰土施工时严格执行留接槎的规定。

当灰土基础标高不同时,应作成阶梯形,上下层的灰土接槎距离不得小于500mm。

接槎的槎子应垂直切齐。

c)生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟化体积膨胀,会将上层垫层、基础拱裂。

夯必认真对待熟石灰的过筛要求。

d)灰土配合比不准确:土料和熟石灰没有认真过标准斗,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。

应认真做好计量工作。

e)房心灰土表面平整偏差过大,致使地面混凝土垫层过厚或过薄,造成地面开裂、空鼓。

应认真检查灰土表面的标高及平整度。

f)地基的施工质量检验必须分层进行,且在每层的压实系数符合设计要求后铺填上层土。

5成品保护5.1施工时应注意妥善保护定位桩、轴线桩,防止碰撞位移,并应经常复测。

5.2对基础、基础墙或地下防水层、保护层以及从基础墙伸出的各种管线,均应妥善保护,防止回填灰土时碰撞或损坏。

5.3雨、冬期施工应编好雨季、冬期分项施工方案;施工时严格执行施工方案中的技术措施,防止造成灰土水泡、冻胀等质量返工事故。

5.4灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋。

6职业健康安全、环境保护技术措施6.1 施工过程危害及控制措施施工过程危险源及控制措施见表5:表 56.2 环境因素及控制措施环境因素及控制措施:a)在运输、堆放、施工石灰、土料过程中应注意避免遗撒、沾滞等现象,应采取遮盖、封闭、清扫等必要措施。
