(完整版)钢管桩施工方案

合集下载

钢管桩基础施工方案(3篇)

钢管桩基础施工方案(3篇)

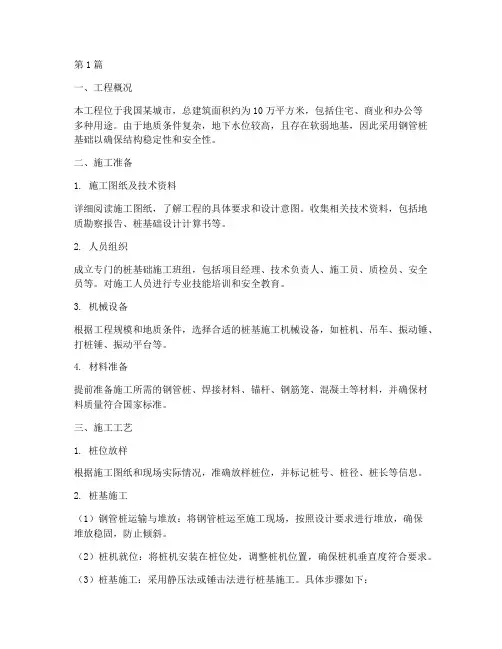

第1篇一、工程概况本工程位于我国某城市,总建筑面积约为10万平方米,包括住宅、商业和办公等多种用途。

由于地质条件复杂,地下水位较高,且存在软弱地基,因此采用钢管桩基础以确保结构稳定性和安全性。

二、施工准备1. 施工图纸及技术资料详细阅读施工图纸,了解工程的具体要求和设计意图。

收集相关技术资料,包括地质勘察报告、桩基础设计计算书等。

2. 人员组织成立专门的桩基础施工班组,包括项目经理、技术负责人、施工员、质检员、安全员等。

对施工人员进行专业技能培训和安全教育。

3. 机械设备根据工程规模和地质条件,选择合适的桩基施工机械设备,如桩机、吊车、振动锤、打桩锤、振动平台等。

4. 材料准备提前准备施工所需的钢管桩、焊接材料、锚杆、钢筋笼、混凝土等材料,并确保材料质量符合国家标准。

三、施工工艺1. 桩位放样根据施工图纸和现场实际情况,准确放样桩位,并标记桩号、桩径、桩长等信息。

2. 桩基施工(1)钢管桩运输与堆放:将钢管桩运至施工现场,按照设计要求进行堆放,确保堆放稳固,防止倾斜。

(2)桩机就位:将桩机安装在桩位处,调整桩机位置,确保桩机垂直度符合要求。

(3)桩基施工:采用静压法或锤击法进行桩基施工。

具体步骤如下:a. 开启桩机,将钢管桩吊起至设计标高。

b. 逐节接桩,直至达到设计桩长。

c. 对接桩进行焊接,确保焊接质量。

d. 进行桩基施工,包括桩基打设、焊接、桩基检查等。

3. 桩基检测施工过程中,对桩基进行质量检测,包括桩长、桩径、桩顶标高、桩身完整性等。

确保桩基质量符合设计要求。

4. 桩基连接根据设计要求,进行桩基连接,包括桩顶接桩、桩间连接等。

确保连接牢固,传递上部荷载。

5. 地基处理根据地质勘察报告和设计要求,对软弱地基进行处理,如砂石垫层、水泥土搅拌桩等。

四、质量控制1. 材料质量严格控制施工材料的质量,确保材料符合国家标准和设计要求。

2. 施工质量严格按照施工工艺进行施工,确保施工质量。

3. 质量检测施工过程中,对桩基进行质量检测,包括桩长、桩径、桩顶标高、桩身完整性等。

钢管桩专项施工方案

钢管桩专项施工方案

钢管桩专项施工方案一、工程概况工程名称: ****工程, 位于****。

为了保护已建小区路面和**楼基坑安全, 基坑支护***剖面依照设计图纸设置孔径150mm, 桩长9m,总计69根的钢管桩。

钢管间距0.5m, 并且增设一道300mm*300mm的冠梁。

开挖后钢管竖坡上喷射一道6厚C20细石混凝土。

150地勘情况:⑤层细砂(Q3al+pl): 灰白、灰黄色, 饱和, 中密状态(局部密实), 砾石成分主要为石英岩、片麻岩等, 分选性好, 局部为粗砂, 磨圆度良好(主要呈次圆), 充填物主要为中、粗砂等。

颗粒级配为: 2-10mm 占0.0~3.1%, 0.5-2mm占7.8~19.5%, 0.5-0.25mm占17.5~28.6%, 0.25-0.075mm占49.9~67.4%, 0.075- 0.005mm占4.4~7.3%。

层顶埋深7.70~11.40m, 层顶高程10.51~14.20m, 层厚0.50~1.70m。

该层场地内部分分布(1#、2#、5#-9#、13#、14#、17#-22#、36#-39#、44#-46#、50#-56#、59#-61#、64#、70#、74#、80#、88#-91#、96#、97#、100#、101#、108#和109#孔及其周边)。

⑥层圆砾(Q2al+pl):灰白、灰黄色,饱和,中密状态(上部局部稍密,下部局部密实),砾石成分主要为石英岩、片麻岩等,分选性一般,上部局部为砾砂,磨圆度良好(主要呈次圆),充填物主要为细、中、粗砂等。

颗粒级配为:40-60mm占0~19.4%,20-40mm占7.9~29.1%,10-20mm占8.8~20.2%,2-10mm占25.0~46.9%,0.5-2mm 占9.6~28.1%,0.5-0.25mm占2.3~11.0%,0.25-0.075mm占0.8~6.2%,0.075- 0.005mm占0.3~3.3%。

层顶埋深7.00~12.40m,层顶高程9.63~14.16m,该层部分勘探孔未揭穿,揭露厚度0.40~18.60m。

钢管桩施工方案

钢管桩施工方案

钢管桩施工方案钢管桩施工,是一门技术活,讲究的是精细与效率。

下面我就结合自己这十年的经验,给大家详细讲讲这个施工方案。

一、工程概况我们要了解工程的具体情况。

这包括工程地点、工程规模、地质条件、施工环境等。

这些信息是制定施工方案的基础。

比如,工程地点如果在沿海地区,那就要考虑到台风等自然灾害的影响;如果地质条件复杂,那就要做好相应的地质勘探工作。

二、施工材料1.钢管桩:选用的钢管桩要符合国家标准,强度高、耐腐蚀。

直径、壁厚等参数要根据工程需求来确定。

2.钢筋笼:钢筋笼要按照设计要求制作,确保质量。

3.混凝土:混凝土强度等级要达到设计要求,确保桩基承载能力。

4.其他材料:如焊接材料、防护材料等,都要符合相关标准。

三、施工工艺1.施工准备:包括现场平整、测量定位、桩基施工平台搭建等。

2.钢管桩制作:根据设计要求,制作符合规格的钢管桩。

3.钢管桩沉桩:采用振动锤、静压法等方法进行沉桩。

4.钢筋笼安装:在钢管桩内部安装钢筋笼。

5.浇筑混凝土:在钢筋笼内部浇筑混凝土。

6.检查验收:对施工质量进行检查,确保符合要求。

四、施工要点1.钢管桩沉桩:沉桩过程中,要确保桩身垂直度,避免桩身偏斜。

同时,要注意桩顶标高控制,确保桩顶在设计高程范围内。

2.钢筋笼安装:钢筋笼安装要牢固,确保钢筋笼在桩内居中。

3.混凝土浇筑:混凝土浇筑要连续、均匀,避免出现蜂窝、麻面等质量问题。

4.施工安全:施工过程中,要严格遵守安全规定,确保施工人员生命安全。

五、施工进度安排1.施工前期:进行施工准备,包括现场平整、测量定位等。

2.施工中期:进行钢管桩沉桩、钢筋笼安装、混凝土浇筑等工作。

3.施工后期:进行施工验收,确保工程质量。

六、施工质量控制1.施工材料:确保材料质量,不符合要求的材料坚决不用。

2.施工工艺:严格按照施工工艺流程进行施工,确保施工质量。

3.检查验收:加强检查验收工作,发现问题及时整改。

4.质量管理:建立健全质量管理体系,确保工程质量。

钢管桩施工方案

钢管桩施工方案

钢管桩施工方案钢管桩作为一种形式多样、适用范围广的地基增强技术,在建筑工程中被广泛应用。

本文将介绍一种钢管桩施工方案,以供参考。

一、钢管桩施工前的准备施工前需要进行现场勘测,根据勘测结果制定施工方案,并依据设计要求选择合适的钢管桩尺寸和长度。

同时确定施工现场,清理施工现场,确保施工安全,并布置好施工设备和材料。

二、施工流程1. 钢管桩的吊装首先,在施工现场根据钢管桩的长度和数量确定吊装方案和吊装索具。

将钢管桩与吊具连接后,通过起重机实现吊装。

吊装时要保证吊具牢固可靠,以免导致钢管桩倾斜或晃动。

2. 钢管桩的预制将钢管桩进行现场预制,主要包括开孔和焊接。

首先在钢管桩的末端、中间或上部进行开孔,根据设计要求进行加固或埋设连接件。

然后将钢板加工成环形,焊接在钢管桩周围形成环带,以增加钢管桩的强度和稳定性。

3. 钢管桩的安装通过钻掘或振动等方式将钢管桩逐一安装到预定的深度,并依据设计要求进行纵向和横向的调整和校正。

当钢管桩安装到指定深度后,将土方填入钢管桩内部,以增加其稳定性。

同时,在钢管桩顶部加入水泥浆,使其底部与周围土壤紧密结合,提高钢管桩与地基的摩擦力。

4. 钢管桩的锚固当钢管桩无法通过挖掘或振动等方式安装到预定深度时,需要进行锚固处理。

钢管桩锚固的方法有多种,如钢筋混凝土梁锚固、钢板锚固、化学锚固等。

5. 钢管桩的切割当钢管桩长度不足时,可以通过切割方式加长。

切割工具有多种,包括手持式切割机、钻孔机、燃气割削机等。

在使用切割工具时,需要注意安全,保证操作人员衣着整齐,佩戴防护手套和护目镜。

三、施工注意事项1. 在施工现场要设置警示标志,确保施工安全。

2. 在吊装钢管桩前,要检查吊具是否牢固、索具是否完好。

3. 对于长钢管桩的施工,在安装过程中要进行逐节纵向和横向的检查和校正。

4. 对于地层较软或不稳定的场地,钢管桩施工后应及时加固并进行监测。

5. 钢管桩切割时,要进行防护,以防切割过程中产生的火花或小颗粒伤害到操作人员或周围的设施。

桩基础工程钢管桩施工方案

桩基础工程钢管桩施工方案

桩基础工程钢管桩施工方案一、工程概况本次施工为桩基础工程,采用钢管桩作为结构支撑。

工程总面积为XXX平方米,桩基总数为XXX根。

二、施工准备1.成立项目组,指定专人负责项目的组织协调和施工管理工作。

2.准备必要的施工工具和机械设备,包括挖掘机、钢管桩施工机、钢管桩切割机等。

3.进行现场踏勘,并制定详细的施工方案和安全措施。

4.与相关部门沟通,取得施工所需的许可证和相关文件。

三、施工步骤1.地基处理(1)清理施工现场,移除杂物和障碍物。

(2)进行地面平整工作,确保施工现场符合施工要求。

(3)根据设计要求,对地基进行必要的处理,如填土、挖土等,以提供稳定的施工条件。

2.钢管桩制作(1)选购符合设计要求的钢管,进行质量检验。

(2)利用钢管切割机将钢管切割成所需的长度和直径。

(3)对钢管进行防腐处理,以提高其耐久性。

(4)根据设计图纸要求,在钢管上进行打孔或扩口等工艺处理。

3.施工机械安装(1)将挖掘机和钢管桩施工机等设备安装到指定位置,并进行调试和测试,确保设备正常运行。

(2)经过安全检查,确保施工现场和设备符合安全要求。

4.钢管桩打入(1)挖掘机采取适当的方式挖孔,以供钢管桩插入。

(2)使用钢管桩施工机将钢管桩插入挖孔中,直至设计要求的深度。

(3)在钢管桩插入过程中,应注意控制施工的垂直度和位置偏差。

(4)根据需要进行钢管桩嵌入地面的固定和加固工作。

5.钢管桩连接(1)根据设计要求,将相邻的钢管桩进行连接,确保连接牢固可靠。

(2)采用焊接、螺栓连接等方式进行钢管桩连接操作。

(3)对连接点进行必要的防腐处理,以增加连接点的耐久性。

6.工程验收(1)施工完成后,进行工程的验收和检查。

(2)对钢管桩的垂直度、位置偏差、强度等进行检测和评估。

(3)如有不合格情况,及时进行整改和修复。

四、安全措施1.施工人员必须按照相关规定佩戴安全帽、安全鞋等个人防护用品。

2.严格执行施工现场的安全管理制度,保证施工人员的人身安全。

钢管桩工程施工方案

钢管桩工程施工方案

钢管桩工程施工方案一、施工前的准备工作1. 现场勘察:施工前需要进行详细的现场勘察,包括地质情况、场地特征、地下管线和设施等情况的调查。

通过对场地的勘察,确定施工桩的位置、深度和类型等信息。

2. 设计方案确认:在勘察的基础上,确认施工方案并进行设计,包括桩的尺寸、深度和布设方式等。

同时,对施工所需材料和设备进行统一采购和准备。

3. 施工人员培训:对参与施工的人员进行相关培训,包括操作规程、安全注意事项和应急处理等,确保施工人员具备必要的技能和知识。

4. 安全保障:在施工现场进行安全隐患排查,并制定详细的安全生产方案,确保施工过程中的安全。

二、施工过程1. 桩的安装:首先进行钢管桩的安装。

根据设计要求,选择合适的钢管桩,然后通过振动锤或顶升等设备将桩体沿设计位置垂直安装到预定深度。

2. 桩顶水平校正:对已安装的桩顶进行水平校正,确保桩顶平整、水平。

在校正过程中,需要确保桩冠与设计标高相符。

3. 布筋灌浆:对桩顶进行布筋,并进行混凝土浇筑,形成桩帽。

灌浆时需保证充分浇筑,并采取措施确保充分密实。

同时,需在浇筑过程中进行检查,并做好清理工作。

4. 检验验收:施工完成后,对桩的质量进行检验,包括桩的尺寸、强度和密实度等。

通过检验合格后,方可进行后续工程。

5. 安全管理:在施工过程中,严格执行安全管理措施,保障施工人员的安全。

同时,对施工现场进行严格管理,确保施工过程中的安全。

三、施工后的处理1. 清理整理:施工完成后,对施工现场进行清理整理,包括清理渣土、废料等,并进行现场清洁处理,确保施工现场的整洁。

2. 资料整理:对施工过程中产生的相关资料进行整理和归档,包括勘察资料、设计图纸、施工记录等,形成施工档案并妥善保存。

3. 与相关单位协调:对于涉及到地下管线、设施等情况,需要与相关单位进行协调,确保施工后的地面设施正常运行,不影响周边环境和设施。

4. 安全检查:施工结束后,对施工现场进行安全检查和验收,确保无安全隐患存在,并及时、完整地交底施工隐患。

钢管桩基施工方案

钢管桩基施工方案

钢管桩基施工方案钢管桩基施工方案一、施工准备1. 人员准备:项目经理、技术人员、工程师、工人等。

2. 设备准备:钢管桩、打桩机、振动锤、油泵、测斜仪等。

3. 材料准备:水泥、砂浆、钢筋等。

二、施工过程1. 地面处理:清除场地上的杂物、平整土地。

2. 钢管桩埋设:根据设计要求选择合适的钢管桩,在地面上标出桩位,使用打桩机将钢管桩逐节打入地下,确保桩顶与地面齐平。

3. 桩端处理:根据设计要求进行桩头处理,可以采用焊接桩帽或使用加固板固定桩帽。

4. 墩台基础施工:根据设计要求用挖掘机挖掘出墩台基础的位置和尺寸,然后进行浇筑混凝土,同时在墩台基础上预留出与钢管桩连接的孔洞。

5. 桩与墩连接:在墩台基础上的孔洞中嵌入连接件,然后将钢管桩放入孔洞中,与连接件焊接固定,确保桩与墩的连接牢固。

6. 确认施工质量:在施工过程中要随时检查钢管桩的垂直度和水平度,避免出现偏心现象,以确保施工质量。

三、施工安全措施1. 安全培训:对施工人员进行安全培训,了解施工现场的各项安全规定和操作要求。

2. 安全防护:施工现场必须设立合理、明显的安全警示标志,施工人员必须佩戴必要的安全防护装备。

3. 设备检查:施工前对所有施工设备进行检查,确保设备的正常运行和安全可靠。

4. 紧急救援:施工现场必须配备紧急救援人员和相应的急救设备,以应对意外事故的发生。

四、施工效果保障1. 质量控制:在施工过程中严格按照设计要求进行施工,检测施工质量并及时进行调整和修正。

2. 工期保障:合理安排施工计划,确保施工进度和质量的同步进行。

3. 售后服务:施工完成后需要对工程进行验收,及时处理遗留问题,并提供相关售后服务。

五、施工费用控制1. 资源利用:在施工过程中合理利用现有资源和设备,避免浪费。

2. 进度管理:合理安排施工进度,减少人力和材料的浪费。

3. 质量管控:加强对施工质量的监督和检查,减少后期修复和维护费用。

以上就是钢管桩基施工方案,通过合理的施工准备、施工过程和安全措施的实施,以及施工效果保障和施工费用的控制,可以确保钢管桩基工程的顺利施工和优质完成。

钢管桩施工方案

钢管桩施工方案

1.目录1.工程概况 .................................................................................... 错误!未定义书签。

1.1.工程简介 ......................................................................... 错误!未定义书签。

1.2.水文地质条件 ................................................................. 错误!未定义书签。

1.3.1.3. 施工内容 (3)1.4.工期计划 ......................................................................... 错误!未定义书签。

2.施工准备 .................................................................................... 错误!未定义书签。

2.1.材料准备 ......................................................................... 错误!未定义书签。

2.2.机械设备准备 ................................................................. 错误!未定义书签。

3.施工布署 .................................................................................... 错误!未定义书签。

3.1.施工进场 ......................................................................... 错误!未定义书签。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程
(专项施工方案)









编制人员:沙益春钟凯孙浩
审核:徐秉岳
编制单位:
年月
一、工程概况
二、具体施工方案
2.1、钢管桩沉桩施工工艺流程
清表整平→测量放线→桩机就位→起吊钢管桩→检查桩位→下桩→沉第一节桩→焊接接桩→沉第二节桩→测量偏位→
送桩→达到停锤标准→移机至下一桩位。

2.2、钢管桩沉桩施工
2.2.1搬运和存放
搬运钢桩时严禁桩体撞击,吊桩点要布置合理。

存储钢桩的地方应平整、坚实、排水通畅。

2.2.2沉桩施工前的准备
在钢管桩沉桩施工前要平整和清理场地;测量定位放线;标出桩心位置并用石灰撒圈标出桩径大小和位置;检查桩端部的浮锈、油污等赃物必须清除,保持干燥;检查钢管桩桩身有无裂纹或损伤,若有损伤在进行合理的处理前不得进行沉桩施工。

2.2.3垂直度控制
为保证垂直度,首先要确保场地密实、平整,打桩架也应有精确、灵便的垂直度控制系统。

施工时,先用两台经纬仪,架设在桩架的正面及侧面,校正桩架导向杆及桩的垂直度,然后空打1~2m,再次校正垂直度后正式打桩。

允许倾斜度按桩长的1/100来控制。

施工中,则应使第一节桩保持高度的垂直。

插桩前,桩架的导杆调至垂直,桩进档后,要徐徐放下。

在接桩过程中,尽量做到对称焊接,减少因不均匀收缩造成的上节桩倾斜。

锤击过程中,要确保桩锤尽量准确地击在桩的中心部位。

若开始阶段发现桩位不正或者倾斜,应调正后将钢管桩拔出重新插打。

2.2.4钢管桩的焊接
第一节桩沉至桩顶高出地面60~80mm时,停止捶击,进行接桩。

钢管桩焊接采用坡口焊,焊接前,坡口内的水、油、锈其它污物必须清除干净。

将内衬箍放置在下节桩内侧的挡块上,紧贴管桩内壁分段点焊,然后吊上节桩,其坡口搁置在焊道上,使上下节桩的对口间隙为2~4mm,再用经纬仪校好垂直度,再行点焊。

焊接应对称进行,应用多层焊,钢管桩各层焊缝接头应错开,焊渣应每层清除。

施工时,应选择素质良好、技术熟练、经验丰富的焊工,严格按焊接规范进行施工。

焊接设备必须性能良好。

焊接施工时,要加强质量监理。

在钢管桩对接接头处要增加加劲板,加劲板宽度为300mm,厚14mm。

加劲板在与上下节桩要焊接牢固。

待加劲板焊接完毕之后,应冷却5分钟后方可锤击。

2.2.5沉桩顺序
本工程中3根钢管桩沉桩顺序为自北向南逐根进行。

2.2.6注意事项
桩在沉入过程中,如果桩身突然倾斜错位,贯入度突然增大,同时当桩锤跳起后,桩身随之出现回弹现象要暂停沉桩,待分析原因,问题解决之后再进行沉桩施工。

(可能的原因:桩身断裂;遇较硬土层;与大块坚硬障碍物,把桩尖挤向一侧;两节桩的连接处产生弯曲)
三、沉桩施工安全措施
⑴、打桩机底盘、筒体,不论在安装和打桩作业时,都应安放在
平坦坚实的地面上,不得倾斜。

⑵、桩机周围5米以内不得有高压线路,作业区设明显标志和围
栏,严禁闲人进入,作业时,操作人员在距桩锤中心5米以外监视。

⑶、用桩机吊桩时,必须在桩上拴好围绳。

严禁吊桩、吊锤、回
转或行走同时进行,桩机在吊有桩和锤的情况下,操作人员不得离开。

⑷、卷扬钢丝绳应经常处于油膜状态,防止硬性摩擦。

钢丝绳的
使用及报废应按有关规定执行。

吊锤、吊桩可使用插接的钢丝绳,但不得使用不合格的起重卡、索具。

⑸、作业后应将桩机停放在坚实平整的地面上,将桩锤落下,切
断电源及电路开关,使全部制动生效。

⑹、遇有大雨、六级以上大风等恶劣气候,应停止作业。

当风速
超过七级或有强台风警报时,应将桩机顺风向停置,并增加缆风绳,如必要时,应将桩架放到地面上。

⑺、单根桩施打完毕后及时用木板或混凝土圆板遮盖洞口,以防
人员坠落。

待3根桩全部沉桩完毕之后及时回填粘土将桩心填实。

相关文档
最新文档
