基础垫层模板
工艺流程:放线→模板制作→涂刷脱模剂→支模
1.垫层模板支设前必须先根据基础图放设好外围主轴线桩,以便围边支设垫层模板。
2.垫层厚度为100mm,模板采用100×100木方压制光滑、平直,并涂刷好水性脱模剂。
3.支设垫层模板
(1)垫层模板内皮位置为基础底板外皮+240砖保护墙+40mm厚防水及保护层+60mm。
技术交底记录
表C2-1
编 号
004工程名称源自交底日期2014年10月5日
施工单位
分项工程名称
基础垫层模板
交底提要
施工工艺及操作要求
交底内容:
一、施工准备:
1.材料准备:100×100木方、40cm长φ12~φ16钢筋桩、脱模剂。
2.机具准备:锯子、锤子。
二、作业条件:基础轴线桩已引测至基坑内,基底标高桩已引测至槽边。
1.2支模施工不得碰撞基坑内投设的轴线桩位、标高控制点。
2.安全文明施工及环保措施
2.1钢筋桩制作必须由专业人员切断,不得私自使用切断设备。
2.2材料运输必须由溜槽运至槽底,禁止由边坡向下抛扔。
2.3木模涂刷脱模剂必须在固定地方涂刷,地面上铺好塑料布,脱模剂不得到处泼洒污染地面。禁止在槽内涂刷,污染碎石垫层。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
(2)模板支设根据预先钉设的轴线位置量取,每边长5m设一道水平标高点,按标高控制模板上口高度.
(3)模板按照标高、轴线位置定好后,里、外侧各钉设1根钢筋桩,将模板卡牢,固定间距每1米一道,保证模板稳定牢固。
四、质量要求:
轴线尺寸偏差:5mm,标高偏差:±3mm
五、应注意事项
1.成品保护:
1.1模板支设后运料或施工人员不得在模板上踩踏,推运材料不得碰撞模板,防止模板位置位移,标高偏差。
基础垫层模板
基础垫层模板基础垫层是建筑工程中非常重要的一部分,它位于地基和地面之间,起到分散荷载、保护地基和地面的作用。
在建筑物的整个生命周期中,基础垫层都扮演着至关重要的角色。
因此,设计和施工基础垫层时需要特别注意,以确保建筑物的稳定性和安全性。
首先,基础垫层的材料选择至关重要。
常见的基础垫层材料包括碎石、砂子、水泥等。
这些材料应具有良好的承载能力和稳定性,能够有效分散荷载,保护地基和地面。
在选择材料时,需要考虑地基的土质情况和建筑物的荷载情况,以确保基础垫层的材料能够满足设计要求。
其次,基础垫层的施工工艺也至关重要。
在施工过程中,需要确保基础垫层的厚度和均匀性,以及材料的密实性和稳定性。
施工时需要注意控制湿度和温度,以确保基础垫层材料的性能稳定。
此外,还需要注意基础垫层与地基、地面的连接和过渡部分的处理,确保整体结构的稳定性和一体性。
另外,基础垫层的质量检测也是不可忽视的一环。
在施工完成后,需要对基础垫层的厚度、均匀性、密实性等进行全面检测,以确保基础垫层的质量符合设计要求。
同时,还需要对基础垫层的承载能力进行测试,以确保其能够满足建筑物的荷载要求。
最后,基础垫层的保护和维护也是非常重要的。
一旦基础垫层出现损坏或变形,都会对建筑物的安全性产生影响。
因此,需要定期对基础垫层进行检查和维护,及时发现和处理问题,确保基础垫层的稳定性和安全性。
总的来说,基础垫层在建筑工程中起着至关重要的作用。
在设计和施工过程中,需要特别注意材料选择、施工工艺、质量检测以及保护维护,以确保基础垫层的稳定性和安全性。
只有这样,才能保证建筑物的整体稳定和安全。
基础垫层模板
中国电子科技集团公司第十三研究所36#住宅楼
交底部位
基础垫层模板
工程编号
03-S-01
日期
、模板使用前,对模板进行检查,不符合要求的禁止使用。
2、装模板前,应先检查轴线的位置是否正确。
3、板在安装前,先要对模板进行组合。
4、支模前应刷脱模剂。
二、施工工艺及控制方法:
1、基础垫层模板采用钢模板,在基础轴线测量正确后进行模板支设,在设计要求的垫层尺寸四周放置模板,用U型卡箍进行固定,严格控制其模板的稳定性和几何尺寸、模板组合的完好性垂直度、平整度等。
2、模板板缝加海绵条,以免在浇筑混凝土时漏浆,发现问题及时校正后方可进行下一道工序的施工。
三、质量保证措施:
1、轴线位移允许偏差为5mm;
2、标高允许偏差为±5mm;
3、相邻两板表面高低差允许偏差为2mm;
四、安全保证措施:
1拆模前,班组长对工人进行安全知识教育。
2施工时,必须戴安全帽;
3工人之间互相协调避免碰伤;
4基础垫层模板中设垫木,支设的土壤平整、夯实,扣件必须有足够的强度和刚度。
5模板拆除时,模板应逐块拆卸传递,拆卸时注意不得损伤砼。
技术负责人:交底人:接交人:
基础垫层模板
技术、质量、安全交底记录
工程名称
新兴小区B组团楼
子部

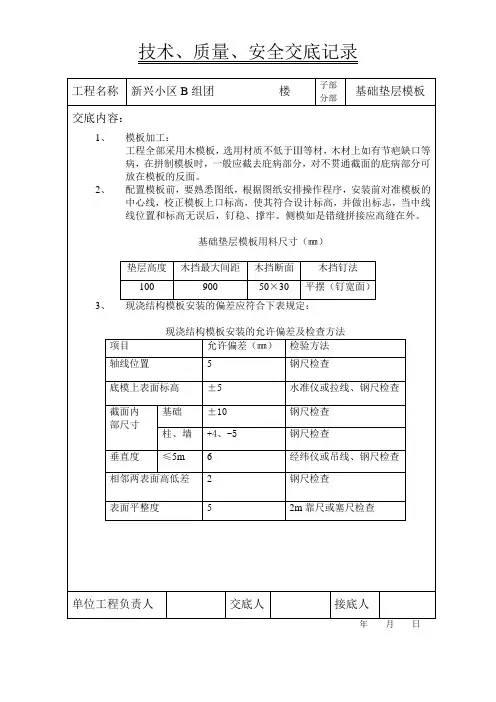

基础垫层模板用料尺寸(㎜)
垫层高度
木挡最大间距
木挡断面
木挡钉法
100
900
50×30
平摆(钉宽面)
3、现浇结构模板安装的偏差应符合下表规定:
现浇结构模板安装的允许偏差及检查方法
项目
允许偏差(㎜)
检验方法
轴线位置5钢尺源自查底模上表面标高±5
水准仪或拉线、钢尺检查
截面内
部尺寸
基础
±10
钢尺检查
柱、墙
+4、-5
钢尺检查
垂直度
≤5m
6
经纬仪或吊线、钢尺检查
相邻两表面高低差
2
钢尺检查
表面平整度
5
2m靠尺或塞尺检查
单位工程负责人
交底人
接底人
年月日
分部
基础垫层模板
交底内容:
1、模板加工:
工程全部采用木模板,选用材质不低于Ⅲ等材,木材上如有节疤缺口等病,在拼制模板时,一般应截去庇病部分,对不贯通截面的庇病部分可放在模板的反面。
2、配置模板前,要熟悉图纸,根据图纸安排操作程序,安装前对准模板的中心线,校正模板上口标高,使其符合设计标高,并做出标志,当中线线位置和标高无误后,钉稳、撑牢。侧模如是错缝拼接应高缝在外。
木工安全技术交底基础垫层模板
为确保木工施工过程中的安全,提高施工质量,现将基础垫层模板施工过程中的安全技术交底如下:一、安全注意事项1. 人员安全(1)施工人员必须佩戴安全帽,进入施工现场必须遵守施工现场安全规章制度。
(2)施工人员严禁酒后上岗、疲劳作业、带病作业。
(3)高空作业人员必须系好安全带,严格遵守高空作业安全操作规程。
2. 工具设备安全(1)施工前,检查所有工具设备是否完好,如有损坏应及时更换。
(2)使用电动工具时,确保电源线路安全,使用漏电保护器。
(3)施工过程中,注意机械设备的维护保养,避免因设备故障导致事故发生。
3. 环境安全(1)施工现场应保持整洁,施工通道畅通,防止因杂物导致安全事故。
(2)施工过程中,注意防火、防爆,严禁吸烟、动火。
(3)施工现场应配备消防器材,确保消防通道畅通。
二、基础垫层模板施工安全要点1. 模板材料(1)选用符合国家标准的模板材料,确保模板强度、刚度和稳定性。
(2)模板材料应进行表面处理,防止模板与混凝土粘结。
2. 模板安装(1)模板安装前,检查模板尺寸、形状是否符合设计要求。
(2)模板安装应按设计要求进行,确保模板安装牢固、平整。
(3)模板安装过程中,注意模板间的拼接缝处理,防止漏浆。
3. 支撑系统(1)支撑系统应选用符合国家标准的材料,确保支撑强度、刚度和稳定性。
(2)支撑系统安装应按设计要求进行,确保支撑牢固、稳定。
(3)支撑系统应定期检查,发现异常情况及时处理。
4. 拆模(1)拆模前,检查混凝土强度是否达到设计要求。
(2)拆模过程中,注意模板与混凝土的粘结情况,防止因拆模不当导致混凝土损坏。
(3)拆模时,应逐块拆除,确保安全。
三、其他注意事项1. 施工过程中,严格按照施工图纸和施工方案进行操作。
2. 施工过程中,注意观察施工环境,发现问题及时报告。
3. 施工完成后,清理施工现场,确保安全文明施工。
4. 定期对施工人员进行安全教育培训,提高安全意识。
通过以上安全技术交底,希望施工人员能够充分认识到基础垫层模板施工过程中的安全重要性,严格遵守各项安全操作规程,确保施工安全。
基础垫层模板安装施工技术交底
(2)模板及连接、支承工具材料已运进现场,维修、清理、涂刷隔离剂,并分规格整齐堆放。
二、操作工艺
1、根据已放好的模板边线、中线以及现场标高确定所选用模板。
2、模板底部预先找平,以保证模板位置正确,防止底部漏浆。
3、模板支设前刷好脱模剂。
4、模板外侧将钢筋打入地基中作竖向支撑,然后用方木打斜撑,支设完毕后,校正模板方正、平直。
基础垫层模板安装
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、材料要求
(1)模板:2440×1220×15mm、1830×915×15mm多层板。
(2)方木:40×90mm。
(3)支撑件:短钢筋(长300-400mm)。
2、施工机具
电锯、斧子、羊角锤、手锯、盒尺、水准仪、小白线等。
3、作业条件
5、模板拆除时先拆斜向支撑,再拆竖向模板,并保证不得损坏混凝土表面及其棱角。
三、质量标准
1、主控项目
(1)模板及支架所用材料的技术指标应符合国家现行有关标准的规定。
(2)现浇混凝土结构模板及支架的安装质量,应符合国家现行有关标准的规定和施工方案的要求。
(3)竖向模板安装在土层上时,土层应坚实、平整,其承载力或密实度应符合施工方案的要求,应有防水、排水措施。
2、一般项目
(1)模板的接缝应严密。
(2)模板内不应有杂物、积水等。
(3)模板与混凝土的接触面应平整、清洁。
四、应注意的质量问题
1、模板上口平齐,支模时必须架设经纬仪拉通线,以保证轴线及模板边线位置不发生偏移。
2、模板支撑必须牢固,以避免浇筑砼时模板发生位移。
基础垫层安全技术交底模板
一、工程名称:[请填写工程名称]二、工程部位:[请填写工程部位,如:综合办公楼地基基础]三、施工班组:[请填写施工班组名称]四、交底时间:[请填写交底日期]五、交底内容:1. 安全意识教育:- 施工人员必须严格遵守国家有关安全生产的法律法规和本工程的安全操作规程。
- 提高安全意识,树立“安全第一”的思想,确保施工安全。
2. 施工工艺及要求:- 基础垫层施工前,应先进行场地平整,清除地面杂物。
- 垫层材料应符合设计要求,严禁使用不合格材料。
- 垫层厚度、宽度及平整度应符合设计及规范要求。
3. 安全技术措施:- 作业人员必须佩戴安全帽、安全带等个人防护用品。
- 上下班途中应遵守交通规则,确保交通安全。
- 施工现场应设置安全警示标志,禁止无关人员进入施工区域。
- 作业人员应熟悉施工现场的安全通道、紧急疏散路线。
4. 具体操作要点:- 垫层施工前,应先进行场地排水,确保无积水。
- 垫层材料铺设前,应先进行平整,确保无凹凸不平。
- 铺设垫层时,应分层进行,每层厚度应符合设计要求。
- 垫层铺设过程中,应注意防止材料破损,确保垫层平整度。
- 垫层施工完成后,应进行压实,确保垫层密实。
5. 安全注意事项:- 严禁在施工过程中酒后作业。
- 严禁在施工区域内吸烟、使用明火。
- 严禁擅自拆卸、移动安全防护设施。
- 严禁在施工现场嬉戏打闹、追逐打斗。
- 严禁擅自操作机械设备。
6. 应急处理:- 发生安全事故时,应立即停止施工,组织人员抢救伤员。
- 及时报告上级领导,并配合相关部门进行调查处理。
六、交底人:[请填写交底人姓名及职务]七、被交底人:[请填写被交底人姓名及职务]八、确认签字:[请填写被交底人签字确认]九、备注:[如有其他事项,请在此处注明]---注意:以上模板仅供参考,具体交底内容应根据实际工程情况进行调整。
施工过程中,务必严格按照安全技术交底执行,确保施工安全。
垫层模板施工方案
垫层模板施工方案垫层是指在基层上进行施工的一层临时模板,用于确保基层平整、水平和呈现出所需的形状。
垫层模板施工方案是指对于垫层模板的具体施工策略和步骤的规划和安排。
以下是一个700字的垫层模板施工方案示例:一、施工准备1. 打造施工场地:清理垫层模板施工区域,确保施工场地干净、整洁,并清理杂物。
2. 准备材料和工具:根据需要准备垫层模板所需的材料,包括木板、木槽、木钉、胶水等。
同时准备必要的工具,如锤子、钳子、尺子等。
二、基础处理1. 清理基层:清理基层上的尘土、杂物,并进行清洁处理。
2. 处理凹凸不平的地面:用砂浆进行填补和修平处理,确保基层表面平整、平坦。
三、垫层模板施工1. 布置木槽:根据设计要求,在基层上铺设木槽,木槽与木槽之间的间距要根据需要保持一致。
2. 安装垫层模板:将预先准备好的木板安装在木槽上,使用锤子将木板固定在木槽上。
3. 检查水平度和垂直度:使用水平仪检查垫层模板的水平度,确保整个模板表面平整且水平。
同时使用垂直仪检查模板的垂直度,并进行调整。
4. 固定模板:使用钉子或螺丝钉将木板与木槽进行固定,确保模板不移动或变形。
四、保护措施1. 防止模板变形:在模板施工过程中,确保模板不被雨水淋湿,避免模板变形。
如遇到雨水,及时采取措施进行覆盖保护。
2. 避免人为损坏:施工期间,设立相应的警示标识,防止人员或机械设备对模板造成人为损坏。
五、施工完成和验收1. 检查垫层模板施工质量:在施工完成后,对垫层模板的质量进行检查,确保模板平整、水平、垂直度符合设计要求。
2. 对施工现场进行清理:清理施工现场,清除垃圾和杂物。
3. 完成施工记录和验收:编制垫层模板施工记录,进行施工验收。
以上是一个700字的垫层模板施工方案示例,具体施工方案需要根据实际情况进行调整和具体化。
基础垫层模板安装
负责人
交底人
接受人
郑州市工程质量监督站监制
技术交底记录技1-3
中铁十七局集团有限公司年月日
工程名称
郑州市南四环至郑州南站城郊铁路二期土建工程C合同段
分部工程
地基与基础
分项工程名称:基础垫层模板安装
交底内容
5.2.4独立基础垫层、基础墙垫层模板安装允许偏差如下:
5.2.4.1轴线位移允许偏差5mm,用钢尺检查;
技术
负责人
交底人
接受人
郑州市工程质量监督站监制
7、应注意的质量问题
垫层边不直、垫层侧面鼓出、垫层尺寸偏移:模板支设系统应有足够强度及刚度,防止浇筑砼时模板变形。
8、安全措施
8.1模板严禁乱扔乱放,以免砸伤他人。传递模板、工具时不能脱手,并注意附近人员。
8.2带钉子的木方,随用随订并注意存放,以免扎脚。
8.3使用圆盘锯前应进行检查,锯片不得有裂口,螺丝应上紧:操作站在锯片一侧,禁止站在与锯片同一直线上,手臂不得跨越锯片。
4.2安装模板:先安装垫层侧模,用短钢筋固定基础垫层模板,短钢筋间距60cm左右。
4.3模板预检:模板安装完毕后,由专人进行校正,调整加固体系,核实截面尺寸及基础墙垫层和独立基础垫层与轴线的位置关系。将模板内杂物清理干净并对其断面尺寸与标高等进行预检。检查无误后,报项目质检人员验收。
4.4项目质检员检查后,质量符合设计及施工质量要求合格后,填写质评资料,报送监理,报请监理人员验收。
5.2.4.2垫层模板上表面标高允许偏差±5mm,用水准仪、拉线检查;
5.2.4.3垫层截面内部尺寸允许偏差±10mm,用钢尺检查;
5.2.4.4相邻两板表面高低差允许偏差为2mm,用直尺和钢尺检查;
基础垫层模版安装检验批容量
基础垫层模版安装检验批容量摘要:一、基础垫层模板安装概述1.基础垫层模板的作用2.安装流程简介二、检验批容量的概念和重要性1.检验批容量的定义2.重要性分析三、基础垫层模板安装检验批容量的方法1.准备工作2.具体操作步骤3.结果评估与处理四、基础垫层模板安装检验批容量案例分析1.案例简介2.检验批容量分析过程3.结论与启示正文:一、基础垫层模板安装概述基础垫层模板是建筑施工中非常重要的一种模板,主要用于浇筑基础垫层,以保证建筑物的稳定性和安全性。
基础垫层模板的安装质量直接影响到建筑物的整体质量,因此,安装过程需要严格按照规定进行。
二、检验批容量的概念和重要性检验批容量是指在建筑施工过程中,对同一批次、同一生产工艺、同一型号规格的产品进行抽样检验的数量。
检验批容量的大小对于保证产品质量具有重要意义,合理的检验批容量能够及时发现潜在的质量问题,降低不合格产品流入市场的风险。
三、基础垫层模板安装检验批容量的方法1.准备工作:熟悉相关标准、规定和操作规程,掌握检验批容量的计算方法;2.具体操作步骤:a) 按照规定的抽样方法和数量,从已安装的基础垫层模板中随机抽取样本;b) 对抽取的样本进行检验,记录检验结果;c) 根据检验结果,评估基础垫层模板的安装质量,对不合格产品进行处理。
3.结果评估与处理:将检验批容量与实际抽样数量进行对比,分析原因,针对问题采取相应的改进措施。
四、基础垫层模板安装检验批容量案例分析某建筑工地在安装基础垫层模板时,按照规定的检验批容量进行了抽样检验。
检验结果显示,部分模板存在安装质量问题。
通过对比分析,发现原因主要是施工人员对安装标准理解不透彻,操作不规范。
针对这一问题,工地采取了加强培训、严格监督等措施,确保基础垫层模板安装质量得到有效保障。
总结:基础垫层模板安装检验批容量是保证建筑施工质量的重要环节。
独立基础模板面积计算公式
独立基础模板面积计算公式
一、基础知识独立基础分:阶形基础、坡形基础、杯形基础3种。
独立基础的特点一:一般只坐落在一个十字轴线交点上,有时也跟其它条形基础相连,但是截面尺寸和配筋不尽相同。
独立基础如果坐落在几个轴线交点上承载几个独立柱,叫做联合独立基础。
独立基础的特点二:基础之内的纵横两方向配筋都是受力钢筋,且长方向的一般布置在下面。
长宽比在3倍以内且底面积在20m2以内的为独立基础(独立桩承台)。
二、计算方法(1)独立基础垫层的体积垫层体积=垫层面积×垫层厚度(2)独立基础垫层模板垫层模板=垫层周长×垫层高度(3)独立基础体积独立基础体积=各层体积相加(用长方体和棱台公式)(4)独立基础模板独立基础模板=各层周长×各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。
基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。
