工程建设原则和技术规定一、工程建设原则1、根据设计文献旳规定,本招标项目施工必须抵达中华人民共和国以及省、市或行业旳工程建设原则、规范旳规定及其他现行旳建设工程施工验收规范、施工技术原则、程序、操作规程等。
2、应符合国家颁布旳有关防火、护震、防腐、防水、防雷、材料质量、材料准用制度等原则、规范、规程之规定。
3、其他国家现行旳有关技术规范、原则、规程。
二、技术参数及技术规定1、信号灯杆技术规定:(1)灯杆为八棱锥形悬臂杆和单立柱型圆杆两种。
(2)单立柱分为5.3m机动车灯杆和3.3m人行横道灯杆(灯杆顶端安装装饰帽)。
(3)八棱锥形悬臂杆钢材需符合有关原则,表面热镀锌后喷塑,颜色为白色(横臂下沿距地面高度不低于6.5m)。
单立柱型灯杆为轻质铝镁合金,直径为120mm,高度为3.3米和5.3米两种。
单立柱灯杆杆体壁厚不不不不大于3mm,杆体表面规定喷塑处理,颜色为白色,耐腐蚀,经久耐用,信号灯灯杆顶端放置红色装饰帽,装饰帽规定颜色为红色,高度不不不不大于300mm。
(4)悬臂杆旳立杆和横杆均为一道焊缝。
(5)多种杆旳表面及组件旳焊接口为满焊,表面及焊缝不得出既有纹、未熔透、夹渣、弧坑未填满现象。
(6)安装时各部件连接严密,吊装时不得损坏杆表层。
(7)悬臂杆旳横杆与立杆连接螺栓必须使用符合国际3098-2023原则旳40铬8.8级螺栓,横杆末端承重不少于100KG。
(8)所有杆与基础使用措施兰连接,杆及基础设计、施工均由供应商负责,基础使用商品混凝土浇筑,标号不低于C30,图纸经有关部门审核同意后进行施工。
(9)安装后立杆应保垂直,横杆垂直于路沿石或按规定视状况安装,横杆安装后应保持上仰2-3度。
(10)多种规格旳杆抗风速不得不不不大于30m/s。
(11)所有灯杆距地面1.5m部分贴红白相间高强级反光膜。
(12)中标人负责灯杆旳安装及基础施工。
2、电缆技术规定:(1)控制电缆线为五芯五种颜色,每芯1mm2;电源电缆为两芯,每芯为16mm2,工程竣工后电缆线无接头。
技术条件(工程建设标准)

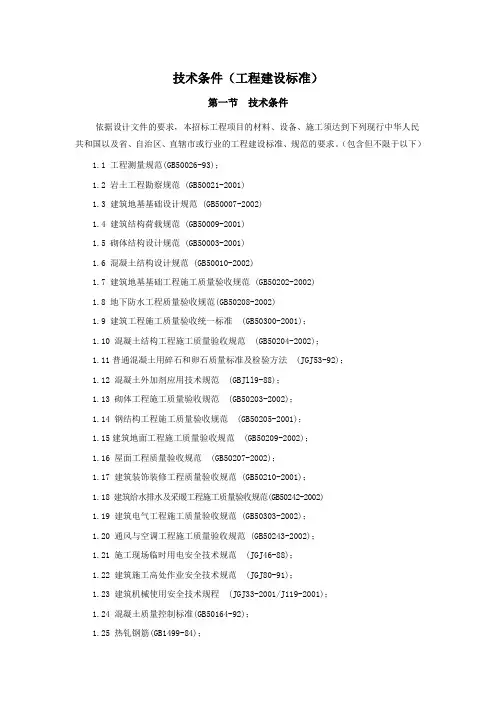

技术条件(工程建设标准)第一节技术条件依据设计文件的要求,本招标工程项目的材料、设备、施工须达到下列现行中华人民共和国以及省、自治区、直辖市或行业的工程建设标准、规范的要求。
(包含但不限于以下)1.1 工程测量规范(GB50026-93);1.2 岩土工程勘察规范 (GB50021-2001)1.3 建筑地基基础设计规范 (GB50007-2002)1.4 建筑结构荷载规范 (GB50009-2001)1.5 砌体结构设计规范 (GB50003-2001)1.6 混凝土结构设计规范 (GB50010-2002)1.7 建筑地基基础工程施工质量验收规范 (GB50202-2002)1.8 地下防水工程质量验收规范(GB50208-2002)1.9 建筑工程施工质量验收统一标准 (GB50300-2001);1.10 混凝土结构工程施工质量验收规范 (GB50204-2002);1.11普通混凝土用碎石和卵石质量标准及检验方法 (JGJ53-92);1.12 混凝土外加剂应用技术规范 (GBJll9-88);1.13 砌体工程施工质量验收规范 (GB50203-2002);1.14 钢结构工程施工质量验收规范 (GB50205-2001);1.15建筑地面工程施工质量验收规范 (GB50209-2002);1.16 屋面工程质量验收规范 (GB50207-2002);1.17 建筑装饰装修工程质量验收规范 (GB50210-2001);1.18 建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)1.19 建筑电气工程施工质量验收规范 (GB50303-2002);1.20 通风与空调工程施工质量验收规范 (GB50243-2002);1.21 施工现场临时用电安全技术规范 (JGJ46-88);1.22 建筑施工高处作业安全技术规范 (JGJ80-91);1.23 建筑机械使用安全技术规程 (JGJ33-2001/J119-2001);1.24 混凝土质量控制标准(GB50164-92);1.25 热钆钢筋(GB1499-84);1.27 硅酸盐水泥、普通硅酸盐水泥(GB175-92);1.28 粉煤灰混凝土应用技术规范(GBJ146-80);1.29 混凝土强度检验评定标准(GBJ107-87);1.30 钢筋焊接及验收规范(JGJ18-2003/J253-2003);1.31 屋面工程技术规范(GB50345-2004)1.32 钢结构工程质量检验评定标准(GB50221-95);1.33 建筑钢结构焊接规程(JGJ81-91);1.34 钢结构、管道涂装技术规程(YB/T9256-96);1.35 网架结构工程质量检验评定标准(JGJ78-)。
工程建设标准

工程建设标准1.1本项目建设应符合施工图纸的技术要求及本章所列的技术条件,并遵守国家和行业公布的、现行的相关标准和规范,以最终建成能正常运行的、符合2010年版GMP规范要求的、年生产规模达100万瓶的冻干粉针剂生产车间为工程完工标准。
1.2应遵守的标准或规范包括但不限于以下所列:1.2.1《药品生产质量管理规范》(2010年修订)1.2.2〖GB50591-2010〗洁净室施工及验收规范1.2.3〖GB/T50082-2009〗普通混凝土长期性能和耐久性能试验方法标准1.2.4〖GB/T50080-2002〗普通混凝土拌合物性能试验方法标准1.2.5〖GBJ97-87〗水泥混凝土路面施工及验收规范1.2.6〖GB/T50107-2010〗混凝土强度检验评定标准1.2.7〖GB50108-2008〗地下工程防水技术规范1.2.7〖GB50126-2008〗工业设备及管道绝热工程施工规范1.2.9〖GB50131-2007〗自动化仪表工程施工质量验收规范1.2.10〖GB50141-2008〗给水排水构筑物工程施工及验收规范1.2.11〖GB50738-2011〗通风与空调工程施工规范1.2.12〖GB50243-2002〗通风与空调工程施工质量验收规范1.2.13〖GB50149-2010〗电气装置安装工程母线装置施工及验收规范1.2.14〖GB50150-2006〗电气装置安装工程电气设备交接试验标准1.2.15〖GB/T50152-2012〗混凝土结构试验方法标准1.2.16〖GB50166-2007〗火灾自动报警系统施工及验收规范1.2.17〖GB50168-2006〗电气装置安装工程电缆线路施工及验收规范1.2.18〖GB50169-2006〗电气装置安装工程接地装置施工及验收规范1.2.19〖GB50170-2006〗电气装置安装工程旋转电机施工及验收规范1.2.20〖GB50171-2012〗电气装置安装工程盘、柜及二次回路接线施工及验收规范1.2.21〖GB50184-2011〗工业金属管道工程施工质量验收规范1.2.22〖GB50185-2010〗工业设备及管道绝热工程施工质量验收规范1.2.23〖GB50194-93〗建设工程施工现场供用电安全规范1.2.24〖GB50202-2002〗建筑地基基础工程施工质量验收规范1.2.25〖GB50203-2011〗砌体结构工程施工质量验收规范1.2.26〖GB50204-2002〗混凝土结构工程施工质量验收规范(2011年版)1.2.27〖GB50207-2012〗屋面工程质量验收规范1.2.28〖GB50208-2011〗地下防水工程质量验收规范1.2.29〖GB50209-2010〗建筑地面工程施工质量验收规范1.2.30〖GB50210-2001〗建筑装饰装修工程质量验收规范1.2.31〖GB50212-2002〗建筑防腐蚀工程施工及验收规范1.2.32〖GB50222-95(2001年版)〗建筑内部装修设计防火规范1.2.33〖GB50224-2010〗建筑防腐蚀工程施工质量验收规范1.2.34〖GB50231-2009〗机械设备安装工程施工及验收通用规范1.2.35〖GB50235-2010〗工业金属管道工程施工规范1.2.36〖GB50236-2011〗现场设备、工业管道焊接工程施工规范1.2.37〖GB50242-2002〗建筑给水排水及采暖工程施工质量验收规范1.2.38〖GB50268-2008〗给水排水管道工程施工及验收规范1.2.39〖GB50252-2010〗工业安装工程施工质量验收统一标准1.2.40〖GB50254-96〗电气装置安装工程/低压电器施工及验收规范1.2.41〖GB50261-2005〗自动喷水灭火系统施工及验收规范1.2.42〖GB50354-2005〗建筑内部装修防火施工及验收规范1.2.43〖GB/T50269-97〗地基动力特性测试规范1.2.44〖GB50274-2010〗制冷设备、空气分离设备安装工程施工及验收规范1.2.45〖GB50275-2010〗风机、压缩机、泵安装工程施工及验收规范1.2.46〖GB50300-2001〗建筑工程施工质量验收统一标准1.2.47〖GB50303-2002〗建筑电气工程施工质量验收规范1.2.48〖GB/T50315-2011〗砌体工程现场检测技术标准1.2.49〖GB/T50328-2001〗建设工程文件归档整理规范1.2.50〖GB50343-2012〗建筑物电子信息系统防雷技术规范1.2.51〖GB50345-2012〗屋面工程技术规范1.2.52〖GB/T50349-2005〗建筑给水聚丙烯管道工程技术规范1.2.53〖GB50575-2010〗1kV及以下配线工程施工与验收规范1.2.54〖GB/T50358-2005〗建设项目工程总承包管理规范1.2.55〖GB/T50375-2006〗建筑工程施工质量评价标准1.2.56〖GB50497-2009〗建筑基坑工程监测技术规范1.2.57〖GB50500-2008〗建设工程工程量清单计价规范1.2.58〖GB/T50502-2009〗建筑施工组织设计规范1.2.59〖GB50693-2011〗坡屋面工程技术规范1.2.60〖GB/T50589-2010〗环氧树脂自流平地面工程技术规范1.2.61〖GB/T50081-2002〗普通混凝土力学性能试验方法标准1.2.62〖GB50601-2010〗建筑物防雷工程施工与质量验收规范1.2.63〖GB50617-2010〗建筑电气照明装置施工与验收规范1.2.64〖GB50666-2011〗混凝土结构工程施工规范1.2.65〖GB50726-2011〗工业设备及管道防腐蚀工程施工规范1.2.66〖GB50727-2011〗工业设备及管道防腐蚀工程施工质量验收规范1.2.67《建筑工程安全防护、文明施工措施费用及使用管理规定》1.2.68压力容器安装规范1.2.69压力管道安装规范1.3在招标文件发出之日起至全部合同执行期间,如果所引用的标准和规范有局部的修订或新颁,监理工程师应报发包方决定是否采用。
技术条件工程建设标准

第五章技术条件(工程建设原则)一、应遵守旳有关设计、施工、验收规范(包括但不限于如下原则、规范)(1)《压力管道工业管道》( GB 20801-2023)(2)《汽车加油加气站设计与施工规范》(GB 50156-2023)(3)《建筑设计防火规范》(GB50016-2023)(4)《工业设备及管道绝热工程设计规范》(GB50264-97)(5)《流体输送用不锈钢无缝管》( GB/T14976-2023)(6)《流体输送用无缝钢管》(GB/T8163-2023)(7)《钢制对焊无缝管件》(GB/T12459-2023)(8)《钢制承插焊和螺纹管件》(GB/T14383-2023)(9)《钢制法兰》( HG205292-2023)(10)《钢制管法兰用缠绕式垫片》( HG/T20610-2023)(11)《钢制管法兰用紧固件》( HG/T20613-2023)(12)《工业金属管道设计规范》(GB50316-2023)(13)《工业金属管道工程施工规范》(GB50235-2023)(14)《现场设备、工业管道焊接工程施工规范》( GB50236-2023)(15)《工业设备及管道绝热工程施工及验收规范》(GB50126-2023)(16)《建筑物防雷设计规范》(GB50057-2023)(17)《爆炸和火灾危险环境电力装置设计规范》(GB50058-92)(18)《供配电系统设计规范》(GB50052-2023)(19)《城镇燃气设计规范》(GB50028-2023)(20)《电力工程电缆设计规范》(GB50217-2023)(21)《石油化工静电接地设计规范》(SH3097-2023)(22)《建筑照明设计原则》(GB50034-2023)(23)《民用建筑设计通则》(GB50352-2023)(24)《公共建筑节能设计原则》(GB50189-2023)(25)《建筑构造可靠度设计统一原则》( GB50068-2023)(26)《建筑构造荷载规范》(GB50009-2023)(27)《建筑抗震设计规范》( GB50011-2023)(28)《混凝土构造设计规范》(GB50010-2023)(29)《建筑地基基础设计规范》( GB50007-2023)(30)《建筑地基处理技术规范》(JG79-2023)(31)《工业建筑防腐蚀设计规范》( GB50046-2023)(32)《冷弯薄壁型钢构造技术规范》(GB50018-2023)(33)《建筑钢构造焊接技术规程》(JGJ81-2023)(34)《空间网格构造技术规程》(JGJ7-2023)(35)《构造用无缝钢管》(GB/T8162-1999)(36)《钢构造设计规范》(GB50017-2023)(37)《建筑设计防火规范》( GB50016-2023)(38)《钢网架螺栓球结点用高强度螺栓》(GB/T16939-97)(39)《钢网架螺栓球结点》(JG/J10-2023)(40)《钢构造工程施工质量验收规范》(GB50205-2023)(41)《网架构造工程质量验收评估原则》(JGJ78-91)(42)《钢熔化焊对接接头射线照像和质量分级》(GB3323-2023)二、其他阐明1、开挖报建、报监等工作由业主牵头协助,中标单位全力配合,施工期间旳协调工作由中标单位自己负责。
工程施工工地建筑标准最新

工程施工工地建筑标准最新随着社会的发展,建筑行业的进步日新月异,建筑工地的施工标准也越来越受到重视。
建筑标准是指制定和规定建筑工程设计、施工、验收等各个环节的各项技术规范、质量要求和安全措施的一套准则。
严格遵守建筑标准不仅可以保障施工质量,还可以提高建筑物的安全性和使用寿命。
本文将重点介绍工程施工工地建筑标准的相关内容。
一、建筑施工前的准备工作在施工前,必须做好充分的准备工作,包括:1. 深入了解工程的设计要求和施工标准,熟悉相关规范,确保施工过程中不会出现违规操作。
2. 安排专业的施工队伍,确保人员技术过硬,有经验。
3. 保证使用符合国家标准和质保要求的建筑材料和设备。
4. 制定详细的施工计划和安全生产措施,保障现场施工的有序进行。
二、建筑工地安全管理建筑工地是一个危险性较高的施工现场,因此安全管理是至关重要的。
以下是一些常见的安全管理措施:1. 根据《建筑施工安全操作规程》,规定施工现场的专职安全员和施工工地的安全责任分工。
2. 设置安全警示标识,规范现场通行秩序,防止意外发生。
3. 保证使用符合国家标准的劳动保护用品,防止工人受伤。
4. 每日进行安全巡查,及时发现安全隐患并进行整改。
三、建筑工地环境保护建筑工地施工往往伴随着一些环境污染问题,通过采取相应的环保措施来减少环境污染是至关重要的。
以下是一些常见的环保措施:1. 采用绿色建材和环保设备,减少对环境的污染。
2. 编制施工噪音和振动控制方案,尽量减少对周围环境的影响。
3. 建立施工废弃物的分类处理和回收制度,减少对环境造成的负面影响。
4. 设立污水、污泥处理设施,确保废水合格排放,减少对地下水、河流等水源的污染。
四、建筑工地质量控制建筑工地的质量控制是保证工程质量的关键。
以下是一些常见的质量控制措施:1. 严格执行工程建设标准和规范,确保工程质量达到预期要求。
2. 对施工现场、材料和设备进行全面监督和检查,及时发现并处理质量问题。
3. 强化现场施工管理,提高工人的质量意识和责任感。
技术条件和技术规范

技术条件和技术规范
一、工程概况描述:
1、项目位置
(1)工程地点:葛渠关帝庙位于北京市通州区宋庄镇葛渠村东南;葛渠真武庙位于北京市通州区宋庄镇葛渠村西口;药王庙位于北京市通州区宋庄镇管头村东南角处;柴厂屯姑子庵位于北京市通州区永乐店镇柴厂屯村西口。
2、工程概况
(1)工程名称:通州区(葛渠关帝庙、葛渠真武庙、药王庙、柴厂屯姑子庵)古建筑防雷项目
二、工程范围
包含但不限于施工图纸和工程量清单所含全部内容。
三、技术规范
本工程的建立服务均须执行中华人民共和国国家标准及建设部颁发的有关建筑工程、市政工程现行的规程、标准、规范、办法,及建设部、北京市建设行政主管部门下发的有关建设工程监理方面的文件、规定。
建设工程合同技术要求

建设工程合同技术要求一、前言建设工程合同技术要求是根据我国相关法律法规、工程建设标准和实践经验,对建设工程项目的技术方面的要求进行明确和约定的文件。
它是建设工程合同的重要组成部分,对于确保工程质量、安全、进度和投资控制具有重要意义。
本文将对建设工程合同技术要求的内涵、主要内容、编制要求等方面进行详细探讨。
二、建设工程合同技术要求的内涵1. 技术要求的定义建设工程合同技术要求是指在建设工程合同中,对项目的技术标准、技术规范、技术指标、技术条件等方面进行明确和约定的内容。
它是承包人进行工程设计、施工、验收、交付和保修的依据,也是发包人监督工程质量、安全、进度和投资控制的依据。
2. 技术要求的特点(1)明确性:技术要求应当明确具体,便于双方理解和执行。
(2)完整性:技术要求应当涵盖工程项目的各个方面,包括设计、施工、验收等。
(3)先进性:技术要求应当符合国家相关法律法规、工程建设标准和实践经验,充分体现科技进步和可持续发展。
(4)可操作性:技术要求应当具备可操作性,便于实际操作和监管。
三、建设工程合同技术要求的主要内容1. 工程项目的总体技术目标和要求,包括工程规模、建设内容、功能要求等。
2. 工程项目的专业技术标准和要求,包括设计标准、施工标准、验收标准等。
3. 工程项目的质量要求,包括工程质量标准、材料质量要求、施工质量要求等。
4. 工程项目的安全要求,包括安全生产标准、安全防护措施、应急预案等。
5. 工程项目的环保要求,包括环保标准、节能要求、绿色施工等。
6. 工程项目的进度要求,包括施工进度计划、关键节点控制等。
7. 工程项目的投资控制要求,包括投资预算、造价控制等。
8. 工程项目的技术创新要求,包括新技术应用、新材料使用等。
9. 工程项目的质量管理要求,包括质量管理体系、质量保证措施等。
10. 工程项目的合同管理要求,包括合同条款、违约责任等。
四、建设工程合同技术要求的编制要求1. 编制依据:应当依据国家相关法律法规、工程建设标准、实践经验和项目特点进行编制。
技术附件2工程项目的规模、能力、技术条件和技术要求

技术附件2工程项目的规模、能力、技术条件和技术要求1. 装置规模能力气化装置以煤、氧气为主要原料,生产以CO 、H 2、CO 2等为主要成分的粗合成气,总有效气合成气,总有效气((CO+H 2)正常产量为1226700Nm 3/h ,最大产量为正常产量的110%。
装置设计年运行时间不小于8000小时。
小时。
2. 技术条件和技术要求2.1 技术条件气化装置应采用适合本项目建设地原料煤种及全厂工艺要求的气化技术,气化装置应采用适合本项目建设地原料煤种及全厂工艺要求的气化技术,与与目前应用的国内外气化技术相比,要体现出安全、先进、稳定的特点。
气化装置的设计、采购、施工等均应遵守国家相关法律法规、标准规范,符合项目建设环保及安全要求,选用成熟可靠的设备与材料、保证制造及施工质量、严格执行各项检查验收制度,以保障装置的整体建设质量,力争创建优质工程。
气化装置建成投运后,要求能够实现安全、环保、稳定、长周期、满负荷、优质高效运行,并易于维护和操作。
优质高效运行,并易于维护和操作。
2.2 技术要求 2.2.1 设计要求设计要求承包商应完成本项目的全部基础工程设计和详细工程设计,设计文件的深度和全面性应能满足合同和附件规定及SHSG-033-2008《石油化工装置基础工程设计内容规定》和SHSG-053-2003《石油化工装置详细工程设计内容规定》要求,同时满足本装置的采购、施工、试车、运行和维护的要求。
2.2.2 采购要求采购要求(1)对于承包商工作范围内的设备、材料、备品备件等的采购,承包商应从审核通过的供货厂商长名单中选择设备、材料供货厂商。
(2)承包商在向业主提供供货厂商短名单的同时,应附有承包商的评估意见。
业主对此短名单进行审批。
见。
业主对此短名单进行审批。
(3)在向短名单中的供货厂商发出设备、材料询价书之前,承包商应将所有的询价商务和技术文件提交给业主进行审核并提出意见。
承包商应将业主的合理意见纳入询价书。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第五章技术条件(工程建设标准)一、项目概况(一)工程简介1、广州市胸科医院整体扩建项目位于广州市越秀区横枝岗路62号院区内,项目主要场外通行道路为横枝岗路,道路狭窄、交通拥挤;红线范围内施工道路与医院正常运营道路交叉重合。
2、前期工程项目内容包括:旧建筑物拆除、管线迁改、临时用水和临时用电接入等,为广州市胸科医院整体扩建项目后续施工创造条件。
3、目前施工现场没有围蔽,相关费用包括在措施项目清单“安全防护、文明施工措施费”中。
(二)项目实施内容及范围前期工程项目主要实施内容包括:院区西南角现有的综合门诊楼、职工更衣房、21号楼、车队用房、洗衣房及水池等建筑物拆除工程,施工场地围蔽工程,管线迁改工程,临水接入工程,临电接入工程。
(三)临水临电情况本项目实施时招标人不提供临水临电接驳点,投标人投标时应充分考虑相应费用,含在投标报价中。
二、项目管理目标(一)工期进度目标本项目的工期目标:暂定2015年10月1日正式动工,2015年12月31日完成竣工验收及移交工作,总工期92日历天。
(二)质量目标一次验收合格。
符合《建筑工程施工质量验收统一标准》(GB50300-2013)标准及要求、以及相应配套的各专业验收规范等。
(三)职业健康安全管理目标和环境管理目标1、职业健康安全管理目标:杜绝发生一般事故等级及以上的伤亡事故且工伤责任事故死亡人数为零。
2、环境管理目标:严格执行《广州市重点公共建设项目管理办公室建设项目环境管理规定》、《广州市重点公共建设项目管理办公室建设项目环境管理文明施工标准》、《广州市建设工程现场文明施工管理办法》(穗建质〔2008〕937号)、《关于进一步规范建设工程施工现场围蔽的通知》(穗建质〔2008〕1008号)。
三、项目管理重点、难点(一)项目管理重点1、由于医院整体扩建工程建设期间不能影响医院正常运营,因此,应充分考虑这种情况下施工管理难度和措施费用,采取有效措施尽量减少对院方日常经营造成干扰。
2、门诊楼西南围墙一侧有旧的居民楼,目前有居民在居住,应做好防护工作,减少噪音粉尘对周边居民和医院住院病人的影响。
3、临电接入工程施工受行业主管部门的监管,应充分考虑技术标准、报装程序、检测验收、顺利送电等各个关节的相关管理措施费用。
(二)项目管理难点1、由于施工场地非常狭小,主入口门前道路又是单行道,门诊楼前原有的大门不够宽,需要开口扩展,将给施工临设的搭建和材料的运输等带来很大的麻烦,实施的方案措施应充分考虑场地制约因素。
2、医院所处位置的地势较低,每年的雨季时道路经常会被雨水浸淹,考虑施工时增加排水设备和设施等的有关费用。
四、项目管理要求(一)进度管理要求1、承包人进场前应根据招标图纸、项目管理要求、现场踏勘情况,梳理制约因素,提出合理的工序安排方案。
2、承包人应就全面开工或局部开工的实际条件,合理安排人员、材料、机械设备进场,对于大型机械设备还须报监理人、发包人批准进场方案后方能进场。
3、如工程不具备开工条件,承包人应在收到发包人进场通知后5天内以书面形式向发包人提出延期进场的要求并说明理由,报监理单位和发包人批准后方可延期进场。
4、承包人进场5天内须根据项目实施总控计划(见下表)、施工图纸和现场实际情况编制切实可行的实施进度计划。
项目实施总控计划5、在工程实施过程中,如因不可抗力、工程设计有重大变更等非承包人原因导致工期确需调整的,承包人应及时向监理单位和发包人提出工期调整及人员、机械设备投入调整的报告,经监理单位和发包人批准后方可执行,且承包人不得因此向发包人提出人员、机械设备等窝工费用的索赔。
6、做好过程中的进度控制,按照PDCA循环的要求动态管理,定期对进度计划执行情况进行检查并及时纠偏,确保现场施工能够按照计划推进。
7、施工单位在工序衔接方面力求安排紧凑,各工种交叉作业,尽力缩短建设周期,按时保质完成项目建设。
(二)质量管理要求1、要求承包人根据《工程质量安全专职机构及人员管理实施细则》要求,建立和健全管理体系,设立质量管理专职机构,配备满足规定要求的专职管理人员。
2、要求承包人组织专家对于本项目的拆除工程施工方案进行论证后方可实施。
3、承包人投入的施工作业人员必须具备相应的上岗证,特种人员须具备特种人员作业证书,所有人员必须带证上岗,随时接受发包人、监理人检查。
4、专业工程实施能力要求由于管线、临水、临电、拆除专业工程及施工内容专业性较强,要求承包人须具备完成前述专业工程及施工内容相应的能力,承包人需分包时,须按国家相关规定委托给具备相应专业资质的单位,且获得发包人的认可。
(三)安全、文明施工管理要求1、针对本项目的特点,承包人必须对拆除工程等危险性较大的分部分项工程进行重点管理,编制专项施工方案报监理单位审批,并按批准的方案施工。
在施工过程中如发现异常情况,必须能有效启动紧急预案,确保人员的安全。
2、要求承包人进场后需对本项目施工过程场地平面布置及分阶段利用方案进行综合考虑。
承包人综合考虑临时办公区和生活区临时板房和设施二次搬迁费用。
3、基于本项目在医院区域内,实施过程不能影响医院正常运营。
要求承包人按《建设项目环境管理规定》要求,制定环境管理计划及应急处理预案。
4、在工程实施期间,承包人对经发包人移交的施工场地负有全过程、全面的管理责任,必须对施工场地范围内的治安秩序、安全保卫、环境卫生以及周围房屋、市政设施等全面负责,对施工场地范围内的交通道路、用水、用电、场地内的施工协调负责,确保不对周边环境、道路、行人和相邻施工现场造成不利影响,不得干扰周围居民的正常生活。
5、承包人在施工过程中必须严格执行安全文明施工方案,做到安全防护、文明施工措施费专款专用,严禁挪用。
6、监理单位、发包人或监督部门在安全文明施工检查过程中,如发现施工现场不满足国家、省、市关于安全文明生产的相关规定和发包人对本工程安全文明施工的相关要求,且不按监理单位要求在限定时间内整改完毕的,发包人可以自行或委托他人实施整改,所发生的费用从安全防护、文明施工措施费款项中扣除,不足部分从承包人的合同价款中扣除。
7、要求施工单位按《建设项目环境管理规定》要求,制定环境管理计划及应急处理预案,做到不因施工而影响周边环境。
(四)材料设备管理要求1、承包人进场7天内完成所有原材料的采购计划,落实原材料采购协议,作为第一期工程进度款的支付条件之一。
2、承包人进场后立即根据设计文件要求及《乙供材料(设备)管理办法》申报乙供料。
3、承包人必须确保在满足或优于招标文件(包括招标文件各专业主要设备材料技术参数)、招标图纸和相关规范要求的条件下采购主要材料设备。
4、所有用于本工程的材料设备必须严格按合同条款的约定进行检验、试验,确保材料设备质量。
5、材料采购的其他要求,详见合同条款相关约定。
(五)人员配置要求1、关于项目经理部的组建要求。
承包人进场即成立项目管理部负责工程现场施工管理工作。
项目经理部组成人员配备要求见下表。
2、现场组织实施管理费以月为单位,进行计量支付。
现场组织实施管理费的支付及费用标准按合同规定执行。
3、承包人进场后1周之内,报审项目组织架构及项目人员组织实施计划。
项目经理部组成人员配备要求表以上社保的在职人员。
除注明外,各岗位人员不得相互兼职。
(2)拟投入的项目部人员,中标后不得更换,否则按合同约定承担违约责任。
4、管理基本要求(1)本项目要求承包人根据本项目工程的特点,结合本企业的实力和资源情况,派驻现场的人员必须专业对口,精干、充足;派驻现场的项目经理(项目负责人)必须按时参加发包人组织的面试,面试小组由发包人代表3名、监理单位代表1名共同组成,如面试不通过,发包人有权要求限时更换,直至发包人满意为止。
工程实施过程中发包人可以根据现场实际情况调整派驻现场的人员,承包人应按要求执行并不予增加任何费用。
(2)经发包人考核确认的现场管理人员必须保持岗位稳定,不得擅自更换或擅离现场,否则严格按合同条款的规定承担违约责任。
(3)本项目现场组织实施管理费的支付以承包人施工管理人员的到场情况为依据,若驻场时间达不到合同约定时间,则相应人员在该月的现场组织实施管理费不予支付,结算时相应扣除。
具体规定如下:①现场组织实施管理费以月为单位,按月支付。
在支付工程预付款时,按招标文件合同条款规定标准的50%扣减此项费用;在支付进度款时,按招标文件合同条款规定标准的50%支付此项费用。
(说明:该费用已包含在投标总报价中,是发包人向承包人支付本项目现场组织实施管理费的依据,不作为承包人向上述相关人员支付工资费用的标准。
)②在施工期内(自2015年10月1日至2015年12月31日),如承包人的上述相关人员在一个月内经监理单位、发包人书面确认的现场办公管理天数不低于20个日历天,则相应人员在该月的现场组织实施管理费予以全额的50%支付;如低于20个日历天,则相应人员在该月的现场组织实施管理费不予支付,结算时相应扣除。
(4)指挥长现场开会要求:本项目要求指挥长每月至少亲自组织2次工地现场例会,协调质量、进度、安全、文明施工等会议,并将相关会议纪要报监理单位和发包人备案。
如果指挥长因故不能召开,经发包人批准,可委托同级别或以上的单位领导组织会议。
如果指挥长或其同级别或以上的单位领导不能按上述要求组织会议,每缺席一次,就按合同约定承担一次一般违约责任。
(5)要求施工单位进场即成立项目管理部负责工程现场施工管理工作。
同时,为了确保在多单位交叉施工期间各专业施工队伍合理配合,有条不紊地开展施工,要求施工单位专门成立专职的团队负责履行施工总承包配合服务工作。
项目管理部组成人员配备要求见下表。
(6)施工单位进场后1周之内,根据合同要求及现场实际情况,报审项目组织架构及项目人员组织实施计划。
项目管理架构如需调整,需书面报监理单位及建设单位审核。
(六)主要施工机械设备要求1、机械设备配备基本要求投标人需根据本项目施工需求情况配备以下机械设备,设备规格型号自行确定:(1)用于供配电工程施工的起重、运输、安装设备及工具;(2)用于给排水工程施工的安装设备及工具;(3)用于拆除工程的打凿、拆卸、运输、清理设备及工具。
2、管理基本要求(1)承包人进场后必须按合同约定时间提交机械设备进场计划,确保机械设备来源可靠,按期进场。
(2)承包人必须确保机械设备的性能良好,可正常使用。
对于影响工程进度较大的主要机械设备,必须有一定备用量,确保在机械设备检修或维护期间,现场仍能正常施工,确保进度。
(3)为确保工程进度,承包人必须无条件增加机械设备的投入,除合同约定有赶工措施费外,发包人不另行增加相关费用。
(七)验收、移交及结算管理要求1、工程验收管理要求(1)承包人必须在工程具备验收条件时的3周前编制验收计划,按工程竣工验收有关规定及验收计划分阶段逐项申报验收,确保工程一次验收合格。
