斜井大倾角皮带机更换胶带方案及安全技术措施斜井胶带在运行过程中胶带中间有6m开裂,经过与供货厂家协商,矿召开专题会议研究决定对20米损坏的胶带进行更换,硫化接头2个,为保证此项工作顺利进行现制定施工方案及有关安全技术措施。

一、组织机构:总指挥:副总指挥:厂家技术负责人:协助单位施工负责人:机运队现场技术跟班人员:安装公司技术指导:二、施工工作量及时间1、更换斜井大倾角胶带输送机胶带20m回收并下放;1、硫化胶带接头2个;2、时间定于2010年12月18日四点班,12月19日0点班更换硫化。

三、施工组织方式本次施工方式,由胶带厂家负责胶带硫化接头,机运队协助配合,机运队专业人员现场跟班负责安全技术,确保施工安全。

四、准备工作1、更换硫化前,机运队必须提前安排人员将需要更换的皮带停在斜井口。

2、将所需用的工器具准备齐全(如:硫化机、手动葫芦、美工刀、胶料等。

)3、于18日12时之前必须将硫化设备及有关配件材料运至现场待用。

①硫化中使用材料,如胶料、板材搭建硫化平台等。

②施工辅助用材料,如砂纸、120#汽油等必用材料。

4、硫化机电源从皮带机头低压馈电开关上取出。

5、准备夹具四套。

五、施工方案1、根据现场情况将需要更换的20m胶带搬运至机头处。

2、现场负责人应提前到位,及时掌握更换胶带方案,做到心中有数。

3、在改向滚筒上下胶带处各设二套夹具。

4、皮带架设置夹具,考虑到机架为钢管材,承载力有限,在机架平行处横搭二根11#工字钢,将夹具连接在工字钢上以保安全,另一套设在机架钢管上。

5、夹具要设置牢靠稳固,确保安全可靠。

6、拆除头部卸载滚筒处防护罩,去掉皮带防护栏,搭建硫化平台。

7、在机头胶带上层和下层向下20m处各设夹具2套,夹具设置好后,由专职人员检查认可后,方可剪断胶带下段头。

8、将张紧绞车与胶带张紧力脱离,用钢丝绳将张紧绞车固定在机架上。

9、将井口处夹具设置好后,经确认安全无误后,再剪断需要更换20m胶带的另一端,剥掉胶层,抽出钢丝绳,用绳夹做闭合头。

主斜井胶带机更换胶带安全技术措施

主斜井胶带机更换胶带安全技术措施

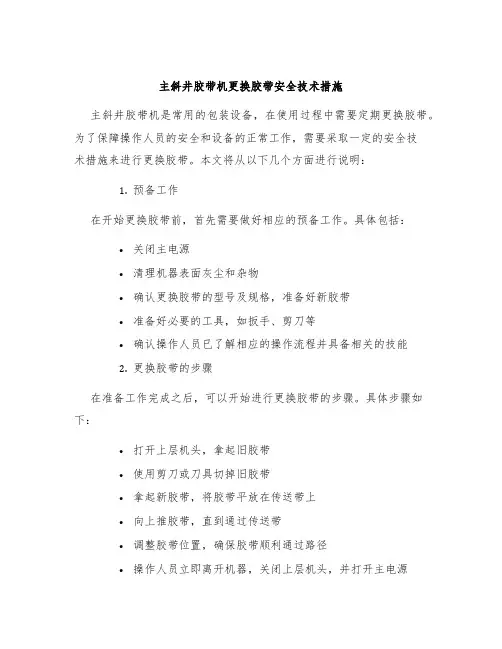

主斜井胶带机更换胶带安全技术措施主斜井胶带机是常用的包装设备,在使用过程中需要定期更换胶带。

为了保障操作人员的安全和设备的正常工作,需要采取一定的安全技术措施来进行更换胶带。

本文将从以下几个方面进行说明:1.预备工作在开始更换胶带前,首先需要做好相应的预备工作。

具体包括:•关闭主电源•清理机器表面灰尘和杂物•确认更换胶带的型号及规格,准备好新胶带•准备好必要的工具,如扳手、剪刀等•确认操作人员已了解相应的操作流程并具备相关的技能2.更换胶带的步骤在准备工作完成之后,可以开始进行更换胶带的步骤。

具体步骤如下:•打开上层机头,拿起旧胶带•使用剪刀或刀具切掉旧胶带•拿起新胶带,将胶带平放在传送带上•向上推胶带,直到通过传送带•调整胶带位置,确保胶带顺利通过路径•操作人员立即离开机器,关闭上层机头,并打开主电源•调整胶带紧度和胶带张力,进行测试3.安全技术措施在进行更换胶带的过程中,需要采取一系列的安全技术措施来保障操作人员的人身安全和设备的正常工作。

具体措施如下:•操作人员必须穿戴好相应的防护用具,如手套、防护眼镜等•操作人员在更换胶带前,应当对整个机器进行检查和调整,确保设备正常运行,并切断电源•在更换胶带过程中,操作人员必须保持集中注意力,遵循正确的操作流程•不得在机器运行时进行胶带更换操作,必须切断电源并等待机器完全停止运行后再进行更换•禁止将手指或其他物品放入机器内部,以免造成危险4.更换胶带的注意事项在进行更换胶带的过程中,需要注意以下几个事项:•胶带的张力应当调整得适当,过紧或过松都会导致胶带的损坏或正常使用•操作人员在更换胶带之前,应当对机器进行适当的清洁和维护•更换胶带时,必须确保机器已经停止运转,避免造成安全事故•更换胶带之后,应当进行适当的测试,确保胶带张力和胶带紧度的合适性结论本文简单介绍了主斜井胶带机更换胶带的安全技术措施,包括预备工作、具体步骤、安全技术措施和注意事项等方面。

斜井大倾角皮带机更换胶带方案及安全技术措施

斜井大倾角皮带机更换胶带方案及安全技术措施

斜井大倾角皮带机更换胶带方案及安全技术措施引言斜井大倾角皮带机是一种广泛应用于煤矿、矿山和冶金等行业的输送设备,用于大倾角条件下的物料运输。

胶带作为皮带机的核心部件之一,需要定期更换以确保设备的正常运行和生产效率。

本文将介绍斜井大倾角皮带机的胶带更换方案,并强调相关的安全技术措施,以确保操作人员在更换胶带过程中的安全。

胶带更换方案胶带更换是维护斜井大倾角皮带机正常运行的重要环节。

根据胶带使用情况和设备维护计划,制定合理的胶带更换方案是至关重要的。

1. 预备工作在进行胶带更换之前,需要进行一系列的预备工作,包括: - 准备所需的工具和设备,如螺丝刀、扳手、液压千斤顶等; - 确保皮带机处于停止状态,断开电源,并采取有效防止误触的措施; - 清理工作区域,确保没有杂物和障碍物。

2. 拆卸旧胶带根据斜井大倾角皮带机的结构和工作原理,拆卸旧胶带的步骤如下: 1. 松开托辊和支承架上的螺栓,并将其移除; 2. 利用液压千斤顶提起支承架,释放胶带的张力; 3. 逐一拆卸连接胶带的钢丝绳和榫头,将旧胶带从皮带机中取出。

3. 安装新胶带安装新胶带是胶带更换的核心步骤。

以下是安装新胶带的流程: 1. 清理输送通道,确保没有残留物和堵塞; 2. 将新胶带从输送通道的一端放入,注意避免皱折和扭曲; 3. 逐一连接胶带的钢丝绳和榫头,并确保连接牢固; 4. 使用液压千斤顶逐渐放下支承架,同时调整胶带的位置和张力; 5. 固定托辊和支承架,确保胶带运行平稳。

安全技术措施在斜井大倾角皮带机的胶带更换过程中,安全是首要考虑的因素。

以下是一些关键的安全技术措施:1. 培训和证书操作人员在进行斜井大倾角皮带机胶带更换之前,应接受相关安全培训,并持有有效的操作证书。

培训内容包括设备的结构和工作原理、安全操作规程和紧急情况处理等。

2. 安全防护设施在胶带更换过程中,应严格遵守相关的安全规定,并配备必要的安全防护设施,例如手套、护目镜、耳塞等。

主斜井皮带机更换胶带安全技术措施

主斜井皮带机更换胶带安全技术措施

主斜井皮带机更换胶带安全技术措施主斜井皮带机是矿山、化工、电力等行业常用的输送设备,用于将物料从一个地点转运到另一个地点。

在使用过程中,由于长时间磨损或其他原因,胶带可能需要更换。

然而,更换胶带涉及到一定的安全风险,需要采取一系列的技术措施来确保操作人员的安全。

以下是主斜井皮带机更换胶带的安全技术措施。

1.制定详细的操作方案和计划:在进行胶带更换之前,制定详细的操作方案和计划,包括更换的时间、地点、工具、人员配备、安全措施等内容。

确保每个工作步骤都能够有序进行,并符合相关的安全规定和标准。

2.确保人员具备相关的技术和操作经验:进行胶带更换的操作人员应具备相关的技术和操作经验,熟悉设备的结构和工作原理,了解操作过程中可能出现的安全风险,并掌握相应的应急处理方法。

3.提供必要的个人防护装备:操作人员在进行胶带更换时,应佩戴适当的个人防护装备,例如安全帽、防护眼镜、防护手套、防尘口罩等。

根据工作环境的不同,还可以配备耳塞、防护靴等防护装备。

4.确保设备停止运行并切断电源:在进行胶带更换之前,必须确保设备已经停止运行,并切断相关的电源。

操作人员应按照操作规程进行停机和切电操作,确保胶带更换过程中不会出现突发运行的风险。

5.胶带更换过程中实施正确的锁定和标识:在进行胶带更换时,应实施正确的锁定措施,将设备固定在必要的位置,防止意外启动。

同时,应在相关位置设置明显的标识,提醒其他人员禁止操作设备。

6.使用专业的工具和设备:胶带更换过程中应使用专业的工具和设备,确保操作的准确性和安全性。

例如使用专门的千斤顶、扳手等工具,以及防滑、防摔的设备。

7.进行胶带更换的培训和演练:定期对操作人员进行胶带更换的培训和演练,提高他们的技术水平和应急处理能力。

同时,也可以通过演练发现可能存在的不足和问题,并加以改进。

8.定期检查和维护设备:定期对主斜井皮带机进行检查和维护,发现胶带存在磨损或其他问题时,及时进行更换。

这样可以减少临时更换胶带的次数,降低操作风险。

主斜井皮带机更换胶带安全技术措施

主斜井皮带机更换胶带安全技术措施

主斜井皮带机更换胶带安全技术措施1. 引言主斜井皮带机是矿山、建筑等行业中常用的输送设备,用于将物料从较低处输送到较高处。

由于长时间使用和磨损,皮带可能需要更换。

本文档旨在介绍主斜井皮带机更换胶带的安全技术措施,以确保操作人员的安全。

2. 准备工作在进行主斜井皮带机胶带更换前,必须进行一系列的准备工作,以确保操作的安全性。

2.1 安全培训所有参与更换胶带的操作人员必须接受相关的安全培训,了解主斜井皮带机的工作原理、操作规程以及紧急情况下的应急措施。

2.2 安全装备在工作开始前,所有操作人员必须佩戴符合安全要求的个人防护装备,包括安全帽、安全鞋、耳塞和防尘口罩。

2.3 断电与锁定在进行主斜井皮带机胶带更换之前,必须先切断电源,并使用专用的锁定装置将设备锁定。

确保操作过程中没有意外启动的可能性。

2.4 工作区域清理在更换胶带之前,必须清理工作区域,确保没有杂物或障碍物,以确保操作的顺利进行。

3. 更换胶带操作过程3.1 卸载旧胶带•操作人员必须站在安全位置,使用工具将旧胶带解除固定。

•使用专用的托盘或滑道将旧胶带缓慢卸下。

3.2 安装新胶带•将新胶带安装在正确的位置上,并使用正确的固定方式进行固定。

•在整个安装过程中,操作人员必须小心谨慎,避免胶带拉力过大导致伤害。

3.3 调整胶带•安装完成后,进行胶带的调整,确保胶带在运行时没有松动或过紧的情况。

4. 安全注意事项在进行主斜井皮带机更换胶带的过程中,操作人员必须时刻注意以下事项:•操作人员必须严格按照安全操作规程进行操作,不得擅自改动或忽略任何步骤。

•必须确保所有的工具和设备都符合相关的安全标准,且在操作过程中处于良好的工作状态。

•在操作过程中,必须保持良好的沟通与协作,避免因为沟通不畅或误解而导致意外发生。

•必须定期进行设备维护和检查,确保所有关键部件的工作正常,以降低意外发生的风险。

5. 应急措施即使在操作过程中严格遵守安全规程,也不能完全排除意外事件的发生。

主井大倾角皮带机更换皮带安全技术措施

主井大倾角皮带机更换皮带安全技术措施

主井大倾角皮带机更换皮带安全技术措施1. 引言主井大倾角皮带机是煤矿井下用于矿石或煤矸石的输送设备。

由于使用环境特殊,主井大倾角皮带机的皮带会因长时间的使用而磨损、断裂或老化需要更换。

然而,在更换皮带的过程中,存在着一定的安全风险。

本文将介绍在主井大倾角皮带机更换皮带时需要采取的安全技术措施,以确保工作人员的人身安全。

2. 安全技术措施2.1 事前准备在更换主井大倾角皮带机的皮带之前,需要进行充分的事前准备工作,以确保工作的顺利进行。

•制定详细的工作计划:在开始更换皮带之前,制定详细的工作计划,包括具体的工作步骤、时间安排以及相关人员的职责等。

工作计划应经过专业人员的审查和确认。

•检查设备:在更换皮带之前,需要对主井大倾角皮带机进行全面的检查,确保设备处于正常工作状态。

尤其要注意检查皮带机的传动部件、保护装置等是否完好可靠。

•准备必要的工具和备件:根据工作计划和设备检查结果,准备好必要的工具和备件,以备更换皮带时使用。

2.2 安全防护措施在更换主井大倾角皮带机的皮带过程中,需要采取以下安全防护措施,以确保工作人员的人身安全。

•戴好个人防护装备:在工作开始之前,所有参与人员必须戴好个人防护装备,包括安全帽、安全鞋、耳塞、手套等。

特别是工作人员在进行高空操作时,还需要佩戴安全带和安全绳。

•设立警戒区域:在工作现场和工作区域的周围划定警戒区域,并设置明显的警告标志,禁止未经授权的人员进入。

•严格遵守相关操作规程:工作人员在更换皮带时,必须严格遵守相关操作规程,按照规定的步骤进行操作,禁止擅自更改操作顺序。

•定期检查设备状态:在更换皮带的过程中,需要定期检查设备的状态,确保设备处于正常工作状态。

如果发现设备存在异常情况,应立即停工,并进行维修或更换。

2.3 预防事故发生为了预防事故的发生,在更换主井大倾角皮带机的皮带过程中,还需采取以下措施。

•设立临时支撑:在更换皮带时,需要设立临时支撑,以确保设备的稳定。

斜井大倾角皮带机更换胶带方案及安全技术措施(2021新版)

斜井大倾角皮带机更换胶带方案及安全技术措施(2021新版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改斜井大倾角皮带机更换胶带方案及安全技术措施(2021新版) Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes斜井大倾角皮带机更换胶带方案及安全技术措施(2021新版)斜井胶带在生产运行过程中磨损严重,经过矿领导决定,召开专题会议研究对主斜井更换180米损坏的胶带,为保证此项工作顺利进行现制定施工方案及有关安全技术措施。

一、组织机构:总指挥:张建国副总指挥:崔扑棱施工负责人:吕海旺机电队现场技术跟班人员:刘怀民二、施工工作量及时间1、更换斜井大倾角胶带输送机胶带180m回收并下放;2、机制带扣接头4个;3、时间定于2012年9月5日八点班三、施工组织方式本次施工方式,由吕海旺负责胶带机制带扣接头连接,机电队协助配合,机电队专业人员现场跟班负责安全技术,确保施工安全。

四、准备工作1、更换皮带胶带前,采煤队必须提前安排人员将需要更换的皮带停在斜井口。

2、将所需用的工器具准备齐全(如:带扣机、美工刀等。

)3、于5日8点之前必须将胶带设备及有关配件材料运至现场待用。

4、准备夹具两套。

五、施工方案1、根据现场情况将需要更换的180m胶带搬运至机头处。

2、现场负责人应提前到位,及时掌握更换胶带方案,做到心中有数。

3、在改向滚筒上下胶带处各设一套夹具。

4、皮带架设置夹具,考虑到机架为钢管材,承载力有限,在机架平行处横搭二根12#工字钢,将夹具连接在工字钢上以保安全,另一套设在机架钢管上。

5、夹具要设置牢靠稳固,确保安全可靠。

6、拆除头部卸载滚筒处防护罩,去掉皮带防护栏。

主斜井钢丝绳芯胶带更换安全技术措施.docx

主斜井钢丝绳芯胶带更换安全技术措施.docx

主斜井钢丝绳芯胶带更换安全技术措施主斜井钢丝绳胶带由于使用时间长和工作面出现构造带提升矸石,造成上下覆盖胶多处破损、开胶,经仪器检测,钢丝绳胶带内钢丝绳芯多处锈蚀、断丝、断裂,存在重大安全隐患,现决定更换新钢丝绳胶带,为确保整个更换作业的安全,特制定安全技术措施如下:一、作业前准备1、准备好作业时所需工器具,5T吊链四台、钢丝绳套、绳卡若干、胶带夹板两付、胶带连接用卡子八套(规格:采用10mm厚,100*100mm的钢板,在每块钢板上打直径16mm 圆孔、用于新旧胶带的固定,固定螺栓采用平帽螺栓)、10﹟铁丝30kg、道木、硫化设备及相关工具等。

2、新胶带放置于生产楼前,起吊作业采用装载机起吊。

3、在主井口绞车室后墙下方(指定位置)开口,作为更换胶带时的胶带出入口,并加装平滚和立滚,确保胶带进入不磨损。

4、在主斜井机头变坡点下方15米处巷道内布置一根22#工字钢梁,作为硫化新胶带接头时固定胶带用。

5、检查主斜井巷道及机架是否存在制约更换胶带的环节,提前处理。

6、检查主斜井信号及控制系统、液压系统是否正常。

检查主斜井沿线通讯是否正常。

二、作业1、在生产楼前将新到钢丝绳胶带接头进行硫化(接头硫化工作有钢丝绳胶带厂家负责进行硫化,按照钢丝绳胶带搭接方式和工艺进行联接、硫化)。

硫化联接时,涉及到起吊时,要遵循起吊作业的相关规定,注意起吊过程中各受力件的受力情况及胶带的偏摆情况,且起吊半径内严禁站人。

硫化前,要在硫化现场周围20米内洒水一遍,现场准备两台灭火器和灭火用水,防止火灾事故发生。

硫化联接完后的胶带要重叠堆放在生产楼前,为往机架上缠绕胶带做好准备。

2、新硫化好钢丝绳胶带上机架人工将胶带一端通过主井胶带入口拖送到主斜井变坡点机架下原旧胶带底部,将新胶带自下方和旧胶带重叠对齐,并用胶带连接卡子夹牢(搭接长度不少于800mm,夹板布置见附图),主斜井司机与井下司机联系,发出开慢车信号,等待回复信号后,慢速开动皮带,直至将整条新胶带重叠缠绕在旧胶带上,在缠绕过程中,需做以下工作:一、每隔3m绕过新旧胶带绑一道铁丝,以防新胶带下运时打滑堆积;二、在新胶带进入点处外侧加装立托辊,已便新胶带顺利进入和防止磨损胶带;三是在夹板处进入两个驱动滚筒时,夹板上要加一层衬垫,以防夹板螺栓压坏滚筒包胶。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
斜井大倾角皮带机更换胶带方案及安全技术措施(新版)
斜井大倾角皮带机更换胶带方案及安全技术
措施(新版)
导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。

显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

斜井胶带在生产运行过程中磨损严重,经过矿领导决定,召开专题会议研究对主斜井更换180米损坏的胶带,为保证此项工作顺利进行现制定施工方案及有关安全技术措施。

一、组织机构:
总指挥:张建国
副总指挥:崔扑棱
施工负责人:吕海旺
机电队现场技术跟班人员:刘怀民
二、施工工作量及时间
1、更换斜井大倾角胶带输送机胶带180m回收并下放;
2、机制带扣接头4个;
3、时间定于2012年9月5日八点班
三、施工组织方式
本次施工方式,由吕海旺负责胶带机制带扣接头连接,机电队协助配合,机电队专业人员现场跟班负责安全技术,确保施工安全。

四、准备工作
1、更换皮带胶带前,采煤队必须提前安排人员将需要更换的皮带停在斜井口。

2、将所需用的工器具准备齐全(如:带扣机、美工刀等。

)
3、于5日8点之前必须将胶带设备及有关配件材料运至现场待用。

4、准备夹具两套。

五、施工方案
1、根据现场情况将需要更换的180m胶带搬运至机头处。

2、现场负责人应提前到位,及时掌握更换胶带方案,做到心中有数。

3、在改向滚筒上下胶带处各设一套夹具。

4、皮带架设置夹具,考虑到机架为钢管材,承载力有限,在机架平行处横搭二根12#工字钢,将夹具连接在工字钢上以保安全,另一套设在机架钢管上。

5、夹具要设置牢靠稳固,确保安全可靠。

6、拆除头部卸载滚筒处防护罩,去掉皮带防护栏。

7、夹具设置好后,由专职人员检查认可后,方可剪断胶带下段头。

8、将胶带张紧力脱离,用卡具将胶带固定在机架上。

9、将井口处夹具设置好后,经确认安全无误后,再剪断需要更换180m胶带的另一端,用绳夹做闭合头。

六、安全技术要求
1、必须严格按机制标准的技术要求进行带扣对接。

2、带扣处的严密性和抗拉强度边缘不得有裂缝,抗拉强度不低于原胶带抗拉强度的95%。

3、试运转:空载1小时,重载2小时,带扣处不得有裂缝。

4、由调度室安排对主斜井底,主斜井口50米范围内用栅栏封闭,并悬挂警标,防止人员进入。

5、带扣制作过程中,机电科派人现场督察安全措施落实情况。

6、更换胶带过程中严禁巷道行人,并由安检员督促落实。

7、更换时,必须将胶带机电源关闭,悬挂“有人工作、禁止送电”标志牌。

8、在运送胶带和附件时,应严格按规定操作,以免发生意外事故。

9、其要求执行《煤矿安全规程》有关规定。

10、用夹具对下部皮带夹紧后,有专人安排监视,皮带巷中间和
下部不准有人。

11、施工期间,区队领导现场跟班,协调工作确保安全高效工作。

机电科
2012年9月4日
